双立杆脚手架搭设方案分析及建议.docx
- 格式:docx
- 大小:47.24 KB
- 文档页数:2
双立杆脚手架施工方案1. 概述双立杆脚手架是一种常用的建筑施工辅助设备,它可以提供安全可靠的升降平台,用于高空作业和搭建临时工作平台。
本文档将介绍双立杆脚手架的施工方案,包括准备工作、搭建步骤和安全注意事项等。
2. 准备工作在搭建双立杆脚手架之前,需要进行一系列的准备工作,以确保施工的顺利进行。
准备工作主要包括以下几个方面:2.1 施工方案设计根据实际需要和施工要求,制定合理的施工方案。
方案设计包括选择适当的双立杆脚手架型号和数量,确定搭建位置和高度,考虑材料和设备的取送等问题。
2.2 材料和设备准备准备所需的双立杆脚手架材料和设备,包括立杆、横杆、斜杆、扣件、脚轮等配件,确保质量合格,并对材料和设备进行清点和检查。
2.3 现场勘测和测量根据设计方案,进行现场勘测和测量,确定搭建位置和高度,并标记出固定点和支撑点的位置,为后续的施工提供准确的参考。
2.4 人员培训和安全教育对参与施工的工人进行必要的培训和安全教育,包括脚手架的搭建和使用方法、安全注意事项等,确保工人具备必要的技能和知识,提高工作安全性。
3. 搭建步骤3.1 搭建基础在施工现场进行基础的准备工作,包括清理地面、铺设防护垫等。
然后,按照现场测量结果标记好立杆和支撑点的位置。
3.2 安装立杆和横杆将立杆安装在标记好的支撑点上,并使用扣件进行固定。
然后,依次安装横杆,并使用扣件连接立杆和横杆。
确保立杆和横杆水平且稳固。
3.3 安装斜杆和斜撑根据需要,在立杆和横杆之间安装斜杆和斜撑,以增加脚手架的稳定性。
斜杆和斜撑的角度和位置应符合设计要求,并使用扣件进行固定。
3.4 安装工作平台和扶手根据需要,在横杆上安装木板或金属板作为工作平台,并确保平台平整牢固。
此外,还需要安装扶手和防护栏杆,以提供工人的安全保护。
3.5 检查和调整完成搭建后,对脚手架进行细致的检查和调整。
检查每个连接点的紧固情况,确保脚手架的稳定和承载能力。
如果发现问题,及时进行调整和修复。

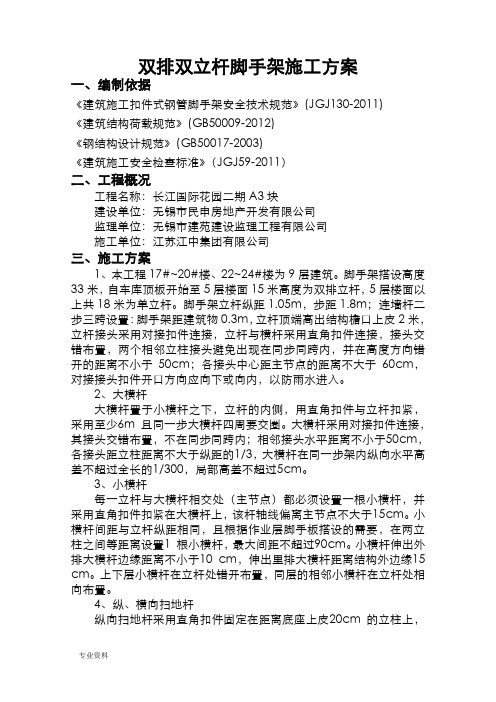

双排双立杆脚手架施工方案一、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑结构荷载规范》(GB50009-2012)《钢结构设计规范》(GB50017-2003)《建筑施工安全检查标准》(JGJ59-2011)二、工程概况工程名称:长江国际花园二期A3块建设单位:无锡市民申房地产开发有限公司监理单位:无锡市建苑建设监理工程有限公司施工单位:江苏江中集团有限公司三、施工方案1、本工程17#~20#楼、22~24#楼为9层建筑。
脚手架搭设高度33米,自车库顶板开始至5层楼面15米高度为双排立杆,5层楼面以上共18米为单立杆。
脚手架立杆纵距1.05m,步距1.8m;连墙杆二步三跨设置:脚手架距建筑物0.3m,立杆顶端高出结构檐口上皮2米,立杆接头采用对接扣件连接,立杆与横杆采用直角扣件连接,接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm,对接接头扣件开口方向应向下或向内,以防雨水进入。
2、大横杆大横杆置于小横杆之下,立杆的内侧,用直角扣件与立杆扣紧,采用至少6m 且同一步大横杆四周要交圈。
大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3,大横杆在同一步架内纵向水平高差不超过全长的1/300,局部高差不超过5cm。
3、小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm。
小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1 根小横杆,最大间距不超过90cm。
小横杆伸出外排大横杆边缘距离不小于10 cm,伸出里排大横杆距离结构外边缘15 cm。
上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置。
4、纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮20cm 的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。
双排双立杆外脚手架施工方案一、前期准备外脚手架施工前需要进行现场踏勘和测量,绘制施工图纸,并确定好脚手架的基础和立杆的位置,并且要对所需的脚手架材料进行清点。
在踏勘时,需要注意以下几点:1.确定搭建脚手架的地面承载力是否满足要求。
2.发现存在高差的地方需要进行处理,以保证施工的安全性。
3.需要仔细测量建筑物的高度和轮廓,以便根据实际情况进行脚手架的搭建。
4.对于大型和较高的外墙修复工程,需要进行风压计算,以确保搭建的外脚手架能够承受高强度的风力。
二、材料清点根据在现场踏勘储备的信息,对脚手架所需的材料进行清点,并采购所需的材料。
在清点过程中,需要注意以下几点:1.根据实际需要的数量进行计算,避免材料浪费。
2.选择具有质量保障的材料,以确保搭建的脚手架的稳定性和安全性。
3.在采购过程中,需要注意材料的品质和规格是否符合标准要求。
三、基础处理在进行双排双立杆外脚手架的搭建前,需要对基础进行处理。
基础处理的主要作用是:1.确定基础的稳定性,保证脚手架的安全性。
2.预留好基础的位置,以便根据实际情况搭建脚手架。
基础处理包括以下几个方面:1.清除基础处的泥土和杂物。
2.如果需要,可以增加地脚钉的数量。
3.根据脚手架的需要,安装悬挂排水管。
4.确定好基础的位置和高度。
四、立杆的设置在基础处理完成后,可以开始设置立杆。
立杆的设置包括以下几个步骤:1.根据施工图纸,安装立杆的定位杆,以提高立杆的准确性。
2.根据施工图纸的尺寸和要求,设置好立杆的位置和高度,确保立杆的垂直度和水平度。
3.设置好挂杆和横杆的位置,以确保整个脚手架的稳定性。
五、横杆、挂杆和斜杆的布置在立杆的设置完成后,可以开始布置横杆、挂杆和斜杆。
布置横杆、挂杆和斜杆的目的是:1.提高脚手架整体的稳定性和承载能力。
2.直接支撑脚手架的工作平台和悬挂的托盘。
具体的步骤如下:1.根据施工图纸的要求,确定横杆、挂杆和斜杆的位置和数量。
2.根据横杆、挂杆和斜杆的安装位置,进行逐个安装,并注意调整位置和高度。

一、工程概况:主楼:层数为12层,其中一层至三层层高为3.5m,四层至十层为2.9米层,十一层为,十二层为,含女儿墙建筑高度37.4m,附属楼:层数为2层,其中一层层高为3.5m,。
工程位,建设单位为,监理单位为,施工单位为二、编制依据:施工方案的有关技术参数和技术规定依据部颁《建筑施工安全检查标准》(JGJ59-99)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工高处作业安全技术规范》(JGJ80-91)、《建筑结构荷载规范》(GB50009-2001)、《钢结构设计规范》(GBJ17-2003)、《建设工程施工重大危险源辨识与监控技术规程》(DBJ13-91-2007)、《建筑施工安全手册》。
三、外脚手架搭设情况:采用落地式脚手架,其中:主楼一~十二层取最大搭设高度37.4m,计21步架;附属楼一~六层取搭设高度6.9m,计4步架搭设落地架(附图三)。
因地下室外墙要做防水,基坑不能及时回填,主体施工时,在有剪力墙的位置应搭设外架,其余部分做临边防护至四层;1#北侧、西侧及5#楼南侧、西侧外架落在三层板上,当主体做到四层时,基坑回填夯实后做外架垫层及排水沟集水井,开始搭设外架至与主体同步。
四、施工组织机构及施工安全保障体系:1、施工组织机构2、安全保障体系3、本工程架子搭设班组拟定15个架子搭设操作人员,须持建筑架子工操作证上岗,并接受项目部施工安全管理人员的安全教育、安全技术交底。
五、材料质量要求:1、钢管应尽量采用Φ48×3.5mm,设计计算按Φ48×3.0mm考虑,应符合现行国家标准《直缝电焊钢管》(GB/T 13793)或《低压流体输送用焊接钢管》(GB/T 3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
不得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管。
2、扣件采用可锻铸铁制造的标准机件,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。
东方帝景城12#15#楼工程双立杆脚手架搭设方案编制人审批人邳州市建筑安装工程公司年月日双立杆脚手架施工方案一、工程概况本工程为东方帝景城12#15#楼,檐高32M,本工程采用双排双立杆落地式钢管扣件脚手架。
二、落地式外脚手架1、材料的选择和要求本工程采用扣件式钢管脚手架,杆件采用φ48*3.5的钢管,扣件连接,脚手板采用50mm厚、长4~6m的松木板。
所用管件、扣件必须符合标准规定:钢管有弯曲、压扁等缺陷的不得使用,扣件不得有裂纹、气孔、疏松、砂眼等缺陷,扣件转动灵活,档口见夹紧钢管时开口处不得小于5mm,扣件防止锈蚀;脚手板不得有腐朽,贯通节疤。
2、落地式外脚手架的地基处理(1)搭设场地表面做2~3步2:8灰土并平整夯实。
(2)离建筑物0.2m和1.2m处浇筑两道20cm,厚50cm的细石混凝土垫层。
(3)落地式外脚手架立杆底部安装铸铁底座,底座外径尺寸150mm,并铺设通常脚手板。
(4)立杆底部距地面120mm处,连续式扫地杆。
脚手架扫地杆与立杆处用横向拉牢。
(5)距落地式双排脚手架外0.5m处设宽30cm深40cm的排水沟。
落地式外脚手架地基排水沟的布置,如图1。
3、杆件布置(1)落地式外脚手架,脚手架搭设高度为30m。
15m为双排双立杆,17m 以上为单立杆。
双排外脚手架搭设纵向水平杆,宽度为0.9m,脚手架内立杆与墙面的距离为0.2m。
(2)双排脚手架的立杆间距,为1.5m,纵向间距为1.7m。
(3)外脚手架立杆接头和横杆的要求:①立杆接头:立杆接头与相近纵向接头的距离不宜大于步距的1/3。
②横杆接头:纵向接头与相近立杆距离不宜大于杆间距的1/3。
③立杆必须采用对接方式。
④脚手架立杆、纵向交点处,必须设置一根横向,所有杆件的交接部位,必须用扣件连接。
⑤钢管脚手架横向伸出端头长度不小于150mm。
⑥立杆的垂直偏差:立杆的垂直偏差不大于h*1/300=45200*1/300=173.3mm 且不大于100mm,即不大于100mm。
双排双立杆外脚手架施工方案
一、施工准备
在准备施工前,首先要确认施工区域的平整度和承重能力是否符合脚手架的要求,然后准备好所需的材料和工具,包括横杆、立杆、连接件、斜杆、锁定件等。
二、搭建前准备工作
1.测量和标识:根据设计要求和施工图纸,测量出立杆和横杆的位置
并进行标识。
2.组装立杆:将立杆按照规定的间距组装好,并做好固定。
3.搭设地脚杆:根据需要,在搭建的地面上设置好地脚杆,确保牢固
稳定。
三、搭设外脚手架
1.安装横杆:将横杆与立杆连接,确保连接牢固。
2.设置斜杆:根据需要设置斜杆以增加整体结构的稳定性。
3.增加横杆:按照设计要求,在适当位置添加横梁,确保外脚手架结
构牢固。
四、施工注意事项
1.安全第一:在施工过程中,保证工人的安全是最重要的,必须穿戴
好安全防护装备。
2.拆卸规范:在施工完成后,按照规定的顺序和方法拆除外脚手架,
以确保安全。
3.定期检查:定期检查外脚手架的连接件和结构是否稳固,发现问题
及时处理。
五、施工总结
双排双立杆外脚手架在施工过程中需要严格按照设计图纸和要求进行操作,保证结构的稳固和安全性。
只有通过规范施工和定期检查,才能确保脚手架的使用安全。
双立杆脚手架施工方案双立杆脚手架是一种常用的搭建脚手架的方法,该方案主要包括脚手架的搭建步骤和施工要点。
首先,双立杆脚手架的搭建步骤如下:1. 地基处理:对施工地面进行清理,并确保地面平整、坚实。
如有需要,进行地基加固处理。
2. 安装立杆:根据设计要求和实际需要,选择合适的立杆型号。
将立杆按设计要求依次插入插座,并使用锤子将其固定在地面上。
立杆的间距一般为1.5-2米,根据实际需要确定。
3. 安装横杆:在立杆之间的相邻两根立杆上,安装横杆。
横杆的安装一般为水平安装,可以使用水平仪进行调整。
横杆的间距根据需要确定。
4. 安装斜杆:在立杆的顶端和横杆的底部之间,安装斜杆。
斜杆用于增加脚手架的稳定性。
斜杆的安装角度一般为45度,可以使用角度测量工具进行调整。
5. 安装脚手板:在横杆上安装脚手板,用于站立和放置施工材料。
脚手板的安装要求严格,必须确保牢固和平整。
6. 安装安全设施:在脚手架的顶部和侧面安装安全扶手,以确保施工人员的安全。
其次,双立杆脚手架施工的要点如下:1. 安全第一:在搭建脚手架时,首要考虑的是施工人员的安全。
必须严格按照搭建规范进行操作,确保脚手架的稳固和可靠。
2. 材料选择:选择质量好、强度高的脚手架材料,以确保脚手架的稳定性和承重能力。
3. 定期检查:搭建完成后,应定期对脚手架进行检查和维护。
如发现脚手架存在问题,应及时进行修理或更换,确保施工安全。
4. 使用规范:使用脚手架时,要按照规定的方式使用,严禁超载、乱搭、乱用。
施工人员必须佩戴安全帽、安全带等防护设备,并遵守相关施工安全规范。
总而言之,双立杆脚手架的施工方案包括搭建步骤和施工要点。
在施工过程中,必须严格按照搭建规范操作,确保施工人员的安全,同时注意材料选择和定期检查,保证脚手架的稳固性和可靠性。
小高层脚手架施工方案(双立杆)本工程为位于安徽省宣城市郎溪县郎川大道北侧的商品楼,总建筑面积为平方米,结构形式为框剪结构,建筑总高度为35.7米,共有11层标准层和车库层及阁楼层,无地下室。
针对该工程的特点,我们决定采用双排落地式钢管脚手架的搭设方式,外口脚手架六层以下采用双立杆,内口脚手架五层以下采用双立杆,以上采用单立杆。
在脚手架材料的选择上,我们要求扣件应该购买正规厂家生产的可锻铸铁扣件,具有出厂合格证和检测报告,表面不得有裂缝、气孔及其他影响使用安全的缺陷。
钢管的外径应为48~51毫米,壁厚为2.8~3.1毫米,材质符合《碳素结构钢》GB/T700中Q235-A级钢的规定。
脚手板选用竹笆片,确保施工安全。
在脚手架的搭设上,我们必须严格按照《建筑施工扣件式钢管脚手架安全技术规范》规范编制的构造及搭设要求进行。
搭设程序包括地基处理、放纵向扫地杆、逐根树立立杆、安装横向扫地杆、加设临时抛撑、设置连墙杆、接立杆、加设剪刀撑、铺脚手板、绑护身栏杆和挡脚板、挂安全立网等步骤。
我们将确保脚手架的搭设符合安全要求,以保障施工过程的安全性。
为保证脚手架的安全性,搭设时必须按照规定的顺序进行。
立杆的小横杆应紧固在立杆上,并且应保持离墙面30cm的距离。
立杆和大横杆的接头应错开。
每个脚手架杆件伸出的端头都应大于10cm,以避免扣件滑脱。
剪刀撑的设置是将斜杆扣在立杆和小横杆上的伸出部分上。
斜杆两端扣件与立杆节点的距离不得超过20cm,最下面的一根斜杆与立杆的连接点离底部不得超过50cm,并且底部斜杆的下端应置于垫板上,以确保脚手架的稳定性。
每组剪刀撑跨越立杆根数为5-6根(>6米),斜杆与地面夹角为45°~60°。
脚手架外侧立面的两端各设一组剪刀撑,由底部至顶部连续设置,中间不间断。
剪刀撑斜杆的接长采用搭接,搭接长度不小于0.8米,设2个旋转扣件。
每搭设一步高进行立杆和大横杆的校正。
立杆用线锤校正,其垂直度允许偏差为架高的1/200,大横杆拉线核下水平度(高差不超过50,并不大于1/300)。
双立杆脚手架施工方案1
一、施工前准备
在进行双立杆脚手架的施工前,需要进行以下准备工作: 1. 确定施工区域的平整度和承重能力,保证脚手架能够安全搭设; 2. 准备好所需的材料和工具,如钢管、连接件、扁平螺栓等; 3. 清理施工区域,确保没有障碍物影响搭设脚手架的稳定性; 4. 做好安全防护工作,包括佩戴安全帽、安全鞋等。
二、脚手架搭设
1.根据设计方案和要求,确定脚手架的高度、长度和宽度;
2.将立杆按照设计要求固定在地面上,并用水平仪进行调整,确保立杆
垂直;
3.使用横杆连接两侧立杆,使之平行并平稳支撑;
4.根据设计要求安装横向和纵向的斜撑,增加脚手架的稳定性;
5.检查脚手架是否牢固稳定,没有松动现象。
三、使用和拆除
1.在使用脚手架时,要根据设计要求合理分配工程人员和材料,不得超
载;
2.使用过程中要及时清理脚手架上的杂物,保持整洁有序;
3.在拆除脚手架时,要按照逆向顺序进行,确保安全顺利;
4.拆除后要对脚手架各部件进行清点和整理,有序存放。
四、安全注意事项
1.搭设脚手架时,要做好相关安全防护工作,确保工程人员安全;
2.使用脚手架时,要注意脚手架的稳定性,防止发生倾倒和坍塌事故;
3.禁止在脚手架上乱扔杂物,防止伤及工程人员;
4.在恶劣气候和强风天气下,禁止使用脚手架,确保施工安全。
通过以上施工方案,我们可以有效地搭建出稳固安全的双立杆脚手架,为施工工作提供有力的支持和保障。
双排双立杆脚手架施工方案一、施工准备1.根据施工图纸确定脚手架搭设位置和高度;2.调查地面情况,确保承重能力和稳定性;3.检查脚手架材料的质量和数量,确保完整性;4.配置所需工具和设备,如钢管、连接件、梯子、安全带等。
二、搭设基础1.根据施工图纸确定立杆位置,用尺量取标高点,用导线和标杆确定位置;2.在地面上挖掘立杆基础孔,深度和宽度根据设计要求确定;3.按要求设置立杆基础,浇注混凝土,待其凝固后可进行下一步操作。
三、搭设主杆1.根据施工图纸确定主杆长度和间距,将主杆放置在立杆基础上;2.使用水平仪检测主杆的水平度,调整杆子位置以保证整个脚手架的稳定;3.使用连接件连接主杆,保证连接紧固可靠;4.根据需要设置水平杆,确保整个脚手架的平整度。
四、搭设横杆和斜杆1.根据施工图纸确定横杆和斜杆的位置和长度;2.使用连接件将横杆和斜杆连接到主杆上,保证连接牢固;3.多次检查横杆和斜杆的安装位置和角度,确保脚手架的稳定性和承重能力。
五、搭设钢管梯子和平台1.根据需要在脚手架两侧设置钢管梯子,确保工人上下脚手架的安全;2.在脚手架上设置平台,以便工人进行施工作业;3.平台应设置扶手、护栏和防滑措施,确保工人的安全。
六、验收和维护1.在搭设完成后,进行脚手架的验收;2.验收内容包括脚手架的稳定性、安全性和承载能力的检测;3.定期检查脚手架的使用情况和材料的损坏程度;4.及时进行维修和更换受损部件,确保脚手架的安全。
本文只是一份简要的双排双立杆脚手架施工方案,具体施工需要根据实际情况灵活调整。
在施工过程中,一定要确保安全,严格按照施工方案操作,并配备专业的工人进行施工。
双立杆脚手架搭设方案分析及建议
施工技术 2009年4月第38卷第4期
在高层建筑施工中, 施工企业常搭设较高的钢管扣件式落地脚手架, 这需要采用双排双立杆脚手架。
在脚手板层层满铺的情况下, 双立杆脚手架可搭设至50m 左右高度( 通常双排单立杆脚手搭设高
度在30m 左右) 。
由于 建筑施工扣件式钢管脚手架安全技术规范 JGJ130 2001( 以下简称规范)中对双排双立杆脚手架的构造形式没有具体规定, 也没有明确其稳定性计算原则, 导致出现多
种双立杆脚手架搭设方案。
目前使用的多个商用脚手架安全计算软件对双立杆稳定性采用了同样的原则, 即双立杆可以合起
来计算稳定性, 这里就隐含着一个假定: 双立杆中任一杆的轴内力均不超过其稳定承载力。
施工单
位所采用的搭设方案是否满足这样的假定成为解决脚手架稳定性的新问题。
根据稳定性计算原理, 立杆的稳定承载力只与它本身的材料类型、截面尺寸及边界条件有关, 因此外荷载作用在杆件上
的大小决定了该杆件的稳定性大小。
本文分析了4 种双立杆脚手架搭设方案, 指出了各种方案的受力特点, 提出了脚手架稳定性计算方法。
1)方案A( 见图1a)图1.
该方案是最常见的双立杆脚手架方案, 内、外副立杆没有直接用横向水平杆相连。
因此, 副立杆
的稳定承载力不能按规范立杆稳定性公式来计算。
方案A 的问题是: 主立杆底部承担了太多的荷载, 有可能超过了单根杆的稳定承载力( 根据脚
手架构造及传递荷载的途径可判断) 。
目前常用的脚手架计算软件大都按双杆共同承担竖向荷载
的原则计算双立杆稳定性, 这就要求两根立杆的轴向力相差不大, 而且轴力较大杆件不超过其稳
定承载力( 即要求其中任一根不能失稳) 。
鉴于上述情况, 有些脚手架地方规程及施工计算软件提供了一个选项: 按双立杆两杆稳定承载力
的70% 计算稳定性, 这里隐含着副立杆承担其稳定承载力的40%, 而主立杆承担与其稳定承载力相等的荷载。
至于这一计算原则是否与现场方案相符, 要视具体搭设方案而定。
对于方案A 建议采用的方法是: 主、副立杆所承担的荷载应根据搭设设计方案分别计算, 再分
别计算主、副立杆的稳定性。
而副立杆的稳定承载力应适当降低, 宜按规范要求的50%~ 70%取值。
2) 方案B
每步距中主、副立杆用旋转扣件固定, 主立杆上荷载通过旋转扣件卸载到副立杆上, 同时副立杆
随主立杆的变形而变形, 它们的失稳模态基本一致, 副立杆的稳定承载力可同样按规范公式计算。
规范稳定承载力计算是针对双排单立杆脚手架的, 所以方案B 的问题是水平杆及扣件对双立杆
的约束强度比相同条件下对单立杆的约束强度小, 双立杆脚手架中单杆稳定承载力比单立杆脚手
架中小。
同时, 方案B 中固定主立杆与水平杆的直角扣件也比双排单立杆脚手架中直角扣件更
易达到其强度极限。
对于方案B 建议采用的方法是: 可按双立杆共同承担竖向荷载的原则( 即两杆承载力相同) 计
算立杆稳定性( 在同时架立双杆及旋转扣件不滑移的情况下, 两杆承担的竖向荷载相差不大) 。
同时, 立杆稳定性承载力按规范公式计算值的80%~ 90%取值。
3) 方案C( 见图1b)
方案C 中主、副立杆的内力差是最大的, 除非考虑横向水平杆对主立杆的支撑作用, 因此需考
虑结构的变形协调条件, 而副立杆的承载能力小, 不推荐使用此方案。
4) 方案D( 见图1c)
根据规范6 2 1 条, 当使用竹笆脚手板时可用方案D( 纵向水平杆用直角扣件固定在横向水平
杆上) 。
若布置得当, 方案D 是4 种方案中主、副立杆内力比较接近的方案, 可以较充分地使
用材料。
方案D 中主立杆底部内力接近脚手架单杆部分底部内力( 未附加立杆及扣件等自重) , 副立杆承担了脚手架双杆部分的大部分荷载。
方案D 是可以采用的一种方案, 主、副立杆内力宜分别计算, 再验算各杆稳定性, 为安全起见, 各杆承担的荷载不超过单杆稳定承载力值的90%。
通过以上分析, 可以知道双立杆脚手架立杆稳定性的计算应根据脚手架搭设方案而定, 不同的方
案不能用同一原则计算。
另外, 以上分析是基于国家规范所提供的公式, 没有考虑超静定结构的
内力重分配, 多数商用脚手架安全计算软件也没有这样的分析。
