爬模安装与拆除安全技术交底
- 格式:docx
- 大小:41.15 KB
- 文档页数:5
爬模安装与拆除安全技术交底1. 引言本文档旨在对爬模安装与拆除过程中的相关安全技术进行交底,以确保工作人员在进行这些操作时能够保持安全,预防事故的发生。
2. 爬模安装安全技术交底2.1 准备工作在进行爬模安装前,需要进行以下准备工作:•确保工作区域周围没有人员和障碍物,保持安全通道;•检查爬模材料的质量和完整性,如有损坏应及时更换;•确保施工人员都佩戴个人防护装备,如安全帽、防滑鞋等;•检查爬模安装所需的工具和设备,确保其正常运行。
2.2 安全操作步骤以下是爬模安装的安全操作步骤:1.将爬模材料依次搬运至工作区域,注意力要集中,避免摔倒或碰撞。
2.根据建筑设计图纸,确定爬模的安装位置和高度,使用测量工具进行精确测量。
3.将爬模材料按照图纸要求进行拼接和固定,使用正确的连接件和工具。
4.搭建好的爬模结构需要进行稳定性检查,确保其能够承受施工人员和材料的重量。
5.安装完成后,清理工作区域,将材料堆放整齐,避免杂物堆积和滑倒风险。
2.3 注意事项在进行爬模安装过程中,需要注意以下事项:•遵守施工安全规范,不得擅自更改爬模结构或使用不合格材料;•工作人员应保持清醒状态,不得在工作中饮酒或服用药物;•禁止从爬模上跳跃或进行危险动作,防止摔倒或导致爬模失稳;•如遇恶劣天气或风力过大,暂停爬模安装工作,确保安全。
3. 爬模拆除安全技术交底3.1 准备工作在进行爬模拆除前,需要进行以下准备工作:•确保工作区域周围没有人员和障碍物,保持安全通道;•确认爬模结构的稳定性,避免拆除过程中发生倒塌;•确保施工人员都佩戴个人防护装备,如安全帽、防滑鞋等;•检查拆除所需的工具和设备,确保其正常运行。
3.2 安全操作步骤以下是爬模拆除的安全操作步骤:1.安排专人监督,确保拆除过程安全可控;2.根据拆除计划,逐步撤除爬模材料,注意力要集中,避免材料坠落或碰撞;3.拆除过程中,需要使用安全绳索和安全带等设备,确保工作人员的安全;4.拆除完成后,清理工作区域,将材料堆放整齐,避免杂物堆积和滑倒风险。
爬模安装与拆除安全技术交底一、前言在进行模板安装与拆除工作时,为确保施工人员的人身安全和质量要求的达到,必须严格遵守安全操作规范,并熟知相关安全技术交底。
本文将对模板安装与拆除的安全技术进行详细说明。
二、安全技术措施1. 施工前,需要对现场环境进行详细检查,确保周围没有危险物品或处于操作区域内的人员,如发现存在危险,需立即采取措施处理。
2. 施工前,必须对模板材料进行检验,确保其质量合格并无破损。
若发现损坏,需及时更换。
3. 施工时,严禁进行与模板安装与拆除无关的活动,如无关人员进入施工区域等。
4. 安装模板的梁、柱、板等构件必须经过验收,确保符合设计图纸和相关规范要求,否则不得进行模板的安装工作。
5. 在安装过程中,模板支架、扣件等必须牢固可靠,并确保使用正确。
严禁使用破损或质量不合格的支撑件。
6. 在拆除模板之前,必须进行安全措施的准备,如合理规划拆除顺序、制定拆除方案等。
拆除时需注意控制倒塌的方向和速度,防止模板突然失控造成人员伤害。
7. 施工过程中,必须做好防护措施,如佩戴安全帽、安全鞋等个人防护装备,确保施工人员的人身安全。
8. 在高处作业时,必须使用安全绳索、安全网等安全设施,并通过合理的设备和方法保障施工人员的安全。
三、安全注意事项1. 操作人员必须熟悉模板安装与拆除的工艺流程,并接受相关培训。
2. 在拆除模板时必须谨慎操作,严禁盲目敲击或使用过度力量,避免模板突然破裂。
3. 在拆除时,需要注意周围人员的安全,请确保模板的坠落不会对其他人员造成伤害。
4. 施工人员严禁大声喧哗、乱扔材料或违反安全操作规范的行为,必须保持施工现场的整洁和安全。
5. 模板拆除完成后,应及时清理工作现场,避免残留材料造成危险。
四、事故处理和应急措施1. 在发生安全事故时,首要任务是确保施工人员的安全。
如果有人员受伤,应立即采取紧急救护措施,并请专业人员进行处理。
2. 在事故发生后,需立即停止工作,安排人员进行现场保护,采取措施避免进一步加重事故。
爬模安装与拆除安全技术交底爬模是建筑施工中的常见操作之一,它以模板为支撑结构,用来浇筑混凝土,形成建筑物的墙体、柱子等结构。
但是,爬模操作存在一定的风险,在进行爬模安装与拆除时需要特别注意安全。
本文将对爬模安装与拆除的安全技术进行详细交底,以确保施工过程安全顺利进行。
一、爬模安装安全技术1. 强化安全宣传教育:在进行爬模安装之前,需要进行充分的安全宣传教育,使施工人员清楚了解爬模操作的危险性和安全措施。
2. 检查施工现场:在安装爬模之前,需要对施工现场进行检查,确保场地平坦,没有杂物和障碍物。
并酌情设置警示标志,提醒周边人员注意安全。
3. 确保爬模材料质量:检查爬模材料的质量,确保其承载能力和稳定性。
避免使用老旧、损坏或质量不合格的爬模材料。
4. 选择合适的安装方式:根据具体情况选择合适的爬模安装方式,如采用垂直爬模、平行爬模、环形爬模等。
不同的爬模方式应根据实际需求进行准确计算,并确保爬模结构的安全性。
5. 安全使用工具:在爬模安装过程中,使用合适的工具和设备,如安全带、安全绳、螺丝刀、扳手等。
合理使用工具,确保施工人员的人身安全。
6. 定期检查爬模结构:在爬模安装过程中,施工人员应定期检查爬模结构的稳定性和承载能力。
如发现任何不安全的情况,应立即采取相应的措施,确保安全施工。
二、爬模拆除安全技术1. 制定拆除计划:在进行爬模拆除之前,需要制定详细的拆除计划,并明确拆除的顺序和方法。
确保拆除过程安全有序进行。
2. 强化安全宣传教育:在进行爬模拆除之前,需要对施工人员进行安全宣传教育,提醒他们注意拆除过程中的安全事项。
3. 采取适当的拆除工具:根据爬模结构的具体情况,选择合适的拆除工具。
如钢锤、撬棒、切割工具等。
在使用拆除工具时,要注意安全操作,避免误伤。
4. 断开连接件:在进行爬模拆除时,首先要断开连接件,如螺栓、销子等。
确保连接件断开后,再进行其他拆除操作。
5. 先拆除上层结构:在拆除爬模时,应先从上层结构开始拆除,逐层向下进行。

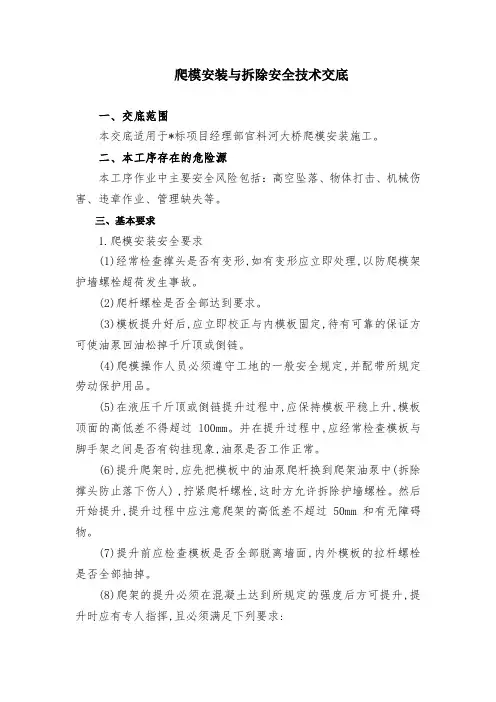

爬模安装与拆除安全技术交底一、交底范围本交底适用于*标项目经理部官料河大桥爬模安装施工。
二、本工序存在的危险源本工序作业中主要安全风险包括:高空坠落、物体打击、机械伤害、违章作业、管理缺失等。
三、基本要求1.爬模安装安全要求(1)经常检查撑头是否有变形,如有变形应立即处理,以防爬模架护墙螺栓超荷发生事故。
(2)爬杆螺栓是否全部达到要求。
(3)模板提升好后,应立即校正与内模板固定,待有可靠的保证方可使油泵回油松掉千斤顶或倒链。
(4)爬模操作人员必须遵守工地的一般安全规定,并配带所规定劳动保护用品。
(5)在液压千斤顶或倒链提升过程中,应保持模板平稳上升,模板顶面的高低差不得超过l00mm。
并在提升过程中,应经常检查模板与脚手架之间是否有钩挂现象,油泵是否工作正常。
(6)提升爬架时,应先把模板中的油泵爬杆换到爬架油泵中(拆除撑头防止落下伤人) ,拧紧爬杆螺栓,这时方允许拆除护墙螺栓。
然后开始提升,提升过程中应注意爬架的高低差不超过50mm和有无障碍物。
(7)提升前应检查模板是否全部脱离墙面,内外模板的拉杆螺栓是否全部抽掉。
(8)爬架的提升必须在混凝土达到所规定的强度后方可提升,提升时应有专人指挥,且必须满足下列要求:①保险钢丝绳必须拴牢,并设专人检查元误。
②每个爬架必须挂两个倒链(或一个千斤顶)提升。
(9)提升大模板时,其对应模板只能单块提升,严禁两块大模板同时提升,且应注意下列事项:①保险钢丝绳必须拴牢,并有专人检查。
②大模板必须在悬空的情况下,穿墙螺栓全部拆除。
③用多个倒链提升时,应先将各倒链调整到工作状态,方可拆除穿墙螺栓。
(10)提升到位后,安装附墙螺栓,并按规定垫好垫圈拧紧螺帽,用测力扳手测定达到要求后,方可松掉倒链(或千斤顶)。
严禁用塔吊提升爬架。
(11)大模板提升必须设专人指挥,各个倒链或千斤顶必须同步进行。
2.爬模拆除安全要求(1)检查索具,用卸甲(严禁用钩)扣住模板吊环,用塔吊轻轻吊紧,并在两端用绳拉紧,防止转动,然后抽去千斤顶爬杆,做到吊运时稳运、稳落,防止大模板大幅度晃动、碰撞造成倒塌事故。

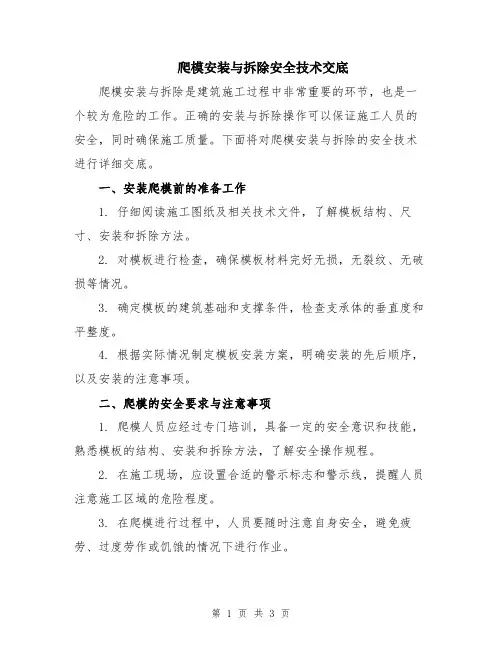

爬模安装与拆除安全技术交底爬模安装与拆除是建筑施工过程中非常重要的环节,正确、安全的进行操作可以保障工人的人身安全以及施工的顺利进行。
下面是关于爬模安装与拆除的安全技术交底,全文约2000字。
一、爬模安装前的准备工作1. 确认爬模的位置和高度,根据施工图纸和实际施工情况确定爬模具体的位置,并进行测量标记。
2. 检查爬模材料的质量和数量,确保爬模材料符合要求,并进行必要的清点和整理。
3. 明确爬模的步骤和操作流程,以确保施工的顺序和安全。
4. 确定安全措施和个人防护用品,如安全帽、安全鞋、安全绳等。
二、爬模材料的运输和搬运1. 爬模材料的运输应选择合适的运输工具,如起重机、叉车等,并由专业人员进行操作。
2. 运输途中要注意材料的稳固,防止材料掉落或滑落。
3. 使用合适的搬运设备和工具,如托盘、吊带等,确保爬模材料的安全搬运。
4. 在搬运过程中,工人应穿戴好个人防护用品,并遵守操作规程,注意自身安全。
三、爬模架的搭设和固定1. 根据施工图纸和安装要求进行爬模架的搭设,确保架子的稳固和安全。
2. 搭设过程中要进行严密的连接,使用合适的连接件和螺栓进行固定。
3. 进行必要的斜撑和水平调整,避免架子的倾斜和不稳定。
4. 确保架子的整体结构牢固,能够承受预计的荷载和风压等外力。
四、爬模板的安装1. 根据施工图纸和安装要求进行爬模板的安装,确保板件的正确位置和方向。
2. 使用合适的连接件和工具进行板件的连接,保证连接的牢固和稳定。
3. 安装板件过程中要注意横竖交错,确保结构的整体稳定。
4. 安装完毕后要进行检查,确保板件的位置正确、连接紧密,没有松动和变形的现象。
五、爬模操作安全注意事项1. 在爬模过程中,要做好人身安全防护措施,如佩戴好安全帽、安全鞋等。
2. 防止高处坠物,工人要正确使用吊笼、安全网等防护装置,并及时清理和处理高处杂物。
3. 爬模操作过程中要注意观察和沟通,及时发现和解决问题,确保施工的顺利进行。
爬模安装与拆除安全技术交底爬模安装与拆除安全技术交底一、前言爬模安装与拆除是在建筑施工中常见的工作,也是一项高难度的操作。
为了确保施工的顺利进行和施工人员的安全,必须严格按照操作规范进行爬模的安装与拆除。
本文将针对爬模安装与拆除的相关工作进行安全技术交底,以提升施工人员的安全意识和操作水平。
二、爬模安装1. 施工方案在爬模安装前,施工方案必须制定并得到相关负责人的审批。
施工方案应明确爬模的类型、尺寸、搭设高度、搭设平台等内容,以及安全措施和紧急救援预案等。
2. 现场准备在进行爬模安装前,必须对施工现场进行认真整理,确保没有杂物和杂乱的设备。
同时,所有施工人员必须佩戴合格的安全帽,并检查安全帽的质量和使用情况。
3. 安全操作(1)爬模构件的检查:对爬模构件进行外观检查和质量检验,确保构件的完整、无腐蚀、无变形等。
任何有质量问题的构件必须立即更换。
(2)安装支撑:在爬模支撑过程中,必须确保支撑稳固和正确。
支撑的每个连接点必须牢固可靠,不得出现松动和变形。
支撑后,应进行检查和调整,确保支撑的垂直度和平整度。
(3)安装爬模:将爬模构件按照施工方案和设计要求进行拼装和组合,确保其稳定和坚固。
在安装过程中,必须确保横向位置的准确度和垂直度的稳定。
(4)固定和固定:在爬模安装后,必须使用专用的连接件进行固定和固定。
连接件必须符合设计要求,并经过质量检验。
在固定过程中,必须确保连接件的稳定和可靠,不得出现松动和脱落。
三、爬模拆除1. 施工方案在进行爬模拆除前,施工方案必须制定并得到相关负责人的审批。
施工方案应明确拆除的顺序、方法、注意事项等内容,以及安全措施和紧急救援预案等。
2. 现场准备在进行爬模拆除前,必须对施工现场进行认真整理,确保没有杂物和杂乱的设备。
同时,所有施工人员必须佩戴合格的安全帽,并检查安全帽的质量和使用情况。
3. 安全操作(1)拆除支撑:在进行爬模拆除前,必须先拆除支撑。
拆除支撑时应按照施工方案和设计要求进行操作,确保支撑的稳定性和安全性。
爬模安装与拆除安全技术交底在进行楼层建筑施工时,常常需要使用爬模技术。
爬模技术指的是工人使用钢管、钢板等材料做成的爬模架来进行楼层外框的建设,为楼层的水泥浇铸提供了一个结实、平稳的施工平台。
但在爬模施工中,安全是最关键的问题,一旦发生事故,后果很严重。
因此,在使用爬模技术时,必须非常注意安全问题。
下面,我们就来谈谈爬模安装与拆除的安全技术问题。
一、爬模安装时的安全技术1.1 爬模搭设前的准备工作在爬模网架搭设前,需要对安全防护进行全面策划,确保施工安全。
其具体工作如下:1.在爬模施工现场将安全标志明显可见。
根据施工现场的不同要求及相关部门的规章制度,设置警戒线和警示牌,标明禁止入内和通行等提示。
2.制定安全技术措施及应急预案。
制订安全技术措施及应急预案,确保在施工中能够迅速、高效地应对可能发生的各种意外情况,保证施工安全。
1.2 爬模搭设时的安全技术爬模搭设时的安全技术是确保施工安全的重要环节,其具体工作如下:1.固定脚手架,防止倾斜。
确保所有爬模架杆件与脚手架立杆底部紧贴,且杆件在扣紧后不得自由摇晃。
2.安装钢管支架和钢管护栏,保障施工人员安全。
爬模纵、横向每 6米设置一组钢管支架,支架的横纵向立杆应支撑架体和爬模板相接触。
3.爬模架随时检查。
检查爬模架,在搭设前、安装过程中及使用前应逐层检查,满足要求后方能进行施工。
4.安装安全防护设施。
建筑施工中一定要搭建必要的安全防护设施,如爬模支架一定要装上安全护栏,将施工区域与外部区域隔离。
二、爬模拆除时的安全技术爬模拆除时,一定要注意安全问题,其具体工作如下:1.确认楼层结构已经足够强大吸收外力。
在进行拆除之前,首先要调用专业人士进行检查,保证楼层结构已经足够强大。
2.协调人员安排好位置。
爬模拆除时应有专人协调,保障在拆除中上下作業机具之人员不碰撞。
3.加强独立支架。
在进行爬模拆除时,要加强独立支架的牢固性和稳定性,保证施工场地的硬度行不行。
4.警示标识。
爬模安装与拆除安全技术交底集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-爬模安装与拆除安全技术交底1.爬模安装安全要求(1)提升前应检查模板是否全部脱离墙面,内外模板的拉杆螺栓是否全部抽掉。
(2)爬杆螺栓是否全部达到要求。
(3)在液压千斤顶或倒链提升过程中,应保持模板平稳上升,模板顶面的高低差不得超过100mm。
并在提升过程中,应经常检查模板与脚手架之间是否有钩挂现象,油泵是否工作正常。
(4)模板提升好后,应立即校正与内模板固定,待有可靠的保证方可使油泵回油松掉千斤顶或倒链。
(5)经常检查撑头是否有变形,如有变形应立即处理,以防爬模架护墙螺栓超荷发生事故。
(6)提升爬架时,应先把模板中的油泵爬杆换到爬架油泵中(拆除撑头防止落下伤人),拧紧爬杆螺栓,这时方允许拆除护墙螺栓。
然后开始提升,提升过程中应注意爬架的高低差不超过50mm和有无障碍物。
(7)爬模操作人员必须遵守工地的一般安全规定,并配带所规定劳动保护用品。
(8)爬架的提升必须在混凝土达到所规定的强度后方可提升,提升时应有专人指挥,且必须满足下列要求:1)大模板的穿墙螺栓全部均未松动;2)每个爬架必须挂两个倒链(或一个千斤顶)提升;3)保险钢丝绳必须拴牢,并设专人检查无误;4)拆除爬架附墙螺栓前,倒链全部调整到工作状态,然后才能拆除附墙螺栓。
上述条件均已全部具备方可提升。
(9)提升到位后,安装附墙螺栓,并按规定垫好垫圈拧紧螺帽,用测力扳手测定达到要求后,方可松掉倒链(或千斤顶)。
严禁用塔吊提升爬架。
(10)提升大模板时,其对应模板只能单块提升,严禁两块大模板同时提升,且应注意下列事项:1)大模板必须在悬空的情况下,穿墙螺栓全部拆除;2)保险钢丝绳必须拴牢,并有专人检查;3)用多个倒链提升时,应先将各倒链调整到工作状态,方可拆除穿墙螺栓。
(11)大模板提升必须设专人指挥,各个倒链或千斤顶必须同步进行。
爬模安装与拆除安全技术交底爬模安装与拆除是建筑施工过程中非常重要的环节,也是一个较为危险的工作。
正确的安装与拆除操作可以保证施工人员的安全,同时确保施工质量。
下面将对爬模安装与拆除的安全技术进行详细交底。
一、安装爬模前的准备工作1. 仔细阅读施工图纸及相关技术文件,了解模板结构、尺寸、安装和拆除方法。
2. 对模板进行检查,确保模板材料完好无损,无裂纹、无破损等情况。
3. 确定模板的建筑基础和支撑条件,检查支承体的垂直度和平整度。
4. 根据实际情况制定模板安装方案,明确安装的先后顺序,以及安装的注意事项。
二、爬模的安全要求与注意事项1. 爬模人员应经过专门培训,具备一定的安全意识和技能,熟悉模板的结构、安装和拆除方法,了解安全操作规程。
2. 在施工现场,应设置合适的警示标志和警示线,提醒人员注意施工区域的危险程度。
3. 在爬模进行过程中,人员要随时注意自身安全,避免疲劳、过度劳作或饥饿的情况下进行作业。
4. 爬模过程中,人员应全程佩戴安全帽、防滑鞋、防护手套等个人防护装备,并使用安全绳进行固定。
三、爬模的安装步骤1. 根据施工图纸确定板模的尺寸、数量和安装位置,并在支撑体上做好放板垫层的施工准备。
2. 在支撑体上安装并调整水平横梁,确保水平度符合要求。
3. 安装板模前,需将模板材料搬运至设计位置,采用垫木或吊篮等安全设施进行固定。
4. 根据需要,安装模板支撑杆、开口支撑杆、模板封头等配件,确保模板安装的牢固和稳定。
5. 模板安装后,需要再次检查模板的水平度和垂直度,如有需要,进行调整。
四、爬模的拆除步骤1. 拆除模板前,要对模板的使用情况进行检查,尽量保证拆除过程中模板的完整性。
2. 拆除前,要先将模板上的浆水、油漆、混凝土等污渍清理干净,防止再次使用时出现表面污染或起霉。
3. 拆除过程中,要遵循从上到下的顺序,按照设计要求逐步进行。
4. 拆除模板时,要注意安全距离,防止模板突然坠落造成伤害。
5. 拆除完成后,要对拆除的模板进行分类、清点、记录和储存,以备再次使用。

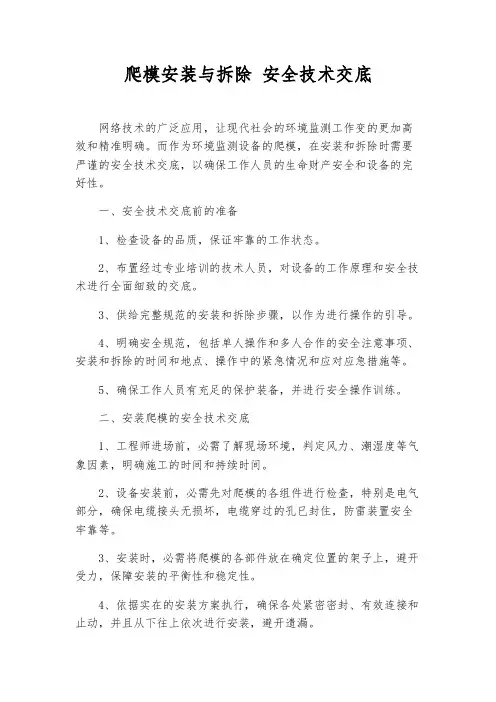

爬模安装与拆除安全技术交底网络技术的广泛应用,让现代社会的环境监测工作变的更加高效和精准明确。
而作为环境监测设备的爬模,在安装和拆除时需要严谨的安全技术交底,以确保工作人员的生命财产安全和设备的完好性。
一、安全技术交底前的准备1、检查设备的品质,保证牢靠的工作状态。
2、布置经过专业培训的技术人员,对设备的工作原理和安全技术进行全面细致的交底。
3、供给完整规范的安装和拆除步骤,以作为进行操作的引导。
4、明确安全规范,包括单人操作和多人合作的安全注意事项、安装和拆除的时间和地点、操作中的紧急情况和应对应急措施等。
5、确保工作人员有充足的保护装备,并进行安全操作训练。
二、安装爬模的安全技术交底1、工程师进场前,必需了解现场环境,判定风力、潮湿度等气象因素,明确施工的时间和持续时间。
2、设备安装前,必需先对爬模的各组件进行检查,特别是电气部分,确保电缆接头无损坏,电缆穿过的孔已封住,防雷装置安全牢靠等。
3、安装时,必需将爬模的各部件放在确定位置的架子上,避开受力,保障安装的平衡性和稳定性。
4、依据实在的安装方案执行,确保各处紧密密封、有效连接和止动,并且从下往上依次进行安装,避开遗漏。
5、安装完毕后,进行试运行,测试各个部件的正常工作情况,确保工作条件符合要求。
三、拆除爬模的安全技术交底1、拆除前,必需了解现场环境,判定风力、潮湿度等气象因素,明确施工的时间和持续时间。
2、拆卸电气设备前,必需与供电单位直接有效沟通,先切断电源。
3、拆卸时,必需依据拆卸方案执行,逆序拆卸,将次序排布,依次搬运下来。
4、拆卸过程中,注意检查是有未拆卸的连接器,先行断开,避开拆卸阻力过大,导致设备损坏。
5、拆卸完毕后,需要验收设备是否完好、组件是否清洁,评估整个拆卸过程中设备的完好性。
四、安全技术交底的责任由于安装和拆除环境监测设备的过程都存在风险,因此交底的责任无法被忽视。
负责人必需对本身的工作进行全面评估,包括所建立的标准、操作步骤和防备措施。

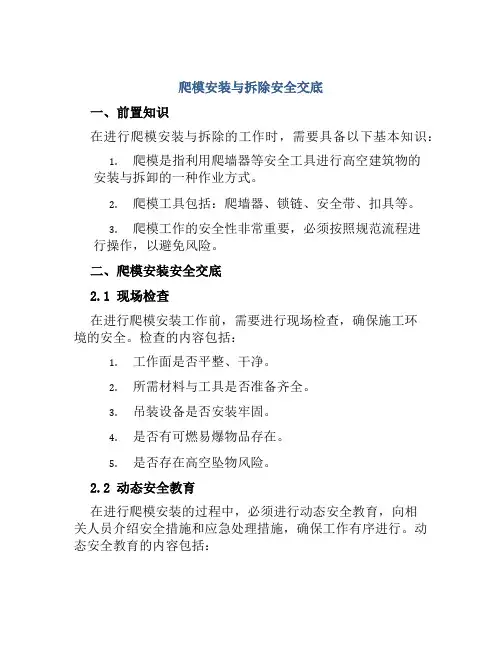

爬模安装与拆除安全交底一、前置知识在进行爬模安装与拆除的工作时,需要具备以下基本知识:1.爬模是指利用爬墙器等安全工具进行高空建筑物的安装与拆卸的一种作业方式。
2.爬模工具包括:爬墙器、锁链、安全带、扣具等。
3.爬模工作的安全性非常重要,必须按照规范流程进行操作,以避免风险。
二、爬模安装安全交底2.1 现场检查在进行爬模安装工作前,需要进行现场检查,确保施工环境的安全。
检查的内容包括:1.工作面是否平整、干净。
2.所需材料与工具是否准备齐全。
3.吊装设备是否安装牢固。
4.是否有可燃易爆物品存在。
5.是否存在高空坠物风险。
2.2 动态安全教育在进行爬模安装的过程中,必须进行动态安全教育,向相关人员介绍安全措施和应急处理措施,确保工作有序进行。
动态安全教育的内容包括:1.工作人员应当熟悉爬模安装工具的使用方法,并能够准确掌握其使用规范。
2.工作人员应当严格遵守现场管理规范,相互配合共同完成作业。
3.工作人员应当具备在突发情况下处理应急事件的方法和技能。
2.3 爬模安装操作流程在进行爬模安装操作时,需要严格按照规范操作。
安装操作流程包括:1.安装前,首先要确定安装方案和安装位置,并确保安装位置平稳。
2.工作人员应当检查爬墙器、锁链、安全带等工具的完好性,确保工具的使用安全。
3.爬模过程中,工作人员应当时刻注意自身安全,保证安全带牢固。
4.爬模完成后,应当将工具恢复到原状,确保重复使用。
2.4 安全检查在爬模安装完成后,需要进行安全检查,确保安装过程中不存在任何问题,以防止工作安全问题。
检查内容包括:1.检查锁链、安全带等工具的使用状况,确保完好无损。
2.检查爬墙器使用状况,确保牢固安全。
3.检查施工环境的安全措施是否齐全。
三、爬模拆除安全交底3.1 现场检查在进行爬模拆除工作前,需要进行现场检查,确保施工环境的安全。
检查的内容包括:1.是否有高空坠物风险。
2.工作面是否稳定,无危险物品存在。
3.所有工具是否准备齐全,且完好无损。
爬模安装与拆除安全技术交底范本第一章总则第一节为了保证施工安全,避免事故的发生,特制定本范本。
本范本仅供参考,施工单位应在实际施工中结合实际情况制定相应的安全技术交底方案,并加强施工现场管理,严格遵守相关法律法规以及工程安全操作规程,确保施工过程中人员安全。
第二节安全技术交底的基本原则1. 安全第一,预防为主。
2. 坚持谁负责,谁负责的原则。
3. 按规定进行工作安排和协调,确保施工顺利进行。
4. 加强安全监督,发现并及时解决安全隐患。
第二章爬模安装安全技术交底第一节爬模的安装准备工作:1. 建立专项施工组织设计和安全技术交底方案。
2. 了解所使用的爬模的技术参数和使用规定。
3. 制定详细的安全管理制度和安全操作规程。
4. 提前购买或租赁符合标准的爬模设备,并进行必要的检验和试验。
5. 安排专业人员进行培训,并进行模拟安装演练。
第二节爬模的安装:1. 确认基础的平整度和强度是否满足要求。
2. 根据设计要求和技术规范进行爬模设备的搭设、调整和固定。
3. 确保爬模设备的制动装置可靠,避免滑移和倾斜。
4. 对爬模设备进行必要的检查和试验,确保其稳定性和可靠性。
5. 提醒操作人员注意爬模设备的使用限制和预防措施。
第三节爬模安全操作注意事项:1. 严禁擅自增加负荷,避免超过爬模设备的承载能力。
2. 不得随意更改爬模设备的结构和构造。
3. 定期检查和维护爬模设备,及时排除故障。
4. 操作人员必须经过专业培训,并持有相关证书。
5. 在使用爬模设备时,必须戴好安全帽,佩戴安全带。
第三章爬模拆除安全技术交底第一节爬模拆除准备工作:1. 认真研究设计文件和相关技术资料,制定爬模拆除方案。
2. 移除爬模前,检查爬模的固定状况和负荷情况。
3. 检查相关设备和工具的完好性和可靠性,确保工作安全。
第二节爬模拆除操作流程:1. 清理爬模上的残留物和杂物,确保工作区域的整洁。
2. 按照爬模拆除方案进行拆除操作,遵循操作规程。
3. 拆除爬模时,必须有专人监护,确保周围人员的安全。
爬模安装与拆除安全技术交底1.爬模安装安全要求(1)提升前应检查模板是否全部脱离墙面,内外模板的拉杆螺栓是否全部抽掉。
(2)爬杆螺栓是否全部达到要求。
(3)在液压千斤顶或倒链提升过程中,应保持模板平稳上升,模板顶面的高低差不得超过100mm。
并在提升过程中,应经常检查模板与脚手架之间是否有钩挂现象,油泵是否工作正常。
(4)模板提升好后,应立即校正与内模板固定,待有可靠的保证方可使油泵回油松掉千斤顶或倒链。
(5)经常检查撑头是否有变形,如有变形应立即处理,以防爬模架护墙螺栓超荷发生事故。
(6)提升爬架时,应先把模板中的油泵爬杆换到爬架油泵中(拆除撑头防止落下伤人),拧紧爬杆螺栓,这时方允许拆除护墙螺栓。
然后开始提升,提升过程中应注意爬架的高低差不超过50mm和有无障碍物。
(7)爬模操作人员必须遵守工地的一般安全规定,并配带所规定劳动保护用品。
(8)爬架的提升必须在混凝土达到所规定的强度后方可提升,提升时应有专人指挥,且必须满足下列要求:1)大模板的穿墙螺栓全部均未松动;2)每个爬架必须挂两个倒链(或一个千斤顶)提升;3)保险钢丝绳必须拴牢,并设专人检查无误;4)拆除爬架附墙螺栓前,倒链全部调整到工作状态,然后才能拆除附墙螺栓。
上述条件均已全部具备方可提升。
(9)提升到位后,安装附墙螺栓,并按规定垫好垫圈拧紧螺帽,用测力扳手测定达到要求后,方可松掉倒链(或千斤顶)。
严禁用塔吊提升爬架。
(10)提升大模板时,其对应模板只能单块提升,严禁两块大模板同时提升,且应注意下列事项:1)大模板必须在悬空的情况下,穿墙螺栓全部拆除;2)保险钢丝绳必须拴牢,并有专人检查;3)用多个倒链提升时,应先将各倒链调整到工作状态,方可拆除穿墙螺栓。
(11)大模板提升必须设专人指挥,各个倒链或千斤顶必须同步进行。
2.爬模拆除安全要求(1)拆除爬架、爬模要由专人进行,设专人指挥,严格按照所规定的拆除程序进行。
(2)松开爬架顶上挑扁担的垫铁螺栓,以便观察塔吊是否真正将模板吊空。
爬模安装与拆除安全技术交底背景爬模是建筑施工中常用的一种模板架设方式,它主要用于在梁柱间制作混凝土框架。
虽然成本低廉、安装快速,但在安装与拆除过程中,若注意力不够或操作不当,很容易引起意外事故。
因此,有必要对爬模的安装与拆除过程进行安全技术交底,以确保施工安全。
安装前的准备工作在安装爬模前,必须做好准备工作,确保每一步操作都经过检查和确认。
施工方案在进行施工前,必须编制好详细的施工方案,准确确定施工流程、安装位置和支撑设施等事项。
安全检查在待安装的区域内进行安全检查,检查区域内是否存在障碍物,如电线、管道等。
确认区域内没有明显的安全隐患后,方可进行安装。
爬模材料安装爬模时所使用的材料必须符合国家和行业标准。
同时,也要对所选材料进行检查,防止质量问题对施工带来影响。
工具准备必须使用规范的施工工具,如螺丝刀、扳手、锤子等,以确保操作安全、效率和质量。
同时,要保证工具的完整性和使用效果。
人员安排爬模的安装需要多人协同作业,因此在安排工作人员时,必须根据实际情况确定人员的数量和分工,并确保每个人都理解和遵守安全操作规程。
安全防护在安装爬模时,必须加强安全防护。
操作人员必须穿戴安全帽、安全鞋等必要的防护用品,以确保操作安全。
安装顺序安装顺序必须按照施工方案要求进行操作。
在梁、柱安装过程中,必须按照先高后低,自上而下的顺序进行。
在安装横梁时,必须按照先中后两边的顺序进行,以确保强度和稳定性。
查验装饰层面在安装爬模之前,必须查验装饰面的垂直度和水平度。
如果有偏差,需提前处理,以免施工出现问题。
工具准备拆除爬模时,必须选择规范的拆除工具,如螺栓拆卸器、铁锤、手锯等。
使用的工具必须保证安全、有效。
分组拆除在进行拆除工作时,必须按照区间进行分组拆除。
对于每个区间,都必须做好施工方案和安全检查,并严格遵守操作规程。
锁螺栓拆卸在进行拆除工作时,必须先进行螺栓拆卸,并确保每个螺栓都已拆除,再进行拆模工作。
拆模时,还需对孔位进行查看,确保拆除前已松动,以免损坏结构性能。
爬模安装与拆除安全技术交底一、概述爬模安装和拆除是建筑施工中常见的操作环节,为保障施工安全,必须严格按照相关规范和要求进行操作。
本文将从安装与拆除两个方面进行详细介绍。
二、爬模安装技术交底1. 安全准备工作在进行爬模安装前,必须做好相应的安全准备工作。
首先,要确保爬模使用的脚手架、扣件等设备完好,没有任何损坏或故障。
其次,需要检查爬模设备的承载力是否满足需求,材料的质量是否合格。
最后,要做好安全提示和警示标识,提醒工人注意施工安全。
2. 爬模材料的选择与准备选择合适的爬模材料对于安装的成功至关重要。
常见的爬模材料包括钢管、扣件、钢板等。
在选择材料时,要根据具体施工要求和设计标准进行合理搭配,并对材料进行检查,确保其质量符合要求。
3. 爬模组装与调整在进行爬模安装前,需要进行组装和调整工作。
首先,要按照施工图纸和设计要求组装爬模结构,并进行合理的调整,确保结构稳定。
同时,要注意爬模的水平度和垂直度,以及结构的整体牢固性。
4. 安全操作要点爬模安装过程中,必须遵守安全操作要点。
首先,要保证作业人员佩戴好安全帽等个人防护装备。
其次,要严禁超负荷使用爬模设备,及时发现并处理设备的异常情况。
此外,要注意材料的储存和堆放,在进行爬升时要保持平衡,防止发生倾覆事故。
三、爬模拆除技术交底1. 拆除前准备工作拆除爬模之前,要做好相应的准备工作。
首先,要对拆除区域进行充分清理,清除杂物和障碍物,保持施工区域的整洁。
其次,要做好解体构件的标识,确保拆除的顺利进行。
2. 拆除顺序与方法拆除爬模的顺序和方法应根据具体情况进行合理选择。
一般来说,可以从上到下、从内到外进行拆除。
在拆除过程中,要注意用起重设备进行支撑和固定,避免结构的倒塌和损坏。
3. 拆除安全预警在进行爬模拆除时,必须加强安全预警措施。
要明确拆除作业区域,并设置警示标识,提醒周围人员注意安全。
拆除过程中,要保持警惕,防止坠落和碰撞事故的发生。
4. 施工后清理与处理拆除完毕后,要对施工现场进行清理和处理。
爬模安装与拆除安全技术交底1. 引言本文档旨在向工作人员详细介绍爬模安装与拆除的安全技术要点,以确保施工过程中的人员安全和工程质量。
2. 安全准备在进行爬模安装与拆除之前,必须进行以下安全准备工作:•确保所有参与人员都接受了安全培训,了解相关操作规程和安全注意事项;•提供必要的个人防护装备,包括安全帽、防护鞋、安全绳索等;•检查和维护所使用的工具和设备,确保其正常运行,并进行必要的维修或更换。
3. 爬模安装安全技术要点3.1 安装前准备•在进行爬模安装前,必须仔细检查模板的完整性和稳定性,确保没有破损或者松动的部分;•选择合适的爬模装置,并确保其能够承受所需的重量和压力;•在安装过程中,必须使用足够数量和质量的支撑材料,以确保模板的稳定性和安全性;•安装人员必须经过专门的培训,了解正确的安装方法和注意事项。
3.2 安全操作步骤1.确定爬模的安装位置和方式,并标示清楚安全区域;2.使用足够的人力和工具,将模板部件逐一安装到指定位置,并通过螺栓、钢筋等方式进行稳固连接;3.在安装过程中,确保每个模板部件的位置和水平度符合要求,必要时进行调整和修正;4.严格按照计划进行安装,避免过度施工或者超负荷使用爬模;5.定期检查已安装模板的稳定性,确保没有松动或者破损的情况。
3.3 安全注意事项•在爬模安装过程中,严禁从事其他无关工作,以免干扰或影响安装质量;•防止模板和支撑材料的滑动和倾斜,特别是在风力较大或者地面不平坦的情况下;•确保模板部件的垂直度和水平度符合要求,避免因施工不规范导致安全隐患;•严格遵守安全操作程序,不得擅自改变安装顺序或者使用不合适的工具和设备;•安装人员必须时刻保持警惕,及时发现并排除潜在的安全风险。
4. 爬模拆除安全技术要点4.1 拆除前准备•在进行爬模拆除之前,必须仔细检查模板的稳定性和完整性,排除破损或松动的部分;•确保所使用的拆除工具和设备符合要求,并处于良好的工作状态;•明确拆除的顺序和方法,并制定详细的拆除计划;•所有参与人员必须熟悉拆除程序和安全注意事项。
爬模安装与拆除安全技术交底随着建筑行业的快速发展,越来越多的高层建筑、大型工程项目陆续开始建造。
而高楼施工又离不开爬模技术的应用。
爬模作为高层建筑施工的一种技术,其安装与拆除工作需要特定的安全技术交底。
爬模的定义爬模是一种建筑施工中的高空安装维修装置,一般被使用在建筑的外立面和高空设备安装、维护中。
它通过竖向移动和横向支撑来完成必要的施工作业。
安全技术交底方案规范在爬模安装和拆除过程中,目前主要采用GBT 15741-2016《建筑起重机械技术规范》等国家标准,确保施工过程中的安全性。
工人必须遵守标准规定的具体程序和操作规程。
人员涉及爬模的安装和拆除过程中,必须由经验丰富且安全意识高的技术工人完成。
安装操作人员需要持有建议企业颁发的操作证件。
同时,工地还认真执行一岗一岗的制度,保障人员岗位责任清晰,职位互不混淆,为安全施工打下基础。
安全措施1.安全设备:爬模设备必须配备安全防护、手环等,以防工人因疏忽失误造成施工事故。
2.安全示警:施工期间需在工程现场设置标志,以提示经过的行人和车辆注意施工的存在。
3.安全排水:施工现场水路要完善,以防止意外的滑倒或跌落现象。
安全要点1.检查:在每次使用爬模时,需要对设备进行检测和确认。
2.维修:设备的日常维修保养非常重要,以确保设备在正常使用状态和完好的状态下运行。
3.操作及使用:操作人员必须经过认真的学习和操作培训。
4.纪律性:施工人员必须遵守公司和国家的规定,不得擅自行动。
必须进行各种安全防范操作,如戴安全钢盔、安全带等。
爬模安装与拆除爬模的安装1.分析:在爬模的安装之前,承包商应对爬模的使用情况及施工现场的具体情况进行分析,以便更好地确定安装方案。
2.定位:明确爬模的位置和爬升方向。
要考虑灌浆点布置、楼梯间干挂高度、窗边干挂高度等。
3.安装:在确定好爬模安装的位置后,对设备进行坑型压缩和焊接处理,以保证设备稳定性。
安装完成后,还需进行检测和试验以确定设备能否正常使用。
编号:SM-ZD-23281
爬模安装与拆除安全技术
交底
Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.
编制:____________________
审核:____________________
批准:____________________
本文档下载后可任意修改
爬模安装与拆除安全技术交底
简介:该规程资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
1.爬模安装安全要求
(1)提升前应检查模板是否全部脱离墙面,内外模板的拉杆螺栓是否全部抽掉。
(2)爬杆螺栓是否全部达到要求。
(3)在液压千斤顶或倒链提升过程中,应保持模板平稳上升,模板顶面的高低差不得超过100mm。
并在提升过程中,应经常检查模板与脚手架之间是否有钩挂现象,油泵是否工作正常。
(4)模板提升好后,应立即校正与内模板固定,待有可靠的保证方可使油泵回油松掉千斤顶或倒链。
(5)经常检查撑头是否有变形,如有变形应立即处理,以防爬模架护墙螺栓超荷发生事故。
(6)提升爬架时,应先把模板中的油泵爬杆换到爬架油泵中(拆除撑头防止落下伤人),拧紧爬杆螺栓,这时方允许拆
除护墙螺栓。
然后开始提升,提升过程中应注意爬架的高低差不超过50mm和有无障碍物。
(7)爬模操作人员必须遵守工地的一般安全规定,并配带所规定劳动保护用品。
(8)爬架的提升必须在混凝土达到所规定的强度后方可提升,提升时应有专人指挥,且必须满足下列要求:
1)大模板的穿墙螺栓全部均未松动;
2)每个爬架必须挂两个倒链(或一个千斤顶)提升;
3)保险钢丝绳必须拴牢,并设专人检查无误;
4)拆除爬架附墙螺栓前,倒链全部调整到工作状态,然后才能拆除附墙螺栓。
上述条件均已全部具备方可提升。
(9)提升到位后,安装附墙螺栓,并按规定垫好垫圈拧紧螺帽,用测力扳手测定达到要求后,方可松掉倒链(或千斤顶)。
严禁用塔吊提升爬架。
(10)提升大模板时,其对应模板只能单块提升,严禁两块大模板同时提升,且应注意下列事项:
1)大模板必须在悬空的情况下,穿墙螺栓全部拆除;
2)保险钢丝绳必须拴牢,并有专人检查;
3)用多个倒链提升时,应先将各倒链调整到工作状态,方可拆除穿墙螺栓。
(11)大模板提升必须设专人指挥,各个倒链或千斤顶必须同步进行。
2.爬模拆除安全要求
(1)拆除爬架、爬模要由专人进行,设专人指挥,严格按照所规定的拆除程序进行。
(2)松开爬架顶上挑扁担的垫铁螺栓,以便观察塔吊是否真正将模板吊空。
(3)检查索具,用卸甲(严禁用钩)扣住模板吊环,用塔吊轻轻吊紧,并在两端用绳拉紧,防止转动,然后抽去千斤顶爬杆,做到吊运时稳运、稳落,防止大模板大幅度晃动、碰撞造成倒塌事故。
(4)起吊时,应采用吊环和安全吊钩,卸甲不得斜牵起吊,严禁操作人员随模板起落。
(5)有窗口的爬架拆除时,操作人员不得进入爬架内,只许在室内拆除螺栓。
无窗口的爬架进入爬架内拆除螺栓,爬
架上口和附墙处均需拉缆风绳,严禁人员随爬架吊运。
(6)进行拆模架的工作时,附近和下面应设安全警戒线,并派专人把守,以防物件坠落伤人。
(7)堆放模架的场地,应在事前平整夯实,并比周围垫高150mm,防止积水,堆放前应铺通长垫木。
这里填写您的企业名字
Name of an enterprise。
