建筑分项施工工艺标准-屋面找平层施工工艺标准GY1002-1996
- 格式:pdf
- 大小:149.00 KB
- 文档页数:4
屋面找平层施工工艺【1】清理基层将屋面结构层及女儿墙上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
当采用预制板屋面,应将板缝清理干净。
【2】冲贴或贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m左右;在排水沟;雨水口处找出泛水,冲筋后即可进行抹找平层。
【3】抹找平层先混凝土构件表面上洒水湿润,均匀扫素水泥一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在7cm左右。
对女儿墙及滴水檐进行检查,发现缺棱掉角及空鼓开裂的进行维修。
【4】压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。
【5】分格缝留置找平层宜留设分格缝,分格缝宽一般为20mm。
分格缝的位置宜留在预制构件的拼缝处,其纵缝是最大间距不宜大于6m。
【6】边角处理沟边、女儿墙拐角、烟囱等根部应抹成圆角。
【7】养护砂浆找平层抹压实后,常温时在24h后护盖草袋浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
【8】成品保护1、在已抹好的找平层上,用手推胶轮车运输材料时,应铺设木脚板,防止损坏找平层。
2、沥青砂浆找平层滚压成活后,防止马上在其上走动或踩踏。
3、水落口、内排水口以及排汽道等部位应采取临时保护措施,防止杂物进入堵塞。
4、找平层未达到要求铺贴卷材的强度时,不得进行下道工序作业;临时堆放材料应分散堆设。
【9】施工注意事项1、抹找平层用水泥,宜用早期强度高、安定性好的普通硅酸盐水泥,切忌使用过期水泥或立窑生产的土水泥;砂宜用中砂或中、细混合砂,不宜采用粉细砂。
2、找平层抹压时注意防止漏压;当砂浆稠度较大时,应撒同强度等级较干稠砂浆抹压,不得撒干水泥,以防起皮。
一、屋面找平层施工工艺标准(一)基本规定1、屋面找平层的施工质量检验批量:应按屋面面积每100M2抽查一处,每10M2,且不得少于3处。
2、屋面找平层应进行隐蔽验收,施工质量验收合格,质量控制资料应完整。
(二)施工准备1、技术准备施工前应进行图纸会审,掌握施工图中细部构造及有关技术要求,并编制防水工程的施工作业指导书,施工前对施工人员进行书面施工、安全技术交底并执行双签字;选择资质审查合格的专业防水队伍,施工人员必须持有工程所在地建设行政主管部门考核颁发的上岗证;建立自检、交接检和专职人员检查的“三检制度”,水、电设备等安装队伍已会签,确认屋面不会再剔孔洞。
2、材料要求(1)水泥砂浆1)水泥:强度等级不低于32.5级的普通硅酸盐水泥。
2)砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
(2)沥青砂浆1)沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
2)砂:中砂,含砂量不大于3%,不含有机质。
3)砂浆配合比水泥砂浆体积比1:2.5~1:3(水泥:砂);沥青砂浆重量配合比1:8(沥青:砂)。
(3)细石混凝土:强度等级不应低于C20。
1)水泥、砂的材料要求同水泥砂浆。
2)石:石的最大粒径不应大于找平层厚度的2/3。
3)粉状填充料应采用磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采用石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料中小于0.08mm的细颗粒含量不小于85%,采用振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
3、主要机具(1)机械:砂浆搅拌机或混凝土搅拌机(2)工具:运料手推车、铁锹铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
4、作业条件(1)找平层施工前,基层或屋面保温层应进行检查验收,并办理验收手续。
(2)各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
找平层工程施工工艺标准10.1 基本规定10.1.1找平材料应按设计要求和《建筑地面工程施工质量验收规范》(GB50209-2002)的规定选用,并应符合国家标准的规定,水泥、砂、石及外加剂等应进行现场抽样复试;使用前,应报监理验收,合格后方准使用。
10.1.2混凝土找平层下基层或结构层工程完工后,经检验合格并做隐蔽记录,方可进行垫层工程的施工。
10.1.3找平层的铺设前与相关专业的分部(子分部)工程、分项工程以及设备管道安装工程之间,应进行交接检验。
10.1.4 有防水要求的建筑地面,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。
10.1.5在预制钢筋混凝土板上铺设找平层前,板缝填嵌的施工应符合下列要求:(1)预制钢筋混凝土板相邻缝底宽不应小于20mm;(2)填嵌时板缝内应清理干净,并保持湿润;(3)填缝采用细石混凝土,其强度等级不得小于C20。
填缝高度应低于板面10~20mm,且振捣密实,表面不应压光,填缝后应养护;(4)当板缝底宽度大于40mm时,应按设计要求配制钢筋。
10.1.6在预制钢筋屋面板上铺设找平层时,其板端应按设计要求作防裂的构造措施。
10.1.7铺设找平层前,其下一层有松散材料时,应予铺平振实。
室外散水、明沟、踏步、台阶和坡道等附属工程,均应符合设计要求。
施工时应按《建筑地面工程施工质量验收规范》(GB50209-2002)基层铺设中基土和相应垫层的规定执行。
10.1.8 建筑地面的变形缝应按设计要求设置,并应符合下列规定:(1)建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致,且应贯通建筑地面的垫层;(2)沉降缝和防震缝的宽度应符合设计要求,缝内清理干净,以柔性密封材料填嵌后用板封盖,并应与面层齐平。
10.1.9垫层工程施工质量的检验,应符合下列规定:(1)找平层的施工质量验收应按每个施工段(或变形缝)作为检验批,高层建筑的标准层可按每三层(不足三层按三层计)作为检验批。

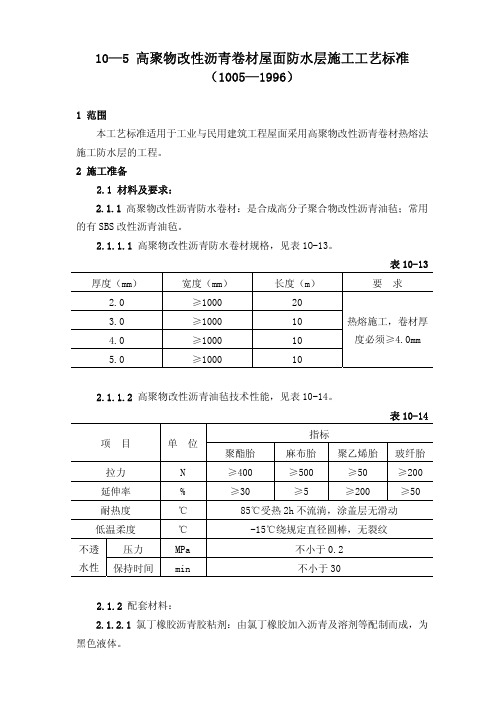

10—5 高聚物改性沥青卷材屋面防水层施工工艺标准(1005—1996)1 范围本工艺标准适用于工业与民用建筑工程屋面采用高聚物改性沥青卷材热熔法施工防水层的工程。
2 施工准备2.1 材料及要求:2.1.1 高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡;常用的有SBS改性沥青油毡。
2.1.1.1 高聚物改性沥青防水卷材规格,见表1O-13。
表10-13 厚度(mm) 宽度(mm) 长度(m) 要 求2.0 ≥1000 203.0 ≥1000 104.0 ≥1000 105.0 ≥1000 10 热熔施工,卷材厚度必须≥4.0mm2.1.1.2 高聚物改性沥青油毡技术性能,见表10-14。
表10-14指标项 目 单 位聚酯胎 麻布胎 聚乙烯胎 玻纤胎 拉力 N ≥400 ≥500 ≥50 ≥200 延伸率 % ≥30 ≥5 ≥200 ≥50 耐热度 ℃ 85℃受热2h不流淌,涂盖层无滑动低温柔度 ℃ -15℃绕规定直径圆棒,无裂纹 压力 MPa 不小于0.2不透水性 保持时间 min 不小于302.1.2 配套材料:2.1.2.1 氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。
2.1.2.2 橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
2.1.2.3 保护层料:石片、各色保护涂料。
2.1.2.4 70号汽油、二甲苯,用于清洗受污染的部位。
2.2 主要机具:2.2.1 电动搅拌器、高压吹风机、自动热风焊接机。
2.2.2喷灯或可燃气体焰炬、铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、笤帚、小线等。
2.3 作业条件:2.3.1 施工前审核图纸,编制防水工程施工方案,并进行技术交底;屋面防水必须由专业队施工,持证上岗。
2.3.2 铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。
2.3.3 基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%。

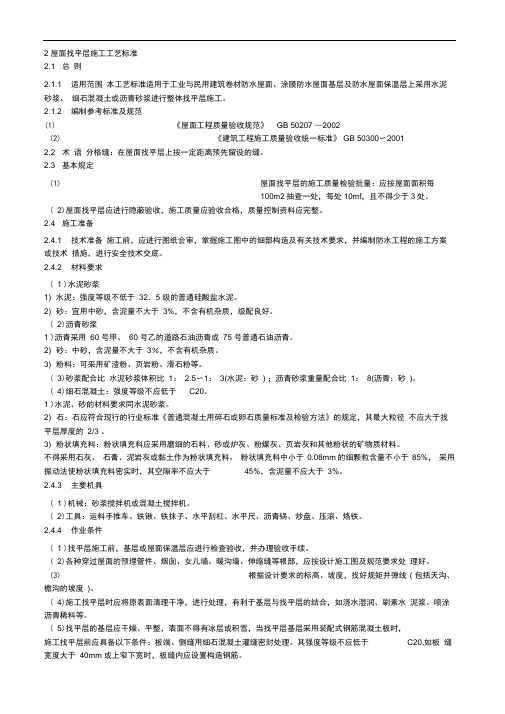

2 屋面找平层施工工艺标准2.1 总则2.1.1 适用范围本工艺标准适用于工业与民用建筑卷材防水屋面、涂膜防水屋面基层及防水屋面保温层上采用水泥砂浆、细石混凝土或沥青砂浆进行整体找平层施工。
2.1.2 编制参考标准及规范(1)《屋面工程质量验收规范》GB 50207 —2002(2)《建筑工程施工质量验收统一标准》GB 50300〜20012.2 术语分格缝:在屋面找平层上按一定距离预先留设的缝。
2.3 基本规定(1)屋面找平层的施工质量检验批量:应按屋面面积每100m2抽查一处,每处10mf,且不得少于3处。
( 2)屋面找平层应进行隐蔽验收,施工质量应验收合格,质量控制资料应完整。
2.4 施工准备2.4.1 技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程的施工方案或技术措施,进行安全技术交底。
2.4.2 材料要求( 1 )水泥砂浆1) 水泥:强度等级不低于32.5 级的普通硅酸盐水泥。
2) 砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
( 2)沥青砂浆1 )沥青采用60 号甲、60 号乙的道路石油沥青或75 号普通石油沥青。
2) 砂:中砂,含泥量不大于3%,不含有机杂质。
3) 粉料:可采用矿渣粉、页岩粉、滑石粉等。
( 3)砂浆配合比水泥砂浆体积比1: 2.5〜1:3(水泥:砂) ;沥青砂浆重量配合比1:8(沥青:砂)。
( 4)细石混凝土:强度等级不应低于C20。
1 )水泥、砂的材料要求同水泥砂浆。
2) 石:石应符合现行的行业标准《普通混凝土用碎石或卵石质量标准及检验方法》的规定,其最大粒径不应大于找平层厚度的2/3 。
3) 粉状填充料:粉状填充料应采用磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采用石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料中小于0.08mm 的细颗粒含量不小于85%,采用振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
屋面找平层施工工艺标准

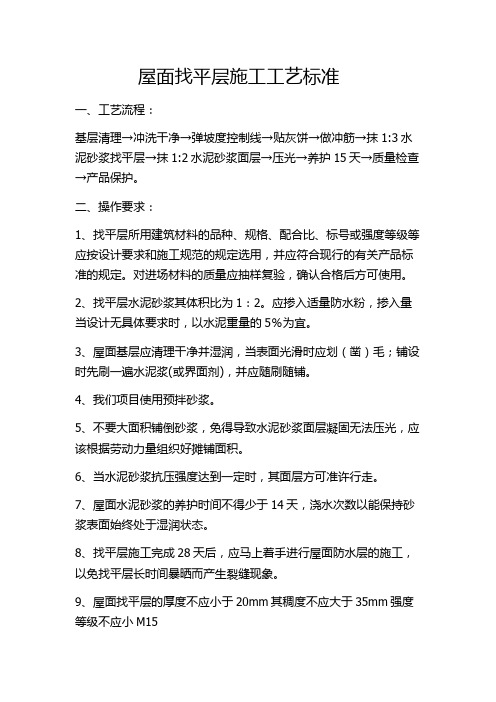

一、工艺流程:
基层清理→冲洗干净→弹坡度控制线→贴灰饼→做冲筋→抹1:3水泥砂浆找平层→抹1:2水泥砂浆面层→压光→养护15天→质量检查→产品保护。
二、操作要求:
1、找平层所用建筑材料的品种、规格、配合比、标号或强度等级等应按设计要求和施工规范的规定选用,并应符合现行的有关产品标准的规定。
对进场材料的质量应抽样复验,确认合格后方可使用。
2、找平层水泥砂浆其体积比为1:2。
应掺入适量防水粉,掺入量当设计无具体要求时,以水泥重量的5%为宜。
3、屋面基层应清理干净并湿润,当表面光滑时应划(凿)毛;铺设时先刷一遍水泥浆(或界面剂),并应随刷随铺。
4、我们项目使用预拌砂浆。
5、不要大面积铺倒砂浆,免得导致水泥砂浆面层凝固无法压光,应该根据劳动力量组织好摊铺面积。
6、当水泥砂浆抗压强度达到一定时,其面层方可准许行走。
7、屋面水泥砂浆的养护时间不得少于14天,浇水次数以能保持砂浆表面始终处于湿润状态。
8、找平层施工完成28天后,应马上着手进行屋面防水层的施工,以免找平层长时间暴晒而产生裂缝现象。
9、屋面找平层的厚度不应小于20mm其稠度不应大于35mm强度等级不应小M15
10、水泥砂浆应采用机械搅拌。
施工时随铺随抹平;抹平工作应在水泥初凝前完成,压光应在水泥终凝前完成。
11、屋面找平层应在干燥后进行伸缩缝的锯割,伸缩缝的间距不应大于6m,缝内应填嵌沥青类材料。
12、完成的找平层不应有裂纹、脱皮、麻面、起砂和积水现象。
施工需要砂浆堆放在其上面时应在硬化前洗净。
三、允许偏差:
表面平整度:国家标准允许偏差4mm,。
标题:找平层施工工艺标准引言:找平层施工是建筑施工中重要的环节之一,它可以提供平整的基础,确保后续的施工工作顺利进行。
本文将介绍找平层施工的工艺标准,以确保施工过程的质量和安全性。
一、施工前准备在进行找平层施工前,必须进行充分的施工前准备工作。
首先,要确保施工现场的环境整洁,清除所有杂物和障碍物。
其次,检查地面的基础情况,确保地面结实平整,无明显的裂缝和凹坑。
最后,准备合适的材料和工具,包括水泥、砂浆、批刀、砂光机等。
二、找平层施工步骤1. 清洁和润湿地面在施工前,要确保地面干净和湿润。
清除地面上的灰尘和杂物,并用水喷洒地面以增加地面的湿度,提高找平层的附着力。
2. 制备砂浆按照规定的比例将水泥和砂子混合,搅拌成均匀的砂浆。
搅拌的时间和速度要适当,以确保砂浆的质量和稳定性。
3. 施工找平层将制备好的砂浆倒在地面上,利用批刀将砂浆均匀地铺展开。
注意要保持一定的厚度,以满足找平层的要求。
铺展砂浆时,要注意操作顺序和方法,以确保找平层的平整度和均匀度。
4. 砂浆的抹平和打磨施工完找平层后,要用批刀进行抹平,确保找平层的表面光滑平整。
同时,还需要进行适当的打磨,以去除表面的不平整和瑕疵。
5. 养护找平层施工完毕后,找平层需要进行养护。
在找平层的表面喷水湿润,然后用覆盖物(如塑料薄膜)将其覆盖,以保持湿润环境和适当的温度。
持续养护一段时间,待找平层完全固化后才能进行后续施工。
三、施工中的质量控制在施工过程中,需要进行质量控制,以确保找平层的质量符合要求。
首先,要根据施工方案和标准要求,对施工过程进行监控和检测。
其次,要及时发现和处理施工中的问题和缺陷,避免对最终施工质量造成不良影响。
四、施工中的安全措施找平层施工涉及到一定的安全风险,必须采取相应的安全措施以保障工人和施工现场的安全。
工人要穿戴好相关的防护设备,如安全鞋、手套、护目镜等。
此外,要严格遵守施工现场的规章制度,确保施工过程的安全和有序进行。
结论:找平层施工工艺标准的合理实施对于保证施工质量、提高工程的使用寿命具有重要意义。
屋面找平层施工工艺标准1、施工准备一、技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求并编制防水工程方案或技术措施。
二、材料要求1、水泥砂浆(1)水泥:强度等级不低于32.5级的普通硅酸盐水泥。
(2)砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。
2、沥青沙浆(1)沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
(2)砂:中砂,含泥量不大于3%,不含有机杂质。
(3)粉料:可采用矿渣粉,页岩粉、滑石粉等。
3、砂浆配合比水泥砂浆体积比1: 2.5〜1: 3 (水泥:砂);沥青砂浆重量配合比1:8 (沥青:砂)。
4、细石混凝土:强度等级不应低于C20(1)水泥、砂的材料要求同水泥砂浆。
(2)石:石应符合现行的行业标准《普通混凝土用碎石或卵石质量标准及检验方法》的规定,其最大粒径不应大于找平层厚度的2/3。
(3)粉料填充料:粉状填充料应采用磨细的石料、砂或炉灰、粉煤灰、页岩灰和其他粉状的矿物质材料。
不得采用石灰、石膏、泥岩灰或黏土作为粉状填充料。
粉状填充料小于0.08mm 的细颗粒含量不小于85%,采用振动法使粉状填充料密实时,其空隙率不应大于45%,含泥量不应大于3%。
二、主要机具1、机械:砂浆搅拌机或混凝土搅拌机。
2、工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
三、作业条件1、找平层施工前,基层或屋面保温层应进行检查验收,并办理验收手续。
2、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
3、根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
4、施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、素刷水泥浆、喷涂沥青稀料等。
5、找平层的基层应干燥、平整,表面不得有冰层或积雪,当找平层基层采用配装式钢筋混凝土板时,施工找平层前应具备以下条件:板端、侧缝用细石混凝土灌缝密封处理。
第 1 页筑龙网 w w w .s i n o a e c .c o m 《10-2 屋面找平层施工工艺标准》 资料编号:G Y 1002-1996 10—2 屋面找平层施工工艺标准(1002—1996)1 范围本工艺标准适用于工业与民用建筑铺贴卷材屋面基层找平层施工。
2 施工准备2.1 材料及要求:2.1.1 所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2.1.2 水泥砂浆:2.1.2.1 水泥:不低于325号的普通硅酸盐水泥。
2.1.2.2 砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2.1.3 沥青砂浆:2.1.3.1 沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
2.1.3.2 砂:中砂,含泥量不大于3%,不含有机杂质: 2.1.3.3 粉料:可采用矿渣、页岩粉、滑石粉等。
2.2 主要机具:2.2.1 机械:砂浆搅拌机或混凝土搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
2.3 作业条件:2.3.1 找平层施工前,屋面保温层应进行检查验收,并办理验收手续。
2.3.1 各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
2.3.3 根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
2.3.4 施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润,喷涂沥青稀料等。
3 操作工艺3.1 工艺流程:第 2 页筑龙网 w w w .s i n o a e c .c o m 《10-2 屋面找平层施工工艺标准》 资料编号:G Y 1002-1996 3.2 基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
3.3 管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
屋面工程施工工艺标准屋面工程施工工艺标准是指在进行屋面工程施工时所需遵循的一系列标准和规范,其目的是确保屋面工程施工的质量和安全。
在进行屋面工程施工时,必须严格按照相关标准进行操作,以确保施工质量和工程安全。
下面将从屋面工程施工的准备工作、材料选用、施工工艺等方面进行详细介绍。
首先是屋面工程施工的准备工作。
在进行屋面工程施工前,必须对施工现场进行认真的勘察和准备工作。
施工现场的勘察包括对屋面结构、承重墙体、排水系统等进行全面的检查,确保施工前的准备工作完善。
同时,还需要对施工现场的安全措施进行评估和规划,确保施工过程中的安全。
其次是材料选用。
在进行屋面工程施工时,选用合适的材料至关重要。
对于屋面防水材料,应选择质量可靠、符合国家标准的防水材料,确保其防水性能和耐久性。
同时,在进行屋面保温材料的选用时,应根据当地气候条件和建筑结构特点进行合理选择,确保保温效果和施工质量。
接下来是施工工艺。
在进行屋面工程施工时,必须严格按照相关工艺标准进行操作。
在进行屋面防水施工时,应按照防水材料的使用说明进行施工,确保施工质量和防水效果。
同时,在进行屋面保温施工时,应注意保温材料的搭接和固定,确保保温效果和施工质量。
此外,在进行屋面排水系统的施工时,应根据建筑结构和排水要求进行合理设计和施工,确保排水系统的畅通和排水效果。
最后是施工质量的检验和验收。
在屋面工程施工完成后,必须对施工质量进行全面的检验和验收。
对于屋面防水工程,应进行水压试验,确保防水效果。
对于屋面保温工程,应进行保温效果检测,确保保温效果。
同时,还应对排水系统进行测试,确保排水畅通。
只有经过严格的检验和验收,确保施工质量符合标准要求,才能进行后续的使用和维护工作。
综上所述,屋面工程施工工艺标准是确保屋面工程施工质量和安全的重要保障。
在进行屋面工程施工时,必须严格按照相关标准和规范进行操作,确保施工质量和工程安全。
希望本文所述内容能对屋面工程施工有所帮助,谢谢阅读!。
10—2 屋面找平层施工工艺标准(1002—1996)
1 范围
本工艺标准适用于工业与民用建筑铺贴卷材屋面基层找平层施工。
2 施工准备
2.1 材料及要求:
2.1.1 所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2.1.2 水泥砂浆:
2.1.2.1 水泥:不低于325号的普通硅酸盐水泥。
2.1.2.2 砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2.1.3 沥青砂浆:
2.1.
3.1 沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
2.1.
3.2 砂:中砂,含泥量不大于3%,不含有机杂质:
2.1.
3.3 粉料:可采用矿渣、页岩粉、滑石粉等。
2.2 主要机具:
2.2.1 机械:砂浆搅拌机或混凝土搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
2.3 作业条件:
2.3.1 找平层施工前,屋面保温层应进行检查验收,并办理验收手续。
2.3.1 各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
2.3.3 根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
2.3.4 施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润,喷涂沥青稀料等。
3 操作工艺
3.1 工艺流程:
3.2 基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
3.3 管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
3.4 抹水泥砂浆找平层:
3.4.1 洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找干层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。
所以洒水达到基层和找平层能牢固结合为度。
3.4.2 贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6m。
3.4.3 铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹于搓平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆一般配合比为l:3,拌合稠度控制在7cm。
3.4.4 养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d、经干燥后铺设防水层。
3.5 沥青砂浆找平层:
3.5.1 喷刷冷底子油:基层清理干净,喷涂两道均匀的冷底子油,作为沥青砂浆找平层的结合层。
3.5.2 配制沥青砂浆:先将沥青熔化脱水,预热至120~140o C;中砂和粉料拌合均匀,加入预热熔化的沥青拌合,并继续加热至要求温但不应使升温过高,防止沥青碳化变质,沥青砂浆施工的温度要求见表10-2。
3.5.3 沥青砂浆铺设:
3.5.3.1 铺找平、找坡饼,间距1~1.5m;
3.5.3.2 沥青砂浆铺设,按找平、找坡线拉线铺饼后,铺装沥青砂浆,用长把刮板刮平,经火辊滚压,边角处可用烙铁烫平,压实达到表面平整、密实、无蜂窝、看不出压痕为好。
4 质量标准
4.1 保证项目:
4.1.1 原材料及配合比,必须符合设计要求和施工及验收规范的规定。
4.1.2屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;
4.1.3 水泥、沥青应有出厂合格证,或试验资料。
4.2 基本项目:
4.2.1 水泥砂浆找平层无脱皮、起砂等缺陷。
4.2.2 沥青砂浆应拌合均匀,沥青砂浆找平层应铺密实,无蜂窝等缺陷。
4.2.3 找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。
4.2.4 找平层分格缝留设位置和间距,应符合设计和施工及验收规范的规定。
4.3 允许偏差项目,见表10-3。
屋面找平层允许偏差 表10-3 项次 项目 允许偏差(mm) 检验方法
1 表面平整 5 用2m靠尺和楔形塞尺检查
5 成品保护
5.1抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。
5.2 找平层施工完毕,未达到一定强度时不得上人踩踏。
5.3 雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
6 应注意的质量问题
6.1 找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。
施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
6.2 找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。
由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料、保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。
6.3 倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查保温层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 材质及试验资料。
7.2 质量检验评定资料。
