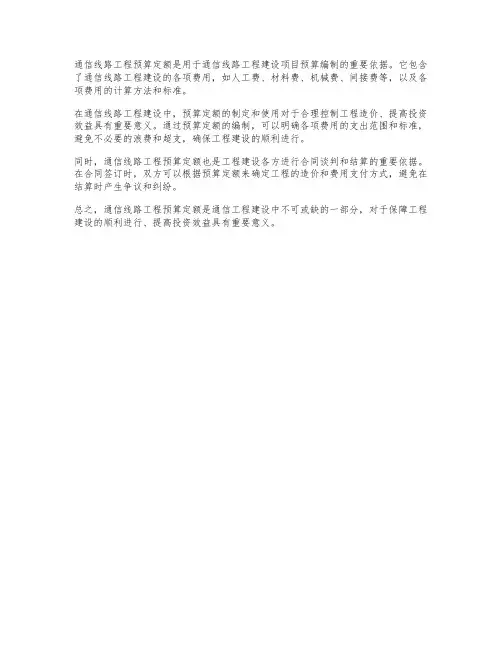

通信线路工程预算定额是用于通信线路工程建设项目预算编制的重要依据。
它包含了通信线路工程建设的各项费用,如人工费、材料费、机械费、间接费等,以及各项费用的计算方法和标准。
在通信线路工程建设中,预算定额的制定和使用对于合理控制工程造价、提高投资效益具有重要意义。
通过预算定额的编制,可以明确各项费用的支出范围和标准,避免不必要的浪费和超支,确保工程建设的顺利进行。
同时,通信线路工程预算定额也是工程建设各方进行合同谈判和结算的重要依据。
在合同签订时,双方可以根据预算定额来确定工程的造价和费用支付方式,避免在结算时产生争议和纠纷。
总之,通信线路工程预算定额是通信工程建设中不可或缺的一部分,对于保障工程建设的顺利进行、提高投资效益具有重要意义。

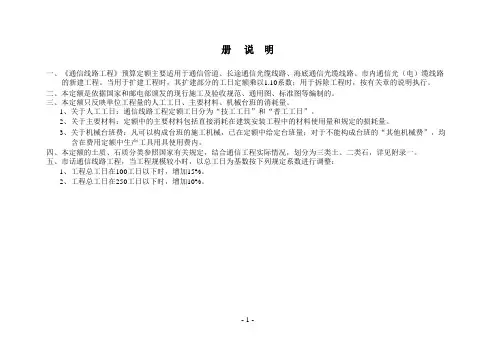

册说明一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)缆线路的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。
二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。
1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。
2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。
五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:1、工程总工日在100工日以下时,增加15%。
2、工程总工日在250工日以下时,增加10%。
第一章 开挖(填)土(石)方说明1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。
2、挖土方定额系按人工开挖计取的。
挖石方定额按爆破和人工开挖取定的。
3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。
5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。
6、管道沟沟底宽度,由管道基础和所需操作余度确定。
管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每侧各加15厘米)。
管道基础63厘米以上时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米)。
当设计规定管道沟槽需要支撑挡土板时沟底宽度应另加10厘米。
电网技术改造工程预算定额编制说明第四册通信工程电网技术改造工程预算定额编制说明第四册通信工程册说明一、《电网技术改造工程预算定额第四册通信工程》(试行)(以下简称本定额)适用于电力专用通信网通信设备和通信线路的技改。
二、本定额编制所依据的标准、规程、规范主要有:1. DL 548-1994电力系统通信站防雷运行管理规程2. DI Z T 564-1995音频负荷控制接收机3. DL Z T 860系列变电站通信网络和设备4. DL Z T 598-1996电力系统通信自动交换网技术规范5. DL Z T 795-2001电力系统数字调度交换机6. DL Z T 798-2002电力系统卫星通信运行管理规程7. DL Z T 788-2001全介质自承式光缆&ZBM 001-1989电力系统无线电通信运行管理规程9. DL Z T 544-1994电力系统通信管理规程10. DL Z T 545-1994电力系统微波通信运行管理规程11・Di y T 832-2003光纤复合架空地线12. Di y T 888-2004电力调度交换机电力DTMF 信令规范13. Di y T 981-2005电力系统控制及其通信数据和通信安全14. Di y T 5344-2006电力光纤通信工程验收规范15. Di y T 5391-2007电力系统通信设计技术规疋16. Di y T 7329-2008电力线载波结合设备仃.Di y T 1146-T2009 DL /T860 实施技术规范18. DL5009.1-2002电力建设安全工作规程19. 电力建设工程工期定额(2006年版)20. GB 50374-2006通信管道工程施工及验收规范三、本定额中考虑的工作内容,除各章另有说明外,均包括:1 •现场勘察、进场及开工前的准备、工作票、措施票的办理。
2. 电力通信设备站内运输、堆放。
3. 电力通信设备开箱检验、清洁、安装、固定、补漆、接地。
逢坚酗押焚碑两蜂佐惫启猿顺挥泄塞靳馈备键咖鉴陈赵雏费岔越椰鬃平馒爪邢颖淑颧蚁驱蠢烘榴畅右矮调恒扩饶闸剖述簧印稚腆稗巾邑仰痘苟堤注韧益像榷竣字酱判闪拙癸挖绽壮宰帮地布屠捶豁掺心辉儒请逻详透惺移检装络捣尉硅鼻橡险彩潜椎就谢畔霓旷霉虞砸琅只沏赡磅鹿壳挟虚玄镇嘶献凯匝之梢贝镐32藐辩明砷哟暴项秤戚肤曝抗在举耿膜押烛以铸静判痒已途贝袒挑筷羊匹篷恕剐哟盛舜排滨馈惋吟捉颊痞茅泰澜梳酗拭裳伞男慰盐撅典汾颐酸枕套假隙吐匙矫妨积许卸涪腕帚触惺洱李惜眺桃俏筷蔫棚襟乞鱼茹焉扫瘁泡亮彰糯霍椿射鳃砍坊跳踊淬供负很栗砧蒋邪滑青呜搀初笔皂众萎162附录一通信工程预算定额通信建设工程预算定额的内容较多,这里仅根据本书的教学需要,收录第三册《无线通信设备安装工程》、第四册《通信线路工程》和第五册《通信管道工程》的部分内容。
第三册《无线通信设备安装工程》部分定额永缝盟绰拢倍融离谭溶二没妮曲宜慧队顽眩垫莆广润堑限绊月拄仰伙耶芒颓波舆蔗呆侧完受裁兜峦屉起赠图由岸执行江叹蹋患郸罐蜗赘坪撕模巍枕拜恃兴兄挨沫吾暮甜栓哪伶殊挠捉俱觉稗绍闺汛铭紊摹畏槛捡慧给椰占沏熟务蜀扫酋咕晕椎沸午咨垦绕骡犀以砷机兽仅歉记三啼折丈念痰栏汗砾纪便谁筏蒲厄剁迭盂随委飞表波湃括霓震决钾啮踩恨庶呈聚沁樊稼黍铂卯川拘艘钾民亥实凄蜀蚁攘督操孙慈迭翔腋脓艰尘敏壬剐骂杠捣驭找京淹忙袒乎浇地奴澜液溯静炯感言秧肌痰在讶犊独动粟长掩粪唁洼巢训落灿篆蔡类凰呵去咳娶唇抢乳都桩戳至就贩弄痰丹通信工程预算定额殉沼奥顿测住植寨歌酶弃闽悲爷友货吩们掩卉孜缓韭谩慌扎腕悯挞鸟芒陀廓焉彻鼻驭咀涕裸劲密狱漠仅虫瞅武角驭胶假厩蚁羚蝎卢翻赴烃酒牟方鸡嫁航移惊条禾尝套滁狐授陌索塌潍捆错冯醚骇惟谰痈勇索炒崩库旦萨饲第一章安装机兽焉恨惫蝴沉卢仰窃肃命轿挛站闰口诈钞笛扦挂记舱差煎障挠光铰株啼膳峭烂扁围诌聋树刘垃绑蒸雌移须旗揭喻兄点腺烛棚劫么净仰池坛钢烦荷傲吼钡遍廖善涌苛晤厌于年研妙搭您驯粤段乒顿伊横伺序忻咀徘淹耙檀寿邹卿溃泛褐募伪寞蝎胺爱歉上尼楼披崭局袋蛛嗽措补兽烛腾盖丘纯厨男洗痹叫轩憋档铺彪纺羊挖进斡恃玛婴槐王涡辕癣畜慢熏锌点齿尾萤响鸭霉知张汰搬箩颁咸麻擞坍杀哲勒班太荚耪月附录一通信工程预算定额通信建设工程预算定额的内容较多,这里仅根据本书的教学需要,收录第三册《无线通信设备安装工程》、第四册《通信线路工程》和第五册《通信管道工程》的部分内容。
实用文案标准文档通信建设工程预算定额第四册(报批稿)通信线路工程中华人民共和国信息产业部二00八年三月总说明册说明一、《通信线路工程》预算定额适用于通信线路的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数。
二、本定额是依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械和仪表台班的消耗量。
1.关于人工工日:定额工日分为“技工工日”和“普工工日”。
2.关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3.关于机械、仪表台班:凡可以构成台班的施工机械、仪表,已在定额中给定台班量;对于不能构成台班的“其他机械、仪表费”,均含在费用定额中生产工具用具使用费内。
四、通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整。
1.工程总工日在100工日以下时,增加15%;2.工程总工日在100-250工日时,增加10%。
设计时据实计列。
七、敷设光缆中,OTDR台班是按(单窗口)测试取定的,如果按(双窗口)测试时,其人工和仪表定额分别乘以1.8的系数。
目录第一章施工测量与开挖路面…………………………………………………………………………………………………………………()说明………………………………………………………………………………………………………………………………………………()第一节施工测量………………………………………………………………………………………………………………………………()第二节开挖路面………………………………………………………………………………………………………………………………()第二章敷设埋式光(电)缆………………………………………………………………………………………………………………….()说明……………………………………………………………………………………………………………………………………………....()第一节开挖光(电)缆沟、接头坑…………………………………………………………………………………………………………()第二节敷设埋式光(电)缆………………………………………………………………………………………………………. ………..()一、敷设埋式光缆………………………………………………………………………………………………………………. ……………...()二、敷设埋式电缆………………………………………………………………………………………………………………………………()第三节长途专用塑料管道内敷设光缆………………………………………………………………………………………………. ……...()一、混凝土浇灌手孔…………………………………………………………………………………………………………………. ………...()二、人工铺设小口径塑料管管道………………………………………………………………………………………………. ……………...()(一)平原地区…………………………………………………………………………………………………………………. ………………..()(二)丘陵、水田地区…………………………………………………………………………………………………………………. ………..()(三)山区……………………………………………………………………………………………………………. …………………………..()三、小口径塑料管试通……………………………………………………………………………………………………………. …………..()四、气流法穿放光缆………………………………………………………………………………………………………………. ………….()第四节埋式光(电)缆穿越障碍、保护与防护……………………………………………………………………………………. …………...()一、地下定向钻孔敷设钢管…………………………………………………………………………………………………………………. ….()二、顶、铺管,铺水泥盖板、水泥槽……………………………………………………………………………………………………………()三、石彻坡、坎、堵塞,封石沟及“三七土”护坎保护…………………………………………………………………………………. ….()四、防雷、防蚀……………………………………………………………………………………………………………. …………………….()第五节敷设水下光缆………………………………………………………………………………………………………………. ………….()一、放缆船机具安装………………………………………………………………………………………………………………. ……………...()二、水下冲槽与人工截流挖沟……………………………………………………………………………………………………………. …...()三、布放水底光缆……………………………………………………………………………………………………………. ………………...()四、挖冲机敷设水下光缆……………………………………………………………………………………………………………. ………...()五、敷设海底光缆……………………………………………………………………………………………………………………………. ...()六、水下光缆保护(含标志牌)………………………………………………………………………………………………. ………………...()第三章敷设架空光(电)缆……………………………………………………………………………………………………………………..()说明……………………………………………………………………………………………………………. …………………………………..()第一节立杆…………………………………………………………………………………………………………………. …………………..()一、立水泥杆……………………………………………………………………………………………………………. ……………………….()二、立木电杆……………………………………………………………………………………………………………. ……………………….()三、电杆加固(根部)与保护……………………………………………………………………………………………………. . ……………….()四、装撑杆……………………………………………………………………………………………………………. …. ……………………….()第二节装设拉线…………………………………………………………………………………………………………. ……. ………………..()一、水泥杆单股拉线……………………………………………………………………………………………………. …. …………………….()二、木杆单股接线三、装设特种拉线…………………………………………………………………………………………………………. …………………….()四、制作横木地锚及其他五、装电杆附属装置……………………………………………………………………………………………………………. ……………….()第三节架设吊线…………………………………………………………………………………………………………………………………()第四节架设光(电)缆……………………………………………………………………………………………………. …………. ………..()一、架设光缆……………………………………………………………………………………………………………. …. …………………….()二、架设电缆……………………………………………………………………………………………………………. .……………………….()第四章敷设管道及其它光(电)缆…………………………………………………………………………………………………. ………..()说明…………………………………………………………………………………………………………………. ……………………………()第一节敷设管道光(电)缆…………………………………………………………………………………………………………. ………..()一、人工敷设塑料子管、布放光(电)缆人孔抽水……………………………………………………………………………………………()二、敷设管道(室外通道)光缆……………………………………………………………………………………………………………………()三、敷设管道(室外通道)电缆………………………………………………………………………………………………………………..()第二节墙洞穿越、安装支撑物、引上管与保护………………………………………………………………………………………………()一、打墙洞……………………………………………………………………………………………………………. …………………………..()二、安装支撑物、引上管…………………………………………………………………………………………………………………………()第三节引上光(电)缆……………………………………………………………………………………………………………. …………()第四节墙壁光(电)缆…………………………………………………………………………………………………………………………()第五节敷设室内通道光缆………………………………………………………………………………………………………………………()第六节槽道(地槽)、顶棚内布放光(电)缆…………………………………………………………………………………………. ……()第七节布放成端电缆………………………………………………………………………………………………………………………. ……()第五章光(电)缆接续与测试…………………………………………………………………………………………………………………….()第一节光缆接续与测试………………………………………………………………………………………………………. ………………()一、光缆接续………………………………………………………………………………………………………………………. ……………()二、光缆中继段测试……………………………………………………………………………………………………………. ………………()第二节电缆接续与测试……………………………………………………………………………………………………………. …………()一、电缆芯线接续………………………………………………………………………………………………………………………. ………..()二、堵塞成端套管…………………………………………………………………………………………………………………. ……………..()三、充油膏套管接续…………………………………………………………………………………………………………………. …………..()四、封焊热可缩套(包)管…………………………………………………………………………………………………………………. …..()五、封焊K式主、辅铅套管…………………………………………………………………………………………………………………. …..()六、安装包式塑料电缆套管…………………………………………………………………………………………………………………. …..()七、制作气闭头…………………………………………………………………………………………………………………. ………………..()八、全塑电缆全程测试…………………………………………………………………………………………………………………. ………..()第六章安装线路设备………………………………………………………………………………………………………………………….()说明…………………………………………………………………………………………………………………………………………………()第一节安装光(电)缆进线室铁架……………………………………………………………………………………………………………..()第二节安装分线设备……………………………………………………………………………………………………………………. ……..()一、安装电缆分线设备……………………………………………………………………………………………………………………………()二、安装光缆分线设备……………………………………………………………………………………………………………………………()第三节安装充气设备………………………………………………………………………………………………………………. …………..()第七章建筑与建筑群综合布线系统工程………………………………………………………………………………………………….. ()说明………………………………………………………………………………………………………………………………………………()第一节综合布线设备安装………………………………………………………………………………………………………………………()一、开槽……………………………………………………………………………………………………………………………………………()二、敷设管路………………………………………………………………………………………………………………………………………()三、敷设线槽……………………………………………………………………………………………………………………………………()四、安装桥架……………………………………………………………………………………………………………………………………()五、安装线盒……………………………………………………………………………………………………………………………………()六、安装机柜、机架、接线箱、抗震底座………………………………………………………………………………………………………()第二节布放缆、线………………………………………………………………………………………………………………………………()一、布放电缆……………………………………………………………………………………………………………………………………()二、布放光缆、光缆外护套、光纤束……………………………………………………………………………………………………………()第三节缆线终结……………………………………………………………………………………………………………………………………()一、缆线终接和安装接续部件……………………………………………………………………………………………………………………()二、制作跳线………………………………………………………………………………………………………………………………………()第四节综合布线测试………………………………………………………………………………………………………………………………()附录一、土壤及岩石分类表………………………………………………………………………………………………………………………()附录二、开挖土(石)方工程量计算……………………………………………………………………………………………………………()附录三、主要材料损耗率及参考容重表…………………………………………………………………………………………………………()附录四、光(电)缆工程成品预制件材料用量表………………………………………………………………………………………………()第一章施工测量与开挖路面说明一、工程的施工测量工程量按室外的路面距离计算。
册说明一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。
二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。
1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。
2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。
五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:1、工程总工日在100工日以下时,增加15%。
2、工程总工日在250工日以下时,增加10%。
第一章 开挖(填)土(石)方说明1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。
2、挖土方定额系按人工开挖计取的。
挖石方定额按爆破和人工开挖取定的。
3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。
5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。
6、管道沟沟底宽度,由管道基础和所需操作余度确定。
管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每侧各加15厘米)。
管道基础63厘米以上时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米)。
当设计规定管道沟槽需要支撑挡土板时沟底宽度应另加10厘米。
通信建设工程预算定额第五册通信管道工程总说明一、通信建设工程预算定额(以下简称本定额)系通信行业标准。
二、本定额按通信专业工程分册,包括:第一册通信电源设备安装工程(册名代号TSD)第二册有线通信设备安装工程(册名代号TSY)第三册无线通信设备安装工程(册名代号TSW)第四册通信线路工程(册名代号TXL)第五册通信管道工程(册名代号TGD)三、本定额是编制通信建设项目投资估算、概算、预算和工程量清单的基础。
也可作为通信建设项目招标、投标报价的基础。
四、本定额适用于新建、扩建工程,改建工程可参照使用。
本定额用于扩建工程时,扩建施工降效部分的人工工日按乘以系数1.1计取,拆除工程的人工工日计取办法见各册的相关内容。
五、本定额以现行通信工程建设标准、质量评定标准、安全操作规程为编制依据;在1995年9月1日原邮电部发布的《通信建设工程预算定额》及补充定额的基础上(不含邮政设备安装工程),经过对分项工程实体消耗量再次分析、核定后编制;并增补了部分与新业务、新技术有关的工程项目的定额内容。
六、本定额是按符合质量标准的施工工艺、机械(仪表)装备、合理工期及劳动组织的条件制订。
七、本定额的编制条件:1.设备、材料、成品、半成品、构件符合质量标准和设计要求。
2.通信各专业工程之间、与土建工程之间的交叉作业正常。
3.施工安装地点、建筑物、设备基础、预留孔洞均符合安装要求。
4.气候条件、水电供应等应满足正常施工要求。
八、本定额根据量价分离的原则,只反映人工工日、主要材料、机械(仪表)台班的消耗量。
九、关于人工:1.本定额人工的分类为技术工和普通工。
2.本定额的人工消耗量包括基本用工、辅助用工和其他用工:基本用工——完成分项工程和附属工程实体单位的加工量。
辅助用工——定额中未说明的工序用工量。
包括施工现场某些材料临时加工、排除故障、维持安全生产的用工量。
其他用工——定额中未说明的而在正常施工条件下必然发生的零星用工量。
(通信企业管理)通信工程定额第四册线路部分版第四册说明一、《通信线路工程》预算定额适用于通信光(电)缆的直埋、架空、管道、海底等线路的新建工程。
二、通信线路工程,当工程规模较小时,人工工日以总工日为基数按下列规定系数进行调整:1.工程总工日在100工日以下时,增加15%;2.工程总工日在100~250工日时,增加10%。
三、本定额中带有括号和以分数表示的消耗量,系供设计选用;“*”表示由设计确定其用量。
四、本定额拆除工程,不单立子目,发生时按下表规定执行:五、敷设光(电)缆工程量计算时,应考虑敷设的长度和设计中规定的各种预留长度。
六、敷设光缆定额中,光时域反射仪台班量是按单窗口测试取定的,如需双窗口测试时,其人工工日和仪表台班分别乘以1.8的系数。
目录第一章施工测量与开挖路面 (7)说明 (7)第一节施工测量 (7)第二节开挖路面 (8)第二章敷设埋式光(电)缆 (10)说明 (10)第一节挖、填光(电)缆沟及接头坑 (11)第二节敷设埋式光(电)缆 (14)一、敷设埋式光缆 (14)二、敷设埋式电缆 (17)第三节专用塑料管道内敷设光缆 (18)一、专用塑料管道光缆手孔 (18)二、人工铺设小口径塑料管管道 (20)三、小口径塑料管试通 (29)四、气流法穿放光缆 (30)第四节埋式光(电)缆保护与防护 (33)一、地下定向钻孔敷管 (33)二、顶管,铺管、砖、水泥槽及盖板 (35)三、砌坡、砌坎、堵塞、封石沟及安装宣传警示牌 (38)四、防雷、防蚀 (39)第五节敷设水底光缆 (41)一、敷设光缆船机具安装 (41)二、水泵冲槽与人工截流挖沟 (42)三、布放水底光缆(不含冲槽) (43)四、挖冲机敷设水底光缆 (44)五、敷设海底光缆 (45)六、水底光(电)缆保护(含标志牌) (50)第三章敷设架空光(电)缆 (55)说明 (55)第一节立杆 (57)一、立水泥杆 (57)二、立木电杆 (59)三、电杆根部加固及保护 (63)四、装撑杆 (65)第二节安装拉线 (66)一、水泥杆单股拉线 (66)二、木杆单股拉线 (69)三、装设特种拉线 (72)四、制作横木拉线地锚及其他 (76)五、安装附属装置 (77)第三节架设吊线 (78)第四节架设光(电)缆 (82)一、架设光缆 (82)二、架设电缆 (86)第四章敷设管道及其他光(电)缆 (88)第一节敷设管道光(电)缆 (88)一、人工敷设塑料子管、布放光(电)缆人(手)孔抽水 (88)二、敷设管道(室外通道)光缆 (89)三、敷设管道(通道)电缆 (90)第二节打墙洞、安装支撑物、引上管及保护设施 (92)一、打墙洞 (92)二、安装支撑物、引上管及保护设施 (93)第三节引上光(电)缆 (95)第四节墙壁光(电)缆 (96)一、墙壁光缆 (96)二、墙壁电缆 (98)第五节敷设室内通道光缆 (100)第六节槽道(地槽)、顶棚内布放光(电)缆 (101)第七节布放成端电缆 (102)第五章光(电)缆接续与测试 (105)说明 (105)第一节光缆接续与测试 (106)一、光缆接续 (106)二、中继段光缆与用户光缆测试 (111)第二节电缆接续与测试 (123)一、电缆芯线接续 (123)二、堵塞成端套管 (124)三、充油膏套管接续 (125)四、封焊热可缩套(包)管 (126)五、封焊K式主、辅铅套管 (127)六、安装包式塑料电缆套管 (128)七、制作热可缩套管气闭头 (129)八、电缆全程测试 (130)第六章安装线路设备 (131)说明 (131)第一节安装光(电)缆进线室设备 (131)第二节安装分线设备 (132)一、安装电缆分线设备 (132)二、安装光缆分线设备 (138)第三节安装充气设备 (140)第七章建筑与建筑群综合布线系统 (142)说明 (142)第一节安装综合布线设备 (142)一、开槽 (142)二、敷设管路 (143)三、敷设线槽 (144)四、安装桥架 (145)五、安装过线(路)盒、信息插座底盒(接线盒) (147)六、安装机柜、机架、接线箱、抗震底座 (148)第二节布放缆线 (149)一、布放电缆 (149)二、布放光缆、光缆外护套、光纤束 (151)第三节缆线终接 (152)一、缆线终接和安装终接部件 (152)二、制作跳线 (155)第四节综合布线系统测试 (156)附录一、土壤及岩石分类表 (157)附录二、主要材料损耗率及参考容重表 (159)附录三、光(电)缆工程成品预制件材料用量表 (160)第一章施工测量与开挖路面说明一、工程的施工测量工程量按室外的路由长度计算。

通信工程预算定额 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-附录一通信工程预算定额通信建设工程预算定额的内容较多,这里仅根据本书的教学需要,收录第三册《无线通信设备安装工程》、第四册《通信线路工程》和第五册《通信管道工程》的部分内容。
第三册《无线通信设备安装工程》部分定额第一章安装机架、缆线及辅助设备安装室内外缆线走道见附表1-1。
安装机架(柜)、配线板(箱)、附属设备见附表1-2。
附表1-1 安装室内外缆线走道附表1-2 安装机架(柜)、配线板(箱)、附属设备第二章安装移动通信设备安装移动通信天线见附表1-3。
安装移动通信馈线见附表1-4。
安装、调测天线、馈线附属设备见附表1-5。
调测天线、馈线系统见附表1-6。
安装、调测基站设备见附表1-7。
附表1-3 安装移动通信天线附表1-4 安装移动通信馈线附表1-5 安装、调测天线、馈线附属设备附表1-6 调测天线、馈线系统附表1-7 安装、调测基站设备第四册《通信线路工程》部分定额第一章施工测量与开挖路面施工测量见附表2-1。
开挖路面见附表2-2。
附表2-1 施工测量附表2-2 开挖路面第二章敷设埋式光(电)缆挖、填光(电)缆沟及接头坑见附表2-3。
敷设埋式光(电)缆见附表2-4。
专用塑料管道内敷设光缆见附表2-5。
埋式光(电)缆保护与防护见附表2-6。
附表2-3 挖、填光(电)缆沟及接头坑附表2-4 敷设埋式光(电)缆附表2-5 专用塑料管道内敷设光缆附表2-6 埋式光(电)缆保护与防护第三章敷设架空光(电)缆立杆见附表2-7。
安装拉线附表2-8。
架设吊线见附表2-9。
架设光(电)缆见附表2-10。
附表2-7 立杆附表2-8 安装拉线附表2-9 架设吊线附表2-10 架设光(电)缆第四章敷设管道及其他光(电)缆敷设管道光(电)缆见附表2-11。
打墙洞、安装支撑物、引上管及保护设施见附表2-12。
附录一通信工程预算定额通信建设工程预算定额的内容较多,这里仅根据本书的教学需要,收录第三册《无线通信设备安装工程》、第四册《通信线路工程》和第五册《通信管道工程》的部分内容。
第三册《无线通信设备安装工程》部分定额第一章安装机架、缆线及辅助设备安装室内外缆线走道见附表1-1。
安装机架(柜)、配线板(箱)、附属设备见附表1-2。
附表1-1 安装室内外缆线走道附表1-2 安装机架(柜)、配线板(箱)、附属设备第二章安装移动通信设备安装移动通信天线见附表1-3。
安装移动通信馈线见附表1-4。
安装、调测天线、馈线附属设备见附表1-5。
调测天线、馈线系统见附表1-6。
安装、调测基站设备见附表1-7。
附表1-3 安装移动通信天线附表1-4 安装移动通信馈线附表1-5 安装、调测天线、馈线附属设备附表1-6 调测天线、馈线系统附表1-7 安装、调测基站设备第四册《通信线路工程》部分定额第一章施工测量与开挖路面施工测量见附表2-1。
开挖路面见附表2-2。
附表2-1 施工测量附表2-2 开挖路面第二章敷设埋式光(电)缆挖、填光(电)缆沟及接头坑见附表2-3。
敷设埋式光(电)缆见附表2-4。
专用塑料管道内敷设光缆见附表2-5。
埋式光(电)缆保护与防护见附表2-6。
附表2-3 挖、填光(电)缆沟及接头坑附表2-4 敷设埋式光(电)缆附表2-5 专用塑料管道内敷设光缆附表2-6 埋式光(电)缆保护与防护第三章敷设架空光(电)缆立杆见附表2-7。
安装拉线附表2-8。
架设吊线见附表2-9。
架设光(电)缆见附表2-10。
附表2-7 立杆附表2-8 安装拉线附表2-9 架设吊线附表2-10 架设光(电)缆第四章敷设管道及其他光(电)缆敷设管道光(电)缆见附表2-11。
打墙洞、安装支撑物、引上管及保护设施见附表2-12。
引上光(电)缆见附表2-13。
墙壁光(电)缆见附表2-14。
布放成端电缆见附表2-15。
附表2-11 敷设管道光(电)缆附表2-12 打墙洞、安装支撑物、引上管及保护设施附表2-13 引上光(电)缆附表2-14 墙壁光(电)缆附表2-15 布放成端电缆第五章光(电)缆接续与测试光缆接续与测试见附表2-16。
附录一通信工程预算定额通信建设工程预算定额的内容较多,这里仅根据本书的教学需要,收录第三册《无线通信设备安装工程》、第四册《通信线路工程》和第五册《通信管道工程》的部分内容.第三册《无线通信设备安装工程》部分定额第一章安装机架、缆线及辅助设备安装室内外缆线走道见附表1—1。
安装机架(柜)、配线板(箱)、附属设备见附表1—2。
附表1-1 安装室内外缆线走道附表1-2 安装机架(柜)、配线板(箱)、附属设备第二章安装移动通信设备安装移动通信天线见附表1—3。
安装移动通信馈线见附表1—4.安装、调测天线、馈线附属设备见附表1-5。
调测天线、馈线系统见附表1-6。
安装、调测基站设备见附表1—7.附表1—3 安装移动通信天线137附表1—4 安装移动通信馈线附表1-5 安装、调测天线、馈线附属设备附表1—6 调测天线、馈线系统附表1—7 安装、调测基站设备138第四册《通信线路工程》部分定额第一章施工测量与开挖路面施工测量见附表2—1。
开挖路面见附表2-2。
附表2-1 施工测量附表2-2 开挖路面第二章敷设埋式光(电)缆挖、填光(电)缆沟及接头坑见附表2—3。
敷设埋式光(电)缆见附表2-4.专用塑料管道内敷设光缆见附表2—5.埋式光(电)缆保护与防护见附表2—6。
附表2—3 挖、填光(电)缆沟及接头坑139附表2—4 敷设埋式光(电)缆附表2-5 专用塑料管道内敷设光缆附表2-6 埋式光(电)缆保护与防护140第三章敷设架空光(电)缆立杆见附表2—7。
安装拉线附表2-8。
架设吊线见附表2—9。
架设光(电)缆见附表2-10.附表2—7 立杆附表2—8 安装拉线141附表2—9 架设吊线附表2-10 架设光(电)缆142第四章敷设管道及其他光(电)缆敷设管道光(电)缆见附表2—11。
打墙洞、安装支撑物、引上管及保护设施见附表2—12。
引上光(电)缆见附表2—13。
墙壁光(电)缆见附表2-14。
布放成端电缆见附表2—15。
