隧道二次衬砌施工方案一、施工准备经过前期的洞身开挖以及初期支护,现拱顶和拱脚以及隧道的周边收敛沉降均已趋于稳定,已具备进行二次衬砌的施工条件,用于二次衬砌施工的机械设备已全部到位。
二、施工方案1、二衬工艺流程2、施工工序及要求2.1 钢筋的制作安装2.1.1钢筋的制作(1)二次衬砌钢筋在1∶1的制作样台上,分单元分片制作成形,各单元间预留足够的搭接长度。
(2)钢筋制作前,由隧道工程师编制钢筋制作方案和钢筋配料表,并向作业班组进行技术交底。
(3)用于制作加工的钢筋表面应洁净。
油渍、漆污、浮皮和铁锈在使用前应清除干净。
在焊接处的水锈在焊接前应清除干净。
钢筋除锈一般可以在钢筋冷拉调直过程中进行,或使用电动除锈机或钢丝刷进行。
(4)钢筋调直可采用卷扬机拉伸调直的方法,其冷拉率:Ⅰ级钢筋不大于4%,Ⅱ级钢筋不大于1%。
调直后的钢筋应平直,无局部曲折。
(5)钢筋下料切断采用GQ-40型钢筋切断机。
先制作钢筋下料平台,每种规格下料前,先将钢筋需要的下料长度标识在下料平台上,经复核无误后,设置断料尺寸栏板,再开始下料,以保证下料尺寸准确。
(6)钢筋弯曲成型一般可采用GW-40型钢筋弯曲机,辅以手摇扳手、卡盘、扳头等手工工具。
对需要弯曲已安装在结构上的钢筋时,采用TJC型手提式液压弯曲机,一般可弯曲φ10~32的钢筋。
不允许热弯曲,也不允许锤击弯曲或尖角弯折。
Ⅰ级钢筋末端需要作180°弯钩,其圆弧弯曲直径不小于2.5d(注:d为钢筋直径,下同)。
钢筋平直部分长度不宜小于3d;Ⅱ级钢筋末端需作90°或135°弯折,其弯曲直径不小于4d,平直长度按设计要求确定;弯起钢筋末端弯钩按设计要求制作,设计无要求时,属抗震和受扭结构弯钩做成135°,平直长度不小于10d。
2.1.2钢筋绑扎要求(1)所有钢筋均按设计图纸的要求设置。
(2)钢筋的交叉点均采用铁丝扎牢。
(3)钢筋弯钩平面应与模板面垂直,转角处钢筋弯钩平面与模板夹角应为模板转角的平分角。
隧道斜井二衬施工专项方案编制:复核:审核:隧道斜井二衬施工方案一.编制依据1.本标段风道施工图纸以及现场实际情况。
2.省高指隧道施工标准化指南3.福建省高速公路隧道施工要点4.《公路隧道施工技术规范》JTG F60-20095.《公路工程质量检验评定标准》JTG F80/1-20046.斜井作业区施工方案。
二、工程概况1.总体工程概况斜井为xx隧道永久性通风通道,分左右两洞,右斜井洞口位于右洞YK20+678洞轴线右偏120m,长度686.8m,左斜井洞口位于右洞YK20+681洞轴线右偏142m,长度609.8m。
左右斜井各设送、排风道,其中右斜井排风道设计为施工加宽段,作为左右斜井和正洞斜井施工段的运输通道。
设计采用地表风机房。
右正洞送排风道合并到右斜井,左正洞送排风道合并到左斜井,斜井设置中隔板。
左斜井洞身坡度为19.8%,右斜井洞身坡度为18.5%。
ZXJZ0,YXJZ0,ZXJZ5-1,YXJZ5-1,ZXJZ5,YXJZ5段设仰拱,其余地段设计不设仰拱。
2.设计参数斜井段支护类型和衬砌形式见下表支护类型二衬钢筋(mm)二衬C25砼(cm)备注环向钢筋纵向钢筋拱墙仰拱ZXJZ0,YXJZ0 Φ20@200 Φ12@200 50 50 ZXJZ5-1,YXJZ5-1 Φ20@200 Φ12@200 40 40 ZXJZ5,YXJZ5 Φ16@200 Φ12@200 40 40 ZXJZ4-1,YXJZ4-1 Φ16@200 Φ12@200 35ZXJZ4,YXJZ4 35ZXJZ3,YXJZ3 25YXJZ2 20(1)钢筋:仰拱全部设钢筋。
ZXJZ0,YXJZ0拱墙和仰拱钢筋环向为双层Φ20@200mm,纵向为双层Φ12@200mm,层距390mm,保护层厚度为55mm,层间设Φ12@600mm架立筋。
ZXJZ5-1,YXJZ5-1拱墙和仰拱钢筋环向为双层Φ20@200mm,纵向为双层Φ12@200mm,层距290mm,保护层厚度为55mm,层间设Φ12@600mm架立筋。
隧道二次衬砌施工一、二次衬砌混凝土施工目前,隧道二次衬砌施工大多采用仰拱超前,墙、拱随后由下至上整体浇筑的施工顺序。
边墙基础高度的位置(水平施工缝)应避开剪应力最大的截面,并按设计要求做好防水处理。
二次衬砌混凝土应采用具有自动计量装置的拌和站集中拌和,混凝土输送罐车运输,轨道自动行走液压起臂整体模板衬砌台车、混凝土输送泵车灌注的方法进行。
隧道内的混凝土施工比露天的混凝土施工有一定的难度,拱部混凝土浇筑和捣固,衬砌背后空洞的回填都是重点,要做到“内实外美”,需要严格按照施工工艺施工。
1.模板类型与选择隧道内常用模板类型有整体移动式模板台车、分体移动式模板台车、拼装式拱架模板。
(1)整体移动式模板台车:主要适用于全断面一次开挖成形或大断面开挖成形的隧道衬砌施工中。
它采用大块曲模板、机械或液压脱模、背负式振捣设备集装成整体,并在轨道上走行,有的还设有自行设备,从而缩短立模时间,墙拱连续灌注,加快衬砌施工速度。
整体移动式模板台车生产能力大,可配合混凝土输送泵联合作业,是一种先进的模板设备。
但其尺寸较固定,可调范围小,影响其适用性,且一次性设备投资较大。
(2)分体移动式模板台车:这种台车将走行机构与整体模板分离,一套走行机构可以解决几套模板的移动问题,既提高了走行机构的利用率,又可以多段衬砌同时施作。
(3)拼装式拱架模板:拼装式拱架模板的拱架可采用型钢制作或现场用钢筋加工成桁架式拱架。
为便于安装和运输,常将整榀拱架分解为2~4节,进行现场组装;为减少安装和拆卸工作量,可以做成简易移动式拱架,即将几榀拱架连成整体,并安设简易滑移轨道。
拼装式拱架模板的一次模筑长度,应与围岩地质条件、施工进度要求、分离生产能力以及开挖后围岩的动态等情况相适应。
一般分段长度为2~9m,松软地段最长不超过6 m。
拼装式拱架模板灵活性大,适应性强,尤其适用于曲线地段。
因其安装架设较费时费力,故生产能力较模板台车低,在中小型隧道及分部开挖时使用较多。
隧道二次衬砌施工方案一、仰拱及填充1、仰拱超前于二次衬砌施工,仰拱、填充采用搭设移动式栈桥进行施工,一次施工长度12m。
第一步:栈桥安装就绪,允许各种车辆通过,准备桥下仰拱作业。
第二步:桥下仰拱作业,各种车辆正常通过,桥下桥下互不干扰。
第三步:仰拱施工结束,坡桥在液压油缸作业下升起,离开地面,同时行走轮下降,行走轮接地后油缸继续伸长,行走轮逐渐将整个栈桥撑起。
第四步:启动行走电机,行走轮旋转,带动栈桥向前移动,栈桥行走12米。
第五步:栈桥行走到位后,行走轮支撑油缸收缩,当栈桥完全由栈桥桥墩支撑时停止,此时放下坡桥,完成栈桥准备工作。
2、具体操作:先使用挖机清理施工段的大部分底碴,搭设栈桥,栈桥底面高度比已施工的仰拱填充面高20cm,然后人工清理隧底、检查断面尺寸及标高、安装栈桥的支承墩和仰拱填充砼的端头模板,模板采用钢模,灌筑砼。
砼集中拌合,泵送砼入模。
3、仰拱全断面一次浇灌完成后,填充砼采取罐车直接运到施工地点卸料浇注,插入式捣固棒进行捣固。
4、仰拱砼所采用的水泥、外加剂必须符合技术规范的规定。
仰拱砼所采用细骨料、粗骨料、砼中氯离子含量、矿物掺合料、砼中的总碱含量、砼拌和用水、配合比设计的检验以及抗压强度试件取样、留置及强度等级的检验应符合技术规范的规定。
5、仰拱厚度及各部尺寸应符合设计要求,并采用无损检测法进行检测。
6、仰拱拱座与边墙及水沟连接应符合设计要求,拱座应与墙基同时浇筑。
施作仰拱砼前应清除隧底虚碴、淤泥积水和杂物,超挖部分应采用同级砼回填。
7、仰拱砼应分段连续浇筑,一次成型,不留纵向施工缝。
8、仰拱表面应平顺,确保水流畅通,不积水。
9、仰拱施工后应及时施作填充和铺底,顶面高程和坡率应符合设计要求。
二、拱墙说明:1、Ⅴ级围岩二次衬砌与开挖掌子面距离一般为20米;2、Ⅳ级围岩二次衬砌与开挖掌子面距离一般为40米;3、Ⅲ、Ⅱ级围岩二次衬砌在围岩收敛后施作;4、在施作带仰拱的二衬时,先浇筑仰拱,再整体浇筑洞身拱墙二衬砼;1、拱墙二次衬砌采用全断面衬砌台车施工,为便于全断面二次衬砌台车施工,在仰拱(填充)施工后应先施做矮边墙,为美观考虑,矮边墙与二次衬砌边墙的接缝控制在水沟盖板底面高程。
隧道二衬专项施工方案目录一、编制依据、范围及原则 01.1编制依据 01.2编制范围 01.3 编制原则 0二、工程概况 (1)2.1设计概况 (1)2.2隧道简介 (2)2.3施工人员准备 (6)三、施工组织方案 (6)3.1 总体施工安排 (6)3.2 二衬施工顺序 (7)3.3施工进度及计划 (7)3.3.1工期安排原则 (7)3.3.2 总体工期安排 (8)3.4主要施工进度指标 (8)四、设备机具配置 (8)五、施工工艺、方法、技术措施 (9)5.1 施工工艺流程 (9)5.2 施工方法及技术措施 (9)5.2.1 隧道初支断面净空测量 (10)5.2.2 清底和基面处理 (11)5.2.3仰拱及仰拱填充施工方案 (12)5.2.4防排水施工 (16)5.2.4.1隧道防水的设计原则 (16)5.2.4.2隧道防排水施工工艺流程图 (17)5.2.4.3基面处理 (18)5.2.4.4排水盲管施工 (19)5.2.4.5防水层施工 (21)5.2.4.6止水带施工 (26)5.2.5拱墙钢筋施工 (30)5.2.5.1一般要求 (30)5.2.5.2钢筋连接施工 (30)5.2.5.3钢筋加工 (35)5.2.5.4钢筋安装 (36)5.2.6拱墙衬砌施工 (36)5.2.6.1测量放样 (36)5.2.6.2拱墙施工方法 (37)5.2.6.3混凝土施工的主要技术措施 (45)5.2.7 隧道沟槽施工 (47)5.2.8拱顶回填注浆施工 (47)5.3 泵送砼操作规程及其注意事项 (50)5.4泵送砼的质量通病及防治措施 (52)5.5施工要求及注意事项 (53)5.5.1施工要求 (53)5.5.2注意事项 (54)六、质量保证措施 (54)6.1质量管理组织机构 (55)6.2质量保证的管理措施 (56)七、安全保证措施 (57)7.1运输安全保证措施 (57)7.2用电安全保证措施 (58)7.3交通安全措施 (59)7.4防火措施 (60)7.5防洪、防汛安全保证措施 (61)八、环境保护措施 (62)8.1粉尘污染防治措施 (62)8.2水污染防治措施 (63)8.3噪声污染防治措施 (63)8.4固体废弃物污染防治措施 (64)九、水土保持措施和方案 (64)附表一:隧道衬砌类型表 (66)隧道二衬专项施工方案一、编制依据、范围及原则1.1编制依据(1)《铁路隧道工程施工质量验收标准》TB10417-2003;(2)《铁路混凝土工程施工技术指南》(TZ210-2005;(3)《铁路混凝土工程施工质量验收补充标准》铁建设[2005]160号;(4)《蒙西至华中地区铁路煤运通道工程MHTJ-14标段北庄1号隧道、北庄2号隧道、赵吾1号隧道、赵吾2号隧道、赵吾3号隧道、赵吾4号隧道、赵吾5号隧道、庄里1号隧道、庄里2号隧道、南朝街1号隧道、南朝街2号隧道、南朝街3号隧道施工图设计文件》。
隧道洞身二次衬砌施工方案一、二次衬砌施工概述凤凰山隧道全长范围内共设置七种衬砌类型,分别是:明洞段整体式衬砌为70cm厚C30钢筋混凝土;V级加强复合式衬砌为70cm厚C30钢筋混凝土;Ⅳ级加强复合式衬砌为60cm厚C30钢筋混凝土;Ⅳ级复合式衬砌为50cm厚C30钢筋混凝土;Ⅲ级复合式衬砌为45cm厚C25混凝土;Ⅱ级复合式衬砌为40cm厚C25混凝土;Ⅱ级紧急停车带复合式衬砌为45cm厚C25混凝土。
本隧道除Ⅱ级围岩衬砌段外,其余均设有仰拱,拱墙、仰拱衬砌混凝土均为防水混凝土,抗渗等级不小于S8,仰拱填充为C25普通混凝土。
另外,本隧道人行和车行横通道的二次衬砌均为C25防水混凝土,其中人行横通道根据其所处的不同围岩地段,衬砌厚度分别是:Ⅱ级20cm、Ⅲ级25cm、Ⅳ级30cm;车行横通道位于Ⅱ级围岩地段,其衬砌厚度为30cm,防火门安装段衬砌厚度为40cm。
二、施工方法二次衬砌施工工序比较多,主要有仰拱钢筋混凝土及填充混凝土,边墙基础施工、安装衬砌结构钢筋(Ⅴ级围岩加强段、Ⅳ级围岩加强段和Ⅳ级围岩段)和灌注混凝土。
施工顺序为:监控量测→确定施作二次衬砌→施工准备→测量放线→施作防水板和无纺布→绑扎钢筋(Ⅱ、Ⅲ级围岩段无此工序)→施作止水带(条)→预埋件安装→衬砌模板台车刷脱模剂→模板台车就位→灌注混凝土→脱模→模板台车退出→养护。
1、隧道仰拱及隧洞底混凝土回填超前,拱墙二次衬砌混凝土采用长12.0m 的自行式液压可调式钢模台车整体浇筑。
根据珠海市的相关规定和施工现场的实际情况,本工程采用外购商品混凝土,现场使用容积10.0m3的混凝土运输罐车将混凝土运送到泵送地点,混凝土输送泵泵送入模,插入式捣固器和附着式振捣器捣固混凝土。
对于衬砌仰拱地段浇筑混凝土采用大块钢模板,为了保证在隧道内各种施工车辆的通行,减少仰拱工作面对开挖作业面的影响,仰拱采取分两次施工。
浇筑前将基底松动的石渣、杂物和基坑内积水清除干净,然后安装初期支护的型钢拱架、焊接连接钢筋、铺设钢筋网,经检查合格后喷射混凝土。
以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:隧道二衬专项施工方案# 隧道二衬专项施工方案## 1. 引言本文档旨在描述隧道二衬专项施工方案,确保施工的顺利进行和质量的保证。
该方案主要包括施工准备、工程操作、施工要点等内容。
## 2. 施工准备### 2.1 材料准备根据设计要求和施工方案,需准备以下材料:- 预制混凝土板;- 压浆材料;- 桩基加固材料;- 细碎石料;- 基底处理材料;- 其他辅助材料(如防水材料、密封材料等)。
### 2.2 设备准备根据工程要求和施工方案,需准备以下设备:- 隧道掏挖设备;- 清理设备(如吸尘器等);- 打桩设备;- 搅拌设备;- 压浆设备;- 其他辅助设备。
### 2.3 人员准备根据施工方案,需安排以下人员参与施工:- 工地负责人;- 施工队长;- 施工人员(如挖掘员、混凝土工、压浆工等);- 安全监督员;- 其他辅助人员。
### 2.4 隧道准备在施工开始前,应对隧道及周边进行必要的准备工作,包括:- 清理隧道内部和周边的杂物;- 检查隧道支护结构的完整性和稳定性;- 检查排水系统的畅通性;- 安装临时照明设备和通风设备。
## 3. 工程操作### 3.1 施工工序根据设计要求,隧道二衬施工包括以下工序:1. 隧道基底处理:清理基底、填土加固、铺设细碎石料等。
2. 预制混凝土板安装:挖掏隧道,设置钢模板,浇筑混凝土。
3. 压浆处理:对混凝土板进行压浆处理,提高其密实度和防水性能。
4. 桩基加固:根据需要,对桩基进行加固处理。
5. 其他辅助工序:根据具体情况,进行防水、密封、通风等工作。
### 3.2 施工步骤#### 步骤1:隧道基底处理1. 清理基底:使用清理设备清理隧道基底并清除杂物。
2. 填土加固:根据设计要求,在基底上进行填土加固,并进行压实处理。
3. 铺设细碎石料:在填土层上铺设一层细碎石料,厚度符合设计要求。
隧道二衬专项施工方案隧道二衬专项施工方案一、工程概述本次施工是对隧道进行二衬的施工,隧道总长度为XXX米,隧道二衬主要包括衬砌、支护和固结三个部分,具体施工方案如下:二、施工工艺及方案1.衬砌工艺及方案(1)清理地面:对于隧道底部和两侧墙面进行清理,清除杂物和粉尘。
(2)制作模板:根据设计要求,制作好衬砌的模板,模板材料采用优质能承重的材料。
(3)浇筑混凝土:将预制混凝土块按设计要求进行浇筑,确保混凝土质量和均匀度。
(4)养护:对衬砌部分进行充分的养护,保证混凝土的强度和使用寿命。
2.支护工艺及方案(1)钢支撑:采用钢支撑方式进行支护,根据隧道地质情况和设计要求选择合适的支撑材料和型号,确保隧道的稳定性和安全性。
(2)喷浆加固:对于土层较松软的地段,采用喷浆加固技术进行支护,提高土体的强度和稳定性。
(3)预应力锚杆:对于较长隧道,采用预应力锚杆进行支护,增加结构的整体稳定性和承载能力。
3.固结工艺及方案(1)排水系统:设置合理的排水系统,将隧道内的水分及时排出,防止湿度过大对衬砌和支护结构的影响。
(2)通风系统:设置良好的通风系统,保证隧道内的气流畅通,防止有害气体积聚。
(3)防水层:在衬砌之上进行防水处理,以防止地下水渗漏。
三、施工流程及措施1.衬砌施工流程(1)清理地面(2)制作模板(3)浇筑混凝土(4)养护2.支护施工流程(1)钢支撑(2)喷浆加固(3)预应力锚杆3.固结施工流程(1)排水系统设置(2)通风系统设置(3)防水处理四、安全措施1.全面进行安全教育,确保施工人员熟知安全操作规范和逃生预案。
2.安排专人负责施工现场的安全管理,定期组织安全检查,发现问题及时处理。
3.配备完善的施工安全设施,如安全网、护栏等,确保工作人员的人身安全。
4.加强协调与沟通,与其他施工单位保持良好的合作,共同做好施工区域的安全防护工作。
五、环保措施1.施工期间严禁乱倒废弃物,全部收集并按规定进行分类处理。

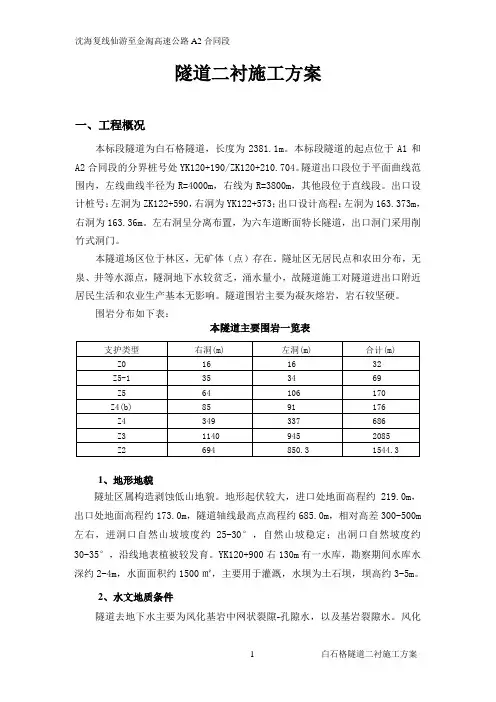

隧道二衬施工方案一、工程概况本标段隧道为白石格隧道,长度为2381.1m。
本标段隧道的起点位于A1和A2合同段的分界桩号处YK120+190/ZK120+210.704。
隧道出口段位于平面曲线范围内,左线曲线半径为R=4000m,右线为R=3800m,其他段位于直线段。
出口设计桩号:左洞为ZK122+590,右洞为YK122+573;出口设计高程:左洞为163.373m,右洞为163.36m。
左右洞呈分离布置,为六车道断面特长隧道,出口洞门采用削竹式洞门。
本隧道场区位于林区,无矿体(点)存在。
隧址区无居民点和农田分布,无泉、井等水源点,隧洞地下水较贫乏,涌水量小,故隧道施工对隧道进出口附近居民生活和农业生产基本无影响。
隧道围岩主要为凝灰熔岩,岩石较坚硬。
围岩分布如下表:本隧道主要围岩一览表1、地形地貌隧址区属构造剥蚀低山地貌。
地形起伏较大,进口处地面高程约219.0m,出口处地面高程约173.0m,隧道轴线最高点高程约685.0m,相对高差300-500m 左右,进洞口自然山坡坡度约25-30°,自然山坡稳定;出洞口自然坡度约30-35°,沿线地表植被较发育。
YK120+900右130m有一水库,勘察期间水库水深约2-4m,水面面积约1500㎡,主要用于灌溉,水坝为土石坝,坝高约3-5m。
2、水文地质条件隧道去地下水主要为风化基岩中网状裂隙-孔隙水,以及基岩裂隙水。
风化基岩中的裂隙-孔隙水赋存于第四系坡残层底部及碎块状强风化岩层中,富水性及导水性较强,接受大气降水的补给,厚度较小,水量较贫乏。
基岩裂隙水,主要受裂隙、节理的控制,受大气降水的补给和基岩风化裂隙水的补给,向山体附近的沟谷中排泄,但节理裂隙带宽度变化较大,带内岩石多破碎,透水性较好,富水性一般。
根据本次勘察取水样分析,按照规范《公路工程地质勘察规范》(JTJ064-98)附录D进行判定,地表水、地下水对混凝土腐蚀性。
隧道交叉口二衬施工方案1. 引言在隧道建设中,隧道交叉口是一种特殊的工程部分,用于实现不同隧道之间的交通联通。
二衬是隧道施工的重要环节之一,它承担着保护隧道结构、提高隧道稳定性等重要任务。
本文档将详细介绍隧道交叉口二衬施工方案,包括施工准备工作、二衬设计要求、施工步骤和安全措施等内容。
2. 施工准备工作为了确保隧道交叉口二衬施工的顺利进行,需要进行一系列的施工准备工作,包括但不限于:•组织编制施工方案:根据实际情况,编制详细的施工方案,明确施工的步骤、方法和安全措施等,确保施工过程符合相关规范和标准。
•采购材料和设备:根据设计要求和施工方案,准备所需的二衬材料和施工设备,确保施工中的原材料和设备供应充足。
•制定施工计划:根据项目需求,制定详细的施工计划,包括施工时间、人员分配、作业序列等,合理安排施工进度,确保施工按时完成。
3. 二衬设计要求隧道交叉口二衬设计需要满足一定的要求,以确保隧道的安全运行和使用,具体要求包括但不限于:•结构稳定性:二衬结构需要具有足够的强度和稳定性,能够承受交通荷载和地下水压力等外部力作用,确保隧道结构的整体稳定性。
•防水性能:二衬需要具有良好的防水性能,有效防止地下水渗漏进入隧道,避免地露水和地滴水对隧道结构的腐蚀。
•隔热性能:二衬需要具有一定的隔热性能,减少隧道内外温差对结构的影响,保持隧道内部的稳定温度。
•抗震性能:二衬需要具备一定的抗震能力,能够在地震等自然灾害中保持结构的完整性和稳定性。
4. 施工步骤隧道交叉口二衬施工可以分为如下几个步骤:4.1 准备工作首先,需要对施工现场进行清理和整理,清除杂物和障碍物,确保施工区域干净整洁。
然后,设置施工场地和安全标志,确保工地的安全。
4.2 装修墙面在施工现场搭建模板支架,并按照设计图纸的要求设置二衬板。
然后,进行装修墙面,包括涂抹防水材料、贴砖等步骤。
确保墙面的平整度和美观度。
4.3 安装衬砌板在装修墙面完成后,根据设计要求,进行衬砌板的安装。
一、总体施工方案隧道衬砌通常遵循“仰拱超前、拱墙整体衬砌”的原则,初期支护完成后,为有效地控制其变形,仰拱尽量紧跟开挖面施工,仰拱填充采用栈桥平台以解决洞内运输问题,并进行全幅一次性施工。
仰拱施做完成后,利用多功能作业平台人工铺设防水板,绑扎钢筋后,采用液压整体式衬砌台车进行二次衬砌,拱墙一次性整体灌注施工。
混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内,泵送混凝土浇筑,插入式捣固棒配合附着式振捣器捣固。
模板台车施工:隧道使用台车施工,台车设计总长12m,台车搭接10cm,每一循环台车衬砌长度为11.9m,隧道环向施工缝为11.9m一道,水平施工缝设在路面下0.15m位置。
隧道防水施工:隧道内采用简易台架铺设防水材料。
隧道钢筋施工:集中钢筋加工厂加工,再运输至隧道二衬钢筋施工部位, 采用防水板简易台架作为钢筋绑扎施工平台进行钢筋施工。
隧道二衬砼施工:砼输送泵自地面泵送砼至模板台车处,砼灌注以自密实为主, 人工配合采用捣固棒振捣。
二、施工工艺2.1施工工艺流程施工工艺流程图所示:二次衬砌施工工艺流程框图2.2隧道初支断面净空测量在隧道二衬施工之前,先由测量组对隧道初支断面净空进行测量,对隧道净空进行检查,完成后将测量成果上报。
提前对侵限部分进行处理,处理完成后进行复测,并经监理检查合格后方进行下一道工序。
2.3二衬拱墙施工(1)拱墙测量放样首先,检查边墙基础施作结构尺寸,检查是否满足拱墙衬砌净空和模板台车就位尺寸。
如边墙基础结构侵入模板台车就位净空,应进行修凿处理。
净空满足要求后,使用水准仪操平在隧道两边边墙基础上用红色油漆标出模板台车就位标高,使用全站仪在防水板标出隧道中心线及模板台车就位的法线。
中心线必须放在拱墙衬砌的两个端头,放线长度以11. 90m (12m长台车)为准,预留 10cm的模板搭接长度,中心线和就位高程点精确放在两个里程断面,且便于施工过程中点位的可使用性。
(2)拱墙施工方案隧道在开挖、支护后,围岩变形达到收敛,即不变形、不沉降后即可进行衬砌施工。
隧道的二衬施工流程一、施工准备。
这就好比要做一顿大餐,得先把材料和工具都准备好。
在隧道二衬施工前呢,场地得清理干净,那些个杂物啊都不能留着。
施工的设备得检查好,就像搅拌机得转得动,振捣器也得能正常工作。
材料方面,混凝土的原材料可不能马虎,水泥、沙子、石子都得是合格的,质量不好那可不行。
还有钢筋,得按照设计要求的规格和数量准备好,就像搭积木,少一块都搭不起来好看的形状。
二、测量放线。
这一步可重要啦。
得确定二衬的轮廓线,就像给隧道画个漂亮的边边。
测量的师傅们就像艺术家,拿着仪器在隧道里比划来比划去。
他们要根据设计的图纸,精准地在隧道壁上标记出二衬的位置,这要是偏差了一点,那二衬做出来可就歪歪扭扭的,不好看也不安全。
三、钢筋施工。
钢筋就像是二衬的骨架。
工人们要把钢筋按照设计的间距和形状绑扎或者焊接起来。
这可不是个简单的活呢,就像给隧道穿上一件铁衣服,得穿得合身又牢固。
在绑扎钢筋的时候,要注意不能让钢筋的接头在同一个地方,得错开,就像排队一样,不能都挤在一起。
而且钢筋的保护层厚度也得控制好,太薄了容易露筋,太厚了又会影响二衬的受力性能。
四、模板安装。
模板就像一个模子,决定了二衬的形状。
安装模板的时候,要保证模板之间拼接得严丝合缝,不能有缝隙,不然混凝土一浇进去就会漏得到处都是。
模板还得固定得稳稳的,要是在浇筑混凝土的时候模板跑了,那二衬就会变形啦。
而且模板得光滑平整,这样二衬的表面才会光滑,要是坑坑洼洼的,就像人的脸长满了痘痘,多难看呀。
五、混凝土浇筑。
这是二衬施工的重头戏呢。
混凝土就像水泥做的“泥巴”,要均匀地灌进模板里。
在浇筑的时候,得从下往上浇,就像倒水一样,慢慢倒满。
还得用振捣器振捣,把混凝土里的气泡都振出来,这样二衬才会密实。
振捣的时候也不能太用力,不然会把模板弄破,也不能太轻,不然气泡排不干净。
就像按摩一样,得掌握好力度。
六、养护。
二衬浇筑完了可不能就不管了,得好好养护。
就像照顾小婴儿一样,要给它浇水,保持湿润。
隧道二衬施工方案隧道二衬施工是指在原有隧道(一衬)的基础上进行加固和保护的工程,其目的是提高隧道的承载力和稳定性,防止地质灾害的发生,同时保证隧道的正常使用。
下面是隧道二衬施工方案的详细描述。
1. 施工方法选择:(1)采用浇筑法施工,即在原有隧道内部进行现浇混凝土的加固。
这种方法可以保证施工质量和工程进度,且施工性能稳定,施工过程中对原有设施的影响较小。
(2)采用预制法施工,即将混凝土构件提前预制好,然后进行安装。
这种方法施工速度较快,且对原有设施的影响较小,但需要充分考虑运输和安装的工艺问题。
2. 施工工艺:(1)清理整理:清理隧道内的杂物和灰尘,拆除原有隧道一衬上的脱落部分,并进行修补。
(2)基础处理:对原有隧道一衬进行清理和检查,并进行必要的修补和加固。
(3)模板搭设:根据设计要求,搭设适当大小和形状的模板,在工作面进行现浇混凝土施工。
(4)混凝土浇筑:根据设计要求,配制好适宜的混凝土,并进行浇筑。
(5)养护处理:对浇筑好的混凝土进行养护,保证其强度和稳定性。
3. 施工注意事项:(1)施工期间要保证作业人员的安全,采取适当的安全措施,例如佩戴好安全帽和防护用具,并设置安全警示标志。
(2)施工前要对工程现场进行详细的勘察和检测,确保施工的可行性和安全性。
(3)施工过程中要严格按照设计要求进行,注意施工质量的控制和监督。
(4)施工结束后要进行工程验收,确保施工质量符合要求。
以上是隧道二衬施工方案的基本内容。
在实际施工中,根据具体的施工情况和工程要求,还需要进行详细的施工方案设计和技术措施的制定。
同时,施工期间要与相关单位和部门进行充分的沟通和协调,确保施工工作能够顺利进行。
隧道二衬及背后注浆施工方案1.工程概况大连市地铁2号线工程218标段张前路停车场出入段线包括隧道段DK0+535~DK1+480,长度为945米,双线单跨马蹄形复合衬砌隧道;地上路基段DK1+480~DK1+665.963,长度为185。
963米.2.隧道二衬施工方法在隧道标准断面拟配置1台衬砌台车,负责整条线所有标准断面的二衬施工.大断面(非标准断面)采用原衬砌台车配合组合钢模进行施工.隧道二衬施工主要施工步骤:1、防水施工,主要包括初支壁后注浆、基面处理、分离式防水卷材铺设。
2、二衬钢筋制作及安装。
3、模板支立及加固。
4、防水砼的施工及养护。
5、二衬背后回填注浆。
6、二衬渗漏水的治理及二衬表面缺陷处理。
二衬主要施工步骤图如下:材料半成品制备及准备过程基本工艺过程2。
1 二衬钢筋制作及安装钢筋在加工场地1:1的制作样台上,分单元分片制作成型,成型后运至洞内现场进行安装。
钢筋安装时,应先检查结构断面尺寸、位置、高程和模板的支立情况,测放钢筋位置后方可进行绑扎。
钢筋绑扎时,应由施工技术人员,对钢筋安装位置进行准确放样,带线进行安装,确保钢筋有足够的保护层厚度及安装准确,二衬钢筋保护层厚度为35mm。
钢筋连接采用单面搭接焊,搭接长度≥10d。
接头位置不得处于同一位置或断面处,在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率为:受拉区不超过50%;受压区和装配构件边界处不限制。
结构不在同一高程或坡度较大时,自下而上进行绑扎,必要时增设固定点或支撑。
钢筋加工允许偏差应符合表2。
1—1要求:表2.1—1注:d为钢筋直径。
钢筋安装时,绑扎位置允许偏差应符合表2.1-2规定:表2。
1-22。
2、隧道二衬防迷流施工措施迷流,又称杂散电流,专指采用直流供电牵引方式的地铁列车运行中泄露到道床及周围土壤介质中的电流。
迷流对地铁结构钢筋及埋地金属管道、金属结构可能会造成电化学腐蚀,降低地铁结构强度和耐久度,甚至酿成灾害。
隧道二次衬砌施工方法及施工施工组织隧道主体结构采用防水钢筋混凝土,混凝土标号C25,抗渗标号为S8号。
在二次衬砌与初期支护之间设全包防水层。
1、隧道二次衬砌施工工艺流程二次衬砌施工工艺流程见图循环衬砌二次衬砌施工工艺流程图2、二次衬砌施工工序隧道衬砌工序除采用侧壁导坑法施工的隧道外,一定要在整段内初期支护施作完、不进行出碴运输的条件下展开,防止各工序的相互干扰。
〔1〕基面处理1、初支面集中漏水部位注浆堵水,渗水部位施作防水砂浆刚性防水层,保证基面无明显渗漏水。
2、拆除运输轨道,清除回填土和喷射砼回弹料,与边墙接头的仰拱部分用风镐凿毛,用高压风或高压水清理干净,保证初支混凝土基面上上无泥、水和基本干燥。
3、拱墙部分自拱顶向两侧将基面外露的钢筋头、铁丝、锚杆、排管等尖锐物切除锤平,并用砂浆抹成圆曲面。
4、欠挖超过5cm的部分需拆除初支重新施作。
5、保证喷射砼外表平整,两面三刀相邻凸出部分的高度H与间距L 之比,拱部不大于1/8,其它部位不大于1/6,超出部位必须处理。
6、隧道断面变化或突然转弯时,阴角应抹成半径大于10cm的圆弧,阳角处应抹成半径大于5cm的圆弧。
7、基面处理完后,必须经监理检查确认合格后,方可进入下一道工序的施工。
〔2〕防水层铺设设计防水层为无纺布+mm厚ECB防水板,采用无钉铺设,具体施工工艺如下:1、用射钉固定无纺布于已达基面要求的初支面上,再用热风枪把mm厚的ECB防水板通过热合的方法粘贴在固定垫衬的园垫片上,进行无钉铺设防水板。
2、防水板环向铺贴,搭接宽度不小于150mm,长边不小于100mm。
环与环之间连接采用双焊缝,焊接宽度不小于10mm且均匀连续,不得有假焊、漏焊、焊焦、焊穿等现象。
3、铺设仰拱防水层,先固定仰拱中间部位,然后从中间向两侧逐排固定防水板,固定间距m。
在仰拱与边墙相接部位预留防水板搭接,并沿隧道方向全线设置Ф50软式透水管,用同质防水板作成Ω型条,通过热融焊接固定在结构防不板上,固定点m一个,同时横向预留Ф50的泄水管,汇水管端头用两层无纺布包裹,以免损坏防水层,位置可通过管夹固定。
目录第一章编制依据.............................................................................................- 3 -1.1编制依据 ............................................................................................- 3 -1.2编制原则 ............................................................................................- 4 - 第二章工程概况.............................................................................................- 6 -2.1工程简况 ............................................................................................- 6 -2.2施工平面布置 ....................................................................................- 9 - 第三章施工安排.......................................................................................... - 10 -3.1项目管理目标 ................................................................................. - 10 -3.2总体施工安排 ................................................................................. - 10 -3.3施工重难点应对措施 ..................................................................... - 10 - 第四章施工进度计划.................................................................................. - 12 - 第五章施工准备及资源配置计划.............................................................. - 14 -5.1主要资源配置计划........................................................................... - 14 -5.2施工准备 ......................................................................................... - 18 - 第六章施工方法及工艺要求...................................................................... - 20 -6.1结构物防排水 ................................................................................. - 20 -6.2防水层施工 ..................................................................................... - 23 -6.3钢筋施工 ......................................................................................... - 30 -6.4混凝土施工 ..................................................................................... - 33 -6.5注浆回填 ......................................................................................... - 44 -6.6隧道施工缝及沉降缝 ..................................................................... - 46 -第七章各项保证措施.................................................................................. - 48 -第一章编制依据1.1编制依据(1)《*********综合交通体系工程(二标段)》施工合同;(2)《*********综合交通体系工程-**隧道》施工图,(****设计研究总院有限公司2015年12月);(3)***设计研究有限责任公司编制《**综合交通体系工程地质勘察报告》及现场实际踏勘对本标段工程场地周边环境等情况了解。
(4)施工组织设计;(5)《混凝土结构工程施工质量验收规范》(GB50204-2015);(6)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(7)《**建设委员会关于**建设领域限制、禁止使用落后技术的通告》;(8)《地下防水工程质量验收规范》(GB50208-2011);(9)《钢筋焊接及验收规程》(JGJ 18—2012);(10)《市政排水管道工程及附属设施》(06MS201);(11)《埋地聚乙烯排水管管道工程技术规程》(CECS164:2004);(12)《公路隧道施工技术规范》(JTG F60—2009);(13)《地下工程防水技术规范》(GB50108—2008);(14)《工程岩体分级标准》(GB/T50218-2014);(15)《地下工程防水技术规范》(GB50108-2008);(16)《铁路隧道工程施工质量验收标准》(参照执行)(TB10417-2003);(17)《建设工程安全生产管理条例》(2004年2月1日施行);(18)《建筑施工现场环境与卫生标准》(JGJ 146-2013);(19)《建筑施工安全检查标准》(JGJ 59-2011);(20)《施工现场机械设备检查技术规程》(JGJ 160-2008);(21)《施工现场临时用电安全技术规范》(JGJ46-2005);1.2编制原则1.2.1认真贯彻国家、地方、行业相关法律法规、标准、规范、规程及施工合同或招标文件中有关工程进度、质量、安全、环境保护、绿色施工、造价等方面的要求;1.2.2坚持科学的施工程序和合理的施工顺序,采用流水施工和网络计划等方法,科学配置资源,合理布置现场,采用季节性施工措施,实现均衡施工,达到合理的经济技术指标;1.2.3坚持“以先进的技术、科学的管理、严谨的作风、超前的创新能力,以顾客满意度为核心,精心策划、精心组织,精细施工,诚信服务、履约守信”的原则1.2.4坚持“以人为本、安全第一、预防为主、综合治理”原则,编制安全文明施工和生态环境保护措施,以及严防建筑振动、噪声、粉尘及垃圾污染的技术组织措施。
1.2.5坚持“四节一保”的绿色施工原则,科学规划施工平面,尽可能利用永久性和组装式施工设施,减少施工占地;优化现场物资存放量,合理确定储存方式,尽量减少库存和物资损耗;利用节能设施,减少能源损耗,做好雨水收集和水资源的循环利用;优化现场物资存放,减少库存和物资损耗。
1.2.6坚持“积极开发、使用新技术和新工艺、推广应用新材料和新设备”的原则;1.2.7坚持施工组织设计编制与公司质量•环境•职业健康安全《一体化管理手册》《一体化管理程序文件》和《工程建设施工企业质量管理规范》GB/T50430有效结合的原则。
第二章工程概况2.1工程简况该隧道工程位于****地区,属**延伸段的一部分,所经区域中部为现状已建小区,故延伸段采用隧道型式穿越现状中部**,**宿舍区域。
K0+116~ K0+695.282为**延伸段隧道,隧道顶为**小区、**宿舍区。
延伸段隧道长度为609.282米,双向4车道,该隧道划分两个标段施工,一标段施工范围为:K0+116~ K0+420段,本标段施工范围K0+420~ K0+695.282段,隧道标准段单洞宽9.5米;高5m。
本标段隧道左洞K0+420.00~K0+695.282,长度275.282m,右洞K0+420.00~K0+695.05,长度275.05m。
隧道标准段建筑限界宽0.75m检修道+0.5m侧向宽度+2×3.5m车行道+0.5m侧向宽度+0.75m检修道=9.5m,高5.0m,隧道衬砌内轮廓拟定为五心圆曲墙结构,隧道净高8.26m,单洞净宽10m。
本隧道按长度分类为中隧道,纵坡设计服从路线总体布置,控制最大纵坡3%。
为增加既有建筑物下方至洞顶上方岩层厚度,采用了凹曲线,最低点位于隧道中部。
隧道段纵断以 3.0%的纵坡下降到高程H=188.325m,为隧道安全穿过**楼盘提供更大安全储备空间,减少由于隧道开挖造成对建筑物的影响,然后转以3.0%的纵坡向上爬升至到桩号K0+730.979处H=198.827m,设置竖曲线半径R=5000m。
设计车速:30km/h隧道建筑限界标准段净宽:0.75m检修道+0.5m侧向宽度+2×3.5m 车行道+0.5m侧向宽度+0.75m检修道=9.5m;限界净高:5.0m;设计荷载:BZZ-100kN;路面横坡:1.5%;结构耐火等级:一级;三类隧道,主体结构耐火极限不小于2h;防水等级:二级;设计使用年限:100年。
表1-1 隧道围岩地质及分布情况表表1-2 衬砌类别里程表表1-3 隧道各级围岩衬砌结构施工参数表二衬砼C35P8,厚600mm加强V型衬砌结构中空注浆锚杆R25N注浆锚杆,L=4000m,@700*700mm 钢筋网全断面布设φ8钢筋网,间距为200x200mm,单层钢筋网。
喷混凝土保护层厚度不小于20mm 拱架采用I22a工字钢加工而成,间距0.7m连接筋φ22环向布置,间距1m喷射砼C25,厚290mm二衬砼C35P8,厚700mm2.2施工平面布置本工程隧道区位图见下图:图2-1 **延伸隧道位置图工程名称:**区***综合交通体系工程二标段工程地点:****区**街道;建设单位:******有限公司;设计单位:**设计研究总院有限公司;监理单位:**工程咨询监理有限公司;施工单位:**有限公司;施工监测单位:**工程勘察设计院;第三方监测单位:**地质工程勘察设计院。
