工程签证现场会签单
- 格式:doc
- 大小:13.00 KB
- 文档页数:1
现场签证原始资料会签单
项目名称:济南高新区实验中学一期工程教学实验楼第页,共页
原始资料会签单填写要求:
1、该会签单作为工程签证单的附件组成使用,由现场签证人员制作填写。
2、签证情况需描述清楚、简图绘制规范、手写数据清晰无涂改。
可根据现
场情况需要自行添加页码,也可以注明后附图纸等影像资料等附件。
3、现场签证单资料填报必须一式四份、四份均须由相关责任人用蓝黑、黑
墨水笔在签字栏亲笔签署,不得采用复印签名的形式。
四方留存。
上报时采用复印件,但须加盖施工单位鲜章。
4、签署意见各方需要签署明确的定性及定量意见,不得出现模凌两可的词
汇。
5、原则上要求凡是隐蔽工程均需附隐蔽前的影像资料。
影像资料需美观、
成像清晰,能够清晰的看到现场情况、反应取得的原始测量数据,为实际情况提供佐证。
6、此原始资料会签单由施工单位组织办理,办理完成后与签证单一并提报。
工程现场签证单模板工程名称为年产3000吨单晶硅1.22亿硅片建设项目,签证编号为工程签证。
总承包单位为XXX,劳务单位为XXX。
施工部位包括洗车池、花池、配电房、钢筋废料池和项目部办公区域左侧。
签证原因是按总承包的要求对施工现场活动板房前面停车区域地坪硬化,用砖砌筑花池、洗车池、配电房、钢筋废料池及抹灰。
签证内容及工程量如下:1.4月23日洗车池、花池砖砌体:技工8人、普工10人。
2.4月24日花池、钢筋废料池砖砌体、大门正对面地坪硬化:技工7人、普工8人。
3.4月25日配电房砖砌体、花池抹灰:技工8人、普工10人。
4.4月26日洗车池砖砌体:技工1人、普工1人。
5.4月27日洗车池补砖、大门基础砼浇筑:技工5人、普工5人。
6.4月28日洗车池补砌砖、大门对面砼浇筑:技工6人、普工7人。
7.4月29日洗车池、花池抹灰:技工7人、普工7人。
8.4月30日大门右侧围墙砖砌体及抹灰、洗车池前端砼浇筑:技工9人、普工10人。
9.5月4日洗车池后端砼浇筑:技工3人、普工5人。
10.5月6日洗车池沟边混凝土人工凿边:技工1人、普工1人。
11.5月9日洗车池排水井砖砌体:技工2人、普通2人。
合计:技工57人、普工66人。
第二个工程签证的工程名称为年产3000吨单晶硅1.22亿硅片建设项目,签证编号为工程签证。
总承包单位为XXX,劳务单位为XXX。
施工部位为进场大门,签证原因是按总承包的要求对进场大门进行焊接制作与安装。
签证内容及工程量如下:1.4月22日大门基础人工清土:普工2人。
2.4月24日大门焊接作业:技工2人。
3.4月25日大门焊接作业:技工2人。
4.4月26日大门焊接作业:技工1人。
5.4月27日大门焊接作业:技工3人。
6.4月28日大门焊接作业大门基础浇筑:技工3人、普工2人。
7.4月29日大门焊接作业:技工3人。
8.4月30日大门焊接作业与安装:技工3人、普工2人。
合计:技工19人、普工4人。
工程施工签证单签证单编号:20220701承建单位:XXX建筑工程有限公司项目名称:XXX工程项目工程地点:XXX市XXX区XX街XX号签证日期:2022年7月1日1. 签证内容:根据双方协商一致,在施工过程中发现以下变更事项,经甲乙双方审核确认,现就变更事项进行签证处理。
2. 变更事项描述:1) 增加混凝土浇筑数量在实际施工过程中,根据设计要求和现场情况,需要增加混凝土浇筑数量,并且对混凝土浇筑部位进行调整。
2) 延长土方开挖周期由于遇到地下水位较高的情况,导致土方开挖周期延长,需要进行相应的工程调整和处理。
3) 调整砖石砌筑方案原设计方案中,砖石砌筑使用的砖石规格与现场实际情况不符,需要进行规格调整及施工方案修改。
4) 临时搭建施工平台为了确保施工安全及效率,需要在工程现场临时搭建施工平台,提供给施工人员使用。
3. 变更理由:1) 增加混凝土浇筑数量:由于实际施工中发现原设计混凝土浇筑数量不足以满足结构要求,需要增加混凝土浇筑数量。
2) 延长土方开挖周期:地下水位较高导致土方开挖周期延长,需要调整开挖计划以确保施工进度。
3) 调整砖石砌筑方案:原设计砖石规格过小,不符合实际施工要求,需调整规格以满足结构强度要求。
4) 临时搭建施工平台:为提升施工效率及保障施工安全,需要搭建施工平台。
4. 签证费用:根据变更事项的具体情况,经双方协商确定签证费用为人民币XXXX元,由承建单位支付。
5. 工程变更及签证处理流程:1) 执行单位在发现工程变更事项后,应及时向业主单位提出签证申请。
2) 双方确认变更事项后,由承建单位填写签证单,并注明详细变更内容及签证费用。
3) 承建单位按时支付签证费用,并保证按照变更事项要求进行施工。
4) 在变更事项施工完成后,承建单位应向业主单位提交相关签证申请资料及施工验收报告。
5) 业主单位对施工过程及验收结果进行审核,确认合格后签发验收证书。
6. 签证有效性:本签证单自签署之日起生效,至变更事项施工完成及业主单位验收合格之日止。
工程施工现场签证单六篇篇一:工程施工现场签证单编号:001工程名XXX园一期强电工程施工专业强电安装称签证内容:1.每栋厂房内至配电房人工破除砼路面C30砼恢复破除砼路面人工破除砼路面面积:0.4m宽*8m长*0.2m厚*6栋恢复破除砼路面面积:0.4m宽*8m长*0.2m厚*6栋2.厂房外绿化带人工破除砼路面C30砼恢复破除砼路面人工破除砼路面面积:0.4m宽*2.5m长*0.2m厚*6栋恢复破除砼路面面积:0.4m宽*2.5m长*0.2m厚*6栋施工单位:大冶建工集团有限责任公司经办人:20XX年3月24日监理单位审核意见:审核人:年月日审核人:年月日工程施工现场签证单编号:002工程名XXX园一期强电工程施工专业强电安装称签证内容:1.套管电缆沟挖填土方:每栋挖填土方:长度(厂房内8米+外绿化带2.5米),宽0.4米,高0.5米,共计6栋。
2.SC套管埋设:1#-3#厂房:路面9.3米+绿化带3米+厂房内8米,共计3栋。
4#-6#厂房:绿化带3m+厂房内8m,共计3栋。
中心配房至泵房处9米。
施工单位:大冶建工集团有限责任公司经办人:20XX年3月27日审核人:年月日建设单位审核意见: 审核人:年月日篇二:工程施工现场签证单编号:003工程名XXX园一期强电工程施工专业强电安装称签证内容:1.应甲方要求:根据甲方要求电缆放至变电所中心14米处和1#-6#厂房配电室,留正常接线距离后,另加放2m维修备用,2.YJV22-4*240电缆安装埋设:1#--6#厂房YJV22-4*240电缆6根,共计1XX0m,另每根电缆240銅鼻12个,接头处3处,共计72个銅鼻.,1#楼207.5米。
2#楼153.5米。
3#楼96米。
4#楼271.5米。
5#楼214.5米。
6#楼157米。
此数据为理论直线长度,不含曲张系数。
3.根据甲方要求6#楼电缆改接至3#楼配电柜增加放2米电缆(yjv-22-4*240),240銅鼻4个。
现场签证单

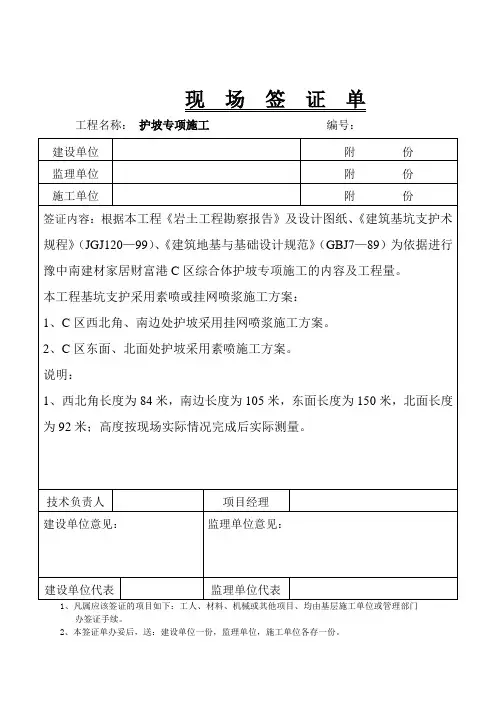

工程名称:护坡专项施工编号:
建设单位附份
监理单位附份
施工单位附份
签证内容:根据本工程《岩土工程勘察报告》及设计图纸、《建筑基坑支护术规程》(JGJ120—99)、《建筑地基与基础设计规范》(GBJ7—89)为依据进行豫中南建材家居财富港C区综合体护坡专项施工的内容及工程量。
本工程基坑支护采用素喷或挂网喷浆施工方案:
1、C区西北角、南边处护坡采用挂网喷浆施工方案。
2、C区东面、北面处护坡采用素喷施工方案。
说明:
1、西北角长度为84米,南边长度为105米,东面长度为150米,北面长度为92米;高度按现场实际情况完成后实际测量。
技术负责人项目经理
建设单位意见:监理单位意见:
建设单位代表监理单位代表
1、凡属应该签证的项目如下:工人、材料、机械或其他项目、均由基层施工单位或管理部门
办签证手续。
2、本签证单办妥后,送:建设单位一份,监理单位,施工单位各存一份。

工程现场签证单四篇
篇一:工程现场签证单
工程名称:
工程现场签证单工程名称:XXX排水沟护坡工程
篇二:工程现场签证单
工程现场签证单
现场签证表
工程名称:标段:编号:
到发包人(监理人)的口头或书面通知后填写。
发包人\监理人、造价咨询人、承包人各一份。
工程量签证表
施工单位:工程负责人:制表人:日期:
篇三:工程现场签证单
工程现场签证单编号:
工程现场签证单编号:
工程现场签证单
编号:
工程现场签证单编号:
工程现场签证单编号:
篇四:工程现场签证单
工程名称:XXX工程编号:001
工程现场签证单
工程名称:XXX工程编号:002
工程现场签证单
工程名称:XXX工程编号:003
附图:
工程现场签证单
工程名称:XXX工程编号:004
工程现场签证单
工程名称:XXX工程编号:005
工程现场签证单
工程名称:XXX工程编号:006
工程现场签证单
工程名称:XXX工程编号:007
工程现场签证单
工程名称:XXX工程编号:008。
工程现场签证单[表格]—副本1. 签证单介绍签证单是工程施工现场管理的重要工具之一。
签证单主要用于记录施工现场工作的变更信息、变更原因、变更影响等内容。
在工程施工现场管理中,签证单起着重要的监管、记录和沟通作用。
签证单要求结构简洁、清晰、易懂,便于工程现场人员填写和管理。
2. 签证单内容签证单的主要内容包括:•变更信息:记录工程现场的变更信息,包括变更名称、变更时间、变更地点等。
•变更原因:记录工程现场变更的原因,包括技术、组织、管理等方面的问题。
•变更影响:记录工程现场变更对原有工程的影响,包括工程进度、工程质量、工程成本等方面的影响。
•承认:记录签证单的批准单位、批准日期等信息。
3. 签证单使用流程签证单的使用流程通常包括以下几个步骤:1.签证单的填写:由工程现场相关人员填写签证单,记录工程现场的变更信息、变更原因和变更影响等内容。
2.签证单的审核:签证单需要在相关部门和单位进行审核,确保变更信息、变更原因和变更影响等内容准确无误。
3.签证单的批准:签证单审核通过后,需要得到批准单位的批准,确定变更信息的可行性和影响的合理性。
4.签证单的转发:签证单由批准单位转发到相关部门和单位,使相关人员掌握变更信息和变更影响等内容。
5.签证单的归档:签证单需要进行归档管理,方便日后查询和使用。
4. 签证单[表格]签证单[表格]是签证单的一种形式,通常采用表格的形式记录变更信息、变更原因、变更影响等内容,便于工程现场人员快速填写和管理。
下面是签证单[表格]的一个样例:变更名称变更时间变更地点变更原因变更影响承认通过签证单[表格],可以清晰地记录变更信息、变更原因、变更影响等内容,方便管理人员进行监管和沟通。
结语工程现场签证单是工程施工管理的一个重要工具,通过签证单可以清晰记录工程现场变更的信息、原因和影响等内容,达到好的监管和沟通效果。
希望大家在使用签证单的过程中,认真填写和管理,确保工程现场管理的顺利实施。
现场工程签证单样本
XXX参与了XXX工程的建设。
现场工程签证单显示,因合同变更,甲方提供了钢筋原材料,导致之前进场的钢筋需要出场运走。
因此,产生的钢筋吊装费用以及进场出场运输费用应由建设单位承担。
具体而言,钢筋的重量总计为308吨,运费按照60元/吨计算,进场和出场总共需要进行两次。
吊装人工需要11人,其中包括塔司1人、信号工2人、架子工4人和押运4人。
每人每天的费用为150元,共计3天。
此外,塔吊总功率为
70kw,电费为0.8元/kw,每天工作10小时,共计3天。
最后,建设单位、监理单位和施工单位分别在签证单上签字并注明日期。
