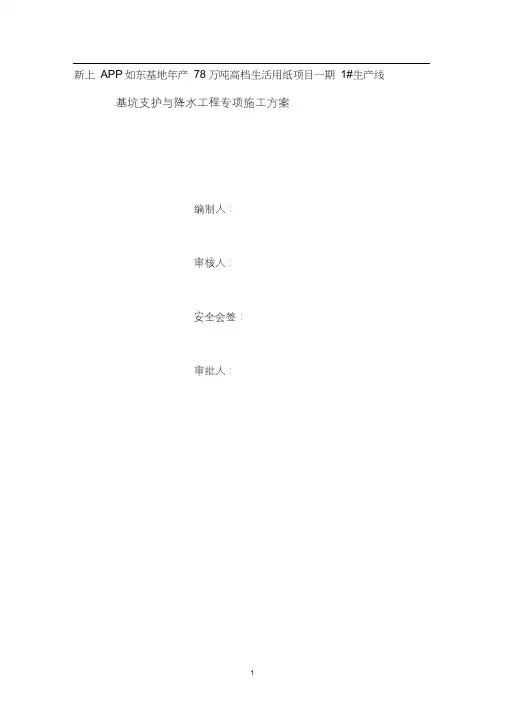

新上APP如东基地年产78万吨高档生活用纸项目一期1#生产线基坑支护与降水工程专项施工方案编制人:审核人:安全会签:审批人:中国化学工程第十四建设有限公司二〇二〇年三月二十四日一、编制依据1、勘查报告2、支护图纸3、业主提供的平面图;4、《建筑基坑支护技术规程》JGJ120-2012;5、《建筑桩基技术规范》JGJ94-2012;6、《钢筋焊接机验收规程》JGJ18-2012;7、《建筑工程施工质量验收规范》GB50300-2013;8、《建筑施工现场安全用电规范》GB50194-2014;9、《建筑机械使用安全技术规程》JGJ33-2012;10、《建筑施工安全检查标准》JGJ59-2011;11、《建筑地基基础设计规范》( GB50007-2011);12、《建筑物变形测量规范》( JGJ8-2009);13、《建筑基坑工程监测技术规范》( GB50497-2009);14、《建筑深基坑工程施工安全技术规范》( JGJ311-2013);15、建质[2018]37 号关于印发《危险性较大的分部分项工程安全管理办法》的通知;16、现行国家及省市其它规范、规程、标准、规定。
二、工程概况1、项目概括工程名称:新上APP如东基地年产78万吨高档生活用纸项目1#生产线[1# 浆板库、1#造纸车间(含连廊) 、1#后加工车间(含连廊)、1#立体仓库(含装车雨棚和连廊) ] 土建、钢结构工程,该工程位于江苏省南通市如东县长沙镇。
合同金额:RMB 14450.6759万元;建设单位:金红叶纸业(南通)有限公司设计单位:中国轻工业长沙工程有限公司监理单位:通用技术集团工程设计有限公司2、基坑概括1#线造纸车间A-B轴交11-12 轴,污水池基底标高为-4.8m,东侧成品路面、砼成品雨水管道离基坑距离仅有1米,开挖过程中发现因基坑边道路雨水管道影响严重,雨水管道内有积水,若强行开挖可能会出现涌水流沙现象,导致基坑坍塌特别严重,存在严重施工作业隐患。
01施工前准备Chapter现场勘察与资料收集根据评审意见,对设计方案进行优化,提高施工效率和安全性。
制定详细的施工方案和应急预案,明确各项施工参数和应对措施。
组织专家对土方开挖、基坑支护(降水)设计方案进行评审,确保方案的科学性、合理性和安全性。
设计方案评审与优化根据设计方案和施工计划,采购合格的土方开挖、基坑支护(降水)材料和设备。
对采购的材料和设备进行验收,确保其质量和性能符合要求。
做好材料和设备的储备工作,确保施工过程中的连续供应。
施工材料设备采购与储备施工人员培训与组织对参与土方开挖、基坑支护(降水)施工的所有人员进行安全培训,提高其安全意识和操作技能。
根据施工计划和任务分工,合理组织施工人员,确保各项工作的顺利进行。
建立完善的施工现场管理制度和安全生产责任制,明确各级人员的职责和权限。
02土方开挖施工方案Chapter开挖顺序与方法选择开挖顺序开挖方法01严格控制开挖深度,避免超挖或欠挖。
020304保持基坑边坡稳定,及时采取支护措施。
加强基坑排水,防止积水影响施工。
合理安排施工机械和人员,确保施工顺利进行。
开挖过程控制要点边坡稳定性监测措施应急处理预案制定针对可能出现的突发情况,如基坑坍塌、边坡失稳等,制定相应的应急处理预案。
配备足够的应急救援设备和人员,确保在紧急情况下能够及时响应和处理。
定期组织应急演练,提高应急救援能力和水平。
03基坑支护方案Chapter支护结构类型选择与设计要求支护结构类型设计要求降水方法及适用条件分析降水方法适用条件分析不同的降水方法适用于不同的地质条件和基坑深度,需综合考虑地质、水文、工程要求等因素进行选择。
施工准备支护结构施工施工监测030201支护结构施工流程详解降水系统安装与调试指南降水系统安装调试与运行04现场安全管理与防护措施Chapter1 2 3建立完善的安全管理制度定期进行安全检查加强安全宣传教育安全管理制度建立和执行情况检查危险源辨识和风险评估结果展示风险评估辨识危险源对辨识出的危险源进行风险评估,确定风险等级和应对措施,确保施工现场的安全。

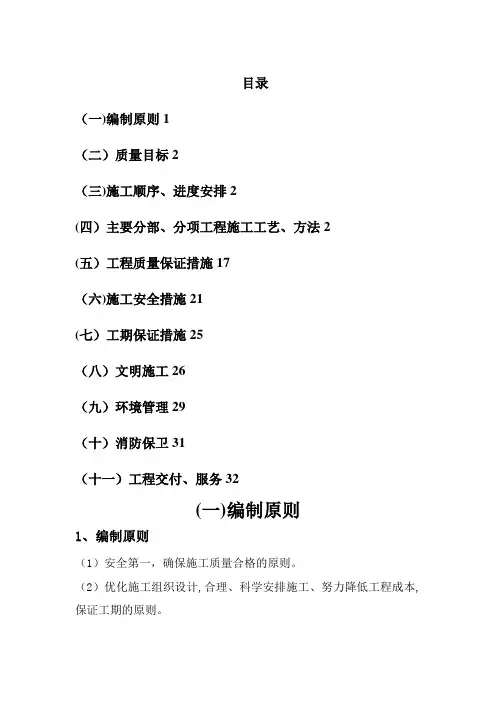

目录(一)编制原则1(二)质量目标2(三)施工顺序、进度安排2(四)主要分部、分项工程施工工艺、方法2(五)工程质量保证措施17(六)施工安全措施21(七)工期保证措施25(八)文明施工26(九)环境管理29(十)消防保卫31(十一)工程交付、服务32(一)编制原则1、编制原则(1)安全第一,确保施工质量合格的原则。
(2)优化施工组织设计,合理、科学安排施工、努力降低工程成本,保证工期的原则。
(3)采用切实可行的施工方法,确保工程质量的原则。
(4)做好现场文明施工、环保等工作的原则。
(5)本着“工艺先进、工期最佳、质量创优、质保措施得当"的原则.(二)质量目标本工程的质量目标为合格.(三)施工顺序、进度安排1、进度安排总进度安排,48小时内组织人员设备全部进场,3天内开工,先开始基坑中部的降水井施工,然后施工周边的降水井,基坑中间降水井施工完毕开始第一层土方开挖,等土石方施工至地下水位时开始抽水,抽水4天后再开始土方施工,其余工序随土方同步进行,不占独立工期,本工程的基坑降水、土方开挖与支护工程计划15天内完成。
2、施工用电甲方需提供施工用电200KW,并应确保在施工期间不停电。
3、施工用水甲方提供施工用水,所提供水源满足需用量及搅拌砼的要求。
(四)主要分部、分项工程施工工艺、方法1、施工测量(1)施工测量前准备A、测量仪器:本工程使用日本拓普康GT5—700智能电子全站仪,自动安平水准仪以及钢尺等测量仪器。
测量工具必须经过计量单位检验校准,以保证测量结果的准确性。
B、了解现场的水准点及坐标点位置,根据建筑总平面图进行复测,确保工程坐标的准确性。
C、对施工现场内影响施测的障碍进行处理,确保通视良好。
D、对施测用辅助材料如标高控制桩、定位控制桩等提前准备到位。
(2)建筑物定位测量放线A、依据建筑总平面图定出本工程的横竖轴控制线,并据此定出基坑开挖线。
B、轴线控制网布设:根据土方工程施工的实际情况,以轴线外1m作为土方施工的轴线控制网;同时为后继结构施工提供准确的轴线控制桩,依据《工程测量规程》进行控制网布设,布设原则为本工程施工测量方便,容易检验,易于保存。
宏宇●瞰都基坑降水支护方案编制人:审核人:批准人:施工单位:河北雷刚建设工程集团有限公司目录基坑支护施工方案................................................................................................... - 1 - 第一节工程概况 ........................................................................................... - 1 -1.1 工程概况及周边环境条件............................................................. - 1 -1.2、场地工程地质条件、水文条件................................................... - 1 -1.3、设计依据....................................................................................... - 2 -第二节施工方案与技术措施 ....................................................................... - 3 -1、基坑工程施工方案.......................................................................... - 3 -2、土方开挖方案 ......................................................................................... - 10 -3、深基坑及周边环境变形监测方案设计........................................ - 13 -4、雨季施工措施................................................................................ - 16 -5、应急抢险措施................................................................................ - 17 -第三节质量管理体系与措施 ..................................................................... - 19 -3.1组织管理措施................................................................................ - 19 -第四节安全管理体系与措施 ..................................................................... - 22 -4.1安全管理目标................................................................................ - 22 -4.2建立安全管理制度........................................................................ - 22 -4.3制定奖惩办法................................................................................ - 25 -第五节环境保护管理体系与措施 ............................................................. - 27 -5.1环境施工技术保证措施................................................................ - 27 -5.2加强施工管理,严格保护环境.................................................... - 28 -第六节工程进度计划与措施 ..................................................................... - 29 -6.1工期计划........................................................................................ - 29 -6.2技术措施........................................................................................ - 29 -6.3组织措施........................................................................................ - 30 -6.4施工总进度计划表........................................................................ - 31 -第七节资源配备计划 ................................................................................. - 31 -7.1、施工机械设备的配备计划......................................................... - 31 -7.2、主要材料计划............................................................................. - 32 -7.3、用水用电计划............................................................................. - 32 -第八节确保报价完成工程建设的技术和管理措施 ................................. - 32 -8.1各分项工程技术保证措施............................................................ - 32 -8.2经济保障措施................................................................................ - 35 -8.3信息施工措施................................................................................ - 36 -第九节施工平面图 ..................................................................................... - 36 - 第十节现场设置和针对现场困难的分析和对策 ..................................... - 36 - 第十一节新技术的应用及合理化建议 ..................................................... - 36 - 第十二节基坑开挖支护应急处理及预防措施---------------------------------36-基坑降水支护方案第一节工程概况1.1 工程概况及周边环境条件拟建宏宇●瞰都项目基坑支护、降水工程位于北京路与吉林大道交叉口位置,建筑面积约47000平方米。
【附录一】基坑支护及止水降水施工方案一、工程概况中国移动通信集团四川有限公司松潘县分公司拟建松潘县移动公司生产管理用房位于松潘县新城北区。
拟建建筑物地上三层地下一层,建筑面积2236㎡,框架结构,柱下独立基础,由江苏华信邮电咨询设计研究有限公司设计。
基坑开挖深度7.5m(局部8.5m),基坑总周长180m。
二、场地条件根据成都蜀通岩土工程有限公司提供的岩土工程勘察报告拟建场地条件如下:(一)、地形地貌拟建场地位于松潘县县城工业开发区,交通方便,由于当地采取沙卵石,拟建场地地面高程为2863.17m~2863.94m,相对高差0.77m。
拟建场地地貌单元属泯江冲洪积I级阶地。
(二)、工程地质条件依据勘察报告和基坑开挖深度,基坑支护、止水所涉及地层情况详见第三章。
(三)、水文地质条件拟建场地地下水主要为赋存于第四系沙卵石土层中的孔隙潜水,主要受大气降水地下径流、河水渗透等补给,并通过地下径流河水渗透及蒸发等方式排泄。
静止水位埋深4.6m~4.4m.,相应标高为2859.27M~2342.0M之间。
该地下水对混凝土有及钢筋具微腐蚀性。
三、工作量及施工材料(一)、工作量统计根据基坑尺寸,按照设计支护止水结构,工作量如下:工程名称桩长桩径桩数总工作量土钉锚喷716m2砼灌注支护桩18.5mΦ800mm67根2427.5m 18m 66根深层搅拌桩14.5m Φ500mm 958根13891m 锚索23m 69根1587m17m 2³61根2074m 冠梁78.5m3斜支撑19.2m3 (二)、施工材料1、根据以上工作量,组织材料及时进场。
2、进场材料必须有出厂合格证,并及时进行复检,检验合格后方可使用。
3、现场材料要做好验收保管,钢材做好防锈工作,水泥做好防雨、防潮措施。
四、施工组织及工期安排根据设计要求,现场条件和地层特点,为保证工程质量,加快工程进度,拟24小时连续施工,机械设备及人员组织均以连续施工组织。

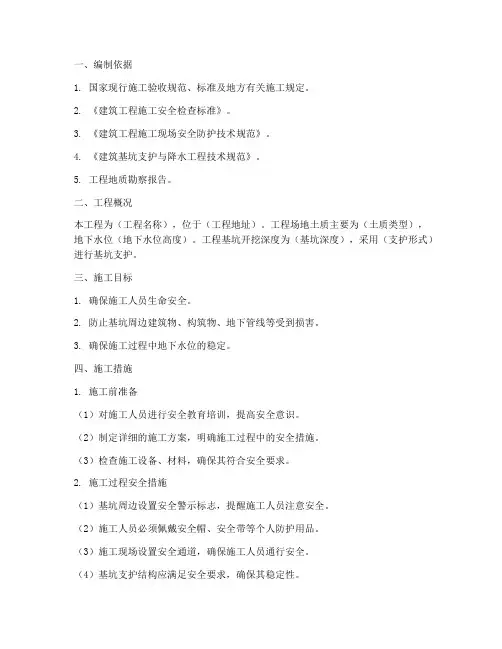

一、编制依据1. 国家现行施工验收规范、标准及地方有关施工规定。
2. 《建筑工程施工安全检查标准》。
3. 《建筑工程施工现场安全防护技术规范》。
4. 《建筑基坑支护与降水工程技术规范》。
5. 工程地质勘察报告。
二、工程概况本工程为(工程名称),位于(工程地址)。
工程场地土质主要为(土质类型),地下水位(地下水位高度)。
工程基坑开挖深度为(基坑深度),采用(支护形式)进行基坑支护。
三、施工目标1. 确保施工人员生命安全。
2. 防止基坑周边建筑物、构筑物、地下管线等受到损害。
3. 确保施工过程中地下水位的稳定。
四、施工措施1. 施工前准备(1)对施工人员进行安全教育培训,提高安全意识。
(2)制定详细的施工方案,明确施工过程中的安全措施。
(3)检查施工设备、材料,确保其符合安全要求。
2. 施工过程安全措施(1)基坑周边设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场设置安全通道,确保施工人员通行安全。
(4)基坑支护结构应满足安全要求,确保其稳定性。
(5)降水井施工过程中,注意监测井点水位,防止水位过低影响施工。
3. 降水安全措施(1)根据工程地质勘察报告,合理设计降水井位置和数量。
(2)降水井施工过程中,确保井点管、吸水总管等设备质量。
(3)监测降水井周边水位变化,及时调整降水方案。
(4)降水过程中,注意监测井点水位,防止水位过低影响施工。
4. 施工现场安全管理(1)施工现场设立安全员,负责现场安全管理工作。
(2)严格执行施工方案,确保各项安全措施落实到位。
(3)定期对施工现场进行检查,及时发现并消除安全隐患。
(4)加强施工人员的安全教育,提高安全意识。
五、应急措施1. 人员伤亡事故:立即组织救援,同时拨打急救电话,将伤者送往医院救治。
2. 基坑坍塌:立即停止施工,采取应急措施,如回填土方、加固支护结构等。
3. 降水事故:立即调整降水方案,采取应急措施,如增加井点数量、提高井点深度等。
基坑支护与降水工程专项施工方案基础施工作业面低于现场地面以下,受现场土质情况、地下水控制等多种因素影响,如不对基坑边坡进行认真设计,容易造成生产安全事故。
特别是较大规模的地下基础施工和深窄基坑(槽)、管沟(槽)施工中,不仅对坑底施工人员安全有直接影响,处理不好极易发生群死群作事故,同时,还将直接威胁周边建筑物、构筑物、地下管线的安全。
为此,用一份编制科学、有针对性的专项施工方案来指导劫掠与降水施工,真正把现场编制的施工方案作为施工基本依据,确保施工方案各项措施的有效落实,是避免此类事故发生的效途径。
为此,本节重点介绍基坑支护与降水工程专项施工方案应包括的主要内容,切实增强专项方案的全面性、针对性、和操作性,确保施工安全.基坑支护与降水工程专项施工方案主要内容应包括以下几个方面。
一、工程概况工程概况应简洁明了,把与本方案有关的内容说明清楚.应重点说明施工区域内水文地质条件,并根据工程概况,说明本方案的总体思路,对选用的降水、截水措施和基坑的边坡支护形式进行明确,必要时还应进行选型比较,在保证安全的前提下,尽量选用经济合理的的施工方法.主要内容包括:(一)工程基本情况阐明工程位置和工程性质、工程规模、重要设计参数、建筑面积、高度、基本结构形式、建筑物形状、尺寸、层数、高度、地下室设置、基础形式、持力层名称、工期等。
(二)水文地持情况开挖深度、地层岩性特征等,应全面准确地摘录岩土层特性及岩土工程设计所需的c、φ、值,以及地下水层、地下水流向、地下水位变化幅度、渗透系数等。
(三)周边环境情况周边建(构)筑手分布、地下管线状况及工程地下结构设计等,重点调查基坑降水支护施工中基坑开挖对周边环境、建(构)筑物及地下管线,结构的影响,这此资料是降水支护施工的重要依据,也是制定基坑监测对象的重要依据.(四)降水措施的选用形式(五)基坑支护措施的选用形式可根据场地内不同地质条件及周边环境情况,选用多种基坑支护形式相结合的支护措施,提出设计总体方案,并说明设计原则。
基坑及降水施工方案一、工程概况与目标本工程位于[具体地点],主要施工内容为基坑开挖及降水处理。
工程目标为确保基坑开挖过程安全稳定,有效控制降水,保障施工进度与工程质量。
二、基坑设计与要求基坑设计遵循国家相关规范,确保基坑边坡稳定,预防坍塌。
基坑周边设置排水沟和集水井,确保降水及时排出。
根据地质勘察报告,确定基坑开挖深度及边坡支护方式。
三、降水监测与分析在基坑周边设置降水观测井,实时监测地下水位变化。
分析降水数据,预测未来降水趋势,为施工提供参考。
四、施工方法与步骤进行基坑边坡支护,根据设计要求采取适当的支护方式。
开挖前进行降水预处理,确保基坑内部干燥。
分层开挖,每层开挖深度不宜过大,确保边坡稳定。
开挖过程中及时排水,防止积水对边坡造成影响。
五、安全防护措施施工现场设置安全警示标志,提醒人员注意安全。
施工人员必须佩戴安全帽、防护鞋等个人防护用品。
定期对边坡进行稳定性检查,发现隐患及时处理。
六、质量保证措施严格遵守国家相关施工规范,确保工程质量。
对施工过程中的关键环节进行质量控制,如支护结构、开挖质量等。
定期对施工人员进行技术培训,提高施工水平。
七、应急处理与预案制定基坑坍塌、涌水等突发事件的应急预案。
配备必要的应急设备和物资,如抢险车辆、排水设备等。
定期组织应急演练,提高应急响应能力。
八、施工进度计划制定详细的施工进度计划,明确各阶段的任务和时间节点。
定期对施工进度进行检查和调整,确保施工按计划进行。
对于施工进度滞后的情况,及时分析原因并采取措施加以解决。
综上所述,本基坑及降水施工方案旨在确保施工安全、稳定、高效进行,同时保障工程质量。
我们将严格按照方案要求执行施工任务,确保工程顺利完成。
一、基坑工程概况1、基坑概况地下室基坑呈发多边形,长约55m,宽约25m,基坑开挖较深,大面积开挖深度为4.53m。
自然地面平整相对标高为-2.200m,基坑开挖深度考虑到筏板垫层底(垫层厚100mm)标高为-6.730。
2、周边环境拟建场地南侧所濒临的为另一拟建建筑物,对基坑的影响较小。
场地内有一些临时设施距基坑有一定距离,基坑东侧及北侧为施工临时设施,在施工中应进行保护和考虑。
3、围护结构要求采用重力式深层搅拌桩作为止水围幕桩,结合基坑边坡分二级放坡,边坡面层采用铁丝网、砂浆抹面C20厚80作为护壁,坡面植入φ16长1m的短锚钉,后加一排木桩作为第二道挡土。
4、施工要求及要点(1)支护结构施工前,应仔细查明场地范围内的地下管理线情况,并会同建设单位、设计单位和管线权属部门共同研究,确保管线的安全和正常使用。
(2)施工过程必须做好坡顶地面截水、边坡体有针对性的排水和基坑内土方开挖时临时降水措施。
(3)基坑边2m范围内严禁堆裁,2m外地面超载不得大于15KPa。
(4)铁丝网砂浆面层铁丝网层φ6@250×250,锁定筋为1φ12;采用砂浆抹面厚80,,配合比为水泥:砂=1:2.5(重量比)。
(5)应按有关规范(规程)施工,确保围护安全。
施工时可根据地层土质情况,在确保结构安全前提下调整设计。
二、工期与质量要求基坑围护工程施工计划工期30天,工程质量应确保围护工程结构可靠,基坑边线与底标高应符合设计要求和规范规定,预留工作面应满足土建工程施工需要。
(一)地质条件根据江苏华晟建筑设计XXX提供的工程地质勘察报告,场地内基坑开挖及其影响范围内土层分布如下:①层:人工填土层(Qml)灰色~黄色,灰褐色,松散状,由粉质粘土、中粗砂及碎石岩块等堆填,土质不均匀,场地均有分布,厚度0.80~6.00m(ZK10),平均2.35m。
②层:耕植土层(Qpd)灰色,软塑,含有机物和植物根系,11个钻孔中有分布,厚度0.50~1.40m,平均0.79m。

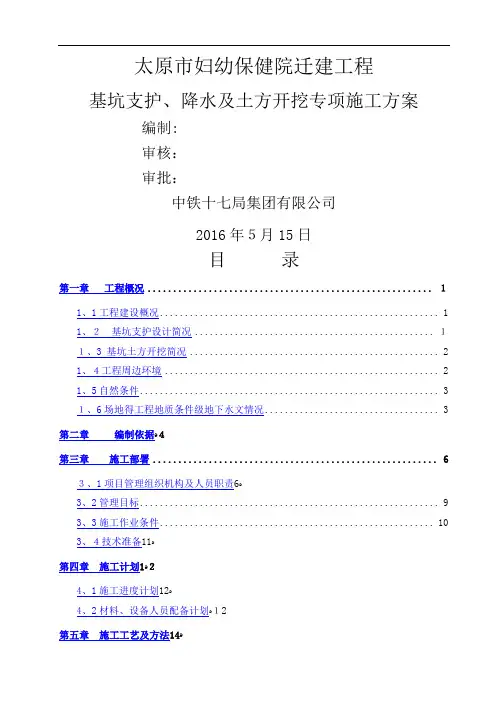

太原市妇幼保健院迁建工程基坑支护、降水及土方开挖专项施工方案编制:审核:审批:中铁十七局集团有限公司2016年5月15日目录第一章工程概况........................................................ 11、1工程建设概况 (1)1、2基坑支护设计简况................................................ 11、3 基坑土方开挖简况 (2)1、4工程周边环境 (2)1、5自然条件 (3)1、6场地得工程地质条件级地下水文情况 (3)第二章编制依据ﻩ4第三章施工部署 (6)3、1项目管理组织机构及人员职责6ﻩ3、2管理目标 (9)3、3施工作业条件 (10)3、4技术准备11ﻩ第四章施工计划1ﻩ24、1施工进度计划12ﻩ4、2材料、设备人员配备计划ﻩ12第五章施工工艺及方法14ﻩ5、1基坑支护、降水及土方开挖整体施工顺序14ﻩ5、2土方开挖施工工艺及方法............................................ 145、3止水帷幕桩施工工艺及方法1ﻩ95、4基坑降、排水施工工艺及方法 (24)5、5喷锚施工工艺及方法............................................... 31 第六章施工安全保证措施 . (33)6、1土方开挖安全及保护措施 (33)6、2安全组织保障措施3ﻩ36、3 安全技术措施36ﻩ6、4安全应急预案...................................................... 376、5深基坑变形、位移观测与监控43ﻩ第七章文明措施46ﻩ第八章劳动力计划 (47)第九章雨季施工措施48ﻩ9、1准备工作48ﻩ9、2雨季管理措施4ﻩ89、3雨季施工技术措施................................................. 49 第十章现场土方堆放.. (50)附图1:太原市妇幼保健院迁建工程基坑平面图;附图2:太原市妇幼保健院迁建工程基坑剖面及边坡喷锚示意图;附图3:第一步、第二步土方开挖线路示意图;附图4:第三步、第四步土方开挖线路示意图;附图5:降水井及三轴水泥土搅拌桩平面示意图;附图6:降水井结构示意图;附图7:排水沟详图;附图8:现场土方堆放、均衡示意图;附图9:堆土区与周边关系示意图;附图10:堆土区边坡支护示意图;附图11:堆土区支护剖面图。
