蓄水池结构与施工
- 格式:doc
- 大小:102.50 KB
- 文档页数:8
蓄水池施工方案一、工程概况二、施工部署(1)施工准备:施工前要熟悉图纸,查对标高、预留套管、埋件位置,放轴线,做好周围排水工作。
(2)施工顺序:第一步施工水池基础垫层(挖基坑→清底→验槽做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)待垫层周边回填完毕。
第二步施工水池底板与池壁的斜托上部约300mm处。
第三步施工池壁与顶板连接的斜托下部处,为了方便施工,不影响工期。
第四步施工现浇顶板及水池进行灌水试验、验收。
第五步施工池内导流墙及池外壁保温墙。
第六步施工池壁内外抹灰。
第七步施工池顶覆土及周边回填夯实。
(3)施工组织:设水池施工专班,固定清基、回填打夯工人8人,砼工10人,泥工15人(包括砌砖、抹灰工),钢筋工10人,木工班20人,安装电焊工5人,即六个班组:土方班、砼工班、泥工班、钢筋班、木工班、安装班。
(4)机械设备:1m3反铲1台、电动打夯机5台、机动翻斗车3台、5T自卸车4辆、电动葫芦2台、砼搅拌机、砼输送泵统一调配。
(5)施工进度:三个水池总工为天,用流水线穿插施工方法施工,分别为(挖基坑=天,基础垫层=天,回填=天,钢筋绑扎=天,底壁顶浇砼=天,试水=天,砌体=天,抹灰=天,复土=天)。
三、具体施工方法1、施工测量:按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,用龙门钢管定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。
2、基坑开挖:基坑底部的开挖宽度可按下式计算:B=B1+2b1+b2式中B基坑底部开挖长或宽B1垫层宽度或长度b1每侧工作面宽b2可变数(设临时排水或需设挡土板宽度)边坡坡度按硬塑粘性土类,放坡系数为1:0.75计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。
再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。
蓄水池专项施工方案一、工程概述蓄水池工程,位于我国某大型水利工程核心区域,主要用于收集和储存水资源,保障周边农田灌溉及居民生活用水。
工程规模较大,施工难度系数高,我们需要制定一套科学、合理、高效的施工方案。
二、施工目标1.确保工程质量和进度,满足设计要求。
2.舒适度。
2.保障施工现场安全,降低事故风险。
3.提高施工效率,缩短工期。
三、施工方法1.土建工程(1)基础处理:对蓄水池底部进行平整、夯实,确保基础稳定。
(2)池壁施工:采用现浇混凝土结构,池壁厚度根据设计要求进行施工。
(3)池底施工:采用防水混凝土,确保池底不渗水。
(4)池顶施工:采用预制混凝土板,减少现场湿作业。
2.防水工程(1)防水层施工:选用优质防水材料,确保防水层质量。
(2)施工缝处理:采用专用材料进行施工缝处理,防止渗水。
(3)阴阳角处理:对阴阳角进行特殊处理,提高防水效果。
3.给排水工程(1)给水管道安装:选用优质给水管材,按照设计要求进行安装。
(2)排水管道安装:选用优质排水管材,按照设计要求进行安装。
(3)检查井施工:按照设计要求进行检查井施工,确保排水畅通。
4.电气工程(1)电缆敷设:按照设计要求进行电缆敷设,确保电缆安全可靠。
(2)配电箱安装:按照设计要求进行配电箱安装,确保供电稳定。
(3)照明施工:按照设计要求进行照明施工,确保施工现场亮度。
四、施工安排1.施工进度安排(1)土建工程:预计用时60天,包括基础处理、池壁施工、池底施工和池顶施工。
(2)防水工程:预计用时30天,包括防水层施工、施工缝处理和阴阳角处理。
(3)给排水工程:预计用时20天,包括给水管道安装、排水管道安装和检查井施工。
(4)电气工程:预计用时15天,包括电缆敷设、配电箱安装和照明施工。
2.施工人员安排(1)土建工程:安排30名施工人员,包括泥瓦工、钢筋工、模板工等。
(2)防水工程:安排10名施工人员,包括防水工、油漆工等。
(3)给排水工程:安排8名施工人员,包括管道工、电工等。
装配式蓄水池施工工艺流程一、前期准备工作1.确定蓄水池的设计方案和规格,包括容量、形状、材料等。
2.制定施工计划和时间表,确保施工进度。
3.选址并进行土壤勘察,确保选址适合建造蓄水池。
4.准备施工所需的设备、材料和人力资源。
二、基础工程施工1.进行场地平整和清理工作,确保施工区域干净整洁。
2.根据设计方案,在选定的地点进行基础工程的施工,包括挖掘基坑、回填土壤、打桩等。
3.进行地基处理,确保蓄水池的稳定性和承载能力。
三、蓄水池本体施工1.按照设计方案,安装蓄水池的组件,包括墙板、底板、顶板等。
2.进行组件的连接和固定,确保蓄水池的结构牢固。
3.进行蓄水池的密封处理,包括焊接、密封胶等工艺,确保蓄水池不漏水。
4.进行蓄水池的防腐处理,延长蓄水池的使用寿命。
四、附属设施安装1.安装蓄水池的进水管道和出水管道,确保蓄水池的正常运行。
2.安装蓄水池的检修口和放水口,方便维护和清理。
3.安装蓄水池的防渗设施,包括防渗膜、防渗板等,确保蓄水池的密封性。
五、施工验收和维护1.进行蓄水池的验收工作,包括检查蓄水池的结构、密封性、稳定性等。
2.进行蓄水池的试水试验,确保蓄水池的正常运行。
3.制定蓄水池的维护计划,包括定期清理、检修、防腐处理等。
4.进行蓄水池的监测工作,及时发现和解决问题,确保蓄水池的安全运行。
六、工程竣工1.对施工现场进行清理,保持环境整洁。
2.编制竣工验收报告,并提交相关部门进行验收。
3.进行工程交接,将蓄水池交付使用方。
装配式蓄水池施工工艺流程是一个系统工程,需要经过前期准备、基础工程施工、蓄水池本体施工、附属设施安装、施工验收和维护等多个阶段。
每个阶段都需要严格按照设计方案和施工要求进行操作,以确保蓄水池的质量和使用效果。
在前期准备工作中,确定蓄水池的设计方案和规格非常重要,同时要制定施工计划和时间表,以确保施工进度。
选址和土壤勘察也是必不可少的步骤,确保选址合适并进行相应的地基处理。
基础工程施工阶段需要进行场地平整和清理工作,并根据设计方案进行基坑挖掘和回填土壤等工作。

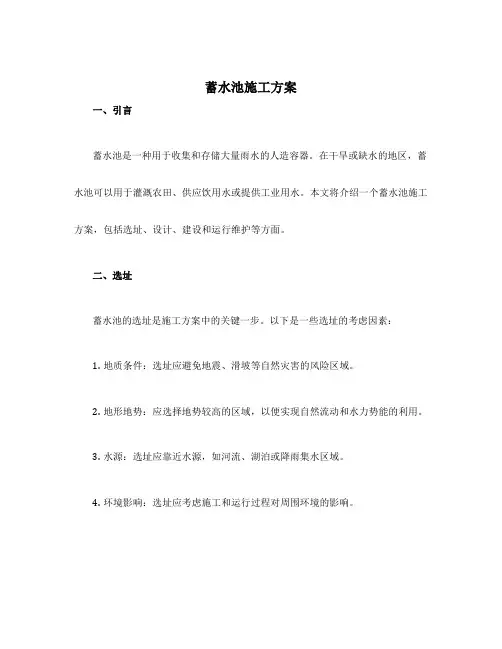

蓄水池施工方案一、引言蓄水池是一种用于收集和存储大量雨水的人造容器。
在干旱或缺水的地区,蓄水池可以用于灌溉农田、供应饮用水或提供工业用水。
本文将介绍一个蓄水池施工方案,包括选址、设计、建设和运行维护等方面。
二、选址蓄水池的选址是施工方案中的关键一步。
以下是一些选址的考虑因素:1.地质条件:选址应避免地震、滑坡等自然灾害的风险区域。
2.地形地势:应选择地势较高的区域,以便实现自然流动和水力势能的利用。
3.水源:选址应靠近水源,如河流、湖泊或降雨集水区域。
4.环境影响:选址应考虑施工和运行过程对周围环境的影响。
三、设计蓄水池的设计包括主要结构和设备的确定。
以下是一些设计要点:1.容量:根据需求和可用水资源,确定蓄水池的容量。
这取决于预计的降雨量、流入量和需水量。
2.结构:蓄水池应采用坚固耐用的建筑材料,如钢筋混凝土,以保证其长期使用。
3.过滤系统:蓄水池需要安装适当的过滤系统,以去除水中的杂质和污染物。
4.排水系统:蓄水池需要有排水系统,以便在需要时能够排出多余的水。
四、建设蓄水池的建设是根据设计图纸和方案进行的。
以下是一些建设步骤:1.土方开挖:根据设计要求和土质条件,进行土方开挖工作,开挖出蓄水池的基坑。
2.基础施工:在基坑中施工蓄水池的基础结构,包括地基、基础板等。
3.壁体建造:根据设计要求,建造蓄水池的壁体结构,可以采用钢筋混凝土浇筑或预制块砌筑。
4.设备安装:安装与蓄水池运行相关的设备,例如过滤系统、排水系统、水泵等。
5.完工验收:完成施工后,进行蓄水池的验收工作,确保其符合设计和安全要求。
五、运行维护蓄水池的运行维护是确保其正常运行和长期使用的关键。
以下是一些运行维护的考虑因素:1.定期检查:定期对蓄水池进行巡视和检查,确保结构完好、设备正常运行。
2.清洁维护:定期清理蓄水池内部的污染物,保持水质清洁。
3.维修保养:及时修复和更换蓄水池中出现的损坏或老化设备。
4.应急措施:制定应急预案,以应对可能发生的自然灾害或突发事件。
05S804矩形钢筋混凝土蓄水池05S804矩形钢筋混凝土蓄水池是一种广泛应用于农田水利工程中的重要设施,其作用主要是储存和调节水资源,保障农业生产和生活的正常进行。
本文将介绍05S804矩形钢筋混凝土蓄水池的设计与施工。
05S804矩形钢筋混凝土蓄水池是一种钢筋混凝土结构形式,其池体为矩形,由池壁、池底和池顶三部分组成。
这种结构形式具有施工方便、耐久性好、占地面积小等优点。
在设计05S804矩形钢筋混凝土蓄水池时,需要考虑以下参数:(1)容积:根据实际需要确定,一般不宜小于100立方米。
(2)池壁厚度:一般采用80-150毫米的混凝土,并设置10-30毫米的构造筋。
(3)池底厚度:一般采用150-300毫米的混凝土。
(4)池顶厚度:一般采用50-150毫米的混凝土。
(5)池壁与池底的连接方式:采用坡角连接或直角连接。
(6)池壁与池顶的连接方式:采用坡角连接或直角连接。
(1)荷载:包括池内水压力、池外土压力、雪荷载等。
(2)地震烈度:需要考虑地震对结构的影响。
(3)材料强度:需要根据实际情况选择合适的材料强度。
(1)清理现场:清理施工现场的杂物和障碍物。
(2)测量放线:根据设计图纸进行测量放线,确定池体的位置和尺寸。
(3)材料准备:准备好所需的钢筋、水泥、砂石等材料。
(1)池底施工:先施工池底,然后进行池壁和池顶的施工。
在施工时,需要注意保持池底的平整度和承载力。
(2)池壁施工:在池底施工完成后,进行池壁的施工。
在施工过程中,需要注意保持池壁的垂直度和稳定性。
需要按照设计要求设置构造筋和分布筋,确保结构的强度和稳定性。
(3)池顶施工:在池壁施工完成后,进行池顶的施工。
在施工过程中,需要注意保持池顶的平整度和承载力。
需要按照设计要求设置分布筋和防水层,确保结构的防水性能和使用寿命。
随着建筑信息模型(BIM)技术的不断发展,其在土木工程领域中的应用也越来越广泛。
特别是在水工建筑中,如水池、水库等的设计和施工中,BIM技术发挥了重要作用。
蓄水池结构设计和施工蓄水池是人们用来储存和供应水源的重要设施。
在设计和施工蓄水池时,需要考虑多个因素,包括地理条件、水质要求和容量需求等等。
以下是关于蓄水池结构设计和施工的详细内容。
1.地理条件:在选择蓄水池位置时,需要考虑地势、地质和水文条件等因素。
最好选择在雨水集中的低洼区域,并且需要保证地质稳定,以防止地壳运动导致蓄水池破裂或水泄漏的风险。
2.容量需求:根据蓄水池的使用目的,确定所需的容量。
容量需求会影响蓄水池的尺寸和形状。
一般来说,蓄水池的容量应该超过平均水需求的两倍,以确保有足够的水源供应。
3.结构设计:蓄水池的结构设计包括池壁、池底和排水系统等方面。
池壁的设计应考虑地下水位的压力,并采用适当的方法来防止水渗透。
常用的池壁材料包括混凝土、钢铁和砖石等。
4.池底设计:池底应选择与池壁相适应的材料,并考虑污物沉积和底部排水的问题。
一般来说,池底应坡度适宜,以便排水顺畅,并且需要定期清理。
5.排水系统:蓄水池需要设置排水系统,以便在需要时可以排出多余的水。
排水系统应包括主要排水管道和排水阀门等设备,以方便管理和维护。
6.防渗漏措施:为了避免水的渗漏和浪费,蓄水池的结构设计中应包括一些防渗漏的措施。
常见的防渗漏措施包括铺设防渗膜、注入密封剂、填充充实土壤等。
7.施工过程:在蓄水池的施工过程中,需要进行地面平整、挖掘坑槽、浇筑混凝土、设置池壁和池底等步骤。
施工过程中需要严格控制质量,确保蓄水池的结构牢固和使用寿命长久。
8.安全措施:在蓄水池设计和施工过程中需要考虑安全因素,包括防滑、防护栏杆和防火等措施。
此外,在蓄水池使用的过程中也需要定期检查和维护,以确保安全运行。
总结而言,蓄水池的结构设计和施工应该综合考虑各种因素,包括地理条件、容量需求和水质要求等。
同时,施工过程中需要严格控制质量,采取防渗漏和安全措施,以确保蓄水池能够稳定运行,并为人们提供可靠的水源。
蓄水池施工方案三篇篇一:蓄水池施工方案蓄水池施工方法及步骤1.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填1.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土1.3土方开挖:1.3.1现场放坡系数为1:1。
1.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
1.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
1.3.4开挖基坑挖至设计标高人工考古式淸槽。
1.3.5在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
1.3.6修边和清底:在距基坑底设计标高50cm边坡处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线,检查距坑边尺寸,确定坑宽标准,以此修整坑边。
最后清除坑底土方。
1.3.7坑底修理铲平后,进行质量检查验收。
1.4钢筋工程1.4.1钢筋加工(1)钢筋下料,必须有厂家合格证及复试合格报告,钢筋下料单由班组技术员编写,二级审核,交由钢筋加工厂统一制作。
(2)钢筋下料,应进行首件检验,审核无误后,方可批量下料。
钢筋加工的形状、尺寸、数量、必须符合设计要求。
(3)钢筋的接头形式采用绑扎搭接,位于同一连接区段内的钢筋搭接接头面积百分率为25%,搭接长度为38d。
1.4.2钢筋绑扎(1)钢筋绑扎必须由下而上进行。
(2)水平网状钢筋绑扎时,应保证间距,做到横平竖直。
(3)钢筋保护层厚度为30mm,保护层垫块制作采用32.5#水泥,厚度分别为30mm,垫块砂浆强度不应低于基础砼设计强度,垫块尺寸分别为5cm×5cm×5cm。
(一)蓄水池结构设计要求蓄水池结构设计除应符合前述蓄水工程设计要求外,尚应考虑下列要求:1.荷载组合:不考虑地震荷载,只考虑蓄水池自重、水压力和土压力。
对开敞式蓄水池,荷载组合为池内满水,池外无土;对封闭式水池,荷载组合为池内无水,池外有土。
计算时,浆砌石砌体及混凝土的容重取为2.4t/m。
地下式水池,池壁外面回填土要求夯实,计算土压力时填土容重取为1.8t/m,内摩擦角取为30°。
2.应按地质条件推求容许地基承载力,如地基的实际承载力达不到设计要求或地基会产生不均匀沉陷,则必须先采取有效的地基处理措施才可修建蓄水池。
蓄水池底板的基础要求有足够的承载力、平整密实,否则须采用碎石(或粗砂)铺平并夯实。
3.蓄水池应尽量采用标准设计,或按五级建筑物根据有关规范进行设计。
水池池底及边墙可采用浆砌石、素混凝土或钢筋混凝土。
最冷月平均温度高于5℃的地区也可采用砖砌,但应采用水泥砂浆抹面。
池底采用浆砌石时,应座浆砌筑,水池砂浆标号不低于M10,厚度不小于25cm。
采用混凝土时,标号不宜低于C15,厚度不小于10cm。
土基应进行翻夯处理,深度不小于40cm。
池墙尺寸应按标准设计或按规范要求计算确定。
4.蓄水池的基础是非常重要的,尤其是湿陷性黄土地区,如有轻微渗漏,危及工程安全。
因而在湿陷性黄土上修建的蓄水池应优先考虑采用整体式钢筋混凝土或素混凝土蓄水池。
地基土为弱湿陷性黄土时,池底应进行翻夯处理,翻夯深度不小于50cm;如基土为中、强湿陷性黄土时,应加大翻夯深度,采取浸水预沉等措施处理。
5.蓄水池内宜设置爬梯,池底应设排污管,封闭式水池应设清淤检修孔,开敞式水池应设护栏,护栏应有足够强度,高度不低于1.1m。
(二)蓄水池结构特点1.开敞式圆形蓄水池开敞式蓄水池池体由池底和池墙两部分组成。
它多是季节性蓄水池,不具备防冻、防蒸发功效。
圆形池结构受力条件好,在相同蓄水量条件下所用建筑材料较省,投资较少。
开敞式圆形浆砌石水池地基承载力按10 t/m设计,池底板为C15混凝土,厚度10cm,池壁为M7.5浆砌石,其厚度根据荷载条件按标准设计或有关规范确定,表2列出开敞式圆形浆砌石水池主要尺寸、工程量及材料用量表,供参考。

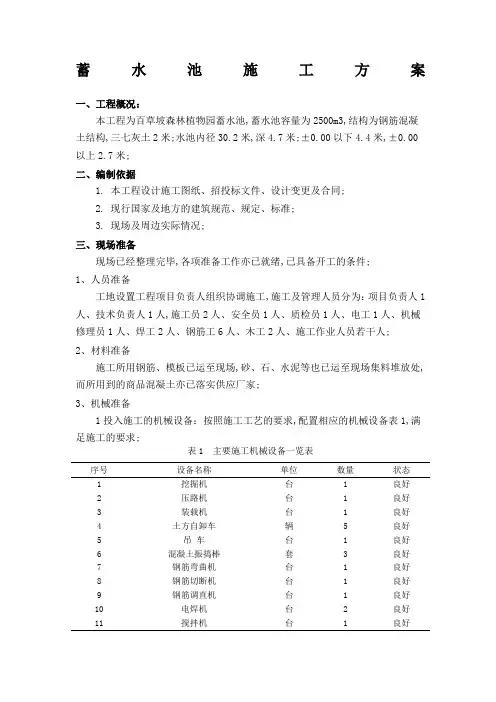

蓄水池施工方案一、工程概况:本工程为百草坡森林植物园蓄水池,蓄水池容量为2500m3,结构为钢筋混凝土结构,三七灰土2米;水池内径30.2米,深4.7米;±0.00以下4.4米,±0.00以上2.7米;二、编制依据1. 本工程设计施工图纸、招投标文件、设计变更及合同;2. 现行国家及地方的建筑规范、规定、标准;3. 现场及周边实际情况;三、现场准备现场已经整理完毕,各项准备工作亦已就绪,已具备开工的条件;1、人员准备工地设置工程项目负责人组织协调施工,施工及管理人员分为:项目负责人1人、技术负责人1人,施工员2人、安全员1人、质检员1人、电工1人、机械修理员1人、焊工2人、钢筋工6人、木工2人、施工作业人员若干人;2、材料准备施工所用钢筋、模板已运至现场,砂、石、水泥等也已运至现场集料堆放处,而所用到的商品混凝土亦已落实供应厂家;3、机械准备1投入施工的机械设备:按照施工工艺的要求,配置相应的机械设备表1,满足施工的要求;表1 主要施工机械设备一览表序号设备名称单位数量状态1挖掘机台1良好2压路机台1良好3装载机台1良好4土方自卸车辆5良好5吊车台1良好6混凝土振捣棒套3良好7钢筋弯曲机台1良好8钢筋切断机台1良好9钢筋调直机台1良好10电焊机台2良好11搅拌机台1良好2 投入施工的测量设备:按照质量验收标准的要求,配备相应的测量、检测设备表2,满足施工质量控制的要求;表2 主要测量·检测仪器设备表序号仪器设备名称规格型号单位数量检定状态1全站仪尼康主机套1良好2水准仪DS32 水准仪套2良好3盒尺5m把10良好4触探仪台1良好5混凝土试模150X150组3良好四、施工方法施工工艺流程:测量放线→基坑开挖→地基处理→三七灰土垫层→混凝土基础→基础钢筋→墙身钢筋→基础钢筋混凝土→墙身模板→墙身混凝土→内外防水及抹灰→回填→水池设备安装→试水完成;1、测量放线根据图纸设计及业主提供的坐标点确定蓄水池中心位置,然后根据开挖半径进行开挖;根据业主提供的基准点在基坑四周设置3个以上的临时控制点,并保护起来;2、基坑工程工艺流程:测量放线→土方开挖→清底修边→人工清底→地基承载力测试→地基处理→地基承载力试验达到设计要求1基坑开挖采用机械开挖,由于本工程基坑较深3.8米,我方根据现场实际情况选择基坑四周放坡处理,放坡系数根据现场开挖土质情况确定;开挖前要计算好应留存的土方,在基坑开挖时留足工程主体完成后基坑回填所需土方,其他开挖土全部运至业主指定的弃土场;2基坑开挖至基底标高20cm左右停止使用机械开挖,防止机械开挖扰动原地基土;然后进行机械修边清理基底;3机械开挖至基底标高以上20cm后进行人工清底修边,并人工开挖至基底标高;4人工清理完成后进行地基承载力测试,根据图纸设计地基承载力为150Kpa,基底必须在持力层上;如遇软弱下卧层必须清除换填级配砂石,压实系数不小于0.97;地基处理完成后再进行地基承载力试验,地基处理知道地基承载力达到设计值位置;3、钢筋工程1进场钢筋符合设计和规范要求;用于工程的钢筋无节疤,不弯曲和没有其它破损;钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料;堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm;2钢筋的接头形式与位置:钢筋接头型式必须符合设计要求;钢筋接头可采用绑扎搭接,其搭接长度应符合设计及相应施工规范规定,也可以采用焊接连接,焊接搭接长度也应符合规范要求;底板上、下层钢筋的接头位置应相互错开;其下层钢筋接头位置应在底板跨中1/3部位,上层钢筋接头位置应在底板端部1/3部位;3钢筋绑扎:底板上、下层双向受力钢筋应逐点绑扎,不得跳扣绑扎;底板上、下层钢筋间设钢筋马凳支撑,马凳间距应根据底板厚度不同而确定,一般为600mm~1200mm;墙体钢筋绑扎前,应将预留插筋表面灰浆清理干净,并将插筋校正到位,如有位移时应按1:6坡度进行纠偏;钢筋绑扎应严格执行设计与施工规范的要求;墙体双排钢筋净距通过定位架立筋控制,架立筋的间距不宜超过l000mm,并成梅花状摆放,架立筋端头不得直接接触模板面;钢筋保护层应用砂浆垫块或塑料卡扣固定,保护层厚度符合设计要求;钢筋垫块绑扎时,每1㎡中不得少于一块,并呈梅花形布置;对于结构拐角及腋角等边角部位应适当增加数量;无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直;4钢筋接头要求:钢筋绑扎接头的位置,其搭接长度的末端至钢筋弯曲处的距离,不得小于钢筋直径的10倍,且不宜在最大弯矩处;钢筋的连接,无论焊接或绑扎,设置在同一构件内的接头均应相互错开35倍钢筋直径绑扎接头不小于30倍钢筋直径,但不得小于500mm;5钢筋加工质量要求表3;表3 钢筋加工质量检验标准mm项目允许偏差检验方法受力钢筋顺长度方向全长的净尺寸±10钢尺检查弯起钢筋的弯折的位置±20钢尺检查箍筋内净尺寸±5钢尺检查6绑扎钢筋接头的搭接长度应符合表四的规定;表4 绑扎接头的搭接长度钢筋类别受拉区mm受压区mm检测方法Ⅰ30d20d钢尺检查Ⅱ35d25d钢尺检查Ⅲ45d30d钢尺检查7钢筋位置质量应符合表五的规定;表5 钢筋位置的允许偏差项目允许偏差mm检测方法受力钢筋的间距±10钢尺检查受力钢筋的排距±5钢尺检查箍筋、横向的钢筋间距绑扎骨架±20钢尺检查焊接骨架±10钢尺检查受力钢筋保护层板、墙±3钢尺检查4、模板工程本工程选用组合钢模进行模板施工;安装池壁模板时,钢模施工前,根据设计图纸,绘制配板设计图,并标出钢模位置型号和数量;内外模均采用竖向分节支设,每节高度1.6m 用Φ12 对拉螺栓将固定模板的槽钢圈拉紧固定;在安装过程中随时进行检查,严格控制垂直度、中心线及穿墙套管的标高;模板的接缝应不漏浆,模板及其支架必须具有足够的承载力、刚度和稳定性,可靠的承受自重、浇筑的混凝土及其施工荷载;拆模时砼应达到设计强度的70%以上;隔离剂应保证混凝土脱模和表面光滑,严禁隔离剂沾污钢筋与混凝土接茬处;5、混凝土工程本工程主体结构混凝土采用C30抗渗混凝土;1一般要求:浇筑前,对支架、模板、钢筋和预埋件进行检查,模板内的杂物、积水和钢筋上的污垢清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂;混凝土应连续浇灌,不得留设施工缝;采取压茬赶浆的方法浇筑;浇筑前,检查混凝土的均匀性和坍落度;对浇筑混凝土使用的脚手架,应便于人员与料具上下,且必须保证安全;2混凝土浇筑:使用插入式振动棒时,移动间距不应超过振捣棒作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层混凝土5~10cm;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋及其他预埋件;对每一振动部位,必须振动到该部位混凝土密实为止;密实的标志是混凝土停止下沉、不再有气泡冒出、表面呈现平坦、泛浆;3结构变形缝部位的浇筑:当设有结构变形缝时,应以变形缝为界跳仓施工;变形缝浇筑过程中应先将止水带下部的混凝土振实后再浇筑上部混凝土;振捣过程中不得触动止水带,振捣时间以混凝土表面开始泛浮浆和不冒气泡为准;4压光收面:混凝土浇筑完毕,及时用平板振捣器和刮杠将混凝土表面刮平,排除表面泌水;待混凝土收水后用木抹子搓压平实,铁抹子收光,初凝后立即覆盖养护;5混凝土试块的留置:Ⅰ、抗压强度标准养护试块:每工作班不应少于1组,每组3块;每浇筑100m3或每段长不大于l00m3时,不应少于1组,每组3块;Ⅱ、与结构同条件养护试块应根据需要数量留置;Ⅲ、抗渗试块:每浇500m3时混凝土不得少于1组,每组6块;Ⅳ、抗冻试块留置组数按抗冻标号规定留置,每浇500或不足500混凝土留置1组;当配合比和施工条件发生变化时,应增加留置组数;6混凝土养护:混凝土的养护应避免混凝土早期脱水和养护过程中缺水;常温下,混凝土采用覆盖浇水养护,每天浇水次数应能保证混凝土表面始终处于湿润状态,养护时间对于普通混凝土不得少于7d,其他有抗渗要求的混凝土不得少于14d;6、满水试验1待水池混凝土强度达到设计强度后,先在池壁上作好标高的标志,以不超过2m/d的速度灌入清水,第一次充水至设计水位的1/3时,第二次充水至设计水位的2/3时,第三次充水至设计水位,相邻两次充水时间不少于24h,同时进行沉降观测并做好记录;2在按设计水位标高充满水24h后,用以下方法测定水池24h渗水量:事先做直径为50cm,高30cm的敞口钢板水箱,要求绝对不渗漏,将其灌满水后在同等日照条件下进行蒸发量测试;水池渗水量计算:24小时后用水位测针准确测出池壁水位减少高度,计算出减水量扣除蒸发量,判断是否符合实际渗水量不超过2L/㎡.d的规范和设计要求;3同时在业主和监理工程师的监督下,对池外壁认真进行外观检查,有无渗漏点及水印湿迹,并填写记录表;7、土方回填回填土施工主要是蓄水池基坑回填土,回填土施工应在砼养护完成,拆除模板,蓄水池满水试验合格后方可进行;回填土采用人工分层铺筑,分层厚度为35cm,手持式夯机夯实;五、质量保证措施施工前作好现场调查,按照施工图纸要求,组织有关人员学习设计文件,明确设计意图和技术要求,熟悉合同规范、质量标准;经常进行技术方案的研究,对施工中容易出现的质量通病制定预防措施;经常检查各级质量计划的执行情况及反馈意见,及时协调;1、钢筋工程1钢筋应有出厂质量证明书、试验报告单,钢筋表面或每捆钢筋均应有标志;进场时应分批检验;2在加工过程中,发现机械性能有明显不正常的,应拒绝使用清退出场;3虽有出厂质量证明、力学性能指标,但外观质量缺陷严重的,应拒绝使用清退出场;4钢筋的绑扎应符合要求:a、钢筋的交叉点应采用铁丝扎牢;b、梁和柱的箍筋应与受力钢筋垂直设置,箍筋弯钩叠合处,应沿受力钢筋方向错开设置;5钢筋骨架组装必须按设计尺寸;配筋下料和制作、加工尺寸必须准确;放置的位置必须准确,不准确的必须调正直至准确为止,组装要牢靠,严禁有松动和变形现象;6甩出的外伸钢筋要采取利用模板和箍筋固定措施,防止外伸钢筋错位变形;7箍筋组装时应严格控制间距尺寸,开口应错开,绑扎要牢固,严禁有松动和位移现象;箍筋弯钩的角度和平直长度必须符合设计和规范的规定;8钢筋骨架成型的几何尺寸必须准确,对结构受力主筋安装应牢固,整体性要好,严禁产生位移;垫块的强度应同母体砼强度、垫块的厚度应符合砼施工验收规范;放置的数量和牢固性必须达到设计要求,并应起到固定作用;9钢筋弯钩方向:柱的纵向钢筋弯钩应朝向柱心,板内的钢筋弯钩应朝上如双层钢筋时上层钢筋弯钩朝下;基础钢筋网中的钢筋弯钩应朝上;10曲线形状的钢筋制作和下料必须严格计算,并应按设计图纸预先放出实样;2、模板工程1模板的接缝不应漏浆;2模板及其支架结构必须满足工程结构安全和稳定性的要求;a、保证工程结构形体、几何尺寸和相互位置的准确性;b、具有足够的承载力、刚度和稳定性,可靠地承受自重、浇筑的砼及其施工荷载;c、构造简单,装拆方便,满足钢筋安装、砼的浇筑、养护的要求;3砼结构的模板及其支架拆除时的砼强度,必须符合设计要求和规范的规定;拆模时必须注意确保砼结构的质量和安全;4拆模顺序是先拆除承重较小部位的模板及其支架,然后拆除其它部分的模板及其支架;在拆除模板过程中如发现砼出现异常情况,可能影响砼结构的安全和质量问题时,应立即停止拆模,并经处理认证后,方可继续拆模;3、砼工程1材料的运输和储存a、工地必须储存足够的水泥,以确保砼能连续浇筑完毕;b、水泥应按品种、标号及牌号,按批分别存储于干燥、通风、防雨且有地台的水泥库内,或存储于专用的筒仓内;应在使用前,对其质量进行复检;任何不合格或有明显受潮或其它因素影响变质的水泥,不得存放于水泥库内,应搬离工地;c、所有碎石必须分级堆放在具有良好的砼地坪上,料堆应设置隔仓,分5-10mm,10-20mm,20-40mm 三种,在施工中应防止杂物混入料堆中,任何不合格的骨料,不准堆放在料堆中,应搬离工地;2拌和砼拌机设备采用自落式椎型反转出料搅拌机,机上配备精确可靠的计量供水系统,搅拌机上料系统安全可靠,出料门和搅拌轴轴端不得有明显的漏浆现象;原材料计量应建立岗位责任制; 砼应在拌制点和浇筑点定时分别检查砼的坍落度,砼拌合物质地必须均匀,色泽一致;3运输a、在运输工序中,应控制砼运至浇筑地点后不分层离析,组成成分不发生变化,并能保证施工所必须的坍落度;b、运送砼的容器和管道,应不吸水,不漏浆,并保证泄料和输送通畅;c、砼运至泄料地点时,应检测其坍落度,应符合设计和施工要求;d、砼拌合物运至浇筑地点时的温度,最高不宜超过35℃;最低不宜低于5 ℃4浇筑a、编制砼浇筑施工方案,并经工程部批准;运输和浇筑砼时须确保砼拌合物不发生污染,离析及配合比例被改变等情况的发生;b、在地基或基土上浇筑砼时,应清除淤泥及杂物,并应有排水和预防措施;对于干燥的非粘性土,应用水湿润,对未风化的岩石,应用水清洗,但其表面不得有积水;c、对模板及其支架,钢筋和预埋件必须进行检查,并作好记录,符合设计要求后方能浇筑砼;d、在浇筑前,对模板内的杂物和钢筋上的油污应进行清理,对模板的缝隙和孔洞应予堵严,对木模板应浇水湿润,但不得有积水;e、砼自高处倾落的自由高度不应超过2m,如使用管道或斜槽,所有设备必须保持清洁,并须避免发生离析;f、在浇筑竖向结构砼时,应在底部填以50mm 厚与砼成分相同的水泥砂浆,当浇筑高度超过3m 时,应采用串通、溜管使砼下落;g、在降雨时不宜露天浇筑砼当需要浇筑时,应采取有效措施,确保砼质量;h、砼应以水平方式分层浇筑,每层的浇筑厚度,如使用插入式振捣器时,不得超过450mm,使用其他振捣器时,不得超过150mm;i、浇筑及捣实砼时,不得扰动模板或钢筋,如工程是分层浇筑,对于浇筑部分突出的钢筋,须加以适当支撑,避免在浇筑时受到扰动;5捣实所有砼必须捣实均匀和密实,每一振点的振捣延续时间,应使砼表面呈现浮浆和不再沉落;必须使用振捣器捣实,振捣器数目须满足浇筑速度将砼完全捣实,并提供足够的后备振捣器;以应付故障情况;振捣时须避免触及钢筋、模板和所有的预埋件;6施工缝为加强新老砼的粘结强度,须尽早清除老砼的浮浆和所有的松散材料,并将骨料外露;当浇筑新砼时,施工缝表面须确保干爽,在浇筑前宜先在施工缝处铺一层与砼成分相同的水泥砂浆;7养护砼在捣实和抹面后,须立即予以养护,以免因天气、流水及风化的影响而受损;在表面上覆盖一层厚度不小于 25mm 的砂,粗麻布或草袋等吸水材料;其上应经常浇水湿润,直至砼龄期达到7d;六、安全保证措施1、安全生产管理措施1严格遵守国家有关安全技术规程及招标文件规定的安全要求,针对本工程特点制定安全施工保障措施;2严格执行国家劳动安全卫生规程和标准,按国家劳动法配备相应的劳保用具,对职工进行安全卫生教育,减少职业危害;3加强对职工的安全教育,使职工有较强的安全防护知识和自我保护意识,不能只顾生产不顾安全,作到安全教育制度化、规范化、经常化;通过对职工进行安全技术培训,使参加施工的工人,熟知本工种的安全技术操作规程,操作中坚守工作岗位,严禁酒后作业;特别工种必须经过专门培训,考试合格发给上岗证,定人定岗,持证上岗;4、定期组织对施工现场的安全检查工作;重点对施工用电、施工设备及防火状况进行仔细检查,对不安全因素制定具体的纠正和预防措施,限期整改;5、制定安全考核奖罚制度;与个人经济责任挂钩,做到分工明确,职责分明;每项工程开工前进行安全技术交底,技术负责人将工程概况、施工方法、安全技术措施向全体职工详细交底;分项分部工程施工前队长向班组长进行安全技术交底,班组长每天对工人进行施工要求、作业环境的安全技术交底;2、安全生产技术措施1正确使用劳保用品:进入施工现场一律戴安全帽,禁止穿拖鞋或赤脚,使用手持或移动式电动工具时,穿好绝缘鞋,戴好绝缘手套;2施工现场的坑洞、沟、升降口等危险处,设立防护设施或警告牌,施工现场的脚手架、防护设施、安全标志或警告牌,不得擅自移动,须拆移时,须经工地施工负责人同意;3基坑开挖过程应做好安全防护措施,施行放坡和支护以防止突然坍塌;4现场电源线一律按规定架设,装置固定的配电盘,用电设备配置漏电保护器;电气设备必须绝缘良好,各种电动工具必须按规定接地或接零,并设置单一开关,如遇临时停电或停工,必须断闸上锁;在架空电线下工作应停电,不能停电时,采取隔离防护措施;工作前检查机械设备、仪表、工具等,确认完好方可使用;严禁带病或超负荷运转,发现不正常情况立即停机检查,严禁运行过程中修理;5确保工地照明安全,各施工点,道路、房屋点照明应满足需要;6各种机械实行专人使用,下班前清洗干净;机械设备定期保养维修;确保正常运转和运行安全,现场人员必须严格遵守安全生产规章制度;7受压容器必须有安全阀、压力表,并避免碰撞,氧气瓶严禁沾染油脂,乙炔、液化石油气必须设置防止回火的安全装置;8雨季施工时,运输机械和行驶道路、斜坡、脚手板等采取防滑措施保证安全;雨雪天气,机电设备的电气开关设置防雨防潮设施;9高空作业人员应配带安全设施,高空作业点沿边缘设置牢固的趾板及护栏;10进行气割、电焊作业时,场地要严格按照规范进行清理,作业完成后,要将火种完全熄灭,做到工完场清;11物资的堆放应稳固,绑扎牢靠,防止倾斜和倒塌;所有水泥及时运回仓库内存放;七、文明施工措施1. 现场使用的机械设备,按要求存放,遵守机械安全规程,经常保持机身及周围环境的清洁;机械的标记、编号明显,安全装置可靠;清洗机械排出的污水设有排放措施,不得随地流淌;2. 施工中,不将有害物质和未经处理的施工废水直接排人河流或其他水体;3. 现场施工作业区域要设置围挡,挂警示牌,施工路段设置提醒标志;4. 严格运输管理,做到运输过程不撒落,不扬尘;5. 采取措施或改进施工方法,使施工噪音、振动达到施工场界环境标准;百草坡森林植物园工程蓄水池工程技术方案施工单位:编制人:审核人:编制日期:目录。
蓄水池施工专项方案一、项目概况蓄水池是一种用于储存雨水或地下水的建筑设施,通常由土堤结构、混凝土结构或金属结构构成。
本项目旨在建设一座容量为XXX立方米的蓄水池,用于储存附近村庄的雨水资源,以供应居民的生活用水和农业灌溉用水。
二、施工方法1.土方开挖:根据设计要求,进行土方开挖,并将土方运输至指定的堆放地点。
同时,对土方开挖现场进行水泥土固化处理,以减少对周边环境的影响。
2.土堤结构建设:按照设计要求对土堤进行整形,并利用均质陶粒进行填充,以提高土堤的稳定性和抗渗性。
3.基础施工:根据设计要求施工基础,采用混凝土浇筑或预制基础板安装方式,以确保蓄水池的稳定性和耐久性。
4.混凝土结构建设:按照设计要求施工蓄水池的混凝土结构,包括水池墙体、底板和顶板的浇筑。
在施工过程中,应采取保温措施,以提高混凝土的强度和抗冻性。
5.防渗层施工:在混凝土结构完成后,进行防渗层施工,以防止水池内的水渗漏。
6.水泵安装:完成蓄水池的主体结构后,安装水泵设备,并进行相关管道的布置和连接,以确保蓄水池的正常供水功能。
三、施工安全措施1.工地周边设置安全警示标志,保护现场工人和过往行人的安全。
2.按照相关法规和标准,配备必要的个人防护装备,并对作业人员进行安全培训。
3.在施工现场设置紧急救援设备,并配备专职人员进行应急处理。
4.检查和维护施工设备,确保其正常工作和安全性。
5.对施工现场进行定期的环境监测,确保施工过程中不对周边环境造成污染。
四、施工进度计划1.土方开挖和土堤结构建设:预计耗时30天。
2.基础施工:预计耗时15天。
3.混凝土结构建设:预计耗时30天。
4.防渗层施工:预计耗时10天。
5.水泵安装:预计耗时5天。
五、质量控制1.施工过程中进行质量检查,确保施工符合设计要求和相关标准。
2.材料采购应选择符合国家标准的优质材料,并进行严格检验。
3.加强现场管理,提高施工质量,确保施工过程中不出现质量问题。
六、环境保护措施1.防止施工废水和废渣排入周边水体和土壤中,采取相应的处理措施。
(一)蓄水池结构设计要求蓄水池结构设计除应符合前述蓄水工程设计要求外,尚应考虑下列要求:1.荷载组合:不考虑地震荷载,只考虑蓄水池自重、水压力和土压力。
对开敞式蓄水池,荷载组合为池内满水,池外无土;对封闭式水池,荷载组合为池内无水,池外有土。
计算时,浆砌石砌体及混凝土的容重取为2.4t/m。
地下式水池,池壁外面回填土要求夯实,计算土压力时填土容重取为1.8t/m,内摩擦角取为30°。
2.应按地质条件推求容许地基承载力,如地基的实际承载力达不到设计要求或地基会产生不均匀沉陷,则必须先采取有效的地基处理措施才可修建蓄水池。
蓄水池底板的基础要求有足够的承载力、平整密实,否则须采用碎石(或粗砂)铺平并夯实。
3.蓄水池应尽量采用标准设计,或按五级建筑物根据有关规范进行设计。
水池池底及边墙可采用浆砌石、素混凝土或钢筋混凝土。
最冷月平均温度高于5℃的地区也可采用砖砌,但应采用水泥砂浆抹面。
池底采用浆砌石时,应座浆砌筑,水池砂浆标号不低于M10,厚度不小于25cm。
采用混凝土时,标号不宜低于C15,厚度不小于10cm。
土基应进行翻夯处理,深度不小于40cm。
池墙尺寸应按标准设计或按规范要求计算确定。
4.蓄水池的基础是非常重要的,尤其是湿陷性黄土地区,如有轻微渗漏,危及工程安全。
因而在湿陷性黄土上修建的蓄水池应优先考虑采用整体式钢筋混凝土或素混凝土蓄水池。
地基土为弱湿陷性黄土时,池底应进行翻夯处理,翻夯深度不小于50cm;如基土为中、强湿陷性黄土时,应加大翻夯深度,采取浸水预沉等措施处理。
5.蓄水池内宜设置爬梯,池底应设排污管,封闭式水池应设清淤检修孔,开敞式水池应设护栏,护栏应有足够强度,高度不低于1.1m。
(二)蓄水池结构特点1.开敞式圆形蓄水池开敞式蓄水池池体由池底和池墙两部分组成。
它多是季节性蓄水池,不具备防冻、防蒸发功效。
圆形池结构受力条件好,在相同蓄水量条件下所用建筑材料较省,投资较少。
开敞式圆形浆砌石水池地基承载力按10 t/m设计,池底板为C15混凝土,厚度10cm,池壁为M7.5浆砌石,其厚度根据荷载条件按标准设计或有关规范确定,表2列出开敞式圆形浆砌石水池主要尺寸、工程量及材料用量表,供参考。
钢筋混凝土蓄水池施工方案1. 引言钢筋混凝土蓄水池是一种常见的水利工程结构,用于储存大量的水资源。
它广泛应用于农田灌溉、工业用水和生活供水等方面。
本文将介绍钢筋混凝土蓄水池的施工方案,包括设计与准备工作、施工流程、质量控制和安全措施等内容。
2. 设计与准备工作2.1 设计要求在进行钢筋混凝土蓄水池施工前,需要根据实际需求制定详细的设计要求。
这些要求包括蓄水池的容量、结构强度、防渗要求等。
设计要求的制定应符合当地的水资源利用政策和相关法规。
2.2 施工图纸和材料准备在进行施工前,必须根据设计要求制作详细的施工图纸,并进行审批。
同时,需要准备好所需的施工材料,包括混凝土、钢筋、模板和防水材料等。
这些材料应符合国家相关标准,并通过质检部门的检验。
3. 施工流程3.1 场地准备在开始施工前,需要清理施工场地,并确保场地平整、干燥。
将场地按照设计图纸上的要求进行围墙的搭建,并标记出池体的轮廓。
3.2 模板安装模板的安装是钢筋混凝土蓄水池施工的重要步骤。
首先,根据设计要求制作模板,并安装在场地上。
安装时要确保模板的密实性和水平度,以保证混凝土浇筑时的均匀性。
3.3 钢筋布置在模板安装完成后,进行钢筋的布置。
根据设计要求,在预定的位置放置钢筋,并进行焊接或绑扎。
钢筋的布置应符合相关规范,并根据结构要求进行加固。
3.4 混凝土浇筑混凝土浇筑是整个施工过程中的关键步骤。
在进行混凝土浇筑前,需要先进行混凝土的配比和试块制作。
混凝土的配比应符合相关标准,并通过试块强度检验。
3.5 养护混凝土浇筑完成后,需要进行养护工作。
养护包括保持充分湿润、覆盖保护层和控制温度等。
养护时间和方法应符合相关规范,以确保混凝土的强度和密实性。
4. 质量控制4.1 施工质量检查在施工过程中,应定期进行质量检查。
检查内容包括模板安装质量、钢筋布置质量、混凝土浇筑质量等。
对于发现的问题,及时采取纠正措施,确保施工质量。
4.2 强度检验混凝土的强度是判断施工质量的重要指标。
蓄水池工程施工方案一、工程概述蓄水池是一种储存雨水以供后续使用的设施。
本工程旨在建设一个蓄水容量为XXX的蓄水池,用于收集天然降水,储存和管理水资源,解决水资源短缺的问题。
二、工程设计1.地点选择:选择一个地势较高、水源充足、便于工程施工和水资源调度的地点建设蓄水池。
2.容量设计:蓄水池的容量需要考虑降雨量、需水量以及未来发展的需求等因素。
通过对当地降雨情况和需水量的调研和分析,确定蓄水池的容量为XXX。
3.结构设计:蓄水池主要由坝体、坝顶、坝基和溢流设施组成。
坝体采用土石坝结构,坝顶宽度应符合设计要求,坝基采用粘土填料。
4.渠化设计:为了方便蓄水池的灌溉和供水工作,设计相应的渠化工程,包括进水渠、排水渠、输水渠等,并根据实际情况确定渠道的路线和尺寸。
三、施工方案1.前期准备(1)项目审批:进行项目审批工作,取得相关许可证。
(2)资源调配:组织物资购买、设备租赁以及人员配置等工作。
(3)现场准备:开展现场平整、临时设施建设、安全防护等工作。
2.坝体施工(1)坝体开挖:按照设计要求逐层开挖坝体,并清理挖掘的杂物。
(2)坝坡处理:进行坝体的回填和加固,采取逐层夯实的方式,确保坝体的稳固性和安全性。
(3)防渗处理:在坝体内、外表面进行相应的防水处理,防止水流渗漏导致工程安全隐患。
3.渠道施工(1)渠道开挖:按照设计要求进行渠道的开挖,确保渠道的深度和宽度符合设计要求。
(2)渗漏防治:对渠道的底面和两侧进行相应的防渗处理,防止水流渗漏和土壤侵蚀。
(3)渠道加固:在渠道内铺设防渗材料,并进行夯实和固结,确保渠道的稳定和安全。
4.总结验收(1)工程验收:按照相关规定对工程进行验收,确保工程质量达到设计要求。
(2)技术总结:对工程施工中的经验和教训进行总结,为以后类似工程提供参考和借鉴。
四、安全措施1.人员安全:合理安排工作人员的作息时间和工作强度,确保人员精力充沛,并进行必要的培训和安全教育。
2.设备安全:定期检查和维护施工设备,完善设备操作规程,并建立设备故障报修制度。
技术交底书单位:中铁铁路工程部编号:4-1-GCB-主送单位接收单位工程部位一工区工程部第架子队南皮站-消防蓄水池主送人接收人日期交底内容:站消防蓄水池(200m³)主体及附属构造施工。
一.工程概况本工程为站消防蓄水池工程,工点位于建;蓄水池主体构造尺寸为7.8(长)×7.8(宽)×3.5m(高)蓄水力量为200m³,池顶覆土为500mm。
依照《矩形钢筋混凝土蓄水池》(05S804)图集施工,水池底板、墙体和顶板均为现浇钢筋混凝土构造,水池主要施工工序为:主体构造施工→顶板及侧壁防水→设备、管道安装→附属设施施工→土方回填。
二.编制依据(1)《混凝土构造工程施工质量验收标准》(GB50202-2023)。
(2)《地下防水工程质量验收标准》(GB50204-2023)。
(3)《给水排水管道工程施工及验收标准》(GB50268-2023)。
(4)《矩形钢筋混凝土蓄水池》(05S804)。
(5) 200m³消防水池配管图。
三.主体构造施工主体构造施工主要包括钢筋工程、模板工程和混凝土工程。
3.1垫层浇筑基坑验收合格后,方可进展混凝土垫层的浇筑,垫层厚度为10cm,强度等级C15,混凝土垫层浇筑前应对地基面适当洒水润湿,以增加混凝土与土壤的粘结力;垫层混凝土边铺边刮平,用平板式振捣器振捣密实外表压光,初凝后用薄膜掩盖并留意洒水养护。
3.2钢筋工程3.2.1钢筋贮存交底提出的问题及解决:钢筋原材和加工成型的钢筋,依据其炉批号和使用部位,要做好标识,分类堆放。
钢筋的堆放要距地高300mm,并用塑料布掩盖,防止雨水浸泡锈蚀。
3.2.2钢筋加工(1)钢筋配料:依据构件配筋图,绘制各种外形和规格的单根钢筋简图并加以编号,标出各种钢筋的数量;依据钢筋下料计算规章计算下料长度,并填写钢筋配料单。
(2)钢筋调直、切断、弯曲对直径小于10mm 的钢筋使用卷扬机拉直和调直机调直,大于10mm 的钢筋承受弯曲机、平直锤等进展调直,Ⅰ级钢筋拉伸过程中应留意其拉伸率不应大于4%。
蓄水池施工方案蓄水池是一种人工建造的水体储存系统,用于收集、储存和利用降雨水或其他水资源。
它是解决水资源短缺问题的一种有效方法,广泛用于农业灌溉、城市供水和环境保护等领域。
本文将就蓄水池的施工方案进行详细介绍。
一、选址与规模确定蓄水池的选址是施工的首要任务。
首先需要考虑的因素是地形和地质条件,选择地势较高、地形相对平坦的区域,避免遭受山洪等自然灾害的影响。
其次需要进行地质勘察,确保选址地质稳定且无渗漏等问题。
然后,根据需求确定蓄水池的规模。
规模的确定应综合考虑降雨量、水资源供应能力和水需求量等因素,并参考历史数据和流域规划等相关信息进行合理估算。
二、设计与施工方案1. 壤土坝壤土坝是蓄水池常见的建造方式,其施工方案包括以下步骤:(1)清理和平整施工区域,确保无大块障碍物和植被。
(2)挖掘基坑,在地基中留出足够的空间用于存储水。
(3)在基坑底部铺设防渗层,常用的材料有高密度聚乙烯膜。
(4)在防渗层上建造土坝,可根据需要采用多层分区填筑,每层厚度根据土质和工程需要进行合理确定。
(5)施工完毕后,进行坝体表面的护坡工作,利用植被、石堆或其他防冲措施巩固坝体。
2. 混凝土坝混凝土坝是蓄水池的另一种常用建造方式,其施工方案包括以下步骤:(1)施工前期工作包括清理施工区域、确定坝体的形状和尺寸,并进行地基处理等。
(2)搭建临时设施,包括施工道路、水泥搅拌站等,供施工期间使用。
(3)根据设计要求,在基坑底部设置混凝土垫层,以增加稳定性和防渗效果。
(4)进行混凝土浇筑,可采用模板和钢筋加固等方式,确保坝体的强度和稳定性。
(5)完成浇筑后,进行混凝土表面的养护,包括湿养和覆盖保护等措施,以保证混凝土的质量和寿命。
三、设施与管理在蓄水池施工方案中,除了确定建造方式和步骤外,还需要考虑相关设施和管理细节:1. 水源引入蓄水池的水源需要进行合理的引入,可以通过引水渠、河流或者排水系统等方式将降雨水或其他水资源输送至蓄水池。
蓄水池主体工程施工方案一、工程概况本项目为一座中型蓄水池,主要用于储存城市供水和消防用水。
蓄水池位于城市中心区域,占地面积约为2000平方米。
主体结构采用钢筋混凝土材质,结构形式为圆形覆土式蓄水池。
水池直径为40米,有效水深为15米,总容积约为20000立方米。
二、施工准备1. 技术准备:施工前,组织技术部门对工程图纸进行详细审查,确保对工程要求和技术细节的准确理解。
同时,编制施工组织设计,明确施工流程、方法、质量标准和安全措施。
2. 施工现场准备:对施工现场进行清理,排除杂物和障碍物,确保施工场地平整、无障碍。
按设计要求进行测量和放线,设置临时排水系统,确保施工过程中排水畅通。
3. 材料准备:根据工程量清单,提前组织采购所需原材料,包括钢筋、混凝土、水泥、砂、石子等。
对进场的材料进行检验,确保质量符合国家标准。
4. 机械设备准备:根据施工需求,配备相应的机械设备,如混凝土搅拌机、泵车、挖掘机、装载机、吊车等。
并对机械设备进行维修和保养,确保正常运行。
5. 人员组织:组建专业的施工队伍,包括钢筋工、混凝土工、模板工、架子工、测量工等。
对施工人员进行技术培训和安全教育,提高施工技能和安全意识。
三、施工方法及工艺1. 土方开挖:采用挖掘机进行土方开挖,开挖过程中注意边坡稳定,防止坍塌。
开挖至设计高程后,进行基础处理,包括夯实和排水。
2. 钢筋工程:根据设计图纸,绑扎钢筋。
钢筋应符合国家标准,焊接牢固,无锈蚀。
在钢筋工程完成后,进行隐蔽工程验收。
3. 模板工程:采用钢模板进行模板施工,保证模板平整、垂直、牢固。
模板安装后进行验收,确保符合设计要求。
4. 混凝土工程:采用泵送方式进行混凝土浇筑,确保混凝土浇筑密实、均匀。
在混凝土浇筑过程中,对浇筑速度和分层厚度进行控制,避免出现冷缝。
5. 防水工程:在混凝土浇筑完成后,进行防水层施工。
防水层采用防水混凝土,施工过程中注意防水层的保护,防止损伤。
6. 充水试验:蓄水池主体结构完成后,进行充水试验。
蓄水池结构与施工蓄水池是用人工材料修建、具有防渗作用的蓄水设施。
根据其地形和土质条件可以修建在地上或地下,即分为开敝式和封闭式两大类,按形状特点又可分为圆形和矩形两种,因建筑材料不同可分为:砖池、浆砌石池、混凝土池等。
蓄水池布置原则和水窖基本相同。
表1 蓄水池规格、容积表普通蓄水池容积一般为50~100m3,特殊情况蓄水量可达200m3,表1列出宁夏省蓄水池的主要尺寸和容积表,供参考。
(一)蓄水池结构设计要求蓄水池结构设计除应符合前述蓄水工程设计要求外,尚应考虑下列要求:1.荷载组合:不考虑地震荷载,只考虑蓄水池自重、水压力和土压力。
对开敞式蓄水池,荷载组合为池内满水,池外无土;对封闭式水池,荷载组合为池内无水,池外有土。
计算时,浆砌石砌体及混凝土的容重取为2.4t/m3。
地下式水池,池壁外面回填土要求夯实,计算土压力时填土容重取为1.8t/m3,内摩擦角取为30°。
2.应按地质条件推求容许地基承载力,如地基的实际承载力达不到设计要求或地基会产生不均匀沉陷,则必须先采取有效的地基处理措施才可修建蓄水池。
蓄水池底板的基础要求有足够的承载力、平整密实,否则须采用碎石(或粗砂)铺平并夯实。
3.蓄水池应尽量采用标准设计,或按五级建筑物根据有关规范进行设计。
水池池底及边墙可采用浆砌石、素混凝土或钢筋混凝土。
最冷月平均温度高于5℃的地区也可采用砖砌,但应采用水泥砂浆抹面。
池底采用浆砌石时,应座浆砌筑,水池砂浆标号不低于M10,厚度不小于25cm。
采用混凝土时,标号不宜低于C15,厚度不小于10cm。
土基应进行翻夯处理,深度不小于40cm。
池墙尺寸应按标准设计或按规范要求计算确定。
4.蓄水池的基础是非常重要的,尤其是湿陷性黄土地区,如有轻微渗漏,危及工程安全。
因而在湿陷性黄土上修建的蓄水池应优先考虑采用整体式钢筋混凝土或素混凝土蓄水池。
地基土为弱湿陷性黄土时,池底应进行翻夯处理,翻夯深度不小于50cm;如基土为中、强湿陷性黄土时,应加大翻夯深度,采取浸水预沉等措施处理。
5.蓄水池内宜设置爬梯,池底应设排污管,封闭式水池应设清淤检修孔,开敞式水池应设护栏,护栏应有足够强度,高度不低于1.1m。
(二)蓄水池结构特点1.开敞式圆形蓄水池开敞式蓄水池池体由池底和池墙两部分组成。
它多是季节性蓄水池,不具备防冻、防蒸发功效。
圆形池结构受力条件好,在相同蓄水量条件下所用建筑材料较省,投资较少。
开敞式圆形浆砌石水池地基承载力按10 t/m2设计,池底板为C15混凝土,厚度10cm,池壁为M7.5浆砌石,其厚度根据荷载条件按标准设计或有关规范确定,表2列出开敞式圆形浆砌石水池主要尺寸、工程量及材料用量表,供参考。
2.开敞式矩形蓄水池矩形蓄水池的池体组成、附属设施、墙体结构与圆形蓄水池基本相同,不同的只是根据地形条件将圆形变为矩形罢了。
但矩形蓄水池的结构受力条件不如圆形池好,拐角处是薄弱环节,需采取防范加固措施。
当蓄水量在60m3以内时,其形状近似正方形布设,当蓄水池长宽比超过3时,在中间需布设隔墙,以防侧压力过大使边墙失去稳定性,这样将一池分二,在隔墙上部留水口,可有效地沉淀泥沙。
图3-12为开敞式矩形蓄水池结构图,其池底为C19混凝土,厚20cm,立柱为C19钢筋混凝土,池壁为24cm厚砌砖,采用M10水泥砂浆抹面防渗,厚3cm,池体顶盖用混凝土空心板。
3.封闭式圆形蓄水池封闭式蓄水池池体大部分设在地面以下,它增加了防冻保温功效,保温防冻层厚度设计要根据当地气候情况和最大冻土层深度确定,保证池水不发生结冰和冻胀破坏。
封闭式蓄水池结构较复杂,投资加大,其池顶多采用薄壳型混凝土拱板或肋拱,以减轻荷载和节省投资。
甘肃省封闭式圆柱形混凝土蓄水池池深径比取值范围为1.2~1.8,其蓄水池底部为反拱,池底铺三七灰土厚30cm,其上再浇筑混凝土厚10cm,池壁为现浇混凝土,厚10cm,混凝土表面抹一层水泥砂浆加强防渗。
盖板为铁丝网预制混凝土,标号C18。
池颈为砌砖水泥砂浆抹面。
其技术数据见下表。
表2 甘肃省圆柱形蓄水池技术数据表4.封闭式矩形蓄水池矩形蓄水池适应性强,可根地形、蓄水量要求采用不同的规格尺寸和结构形式,蓄水量变化幅度大。
封闭式矩形蓄水池池底为M7.5水泥砂浆砌石,厚40cm,其上浇筑C19混凝土,厚15cm,池壁为混凝土,厚15cm,顶盖采用混凝土空心板,上铺炉渣保温层,厚1.0m,覆土层厚度30cm,并设有爬梯及有关附属设施。
(三)蓄水池施工尽管蓄水池的结构形式有开敞式和封闭式,形状有圆形和矩形之分,但施工程序基本相同,下面只就开敞式圆形(浆砌石)蓄水池和封闭式矩形(砖砌墙)蓄水池施工建造予以介绍。
1.开敞式圆形蓄水池(浆砌石墙)施工程序分为:地基处理、池墙砌筑、池底建造、防渗处理、附属设施安装施工等部分。
(1)基础处理。
施工前应首先了解地质资料和土壤的承载力,并在现场进行坑探试验。
如土基承载力不够时,应根据设计提出对地基的要求,采取加固措施,如扩大基础,换基夯实等措施。
(2)池墙砌筑(1)按图纸设计要求放线,严格掌握垂直度、坡度和高程。
(2)池墙砌筑时要沿周边分层整体砌石,不可分段分块单独施工,以保证池墙的整体性。
(3)池墙采用的各种材料质量应满足有关规范要求,浆砌石应采用座浆砌筑,不得先干砌再灌缝。
砌筑应做到石料安砌平整、稳当,上下层砌石应错缝,砌缝应用砂浆填充密实。
石料砌筑前,应先湿润表面。
(4)池墙砌筑时,要预埋(预留)进、出水管(孔),出水管处要做好防渗处理。
防渗止水环要根据出水管材料或设计要求选用和施工。
(5)池墙内壁用M10号水泥砂浆抹面3cm厚,砂浆中加入防渗剂(粉),其用量为水泥用量的3%~5%。
(3)池底建造。
池底施工程序分底土处理、浆砌块石、混凝土浇筑等环节。
(1)底土处理。
凡是土质基础一般都要经过换基土,夯实碾压后才能进行建筑物施工。
首先在池旁设高程基准点,根据设计尺寸开挖池底土体,并碾压夯实底部原状土。
回填土可按设计施工要求采用3:7灰土,1:10水泥土或原状上,采用分层填土碾压、夯实。
原土翻夯应分层夯实,每层铺松土应不大于20cm。
夯实深度和密实度应达到设计要求。
夯实后表面应整平。
回填土含水量宜按表3-7的规定取值。
表3列出了野外用手鉴别土的含水量值。
表3 回填土料适宜含水量范围表4 野外用手鉴别土的含水量表注:摘自《小型水利手册》,陕西省水利学校编。
人工夯实,每层铺土厚0.15m,夯打时应重合1/3,打夯时,各处遍数要相同,不能漏打和少打,边墙处更应夯打密实。
干容重要求达到1.5~1.6g/cm3。
机械碾压时,铺土厚度0.20~0.25m,碾压遍数根据压重和振动力确定。
(2)浆砌块石。
地基经回填碾压夯实达到设计高度时,即可进行池底砌石,当砌石厚度在30cm以内时,一次砌筑完成,砌石厚度大于30cm时,可根据石料情况分层砌筑。
浆砌石同样应采用座浆砌筑,然后进行灌浆,用碎石填充石缝,务必灌浆密实,砌石稳固。
(3)混凝土浇筑。
在浆砌石基础上浇筑混凝土,标号不低于C15,厚度不小于10cm,依次推进,形成整体,一次灌筑完成,并要及时收面三遍,表面要求密实、平整、光滑。
(4)池墙、池底防渗。
池底混凝土浇筑好后,要用清水洗净清除尘土后即可进行防渗处理,防渗措施多种多样。
可采用425号水泥加防渗剂用水稀释成糊状刷面,也可喷射防渗乳胶。
(5)附属设施安全施工。
蓄水池的附属设施包括沉沙池、进水管、溢水管、出水管等。
其结构形式和施工工艺相差不大,将在下节中予以介绍。
2.封闭式矩形蓄水池(砖砌墙)施工程序可分为:池体开挖、池墙砌筑、池底浇筑、防渗处理、顶盖预制安装和附属设施安装施工等。
池体开挖。
要根据当地土质条件确定开挖边墙坡度。
垂直开挖,即使是特别密实的土体,也只允许挖深2m左右,当池体深度大于2m时,开挖时都要有坡度,以确保土体稳定(表5)。
表5 基坑开挖边坡坡度参考表在确定池体开挖尺寸时,要根据土质、池深选定边坡坡度,然后根据池底尺寸确定开挖线。
开挖过程要施工放线,严格掌握坡度,池深开挖要计算池底回填夯实部分和基础厚度,要求一次按设计要求挖够深度,并进行墙基开挖。
(2)池墙砌筑。
按设计要求挖好池体后,首先对墙基和池基进行加固处理,然后砖砌池墙。
砖砌矩形池受力条件不如圆形池、要加设钢筋混凝土柱和上下圈梁(圆形蓄水池可不设)。
砖砌墙体时,砖要充分吸水。
沿四周分层整体砌筑,坐浆要饱满,墙四周空隙处要及时分层填土夯实。
墙角混凝土柱与边墙要做好接茬。
先砌墙,后浇筑混凝土柱。
圈梁和柱的混凝土要按设计要求施工。
(3)池底浇筑和防渗处理。
施工程度同开敞式圆形蓄水池。
(4)池盖混凝土预制安装。
池盖混凝土可就地浇筑或预制板安装,矩形蓄水池因宽度较小,一般选用混凝土空心板预制板件安装,施工简便。
板上铺保温防冻材料,四周用24砖墙浆砌,池体外露部分和池盖保温层四周填土夯实,以增强上部结构的稳定和提高保温防冻效果。
(5)附属设施安装施工。
附属设施包括沉沙池、进水管、检查洞(室)及扒梯、出水管等。
扒梯在安装出水管的侧墙上按设计要求布设,砌墙时将弯制好钢筋砌于墙体内。
顶盖预留孔口,四周砌墙,比保温层稍高,顶上设混凝土板,在顶盖混凝土板安装后即可进行扒梯施工。
