水沟盖板预制标准化施工方案
- 格式:doc
- 大小:679.00 KB
- 文档页数:15
一、工程概况本工程为某地区排水沟水泥盖板施工项目,主要包括排水沟的挖掘、水泥盖板的预制和安装。
排水沟全长约1000米,采用水泥盖板进行封闭,以满足排水需求。
水泥盖板采用C25钢筋混凝土预制,尺寸为2000mm×1225mm×375mm。
二、施工准备1. 技术准备组织相关人员对施工图纸进行会审,复核设计图及工程数量。
根据设计资料,做好导线复测工作和水准复测工作。
对施工人员进行施工安全交底和技术交底。
2. 材料准备(1)水泥:选用强度等级为C25的普通硅酸盐水泥,确保质量合格。
(2)砂:选用中粗砂,细度模数在2.5-3.5之间,含泥量不大于3%。
(3)石子:选用粒径为5-20mm的碎石,含泥量不大于1%。
(4)钢筋:选用HRB400钢筋,确保质量合格。
(5)外加剂:选用减水剂、缓凝剂等,按照规范要求进行配置。
3. 机械准备(1)搅拌机:用于混凝土的搅拌。
(2)振捣器:用于混凝土的振捣。
(3)切割机:用于预制水泥盖板的切割。
(4)运输车辆:用于材料的运输。
(5)安装设备:用于水泥盖板的安装。
三、施工步骤1. 排水沟挖掘根据设计图纸,对排水沟进行挖掘,沟底宽度为 1.5m,沟深为 1.2m。
挖掘过程中,注意保持沟壁的稳定,防止坍塌。
2. 水泥盖板预制(1)模板制作:根据设计尺寸,制作水泥盖板模板。
(2)混凝土浇筑:按照配合比要求,将水泥、砂、石子等材料进行搅拌,浇筑到模板内。
(3)振捣:使用振捣器对混凝土进行振捣,确保混凝土密实。
(4)养护:混凝土浇筑完成后,进行养护,养护时间不少于7天。
(5)切割:养护完成后,使用切割机将水泥盖板切割成所需尺寸。
3. 水泥盖板安装(1)基础处理:对排水沟底部进行清理,确保基础平整。
(2)盖板安装:将预制好的水泥盖板安装到排水沟内,确保盖板与沟壁之间缝隙均匀。
(3)缝隙填充:在盖板与沟壁之间的缝隙处,填充砂浆,确保排水畅通。
四、施工质量控制1. 水泥盖板预制:确保混凝土质量,严格控制配合比,保证盖板尺寸准确。
目录贵州省三穗至黎平高速公路第xx合同段水沟盖板预制专项方案(K0+000~K47+300)三穗至黎平高速公路第xx合同段项目经理部二O一四年三月目录二O一四年三月 (1)一、编制依据............................................................................................................................................ - 1 -二、工程概况............................................................................................................................................ - 1 -三、施工人员及机械安排........................................................................................................................ - 1 -四、施工进度计划.................................................................................................................................... - 2 -五、施工方案............................................................................................................................................ - 2 -六、质量保证措施.................................................................................................................................... - 6 -七、安全生产、环境保护........................................................................................................................ - 8 -八、文明施工.......................................................................................................................................... - 11 -水沟盖板预制标准化施工方案(K0+000~K47+300)一、编制依据1、三穗至黎平高速公路第xx合同段施工设计图;2、公路桥涵施工技术规范 JTG/T F50-2011;3、公路工程质量检验评定标准 JTG F80/1-2004;4、施工现场勘察的实际情况;二、工程概况为了实施施工现场管理标准化,整合管理资源,建立有效的预防与持续改进机制,改革现场管理方式和施工组织方式,从而提高管理水平,更加有效的控制施工质量及进度,总监办将三黎xx标至xx标所有水沟盖板进行工厂规模化、集约化、专业化生产,统一管理。
公路混凝土排水沟及盖板施工方案施工方案:混凝土排水沟及盖板施工技术工程简介:本标段共有矩形边沟5745米,均设在五十铺大街左右侧。
沟身混凝土强度为C20(总方量2832m3),盖板混凝土强度为C25(总方量671m3)。
施工工艺及流程:1.矩形排水沟施工工艺及流程:施工准备测量放线沟槽开挖、报验,混凝土浇筑设置沉降缝混凝土养护,安装盖板验收。
2.沟盖板预制安装施工工艺及流程:施工准备场地硬化找平模板制安钢筋制安,混凝土浇注覆盖养生取板安装验收。
施工准备:1.技术准备:①技术主管组织有关人员进行图纸会审,复核设计图及工程数量,做好导线复测工作和水准复测工作。
②根据控制测量结果放出水沟中桩及边桩,每25米做一个高程控制桩,标记沟槽开挖深度。
③对所有参加施工人员进行施工安全交底和技术交底。
2.试验准备:①水泥混凝土应有标养试块和现场同条件准养护试块。
②检测进场的砂、水泥等材料是否合格,并按检验批次提供检测报告,通过试验确定混凝土配合比指导现场施工。
3.材料准备:矩形排水沟沟身所用材料为普通水泥混凝土,砂石水泥等原材应及时进场。
盖板为C25钢筋混凝土盖板,采用有合格证并复检符合要求的钢筋,检测不合格的材料及时清除出场。
4.机械准备:设备进场之前需进行检验并确保机械检验合格,操作人员需有操作证并进行安全教育。
5.现场准备:①、作好施工现场的“三通一平”工作,保证进场后可立即投入施工。
②、查明基底管线分布情况并完成迁改或采取可靠的保护措施。
现浇混凝土排水沟施工方法:矩形排水沟均为混凝土预制盖板排水沟,沟身采用C20混凝土,盖板采用C25混凝土,水沟侧壁厚度为16cm,水沟底厚度为8cm。
沟槽开挖时,分段施工,每25米一段放出水沟边桩及中桩。
开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
2、钢筋加工前应清理表面锈蚀、油污等杂物,钢筋加工后应进行自检、互检,确保尺寸、数量、位置符合设计要求。
一、工程概况散水沟盖板工程是城市基础设施的重要组成部分,主要用于引导雨水排放,防止城市内涝。
本工程位于某城市某区域,主要包括散水沟的挖掘、盖板的预制、安装以及相关配套设施的建设。
二、施工准备1. 技术准备(1)组织技术人员进行图纸会审,明确设计意图、施工要求及质量标准。
(2)编制施工组织设计,明确施工顺序、施工方法及施工工艺。
2. 材料准备(1)散水沟盖板采用C25钢筋混凝土预制板,需具备出厂质量证明书和试验报告单。
(2)钢筋选用符合国家标准的HRB400钢筋,进场后进行抽样检验。
(3)水泥、砂、石等原材料需符合设计要求,并进行检验。
3. 机械准备(1)挖掘机、装载机、平板运输车等设备,确保满足施工需求。
(2)混凝土搅拌站、振动棒、切割机等设备,保证混凝土浇筑质量。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术培训和安全教育。
三、施工方法及工艺1. 散水沟挖掘(1)根据设计图纸,确定散水沟的尺寸、形状和走向。
(2)采用挖掘机进行散水沟挖掘,确保沟底平整、沟壁垂直。
2. 盖板预制(1)根据设计图纸,确定盖板尺寸、形状和承载能力。
(2)采用模板、钢筋、混凝土等材料进行盖板预制,确保预制质量。
3. 盖板安装(1)在散水沟底部铺设垫层,确保盖板安装平稳。
(2)将预制盖板吊装至指定位置,确保盖板水平、牢固。
(3)对盖板进行焊接固定,确保盖板与沟壁连接紧密。
4. 散水沟回填(1)对散水沟进行回填,回填材料为砂石混合料。
(2)回填过程中,分层压实,确保散水沟稳定性。
5. 散水沟排水设施建设(1)根据设计要求,设置排水口、检查井等排水设施。
(2)排水设施安装完成后,进行排水试验,确保排水畅通。
四、质量控制1. 材料检验:确保原材料、半成品和成品质量符合设计要求。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 工程验收:对工程进行分项、分部、单位工程验收,确保工程质量。
水沟盖板预制标准化施工方案
背景
城市道路、停车场、园林绿地等场所经常需要安装水沟盖板,以便排水和保障交通安全。
传统的水沟盖板施工过程繁琐、耗时且效率低下,为了解决这一问题,推出了水沟盖板预制标准化施工方案。
施工流程
1. 设计与规划
在施工前,首先对需要安装水沟盖板的区域进行设计与规划,确定水沟盖板的尺寸、材质和数量。
根据设计要求,进行预制水沟盖板的生产。
2. 模具制作
制作水沟盖板的模具是整个预制过程中的关键环节,需要根据设计要求精准制作模具,确保预制水沟盖板的尺寸准确。
3. 预制水沟盖板
使用预制模具进行水沟盖板的预制,可同时进行多块水沟盖板的生产,提高生产效率。
在预制过程中,要确保混凝土的配比和浇筑质量,保证预制水沟盖板的强度和耐用性。
4. 运输与安装
预制水沟盖板生产完成后,进行运输至安装现场。
在安装过程中,使用专业设备对水沟盖板进行准确定位和固定,保证安装质量。
优势
•提高施工效率:预制标准化施工方案可以将水沟盖板的生产与安装分开进行,减少施工现场的施工时间,提高施工效率。
•质量可控:通过精准制作模具和严格控制预制过程,可以保证水沟盖板的质量稳定。
•减少浪费:预制标准化方案可以减少现场浪费,提高资源利用率,降低施工成本。
结语
水沟盖板预制标准化施工方案是为了提高施工效率、保证质量和降低成本而推出的新施工方式。
通过合理设计与规划、精准制作模具和严格控制预制过程,预制水沟盖板能够更好地满足城市建设中的排水和交通安全需求。
排水沟及盖板施工方案1. 引言排水沟及盖板是建筑工程中常见的排水系统的组成部分,用于收集和引导降雨水以及污水的流动。
正确的施工方案可以保证排水系统的安全和有效运行。
本文将介绍排水沟及盖板的施工方案,包括设计准备、施工步骤和注意事项等内容。
2. 设计准备在进行排水沟及盖板的施工前,需要进行一些设计准备工作,包括以下几个方面:2.1 确定排水沟的位置和尺寸根据建筑物周围的地形和排水要求,确定排水沟的位置和尺寸。
排水沟一般布置在建筑物周围和场地内部,以便有效地收集降雨水和污水。
2.2 选择合适的材料根据排水沟的使用要求和施工条件,选择合适的材料。
常见的排水沟材料包括钢筋混凝土、塑料和橡胶等。
需要考虑材料的耐久性、防水性能和成本等因素。
2.3 设计排水沟的斜度排水沟需要有一定的斜度,以保证水能自然流动,并避免积水。
根据地面的坡度和降雨情况,设计合适的排水沟斜度,一般推荐为1%-2%。
2.4 准备施工图纸和规格说明根据设计要求,制定施工图纸和规格说明,包括排水沟的剖面图、尺寸、材料要求和施工要点等内容。
确保施工人员能够清楚地了解施工要求和技术要点。
3. 施工步骤3.1 准备工作在施工前,需要进行一些准备工作,包括清理施工现场、安装边框和固定导线等。
确保施工现场整洁,并设置好施工线路和标志。
3.2 安装排水沟按照设计要求和图纸,安装排水沟。
先将排水沟部分放置到预定的位置,并调整好水平和斜度。
然后逐段进行连接,使用专用胶水或螺栓等固定连接。
3.3 安装盖板安装排水沟后,需要安装盖板以避免人和物体掉入排水沟中。
根据设计要求和图纸,选择合适的盖板材料和尺寸,将其放置在排水沟上,并进行固定。
确保盖板平整、牢固,并与排水沟良好地连接。
3.4 测试和调整完成排水沟及盖板的安装后,进行测试和调整。
通过灌水测试,检查排水沟的漏水情况和排水效果。
如有需要,进行微调,确保排水沟的稳定和流畅。
4. 注意事项在进行排水沟及盖板的施工过程中,需要注意以下几个事项:4.1 安全防护在施工过程中,必须严格遵守相关安全规定,佩戴必要的防护设备,确保施工人员的安全。
盖板水沟墙子施工方案一、工程概述与目标本工程旨在建设盖板水沟墙子,以满足排水系统的需求,确保排水畅通,防止水患。
工程目标是在保证质量的前提下,高效、安全地完成施工任务,实现盖板水沟墙子的功能性和耐久性。
二、施工材料准备盖板材料:选用耐腐蚀、强度高的材料,如钢筋混凝土或不锈钢板。
水沟墙子材料:选择耐水、抗腐蚀、抗压的材料,如砖石或预制混凝土块。
其他辅助材料:如防水材料、粘合剂、钢筋等。
三、施工流程与步骤前期准备:测量现场,绘制施工图纸,进行工程放样。
基础施工:按照设计要求挖掘水沟,铺设基础垫层。
墙体施工:按照图纸要求,砌筑或安装水沟墙子。
盖板安装:在水沟墙子上安装盖板,确保平整、稳定。
后期整理:清理现场,对完成工程进行整理、修饰。
四、质量控制与检测施工过程中,应严格按照施工图纸和施工技术规范进行施工。
定期对施工材料进行检查,确保材料质量符合要求。
对完成的工程进行质量检测,包括尺寸、强度、稳定性等方面。
五、安全管理与措施施工现场应设置安全警示标志,确保施工人员和行人安全。
施工人员应佩戴安全帽、防护手套等个人防护用品。
定期对施工现场进行安全检查,及时消除安全隐患。
六、环境保护要求施工过程中,应尽量减少噪音、扬尘等对环境的影响。
施工产生的废弃物应进行分类处理,减少污染。
施工完毕后,应及时恢复现场环境,确保工程与自然环境的和谐共生。
七、施工进度与计划制定详细的施工进度计划,明确各阶段的任务和时间节点。
定期对施工进度进行检查和调整,确保工程按计划顺利进行。
八、工程验收与交付工程完成后,应组织专业人员进行验收,确保工程质量符合要求。
验收合格后,进行工程交付,并提供相应的工程资料和保修服务。
本施工方案为盖板水沟墙子工程的基本指导文件,实施过程中应根据实际情况进行调整和优化,确保工程顺利完成。
公路混凝土排水沟及预制盖板施工方案 (一)公路混凝土排水沟及预制盖板施工方案公路建设在我们的生活中扮演着重要的角色,公路建设必须要满足交通运输的需求,这其中排水沟及预制盖板施工方案的优化必须得到重视。
1.施工前准备在施工前,应先进行工程设计,确定施工方案并选定施工过程中所需的材料,设备和劳动力。
要对施工现场进行清理,作为施工准备的一步。
排水沟施工需要先成型,因此还需要对施工现场进行确切的测量和标注,以确保尺寸精确。
2.混凝土排水沟施工混凝土排水沟的施工需要打台阶,保证排水沟的缺口能够留出现浇口,以确保预制槽能够衔接完美。
混凝土板顶部的高度也应以排水沟边缘线为基准,保证同一高度。
当完成砌筑后,我们需要对沟槽中的混凝土进行充分固化。
最后,我们需要按照设计要求将钢筋焊接,并保证采取必要的安全措施。
3.预制盖板施工预制盖板的安装砌体也需要进行正确的安装。
首先,应顺着排水沟,从上到下逐渐递减地进行安装,进行同时,必须注意避免相关连接的泄漏。
安装完全后,需要对其进行检查,以确保整个系统的尺寸精确并达到稳定。
4.巡查及维护在完成施工之后,我们需要对排水系统进行检查,这样可以及时发现并解决问题,例如排水不畅等问题。
同时,我们也需要对系统进行常规维护,定期检查排水系统是否有裂缝或损坏,必要时进行修补。
总之,在道路施工中,排水沟和预制盖板施工方案是很重要的一环。
在施工前,应进行充分的准备,根据设计要求选取合适的材料和施工设备,并在施工时要仔细施工,保证工程的精确和其安全。
在施工过程之后,需要进行巡查和维护,以确保排水系统正常运转。
盖板混凝土排水沟本工程部分路段需设置排水沟(含盖板),排水沟大样图如下:1、施工放样排水沟工程分段施工,分段放样,根据路基中线,放出排水沟中线及边线,线位设好以后请监理检测,符合要求再进行下道工序。
2、边沟开挖开挖前,先由测量将开挖边线放出,然后挖掘机进行开挖,人工清理。
为了便于施工,因此在放线的时候,两侧各加宽50cm,以满足关模及工人操作的施工条件。
在边沟混凝土浇筑完成并拆模后,需对加宽部分进行回填。
开挖完成后,由人工进行清底,将边沟里的碎石、泥浆及其它杂物清理、冲洗干净。
3、土石方运输在开挖完成后,留足回填土后,将多余土石方用自卸车运输至弃土场。
4、模板施工排水沟模板拟采用2cm厚竹胶板,模板支撑采用5×10cm扁方。
模板安装详见下图:排水边沟模板安装图2cm厚竹胶板5X10cm扁方2cm厚竹胶板支撑木方支撑木方支撑钢筋5、混凝土浇筑及养护该排水沟工程混凝土为C20混凝土,采用现场集中搅拌,分段施工。
在混凝土浇筑完成后,需进行养护,养护采用砂洒水进行覆盖,并定时进行浇水,防止因为砼表面温度过高而产生混凝土开裂。
6、盖板预制及安装(1)模板安装和定位:为保证预制盖板底部平整,不翘曲变形,盖板模板采用光面竹胶板底模,模板安装后必须定位加固,防止浇注混凝土时跑模变形,为防止浇注混凝土从底部冒浆,角钢与竹胶板结合面必须密贴,并用胶带封闭内侧接逢。
(2)网片制作与安装:排水沟盖板钢筋网片均在加工平台上按设计尺寸定型预制,钢筋网片安装前,在底模面上放置2cm厚的混凝土垫块作为保护层厚度。
然后按设计位置安放和固定钢筋网片。
(3)板砼浇筑:盖板混凝土标号为C25,必须严格控制水灰比和塌落度,采用钢筋插捣或平板振捣器振捣。
盖板混凝土在初凝后终凝前,要对面层进行收光处理,一般在混凝土施工后2.5~3.0小时收光。
保证盖板面层光滑。
混凝土终凝后采用湿麻袋覆盖盖板预制块洒水养护,养护时间不少于14天。
脱模时间一般可在混凝土施工后12小时左,脱模后混凝土强度相对较低,搬运过程中要加强对成品盖板的保护,防止棱角破损,影响外观质量。
盖板水沟施工方案 2在城市道路建设和城市排水系统中,盖板水沟是一个非常重要的设施。
盖板水沟的施工质量直接影响到城市道路的排水效果和通行安全。
本文将介绍盖板水沟施工的具体方案,以确保水沟的质量和功能。
施工前准备在进行盖板水沟的施工前,需要做好充分的准备工作。
首先需要确定水沟的位置和长度,以及水沟的排水方向。
同时需要清理水沟周围的杂物和垃圾,确保水沟施工的通畅性。
材料准备在进行水沟施工前,需要准备好必要的材料,主要包括水泥、沙子、石子、防水涂料、水泥砂浆等。
这些材料质量必须符合相关标准,以确保水沟的耐用性和排水效果。
施工步骤1.清理施工区域:将水沟周围的杂物和垃圾清理干净,确保水沟施工的通畅性。
2.定位水沟位置:根据设计要求和实际情况确定水沟的位置和长度。
3.挖掘水沟坑:根据设计要求,在水沟位置挖掘坑,坑的深度和宽度需符合设计标准。
4.铺设水泥砂浆:在水沟坑内铺设一层水泥砂浆,以增加水沟的稳固性。
5.安装水泥板:将预制的水泥板按设计要求安装在水沟坑内,确保水泥板之间的连接密实。
6.施工防水层:在水泥板上施工防水涂料,以确保水沟具有良好的防水效果。
7.填充石子:在水泥板上填充适量的石子,以增加水沟的排水能力。
8.清理施工现场:清理施工现场,确保施工质量和安全。
施工注意事项•水泥板的安装要求水平稳固,严禁出现错位和空隙。
•水泥板之间的连接必须紧密,且要保持水沟的排水畅通性。
•在施工过程中要注意安全,必须佩戴好安全防护用品,确保施工人员安全。
通过以上的施工方案,可以确保盖板水沟的质量和功能,提高城市道路的排水效果,保障市民的通行安全。
希望本文对盖板水沟施工有所帮助。

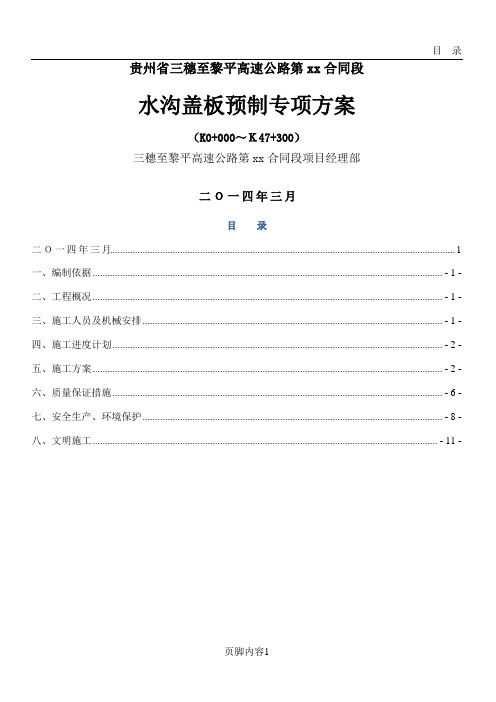

贵州省三穗至黎平高速公路第xx合同段水沟盖板预制专项方案(K0+000~K47+300)三穗至黎平高速公路第xx合同段项目经理部二O一四年三月目录一、编制依据 .................................................................................................. - 1 -二、工程概况 .................................................................................................. - 1 -三、施工人员及机械安排 .............................................................................. - 1 -四、施工进度计划 .......................................................................................... - 3 -五、施工方案 .................................................................................................. - 3 -六、质量保证措施 .......................................................................................... - 8 -七、安全生产、环境保护 ............................................................................ - 10 -八、文明施工 ................................................................................................ - 14 -水沟盖板预制标准化施工方案(K0+000~K47+300)一、编制依据1、三穗至黎平高速公路第xx合同段施工设计图;2、公路桥涵施工技术规范 JTG/T F50-2011;3、公路工程质量检验评定标准 JTG F80/1-2004;4、施工现场勘察的实际情况;二、工程概况为了实施施工现场管理标准化,整合管理资源,建立有效的预防与持续改进机制,改革现场管理方式和施工组织方式,从而提高管理水平,更加有效的控制施工质量及进度,总监办将三黎xx标至xx标所有水沟盖板进行工厂规模化、集约化、专业化生产,统一管理。
一至四标合计水沟盖板共70044块,盖板尺寸为0.49m×0.15m×1m(宽×厚×长),边沟盖板左右两侧携刻贵州高速四个大字,字高11cm,宽7.6cm,中间为集团公司徽标,下为承建施工单位名称或简称,字高7cm,字体统一采用楷体,字及徽标采用凹进阴文形式。
钢筋重18.56kg/块,因此总的工程量为:C30混凝土5358.4m3,钢筋1300吨,单块盖板重量约为217.46kg。
工期为4个月,2014年04月~2014年07月,每个月有效工作时间按28天计,共计112天,平均日产量为625块/天,C30混凝土47.82m3/天,钢筋11600kg。
各标段详细盖板段落见附表:路基、路面排水工程数量表。
三、施工人员及机械安排(一)人员安排根据进度计划及工程量,计划投入施工人员为42个人。
技术负责人员1人,技术人员1人,安全员1人,钢筋工14人,盖板制作8人,叉车司机3人,拆模3人,混凝土收面压光2人,养护及杂工4人,打包及装车2人,货车司机2人,电工1人。
(二)机械安排为保证工程质量和工期,根据工程数量和工期要求,我项目部安排充足的施工机械,主要是叉车3台,盖板制作机械1套,拆模设备1套,混凝土运输的罐车2辆,搅拌站1套,电焊机3台,切断机1台,弯曲机1台、电焊机3台、25T吊车一台、重型平板车2台。
(附主要施工机械表)。
主要施工机械表四、施工进度计划(一) 2014年4月10日至2014年7月30日。
五、施工方案5.1、前期准备通过反复选址最后确定在K7+100弃土场上建设水沟盖板预制场,场地建设面积约6000m2,场地采用平均厚度约20cm的C20混凝土硬化,在实行小型构件预制标准化建设中,根据所需预制块工程量,规划预制场地,按生产车间的标准和要求进行布局和建设。
首先对预制场地和进出场道路采用混凝土进行硬化处理,合理设置排水系统,合理划分预制场功能分区,即预制区、养生区、成品堆放区、钢筋原材料堆放区、钢筋加工及钢筋半成品存放区、模具清洗区,并设置标识标牌。
其次是注重模板加工标准化。
模板采用高强度整体塑钢模板,按照小型预制构件设计尺寸及要求,由厂家制作塑钢模具的各种钢模母胎。
钢模母胎制作完毕后,生产预制小型预制块所需的塑钢模板。
三是注重施工工艺标准化。
通过多次比对试验,首先是实验室对配合比的调试,通过掺加粉煤灰、调整水灰比、砂率、搅拌时间、浇筑工艺及振捣时间等措施,并比较构件拆模后的效果,最终确定合理配合比;制定切实可行的施工方案,在施工工艺流程上把好混凝土拌合、运输、浇筑、养生、拆模、验收、存放及模具清洗等关口;在施工操作要点等方面做到了规范有序、严格控制、精细管理,使得水沟盖板的观质量达到“光洁如玉、手感顺滑”的效果。
5.2、场地平面布置图5.3、施工工艺5.3.1、模具1)、模具采用塑模,按每种不同的规格和外形单独定做。
模具加工过程中根据其外形采取不同的加固措施;模具根据壁厚和外形应预留抗张尺寸。
模具有一定的抗高温变形和抗低温破坏的能力。
2)模具在使用前应对所有的模具进行尺寸、表面光洁度、预留抗张尺寸、完好程度进行全面的检验,不合格的模具不得用于构件预制。
采用的塑钢模具3)模具使用前应提前1小时彻底清洗干净,并均匀涂抹色泽纯净、隔离效果好的脱模剂,脱模剂不得采用影响混凝土表面色泽的废机油。
4)涂抹完成脱模剂后应将模具内面朝下放置,以避免脱模剂边角的油料堆三黎一标水沟盖板预制场总平面布置图积,从而影响混凝土强度和外观,和因此而造成合格率降低。
5)模具应尽量避免阳光直射,不得与腐蚀性物质接触。
5.3.2、钢筋制作1)、水沟盖板钢筋批量化生产,工人进行分工,下料的专业负责下料,绑扎的专业绑扎,为了确保钢筋网片的稳定,采用电焊和绑扎想结合的方法进行固定。
钢筋网片成型后堆放在钢筋半成品区域,堆放高度不宜过高。
钢筋网片的制作加工好的钢筋网片2)、钢筋入模前要先对钢筋进行定位,确保钢筋的保护层在混凝土浇筑过程中不会产生变化,将钢筋网片悬挂在模具上,等混凝土浇筑完后再取下定位架。
采用定位架使得钢筋网片悬空,保证保护层厚度5.3.3、盖板的制作1)盖板采用平板振动台制作,传送带传送,运输叉车将制作好的盖板送至养生区。
平板振动台自行设计,组装、试机完成,振动台设计高度为80cm 时,现场操作比较合适,主要上下搬运模具及人工装料方便省力省时等特点。
根据模具大小设置振动台尺寸:150㎝×300㎝,可以一次存放6~10个模具。
平板振动台后是传送带,将制作好的盖板传送至平台边缘,然后用叉车运送至养生区养生。
2)、盖板制作时采用人工入模,平板式振动台振动密实。
人工装料入模时应注意铲子不得与模具接触,应在距离模具10~30cm。
装料分两次完成,装至一半时用振动台将模具内的混凝土振平一次,停振后再将模具内装满,装料的高度以模具顶沿下3~5mm为宜。
混凝土分两次振实,先振动20~30S将混凝土内的气泡排除干净使混凝土内骨架混合均匀,约40~60S后再振动10~20S消除水泥水化反应产生的气泡及缝隙,使之完全密实。
混凝土完成第一次振实后应及时将装料过多或过少的部分铲除或添满,确保构件尺寸一致。
同时应将没有没入水泥浆内影响制品外观的碎石剔除。
制品振实后将制品用传送带传送至托板上,用叉车移运至养护区进行养护,叉车移运制品时应保证湿制品的水平,抬制品时必须确保湿制品的各个边受力平衡,如发生猛然倾动必须再放到振动台上振动5~10s。
湿制品摆放在养护区时必须要保证混凝土表面的浆液与模具顶沿平行,确保制品的规格尺寸的均匀。
湿制品加工过程中应同时制作试块。
混凝土入模、振捣密实用叉车将制作好的盖板运送至养生区5.3.4、压光及养生1)湿制品放置约30℃.h后进行表面压光,压光应轻搓轻压,避免损伤混凝土内部的结构和密实状态。
2)压光时应将模具顶沿的浮浆清理干净,避免脱模过程中因浮浆脱落崩裂构件主体。
进行压光3)压光之后尽快对湿制品进行养生,养生洒水以水雾为最佳(自动喷淋装置),可以同时达到养生、加快混凝土水化的作用,还能避免混凝土表面因养生洒水损坏。
4)混凝土浇筑完毕后应在12小时内洒水养生,具体时间和频率应根据当时的气象条件确定,空气干燥气温高时多洒,反之则少洒,以保持制品连续湿润为准,养生最少保持7天或监理工程师指示天数。
5)养生期间,在砼强度达到2.5N/mm2以前,不得使其承受荷载,拆模以前模板均应连续保持湿润。
6)湿制品应摆放时在喷淋装置喷雾范围内,保证喷洒水养生不留死角。
成品进行养生5.3.5、脱模1)脱模采用特制的脱模架嵌套在制品的模具外侧,通过人工轻轻振动使制品脱离模具。
成品脱模2)脱模时应注意轻拿轻放,避免损坏制品的边、角,影响制品的外观。
3)制品脱模时和脱模后都不得拖行或者强行振动。
4)制品脱模后制品蒸发面加大,应时刻注意加强养护,增加养护次数和养护用水量。
5)炎热高温天气时,避免高温直射,避免构件高温因养护不到位而造成的砼表面干燥收缩引起干缩裂纹。
5.3.6、成品堆放1)脱模后应先将成品进行编号,所有的构件均应对号入座、分区堆放,并且起到指导各个规格的产品的加工量的作用。
2)成品在搬运转场过程中应轻拿轻放,避免碰撞损坏制品的边、角,影响制品的外观。
3)堆放应按照各种构件的不同形式确定堆放方式,做到既不破坏构件又能尽可能的有效利用场地。
板类构件一般应采用叠层平放,板间宜设置通长垫木。
4)成品移运至成品区之后,在28天以内仍需要进行适当的养护。
成品堆放六、质量保证措施1.质量保证组织措施。
建立一个有效的工程质量保证体系,落实质量管理制度,配齐各级质量管理人员,提高质量意识。
2.质量保证制度措施。
加强教育,建立健全规章制度,强化全员质量意识教育,坚持岗前培训及持证上岗制度,坚持“三检、四按、五不准、六做到”。
3.质量保证技术措施。
