楼地面清单项目工程量计算规则
- 格式:doc
- 大小:33.50 KB
- 文档页数:5
第一章楼地面工程工程量计算规则一、地面垫层按室内主墙间净空间乘以设计厚度以立方米计算。
应扣除凸出地面的构筑物、设备基础、室内铁道、地沟等所占体积,不扣除柱、垛、间壁墙、扶墙烟囱及面积在0.3m²以内的孔洞所占面积。
二、整体面积、找平层均按主墙间净空面积以平方米计算,应扣除凸出地面构筑物,设备基础、室内管道、地沟等所占面积,不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m²以内的孔洞所占面积,但门洞、空圈、暖龛的开口部分的亦不增加。
三、楼地面:1.装饰面积按饰面的净面积计算,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。
拼花部分按实际面积计算。
2.大理石、花岗岩快料面层:当楼地面遇到弧形贴面时,其弧形部分的石材损耗可按实调整,并按弧形图示尺寸每100m另增加人工6工日,砂轮片1.4片;弧形楼梯按相应楼梯项目乘以系数1.2系数;弧形台阶按相应台阶乘1.4系数;弧形踢脚板按相应踢脚板项目人工乘1.15系数,其他不变。
四、楼梯面层(包括踏步、休息平台以及小于500mm宽的楼梯井)按水平投影面积计算。
五、台阶面层(包括踏步及最上一层踏步沿300mm按水平投影面积计算。
六、楼梯找平层按水平投影面积乘系数1.365,台阶乘系数1.48。
七、其他:1.踢脚板按延长米计算,洞口、空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧壁长度亦不增加。
2.石材线倒角磨边加工按延长线计算。
弧形石材磨边人工乘1.3系数。
3.栏杆、扶手包括弯头长度按延长米计算。
4.楼梯栏杆弯头计算,一个拐弯计算二个弯头,顶层加一个弯头。
5.防滑条按楼梯踏步两端距离减300mm以延长计算。
第二章墙柱面装饰工程说明一、本章定额凡注明砂浆种类、配合比、饰面材料型号规格的(含型材)如与设计规定不同时,可按设计规定调整,但人工、机械数量不变。
二、抹灰厚度:抹灰定额中已注明厚度的砂浆,如设计与定额取定的抹灰厚度不同时,可以根据抹灰厚度每增减1mm子目进行调整;抹灰定额中未注明厚度的砂浆,一律不作调整。
楼地面工程量计算规则一、说明(一)本章包括:垫层,找平层,面层,楼梯,踢脚,台阶、坡道、散水6节215个子目。
(二)整体面层的水泥砂浆、混凝土、细石混凝土楼地面,定额中均包括一次抹光的工料费用。
(三)楼梯装饰定额中,包括了踏步、休息平台和梯梯踢脚线,但不包括楼梯底面抹灰。
水泥面楼梯包括金刚砂防滑条。
(四)耐酸瓷板地面定额中,包括找平层和结合层。
(五)台阶、坡道、散水定额中,仅包括面层的工料费用,不包括垫层,其垫层按图示作法执行本章相应子目。
(六)台阶的平台宽度(外墙面至最高一级台阶外边线)在2.5m以内时,平台执行台阶子目;超过2.5m 时,平台执行楼地面相应子目。
二、工程量计算规则(一)垫层按室内房间净面积乘以厚度以立方米计算。
应扣除沟道、设备基础等所占的体积;不扣除柱垛、间壁墙和附墙烟囱、风道及面积在0.3m2以内孔洞所占体积,但门洞口、暖气槽和壁龛的开口部分所占的垫层体积也不增加。
(二)找平层、整体面层按房间净面积以平方米计算,不扣除墙垛、柱、间壁墙及在0.3m2以内孔洞所占面积,但门洞口、暖气槽的面积也不增加。
地垄墙上的找平层按地垄墙长度乘以地垄墙宽度以平方米计算。
(三)块料面层、木地板、活动地板,按图示尺寸以平方米计算。
扣除柱子所占的面积,门洞口、暖气槽和壁龛的开口部分工程量并入相应面层内。
(四)塑胶地面、塑胶球场按图示尺寸以平方米计算。
(五)铝合金道牙按图示尺寸以米计算。
(六)楼梯各种面层(包括踏步、平台)按楼梯间净水平投影面积以平方米计算。
楼梯井宽在500mm以内者不予扣除,超过500mm者应扣除其面积。
(七)楼梯满铺地毯按楼梯间净水平投影面积计算;不满铺地毯按实铺地毯的展开面积计算,(八)波打线按图示尺寸以平方米计算。
(九)踢脚1.水泥、现制磨石踢脚线,按房间周长以米计算。
不扣除门洞口所占长度,但门侧边、墙垛及附墙烟囱侧边的工程量也不增加。
2.块料踢脚、木踢脚按图示长度以米计算。
一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层和地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的自然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层和地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求接受减震孔方式减弱爆破振动波时,可按预裂爆破项目编码列项。
7、土方开挖中,依据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。

楼地面镶贴的清单工程量计算规则以楼地面镶贴的清单工程量计算规则为标题,我们来详细探讨一下这个主题。
楼地面镶贴是建筑工程中常见的一项任务,它涉及到测量、计算和安装,需要遵循一定的规则和标准。
我们需要了解楼地面镶贴的定义和目的。
楼地面镶贴是指将地砖、地板砖等材料铺设在楼层的表面,以增加地面的美观度和使用功能。
这项工作需要精确的测量和计算,以确保铺设的地砖完美贴合,并且能够承受日常使用和负荷。
接下来,我们来讨论楼地面镶贴的工程量计算规则。
在计算工程量时,通常需要考虑以下几个方面:1. 镶贴面积:首先,需要测量楼地面的面积,然后根据地砖的规格(长度和宽度)计算所需的地砖数量。
一般来说,地砖的规格是已知的,我们只需要将楼地面的面积除以地砖的面积,即可得到所需的地砖数量。
2. 切割浪费:在铺设地砖时,通常需要进行切割,以适应墙角和其他特殊形状的地方。
这就需要计算切割浪费的量,以确保在铺设过程中有足够的材料。
切割浪费的计算通常是根据经验来进行的,根据所使用的地砖类型和铺设方法,可以预估出浪费的比例。
3. 边缘装饰:除了地面铺设外,还需要考虑边缘装饰的工程量。
边缘装饰包括门口和楼梯口的装饰,通常使用边砖或者踢脚线进行装饰。
计算边缘装饰的工程量时,需要测量边缘长度,并根据边砖的规格计算所需数量。
4. 粘合剂和勾缝剂:在地砖铺设过程中,需要使用粘合剂将地砖固定在地面上,并使用勾缝剂填充地砖之间的缝隙。
计算粘合剂和勾缝剂的工程量时,需要考虑铺设面积、地砖的规格和勾缝剂的厚度。
5. 其他材料和工具:除了上述所提到的材料外,还需要考虑其他的材料和工具,如水平仪、切割工具、清洁剂等。
这些材料和工具的数量需要根据实际情况进行估算,以确保工程的顺利进行。
除了工程量的计算,楼地面镶贴还需要遵循一些安装规则和标准。
例如,地砖的铺设应该保持水平和平整,铺设过程中需要注意砖与砖之间的间隙,同时还需要考虑地砖与墙体之间的间隙和收口处理。
第五章楼地面、天棚工程说明本章分为地、楼面等常用综合项目和天棚、楼地面单项定额两部分,在综合项目中楼面面层与基层应分别计算。
地面(包括基层)与带含量的楼面抹灰是按苏J9501标准图集常用做法编制的,凡设计选型与定额相同者,可直接套用。
天棚和楼面镶贴块料面层应按本章单项定额执行外,其结构楼层仍按相应综合项目执行.一、本定额综合项目内容如下:1、地面:包括平整场地、人工挖运回填夯填土、垫层、砼基层、面层、踢脚线(但块料面层中踢脚线、大理石花岗岩地面成品保护未综合在内,应按规定另行计算).2、现浇板楼:包括净高在3.60米内的模板、砼、板底抹灰。
3、阶梯教室、看台:包括砼、模板。
4、楼面后浇带:包括净高在3。
60米内的模板、砼、板底抹灰.支撑、模板超工期增加费应另列项目计算。
5、预制板楼面:包括在加工厂预制砼构件、模板、15公里场外运输、安装、堵头灌缝、细石砼找平、板底抹灰。
6、带含量楼面面层:整体面层包括面层、踢脚线。
木楼地板包括水泥砂浆找平、木地楞、垫块、地板、聚氨酯清漆.7、楼梯、阳台、栏杆、散水、明沟等包括垫层、基层、模板、砼、面层抹灰、板底抹灰。
8、楼地面变形缝已按苏J9509标准图集常用做法进行综合。
9、本章3。
6米净高是指:无地下室时底层是指设计室外地面至上层板底面,楼层指本层板顶面至上层板底面。
二、单项定额1、天棚中吊筋、龙骨、面层、装饰线条等均应单独列项分别计算。
2、各种地面垫层是弥补室内地面综合项目不足进行换算之用。
3、花岗岩地面或特殊地面不论采用何种材料对地面进行保护均按定额执行,但必须是实际发生时才能计算。
三、凡墙面为刮糙抹灰面的地、楼面,其面层综合内容中含有踢脚线的,踢脚线应扣除。
四、室内外高差是按300毫米计算的,设计室内、外高差与定额不同时,室内填土、运土按每增减50毫米进行调整,当设计室内外高差在200毫米以内时,土方不调整。
五、地面垫层是按电动夯实机编制的,当采用压路机碾压时,每立方米相应垫层材料乘系数1。
楼地面工程工程量计算规则及公式(一)、地面垫层计算规则:按室内主墙间净空面积乘设计厚度以m3计算。
应扣除:凸出地面的构筑物、设备基础、室内铁道、地沟等所占体积。
不扣除:柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占面积。
但门洞、空圈、壁龛的开口部分亦不增加。
主墙系指墙厚≥120mm的墙体。
(二)、整体面层、找平层计算规则:按主墙间净空面积以平方米计算。
应扣除:凸出地面构筑物、设备基础、室内管道、地沟等所占面积。
不扣除:柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内的孔洞所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。
(三)、块料面层计算规则:按图示尺寸实铺面积以平方米计算,应扣除突出地面不做面层的地方,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。
(四)、楼梯面层计算规则:楼梯整体面层(包括踏步、休息平台以及小于200mm宽的楼梯井)按水平投影面积计算。
楼梯与走廊连接的,以楼梯沿口梁外缘为界,线内为楼梯面积,线外为走廊面积。
楼梯块料面层按展开实铺面积计算。
(五)、台阶计算规则:台阶整体面层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算,块料面层按展开(包括两侧)实铺面积计算。
(六)、踢脚板计算规则:水泥砂浆、水磨石踢脚板按延长米计算,洞口、空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧壁长度亦不增加;块料面层踢脚线按图示尺寸以实贴延长米计算,门洞扣除,侧壁增加。
(七)散水、防滑坡道计算规则:按图示尺寸以平方米计算。
计算公式为:S=(L外+4*散水宽度-台阶、花坛等所站散水长度)*散水宽度。
(八)、栏杆、扶手计算规则:栏杆、扶手包括弯头长度按延长米计算。
计算公式是L=(楼梯踏步板水平投影长度*1.18+0.15*2*1.18+楼梯井宽度)*2*楼梯层数+顶层一个踏步板的宽度。
楼地面工程计算规则一).找平层、垫层、面层1. 基础垫层按图示尺寸以立方米计算。
2. 地面垫层按室内主墙间净空面积乘以设计厚度以立方米计算;找平层、整体面层按主墙间净空面积以平方米计算。
均应扣除突出地面的构筑物、设备基础、室内铁道、地沟等所占的体积(面积),但不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占体积(面积),而门洞、空圈、暖气包槽、壁龛的开口部分的体积(面积)亦不增加。
3. 楼地面铺地毯,按实铺面积计算(不扣除柱、垛所占面积)。
楼梯铺地毯按楼梯(包括踏步、休息平台、锁口梁)水平投影面积计算,不扣除宽度在200mm 以内楼梯井所占面积。
4. 块料面层,按图示尺寸实铺面积亦平方米计算,门洞、空圈、暖气包槽、壁龛等的开口部分的工程量并入相应的面层内计算。
5. 楼梯面层(包括踏步、休息平台、锁口梁)按水平投影面积计算。
整体面层楼梯井宽度在500mm以内者,块料面层楼梯井宽度在200mm以内者不予扣除。
6. 踢脚线以延长米计算,洞口及空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧面壁长度亦不增加。
7. 防滑条按楼梯踏步两端距离减300mm亦延长米计算。
8. 台阶按水平投影面积计算,包括最上层踏步沿300mm。
(2.台阶面层包括踏步及最上一层踏步边沿加300mm,不包括牵边、侧面抹灰)(二).其它1. 散水、防滑坡道面层按水平投影面积计算。
2. 明沟按图示尺寸以延长米计算。
3. 栏杆、扶手包括弯头长度按延长米计算。
4. 扶手弯头以个计算。
(13.凿石明沟、砖明沟工程设计断面小于定额规定断面时,按定额执行,不作调整;设计断面大于定额规定断面时,土石方开挖,砌筑工程量分别套用相应定额)说明1.本章定额子目按照手工操作和机械使用综合考虑。
2.各种砂浆的种类、配合比和粘结剂与定额取定不同时,可以换算。
3.砂浆找平层设计厚度与定额取定不同时,按每增减定额子目调整。
4.砂浆结合层设计厚度与定额取定不同时,砂浆厚度按比例换算。

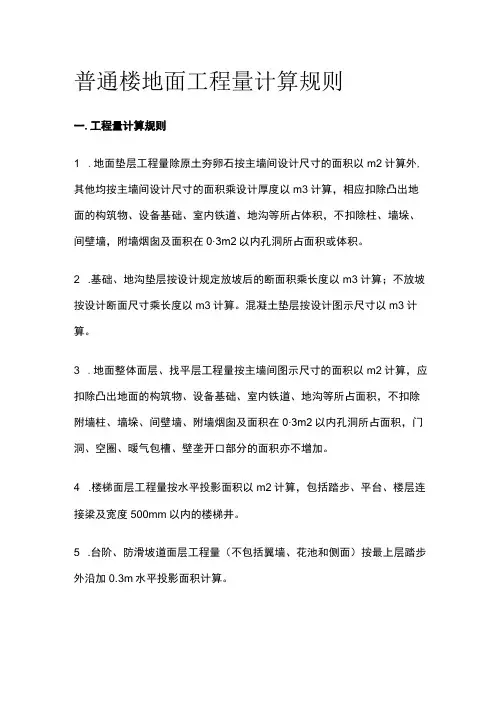

普通楼地面工程量计算规则一.工程量计算规则1 .地面垫层工程量除原土夯卵石按主墙间设计尺寸的面积以m2计算外,其他均按主墙间设计尺寸的面积乘设计厚度以m3计算,相应扣除凸出地面的构筑物、设备基础、室内铁道、地沟等所占体积,不扣除柱、墙垛、间壁墙,附墙烟囱及面积在0∙3m2以内孔洞所占面积或体积。
2 .基础、地沟垫层按设计规定放坡后的断面积乘长度以m3计算;不放坡按设计断面尺寸乘长度以m3计算。
混凝土垫层按设计图示尺寸以m3计算。
3 .地面整体面层、找平层工程量按主墙间图示尺寸的面积以m2计算,应扣除凸出地面的构筑物、设备基础、室内铁道、地沟等所占面积,不扣除附墙柱、墙垛、间壁墙、附墙烟囱及面积在0∙3m2以内孔洞所占面积,门洞、空圈、暖气包槽、壁垄开口部分的面积亦不增加。
4 .楼梯面层工程量按水平投影面积以m2计算,包括踏步、平台、楼层连接梁及宽度500mm以内的楼梯井。
5 .台阶、防滑坡道面层工程量(不包括翼墙、花池和侧面)按最上层踏步外沿加0.3m水平投影面积计算。
6 .踢脚线工程量按延长m计算,洞口、空圈长度不予扣除,洞口、空圈、墙垛、附墙烟囱等侧壁长度亦不增加。
7,阳台地面的面层,并入相应楼地面工程量内计算。
二、调整系数1采用螺旋形楼梯时,应将相应面层的楼梯定额人工用量乘系数12,整体面层材料用量乘系数1.05;采用剪刀楼梯时,应将相应面层的楼梯定额人工用量乘系数1.15,整体面层材料用量乘系数1.15;楼梯踏步带三角形踢脚线的按相应定额项目人工、材料、机械用量乘系数15。
2.踢脚线定额内,踢脚板的高度是按15Cm计算的,设计规定高度与定额计算高度不同时,定额内的材料用量可进行换算,人工和机械用量不再调整。
三.说明1整体面层的楼地面定额项目及楼梯定额项目内,均不包括踢脚板工料。
2 .楼梯定额项目内不包括楼梯板底抹灰,应按第十二章天棚抹灰项目另行计算。
3 .楼梯踏步、台阶设计有防滑条时,应按第十四章装饰楼地面工程相应项目计算。
附录B装饰装修工程工程量清单项目及计算规则一、概况二、附录B.1 楼地面工程三、附录B.2墙、柱面工程四、附录B.3天棚工程五、附录B.4门窗工程六、附录B.5油漆、涂料、裱糊工程七、附录B.6其他工程随着人们物质生活的提高,建筑装饰档次逐年上升,其造价已接近或超过土建工程造价,专业的建筑装饰企业逐渐成熟、壮大,成为建筑行业一大支柱产业。
鉴于上述现实,我们将“装饰工程工程量清单项目及计算规则”单独列为附录B(以下简称附录B)。
(一)内容及适用范围(二)章、节、项目的设置(三)有关问题的说明1.包括内容:附录B清单项目包括楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆涂料裱糊工程,其他工程共六章四十七节二一四个项目。
2.适用范围:附录B清单项目适用于采用工程量清单计价的装饰装修工程。
1.附录B清单项目与《全国统一建筑装饰装修工程消耗量定额》(以下简称消耗量定额)章、节、项目设置进行适当对应衔接。
2.消耗量定额的装饰装修脚手架及项目成品保护费、垂直运输费列入工程清单措施项目费,附录B减至六章。
3.附录B清单项目“节”的设置,基本保持消耗量定额顺序,但由于清单项目不是定额不能将同类工程一一列项,如:消耗量定额将楼地面工程的块料面层分为天然石材、人造大理石板、水磨石、陶瓷地砖、玻璃地砖……等,而在清单项目中只列一项“块料面层”。
还有一些在消耗量定额中列为一节,如“分隔嵌条、防滑条”列为一节,而在清单项目中,嵌条、防滑条仅是项目的一项特征。
为此,清单项目仅有四十七节。
4.附录B清单项目“子目”设置,在消耗量定额基础上增加了:楼地面水泥砂浆、菱苦土整体面层、墙柱面一般抹灰项目、特殊五金安装、存包柜、鞋柜、镜箱等项目。
1.附录之间的衔接(1)附录B清单项目也适用于附录E(园林绿化工程工程量清单项目及计算规则)中未列项的清单项目。
(2)附录A(建筑工程工程清单项目及计算规则)的垫层只适用于基础垫层,附录B中楼地面垫层包含在相关的楼地面、台阶项目内。
一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。
(一)楼、地面工程一、楼地面找平层和整体面层均按主墙间净面积以平方米计算。
计算时应扣除凸出地面的构筑物、设备基础、室内铁道、室内地沟等所占面积,不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内的孔洞所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。
二、楼、地面块料面层,按设计图示尺寸实铺面积以平方米计算。
门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。
三、楼梯面层(包括踏步及最后一级踏步宽、休息平台、小于500mm宽的楼梯井),按水平投影面积计算。
四、台阶面层(包括踏步及最上一层一个踏步宽)按水平投影面积计算。
五、踢脚板(线)根据设计做法,以定额单位的平方米或米计算工程量。
六、防滑条、地面分格嵌条按设计尺寸以延长米计算。
七、地面点缀按点缀的面积计算,套用相应定额。
计算地面铺贴面积时,不扣除点缀所占面积,主体块料加工用工亦不增加。
(二)墙、柱面工程一、内墙抹灰工程量按以下规则计算:(一)内墙抹灰以平方米计算。
计算时应扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线、单个面积在0.3m2以内的孔洞和墙与构件交接处的面积,洞侧壁和顶面亦不增加。
墙垛和附墙烟囱侧壁面积与内墙抹灰工程量合并计算。
(二)内墙抹灰的长度,以主墙间的图示净长尺寸计算。
其高度确定如下:1、无墙裙的,其高度按室内地面或楼面至顶棚底面之间距离计算。
2、有墙裙的,其高度按墙裙顶至顶棚底面之间距离计算。
3、有顶棚的,其高度至顶棚底面另加100mm计算。
(三)内墙裙抹灰面积按内墙净长乘以高度计算(扣除或不扣除内容同内墙抹灰)。
(四)柱抹灰按结构断面周长乘设计柱抹灰高度,以平方米计算。
二、外墙一般抹灰工程量按以下规则计算:(一)外墙抹灰面积,按设计外墙抹灰的垂直投影面积以平方米计算。
计算时应扣除门窗洞口、外墙裙和单个面积大于0.3m2孔洞所占面积,洞口侧壁面积不另增加,附墙垛、梁、柱侧面抹灰面积并入外墙面工程量内计算。
楼地面清单项目工程量计算规则(一)整体面层整体面层项目包括水泥砂浆楼地面,现浇水磨石楼地面,细石混凝土楼地面,菱苦土楼地面四个清单项目。
适用范围:各清单项目适用楼面,地面所做的整体面层工程。
工程量计算:工程量计算均按设计图示以面积计算,计量单位㎡。
注意:扣除凸出地面构筑物,设备基础,室内铁轨,地沟等所占面积;不扣除间壁墙和0.3㎡以内的柱,垛,附墙烟囱及孔洞所占面积;门洞,空圈,暖气包槽,壁龛的开口部分不增加面积。
现浇水磨石楼地面工程量=主墙间净长度×主墙间净宽度-构筑物等所占面积(二)块料面积块料面层包括石材楼地面,块料楼地面两个清单项目。
适用范围:各清单项目适用楼面,地面所做的块料面层工程。
工程量计算:同整体面层。
(三)橡塑面层橡塑面层包括橡胶板,橡胶卷材,塑料板,塑料卷材楼地面四个清单项目。
适用范围:橡塑面层各清单项目适用于用粘结剂(如CX401胶等)粘贴橡塑楼面,地面面层工程。
工程量计算:按设计图示尺寸以面积计算,计量单位㎡。
门洞,空圈,暖气包槽,壁龛的开口部分并入相应的工程量内。
(四)其他材料面层其他材料面层包括楼地面地毯,竹木地板,防静电活动地板,金属复合地板四个清单项目。
工程量计算:同橡塑面层。
(五)踢脚线工程量计算:均按设计图示长度乘以高度以面积计算,计量单位㎡。
(六)楼梯装饰工程量计算:按设计图示尺寸以楼梯(包括踏步,休息平台及500mm以内的楼梯井)水平投影面积计算,计量单位㎡。
1.楼梯与楼地面相连时,算至梯口梁内侧边沿;2.无梯口梁者,算至最上一层踏步边沿加300mm。
3.单跑楼梯不论其中间是否有休息平台,其工程量与双跑楼梯同样计算。
(七)扶手,栏杆,栏板装饰适用范围:楼梯,阳台,走廊,回廊及其他装饰性扶手,栏杆,栏板。
工程量计算:各清单项目的工程量均按设计图示尺寸以扶手中心线长度(包括弯头长度)计算,计量单位m。
(八)台阶装饰工程量计算:各清单项目其工程量均按设计图示尺寸以台阶(包括最上一层踏步边沿加300mm)水平投影面积计算,计量单位㎡。
楼地面清单项目工程量计算规则
(一)整体面层
整体面层项目包括水泥砂浆楼地面,现浇水磨石楼地面,细石混凝土楼地面,菱苦土楼地面四个清单项目。
适用范围:各清单项目适用楼面,地面所做的整体面层工程。
工程量计算:工程量计算均按设计图示以面积计算,计量单位㎡。
注意:
扣除凸出地面构筑物,设备基础,室内铁轨,地沟等所占面积;不扣除间壁墙和0.3㎡以内的柱,垛,附墙烟囱及孔洞所占面积;门洞,空圈,暖气包槽,壁龛的开口部分不增加面积。
现浇水磨石楼地面工程量=主墙间净长度×主墙间净宽度-构筑物等所占面积
(二)块料面积
块料面层包括石材楼地面,块料楼地面两个清单项目。
适用范围:各清单项目适用楼面,地面所做的块料面层工程。
工程量计算:同整体面层。
(三)橡塑面层
橡塑面层包括橡胶板,橡胶卷材,塑料板,塑料卷材楼地面四个清单项目。
适用范围:橡塑面层各清单项目适用于用粘结剂(如CX401胶等)粘贴橡塑楼面,地面面层工程。
工程量计算:按设计图示尺寸以面积计算,计量单位㎡。
门洞,空圈,暖气包槽,壁龛的开口部分并入相应的工程量内。
(四)其他材料面层
其他材料面层包括楼地面地毯,竹木地板,防静电活动地板,金属复合地板四个清单项目。
工程量计算:同橡塑面层。
(五)踢脚线
工程量计算:均按设计图示长度乘以高度以面积计算,计量单位㎡。
(六)楼梯装饰
工程量计算:按设计图示尺寸以楼梯(包括踏步,休息平台及500mm以内的楼梯井)水平投影面积计算,计量单位㎡。
1.楼梯与楼地面相连时,算至梯口梁内侧边沿;
2.无梯口梁者,算至最上一层踏步边沿加300mm。
3.单跑楼梯不论其中间是否有休息平台,其工程量与双跑
楼梯同样计算。
(七)扶手,栏杆,栏板装饰
适用范围:楼梯,阳台,走廊,回廊及其他装饰性扶手,栏杆,栏板。
工程量计算:各清单项目的工程量均按设计图示尺寸以扶手中心线长度(包括弯头长度)计算,计量单位m。
(八)台阶装饰
工程量计算:各清单项目其工程量均按设计图示尺寸以台阶(包括最上一层踏步边沿加300mm)水平投影面积计算,计量单位㎡。
注意:
台阶面层与平台面层是同一种材料时,平台计算面层后,台阶不再计算最上一层踏步面积,如台阶计算最上一层踏步加300mm,平台面层中必须扣除该面积。
从工程内容中可看出,台阶面层项目报价内包括其下的垫层,面层下的找平层及面积项目,但不包括台阶的现浇混凝土(或砖砌)项目。
(九)零星装饰项目
适用范围:零星装饰项目适用于小面积(0.5㎡以内)少量
分散的楼地面装饰项目。
工程量计算:均按设计图示尺寸以面积计算,计量单位㎡。
