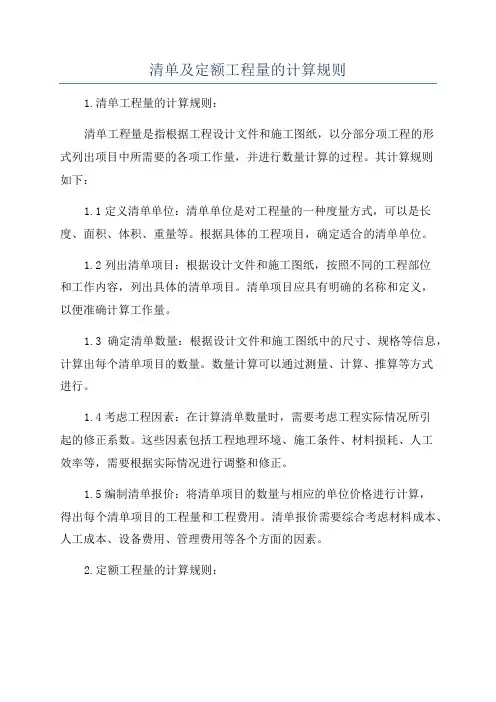

工程量清单及工程量计算规则
- 格式:doc
- 大小:780.00 KB
- 文档页数:36
清单工程量和定额工程量的计算规则对比1.分部分项计算:清单工程量计算是按照分部分项进行计算的,每个分项都需要进行独立的计算。
计算时需要考虑到材料的消耗量、人工的耗时、设备的使用时间等因素。
例如,对于砌筑工程来说,可以根据设计图纸和外墙面积计算出需要的砖块数量,并根据单位面积的砌筑工时计算出需要的人工工时。
2.材料计算:在清单工程量计算中,对于材料的计算是一个重要的部分。
根据设计图纸和施工方案,可以通过计算出每个材料的消耗量来确定所需的材料的数量。
计算时需要考虑到材料的浪费率和损耗率。
例如,对于钢筋工程来说,可以通过计算每根钢筋的长度和单根钢筋的浪费率来确定所需的钢筋数量。
3.人工计算:人工的计算是清单工程量计算中的重要一环。
根据每个分项工程的工时计算规定,可以计算出所需的人工工时。
例如,对于给排水工程来说,可以根据设计图纸和每米管道的安装时间来确定所需的人工工时。
4.设备计算:设备的使用对工程量的计算也有着重要的影响。
根据工程的施工方案,可以确定每个分项工程所需的设备使用时间,再根据设备的工作效率和使用率来计算所需的设备时间。
例如,对于土方工程来说,可以根据每立方米土方的挖掘时间来确定所需的挖机使用时间。
相对于清单工程量计算,定额工程量计算是按照“每单位工程量”的固定数量来计算的。
其计算规则主要包括以下几个方面:1.单位工程量计算:定额工程量计算是按照单位工程量进行计算的,每个分项工程都有固定的单位工程量数量。
单位工程量的确定可以通过历史施工经验或者相关规范进行确定。
例如,对于砌筑工程来说,可以根据建议计量规范中规定的单位面积的砌筑工时和单位面积的砖块数量来确定单位工程量。
2.材料计算:在定额工程量计算中,材料的计算通常是按照单位工程量的标准用量进行计算的,而不是根据具体的设计图纸和施工方案进行计算。
例如,对于钢筋工程来说,可以根据定额规定的每米钢筋标准用量来确定所需的钢筋数量。
3.人工计算:在定额工程量计算中,人工的计算通常是根据单位工程量的标准工时进行计算的。

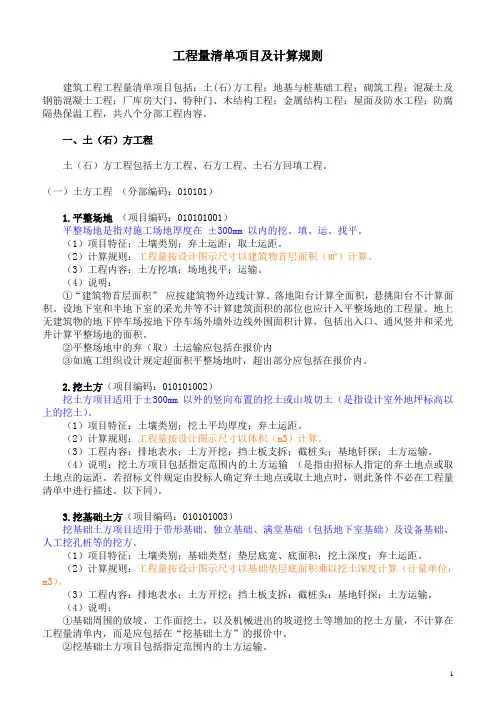

工程量清单项目及计算规则建筑工程工程量清单项目包括:土(石)方工程;地基与桩基础工程;砌筑工程;混凝土及钢筋混凝土工程;厂库房大门、特种门、木结构工程;金属结构工程;屋面及防水工程;防腐隔热保温工程,共八个分部工程内容。
一、土(石)方工程土(石)方工程包括土方工程、石方工程、土石方回填工程。
(一)土方工程(分部编码:010101)1.平整场地(项目编码:010101001)平整场地是指对施工场地厚度在±300mm 以内的挖、填、运、找平。
(1)项目特征:土壤类别;弃土运距;取土运距。
(2)计算规则:工程量按设计图示尺寸以建筑物首层面积(㎡)计算。
(3)工程内容:土方挖填;场地找平;运输。
(4)说明:①“建筑物首层面积”应按建筑物外边线计算。
落地阳台计算全面积,悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
②平整场地中的弃(取)土运输应包括在报价内③如施工组织设计规定超面积平整场地时,超出部分应包括在报价内。
2.挖土方(项目编码:010101002)挖土方项目适用于±300mm以外的竖向布置的挖土或山坡切土(是指设计室外地坪标高以上的挖土)。
(1)项目特征:土壤类别;挖土平均厚度;弃土运距。
(2)计算规则:工程量按设计图示尺寸以体积(m3)计算。
(3)工程内容:排地表水;土方开挖;挡土板支拆;截桩头;基地钎探;土方运输。
(4)说明:挖土方项目包括指定范围内的土方运输(是指由招标人指定的弃土地点或取土地点的运距。
若招标文件规定由投标人确定弃土地点或取土地点时,则此条件不必在工程量清单中进行描述。
以下同)。
3.挖基础土方(项目编码:010101003)挖基础土方项目适用于带形基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方。
工程量是指工程项目中各项工作的数量,是工程项目管理中非常重要的一个环节。
正确计算工程量可以为工程项目的管理和控制提供准确的数据支持。
因此,制定合理的工程量计算规则对于工程项目的顺利进行非常重要。
2024年最新的清单工程量计算规则主要有以下几个方面的内容:
1.清单工程量计算的方法
清单工程量计算主要有几种方法,例如直接计算法、测量计算法、计算机辅助计量法等。
根据不同的工程项目,可以选择不同的计算方法进行工程量计算。
2.清单工程量计算的单位
清单工程量计算的单位需要与清单的内容相匹配,并且要遵循相关标准和规范的要求。
例如,在建筑工程中,常用的单位有平方米、立方米、吨等;在交通工程中,常用的单位有米、立方米、公里等。
3.清单工程量计算的要求
清单工程量计算的要求包括计算的准确性、统一性、可比性等。
计算的结果要准确无误,所有的清单都要按照同一标准和规范进行计算,以便后续的工程管理和控制。
4.清单工程量计算的流程
清单工程量计算的流程包括以下几个步骤:确定计算的依据和要求,编制清单项目,确定工程量计算的方法和单位,进行工程量的计算,核对计算结果,制定工程量计算报告等。
5.清单工程量计算的软件应用
随着计算机技术的发展,清单工程量计算的软件应用越来越广泛。
使
用专业的计算软件可以提高工程量计算的准确性和效率,并且可以方便地
进行数据的管理和汇总。
总之,2024年最新的清单工程量计算规则主要包括计算方法、单位、要求、流程和软件应用等方面的内容。
遵循这些规则可以确保工程项目中
工程量计算的准确性和可靠性,为工程项目的管理和控制提供有力的支持。

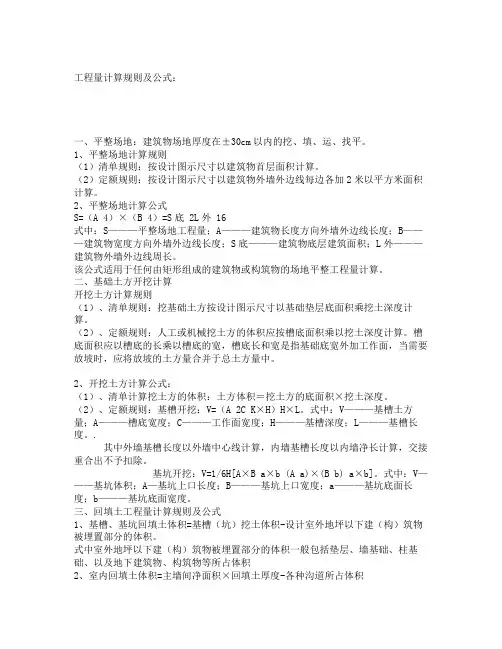

工程量计算规则及公式:一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A 4)×(B 4)=S底 2L外 16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A 2C K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B a×b (A a)×(B b) a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚 L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
清单与定额工程量计算规则大全清单工程量计算规则和定额工程量计算规则是建筑工程计量中常用的两种计量方式,二者在计量原理、计量依据、计量单位等方面有所不同。
本文将对清单工程量计算规则和定额工程量计算规则进行对比分析。
一、计量原理清单工程量计算是按照构件单独计量的原则进行,即按照构件的种类和数量进行计量。
每个构件都有自己的名称和特定的计算方法,以确保计量的准确性。
定额工程量计算是按照标准工序和施工方法进行计量的原理进行,即将施工过程分为几个工序,根据每个工序所需要的材料、时间和人工等进行计算。
二、计量依据清单工程量计算的计量依据是根据施工图纸和设计要求,将工程项目分解为具体的构件,每个构件都有相应的计算方法和计量单位。
定额工程量计算的计量依据是建筑工程定额,定额中规定了每个工序所需的材料数量、人工工时和机械设备使用时间等,以及施工过程中的基本要求。
三、计量单位清单工程量计算的计量单位为具体的构件数量,例如砖块的数量、钢筋的长度、混凝土的体积等。
计量单位具体到每个构件,计量准确。
定额工程量计算的计量单位为标准工序的数量,例如灌浆的施工次数、砌墙的造价等。
计量单位是对工序进行统计,计量粗略。
四、计量的准确性清单工程量计算根据每个具体的构件进行计量,计量结果更为准确,可以更好地控制施工过程中的材料使用和工程质量。
定额工程量计算将施工过程分为几个标准工序,计量结果相对粗略,不能完全准确地反映出施工过程中各个工序的实际情况,容易产生误差。
五、适应性和灵活性清单工程量计算在工程项目数量较少,种类较多的情况下适用,适应性较强,可以应对不同项目的计量需求。
定额工程量计算适用于工程项目数量较多,种类较少的情况,可以通过标准工序进行计量,提高计量工作的效率和精确度。
六、实际应用清单工程量计算常用于建筑工程中的具体构件计量,例如墙体、地板、屋顶等,每个构件都有相应的计算方法和计量单位。
定额工程量计算常用于公路、铁路、桥梁等交通建设工程中,通过标准工序计量,方便施工管理和成本控制。
工程量清单计算规则及说明工程量清单是指在工程施工过程中,根据工程项目的设计方案、施工图纸等文件,对所需物料、材料、设备、工程量等进行详细清单计算并填制成册的一项工作。
工程量清单是施工过程中的重要依据,它包含了施工所需的所有物料和材料的数量、规格、型号等信息,可以用来进行材料采购、工程投标、施工组织等方面的工作。
一、工程量清单计算规则1.清单计量单位:根据中国计量法规定,工程量清单应采用中国计量法确定的计量单位,例如米、个、吨等。
在计算清单时必须确保所使用的计量单位与施工图纸、设计文件等一致,以确保计算结果的准确性。
2.清单数量计算:工程量清单的数量通常采用直接计算和间接计算两种方式。
(1)直接计算:根据施工图纸、设计文件等直接进行数量计算,例如墙体的面积、水泥的用量等。
(2)间接计算:通过相关公式或经验进行数量计算,例如钢筋的数量可以通过梁、柱等的尺寸计算而得。
3.清单工程量估算:在清单计算中,有些数量很难直接测量,需要通过估算得出。
例如土方工程中的挖方量,可以通过测量土方工程区域的长、宽、高等尺寸,然后应用土方工程的计算公式进行计算。
4.清单材料类别划分:根据施工图纸、设计文件等,将工程量清单中所需要的材料划分为合适的类别。
例如,钢筋可以划分为建筑钢筋、热轧钢筋等,这样可以更方便地进行数量计算和采购。
5.清单填制要求:工程量清单应按照清单编码的规范填制,包括清单编号、名称、计量单位、数量、单价等信息。
同时,为了方便查询和使用,清单应按照工程项目的施工顺序进行排序,使其更清晰、明了。
二、工程量清单计算说明1.清单计算的准确性和详细性对工程施工具有重要影响。
工程量清单应尽可能详细,包括各种工程项目的数量、尺寸、规格等,以便准确计算所需的材料和工程量。
2.清单计算时应遵循计算规则,确保计算过程的准确性。
任何计算错误都可能导致工程施工过程中出现问题,增加工程成本和时间。
3.工程量清单的编制应根据实际工程情况进行适当调整。
2024清单计价规范《工程量计算规则》2024年,为了规范工程量计算的计价方法和标准,中国工程造价管理协会发布了《工程量计算规则》(简称《规则》),为工程项目的计价提供了准确、公平、科学的依据。
《规则》主要包括以下内容:1.工程量的计算方法:《规则》明确了工程量的计算方法,包括直接计算、合并计算和控制计算三种方法。
直接计算是对每项工程量分别计算,合并计算是将相同类型的工程量合并计算,控制计算是在直接计算的基础上进行修正。
根据实际情况,可选择不同的计算方法。
2.工程量的计算单位:《规则》规定了各类工程量的计算单位,如土方开挖计算单位为立方米,混凝土计算单位为立方米,砖砌体计算单位为平方米等。
统一的计算单位使得不同工程量之间可以进行比较,便于计价。
3.工程量计算的内容:《规则》详细列出了各类工程量的计算内容,包括土方工程量、砌筑工程量、混凝土工程量、钢筋工程量、木工工程量、装饰装修工程量等。
每个工程量的计算内容包括了所需材料数量、施工工艺等要素,确保计算结果的准确性。
4.工程量计算的原则:《规则》明确了工程量计算的原则,包括全面性原则、细化性原则、独立性原则和叠加性原则。
全面性原则要求计算时要考虑工程量所需的全部材料和工方法,细化性原则要求将工程量细化到最小单位,独立性原则要求对于不同类型的工程量要分别计算,叠加性原则要求计算结果可相加。
5.工程量计算的要求:《规则》提出了对工程量计算的要求,包括准确性、科学性、合理性和可比性等。
准确性要求计算结果准确无误,科学性要求计算方法符合工程实际情况,合理性要求计价结果合理可靠,可比性要求计价结果能够与其他项目进行比较。
6.工程量计算的程序:《规则》规定了工程量计算的程序,包括资料收集、数据整理、计算核对和计算报告等。
每个步骤都有具体的要求和标准,确保计算的严谨和规范。
7.工程量计算的核审和审定:《规则》要求工程量计算必须经过核审和审定。
核审是指对计算过程和结果进行审查,审定是指对核审结果进行最终确认。

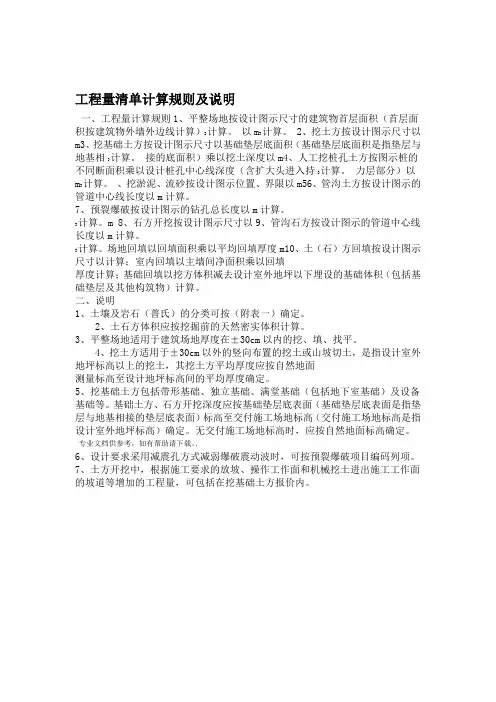

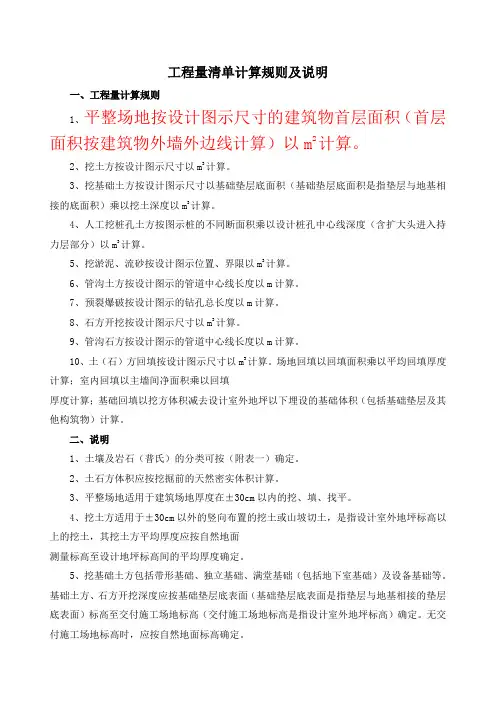

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。
清单及定额工程量的计算规则1.清单工程量的计算规则:清单工程量是指根据工程设计文件和施工图纸,以分部分项工程的形式列出项目中所需要的各项工作量,并进行数量计算的过程。
其计算规则如下:1.1定义清单单位:清单单位是对工程量的一种度量方式,可以是长度、面积、体积、重量等。
根据具体的工程项目,确定适合的清单单位。
1.2列出清单项目:根据设计文件和施工图纸,按照不同的工程部位和工作内容,列出具体的清单项目。
清单项目应具有明确的名称和定义,以便准确计算工作量。
1.3确定清单数量:根据设计文件和施工图纸中的尺寸、规格等信息,计算出每个清单项目的数量。
数量计算可以通过测量、计算、推算等方式进行。
1.4考虑工程因素:在计算清单数量时,需要考虑工程实际情况所引起的修正系数。
这些因素包括工程地理环境、施工条件、材料损耗、人工效率等,需要根据实际情况进行调整和修正。
1.5编制清单报价:将清单项目的数量与相应的单位价格进行计算,得出每个清单项目的工程量和工程费用。
清单报价需要综合考虑材料成本、人工成本、设备费用、管理费用等各个方面的因素。
2.定额工程量的计算规则:定额工程量是指根据工程施工图纸和技术要求,以具体工程量计算指标为基础,按照规定的施工方法和施工工艺,对施工过程中具体工作量进行量化、计算和管理的过程。
其计算规则如下:2.1定义定额单位:定额单位是对施工工作量的一种度量方式,可以是人工工日、材料用量、机械台班等。
根据具体的施工工作内容,确定适合的定额单位。
2.2列出定额项目:根据施工图纸和技术要求,按照不同施工过程和工作内容,列出具体的定额项目。
定额项目应具有明确的名称和定义,以便准确计算工作量。
2.3确定定额数量:根据施工图纸和技术要求中的尺寸、规格等信息,计算出每个定额项目的数量。
数量计算可以通过测量、计算、推算等方式进行。
2.4考虑施工因素:在计算定额数量时,需要考虑施工实际情况所引起的修正系数。
这些因素包括施工条件、工程量的难易程度、人工效率等,需要根据实际情况进行调整和修正。
工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)2计算。
以m3计算。
2、挖土方按设计图示尺寸以m3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相3计算。
接的底面积)乘以挖土深度以m4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持3计算。
力层部分)以m3计算。
、挖淤泥、流砂按设计图示位置、界限以m56、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
3计算。
m 8、石方开挖按设计图示尺寸以9、管沟石方按设计图示的管道中心线长度以m计算。
3计算。
场地回填以回填面积乘以平均回填厚度m10、土(石)方回填按设计图示尺寸以计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
专业文档供参考,如有帮助请下载。
.6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
2024版清单工程量计算规则2024版清单工程量计算规则是中国建设工程项目中用于计算工程量的具体操作规范,下面将详细介绍该规则的相关内容。
一、概述2024版清单工程量计算规则是中国建设工程项目中常用的计量方法,主要规定了工程施工过程中各种工程量的计算依据、计算方法和计量单位等。
该规则的制定旨在确保工程计量的准确性和公正性,为工程量的计算提供统一的标准和方法。
二、计量单位与计算依据根据2024版清单工程量计算规则,工程量的计量单位主要包括长度、面积、体积、重量、人工、机械台班等。
具体的计量单位根据不同的工程项目会有所不同,但一般都是以国家标准为基准进行计量。
而计量依据主要包括设计文件、施工图纸、技术规范和施工组织设计等。
三、计算方法1.长度计算:根据设计文件和施工图纸上的长度要求,结合实际工程情况进行测量,得出准确的长度计量数据。
2.面积计算:通过测量工程项目的平面尺寸或面积,结合设计文件和施工图纸的要求,计算出准确的面积计量数据。
3.体积计算:通过测量工程项目的立面尺寸、高度和数量,结合设计文件和施工图纸的要求,计算出准确的体积计量数据。
4.重量计算:通过测量材料的数量、密度和重量等要素,结合设计文件和施工图纸的要求,计算出准确的重量计量数据。
5.人工计算:根据工程项目的施工工艺和人工工作量,结合设计文件和施工图纸的要求,计算出准确的人工计量数据。
6.机械台班计算:根据工程项目所用机械设备的规格、工作时间和工作效率等因素,结合设计文件和施工图纸的要求,计算出准确的机械台班计量数据。
四、计量检查根据2024版清单工程量计算规则,在每个工程项目阶段都应进行计量检查工作,以确保计量数据的准确性和公正性。
计量检查的具体内容包括:检查计量单位是否与设计文件和施工图纸的要求一致;检查计算公式和方法是否正确;检查计量数据是否与实际情况相符等。
五、计量支付根据2024版清单工程量计算规则,计量支付是指根据工程量计算的准确数据,按照合同约定的计量单位和单价进行结算支付的过程。
建筑工程工程量清单项目及计算规则建筑工程工程量清单是工程项目的核心内容,它包括了工程项目所需的各项材料、人工、机械设备等的数量和规格,以及项目的施工工艺和所需的工期等信息。
在进行工程量清单的编制时,需要遵循一定的计算规则,以确保清单的准确性和可靠性。
下面将详细介绍建筑工程工程量清单的项目及计算规则。
一、工程量清单的基本项目1.建筑工程:包括土方开挖、筑基础、砌墙、施工地基、建筑框架等项目。
2.建筑装饰工程:包括室内装修、外墙装饰、墙面装饰、地面装修等项目。
3.建筑安装工程:包括给排水、供电通信、暖通设备、电梯安装等项目。
4.基础设施工程:包括道路、桥梁、排水管道、供水管道等项目。
5.景观工程:包括绿化、道路翻建、照明等项目。
二、工程量清单的计算规则1.清单编制原则:根据工程项目的具体情况和设计要求,确定相应的工程量清单项目。
2.计算单位:清单中的每一项目都要标明计量单位,如:立方米(m³)、平方米(㎡)、米(m)、件等。
3.计算公式:对于每一项目,应根据实际情况确定计算公式,如:体积=长×宽×高,面积=长度×宽度,长度=起点坐标-终点坐标等。
4.材料计算:对于需要使用材料的项目,应根据设计要求和施工工艺来计算数量,如:砂石料的用量可以根据不同的施工部位、厚度和材料的比重来计算。
5.人工计算:对于需要人工操作的项目,应根据工人的工作效率、工作时间和产量来计算数量,如:混凝土浇筑的工程量可以根据每人每天的工作时间和浇筑速度来计算。
6.机械设备计算:对于需要使用机械设备的项目,应根据设备的工作效率、工作时间和产量来计算数量,如:挖掘土方的工程量可以根据挖掘机的挖掘速度和工作时间来计算。
7.施工工艺计算:对于需要按照施工工艺进行施工的项目,应根据工艺流程和工艺要求来计算数量,如:建筑框架的工程量可以根据结构设计图和建筑安装规范来计算。
8.工期计算:对于每一项目,都应根据施工工艺和施工进度来计算工期,以保证工程项目按时完成。
最新工程量清单计算规则工程量清单是工程项目施工过程中,用于确定工程量、计算工程造价和组织施工的一种表格。
最新工程量清单计算规则主要包括了工程量计算方法、工程量计算单位、工程量计算准则等内容。
下面将详细介绍最新工程量清单计算规则。
一、工程量计算方法:1.分项工程法:按照工程项目的相关分项进行划分,将每个分项的工程量计算单独列出。
2.单位工程法:按照单位工程的不同组成部分进行划分,将单位工程的各个组成部分的工程量计算单独列出。
3.成果要求法:按照工程项目的成果要求进行划分,将达到同一成果要求的各个部分的工程量计算单独列出。
二、工程量计算单位:1. 长度单位:如米(m)、千米(km)、英尺(ft)等。
2. 面积单位:如平方米(m²)、平方千米(km²)、平方英尺(ft²)等。
3. 体积单位:如立方米(m³)、立方千米(km³)、立方英尺(ft³)等。
4. 重量单位:如千克(kg)、吨(t)、磅(lb)等。
5.时间单位:如小时(h)、天(d)、年(y)等。
三、工程量计算准则:1.序号:按照工程量清单的顺序进行编号,方便查阅和使用。
2.工程名称:列出每个工程项目的名称,清晰明确。
3.计算方法:明确工程量计算的方法,包括分项工程法、单位工程法或成果要求法。
4.计量单位:列出每个工程量的计量单位,例如计算长度的单位为米(m)。
5.计量规则:规定每个工程量计算的具体规则,例如计算长度时,应该是包括弯头、管道等所有需要计算的内容。
6.计量口径:确定计量的起点和终点,例如计算管道长度时,从管道的起点到终点的距离。
7.计算公式:给出每个工程量计算的具体公式,例如计算面积的公式为长度乘以宽度。
8.依据:列出每个工程量计算的依据,例如设计图纸、相关技术规范等。
9.备注:可以对每个工程量的计算做出一些额外说明,如需要特别注意的事项等。
最新工程量清单计算规则是根据国家相关标准和技术规范不断更新和调整的,旨在确保工程量计算的准确性和合理性,为工程项目的施工提供参考依据。
第四章工程量清单及工程量计算规则(12学时)一、本章教学目的通过本章的学习,让学生可以对工程量清单有一个总体的把握,明确工程量清单的基本内容及格式,掌握工程项目建筑面积、土石方等各部分工程量的计算规则,能熟练准确计算工程项目各部分的工程量。
二、本章教学重点和难点本章的重点是工程量清单及工程量的计算规则。
难点是工程结构部分工程量的计算规则。
三、本章教学内容(一)工程量清单概述工程量清单是由建设工程招标人发出的,对招标工程的全部项目,按统一的项目编码、工程量计算规则、项目划分和计量单位计算出的工程数量列出的表格。
工程量清单可以由招标人自行编制,也可以由其委托有资质的招标代理机构或咨询单位编制。
工程量清单是招标文件的组成部分。
1.工程量清单除了为潜在的投标人提供必要的信息外,还具有以下作用:(1)为投标人提供一个公开、公平、公正的竞争环境。
(2)工程量清单是计价和询标、评标的基础。
(3)为施工过程中支付工程进度款提供依据。
(4)为办理工程结算及工程索赔提供了重要依据。
(5)设有标底价格的招标工程,招标人利用工程量清单编制标底价格,供评标时参考。
2.工程量清单的内容《建设工程工程量清单计价规范》(以下简称《清单规范》)中对工程量清单的格式进行了统一规定,其内容有:工程量清单封面、填表须知、工程量清单总说明、分部分项工程量清单、措施项目清单、其他项目清单和零星工作项目表。
工程量清单的编写应由招标人完成,除以上规定的内容以外,招标人可根据具体情况进行补充。
工程量清单主要有分部分项工程量清单、措施项目清单、其他项目清单三部分,其中分部分项工程量清单是核心。
(1)工程量清单封面招标人需在工程量清单封面上填写:拟建的工程项目名称、招标人(招标单位)法定代表人、中介机构法定代表人、造价工程师及注册证号、编制时间。
(2)工程量清单填表须知招标人在编写工程量清单表格时,必须按照所规定的要求完成。
具体规定如下:①工程量清单及其计价格式中所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
②工程量清单及其计价格式中的任何内容不得随意删除或涂改。
③工程量清单计价格式中列明的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价及合价中。
(3)工程量清单总说明工程量清单的总说明主要是招标人用于说明招标工程的工程概况、招标范围、工程量清单的编制依据、工程质量的要求、主要材料的价格来源等。
(4)分部分项工程量清单分部分项工程量清单包括项目编码、项目名称、计量单位和工程数量等四项内容。
编制分部分项工程量清单,主要就是将设计图纸规定要实施完成的工程的全部对象、内容和任务等列成清单,列出分部分项工程的项目名称,计算出相应项目的实体工程数量,制作完成工程量清单表。
分部分项工程量清单应根据《清单规范》附录A、附录B、附录C、附录D、附录E规定的统一项目编码、统一项目名称、统一计量单位、统一工程量计算规则进行编制。
(5)措施项目清单措施项目是指为了完成工程项目施工,发生于工程施工前和施工过程中的技术、生活、安全等方面的非工程实体的项目。
在措施项目清单中将这些非工程实体的项目逐一列出。
(6)其他项目清单其他项目清单是指分部分项工程清单和措施项目清单以外,该工程项目施工中可能发生的其他费用。
工程建设标准的高低、工程的复杂程度、工程的工期长短、工程的组成内容等直接影响其他项目清单中的具体内容。
其他项目清单分招标人部分和投标人部分。
招标人部分包括预留金、材料购置费等。
投标人部分包括总承包服务费、零星工作项目费等。
3. 工程量清单的格式通常,工程量清单的格式如表4.1至4.7所示。
表4.1 填表须知表4.2 封 面表4.3 总 说 明工程名称:第 页共 页 表4.4 分部分项工程量清单工程名称: 第 页共 页表4.5 措施项目清单工程名称:第页共页表4.6 其他项目清单工程名称:第页共页表4.7 零星工作项目表工程名称:第页共页(二)工程量计算规则概述1.工程量的概念工程量是以物理计量单位或自然计量单位表示的各具体的建筑分项工程和结构构件的数量标准。
2.工程量计算的依据(1)中华人民共和国建设部《建设工程工程量清单计价规范GB 50500-2003》。
(2)中华人民共和国建设部《建筑工程建筑面积计算规范GB/T 50353-2005》。
(3)工程设计文件、施工图纸及答疑、设计说明书、相关图集、设计变更资料、会审记录等。
(4)经审定的施工组织设计或施工方案。
(5)工程施工合同、招标文件的商务条款。
3.工程量计算的一般顺序工程量计算是编制工程量清单的重要环节,也是投标报价的重要基础。
为了准确快速地计算工程量,避免发生多算、少算、重复计算的现象,计算时应按一定的顺序及方法进行,一般来说,土建工程部分先计算建筑面积,然后计算分部分项工程量。
在安排各分部工程计算顺序时,可以按照《建设工程工程量清单计价规范GB 50500-2003》附录中的工程量计算规则的顺序或按照施工顺序依次进行计算。
通常计算顺序为:(建筑面积)→土(石)方工程→桩与地基基础工程→砌筑工程→混凝土及钢筋混凝土工程→厂库房大门、特种门、木结构工程→金属结构工程→屋面及防水工程→防腐、隔热、保温工程→装饰工程→措施项目等。
而对于同一分部工程中的不同分项工程量的计算,一般可采用以下顺序:(1)按顺时针顺序计算,从平面图左上角开始,按顺时针方向逐步计算,绕一周后回到左上角。
此方法适用于计算外墙及其基础、室内楼地面、天棚等。
(2)按横竖顺序计算,从平面图上的横竖方向,从左到右,先外后内,先横后竖,先上后下逐步计算。
此方法适用于计算内墙及其基础、间壁墙等。
(3)按编号顺序计算,按照图纸上注明的编号顺序计算,如钢筋混凝土构件、门窗、金属结构等,可按照图样的编号进行计算。
(4)按轴线顺序计算,对于复杂的工程,计算墙体、柱、内外粉刷时,仅按上述顺序计算,可能发生重复或遗漏,这时,可按图纸上的轴线顺序进行计算,并将其部位以轴线号表示出来。
4.统筹法计算工程量(1)统筹法计算工程量打破了按照规范顺序或按照施工顺序的工程量计算顺序,而是根据施工图样中大量图形线、面数据之间“集中”、“共需”的关系,找出工程量的变化规律,利用其几何共同性,统筹安排数据的计算。
(2)特点。
统筹程序、合理安排;一次算出、多次使用;结合实际、灵活机动。
统筹法计算工程量应根据工程量计算自身的规律,抓住共性因素,统筹安排计算顺序,使已算出的数据能为以后的分部分项工程的计算所利用,减少计算过程中的重复性,提高计算效率。
(3)统筹法计算工程量的核心根据统筹的顺序首先计算出若干工程量计算的基数,而这些基数能在以后的计算中反复使用。
工程量计算基数并不确定,不同的工程可以归纳出不同的基数,但对于大多数工程而言,“三线一面”是其共有的基数。
“三线”指的是外墙中心线、外墙外边线、内墙净长线。
“一面”指的是建筑物的首层建筑面积。
(三)建筑面积计算规则1.建筑面积的概念建筑面积,也称建筑展开面积,指建筑物的各层水平面积相加后的总面积。
它包括建筑使用面积、辅助面积和结构面积。
(1)使用面积是指建筑物各层平面布置中,可直接为生产或生活使用的净面积和,如居住生活间、工作间和生产间等的净面积。
(2)辅助面积是指建筑物各层平面布置中为辅助生产或生活所占净面积的总和,如楼梯间、走道间、电梯井等。
使用面积与辅助面积的总和为“有效面积”。
(3)结构面积是指建筑物各层平面布置中的墙体、柱、通风道等结构所占面积的总和。
2.建筑面积的作用(1)建筑面积反映了建筑规模的大小,它是国家编制基本建设计划、控制投资规模的一项重要技术指标。
(2)建筑面积是检查控制施工进度、竣工任务的重要指标,如已完工面积、竣工面积、在建面积是以建筑面积为指标表示的。
(3)建筑面积是初步设计阶段选择概算指标的重要依据之一。
(4)建筑面积是计算面积利用系数、土地利用系数及单位建筑面积经济指标的依据。
土地利用系数是用建筑面积除以建筑物3.建筑面积的计算规则(1)单层建筑物的建筑面积计算①单层建筑物的建筑面积,应按其外墙勒脚以上结构的外围水平面积计算,即建筑面积是以外墙体的正墙身外边线为准进行计算的。
如图4.1所示。
图4.1 单层建筑物的建筑面积建筑面积可按如下公式计算:S=L×B (4-1)式中:S——单层建筑物的建筑面积(m2)L——两端山墙勒脚以上外表面水平长度(m)B——两端纵墙勒脚以上外表面水平长度(m)备注:a.高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
b.利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;净高不足l.20m的部位不应计算面积。
图4.2 设有部分楼层的单层建筑物的建筑面积②单层建筑物内设有部分楼层者,部分楼层的二层及以上,有围护结构的应按围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在 2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
如图4.2所示。
带有部分楼层(二层高度超过2.2m)的单层建筑物的建筑面积计算公式S=L×B +Σ(a×b)(4-2)式中a、b——分别为二层及以上楼层的两个方向的外边线长度(m)③高低联跨的建筑物,应以高跨结构外边线为界分别计算建筑面积;其高低跨内部连通时,其变形缝应计算在低跨面积内。
如图4.3所示。
图4.3 高低跨厂房分界示意图(2)多层建筑物的建筑面积计算①多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2 .20m者应计算1/2面积。
②多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.20m的部位应计算全面积;净高在1.20m至2.20m的部位应计算1/2 面积;当设计不利用或室内净高不足1.20m时不应计算面积。
③同一建筑物如结构、层数不同时,应分别计算建筑面积。
如图4.4所示。
图4.4 建筑物各部位层数不同(3)其他建筑面积的计算* 地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算l/2面积。
如图4.5所示。
防潮层b1b2图4-5 地下室建筑面积示意图* 坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m 的部位应计算1/2面积。
