污水处理厂施工要点资料讲解
- 格式:docx
- 大小:16.69 KB
- 文档页数:4
污水处理厂施工要点1.建立合理的工程规划:施工前需要进行详细的工程规划,包括场地选择、设备布置、管道设计等。
要根据当地的污水排放情况、处理要求以及土地利用等因素进行合理规划,确保污水处理厂的顺利建设。
2.合理选择处理工艺:根据当地的污水水质特点和排放要求,选择合适的处理工艺。
常见的处理工艺包括物理处理、化学处理和生物处理等。
在选择工艺时要考虑到运营成本、处理效果和技术可行性等因素。
3.保证安全环保:在施工过程中,要严格遵守相关安全环保要求,确保施工过程中不会对周围环境和生态系统造成污染和破坏。
使用环保材料、选择合适的施工方式,减少对环境的影响。
4.合理配置设备:根据规划和工艺要求,合理配置处理设备。
设备的选型要考虑到处理效果、设备能耗和维护成本等因素,确保设备的质量和功能。
同时还要考虑到设备的运行和维护便捷性,方便后续的运营管理。
5.控制施工质量:施工过程中要严格按照设计要求进行操作,确保施工质量。
采用合适的施工工艺和方法,对关键工序进行严格控制和监督。
对施工过程中出现的问题要及时处理和解决,确保工程的顺利进行。
6.做好安全防护:在施工过程中要做好安全防护工作,保障施工人员的人身安全。
加强施工现场的安全管理,合理配置安全防护设施,对施工人员进行安全培训和教育,提高其安全意识和应急能力。
7.完善运行管理机制:在施工完成后,要建立完善的运行管理机制,包括设立专门的运营管理部门、建立健全的运营管理制度和规范,制定运营维护计划,确保污水处理厂的长期稳定运行。
8.监测和评估效果:在污水处理厂建设完成后,要进行系统的监测和评估,对处理效果进行定期检测和评估。
及时发现并处理存在的问题和隐患,对处理效果进行优化和提升,确保污水处理厂持续稳定运行。
以上是污水处理厂施工的一些要点。
在实际施工中,还需要根据具体情况进行详细的规划和实施,确保施工质量和安全。

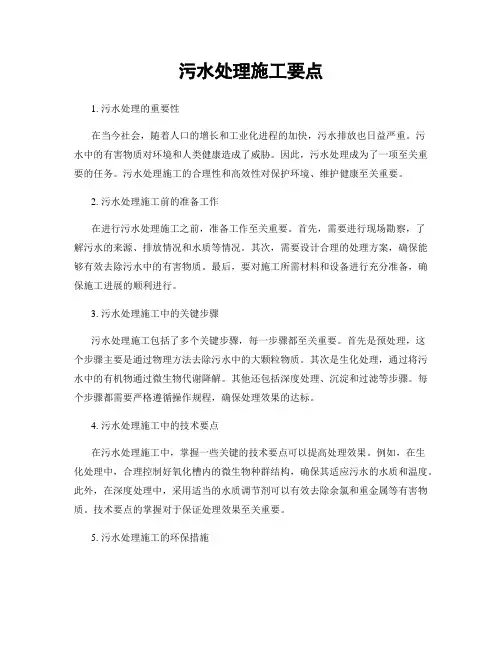

污水处理施工要点1. 污水处理的重要性在当今社会,随着人口的增长和工业化进程的加快,污水排放也日益严重。
污水中的有害物质对环境和人类健康造成了威胁。
因此,污水处理成为了一项至关重要的任务。
污水处理施工的合理性和高效性对保护环境、维护健康至关重要。
2. 污水处理施工前的准备工作在进行污水处理施工之前,准备工作至关重要。
首先,需要进行现场勘察,了解污水的来源、排放情况和水质等情况。
其次,需要设计合理的处理方案,确保能够有效去除污水中的有害物质。
最后,要对施工所需材料和设备进行充分准备,确保施工进展的顺利进行。
3. 污水处理施工中的关键步骤污水处理施工包括了多个关键步骤,每一步骤都至关重要。
首先是预处理,这个步骤主要是通过物理方法去除污水中的大颗粒物质。
其次是生化处理,通过将污水中的有机物通过微生物代谢降解。
其他还包括深度处理、沉淀和过滤等步骤。
每个步骤都需要严格遵循操作规程,确保处理效果的达标。
4. 污水处理施工中的技术要点在污水处理施工中,掌握一些关键的技术要点可以提高处理效果。
例如,在生化处理中,合理控制好氧化槽内的微生物种群结构,确保其适应污水的水质和温度。
此外,在深度处理中,采用适当的水质调节剂可以有效去除余氯和重金属等有害物质。
技术要点的掌握对于保证处理效果至关重要。
5. 污水处理施工的环保措施在进行污水处理施工时,必须注重环保措施,以减少对周边环境的影响。
在施工过程中,要注意减少粉尘和噪音污染,采取适当的防护措施。
同时,要建立相应的污水处理设施,确保处理后的废水达到排放标准,不对周围水体造成污染。
6. 污水处理施工的维护与管护污水处理施工完成后,还需要进行维护与管护工作,以确保处理设施的正常运行。
这包括定期巡视、设备保养和维修等工作。
只有保持处理设施的良好状态,才能保证其稳定运行并达到预期的处理效果。
7. 污水处理施工的监测与评估污水处理施工完成后,还需要对处理效果进行监测和评估。
这可以通过采样分析和现场测试等方法进行。
污水处理工程施工重点难点分析及相应对策、措施根据对现场的踏勘及对招标文件资料的子细研读,我司认为现场施工有如下几方面为主要重点难点:4.1、启闭机、闸门的安装问题作为通用的过水控制设备,铸铁闸门和不锈钢闸门在水厂设计中最常用,闸门与启闭机的密封性影响污水处理厂的正常运营,设备安装符合中华人民共和国城镇建设行业标准供水排水用铸铁闸门标准 (CJ / T 3006- 12)和《污水处理厂验收质量规范》。
本工程每一个场站都有多个闸门。
现以手电两用铸铁闸门的安装为例进行说明。
启闭机、闸门安装位置及标高偏差具体要求如下表所示。
启闭机、闸门安装允许偏差和检验方法项目设备标高螺旋杆中心与启闭机输出孔同轴度偏差闸门垂直度闸门门框地槽、水平度闸门门框侧槽垂直度检验方法用水平仪和直尺检查用线坠和直尺检查用线坠和直尺检查用水平仪检查用线坠和直尺检允许偏差±10mm<1mm<1/1000<1/500<1/1000序列1 2 34 5根据闸门安装的实际情况,在工程实施中采取了以下措施:(1)闸门设备二次灌浆通常采用细石混凝土施工,本工程采用 新型建造材料——混凝土灌浆料替代。
混凝土灌浆料具有强度高、 与 池壁和金属结合密切的特点,又为胶状细汤料,且灌注流动性好,因 此可在弱小缝隙内充分灌注密实,能保证二次灌浆一次施工不渗漏;(2)所有地脚螺栓均露出螺母 2~3 丝扣,涂敷黄油以防加盖 帽螺母生锈, 为以后维护提供方便,体现人文的质量管理目标;(3)在电气预埋前反复核对设备样本, 逐台比较设备接线口位 置和高度,以控制电气预埋质量,达到设备横成排、纵成行、斜成线;(4)充分考虑地面装饰层的最终地面标高, 使所有闸门底座下 部和建造地面上标高一致,同一规格、型号的闸门安装标高要一致, 针对室内和室外标高不同制定相应的标准。
①室内安装部份室内设备安装罗列时要求横成排、纵成行、斜成线, 不仅要符 合以上规范规定,且要考虑整齐划一、 协调一致。

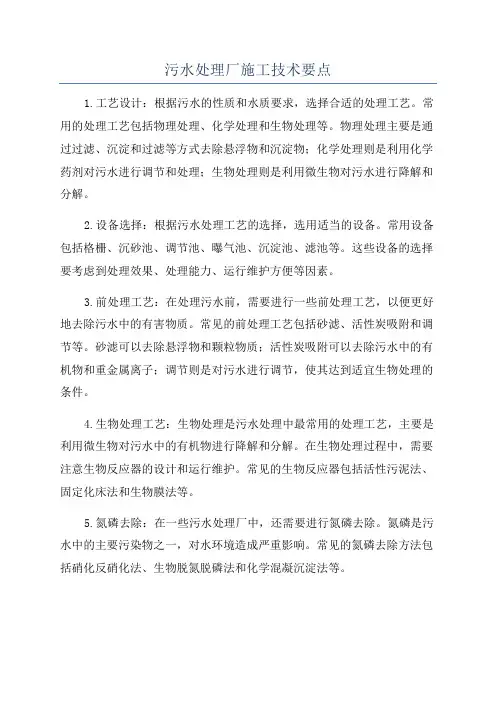

污水处理厂施工技术要点1.工艺设计:根据污水的性质和水质要求,选择合适的处理工艺。
常用的处理工艺包括物理处理、化学处理和生物处理等。
物理处理主要是通过过滤、沉淀和过滤等方式去除悬浮物和沉淀物;化学处理则是利用化学药剂对污水进行调节和处理;生物处理则是利用微生物对污水进行降解和分解。
2.设备选择:根据污水处理工艺的选择,选用适当的设备。
常用设备包括格栅、沉砂池、调节池、曝气池、沉淀池、滤池等。
这些设备的选择要考虑到处理效果、处理能力、运行维护方便等因素。
3.前处理工艺:在处理污水前,需要进行一些前处理工艺,以便更好地去除污水中的有害物质。
常见的前处理工艺包括砂滤、活性炭吸附和调节等。
砂滤可以去除悬浮物和颗粒物质;活性炭吸附可以去除污水中的有机物和重金属离子;调节则是对污水进行调节,使其达到适宜生物处理的条件。
4.生物处理工艺:生物处理是污水处理中最常用的处理工艺,主要是利用微生物对污水中的有机物进行降解和分解。
在生物处理过程中,需要注意生物反应器的设计和运行维护。
常见的生物反应器包括活性污泥法、固定化床法和生物膜法等。
5.氮磷去除:在一些污水处理厂中,还需要进行氮磷去除。
氮磷是污水中的主要污染物之一,对水环境造成严重影响。
常见的氮磷去除方法包括硝化反硝化法、生物脱氮脱磷法和化学混凝沉淀法等。
6.污泥处理:在污水处理过程中产生的污泥也需要进行处理。
常见的污泥处理方法包括浓缩脱水、消化稳定和焚烧等。
污泥处理的目的是减少污泥的体积和有害物质的含量,使其可以安全处理或资源化利用。
7.自动化控制:在污水处理厂的运行过程中,可以采用自动化控制系统对设备和工艺进行控制和调节。
自动化控制系统可以实现对流程的自动控制、数据采集和统计分析,提高污水处理厂的运行效率和处理效果。
8.运行维护:污水处理厂的运行维护非常重要,可以通过定期检查设备的运行状况、清洁设备和管道、定期校准仪器设备等方式来保持设施的正常运行。
另外,还需要进行定期的水质监测和数据记录,以便及时发现问题并采取措施。

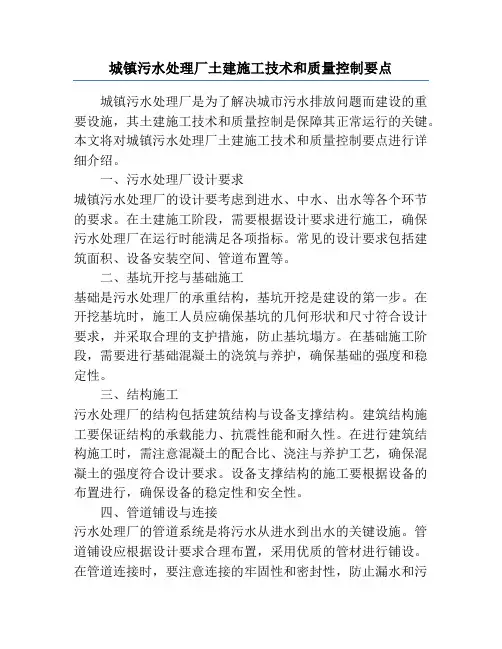

城镇污水处理厂土建施工技术和质量控制要点城镇污水处理厂是为了解决城市污水排放问题而建设的重要设施,其土建施工技术和质量控制是保障其正常运行的关键。
本文将对城镇污水处理厂土建施工技术和质量控制要点进行详细介绍。
一、污水处理厂设计要求城镇污水处理厂的设计要考虑到进水、中水、出水等各个环节的要求。
在土建施工阶段,需要根据设计要求进行施工,确保污水处理厂在运行时能满足各项指标。
常见的设计要求包括建筑面积、设备安装空间、管道布置等。
二、基坑开挖与基础施工基础是污水处理厂的承重结构,基坑开挖是建设的第一步。
在开挖基坑时,施工人员应确保基坑的几何形状和尺寸符合设计要求,并采取合理的支护措施,防止基坑塌方。
在基础施工阶段,需要进行基础混凝土的浇筑与养护,确保基础的强度和稳定性。
三、结构施工污水处理厂的结构包括建筑结构与设备支撑结构。
建筑结构施工要保证结构的承载能力、抗震性能和耐久性。
在进行建筑结构施工时,需注意混凝土的配合比、浇注与养护工艺,确保混凝土的强度符合设计要求。
设备支撑结构的施工要根据设备的布置进行,确保设备的稳定性和安全性。
四、管道铺设与连接污水处理厂的管道系统是将污水从进水到出水的关键设施。
管道铺设应根据设计要求合理布置,采用优质的管材进行铺设。
在管道连接时,要注意连接的牢固性和密封性,防止漏水和污水泄露。
五、设备安装与调试污水处理厂设备的安装与调试是保证处理厂正常运行的关键环节。
在安装设备时,要按照设备供应商提供的安装图纸进行操作,并确保设备的水平度、垂直度和固定性。
在调试阶段,要按照设计要求进行设备参数的调整和系统的功能测试。
六、质量控制要点在土建施工过程中,质量控制是必不可少的。
首先,要制定详细的施工组织设计与施工方案,明确施工任务和要求,合理安排施工人员和机械设备。
其次,要加强施工现场的安全管理,确保施工人员的安全,防止事故的发生。
此外,要监督施工材料的选用和质量,确保施工材料符合国家标准。

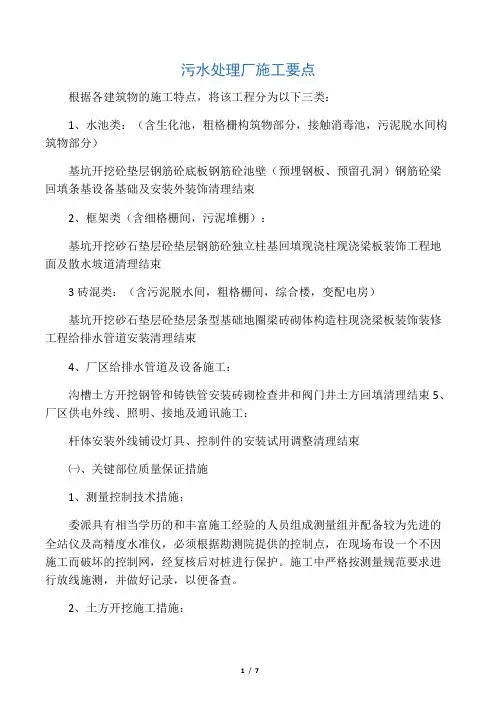

污水处理厂施工要点根据各建筑物的施工特点,将该工程分为以下三类:1、水池类:(含生化池,粗格栅构筑物部分,接触消毒池,污泥脱水间构筑物部分)基坑开挖砼垫层钢筋砼底板钢筋砼池壁(预埋钢板、预留孔洞)钢筋砼梁回填条基设备基础及安装外装饰清理结束2、框架类(含细格栅间,污泥堆棚):基坑开挖砂石垫层砼垫层钢筋砼独立柱基回填现浇柱现浇梁板装饰工程地面及散水坡道清理结束3砖混类:(含污泥脱水间,粗格栅间,综合楼,变配电房)基坑开挖砂石垫层砼垫层条型基础地圈梁砖砌体构造柱现浇梁板装饰装修工程给排水管道安装清理结束4、厂区给排水管道及设备施工:沟槽土方开挖钢管和铸铁管安装砖砌检查井和阀门井土方回填清理结束5、厂区供电外线、照明、接地及通讯施工:杆体安装外线铺设灯具、控制件的安装试用调整清理结束㈠、关键部位质量保证措施1、测量控制技术措施:委派具有相当学历的和丰富施工经验的人员组成测量组并配备较为先进的全站仪及高精度水准仪,必须根据勘测院提供的控制点,在现场布设一个不因施工而破坏的控制网,经复核后对桩进行保护。
施工中严格按测量规范要求进行放线施测,并做好记录,以便备查。
2、土方开挖施工措施:沟槽和基坑开挖严禁超挖,槽底或坑底预留10cm左右人工清底。
必须做好槽边(底)或坑边(底)排水工作,避免雨水冲刷槽边或坑边和浸泡槽底或坑底。
如果超挖,必须报请设计院、监理单位和甲方,共同确定处理方案。
3、管道施工技术措施:(1)、平基施工,验槽合格后,及时浇筑平基砼,减少地基扰动可能。
浇筑平基砼时,严格控制平基顶面标高,不能高于设计高程,低于设计高程不超过2cm。
平基终凝前不得泡水,应进行养护。
(2)、下管、安管施工,平基强度达到70%以上,方可下管。
下管前,必须拉线控制管道中心和高程。
下管前,必须对管道进行外观检查,发现裂缝,保护层脱落,空鼓,接口掉角的不得使用,或经过有关鉴定,进行修补后方可使用。
安管的对口间隙和稳管时,管内底高程偏差,中心线偏差及相邻管内底错口偏差,严格按《市政工程质量检验评定标准》执行。

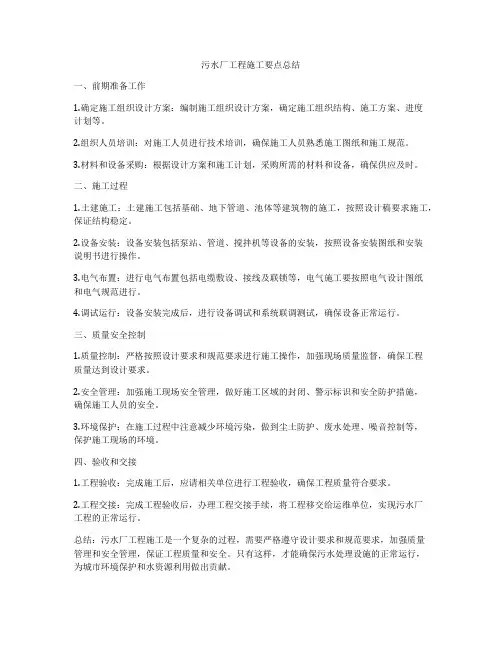

污水厂工程施工要点总结一、前期准备工作1.确定施工组织设计方案:编制施工组织设计方案,确定施工组织结构、施工方案、进度计划等。
2.组织人员培训:对施工人员进行技术培训,确保施工人员熟悉施工图纸和施工规范。
3.材料和设备采购:根据设计方案和施工计划,采购所需的材料和设备,确保供应及时。
二、施工过程1.土建施工:土建施工包括基础、地下管道、池体等建筑物的施工,按照设计稿要求施工,保证结构稳定。
2.设备安装:设备安装包括泵站、管道、搅拌机等设备的安装,按照设备安装图纸和安装说明书进行操作。
3.电气布置:进行电气布置包括电缆敷设、接线及联锁等,电气施工要按照电气设计图纸和电气规范进行。
4.调试运行:设备安装完成后,进行设备调试和系统联调测试,确保设备正常运行。
三、质量安全控制1.质量控制:严格按照设计要求和规范要求进行施工操作,加强现场质量监督,确保工程质量达到设计要求。
2.安全管理:加强施工现场安全管理,做好施工区域的封闭、警示标识和安全防护措施,确保施工人员的安全。
3.环境保护:在施工过程中注意减少环境污染,做到尘土防护、废水处理、噪音控制等,保护施工现场的环境。
四、验收和交接1.工程验收:完成施工后,应请相关单位进行工程验收,确保工程质量符合要求。
2.工程交接:完成工程验收后,办理工程交接手续,将工程移交给运维单位,实现污水厂工程的正常运行。
总结:污水厂工程施工是一个复杂的过程,需要严格遵守设计要求和规范要求,加强质量管理和安全管理,保证工程质量和安全。
只有这样,才能确保污水处理设施的正常运行,为城市环境保护和水资源利用做出贡献。

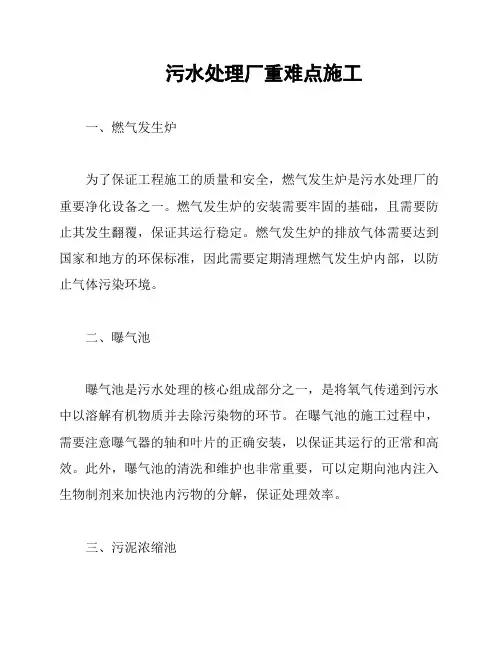

污水处理工施工重难点分析一、设备基础针对性施工1、设备基础施工重点、难点本工程中鼓风机、曝气器对基础、基座及底板要求较高,为在施工中确保鼓风机基础的平整度和曝气器底座、底板的水平度符合规范要求。
2、解决方案及措施(1)鼓风机对砼基础平整度要求为1/1000,普通砼施工表面很难达到,故对其基座施工时,基座预制高出2-3mm,待基础凝固成型后,采用磨平机打磨,使其确保平整度在1/1000以内。
(2)曝气器要求其所在的室内地板平整度和支座水平度、自身水平度较高,允许误差应控制在±5mm以内,故在施工过程中测量控制是关键,首先应提高水准仪的精度,对于同一室的底板施工、支座、曝气器的安装采用同一水准点,使用同一水准仪,同一测量人员操作,采用同一测量方法进行控制,以此减少操作误差。
砼浇筑过程中全面控制高程,采用挂线控制,水准仪检测,赶光抹平时严格按高程线找平。
二、安装项目多,工期短1、重点、难点:本工程构筑物设备多,安装项目多而复杂。
核心设备又是进口设备,采购周期较长。
而工期较短。
因此,工期短是本工程施工的一个难点。
2、解决方案:针对实际情况,项目部在签订合同后立刻组织采购工作。
先到的材料设备先行安装,尽量做到“人不窝工,机不闲置”。
三、交叉施工中的成品保护1、重点、难点:工程中管线施工、设备安装要与土建结构施工配合进行,施工交叉作业多是本工程的又一难点。
2、解决方案:施工过程中合理划分施工顺序,组织好交叉作业是确保工程按期完成的重要内容。
另外,安装配合交叉作业,要做好成品保护措施:成品和半成品的防护要预防为主,针对产品、半成品的重要性、性质、施工作业情况采取相应的防护措施。
加强保卫措施,采取科学正确的装卸、搬运、安装方法、合理安排各专业的施工顺序是防护的重要手段。
四、有限空间设备安装施工1、重点、难点:本工程潜水推流器、鼓风机、硝化液回流泵等设备体积较大,在有限空间内安装比较困难,必须制定详细的安装措施才能顺利完成安装任务。
探讨污水处理厂土建施工要点及质量控制近年来,我国经济飞速发展,由此引起了一系列环境问题的出现,尤其污水的大量排放给人们的生产、生活产生较大负面影响。
污水处理厂在治理污上发挥不可替代的作用,其土建阶段的施工也由此引起人们的高度重视。
一、污水处理厂施工要点污水处理厂施工内容较多,为保证施工质量应明确施工要点,注重施工细节,严格按照施工规范进行施工。
研究发现,污水处理厂施工重点包括砼水工构筑物防渗防漏施工、预应力砼水池施工、异型砼构筑物施工等是重要的施工环节,接下来对其施工要点进行分析。
1.砼水工构筑物防渗防漏施工污水处理厂土建施工期间,二沉池、生物反应池、曝气池、沉砂池以及初沉池等砼水构筑物池壁薄、体积大,出现渗漏的可能性较高,给其作用的发挥及正常使用产生不良影响。
因此,实际施工时应把握以下要点:首先,重视施工缝、变形缝的处理。
尽量少设或不设伸缩变形缝,没有特殊情况应保证施工的连续性,中途尽量不要停止施工,以减少施工缝。
池壁施工缝防水构造一般使用钢板止水带充当,并注重砼浇筑、固定以及焊接操作严格依据相关规范标准执行,确保施工质量。
其次,注重螺栓安装、焊接固定等施工细节。
例如,对钢筋进行固定、焊接处理时应避免触碰模板;在拉螺栓上焊装方形止水环;拆模后及时进行防水处理,将留下的凹槽封堵严实。
最后,做好预埋件及穿墙套管防渗水施工。
砼水工构筑物施工时穿墙套管是应用率较高的部件,为保证施工质量,穿墙套管均应焊装止水环,同时对套管附近的混凝土做好充分的密实性处理。
另外,安装穿墙套管时清理干净表面的铁锈、油污等,尤其当漏水通路预留底部或端部混凝土超過25cm厚度时应进行防水处理。
2.预应力砼水池施工预应力钢筋混凝土有无粘结预应力混凝土与粘结预应力混凝土之分,其中无粘结预应力混凝土凭借施工干扰小、施工进度快以及经济性好等优点被广泛应用在污水处理厂土建施工阶段。
实际施工时应重点把握以下内容:首先,确保锚具安装及预应力筋铺设质量。

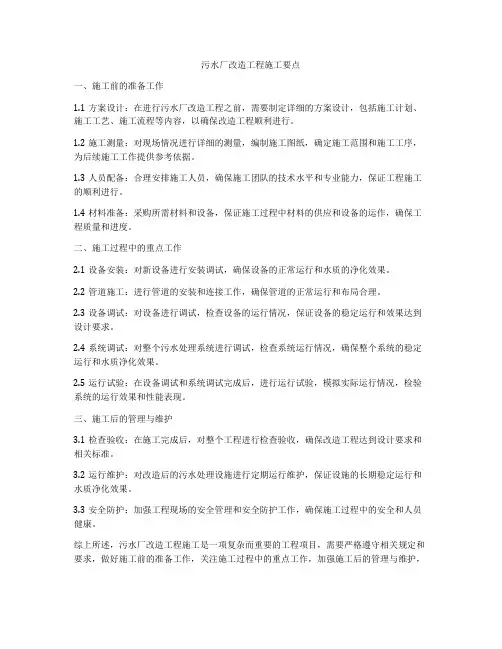

污水厂改造工程施工要点一、施工前的准备工作1.1方案设计:在进行污水厂改造工程之前,需要制定详细的方案设计,包括施工计划、施工工艺、施工流程等内容,以确保改造工程顺利进行。
1.2施工测量:对现场情况进行详细的测量,编制施工图纸,确定施工范围和施工工序,为后续施工工作提供参考依据。
1.3人员配备:合理安排施工人员,确保施工团队的技术水平和专业能力,保证工程施工的顺利进行。
1.4材料准备:采购所需材料和设备,保证施工过程中材料的供应和设备的运作,确保工程质量和进度。
二、施工过程中的重点工作2.1设备安装:对新设备进行安装调试,确保设备的正常运行和水质的净化效果。
2.2管道施工:进行管道的安装和连接工作,确保管道的正常运行和布局合理。
2.3设备调试:对设备进行调试,检查设备的运行情况,保证设备的稳定运行和效果达到设计要求。
2.4系统调试:对整个污水处理系统进行调试,检查系统运行情况,确保整个系统的稳定运行和水质净化效果。
2.5运行试验:在设备调试和系统调试完成后,进行运行试验,模拟实际运行情况,检验系统的运行效果和性能表现。
三、施工后的管理与维护3.1检查验收:在施工完成后,对整个工程进行检查验收,确保改造工程达到设计要求和相关标准。
3.2运行维护:对改造后的污水处理设施进行定期运行维护,保证设施的长期稳定运行和水质净化效果。
3.3安全防护:加强工程现场的安全管理和安全防护工作,确保施工过程中的安全和人员健康。
综上所述,污水厂改造工程施工是一项复杂而重要的工程项目,需要严格遵守相关规定和要求,做好施工前的准备工作,关注施工过程中的重点工作,加强施工后的管理与维护,以确保改造工程的顺利进行和工程质量的有效保障。
希望以上内容能对读者在进行污水厂改造工程施工时有所帮助。
污水处理厂施工要点根据各建筑物的施工特点,将该工程分为以下三类:1、水池类:(含生化池,粗格栅构筑物部分,接触消毒池,污泥脱水间构筑物部分)基坑开挖砼垫层钢筋砼底板钢筋砼池壁(预埋钢板、预留孔洞)钢筋砼梁回填条基设备基础及安装外装饰清理结束2、框架类(含细格栅间,污泥堆棚):基坑开挖砂石垫层砼垫层钢筋砼独立柱基回填现浇柱现浇梁板装饰工程地面及散水坡道清理结束3 砖混类:(含污泥脱水间,粗格栅间,综合楼,变配电房)基坑开挖砂石垫层砼垫层条型基础地圈梁砖砌体构造柱现浇梁板装饰装修工程给排水管道安装清理结束4、厂区给排水管道及设备施工:沟槽土方开挖钢管和铸铁管安装砖砌检查井和阀门井土方回填清理结束5、厂区供电外线、照明、接地及通讯施工:杆体安装外线铺设灯具、控制件的安装试用调整清理结束㈠、关键部位质量保证措施1、测量控制技术措施:委派具有相当学历的和丰富施工经验的人员组成测量组并配备较为先进的全站仪及高精度水准仪,必须根据勘测院提供的控制点,在现场布设一个不因施工而破坏的控制网,经复核后对桩进行保护。
施工中严格按测量规范要求进行放线施测,并做好记录,以便备查。
2、土方开挖施工措施:沟槽和基坑开挖严禁超挖,槽底或坑底预留10cm左右人工清底。
必须做好槽边(底)或坑边(底)排水工作,避免雨水冲刷槽边或坑边和浸泡槽底或坑底。
如果超挖,必须报请设计院、监理单位和甲方,共同确定处理方案。
3、管道施工技术措施:(1) 、平基施工,验槽合格后,及时浇筑平基砼,减少地基扰动可能。
浇筑平基砼时,严格控制平基顶面标高,不能高于设计高程,低于设计高程不超过2cm。
平基终凝前不得泡水,应进行养护。
(2) 、下管、安管施工,平基强度达到70%以上,方可下管。
下管前,必须拉线控制管道中心和高程。
下管前,必须对管道进行外观检查,发现裂缝,保护层脱落,空鼓,接口掉角的不得使用,或经过有关鉴定,进行修补后方可使用。
安管的对口间隙和稳管时,管内底高程偏差,中心线偏差及相邻管内底错口偏差,严格按《市政工程质量检验评定标准》执行。
稳较大管子,进入管内检查,减少错口现象。
(3) 、浇管座砼,浇筑前,平基应凿毛,并冲洗干净。
对平基与管子接触的三角地带,用同标石细石砼振捣密实。
浇筑砼时,应两侧同时进行防管子挤偏。
较大管子浇筑时,宜同时进入管内配合勾捻内缝。
(4) 、管道接口施工,抹带前将管口凿毛,洗干净,并刷水泥浆一道,在带的两则安装弧形模。
抹第一层浆应压实,与管壁粘牢,原浆1.5cm厚左右,待底层砂浆“收汗”以后将两片钢丝网包拢使其挤入砂浆,用绑丝扎牢,同时将网头塞入网内,表面平整,以免造成小孔引起漏水。
第一层砂浆初凝后,再抹第二层砂浆,使其与模板齐平,注意避免在钢丝网周围形成孔隙。
抹带后养护,当强度达70%以上,浇筑接头砼。
满包砼浇筑模板采用组合钢模板,关模采用架管支撑和对拉方式进行。
4、池体施工技术措施:(1)、钢筋,钢筋焊接或绑扎必须牢固。
为了保证钢筋在浇筑过程不变形,两层钢筋网间用架立筋支撑焊牢。
底板砼浇筑时,严禁操作人员直接踏踩钢筋网。
(2)、模、架,模架严格按施工方案和模板工程规范进行操作,在砼浇筑前认真检查支架、模板的稳定性和牢固性,认真检查钢筋保护层砂浆垫块。
(3)、砼浇筑,回水泵池池体砼对抗渗性作了要求,在作好砼配合比的同时,振捣工作尤为重要。
池底板和池体浇筑指定专门振捣人员分区域浇筑,各自对自己浇筑范围负责。
每个人振捣时必须按宽于自己范围50cm范围以上振捣。
墙体分层浇筑,必须作好施工缝处理,建议预埋止水带。
5、管理用房的施工技术措施:管理用房基础采用人工挖方,砼采用现场搅拌机运到施工点,人摊机捣成型。
墙体砌砖用双排脚手架,人工砌筑,砌筑时砖发水发透,砖缝交错,砂浆饱满。
除圈梁现浇外,其他梁采用现场预制,人工安装就位。
管理用房砌砖必须发水发透,砂浆饱满,砖缝交错,砖墙线型必直。
6、脚手架施工技术措施:脚手架采用扣件钢管脚手架。
钢管采用外径50mm,壁厚3.5mm的焊接钢扣件采用回转扣件和对接扣件。
脚手板用厚5cm,宽30cm的木板。
地下池体墙外侧,采用两排支架,纵、横向设剪刀撑,外设支撑撑于坑壁,增加支架的稳定性。
立杆纵向间距为1.2m,横杆间距也为1.2m,外墙支架每跨3步交叉设置斜支撑。
地下池体墙内侧,为了顶棚施工能使用原支架,池体内侧按立杆纵、横向间距1.2m设满堂支架,支架纵、横向均设剪刀撑。
横向通过墙体对拉螺杆与外侧支架连成整体,让水平力传递到坑壁,达到水平稳定。
内侧墙体装饰也用原脚手架。
7、模板工程施工技术措施:模板采用组合钢模和木模。
满堂基础和墙体采用组合钢模作侧模,用扣件连结。
立档采用架管,间距1.2m,横档采用双排架管,间距0.8m,用蝴蝶扣把侧模和架管连成一个整体。
墙体内外侧侧模焊接Φ14对拉螺杆,使组合钢模更稳定。
脚手架与侧模立档架管间用活脚支撑,固定侧模水平位置,传递砼浇筑时的侧压力。
池体顶板浇筑采用组合钢模,用木垫块支于满堂支架上,高程控制用可调托撑进行调整。
拆模时先支的后拆,后支的先拆,先拆非承重部分,后拆承重部分。
8、钢筋工程施工措施:钢筋进场前按标准严格检验,运到现场后,必须按批分不同等级、牌号、直径、长度分别挂牌堆放,并注明数量,不得混淆。
堆放时,钢筋下面要垫垫木,离地不宜小于20cm。
钢筋制作拟在钢筋棚配料、下料、对接、弯制、编号、堆码。
主筋对接采用对焊机焊接。
对焊工作由持有上岗证书的焊工执焊。
正式施焊前应取对焊试件,送中心实验室检验,施焊时记录下电压、电流、气温、风力、风向等资料。
检验合格后方准予正式施焊。
下料前应核对图纸无误后方准下料。
钢筋表面应清除干净。
底板双层筋间和墙壁两片钢筋网间,用架立筋固定。
底板采用Φ25螺纹钢“Z”型架隔上下两层钢筋,每平方米一根。
墙体采用Φ10圆钢架隔内外两排钢筋,每平方米一根。
底板钢筋底层筋用砂垫块支垫,间距1 X 1 m。
为了操作时操作人员不踏坏钢筋网,在纵向每2米,横向每4米焊一根“π”型Φ25钢筋,高度高于上层钢筋网10cm,便于底板砼浇筑和抹面时架设横向工作跳板,底板砼成型后,用氧焊吹掉高出底板的筋头。
墙体预埋件,在绑扎钢筋时先埋好,用钢筋固定。
9、砼浇筑部分的施工技术措施:垫层砼和基础砼分别采用一次性浇筑成型,对于斜坡砼的浇筑为防止砼在震捣时向下坡方向滑动,拉裂已初凝的先浇筑的砼,浇筑时应从标高低的向标高高的方向浇筑。
砼利用现场搅拌,流槽输送到施工点,人工摊铺,机械振捣成型。
流槽输送砼,为了避免高度过大,砼离析严重,在地坪以下4.0m处设平台一个。
对墙体较高,砼无法一次性浇筑成型可沿高度方向分二次浇筑。
每一次浇筑高度2.7~3.0 m。
为了各层砼间良好衔接,每层砼浇筑完毕初凝前,插Φ12~Φ14短钢筋进行衔接。
集水池要求抗渗性能好,因此,每层砼浇筑时,施工缝处理建议预埋止水条。
砼养护其时间不小于14 天,养护时随时随刻保有水分,底板砼采用草袋浇水养护,墙体采用深井抽水养护。
㈡、雨季施工质量保证冬雨季施工措施本工程开工日期预计为3月1日,基础施工正值初春季。
根据3个月工期的要求,整个施工阶段历经冬雨季施工。
为保证质量和施工安全,根据季节性施工经验及本工程特点,采取以下防范措施,保证工程质量和施工安全。
1 雨季施工基本要求1.1 密切重视天气预报,八级以上的风力和暴雨时应停止室外施工,恢复施工时应进行专项检查,安全员认可后方可进行作业。
1.2 提前计划和储备雨季施工用的塑料薄膜、雨衣、雨鞋及防雨棚等物品。
1.3 制定雨季防滑措施。
施工人员用上下跑梯必须有防滑设施。
在雨季主体施工时应事先制定硬的防水措施,并根据其措施准备彩条布及防雨棚等。
1.4 对水泥、配电室、搅拌站加强防雨措施,根据砂、石含水量的变化及时间调整使及砂浆的用水量。
1.5建筑物四周设置排水沟,并在雨季来临前进行疏通检查,保证排水通畅。
2 雨季施工控制措施雨季开挖基槽(坑)时,应注意边坡稳定。
放坡适当加大,或设置临时支撑或在边坡上加钉钢丝网片,并抹上50厚细石砼。
2.1 基础施工应分片、分段、分期完成,基础开挖至标高后,及时验收并浇筑砼垫层。
为防止基坑浸泡,开挖时在坑内作好排水沟、集水井;坑周也有环形排水沟,形成有组织排水,防止地面水涌入基坑内。
2.2 砼工程砼浇筑前应收听2~3d内的天气预报,掌握可靠气象信息,尽量避免雨天气浇筑矽。
现场预备大量防雨材料(如塑料布),以备浇筑时突然遇雨时对砼进行覆盖。
雨季施工,为防止砼浇筑中遇雨影响浇筑质量,在浇注前,应根据结构情况和可能,事先确定砼施工缝紧急留设位置。
模板支撑下回填土要夯实,并加通长木垫板,雨后派专人检查有无下沉。
2.3 砌体工程砌块应集中堆放,必要时加以覆盖。
砌墙时,干湿砌块应合理搭配,砌块湿度较大时不可上墙。
雨后继续施工,须复核已完工砌体的垂直度和标高。
2.4 安全的技术措施雨季施工主要应作好防雨、防风、防雷、防汛等工作。
基础工程应设排水沟,雨后积水应设置防护栏或警告标志,超过1m深的基槽、基坑应设支撑。
一切机械设备在地势较高、防潮避雨的地方,要搭设防雨棚。
机械设备的电源线路要绝缘良好,要有完善的保护接零。
机动电闸箱的漏电保护装置要可靠。
脚手架要经常检查,发现问题要及时处理或更换加固。
脚手架要按电气专业规定设临时避雷装置。
3 冬季施工措施3.1 冬季施工基本要求1、室外气温连续五天平均低于5℃时,进入冬季施工期,配制浇灌硷时应加早强剂,浇灌砼后及进行保温覆盖。
提高砼抗冻性,防止砼早期开裂。
2、进入冬季以后注意天气预报,遇到寒潮来临要采取有效的冬季施工措施,准备好冬季施工的物资和相关资料。
3、在受冻临界强度内拆模延迟时间。
应以同条件养护试块试压强度为准。
若已拆除模板则利用螺栓孔穿铁丝挂草袋保温,或用塑料薄膜覆盖,减小水化热的散失。
4、冬季结霜期长,在楼层施工时特别作好防风、防倾倒、防滑防冻的措施,不能用水进行养护,以防使结冰。
