桥面防水层施工技术交底一、前言桥梁是现代交通运输系统中不可或缺的重要组成部分,对于保障桥梁结构的安全和使用寿命,桥面防水层的施工至关重要。
本文将介绍桥面防水层施工的技术要点和步骤,以期提高施工质量,保证桥梁的长期使用效果。
二、施工前准备1. 材料准备桥面防水层施工所需的材料主要包括防水涂料、打磨工具、防水卷材、面层涂料等。
在施工前需检查材料的质量和数量是否符合要求,确保能够顺利开始施工。
2. 施工场地准备施工前需要对桥梁进行清理,确保桥面干净无杂物。
若有必要,还需对桥梁进行修复和处理,确保施工能够顺利进行。
三、施工步骤1. 基层处理施工前应对桥面进行基层处理,包括清理、修复和处理龟裂等问题。
确保桥面的平整度和表面粗糙度符合防水材料的要求。
2. 防水涂料施工将防水涂料均匀地涂刷在桥面上,确保涂层厚度达到设计要求。
应注意防水涂料的施工温度和湿度要求,以免影响施工质量。
3. 打磨和清洁防水涂料固化后,进行打磨处理,使桥面的表面平整光滑。
打磨完毕后,清理桥面,确保无灰尘和杂物残留,以保证后续施工的质量。
4. 防水卷材铺贴将防水卷材按照设计要求铺贴在桥面上,并逐步进行焊接处理,确保卷材的质量。
焊接时应注意温度和焊接时间的控制,避免出现焊接不牢固或烧损的情况。
5. 面层涂料施工防水层施工完毕后,进行面层涂料的施工。
面层涂料旨在增加桥面的耐久性和防止涂料起泡。
施工时应注意涂料的温度和稀释比例的控制,保证施工质量。
6. 施工质量验收防水层施工完毕后,应进行质量验收。
验收内容包括防水涂料和卷材的厚度和焊接质量,面层涂料的均匀度和光泽度等。
如有不符合要求的地方,需及时进行修复和处理。
四、安全注意事项1. 施工现场应设置明显的安全警示标志,避免施工人员和外来人员的误入。
2. 使用化学材料时应注意防护措施,避免造成伤害或污染环境。
3. 施工人员应配备必要的个人防护装备,包括安全帽、防护服、口罩等。
4. 施工期间应注意交通安全,设置警示标志并做好交通疏导工作。
技术交底书技术交底书桥面防水施工技术交底表格编号2411项目名称中铁十局郑万铁路河南段项目部共 11页交底编号工程名称潦河特大桥设计文件图号通桥(2016)2322A、通桥(2016)8388A施工部位桥面防水工程交底日期2018年8月14日一、适用范围本方案适用于潦河特大桥桥梁桥面防水施工。
二、设计情况潦河特大桥起讫里程为DK308+572.9~DK325+639.835,全长17.067线公里。
潦河特大桥桥面防水体系构造为:防护墙外侧的电缆槽中涂刷聚氨酯防水涂料;防护墙内侧、底座板外铺设高聚物沥青防水卷材(含基层处理剂),采用聚氨酯防水涂料封边,无砟轨道板缝间涂刷聚氨酯防水涂料;聚氨酯防水涂料及防水卷材上覆盖C40纤维混凝土或钢筋混凝土保护层,桥面电缆槽内保护层厚度设计采用4cm,防护墙内侧保护层厚度不小于4cm,当保护层厚度为4cm~6cm时采用C40纤维混凝土,当保护层厚度大于6cm时采用钢筋混凝土。
三、材料及机械设备材料:ΦR9冷轧带肋钢筋网片,HRB400Φ12螺纹钢,HPB300φ16圆钢,聚氨酯防水涂料,高聚物沥青防水卷材(含基层处理剂),有机硅酮,C40细石混凝土,C40纤维混凝土,“L”型连接件(含配套螺栓、垫片),“C”型压接件,70mm²环保型接地铜缆,φ17防护软管、直径22mm防护卡具。
机械设备:研磨机、角磨机、吹风机、墨斗、滚刷、滚轮、喷灯、刮板、液压钳、电阻仪。
四、工艺流程4.1施工工艺流程施工准备-基面处理-防水涂料及基层处理剂涂刷-卷材铺设-贯通地线铺设-浇筑混凝土。
4.2基面处理防水层施工前对梁面进行处理,清除梁面的浮渣、浮土、空鼓、松动、蜂窝麻面,露出新鲜混凝土表面,保证表面平整、无尖锐异物,提高涂料及基层处理剂的粘接性能。
采用研磨机对梁面进行打磨,角磨机对A、B竖墙、防护墙倒角部位进行打磨处理,然后采用吹风机、扫把对梁面浮渣及灰尘进行打扫清理。
技术交底书交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 1 页共 9 页底座板下防水层结构底座板之外防水层结构图1.桥面防护墙之间聚脲防水层构造图、施工流程图聚脲防水涂料的施工流程如图2所示:月日复核人:年月技术交底书交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:范围内桥面防水施工图2.聚脲防水层施工流程图施工工艺简述施工准备聚脲防水层施工前,桥面平整度必须满足要求,否则将影响整个防水层的施工质量。
具体要求是:桥面平整度用靠尺检测必须满足3mm/4m,或者当3mm/4m≤ΔH≤8mm/4m时满足ΔH≤2mm/1m且这一要求不仅仅限于两边底座板下的四条检测线,应是对于整个底座板以下的桥面而言。
年月日复核人:年月交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 3 页共 9 页图3.抛丸机行走线路图交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 4 页共 9 页图4.粗糙度CSP对照版已抛丸基面未抛丸基面图5.抛丸后的混凝土面图6.清理松动的混凝土表面交底人:年月日复核人:年月日交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 5 页共 9 页图7.修补腻子施工交底人:年月日复核人:年月日交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 6 页共 9 页图8.桥面局部缺陷修补后的情况3.底涂施工根据桥面含水率的检测结果,判断出基层为干燥基层或潮湿基层后,选择合适的底涂进行施工。
建议采用聚氨酯类的底涂.......进行施工。
底涂施工一般采用辊涂工艺,边角、沟槽处可以采用刷涂工艺。
用交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 7 页共 9 页图9.底涂施工完成后等待喷涂作业的桥面1.喷涂作业喷涂(纯)聚脲防水涂料对施工环境要求较高,施工前必须保证环境温度在10~35℃之间,同时应保证基层温度高于露点温度3℃以上,空气湿度小于75%,风力小于级。
无砟轨道防水施工技术交底技术交底书交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 1 页共 9 页底座板下防水层结构底座板之外防水层结构图1.桥面防护墙之间聚脲防水层构造图、施工流程图聚脲防水涂料的施工流程如图2所示:月日复核人:年月技术交底书交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:范围内桥面防水施工图2.聚脲防水层施工流程图施工工艺简述施工预备聚脲防水层施工前,桥面平整度必需满意要求,否则将影响整个防水层的施工质量。
详细要求是:桥面平整度用靠尺检测必需满意3mm/4m,或者当3mm/4m≤ΔH≤8mm/4m时满意ΔH≤2mm/1m且这一要求不仅仅限于两边底座板下的四条检测线,应是对于整个底座板以下的桥面而言。
年月日复核人:年月交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 3 页共 9 页图3.抛丸机行走线路图交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 4 页共 9 页图4.粗糙度CSP对比版已抛丸基面未抛丸基面图5.抛丸后的混凝土面图6.清理松动的混凝土表面交底人:年月日复核人:年月日交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 5 页共 9 页图7.修补腻子施工交底人:年月日复核人:年月日交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 6 页共 9 页图8.桥面局部缺陷修补后的状况3.底涂施工依据桥面含水率的检测结果,推断出基层为干燥基层或潮湿基层后,选择合适的底涂进行施工。
建议采纳聚氨酯类的底涂.......进行施工。
底涂施工一般采纳辊涂工艺,边角、沟槽处可以采纳刷涂工艺。
用交底单位名称:中铁四局集团第一工程有限公司水湖制梁场编号:第 7 页共 9 页图9.底涂施工完成后等待喷涂作业的桥面1.喷涂作业喷涂(纯)聚脲防水涂料对施工环境要求较高,施工前必需保证环境温度在10~35℃之间,同时应保证基层温度高于露点温度3℃以上,空气湿度小于75%,风力小于级。
九山特大桥面系保护层施工技术交底一、 施工概况九山特大桥中心里程为 D3K383+511.455 ,桥梁全长652.91米。
设计为 14-32m+2-24m+4-32m直曲线、现浇后张法预应力砼单箱单室非等高简支梁。
桥梁防护层厚0.06米,采用C40细石纤维砼。
二、 原材料要求1、 桥面防水层原材料应符合以下要求:(1) 防水卷材应符合《道桥用改性沥青防水卷材》( JC/T974-2005 )及《客运专线桥梁混凝土桥面防水层暂行技术条件》的要求。
(2) 聚氨酯防水涂料应符合 《聚氨酯防水涂料》GT/T19250-2003 及《客运专 线桥梁混凝土桥面防水层暂行技术条件》的要求。
(3) 进场材料必须有质保书或合格证。
2、 桥面保护层采用C40聚丙烯纤维网混凝土,质量应符合以下要求: (1) 保护层C40聚丙烯纤维网混凝土质量应符合《纤维混凝土结构技术规程》 CECS38: 2004的有关规定。
(2) 当保护层厚度大于6cm 时,应采用钢筋混凝土。
(3) 保护层混凝土施工应符合设计要求和铁道部现行 《铁路混凝土工程施工技 术指南》的有关规定。
三、 人员、机械、材料配置人力资源一览表D3K383+185D3K383+837.9102013年10月01日机械、设备一览表材料用量一览表洒砂一层,砂粒直径20-40目为宜6、保护层施工部位、厚度、坡度和断缝处理应符合设计要求。
桥面保护层纵向每隔4m设置横向断缝,断缝宽约10mm,深约20mm。
当保护层混凝土强度达到设计强度的50%以上时,用聚氨酯防水涂料将断缝填实、填满,填充断缝时不得污染保护层及梁体。
七、成本预算桥梁防水施工预算八、安全及环保要求1、安全要求:(1)加强安全教育,严格持证上岗制度、电焊工必须持证上岗。
(2)施工工具必须用吊篮(筐)运送,严禁抛接。
(3)施工各班组间,要建立完善的交接班制度,并将施工安全情况记录在交接班的记录薄内。
工地值班负责人要认真检查交接班情况。
高铁桥面施工防水层技术交底一、前言随着高铁建设的不断发展,高铁桥梁的施工质量也越来越被重视。
其中,防水层技术是建设高铁桥梁前必须掌握的技术之一。
本文将就高铁桥面施工防水层技术进行交底,以使每个工作者都能够了解交底的必要性和技术要点,确保高铁桥面防水层的成功施工。
二、为什么需要防水层?高铁桥梁的建设是一个重资产高品质的工程,每一个步骤都必须精致而细致。
在高铁桥面上设置防水层,是为了防止下雨、积水或其他自然因素影响高铁桥梁的使用寿命和质量。
在高铁桥面的施工过程中,如果不合理设置防水层并且监管不严格的话,可能导致在未来短期内出现渗漏、腐蚀、龟裂和损坏等问题。
如果出现这些问题,不仅会影响高铁运输的正常和安全,同时还会给使用者带来巨大的经济损失。
三、什么是合适的防水材料?在高铁桥面的施工过程中,选择合适的防水材料非常重要。
合适的防水材料应该具备以下几个特点:1.适应动态变形;2.抗压缩、抗弯、耐化学性好;3.具有良好的附着性;4.耐老化、耐臭氧、耐紫外线;5.存储时间适中、不易被污染。
常用的防水材料有热熔防水卷材、地下连续墙液体膜材料、环氧防水涂料等。
其中,热熔防水卷材具有安全可靠、易施工、良好的抗侵蚀性和优良的性能稳定性等优点,因此在高铁工程中应用比较广泛。
四、防水层的施工方案1.桥面清洁在施工之前,首先必须将桥面表面的浮土、水泥状物质、沥青、泥浆等杂物全部清除干净,留下一个平整干净的基础表面。
2.底材处理底材处理是防水层施工中非常重要的一个工程。
首先,需要对基础的底材进行处理,然后进行涂胶处理。
在进行底材处理的时候,需要采用专门的平板或者锤子等工具,将基础表面打磨或者清洁干净。
确保表面无油、无灰、无尘、无雨等脏物,以保证防水层能够牢固地附着在基础表面上。
3.防水材料在进行防水层施工之前,需要对防水材料进行加热或者预处理。
加热后的防水材料有利于提高粘接性能,避免在低温环境下施工出现堆积现象。
预处理后的防水材料需要保持清洁、整齐、无损、透气、防潮等特点。
技术交底记录ZT20CX11-PJ- 年月日编制:复核:签发:注:本交底“一式两份”一份交工点负责人作为施工依据,一份留存备查,并办理交接手续桥面防水层及保护层施工技术交底一、主要内容和适用范围铁路桥梁防水体系是提高桥梁结构耐久性的重要技术手段,本技术交底规定了铁路混凝土桥梁桥面防水层及保护层施工工艺技术要求、检验方法及有关注意事项,适用于中铁二十局铺架二公司桥面防水层及保护层施工。
二、编制依据预制后张法预应力混凝土铁路桥简支T梁技术条件TB/T 3043-2005《铁路混凝土桥面TOF-Ⅰ型防水层技术条件》TB/T 2965-1999《时速160公里客货共线铁路预制后张法简支T梁(角钢支架方案)》2101-Ⅰ和2101-Ⅱ图《客货共线铁路桥梁防水体系》图号:通桥(2006)8061《氯化聚乙烯防水卷材》GB12593-2003三、材料1、防水卷材采用L类氯化聚乙烯防水卷材。
L类防水卷材为纤维复合卷材,即双面热融复合无纺纤维布。
防水卷材应符合《氯化聚乙烯防水卷材》GB12593-2003及《客运专线桥梁混凝土桥面防水层暂行技术条件》的要求。
2、粘接剂采用聚氨酯防水涂料或水泥基胶。
⑴用于粘接防水卷材的聚氨酯防水涂料应符合《聚氨酯防水涂料》GT/T19250-2003及客运专线桥梁混凝土桥面防水层暂行技术条件》的要求。
⑵水泥基胶粘剂采用强度等级42.5普通硅酸盐水泥、390水泥基胶粉、增强剂及水进行拌制。
⑶保护层采用C40细石纤维混凝土,其中纤维混凝土可采用聚丙烯纤维网或聚丙烯晴纤维混凝土。
水泥:采用强度等级为42.5的普通硅酸盐水泥,其技术要求符合GB175-1999的规定。
细骨料:中砂,粒径小于1mm,级配应符合《普通混凝土用砂标准及检验方法》JGJ52-2006中的规定。
粗骨料:最大粒径10mm的碎石,其质量应符合《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53-2006中的规定。
聚丙烯纤维网质量应符合《纤维混凝土结构技术规程》CECS38:2004的规定,每立方米混凝土中聚丙烯纤维网的掺量为1.8kg。

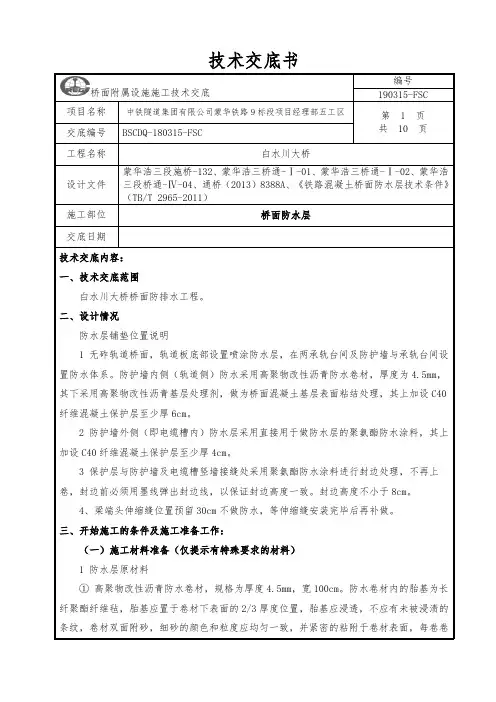

技术交底书桥面附属设施施工技术交底编号190315-FSC项目名称中铁隧道集团有限公司蒙华铁路9标段项目经理部五工区第 1 页共 10 页交底编号BSCDQ-180315-FSC工程名称白水川大桥设计文件蒙华浩三段施桥-132、蒙华浩三桥通-Ⅰ-01、蒙华浩三桥通-Ⅰ-02、蒙华浩三段桥通-Ⅳ-04、通桥(2013)8388A、《铁路混凝土桥面防水层技术条件》(TB/T 2965-2011)施工部位桥面防水层交底日期技术交底内容:一、技术交底范围白水川大桥桥面防排水工程。
二、设计情况防水层铺垫位置说明1 无砟轨道桥面,轨道板底部设置喷涂防水层,在两承轨台间及防护墙与承轨台间设置防水体系。
防护墙内侧(轨道侧)防水采用高聚物改性沥青防水卷材,厚度为4.5mm,其下采用高聚物改性沥青基层处理剂,做为桥面混凝土基层表面粘结处理,其上加设C40纤维混凝土保护层至少厚6cm。
2 防护墙外侧(即电缆槽内)防水层采用直接用于做防水层的聚氨酯防水涂料,其上加设C40纤维混凝土保护层至少厚4cm。
3 保护层与防护墙及电缆槽竖墙接缝处采用聚氨酯防水涂料进行封边处理,不再上卷,封边前必须用墨线弹出封边线,以保证封边高度一致。
封边高度不小于8cm。
4、梁端头伸缩缝位置预留30cm不做防水,等伸缩缝安装完毕后再补做。
三、开始施工的条件及施工准备工作:(一)施工材料准备(仅提示有特殊要求的材料)1 防水层原材料①高聚物改性沥青防水卷材,规格为厚度4.5mm,宽100cm。
防水卷材内的胎基为长纤聚酯纤维毡,胎基应置于卷材下表面的2/3厚度位置,胎基应浸透,不应有未被浸渍的条纹,卷材双面附砂,细砂的颜色和粒度应均匀一致,并紧密的粘附于卷材表面,每卷卷材应连续整长,不得有接头。
基层处理剂为高聚物改性沥青低固含量液态涂料。
②聚氨酯防水涂料应符合《聚氨酯防水涂料》GT/T19250-2005。
③防水层保护层采用添加聚丙烯腈纤维的C40细石混凝土。
无砟轨道桥面防水层与保护层施工技术交底.无砟轨道桥面防水层与保护层施工技术交底1.编制依据(1)《常用跨度梁桥面附属设施》通桥(2008)8388A;(TB10424-2010)(2)《铁路混凝土施工质量验收标准》;(3)《纤维混凝土结构技术规程》(CECS38:2004);(4)《聚氨酯防水涂料》(GT/T19250-2003);(5)《氯化聚乙烯防水卷材》(GB12953-2003);[2007]56(科技基(6)《客运专线铁路桥梁混凝土桥面防水层暂行技术条件》;号); TB10752-2010()(7)《高速铁路桥涵工程施工质量验收标准》; TB10754-2010)(8)《高速铁路轨道工程施工质量验收标准》( )。
铁建设[2010]241号(9)《高速铁路桥涵工程施工技术指南》(2.工程概况2.1工程概况2.2防水体系结构(1)无砟轨道桥面防护墙外侧的电缆槽中采用防水涂料防水层,在电缆槽中涂刷聚氨酯防水涂料,防水涂料上覆盖纤维混凝土保护层。
防护墙内侧(除轨道底座板外)采用防水卷材类防水层。
(2)保护层与防护墙及电缆槽竖墙接缝处采用聚氨酯防水涂料封边,封边宽度不小于8cm。
(3)本设计为底座板与桥面板直接连接,当底座板与桥面板间设置隔离层时,防水结构另行设计。
(4)根据桥梁专业的设计要求,桥上无砟轨道两线间采用“通桥(2008)8388A”桥梁防水系统通用图的措施进行桥面防水,而根据轨道结构的要求,桥面保护层与桥上无砟轨道底座间采用有机硅酮嵌缝材料进行填充。
为了更进一第1页 /共 13页步做好桥面与底座板间的防水,桥梁与轨道专业共同研究将“通桥(2008) 8388A”中保护层表面的“涂料封边”优化为“用有机硅酮嵌缝材料进行填充”,其它不变。
施工单位应在专业人士的指导下进行有机硅酮嵌缝材料的施工。
有机硅酮嵌缝材料性能说见相关联系单或设计图纸。
:有机硅酮嵌缝材料1图。
桥面防水层和保护层详细工程量见表2 防水层和保护层工程数量表表2栏声屏障总单备材料名项每延处每延聚氨酯防水涂料包括封0.0072防水涂0.007825.4厚度2mL类氯化聚乙烯10670.23.3.L类氯化聚乙水卷防水卷水泥基胶粘结剂16.00.0040.004厚度1.2~1.5m包括轨道板C40纤维混凝土保护0.30.31204.810cm宽厚度4~6c有机硅嵌缝有机硅0.0010.0014.0010×30mm填缝涂料保护层纵向每4宽10mm,深聚氨酯防水涂料0.000461.520.0004453m米设一断缝20mm3.材料要求防水层根据所用材料分为氯化聚乙烯防水卷材,聚氯脂防水涂料以及高聚物改性沥青防水卷材,我分部防水卷材选用L类氯化聚乙烯类卷材。
桥面防水与桥面系施工安全技术交底安全技术交底内容:1.地袱、栏杆、隔离墩(1)地袱、栏杆施工前,必须在桥外侧搭设作业平台,其宽度不得小于1m。
(2)地袱、栏杆施工过程中,应在桥下设防护区,有社会交通的施工区域应设专人疏导交通。
(3)地袱施工完毕应及时进行栏杆施工。
(4)预制栏杆安装应随安装随固定,并在内侧桥面上设安全标志。
混凝土预制栏杆应待砂浆达到规定强度方可拆除标志;钢制栏杆应焊接牢固后方可拆除标志。
(5)现浇混凝土和圬工砌体栏杆,在混凝土和砂浆达设计规定强度前应在内侧桥面上设立保持安全标志。
(6)用自制吊具安装构件时,应遵守下列规定:1)自制吊具应由专业技术人员设计,由项目经理部技术负责人核准。
2)自制吊具宜在加工厂由专业技工制作,经质量管理人员跟踪检查,确认各个工序合格,并形成文件。
3)制作完成后必须经验收、试吊,确认合格,并形成文件。
4)自制吊具应纳入机具管理范畴,由专人管理,定期检修、维护,保持完好。
5)使用前作业人员必须对其进行外观检查、试用,确认安全。
(7)组焊加工的金属栏杆安装前,应将毛刺磨平。
栏杆焊接必须由电焊工进行,且作业点及其下方10m范围内不得堆放易燃、易爆物。
(8)不锈钢栏杆焊制应遵守下列规定:1)不锈钢焊工除应具备电焊工的安全操作技能外,必须熟练地掌握氩弧焊、等离子切割、不锈钢酸洗钝化等方面的安全防护和操作技能.2)焊接作业除应符合《焊接与切割安全》(GB 9448)的有关规定外,尚应符合下列要求:①不锈钢焊接采用“反接极”,即工件接负极,必须确认焊机的正负极性后方可操作,不得误接;②停止作业时必须将焊条头取下或将焊把挂起,严禁乱放,造成焊条药皮脱落。
3)使用砂轮打磨焊缝坡口和清除焊渣前,必须经检查确认机具良好,砂轮片安装牢固;操作人员必须戴护目镜.4)氩弧焊应符合下列要求:①手工钨极氩弧焊,电源应采用直流正接,工件接正,钨极接负;②用交流钨极氩弧焊机接焊,应采用高频稳弧措施,并应采取防止高频电磁场刺激操作人员双手的措施;③加工场所必须有良好的自然通风或换气装置,露天作业时,操作人员应位于上风向,并应间歇作业。
桥面防水与桥面系施工安全技术交底在桥梁的建设和维护中,桥面防水和桥面系施工的重要性不言而喻。
桥面防水是指对桥梁的桥面进行防水处理,以确保桥梁结构的稳定性和耐久性。
而桥面系施工则是指在桥面防水之前的具体施工工序。
本文将重点介绍桥面防水与桥面系施工的安全技术交底。
一、桥面防水技术交底1. 安全措施:在进行桥面防水施工时,需要提前制定详细的安全施工方案,并确保所有工作人员都理解和遵守。
施工现场必须设置合适的安全警示标识,并配备必要的安全设施,如安全网和护栏等。
所有参与施工的人员必须穿戴好安全帽、防滑鞋和其他必要的个人防护装备。
2. 施工准备:桥面防水施工前,必须对桥面进行彻底的清洁和检查。
清洁时要注意使用环保的清洁剂,避免对环境和人员造成伤害。
检查工作要仔细,发现任何损坏和缺陷都要及时修复,以确保防水层的质量。
3. 材料选择:选择合适的桥面防水材料至关重要。
根据桥梁的类型、负荷等级和使用条件等因素,选择适合的防水材料。
在选择材料时,要注意材料的耐久性、耐候性和抗老化性能等指标,以确保防水效果的长久和可靠。
4. 施工工艺:桥面防水的施工工艺包括底层处理、防水涂料涂覆、防水卷材铺设等多个环节。
在施工中,要注意每个环节的顺序和细节,确保施工的质量和效果。
例如,在涂覆防水涂料前,要先进行底层的处理和修补,以保证涂料的附着力和防水层的一致性。
二、桥面系施工安全技术交底1. 施工准备:在进行桥面系施工前,必须进行详细的施工准备工作。
首先要对桥面进行清洁和检查,确保桥面的平整和无灰尘、杂物等障碍物。
其次要确定桥面系材料的种类和规格,并做好相应的材料准备工作。
2. 安全措施:桥面系施工涉及到人员高空作业,必须严格遵守相关的安全规定和操作规程。
工作人员必须戴好安全帽和安全带,并采取适当的防护措施。
施工现场必须设置合适的警示标识和警示线,以确保施工安全。
3. 材料铺设:桥面系的材料可以是沥青、混凝土等,根据实际情况进行选择。
交底单位名称:编号:单位工程名称第页共页交底内容桥面防水层及保护层主送单位日期交底内容:一、交底范围本交底适用于防水层及保护层施工二、分部分项工程概况防水层及保护层施工图采用《通桥(2016)8388A》,护墙内侧采用高聚物改性沥青防水卷材+C40细石纤维混凝土保护层(线间采用C40钢筋混凝土),防护墙外侧采用聚氨酯防水涂料+ C40细石纤维混凝土保护层,详细见下图。
1、防护墙外侧及道床板间10cm流水槽:2mm厚聚氨酯防水涂料保护层+40mm C40细石纤维混凝土保护层。
交底单位名称:编号:单位工程名称第页共页交底内容桥面防水层及保护层主送单位日期2、防护墙内侧:高聚物改性沥青处理剂+4.5mm高聚物改性沥青防水卷材+40mm C40细石纤维混凝土保护层。
3、无砟轨道线间:高聚物改性沥青处理剂+4.5mm高聚物改性沥青防水卷材+C40钢筋混凝土保护层,保护层厚度详见各梁图,钢筋保护层厚度不低于60mm。
交底单位名称:编号:单位工程名称第页共页交底内容桥面防水层及保护层主送单位日期三、施工注意事项1、梁端头伸缩缝位置预留30cm暂不做防水,等伸缩缝安装完毕后再补做。
2、保护层混凝土与梁体接缝处均采用聚氨酯防水涂料封边,封边宽度不小于80mm,涂刷厚度不应小于1.5mm,封边前必须用墨线弹出封边线,以保证封边高度一致。
3、防护墙、B墙过水孔处,应在过水孔底部及两侧涂刷防水涂料,并在底部铺设防水层。
4、防水涂料涂刷完毕后进行贯通地线和过水孔管篦施工,应注意防止污染。
5、保护层设向泄水孔方向的2%横坡。
四、施工方法1、施工程序防水层、保护层施工程序为:混凝土基面验收→防水层施工→质量检查→混凝土浇筑前准备工作→保护层混凝土拌制→混凝土摊铺振捣抹面→洒水覆盖养护→聚氨酯防水涂料填断缝和封边。
