大面积楼地面平整度控制方案
- 格式:docx
- 大小:3.45 MB
- 文档页数:6
场地平整施工方案2一、前言在建设过程中,场地平整是一个至关重要的环节。
一个良好的场地平整施工方案能够保证建筑物的稳定性和持久性。
本文将介绍一种场地平整施工方案2,探讨其具体实施步骤和注意事项。
二、施工准备工作1. 验收场地在施工前,首先需要对场地进行验收。
确保场地没有障碍物、坑洞或其他不利于平整的因素。
2. 准备施工设备准备好所需的施工设备,包括推土机、挖掘机、平地机等。
检查设备是否工作正常,确保施工顺利进行。
3. 制定施工计划制定详细的施工计划,包括施工前的准备工作、施工中的具体步骤和施工后的清理工作。
确保施工过程有条不紊。
三、施工步骤1. 清理场地首先需要清理场地,将场地上的垃圾、杂草等杂物清理干净,为后续施工提供方便。
2. 确定平整标高根据设计要求,确定场地的平整标高。
使用测量仪器对场地进行测量,确保平整标高的精准性。
3. 确定施工范围根据设计图纸,确定平整的施工范围,标明施工边界,避免施工范围扩大导致额外工作量。
4. 开始平整施工根据平整标高和设计要求,使用推土机、挖掘机等设备进行平整施工。
先进行粗整平,再进行细整平,确保平整度达到要求。
5. 质量检验施工完成后对平整质量进行检验。
使用测量仪器对平整度进行测量,并进行必要的调整和修正。
四、施工注意事项1. 施工过程中应注意安全在施工过程中,施工人员需遵守相关安全规定,佩戴好安全防护装备,确保施工安全。
2. 保护环境施工过程中需注意环境保护,避免对周围环境造成污染或破坏。
3. 注意施工质量施工过程中要注重质量控制,确保平整度和平整标高符合设计要求。
五、总结场地平整是建设过程中的重要环节,合理的施工方案能够提高施工效率和质量。
通过本文介绍的场地平整施工方案2,希望能对相关工作提供一定的参考和指导。
大面积混凝土浇筑平整度及标高控制技术摘要:随着当前建筑行业的快速发展,高大难深的建筑工程项目也在不断增加,大面积地下室底板、顶板现浇楼面的混凝土浇灌,以及楼面混凝土上一次性成型的金刚砂楼地面工程也随之不断出现。
这些工程项目都对楼地面的平整度及标高有很高的要求。
传统的施工工艺是利用插筋,或者砂浆塌饼,来控制楼面混凝土的标高和平整度。
但这种做法在大面积混凝土现浇楼地面施工中,显然已经不能满足日益提高的精确度要求。
基于此,本文首先介绍了施工工艺流程,然后探讨了施工操作要点,希望通过本文研究,能够为相关人士提供参考。
关键词:大面积混凝土浇筑;平整度;标高;控制技术;要点一、施工工艺流程该标高调节控制工具的具体施工工艺流程如下所示:标高调节控制工具的制作→在楼地面的墙、柱钢筋上引测50线→钢筋网片绑扎→绑扎钢筋验收完成→固定下部工具螺栓→安装上部螺母调节工具→将上部螺母调节工具调至设计标高→根据调节工具螺母的标高进行下料(虚铺高度应高于控制点的高度)→混凝土振捣、括平及一次抹光→制作混凝土试块→初凝前用直尺复核平整度→二次收光抹平、拆除螺母调节工具→填补拆除调节工具处的混凝土并抹光→覆盖(或养护液)养护→成品保护。
图1标高控制调节工具大样图图2标高调节控制工具位置固定示意图二、施工操作要点(一)调节控制工具的标高传递及位置的确定(1)标高50控制线的准确设置:在进行梁板混凝土的浇筑之前,需要先将建筑物的标高传递至混凝土浇筑所在的楼地面。
同时,又由于建筑物在施工过程中,通常会发生一定的沉降。
因此,为避免测量误差的产生,在测量工作开始之前,需要先将建筑物的±0.00高程点,引测至塔吊或是不易发生沉降的临时结构上。
然后再据此±0.00高程点,向上测量500mm,作为一楼的50控制线;然后,当一楼的主体工程完成后,向上测量出一层楼层的高度,作为二楼的50控制线,如此,以此类推,向上测量,便可以设置出每层楼的50控制线。
第1篇一、工程概述本工程为某大型工程项目,包括办公楼、宿舍楼、食堂等建筑。
地板施工是工程的重要组成部分,直接关系到建筑的美观性和使用功能。
为确保施工质量,特制定以下地板施工方案。
二、施工准备1. 材料准备:根据设计要求,选择符合国家标准的优质地板材料,如实木地板、复合地板等。
同时,准备必要的辅助材料,如地板胶、踢脚线、防潮垫等。
2. 工具准备:电动锯、手锯、直尺、水平尺、地板测量尺、螺丝刀、电钻、胶枪、砂纸等。
3. 人员准备:组建专业的施工队伍,包括木工、电工、监理等。
三、施工工艺1. 地面处理:清理地面,确保无灰尘、油污、杂物等。
对不平整的地方进行找平处理,确保地面平整度达到要求。
2. 防潮处理:在地面铺设防潮垫,防止地板受潮变形。
对于潮湿区域,如卫生间、厨房等,应增加防潮层。
3. 地板安装:(1)测量放线:根据设计图纸,确定地板安装的起始位置,画出安装线。
(2)地板切割:根据房间尺寸和地板尺寸,进行地板切割。
(3)地板铺设:按照安装线,将地板依次铺设。
注意地板间的缝隙要均匀,避免过大或过小。
(4)地板固定:使用专用胶和螺丝将地板固定在地面上,确保地板牢固。
4. 地板拼接:在地板拼接处,使用踢脚线进行遮挡,确保美观。
5. 砂磨处理:使用砂纸对地板表面进行打磨,使地板表面光滑。
6. 清洁保养:施工完成后,对地板进行清洁,确保无灰尘、污渍。
四、质量控制1. 材料质量:严格按照国家标准选购地板材料,确保材料质量。
2. 施工工艺:严格按照施工方案进行施工,确保施工质量。
3. 检查验收:施工过程中,进行阶段性检查,发现问题及时整改。
4. 最终验收:施工完成后,组织相关部门进行验收,确保工程质量达到要求。
五、安全措施1. 施工人员必须佩戴安全帽、手套等防护用品。
2. 高处作业时,必须系好安全带,确保施工安全。
3. 电动工具使用前,必须检查电线、插头等,确保无安全隐患。
4. 施工现场保持整洁,防止杂物绊倒施工人员。
摘要]随着激光技术和电子技术的发展及现代化工业地坪的要求,国际工程从二十世八十年代开始,在砼地坪的施工中开始采用激光整平机,我国在九十年代中期也引入这一技术,并且引入了相对应的美国屁凝土协会(ACI)和加拿大标准协会(CSA)混凝土地面平整度和水平度标准,即FF/FL标准,实现了砼地坪精密找平自动化,确保了地坪的施工质量,并且在物流中心、电子等厂房内地坪的施工中广泛应用。
1工程概况普洛斯苏州物流冈二区1号地块仓库及辅助用房工程位于苏州工业同区普洛斯苏州物流园二区范围内。
本工程主要由l幢单层仓库和3幢辅房组成。
总建筑面积为65389m2。
仓库地坪分为A1、A2、A3、Bl、B2、B3、Cl、C2、D1、D2共lO个区。
每个区地坪面积6000时。
双层钢筋网整块地面(不设缝),表面为西卡硬化剂耐磨材料。
地坪构造做法:素土夯实→衬垫层300mm厚→100mm厚C15素混凝土垫层→200mm厚C30钢筋混凝土(内掺纤维),三级钢10@200双层双向.随捣随抹→金刚砂耐磨地面。
地坪板与挡土墙地梁的连接:挡土墙、地梁上留钢筋进入地坪饭;地坪下设桩基,桩基为长螺旋钻孔灌注桩,桩混凝土设计强度为:C15。
2地坪施工机械及原理本工程地坪的施工主要利用激光整平机进行地坪的水平度和平整度控制,图1是激光整平机机体构成图。
激光整平技术主要通过激光发射器配合整平机来完成整个混凝土的找平、铺注、振捣整平工作。
图2是激光整平机的工作原理。
3超平地坪施工流程(1)准备工作:对激光整平机进行设备调试。
根据原始水准点引做2个同定基准水准点;铺设塑料薄膜,绑扎钢筋网(大面积整体绑扎)。
支设边模;架设激光发射器,根据原始水准点引地坪标高到激光整平机。
(2)混凝土输送:用混凝土拖式泵将纤维混凝土泵送至地坪施工现场。
纤维在搅拌站按设计掺量预先拌和好,由混凝土搅拌运输车运送到施工现场。
(3)标高校核:在大面积施工之前,首先使用设备进行试做,然后使用水准标尺对地坪标高进行校核,将标高系统调整到最佳水平。

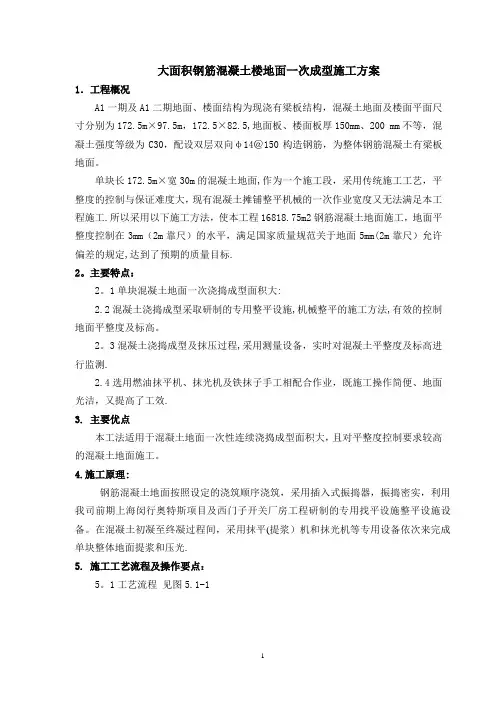

大面积钢筋混凝土楼地面一次成型施工方案1.工程概况A1一期及A1二期地面、楼面结构为现浇有梁板结构,混凝土地面及楼面平面尺寸分别为172.5m×97.5m,172.5×82.5,地面板、楼面板厚150mm、200 mm不等,混凝土强度等级为C30,配设双层双向φ14@150构造钢筋,为整体钢筋混凝土有梁板地面。
单块长172.5m×宽30m的混凝土地面,作为一个施工段,采用传统施工工艺,平整度的控制与保证难度大,现有混凝土摊铺整平机械的一次作业宽度又无法满足本工程施工.所以采用以下施工方法,使本工程16818.75m2钢筋混凝土地面施工,地面平整度控制在3mm(2m靠尺)的水平,满足国家质量规范关于地面5mm(2m靠尺)允许偏差的规定,达到了预期的质量目标.2。
主要特点:2。
1单块混凝土地面一次浇捣成型面积大:2.2混凝土浇捣成型采取研制的专用整平设施,机械整平的施工方法,有效的控制地面平整度及标高。
2。
3混凝土浇捣成型及抹压过程,采用测量设备,实时对混凝土平整度及标高进行监测.2.4选用燃油抹平机、抹光机及铁抹子手工相配合作业,既施工操作简便、地面光洁,又提高了工效.3. 主要优点本工法适用于混凝土地面一次性连续浇捣成型面积大,且对平整度控制要求较高的混凝土地面施工。
4.施工原理:钢筋混凝土地面按照设定的浇筑顺序浇筑,采用插入式振捣器,振捣密实,利用我司前期上海闵行奥特斯项目及西门子开关厂房工程研制的专用找平设施整平设施设备。
在混凝土初凝至终凝过程间,采用抹平(提浆)机和抹光机等专用设备依次来完成单块整体地面提浆和压光.5. 施工工艺流程及操作要点:5。
1工艺流程见图5.1-1图5.1-1 工艺流程图5。
2操作要点 5。
2。
1垫层施工1) 混凝土垫层施工应保持顶面标高正确,尤其是模板安装位置的标高和平整度更应严格控制。
2) 垫层混凝土施工时,按地面混凝土两侧模板支撑的距离预埋ф14@600的钢筋锚环。
混凝土施工方案的地面平整和坡度控制要求及施工方法和平整度检验方法一、引言混凝土施工是建筑工程中的重要环节,地面平整和坡度控制是确保施工质量的关键。
本文将介绍混凝土施工方案中地面平整和坡度控制的要求,以及相应的施工方法和平整度检验方法。
二、地面平整要求地面平整是指混凝土施工后地面的水平度和光滑度。
地面平整的要求根据具体场地和工程需求而定,通常分为三个等级:一级平整度、二级平整度和三级平整度。
1. 一级平整度:一级平整度要求地面表面平整度高,不得有明显的凹凸不平和破损,适用于需要高度平整的场所,如仓库、停车场等。
2. 二级平整度:二级平整度要求地面表面平整度较高,允许有轻微的凹凸不平和破损,适用于一般场所,如商业建筑、办公楼等。
3. 三级平整度:三级平整度要求地面表面平整度较低,允许有一定的凹凸不平和破损,适用于对平整度要求不高的场所,如工业厂房等。
三、地面坡度控制要求地面坡度是指混凝土施工后地面的倾斜度,用于排水和避免积水。
地面坡度的控制要求也根据具体场地和工程需求而定,通常分为两个类型:纵向坡度和横向坡度。
1. 纵向坡度:纵向坡度是指地面在水平方向上的倾斜度,用于排水。
纵向坡度的控制要求根据排水需要而定,一般要求坡度不得小于0.5%。
2. 横向坡度:横向坡度是指地面在垂直方向上的倾斜度,用于避免积水。
横向坡度的控制要求根据排水需要和场地要求而定,一般要求坡度不得小于1%。
四、地面平整和坡度的施工方法地面平整和坡度的施工方法主要包括以下几个步骤:1. 地面准备:清理施工区域,清除杂物和污垢,确保施工地面干净整洁。
2. 基础处理:对地面进行基础处理,包括填充和夯实,确保地面坚实平稳。
3. 模板安装:根据施工要求安装模板,确保地面施工的准确性和一致性。
4. 混凝土浇筑:根据地面平整和坡度的要求进行混凝土浇筑,注意控制浇筑厚度和均匀性。
5. 平整和坡度控制:在混凝土浇筑后,采用专用工具进行地面的平整和坡度控制,确保达到要求的平整度和坡度。

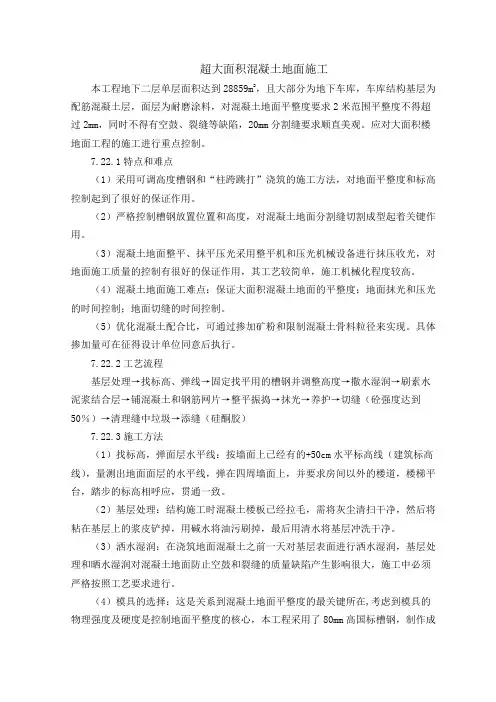

超大面积混凝土地面施工本工程地下二层单层面积达到28859m2,且大部分为地下车库,车库结构基层为配筋混凝土层,面层为耐磨涂料,对混凝土地面平整度要求2米范围平整度不得超过2mm,同时不得有空鼓、裂缝等缺陷,20mm分割缝要求顺直美观。
应对大面积楼地面工程的施工进行重点控制。
7.22.1特点和难点(1)采用可调高度槽钢和“柱跨跳打”浇筑的施工方法,对地面平整度和标高控制起到了很好的保证作用。
(2)严格控制槽钢放置位置和高度,对混凝土地面分割缝切割成型起着关键作用。
(3)混凝土地面整平、抹平压光采用整平机和压光机械设备进行抹压收光,对地面施工质量的控制有很好的保证作用,其工艺较简单,施工机械化程度较高。
(4)混凝土地面施工难点:保证大面积混凝土地面的平整度;地面抹光和压光的时间控制;地面切缝的时间控制。
(5)优化混凝土配合比,可通过掺加矿粉和限制混凝土骨料粒径来实现。
具体掺加量可在征得设计单位同意后执行。
7.22.2工艺流程基层处理→找标高、弹线→固定找平用的槽钢并调整高度→撒水湿润→刷素水泥浆结合层→铺混凝土和钢筋网片→整平振捣→抹光→养护→切缝(砼强度达到50%)→清理缝中垃圾→添缝(硅酮胶)7.22.3施工方法(1)找标高,弹面层水平线:按墙面上已经有的+50cm水平标高线(建筑标高线),量测出地面面层的水平线,弹在四周墙面上,并要求房间以外的楼道,楼梯平台,踏步的标高相呼应,贯通一致。
(2)基层处理:结构施工时混凝土楼板已经拉毛,需将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净。
(3)洒水湿润:在浇筑地面混凝土之前一天对基层表面进行洒水湿润,基层处理和晒水湿润对混凝土地面防止空鼓和裂缝的质量缺陷产生影响很大,施工中必须严格按照工艺要求进行。
(4)模具的选择:这是关系到混凝土地面平整度的最关键所在,考虑到模具的物理强度及硬度是控制地面平整度的核心,本工程采用了80mm高国标槽钢,制作成可调高度槽钢模具(详见下图);槽钢模具的有效选择也为整平机的使用创造了良好的“轨道”。
大面积细石混凝土整体楼地面施工质量控制发布时间:2022-04-21T02:13:00.316Z 来源:《中国建设信息化》2021年第26卷第20期作者:江平[导读] 在目前的建筑工程中,很多工程会使用到大面积细石混凝土整体楼地面。
江平江苏港利房地产开发有限公司摘要:在目前的建筑工程中,很多工程会使用到大面积细石混凝土整体楼地面。
因此,其在施工管理过程中应重点进行质量控制。
本文针对大面积混凝土整体楼地面的施工技术和技术要点进行了详细的论述,希望能够为该工程的顺利开展提供技术参考。
关键词:大面积细石混凝土;整体楼地面;施工控制1大面积混凝土整体楼地面施工技术控制要点分析1.1材料控制在目前的建筑工程中,很多使用了大面积的整体楼地面施工。
在其材料选择过程中应结合其面积大的特点,应首先选择泵送混凝土,这样能够有效的保证施工的工期与成本控制,为降低混凝土的水化热产生的裂缝等不良影响创造良好的基础。
应在满足混凝土强度、耐久性等基本性能的基础上,尽可能的减小水灰比和水的用量。
混凝土在设计过程中,其基本的配合比为水灰比1.5,但是使用泵送混凝土水灰比可以控制在0.7左右,比其理论值相差较大,多余的水分蒸发可能会造成相应的混凝土收缩,导致裂缝。
因此原材料的质量把控具有重要的作用,将其水灰比控制在0.5下,可以有良好的质量控制效果。
其次,在水泥原材料选择的过程中,应使用收缩性较低的普通硅酸盐水泥,同时加入减水剂等材料。
这样对于降低水泥的水化热具有重要的作用。
同时应明确商品混凝土生产厂家的资质与生产质量要求。
通过对材料的管控,把好工程的第一道关。
1.2安全技术交底工作在工程实施前,应首先由专业人员进行安全技术交底,在使用机械和人工作业的方式过程中,施工现场使用较多的施工机具和设备。
大面积混凝土在浇筑的过程中,一般使用分区施工的要求,根据楼面相应特点设置施工缝和变形缝。
以原有结构的墙、柱边设置弹性隔离板,混凝土浇筑时要重点的观察混凝土的塌落度等基本情况,保证其在施工过程的连续性。

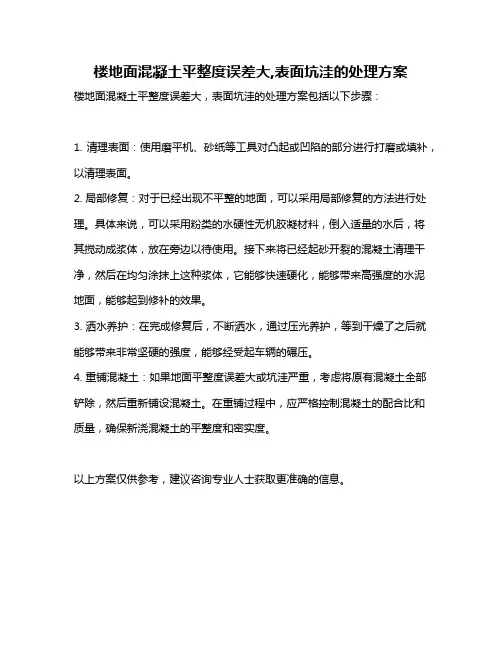

楼地面混凝土平整度误差大,表面坑洼的处理方案
楼地面混凝土平整度误差大,表面坑洼的处理方案包括以下步骤:
1. 清理表面:使用磨平机、砂纸等工具对凸起或凹陷的部分进行打磨或填补,以清理表面。
2. 局部修复:对于已经出现不平整的地面,可以采用局部修复的方法进行处理。
具体来说,可以采用粉类的水硬性无机胶凝材料,倒入适量的水后,将其搅动成浆体,放在旁边以待使用。
接下来将已经起砂开裂的混凝土清理干净,然后在均匀涂抹上这种浆体,它能够快速硬化,能够带来高强度的水泥地面,能够起到修补的效果。
3. 洒水养护:在完成修复后,不断洒水,通过压光养护,等到干燥了之后就能够带来非常坚硬的强度,能够经受起车辆的碾压。
4. 重铺混凝土:如果地面平整度误差大或坑洼严重,考虑将原有混凝土全部铲除,然后重新铺设混凝土。
在重铺过程中,应严格控制混凝土的配合比和质量,确保新浇混凝土的平整度和密实度。
以上方案仅供参考,建议咨询专业人士获取更准确的信息。
楼地面工程质量控制要点背景楼地面工程是建筑工程中较为重要的一环,其质量直接关系到房屋的使用寿命和安全性。
因此,在楼地面工程的施工过程中,对于质量的控制至关重要。
施工前的质量控制要点1.施工前必须进行地面验收,确认地面是否符合设计要求。
2.对于地面变形的情况,必须进行详细的测量和记录,并在施工前进行修补。
3.如果施工中间发现地面存在问题,必须及时向监理报告,并等待其指示后进行处理。
4.在施工前,必须制定详细的施工方案,并进行施工人员的培训。
施工过程中的质量控制要点1.施工中必须严格按照施工方案进行操作,不得擅自修改或更改。
2.对于地面的平整度和平整度变化量,必须进行严格的监测,并将记录报告监理人员。
3.地面施工必须严格按照设计图纸要求进行,注意长短轴的设计。
4.施工工期内,必须定期进行质量检查,并将结果报告监理人员。
5.在施工过程中,必须及时清理施工现场,避免杂物或建筑垃圾对地面施工造成影响。
竣工验收时的质量控制要点1.在竣工验收时,地面必须完全符合设计要求,并且符合国家相关规定。
2.竣工验收时,必须对地面平整度、硬度、耐磨性等进行检查,并将检测结果记录下来。
3.竣工验收时,必须对施工质量进行全面检查,并将结果报告监理人员。
4.通过竣工验收后,必须及时开展保养工作,定期对地面进行维修和保养,并将记录报送监理人员。
以上就是楼地面工程在施工前、施工中和竣工验收时的质量控制要点。
在实际施工中,必须严格按照以上要点进行操作,并充分发挥监理的作用,确保楼地面工程的质量达到设计标准。
摘要]随着激光技术和电子技术的发展及现代化工业地坪的要求,国际工程从二十世八十年代开始,在砼地坪的施工中开始采用激光整平机,我国在九十年代中期也引入这一技术,并且引入了相对应的美国屁凝土协会(ACI)和加拿大标准协会(CSA)混凝土地面平整度和水平度标准,即FF/FL标准,实现了砼地坪精密找平自动化,确保了地坪的施工质量,并且在物流中心、电子等厂房内地坪的施工中广泛应用。
1工程概况普洛斯苏州物流冈二区1号地块仓库及辅助用房工程位于苏州工业同区普洛斯苏州物流园二区范围内。
本工程主要由l幢单层仓库和3幢辅房组成。
总建筑面积为65389m2。
仓库地坪分为A1、A2、A3、Bl、B2、B3、Cl、C2、D1、D2共lO个区。
每个区地坪面积6000时。
双层钢筋网整块地面(不设缝),表面为西卡硬化剂耐磨材料。
地坪构造做法:素土夯实→衬垫层300mm厚→100mm厚C15素混凝土垫层→200mm厚C30钢筋混凝土(内掺纤维),三级钢10@200双层双向.随捣随抹→金刚砂耐磨地面。
地坪板与挡土墙地梁的连接:挡土墙、地梁上留钢筋进入地坪饭;地坪下设桩基,桩基为长螺旋钻孔灌注桩,桩混凝土设计强度为:C15。
2地坪施工机械及原理本工程地坪的施工主要利用激光整平机进行地坪的水平度和平整度控制,图1是激光整平机机体构成图。
激光整平技术主要通过激光发射器配合整平机来完成整个混凝土的找平、铺注、振捣整平工作。
图2是激光整平机的工作原理。
3超平地坪施工流程(1)准备工作:对激光整平机进行设备调试。
根据原始水准点引做2个同定基准水准点;铺设塑料薄膜,绑扎钢筋网(大面积整体绑扎)。
支设边模;架设激光发射器,根据原始水准点引地坪标高到激光整平机。
(2)混凝土输送:用混凝土拖式泵将纤维混凝土泵送至地坪施工现场。
纤维在搅拌站按设计掺量预先拌和好,由混凝土搅拌运输车运送到施工现场。
(3)标高校核:在大面积施工之前,首先使用设备进行试做,然后使用水准标尺对地坪标高进行校核,将标高系统调整到最佳水平。
楼地面找平施工方案楼地面找平施工方案楼地面找平施工方案是在建筑施工过程中常见的工程。
因为地面找平施工直接关系到建筑物的使用效果和舒适度,因此施工方案的设计和实施必须科学合理。
本文将从找平材料的选择、找平层厚度的确定和施工工艺的操作三个方面介绍楼地面找平施工方案。
首先是找平材料的选择。
找平材料的选择应根据施工的实际情况和使用要求来决定。
常见的找平材料有水泥砂浆、自流平材料和微水泥等。
水泥砂浆是一种传统的找平材料,施工简单易得,但施工周期较长。
自流平材料施工速度快、施工质量高,但成本较高。
微水泥施工简单,可以创造多种效果,但耐用性较差。
根据具体情况选择适合的找平材料。
其次是找平层厚度的确定。
找平层的厚度应根据楼地面的不平度和使用要求来确定。
一般来说,楼地面的最大不平度应控制在规定范围内,便于日后的铺装和使用。
找平层的厚度一般为3-5cm,但需要根据具体情况进行调整。
如果地面较不平整,可以采用厚度较大的找平层,以确保地面的平整度。
最后是施工工艺的操作。
楼地面找平的施工工艺主要包括基层处理、找平材料的配制和施工操作等。
首先需要将地面基层进行清理,清除污染物和松散的部分。
然后进行底涂处理,以提高基层的粘接性。
接下来根据找平层的要求,将找平材料配制均匀,然后进行施工操作。
施工时应注意控制找平层的厚度,并使用专用工具进行平整和抹光,以确保施工质量。
综上所述,楼地面找平施工方案的设计和实施需要根据具体情况进行选择。
选择适合的找平材料,确定合理的找平层厚度,并按照施工工艺进行操作,可以确保楼地面的平整度和使用效果。
同时,在施工过程中要注意施工质量的控制,以提高施工效率和工程质量。
大面积地库自流平楼地面基层细石混凝土质量通病控制技术发表时间:2017-01-03T15:50:26.590Z 来源:《建筑建材装饰》2016年3月第5期作者:严文华江连官[导读] 本文针对大面积地库自流平楼地面基层细石混凝土施工过程中常见的表面起砂、裂缝、平整度偏差大。
(江苏双楼建设集团有限公司,江苏南京210013)摘要:本文针对大面积地库自流平楼地面基层细石混凝土施工过程中常见的表面起砂、裂缝、平整度偏差大、分格缝不顺直等质量缺陷进行了原因分析,提出了解决问题的具体技术措施,经工程实践取得良好的应用效果。
关键词:大面积;基层细石混凝土;因素分析;对策措施前言省特种设备安全监督检验与操作培训实验基地项目位于南京市江东北路与草场门大街交叉口西南侧,是一座具有现代风格的集科研办公、检验检测、操作培训等于一体的智能化、节能型综合楼。
工程效果如图1所示。
该工程由江苏省质量技术监督局投资建设、江苏双楼建设集团有限公司总承包施工、江苏建科建设监理有限公司监理。
为框剪地下2层(局部3层)、地上裙楼4层、主楼26层,总建筑面积55698m2,建筑高度108m。
主要使用功能:主楼部分主要为实验楼、科研办公及其辅助用图1 工程实体效果房、中型会议室等,裙楼部分主要为考试中心用房、员工食堂、厨房、中型教室及大型教室等,地下室主要为立体车库。
1自流平楼地面基层施工特点、难点本工程地下立体车库单层平面最大尺寸(1)~(12)轴为73050mm,(A)~(N)轴为91500mm,立体车库总的建筑面积16283m2,其楼地面设计采用了环氧树脂自流平整体面层,环氧树脂自流平面层的铺涂施工对于整浇大面积基层细石混凝土地坪施工质量要求极高,因此,如何保证基层细石混地坪的施工质量,做到一次成型、一次成优,确保自流平整体面层施工质量及设计效果是本工程的重点和难点之一。
2自流平楼地面基层施工质量的主要影响因素分析通过对我公司2012年上半年前已竣工交付使用的金基唐城四期工程、鼓楼科技园一期、德盈国际广场等5项工程大面积地库自流平楼地面细石混凝土基层现场实测和验收资料的调阅,运用数理分析图表,召开专题会,集思广益,广泛提出各种原因并画出相应的原因分析关联图,找出了影响大面积地库自流平楼地面细石混凝土基层成型质量的多个因素,经广泛讨论和分析研究,最终综合确定其中的“混凝土配合比不当”、“施工工艺不合理”、“混凝土坍落度大”、“分格缝设置不合理”等4大因素为主要因素。
一、楼地面质量控制要点:1、熟悉工程楼地面构造的设计要求,与相关班组做好技术交底工作。
2、认真做好地面回填土夯实,严格控制回土密实度,对墙脚边及含水量较高区域重点检查。
3、认真做好各层楼面的基层清理,铲除残留建筑拉圾,特别是石灰、混合砂浆等,并冲水浇湿,并做水泥浆粘合层。
4、做好垫层、面层的平整度、厚度的予控工作,设置标准块或冲筋,同时须保证房间各处净高及窗台高度的同一性。
5、先湿润基层,然后进行面层或垫层的铺设工序。
大面积楼地面施工前,须预先设计伸缩缝的留置,原则上纵向间距不大于6m,横向间距不大于12m。
有排水要求的应按要求设置坡度,确保不倒泛水、不积水。
6、混凝土垫层(面层)施工时应严格控制配合比及砼坍落度(3cm 左右),减少泌水量,并按规定留置砼试块。
7、面层施工时应随铺随拍实。
水泥砂浆面层应采用不低于1:2(或M15)等级,并确保初次抹平在水泥初凝前完成,最后压光工作在水泥终凝前完成。
8、做好楼地面工程各道工序的自检、互检、专检程序,对发现的质量缺陷及时修复。
9、成品质量要求:面层粘结牢固、无空鼓起壳现象,表面无起砂、蜂窝、裂缝,表面平整度不大于4mm,踢脚线上口平直度不大于4mm。
缝格平直不大于3mm。
楼梯踏步相邻高度差不大于10mm,同一踏步二端宽度差不大于10mm,踏步齿角整齐。
二、抹灰工程质量控制要点:1、认真做好墙面基层的处理工序,重点是:砼面上蜂窝麻面露筋等,砖墙上预留孔洞等,抹灰厚度在35mm以上必须设置钢丝片网补强。
2、设置标准块或冲筋,按要求埋置分格条,做好墙面抹灰厚度、平整度、垂直度的予控工作。
3、室内墙面、门、窗及洞口、柱边均应设置1:2水泥砂浆护角,高度不低于2m,护角宽度不小于50mm,内墙踢脚须用1:2水泥砂浆抹灰。
4、抹灰前必须使基层润湿,防止抹灰层空鼓、裂缝。
并控制每次层厚度在6-8mm左右。
5、抹灰基层的砂浆强度应高于面层的砂浆强度,抹灰接槎必须顺直无色差。
大面积钢筋混凝土地坪一次成型工法中交一航局第四工程有限公司1、前言大面积钢筋混凝土地坪主要应用于工业厂房、商业及高层建筑等大面积钢筋混凝土地坪工程中,由于它的特殊用处,对结构性能及平整度要求较高,而结构性能要求主要体现在结构的裂缝控制方面。
通常情况下,为控制裂缝的形成和确保混凝土面平整光滑,除在设计上对大面积钢筋混凝土地坪采取设置后浇带的方式外,在施工过程中采取有效的控制措施,对避免地面裂缝和确保平整显得更为重要。
尽管大面积钢筋混凝土地坪有后浇带分隔,但在后浇带分块区内需进行一次浇注的量仍然还是比较大,如天津东疆保税港区物流加工区二期标准仓库、厂房项目(一标段)零层板一次性浇注面积达约2600m2。
我公司通过在天津东疆保税港区两个工程的实践,运用大面积钢筋混凝土地坪一次成型工法的实施,很好的控制了结构裂缝及平整度,以工程实践证明了该工法是行之有效的。
2、工法特点2.1 一次性成型大面积钢筋混凝土地坪是按照设计后浇带位置,对后浇带分块范围内的混凝土进行一次浇注、振捣、抹光收面。
一次性成型可保证浇注混凝土施工整体质量,提高了地面的整体性。
2.2 严格控制架空的模板支架施工质量,杜绝地基、支架变形造成裂缝和不平整问题。
2.3 主要利用槽钢导轨进行混凝土平整度控制,确保了地面平整度质量。
2.4 采用抹光机进行三遍抹光,防止地面裂缝产生,确保表面平整光滑。
3、适用范围适用于工业厂房、仓库、大型商场、车库等地坪的施工。
4、工艺原理4.1提高材料性能4.1.1严格原材料及配合比的选用,降低水化热的产生,防止裂缝产生。
4.1.2严格控制混凝土坍落度,在满足设计强度要求的前提下,尽可能采用小的坍落度,以减少混凝土收缩应力影响,防止裂缝产生。
4.2控制支撑体系变形4.2.1依据《建筑施工模板安全技术规范》JGJ 162-2008和《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001),对支架进行受力计算,严格控制搭设支架的脚手管纵横向间距,确保支架的强度、稳定性,以及模板的刚度符合受力要求,控制支架沉降变形,防止地面裂缝和不平整。
建筑楼面平整度提升方案
建筑楼面平整度的提升方案可包括以下几个方面的改进措施:
1. 施工准备阶段:
在施工前,根据设计要求和施工图纸,细致地进行楼面平整度的评估和分析工作,明确地标出楼面平整度高低差的位置和范围,为后续的施工工作提供准确的参考。
2. 基础处理:
在楼面基础施工前,要对地基进行充分的加固处理,确保地基的承载能力符合设计要求。
在地基施工中,采用专用工具进行地面的水平检测和调整,保证地基的平整度。
3. 材料选择:
选择优质的建筑材料,如水泥、砂浆等,并在施工过程中进行质量把控,确保材料的均匀性和稳定性。
同时,要严格按照施工工艺要求进行材料的调配和使用,以确保施工过程中的楼面平整度。
4. 施工工艺:
在混凝土浇筑前,要预留适当的膨胀缝和收缩缝,避免浇筑后地面产生开裂和变形的现象。
在混凝土施工过程中,采用先抹初浆,后搅拌、振捣,再平整、养护的施工工艺,以保证混凝土的质量和地面的平整度。
5. 施工操作:
保证工人的施工操作规范和纪律性,避免施工过程中的不规范
操作和随意性,严禁乱倒乱挖、乱踩乱踏等不良行为。
同时,要加强对施工人员的培训和技术指导,提高施工质量和效率。
6. 质量检测:
在施工完成后,要进行楼面平整度的严密检测和评估工作,通过专业的检测设备和方法,对楼面平整度进行全面的测量和评价。
如有问题,及时进行整改和修复工作,确保楼面平整度符合设计要求。
综上所述,提升建筑楼面平整度的方案包括施工准备、基础处理、材料选择、施工工艺、施工操作和质量检测等方面的改进措施。
通过科学的施工管理和严格的质量控制,可以有效提高建筑楼面的平整度,满足设计要求和使用需求。
混凝土地面平整度控制方案第一节方案编制说明一、目的编制本方案,目的在于指导施工,达到质量规定要求。
二、编制依据编制依据:混凝土结构施工规范、施工设计要求、业主要求。
三、施工重点难点1、地面标高控制2、地面平整度控制3、夜间施工与防雨措施4、成品保护第二节混凝土地面施工方法1. 为防止地坪空鼓,垫层表层应清理干净,去除浮浆、油渍;基底需用水湿润。
2. 地面混凝土标号C30。
3. 新浇混凝土选用商品砼时其坍落度应控制在10-12cm之间。
4. 新浇混凝土骨料的含泥量应控制在1%以内,最大骨料粒径控制在3cm 以内。
5. 新浇混凝土宜用平板振动器或用钢制辊筒捣实,在无法用辊筒压实的部位,可先用木蟹拍实,再用长靠尺刮平找平,新浇混凝土捣实后应及时对其面层水平进行控制,对偏差部位加以调整,新浇混凝土面层平整度应控制在3mm/3m 以内。
6. 混凝土面多余的泌水应及时除去,施工时可以用皮管吸去多余泌水,亦可用海绵吸取、转移多余泌水。
7. 地坪施工技术要求去除浮浆新浇筑的地坪混凝土表面浮浆较多,施工时混凝土表面的浮浆必须清理干净,不影响地面的施工质量。
当新浇混凝土初凝期后(即上人而不明显下沉为标准),用加装圆盘的机械镘均匀地磨掉混凝土表面的浮浆层即可。
8. 提浆及表面收光用加装圆盘的机械镘按照撒布的顺利进行压磨提浆,施工时至少二次用带镘的机械纵、横交错进行压磨提浆;对于柱子、墙体跟部等临边、临角部位机械不容易压磨,则可直接用手工木蟹进行压磨、提浆。
完成地面提浆施工后,视混凝土的硬化情况,当地坪表面渐无光泽后,即可进行面层的收光施工,收光时至少三次改装机械镘的叶片。
机械镘的运转速度和叶片角度的变化应视地坪混凝土的硬化情况作相应的调整。
每次收光开始时调节一次叶片的角度,避免损伤地坪。
收光是地坪最终修饰作业,所以施工时一定要选择责任心强、技术水平较好的人员进行作业。
机械作业处理不到的部位则由人工用铁抹子进行压光处理,施工时人工收光应稍早于机械,作业时不允许砂眼和收光痕迹的出现,并保持接缝平整。
大面积楼地面平整度控制方案
1.1.施工准备
1.1.1.技术准备
1)施工前图纸会审,施工管理人员、专业分包技术负责人必须熟悉施工图纸,明白设计意图,对本工程楼地面有施工重难点控制方法充分掌握。
2)施工管理人员对大面积平整度施工操作工人进行详细技术交底,使操作工人对图纸和规范要求、施工准备、施工方法和措施、注意事项有清楚了解;
3)对大面积平整度专业施工班组明确本工程的质量标准,分析大面积混凝土施工过程中容易出现的质量问题,并提出质量问题的预防措施。
1.1.
2.劳动力准备
每个标准施工段工作面配制一个混凝土班组,人员配制情况如下表
1.1.3.设备机具准备
每个标准施工段工作面配制的机具情况如下表:
1.2.施工流程
1.2.1.地面
1.2.2.楼面
楼面标高引测架体验收主次龙骨验收底模验收
钢筋绑扎完成,模板验收混凝土标高验收
(三次收光)
水平尺、塞尺平
整度验收
混凝土养护及成
品保护
架体验收
场地平整验收垫层验收地面标高引测混凝土标高控制及验收(三次收光)
水平尺、塞尺平整度验收混凝土养护及成
品保护
主次龙骨验收楼地面标高引测模板平整度验收
激光扫平仪架设塔尺接收器调整固定混凝土浇筑振捣
混凝土摊平,塔尺跟进人工补平混凝土面圆盘压实提浆机械收光
2m水平尺及塞尺实测平整度人工局部修补、填平和收光
混凝土养护。
