博物馆装修工程临时用电施工方案
- 格式:doc
- 大小:92.00 KB
- 文档页数:12
博物馆电气施工方案
一、前言
博物馆作为文化遗产的守护者和展示者,在建设中面临诸多挑战,其中电气施
工方案的设计和实施尤为重要。
本文将就博物馆电气施工方案进行探讨,以确保博物馆在电气设施方面的安全、稳定运行。
二、电气布局设计
1.布局规划
–区域划分
•博物馆应根据不同区域的功能和特点,合理划分电气设备区、展厅区、办公区等,确保供电分布合理。
–主干路线设计
•主干路线应设在合适位置,以确保供电可靠性和安全性。
2.设备选型与规划
–主配电箱
•选择符合国家标准的主配电箱,合理规划主要电气设备接入。
–照明设备
•选用高效节能的LED照明设备,并考虑调光、彩色温
调节等功能。
三、安全保障措施
1.接地保护
–接地系统设计
•设计可靠的接地系统,确保博物馆电气设备与地之间的接地良好,减少漏电等安全隐患。
2.过载保护
–保护装置设置
•在主要用电设备中设置过载保护装置,确保在超负荷情况下自动断电,保护设备和人员安全。
四、配电系统优化
1.能耗管理
–节能措施
•采用智能控制系统和定时开关设计,优化配电系统,降低能耗成本。
2.安全检测
–定期检测
•对博物馆电气设备进行定期巡检和维护,发现问题及时处理,确保安全可靠。
五、总结
博物馆电气施工方案的设计和实施应当综合考虑安全、稳定、节能等因素,确保博物馆的电气设备运行良好,保障文物展示和参观体验的顺利进行。
未来,随着技术的不断发展,电气施工方案也将不断优化,以更好地适应博物馆的需求。
装修工程临电方案一、前期准备1.1 安排专业电气工程师进行现场勘察,了解施工现场的具体情况,如建筑结构、用电需求等。
1.2 根据勘察结果,制定临时用电方案,并与客户进行沟通确认。
1.3 准备所需的设备和材料,包括电缆、插座、配电箱等。
二、临时用电设计2.1 根据临时用电需求确定总配电箱的位置,并与施工单位协商确定。
2.2 按照用电需求,确定线路布置方案,包括主线路和分支线路的走向和布置。
2.3 设计临时用电系统的配电方案,确定配电箱和插座的数量和位置,确保用电安全和便利。
三、临时用电施工3.1 按照设计方案进行布线施工,保证线路的安全性和可靠性。
3.2 安装总配电箱和分支配电箱,并与用电设备进行连接测试,确保正常运行。
3.3 安装插座和开关等配电设备,并进行检测和调试,保证用电设备正常使用。
3.4 完成临时用电系统的验收,并做好相关记录和档案。
四、临时用电管理4.1 制定临时用电管理制度,明确责任人和管理流程,确保用电安全。
4.2 安排专人进行临时用电系统的定期巡检和维护,及时处理设备故障和问题。
4.3 加强对临时用电系统的监控和管理,做好用电的调度和分配,避免用电过载和短路等安全隐患。
五、临时用电安全5.1 制定临时用电安全管理规定,对使用电工进行培训,确保他们熟悉安全用电知识。
5.2 对临时用电系统进行定期安全检测和维护,确保设备和线路的安全可靠。
5.3 加强安全监督和管理,建立安全奖惩制度,促进全员参与用电安全管理。
六、临时用电整改6.1 针对用电系统存在的问题和隐患,及时整改和改进,确保用电系统的安全可靠。
6.2 定期对临时用电系统进行评估和检查,及时发现问题并采取相应的整改措施。
七、临时用电监督7.1 加强对临时用电施工的监督,确保施工单位按照规定进行施工,做好施工质量管理。
7.2 对临时用电系统的使用进行监管,防止违规用电行为的发生,确保用电安全。
八、临时用电验收8.1 在临时用电系统施工完成后,进行验收,确保系统符合相关规定和标准。

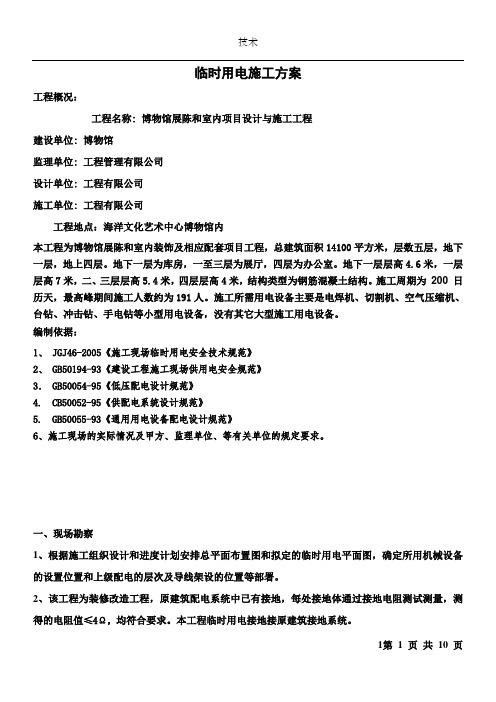

临时用电施工方案工程概况:工程名称:博物馆展陈和室内项目设计与施工工程建设单位:博物馆监理单位:工程管理有限公司设计单位:工程有限公司施工单位: 工程有限公司工程地点:海洋文化艺术中心博物馆内本工程为博物馆展陈和室内装饰及相应配套项目工程,总建筑面积14100平方米,层数五层,地下一层,地上四层。
地下一层为库房,一至三层为展厅,四层为办公室。
地下一层层高4.6米,一层层高7米,二、三层层高5.4米,四层层高4米,结构类型为钢筋混凝土结构。
施工周期为200 日历天,最高峰期间施工人数约为191人。
施工所需用电设备主要是电焊机、切割机、空气压缩机、台钻、冲击钻、手电钻等小型用电设备,没有其它大型施工用电设备。
编制依据:1、 JGJ46-2005《施工现场临时用电安全技术规范》2、 GB50194-93《建设工程施工现场供用电安全规范》3. GB50054-95《低压配电设计规范》4. CB50052-95《供配电系统设计规范》5. GB50055-93《通用用电设备配电设计规范》6、施工现场的实际情况及甲方、监理单位、等有关单位的规定要求。
一、现场勘察1、根据施工组织设计和进度计划安排总平面布置图和拟定的临时用电平面图,确定所用机械设备的设置位置和上级配电的层次及导线架设的位置等部署。
2、该工程为装修改造工程,原建筑配电系统中已有接地,每处接地体通过接地电阻测试测量,测得的电阻值≤4Ω,均符合要求。
本工程临时用电接地接原建筑接地系统。
二、确定电源进线,总配电箱,分配电箱等处的位置及线路走向。
1、该工程每层均有配电间,各层施工临时用电从本层配电间取电,由原建筑低压配电间低压供电系统380/220电压引入施工单位各层总配电箱中(一级配电箱),每层设一个总配电箱。
再由各层总配电箱分配到本层分配电箱(二级配电箱),每层设三个。
移动式手提开关箱(三级配电箱)接就近分配电箱,数量根据施工需要配置。
所有配电箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电伤害。
完整版装饰工程临时用电方案一、工程概况本装饰工程位于XX市区,主要包括室内装饰、外墙涂装、公共区域装修等,工程总面积约XX平方米。
工程预计耗时XX个月,涉及电气安装、照明、空调、消防等系统。
为确保施工过程中临时用电安全,特制定本临时用电方案。
二、用电管理1. 用电管理制度:建立健全临时用电管理制度,明确用电负责人,负责日常用电管理及安全检查。
2. 用电负荷:根据工程需求,合理计算用电负荷,确保电源稳定,避免超负荷运行。
3. 用电设备:所有用电设备必须符合国家相关标准,严禁使用假冒伪劣产品。
4. 用电线路:采用符合国家标准的电线电缆,确保线路安全可靠。
5. 用电检查:定期对施工现场进行用电安全检查,发现问题及时整改。
三、电工1. 电工要求:电工必须具备相关专业资质,熟悉电气安装规范,掌握临时用电安全技术。
2. 电工职责:负责施工现场临时用电设备的安装、调试、维修及拆除工作,确保用电安全。
3. 培训与考核:定期对电工进行培训,提高其专业技能,确保电工具备处理突发事故的能力。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工现场人员与电气设备的安全。
2. 外电防护:针对施工现场周边的外部电源,采取有效防护措施,避免发生触电事故。
3. 防护设施:在电气设备周围设置防护栏杆、警示标志等,提醒现场人员注意安全。
4. 定期检查:定期对外电防护设施进行检查,确保其完好有效。
五、电缆线路1. 电缆线路设计:根据用电负荷及设备分布,合理设计电缆线路走向,确保线路短捷、安全、合理。
2. 电缆选型:选择符合国家标准的电缆,根据用途和负载选择合适的电缆类型和截面面积。
3. 电缆敷设:电缆敷设应遵循以下原则:a. 敷设方式:采用直埋、架空或桥架敷设,根据现场条件选择最佳敷设方式。
b. 敷设要求:电缆敷设时应避免损伤电缆,确保电缆弯曲半径符合规定,避免电缆过度拉伸。
c. 防护措施:电缆敷设过程中应采取防火、防水、防潮等措施,确保电缆安全。
博物馆装修工程临时用电施工方案背景博物馆是文化传承的重要场所,进行装修工程时,临时用电是必不可少的。
为了确保装修工程顺利进行,保障安全和效率,制定合理的临时用电施工方案至关重要。
现状分析1.博物馆内部装修工程需要大量电力支持,包括照明、通风、空调等设备,需要稳定、可靠的电源供应。
2.临时用电需要考虑安全问题,避免因电力设备故障导致的火灾、触电等意外。
3.施工期间需要合理布局电缆线路,避免影响正常施工和博物馆开放。
目标1.提供稳定可靠的临时用电支持装修工程。
2.确保施工期间的安全和效率。
3.合理布局电缆线路,确保不影响博物馆正常运营。
方案实施电力设备选择1.根据装修工程需求,选择符合安全标准的临时用电设备,如稳压电源、配电箱等。
2.选用品牌可靠、性能稳定的设备,确保供电稳定。
电缆线路布局1.对博物馆进行现场勘察,确定临时用电设备布放区域。
2.根据装修工程需求,合理布局电缆线路,避免交叉、挤压等情况发生。
3.使用耐磨、防水的电缆,确保安全可靠。
安全措施1.严格按照安全操作规程执行,避免出现电力设备故障、漏电等情况。
2.设置明显的警示标识,提醒施工人员注意安全。
3.定期对临时用电设备进行维护检查,确保设备正常运行。
风险预防1.对临时用电设备进行定期巡检,确保设备安全可靠。
2.发现异常情况及时处理,避免事故发生。
3.做好现场安全教育,提高施工人员安全意识。
结束语博物馆装修工程临时用电是保障工程顺利进行的重要环节。
通过科学合理的施工方案,可以保障安全、提高效率,确保博物馆正常运营不受干扰。
在实施过程中,要严格按照要求操作,做好安全防护工作,确保施工工地安全有序,为博物馆的装修工程顺利完成提供有力保障。
博物馆装修工程电气安装工程施工方案1. 项目概述本项目是博物馆装修工程中的电气安装工程,旨在为博物馆提供安全、稳定、高效的电气系统,保障博物馆正常运行和展示设备的正常使用。
2. 项目背景博物馆是一座充满文化、艺术、历史韵味的场所,展览品的保存和展示对环境条件要求极高。
良好的电气设备及系统是博物馆正常运行的基础,也是展品保护的重要环节。
3. 施工方案3.1 设计方案根据博物馆的实际需求和建筑结构,设计合理的电气布局方案。
确保供电系统、照明系统、安防系统等都能满足博物馆的需要。
3.2 施工流程1.招标及选址:确定电气材料供应商及施工队伍,选址确定电气设备和线路敷设的位置。
2.布线敷设:按照设计方案进行电源线和信号线的敷设,保证线路规范、整齐。
3.设备安装:安装主配电柜、分配箱、照明设备等,确保设备安装位置合理。
4.调试验收:完成电气设备的连接、调试工作,保证设备运行正常。
3.3 施工人员要求1.电气施工人员需持有相关电工证书,有一定的施工经验。
2.严格按照设计方案和施工流程进行作业。
3.完成施工后,应进行电气检测和验收,确保电气设备正常运行。
3.4 安全措施1.施工人员应佩戴必要的安全防护用品,如安全帽、手套等。
2.施工现场应设置安全警示标志,确保施工区域安全。
3.严禁在施工过程中私拉乱接电线,确保电气设备安全使用。
4. 施工质量保障4.1 原材料质量采购正规的电气设备和材料,确保质量合格,符合国家标准。
4.2 施工质量监督请专业的监理单位对施工过程进行监督,确保按照设计方案施工。
4.3 完工验收完成工程后,由电气工程师进行电气设备的验收,确保设备正常运行。
5. 结束语博物馆装修工程电气安装工程是博物馆建设中不可或缺的一部分,希望通过本方案的施工,为博物馆提供稳定、安全的电气系统,保障展品的展示和保护。
第1篇一、工程概况本工程为某住宅小区装修施工项目,施工区域为住宅楼一层至三层。
根据工程实际情况,为确保施工安全、高效、有序地进行,特制定本临时用电施工方案。
二、施工方案1. 临时用电原则(1)确保施工安全,符合国家相关安全标准和规范。
(2)合理布局,满足施工需求。
(3)节约资源,降低成本。
(4)便于管理和维护。
2. 临时用电系统设计(1)电源接入临时用电电源接入小区配电室,采用三相四线制,电压为380V。
(2)配电系统临时用电配电系统分为总配电箱、分配电箱和用电设备。
(3)配电箱设计总配电箱:安装于施工现场入口处,容量为100kVA,设置总开关、漏电保护器、过载保护器等。
分配电箱:根据施工区域划分,每个区域设置一个分配电箱,容量为20kVA,设置分路开关、漏电保护器、过载保护器等。
(4)用电设备施工用电设备包括照明设备、电动工具、动力设备等。
3. 临时用电线路敷设(1)线路敷设方式临时用电线路采用电缆敷设方式,电缆选用符合国家标准的聚氯乙烯绝缘电缆。
(2)线路敷设要求1)线路敷设应平直、整齐,不得有接头。
2)线路应避开易燃、易爆、腐蚀性物质。
3)线路应采用钢管保护,钢管内径不小于电缆外径的1.5倍。
4)线路应设置标识牌,标明线路名称、电压等级、容量等信息。
4. 临时用电安全管理(1)施工人员1)施工人员应经过专业培训,取得电工操作证。
2)施工人员应熟悉本方案,严格按照操作规程进行施工。
(2)用电设备1)用电设备应定期检查,确保设备完好。
2)设备使用前应检查接地装置是否完好。
3)设备使用过程中,不得超负荷运行。
(3)临时用电设施1)临时用电设施应定期检查,确保设施完好。
2)临时用电设施应设置警示标志,防止误操作。
3)临时用电设施应设置漏电保护器,确保用电安全。
5. 临时用电应急预案(1)停电处理1)发现停电时,应立即切断电源,确保施工安全。
2)停电期间,应做好施工人员疏散和现场防护工作。
(2)触电事故处理1)发现触电事故时,应立即切断电源,将触电人员移至安全地点。
装饰工程临时电施工方案一、项目背景装饰工程在进行施工过程中,往往需要使用电力设备进行照明、电动工具操作、电气设备安装等工作。
但在施工初期,临时电的设置必不可少。
本文档将介绍一个针对装饰工程临时电施工方案的制定。
二、施工目标确保施工期间能够提供稳定、安全、便捷的电力供应,满足施工人员的电力需求。
三、方案概述本方案将采用现场布线和应急电源进行电力供应,具体包括以下内容:1.建立临时电源供应点,为施工现场提供电力。
2.安装电缆桥架和接线盒,进行临时线路布线。
3.使用应急电源保证稳定的电力供应。
4.加强电气设备的安全使用,确保施工期间的电安全。
四. 临时电源供应点1.需要选择靠近施工现场的电源供应点,考虑到安全和便捷性,可以选择临近的变电所或配电房作为电源供应点。
2.确保供应点能够满足施工期间的总电功率需求,并预留一定的电力容量用于后续工程需要扩展。
3.需要在供应点处设置主开关、电能表、漏电保护器等电气设备,确保电源的合理分配和检测。
五. 临时线路布线1.使用电缆桥架和接线盒进行临时线路布线。
2.根据施工地点的具体布置,合理选择电缆桥架和接线盒的材质和规格。
确保线路布线的安全性、可靠性和美观度。
3.进行线路布线时,需要避免与其他设备或通道冲突,保持线路的独立性和清晰性。
4.在线路布线的每个连接点,需要进行牢固可靠的接线,保证电流的传输和电压的稳定。
六. 应急电源1.为了应对停电等突发情况,需要准备应急电源。
2.应急电源可以选择柴油发电机或UPS电源等设备,具体根据工程需求和施工规模进行选择。
3.需要对应急电源进行定期检查和维护,确保其正常运行和可靠性。
七. 电气安全1.施工期间,必须加强电气安全意识,确保施工人员采取必要的安全措施。
2.施工现场应设置明显的警示标志和隔离带,提醒人员注意电源设备和线路。
3.临时电源的设备和线路应定期检查,若有损坏或异常情况应及时处理。
4.禁止私拉乱接电线,严禁超负荷使用电力设备,确保电力供应的安全稳定。
装饰工程临时用电方案装饰工程的临时用电方案一、方案的目标与范围在装饰工程中,临时用电就像是血液,流动着整个施工现场。
这份方案的目的就是为了确保每一个角落都能安全、有效地用电,同时也不至于让预算超支。
我们设定的目标主要有这几点:1. 打造一个安全可靠的临时用电系统,保护工人的安全。
2. 确保这个用电系统可以满足各种施工需要。
3. 优化用电成本,尽量降低整体开支。
4. 制定一套可操作的指南,让这个方案能够持久有效。
二、现状分析1. 施工现场的电力需求在装饰工程中,现场总是离不开各种电动工具,比如电锯、电钻和照明灯等等。
根据市场的调研,主要电力需求大概如下:2. 现有电力资源大部分施工现场都配备了临时配电箱,但由于用电需求的波动,往往现有的电力配置根本无法满足实际需求。
3. 安全隐患施工现场的用电安全问题时常令人担忧,像电缆老化、接地不良、以及不合规的用电设备,这些都可能引发电气事故。
三、临时用电方案设计1. 供电方案1.1 临时配电设备选择合适的临时配电箱至关重要,确保它的额定功率足够能满足施工现场的电力需求。
根据前面提到的设备功率,建议配置如下:- 配电箱总功率:60KW- 输入电源:三相五线制,380V- 输出电流:分成10个回路,每个回路的额定电流至少要达到16A。
1.2 线路布置- 电缆选择:根据设备的功率和距离,选择合适的电缆,比如YJV22-3*6mm²。
- 线路敷设:结合明敷和暗埋的方式,确保电缆不被机械损坏。
- 临时插座:合理布局,确保每个工作区域都有足够的供电插座。
2. 安全防护措施2.1 接地措施- 接地系统:每个配电箱都要有独立的接地线,以确保良好的接地效果。
- 接地电阻:接地电阻应不高于4Ω,定期检查接地系统的有效性。
2.2 过载保护- 漏电保护器:每个回路都要安装漏电保护器,以确保人身安全。
- 过载保护:配电箱需要配备过载保护装置,防止电流过大损坏设备。
3. 成本预算四、实施步骤与操作指南1. 设备采购与安装1. 根据方案设计,采购临时配电箱、电缆、插座和保护器材。
临时用电施工方案工程概况:工程名称:博物馆展陈和室内项目设计与施工工程建设单位:博物馆监理单位:工程管理有限公司设计单位:工程有限公司施工单位: 工程有限公司工程地点:海洋文化艺术中心博物馆内本工程为博物馆展陈和室内装饰及相应配套项目工程,总建筑面积14100平方米,层数五层,地下一层,地上四层。
地下一层为库房,一至三层为展厅,四层为办公室。
地下一层层高4.6米,一层层高7米,二、三层层高5.4米,四层层高4米,结构类型为钢筋混凝土结构。
施工周期为200 日历天,最高峰期间施工人数约为191人。
施工所需用电设备主要是电焊机、切割机、空气压缩机、台钻、冲击钻、手电钻等小型用电设备,没有其它大型施工用电设备。
编制依据:1、 JGJ46-2005《施工现场临时用电安全技术规范》2、 GB50194-93《建设工程施工现场供用电安全规范》3. GB50054-95《低压配电设计规范》4. CB50052-95《供配电系统设计规范》5. GB50055-93《通用用电设备配电设计规范》6、施工现场的实际情况及甲方、监理单位、等有关单位的规定要求。
一、现场勘察1、根据施工组织设计和进度计划安排总平面布置图和拟定的临时用电平面图,确定所用机械设备的设置位置和上级配电的层次及导线架设的位置等部署。
2、该工程为装修改造工程,原建筑配电系统中已有接地,每处接地体通过接地电阻测试测量,测得的电阻值≤4Ω,均符合要求。
本工程临时用电接地接原建筑接地系统。
二、确定电源进线,总配电箱,分配电箱等处的位置及线路走向。
1、该工程每层均有配电间,各层施工临时用电从本层配电间取电,由原建筑低压配电间低压供电系统380/220电压引入施工单位各层总配电箱中(一级配电箱),每层设一个总配电箱。
再由各层总配电箱分配到本层分配电箱(二级配电箱),每层设三个。
移动式手提开关箱(三级配电箱)接就近分配电箱,数量根据施工需要配置。
所有配电箱由专人负责,整个施工现场有持证电工按时检查和不定期检查,以防发生触电伤害。
2、配电线路:临时配电系统为三相五线制,TN-S保护接零供电系统,配电线路采用ZR-VV电缆架空敷设,严格按照三相五线制TN-S保护接零供电系统施工,做到工作零线N和专用保护线PE严格分开,不带电的金属外壳必须和专用保护线PE相连接,专用保护线PE导线的颜色应专门区分开来,采用绿/黄双色线或黑色线。
3、施工现场使用的总配电箱,每层一个,为落地式配电柜,设于各层配电间内:分配电箱为移动式配电箱,每层三个,根据施工需要合理摆放位置,分配电箱箱体中心距地面垂直距离为1.0-1.2m。
手持式电动工具应采用移动式开关箱,内装漏电保护器。
配电箱,开关箱,进出线口一律设在箱体的下部,并且要有防绝缘,损坏措施,整个施工现场采用漏电保护措施,在总配电箱,开关箱内装有漏电保护器,使之具有分级分段保护功能,有门有锁有防雨措施,箱内无杂物,购置漏电保护器及安装运行及维修均应按规范规定。
4、从总配电箱至分配电箱的导线均为架空明敷,从分配电箱联系各开关箱的导线一律架空明敷。
5、施工现场架空导线不得低于3.5米。
三、进行负荷计算1、计算负荷按照下列临电系统图程序进行计算。
2、施工现场每层所使用的用电设备详见下表A、动力用电箱1px分配电箱用电设备功率合计:14.1KW焊机2台功率2×3=6kw木质圆盘锯1台电动机功率1kw切割机 1台电动机功率1kw台钻 1台电动机功率1kw移动式开关箱3个云石介机、手枪钻、冲击钻、割磨机等功率3×1.7=5.1kw2px分配电箱用电设备功率合计:18.1KW焊机1台功率3kw空气压缩机 1台功率 3kw切割机 1台电动机功率2kw木质圆盘锯1台电动机功率1kw电动葫芦2台电动机功率4kw移动式开关箱3个云石介机、手枪钻、冲击钻、割磨机等功率3×1.7=5.1kw3px分配电箱用电设备功率合计:13.1KW焊机2台功率2×3= 6kw切割机 2台电动机功率2×1=2kw移动式开关箱3个云石介机、手枪钻、冲击钻、割磨机等功率3×1.7=5.1kwB、办公临建房用电箱AL办公临建房电箱一个8kw3、计算导线截面3.1空气压缩机开关箱P=3KW/380VP〃1000 3×1000I j= ————— = ————— = 4.5A (开关选20A/4P)3〃U 1.732×380电缆选用ZR-VV-5×2.5电缆3.2焊机开关箱P=3KW/220VP〃1000 3×1000I j= ————— = ———— = 13.6A (开关选32A/2P)U 220电缆选用ZR-VV-3×4电缆3.3木质圆盘锯开关箱P=1KW/220VP〃1000 1×1000I j= ————— = ———— = 4.5A (开关选20A/2P)U 220电缆选用ZR-VV-3×2.5电缆3.4切割机开关箱P=1KW/220VP〃1000 1×1000I j= ————— = ———— = 4.5A (开关选20A/2P)U 220电缆选用ZR-VV-3×2.5电缆3.5切割机开关箱P=2KW/380VP〃1000 2×1000I j= ————— = ————— = 3A (开关选20A/4P)3〃U 1.732×380电缆选用ZR-VV-5×2.5电缆3.6台钻开关箱P=1KW/380VP〃1000 1×1000I j= ————— = ————— = 1.5A (开关选20A/4P)3〃U 1.732×380电缆选用ZR-VV-5×2.5电缆3.7电动葫芦开关箱P=2KW/220VP〃1000 2×1000I j= ————— = ———— = 9A (开关选20A/2P)U 2203.8移动式开关箱P=1.7KW/220VP〃1000 1.7×1000I j= ————— = ———— = 7.7A (开关选20A/2P)U 220电缆选用ZR-VV-3×2.5电缆3.9分配电箱1PXP1P=1.23(K13 + K23P2)cosω公式中:P1为电动机总功率P2为电焊总功率电动机平均功率因数cosω为0.8,总用电量P为千伏安(KVA) K1取0.6 K2取0.78.1P=1.23(0.6 3 + 0.736)=12.33(KVA)0.8P〃1000 12.33×1000I j= ————— = ————— = 18.7A (开关选50A/3P)3〃U 1.732×380电缆选用ZR-VV-5×10电缆3.10分配电箱2PXP1P=1.23(K13 + K23P2)cosω公式中:P1为电动机总功率P2为电焊总功率电动机平均功率因数cosω为0.8,总用电量P为千伏安(KVA) K1取0.6 K2取0.715.1P=1.23(0.6 3 + 0.733)=16.11(KVA)0.8P〃1000 16.11×1000I j= ————— = ————— = 24.4A (开关选50A/3P)3〃U 1.732×380电缆选用ZR-VV-5×10电缆3.11分配电箱3PXP1P=1.23(K13 + K23P2)cosω公式中:P1为电动机总功率P2为电焊总功率电动机平均功率因数cosω为0.8,总用电量P为千伏安(KVA) K1取0.6 K2取0.77.1P=1.23(0.6 3 + 0.736)=11.43(KVA)0.8P〃1000 11.43×1000I j= ————— = ————— = 17.3A (开关选40A/3P)3〃U 1.732×380电缆选用ZR-VV-5×6电缆3.12办公临建房用电箱AL P=8KW/380VP〃1000 8×1000I j= ————— = ————— = 12.1A (开关选32A/3P)3〃U 1.732×380电缆选用ZR-VV-5×6电缆3.13总配电箱ZPXP1P总=1.23(K13 + K23P2+ K33P3)cosω公式中:P1为电动机总功率P2为电焊总功率P3为照明总功率电动机平均功率因数cosω为0.8,总用电量P为千伏安(KVA)K1取0.6 K2取0.7K3取130.1P总=1.23(0.6 3 + 0.7315+ 1312)=54.1(KVA)0.8P总〃1000 54.1×1000I j= ————— = ————— = 82A (开关选125A/3P)3〃U 1.732×380电缆选用ZR-VV-4×35+1×16电缆四、安全用电技术措施1、工地配电必须按TN-S系统设置保护接零系统,实行三相五线制,杜绝疏漏。
所有接零接地处必须保证可靠的电气连接。
保护线PE必须采用绿/黄双色线或黑色线。
严格与相线、工作零线相区别,严禁混用。
2、设置总配电箱,门向外开,配锁,并应符合下列要求:(1)配电箱、开关箱安装位置周围不得有杂物,便于操作。
(2)由总配电箱引至各分配电箱电源回路,采用铜芯电缆架空敷设。
(3)引至施工楼层用电,在建筑物内沿预留洞或管井引上,不准沿脚手架敷设。
3、用电设备与开关箱间距不大于3M,与配电箱间距不大于30M,开关箱漏电保护器的额定漏电动作电流应选用30mA,额定漏电动作时间应小于0.1秒,水泵及特别潮湿场所,漏电动作电流应选用15mA。
4、配电箱、开关箱应统一编号,喷上危险标志和施工单位名称。
5、作防雷接地的电气设备,必须同时作重复接地,同一台电气设备的重复接地与防雷接地可使用并联于基础防雷接地网,所有接地电阻值≤4Ω。
6、保护零线不得装设开关或熔断器。
7、保护零线的截面应不小于工作零线的截面。
同时必须满足机械强度要求。
8、正常情况时,下列电气设备不带电的金属外露导电部分应作保护接零:(1) 电机、局部照明变压器、电器、照明器具、手持电动工具的金属外壳。
(2) 电气设备的传动装置的金属部件。
(3) 配电箱(屏)与控制屏的金属框架。
(4) 电力线路的金属保护管、物料提升机,均设接地装置。
10、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处再做重复接地。
11、每台用电设备应有各自专用的开关箱,必须实行“一机、一闸、一保、一漏”制(含插座)。
12、配电箱、开关箱的进线和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或门处。
