楼板开洞(混凝土结构构造手册)
- 格式:pdf
- 大小:511.67 KB
- 文档页数:6
楼板开洞施工方案楼板开洞施工是建筑工程中常见的一项施工工序,通常用于安装管线、设备以及通风、排水等系统。
本文将介绍楼板开洞施工的一般步骤和相关注意事项。
1. 工程准备在进行楼板开洞施工前,需要进行充分的工程准备工作,包括确定开洞位置、尺寸和数量,制定详细的开洞方案,确认楼板结构和承重墙位置,以及准备必要的工具和设备。
2. 安全措施在进行楼板开洞施工时,必须严格遵守相关安全规定,确保工人和周围环境的安全。
在施工现场设置警示标识,采取必要的防护措施,确保人员在施工过程中佩戴安全帽、安全鞋等必要防护用具。
3. 施工过程3.1 确定开洞位置根据建筑设计图纸和实际需要,确定楼板开洞的位置、尺寸和数量。
3.2 划线标志在确定的开洞位置使用划线仪器做好标志线,确保开洞位置准确无误。
3.3 开洞施工使用合适的钻孔设备进行开洞作业,根据实际情况选择合适的开洞工具和方法。
在进行开洞过程中,要注意控制振动和噪音,保持现场整洁。
3.4 清理整理开洞完成后,要对开洞处进行清理整理,清除残渣和碎片,确保开洞位置干净整洁。
4. 质量验收开洞施工完成后,需要进行质量验收,检查开洞位置和尺寸是否符合要求,确保开洞质量合格。
如有不符合要求的地方,要及时整改并复查。
5. 施工注意事项在进行楼板开洞施工时,还需要注意以下事项:•确保楼板结构承重能力不受影响;•避免损坏周围管线和设备,保持施工现场的整洁;•根据实际需要对开洞位置进行加固处理,确保安全稳定;•根据需求选择合适的防水、阻燃等材料对开洞处进行处理。
通过以上步骤和注意事项,可以有效地进行楼板开洞施工,确保施工质量和安全。
希望本文对相关施工人员有所帮助。
楼板开洞施工方案(完整版)范本一:楼板开洞施工方案(详细版)一:前言本方案旨在对楼板开洞施工进行详细规划,确保施工过程安全、高效进行。
本方案涉及的工作范围、施工方法、安全措施等内容将在下文中逐步介绍。
二:工作范围1. 开洞位置:根据设计要求确定开洞位置,确保开洞后门窗安装位置与设计一致。
2. 开洞尺寸:根据建筑设计图纸确定开洞尺寸,确保开洞尺寸满足施工要求。
三:施工方法1. 准备工作:确认施工区域无隐患,清理施工现场,并搭建安全围挡。
2. 安装架子:根据开洞位置和尺寸搭建支撑架子,保证施工平稳进行。
3. 钻孔开洞:使用适当的电动钻孔机进行开洞作业,保证开洞位置准确、尺寸一致。
4. 清理工作:开洞后及时清理施工现场,防止堵塞排水系统。
四:安全措施1. 施工现场设置明显的安全警示标志,防止他人误入施工区域。
2. 施工人员佩戴安全帽、安全鞋等个人防护用具,并严禁在高处行走时随意抛掷物品。
3. 使用符合安全标准的工具和设备,并定期检查其使用状态。
4. 施工人员必须对施工过程中可能遇到的危险情况进行预测,并采取相应的安全防护措施。
附件:施工图纸、开洞位置示意图法律名词及注释:1. 隐患:指在施工现场存在的对安全、环境造成潜在危害的存在。
2. 安全围挡:指用于标识施工区域边界,阻挡他人进入的设施。
3. 个人防护用具:指用于保护施工人员人身安全的防护设备,如安全帽、安全鞋等。
范本二:楼板开洞施工方案(完善版)一:前言本方案旨在对楼板开洞施工进行详细规划,确保施工过程安全、高效进行。
本方案详细说明了工作范围、施工方法、安全措施等内容,项目人员了解并正确执行开洞施工。
二:工作范围1. 开洞位置确定:根据设计图纸和相关要求,确认开洞位置,确保与门窗安装位置相符。
2. 开洞尺寸测量:根据设计要求,准确测量开洞尺寸,确保施工满足设计标准。
三:施工方法1. 施工准备:a. 施工现场检查:仔细检查施工区域,确保无隐患及其他安全风险。
【结构设计】详解结构梁上开洞——实战案例详解结构梁上开洞——实战案例在某些设计过程中,由于建筑的特殊要求和客观条件的限制,往往需要在梁上开洞.对于结构专业来说,这可不是什么好事情.结构上的开洞处理不应仅仅在总说明中补充⼀个统⼀的构造⼤样,或者选⼀个标准图集的,还应仔细对照建筑、给排⽔、暖通、电⽓等专业施⼯图中的开洞位置和⼤⼩.根据计算复核,确定其开洞对结构的影响程度.影响较⼩时可采⽤标准图集的构造措施.影响较⼤,且可以控制在规范的要求范围内时,结构设计⼈员应另外补充加强措施.影响特⼤,不能满⾜规范要求时,不允许其开洞.本篇为⼤家搜集了6个关于”梁上开洞“的实际案例,部分⾔论仅供参考,有不同观点,欢迎跟帖留⾔,共同交流.案例⼀:我之前做的⼀个剪⼒墙的⼯程中就碰到了.住宅层⾼3m,其中吊顶⾼度在2.5m,剩下500,要⾛各种⽔管、暖通管线,建筑要求在结构梁上开洞.(本图⽚来⾃于⽹络与本案例没有对应,作为参考)领导同意了,所以这个责任就落到我头上了.剪⼒墙结构梁也不多,所以不仅要在梁上开洞,也要在连梁上开洞.洞⼝宽度从200到500不等,⾼度从⼏⼗⼀直到200.梁上开洞,连梁开洞关于梁上开洞的构造要求,如下:1.柱上不允许开洞.2.楼板上开洞⼩于300,钢筋可绕过去.洞⼝尺⼨在300~1000,则需补强钢筋.洞⼝任⼀⽅向尺⼨⼤于1000,则结构专业应在洞⼝边加梁来重新划分板格进⾏设计计算.3.不管怎么说,任何较⼤的楼板开洞始终都是不利的.4.混凝⼟剪⼒墙上的洞⼝不宜⼤于800.⼩于800的洞⼝,在有限元计算中是很难精确体现的.所以⼀般不考虑这种⼩洞⼝,仅配筋时洞边补充钢筋.5.当混凝⼟剪⼒墙上开洞⼤于800时,在计算中应该对墙肢进⾏洞⼝设置.按类似于门洞窗洞处理,建模计算时应满⾜关于剪⼒墙洞⼝设置的⼀些规定和要求.6.在混凝⼟剪⼒墙的洞⼝连梁上开洞,不能超过梁⾼1/3,且开洞后连梁剩余截⾯⾼度不⼩于200.7.在框架梁上开洞,要求如下:(1)孔洞⾼度宜⼩于1/6梁⾼及100mm,孔洞长度不要⼤于1/3梁⾼及200mm.圆形洞不要⼤于1/5梁⾼及150mm;(2)孔洞⼤⼩,矩形洞长⾼⽐不能⼤于4,最好不要超过2.5;(3)孔洞位置,尽量在梁跨中1/3L范围内,必要时也可在端部1/3L.8.结构开洞之后,并不是在结构计算中加以考虑,并不是说局部加固,就能逢凶化吉的.有很多情况都是计算所不能体现出来的,也不是局部加钢筋固就能弥补构件截⾯缺陷所带来的抗震不利影响.⽆论过去有多伟⼤的⼯程之实例,凡违上述原则,皆属殷鉴,勿庸置否.很不幸,我发现我的洞⼝超过了这上⾯所说的最⼤要求,⽽且我做的是个⾼层,7度区120m⾼的建筑.我按照构造⼿册上关于梁腹开洞的计算要求对每根梁都做了计算,并配了补强钢筋,但是仍然⼼有余悸.像上⾯所说,许多情况下都是计算所不能体现出来的,也不是局部加强钢筋就能弥补截⾯缺陷所带来的抗震不利影响.案例⼆:先说整栋楼的⼤体情况吧!整个项⽬由5栋33层或28层住宅和⼀栋商业组成,其中⾼层住宅为混凝⼟剪⼒墙结构体系,带⼤地下车库.抗震设防烈度七度,场地类别Ⅱ类,设计基本地震加速度值0.10g,设计地震分组:第⼀组;根据《建筑抗震设计规范》GB50011-2010,此5栋建筑的结构抗震等级为⼆级.在我们业主去施⼯现场查看⾃⼰房屋时,发现了⼀个很严重的问题,在房屋⼏乎每个梁(⽆论是框架梁还是剪⼒墙连梁)上都有开洞的现象,这些洞⼝尺⼨⼏乎都是直径150左右圆型洞⼝,⽬的就是为了地源热泵的管道铺设.为了不使送风管道从梁下⽅绕过导致净⾼不⾜,所以每栋楼⼏乎每家每户上⽅的梁都有⼤批的洞⼝,⽽在公共⾛道上管道洞⼝尤为集中,有的地⽅甚⾄洞⼝排紧贴在⼀起,从现场看起来就如纵横交错的蜘蛛⽹⼀样!话不多说,直接上图!这些洞⼝都是后期开洞的,现场都能看到箍筋给打断!但是梁的主筋都没打断!这些连续洞⼝也不符合《混凝⼟结构构造⼿册》第四版中开洞的间距要求,也没补强钢筋!现在有个问题,⽬前这些连续洞⼝可以简化为⼀个⼤的矩形洞⼝,下⾯就想问下⼤神们!简化⼤的矩形洞⼝显然也⽐较⼤!那么到底这个洞⼝对梁有多⼤影响?怎么计算?地震下梁端塑性铰的发展怎么发展?⽬前这个地⽅的受⼒形式时如何完成的?⽹友回复推荐:正常使⽤⽬前估计就靠上部现浇楼板的作⽤了!毕竟整体浇筑的,混凝⼟结构还有有塑性储备的!现在就怕地震时候梁太弱了,没有塑性铰这个概念了!感觉现在就是塑性铰了.这就是建筑结构施⼯图和设备施⼯不同步的影响!结构⼀般对于梁开洞都只在说明⾥画上⼤样,具体怎么做就写上⼀切应以国家规范为准.但是后期设备设计都是在结构图出完以后再开始的,⽽且基本上都是穿梁.案例三:房屋结构为框架剪⼒墙结构,共11层,我家在11层顶楼,客厅正上⽅有⼀个25平⽶阁楼(与客厅⼤⼩及户型均⼀致),想在阁楼上做⼀个浴室,⾛下⽔需要在梁上打⼀个洞,请问有没有影响?另外那个位置好像是梁和柱连接的部位⽹友回复推荐:关于梁上打洞的问题,给你个建议,先看看此梁是否为主梁,如果是,打通不要超过2个,直径不能过4-7厘⽶,控制在这个直径最好;如果不是主梁那打通就可以多⼀些了;从你的图上看,打洞的位置可以;没有问题;案例四:我的⼀排250x600的梁,设备要穿150的管,我应该在什莫位置给他开洞⽐较合理,需要验算吗⽹友解答推荐:梁腹开洞要预留套管,洞尽量开在跨中1/3区域且需洞⼝加固,如下图(我院通常做法):构造要求管的直径不能超过梁⾼的1/4,就整根梁来说是不是应放在1/3跨度得位置案例五:砖混结构顶楼,外墙墙⾯上有梁,由于要对外开孔,孔打出来,正好是⼀半混凝⼟⼀半砖墙的位置,可能底筋被打断,需要加固吗?⽹友解答推荐:砖混结构外梁只是作为圈梁之⽤,造成房屋危险倒塌肯定不会,但有可能会引起梁或墙开裂,最好作贴钢板加固处理.案例六:有⼀⽔管dn100,在我的⼀主梁上穿过,且梁截⾯在洞⼝下的有效⾼度只有150mm(不满⾜⾼规),但⼜必须开洞.请问各位⾼⼿,留洞应有什么要求,应有哪些加固措施⽹友解答推荐:下列位置不可以开洞:1、过梁上与过梁成60度的三⾓形的范围⾥及梁净度1/2⾼度范围⾥不得开洞.2、120厚墙、料⽯清⽔墙和独⽴柱.3、宽度少于1000的窗间墙.4、砌体门窗洞⼝两侧200(⽯砌体为300)和转⾓处450(⽯砌体为600)的范围内.5、梁或梁垫下及其左右500的范围⾥.6、设计不允许设置脚⼿眼的部位.应在梁的中部留设洞⼝,洞⼝应设加强筋,如何设置应由设计⼈员确定.以下供参考:1.梁两侧设置环向加强筋;2.梁两侧设置#型加强筋;3.梁两侧设置加强钢板.我院的做法(供⼤家参考)⼀、留洞要求:1.对于预埋钢套管,当预埋位置设置在跨中L/3范围内时,要求:①洞⼝⼤⼩必须⼩于或等于0.4倍的梁⾼;②洞⼝上边缘距梁上边必须⼤于或等于0.3倍的梁⾼;③洞⼝下边缘距梁下边必须⼤于或等于150mm;④相邻两个洞⼝的中⼼间距应不⼩于2倍的较⼤洞⼝直径.以上四条必须同时满⾜,对不满⾜此要求的钢套管⼤⼩、标⾼及位置应作相应调整.2.当预埋位置设置在梁端L/3范围内时,要求:①洞⼝⼤⼩必须⼩于或等于0.3倍的梁⾼;②洞⼝上边缘距梁上边必须⼤于或等于0.35倍的梁⾼;③洞⼝下边缘距梁下边必须⼤于或等于150mm;④洞边到梁边或柱边的距离必须⼤于或等于1.5梁⾼;⑤相邻两个洞⼝的中⼼间距应不⼩于3倍的较⼤洞⼝直径.以上五条必须同时满⾜,对不满⾜此要求的钢套管⼤⼩、标⾼及位置应作相应调整.⼆、具体补强做法以下都有详细说明:参考资料:《⾼规》7.2.27《全国民⽤建筑⼯程设计技术措施-结构》5.3.29《钢筋混凝⼟结构构造⼿册》(⼆版)3.9《苏G01-2003》17页补充案例:该项⽬的建筑专业因为以下原因,造成了结构梁、柱上不合理的开洞:1.厨房的烟道布置在厨房外的阳台上,要求框架梁、次梁开洞,位置有⽀座处、有跨中,抽油烟机排烟孔直径150mm~180mm,结构的梁⾼为400mm~600mm.如果将排烟孔留在梁底以下,那么在住户吊顶时,将会遮不住排烟孔.建设⽅要求设计允许在梁上开孔.2.建筑的空调板位置的原因,要求在框架柱上开洞,直径80mm~100mm.最终的处理结果为:1.不允许在梁上开排烟孔,建筑专业将烟道移到厨房内.2.不允许在框架柱上开空调洞,由建筑处理.结构⼯程中,难免会遇到要在主体结构上开洞的问题,但开洞应遵循⼀定的原则.《构造⼿册》中对梁上开洞的位置和尺⼨进⾏的要求,也提出了构造措施和计算要求,有些洞不需要处理(如⼩于0.1h和100mm的圆洞),有些洞只需采取构造加强(如⼩于0.2h 和150mm的洞).严格来讲,所有的结构开洞都需要进⾏计算,不能仅仅因为洞较⼩就可以不处理或只做构造加强,特别是在梁的受⼒较⼤处,剪压⽐不应超出规范的要求.有抗震要求框架梁,应避免在形成塑性铰的位置(⽀座1.5h范围内)开洞.次梁上开洞的位置可以不限制,但⼀定要满⾜计算要求.3.应避免在框架柱上开洞.框架上开洞易形成塑形应⼒集中,成为⼀个易破坏的薄弱点.剪⼒墙上的开洞也不应如《构造⼿册》和《11G101-1》图集所说的,仅仅按⼀个800mm和300mm的洞⼝尺⼨确定加强措施,还应该考虑洞⼝的位置,墙肢的长度、对剪⼒墙整体计算的影响等因素.⽐如:应避免在短肢剪⼒墙上和墙肢长度较⼩的剪⼒墙(⽐如L/hw≤8的墙肢)上开洞;应避免在墙肢的端部开洞;开洞应避开剪⼒墙的约束边缘构件和构造边缘构件的位置;开洞后应避免对剪⼒墙的截⾯⾯积削弱太多,应复核开洞处剪⼒墙的轴压⽐.。
楼板开洞施工方案一、工程概况预留洞:长6m,宽3m。

楼板厚200mm,为钢筋混凝土结构的,敷设两层直径为12的钢筋。
二、施工机械材料人员1、材料:钢筋,混凝土以及架管模板等;2、机械设备:水磨钻,钢筋加工机械,圆盘锯、电焊机等;3、人员:相关专业操作人员,特种工持证上岗。
三、工艺流程地坪保护(楼板清理)→支架搭设→铺设防护层(模板)→水磨钻大面开孔→局部人工凿打→焊接以及钢筋制作安装→模板制作安装加固→混凝土浇筑→混凝土养护→模板支架拆除→场地清理四、施工工艺1、地坪保护以及屋面板清理地坪保护:由于楼层已施工完毕,楼面板开洞掉落物极易对地面造成破坏,故先在洞口下方10mx10m区域内地面内铺设彩条布一层,然后上铺标砖一层做硬防护层,最后还需在其上铺设废旧麻袋一层做缓冲层;楼面板清理:事先清理需开洞5m范围内楼面上材料,并清理干净。
2、支架搭设:按高支模方案要求搭设,立杆纵横间距1.00m,水平杆步距1.50m。
3、铺设防护层(模板):在支架搭设完成后,铺设模板做硬防护一层,防止混凝土碎渣掉落至地面,导致地坪破坏和后续混凝土浇筑造成的二次污染。
4、屋面板开孔:先按设计变更通知单要求放出洞口尺寸线,在洞口内1.8m×1.2m区域内用水磨钻开洞(洞口尺寸2m×1.4m),在其余需开孔区域人工开凿,钢筋采用交叉剪断方式,以保证板内钢筋受力不被破坏。
5、钢筋焊接以及钢筋制作安装:钢筋对焊是所选用的对焊机性能和工艺方法,必须符合焊接工艺要求,钢筋必须符合设计和有关标准要求,必须具有出厂合格证明和复试报告。
闪光对焊接头应分批进行外观检查和力学性能试验。
在同一台班内,由同一焊工完成的300个同级别、同直径的钢筋接头应作为一批。
在同一台班内焊接的数量较少,可在一周内累计计算;累计仍不足300个的,应按一批计算。
外观检查的接头数量,从每批中抽查10%,且不得少于10个;力学性能试验时,应从每批接头中随机切取6个试件,其中3个做拉伸试验、3个做弯曲试验。
结构板开洞及加固施工方案1. 引言结构板开洞及加固施工是在建筑施工或维修过程中常见的操作。
通过开洞可以方便进行管道、电线等设施的穿越,而加固工作则可以增强结构板的承载能力,提高建筑物的安全性和稳定性。
本文将介绍结构板开洞及加固施工的方案和步骤。
2. 结构板开洞过程结构板开洞是在预制混凝土板上进行的,开洞的位置和尺寸需要根据设计要求确定,并且要考虑管道或电线等设施的布置和需要穿越的楼层。
下面是结构板开洞的步骤:2.1 确定开洞位置根据设计要求,结合实际需要,确定开洞的位置。
一般情况下,开洞位置会选择在梁、柱的边缘或无结构影响的区域。
2.2 制定开洞尺寸开洞尺寸的确定要根据需要穿越的管道或电线等设施的尺寸确定,并考虑到施工过程中的方便性和安全性。
一般情况下,开洞尺寸会比设施的实际尺寸略大,以便容纳施工误差和管道设施的安装。
2.3 打标志线使用直尺和铅笔等工具,在结构板上打出开洞位置的标记线,以便施工人员进行准确定位。
2.4 使用电锯或墙砖切割器开洞根据打好的标志线,使用电锯或墙砖切割器进行开洞。
在进行开洞时要注意避开梁、柱等重要结构部位,确保结构的稳定性。
2.5 打磨开洞边缘开洞后,使用砂轮机或手动打磨工具对开洞边缘进行打磨,以确保开洞表面平整,无毛刺。
3. 结构板加固施工方案结构板加固是为了弥补开洞对结构板强度和稳定性的影响,提高结构板的承载能力。
下面是结构板加固施工的方案和步骤:3.1 清理开洞孔在开始加固施工之前,需要先清理开洞孔内的灰尘和杂物,以保证加固材料的粘结质量。
3.2 嵌入加固材料将加固材料(如钢筋等)根据设计要求和施工图纸的要求,安装到开洞孔的周围。
根据需要,可以使用螺栓、钢筋焊接或性能粘接剂等方法对加固材料进行固定。
3.3 浇筑加固砼在嵌入加固材料后,进行加固砼的浇筑。
加固砼的配合比例要根据设计要求确定,并按照施工要求进行配比、搅拌和浇筑。
3.4 养护加固部位加固砼浇筑完成后,需要对加固部位进行养护。

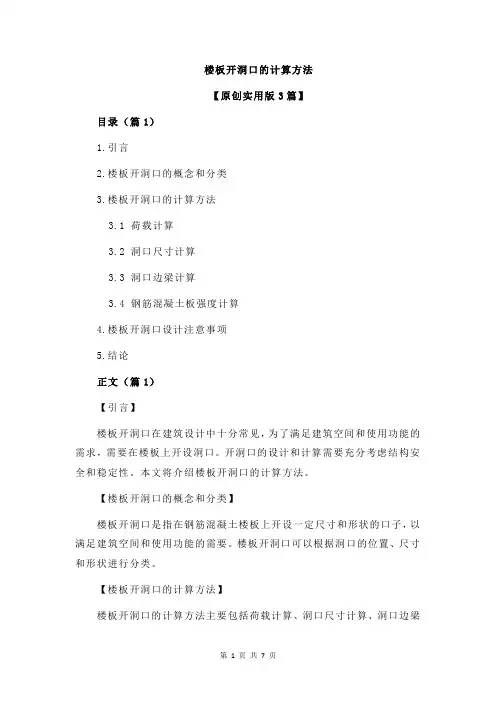

楼板开洞口的计算方法【原创实用版3篇】目录(篇1)1.引言2.楼板开洞口的概念和分类3.楼板开洞口的计算方法3.1 荷载计算3.2 洞口尺寸计算3.3 洞口边梁计算3.4 钢筋混凝土板强度计算4.楼板开洞口设计注意事项5.结论正文(篇1)【引言】楼板开洞口在建筑设计中十分常见,为了满足建筑空间和使用功能的需求,需要在楼板上开设洞口。
开洞口的设计和计算需要充分考虑结构安全和稳定性。
本文将介绍楼板开洞口的计算方法。
【楼板开洞口的概念和分类】楼板开洞口是指在钢筋混凝土楼板上开设一定尺寸和形状的口子,以满足建筑空间和使用功能的需要。
楼板开洞口可以根据洞口的位置、尺寸和形状进行分类。
【楼板开洞口的计算方法】楼板开洞口的计算方法主要包括荷载计算、洞口尺寸计算、洞口边梁计算和钢筋混凝土板强度计算。
【3.1 荷载计算】在设计楼板开洞口时,需要先计算洞口处的荷载,包括均布荷载、集中荷载和温度变化引起的内应力等。
【3.2 洞口尺寸计算】根据洞口的荷载和楼板的允许承载能力,可以计算出洞口的最大尺寸。
在保证结构安全的前提下,洞口尺寸应满足建筑使用功能的需要。
【3.3 洞口边梁计算】为了保证楼板开洞口处的稳定性,需要设计洞口边梁。
洞口边梁的计算应考虑梁的截面尺寸、钢筋配置和混凝土强度等因素。
【3.4 钢筋混凝土板强度计算】在楼板开洞口设计中,需要保证钢筋混凝土板的强度满足设计要求。
可以通过计算洞口周边钢筋混凝土板的弯矩和剪力来验证板强度是否满足要求。
【楼板开洞口设计注意事项】在设计楼板开洞口时,应注意以下几点:1.确保洞口尺寸和位置满足建筑使用功能要求;2.充分考虑楼板的允许承载能力和允许裂缝宽度;3.保证洞口边梁的稳定性和强度;4.考虑楼板开洞口对整体结构的影响,如楼板的刚度、稳定性和抗震性能等。
【结论】楼板开洞口的计算方法涉及多个方面,包括荷载计算、洞口尺寸计算、洞口边梁计算和钢筋混凝土板强度计算。
目录(篇2)1.引言2.楼板开洞口的计算方法概述3.楼板开洞口的计算流程3.1 确定荷载3.2 计算楼板有效面积3.3 计算楼板允许的开洞面积3.4 计算洞口边距3.5 计算洞口尺寸4.楼板开洞口的计算示例5.结论正文(篇2)【引言】在现代建筑设计中,楼板开洞口是一项常见的工程设计任务。
结构楼板开洞安全方案目录1.编制依据 (3)2.工程概况 (3)2.1 建筑地点及建筑面积 (3)2.2 建筑性质及主要结构体系 (3)2.3方案概述 (3)3.施工准备 (4)3.1技术准备 (4)3.2材料准备 (4)3.3机具准备 (4)3.4人员准备 (4)3.5作业条件 (5)4.施工工艺流程及操作要点 (5)4.1预留洞封堵施工 (5)4.2预留洞开洞 (9)5.质量控制 (10)5.1预留洞尺寸偏差控制 (10)5.2 现浇结构的外观质量缺陷处置 (10)6.安全注意事项 (11)1.编制依据注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。
2.工程概况2.1 建筑地点及建筑面积本工程位于西北侧,即1地块。
建筑总面积:约10万m2。
其中四层地下室约4万 m2、五层裙楼约1.6万 m2、1号主楼(6~34F、机房层、水箱层)约4.4万m2。
2.2 建筑性质及主要结构体系一类高层,最大建筑高度(地上/地下):163.8m/-17.2m;最大建筑层数(地上/地下):36F/-4F;层高分布为:-2F至-4F层高为3.9m、-1F层高为5.5m、11F及22F层高为5.4m、其余层层高均为4.5m。
主要结构体系为框架核心筒结构,建筑主体结构合理使用年限为50年。
2.3方案概述由于建设单位更改了原设计单位的平面布局,导致了各楼层结构板中的大部分预留管洞(消防、给排水、喷淋管道,空调水管道等)位置发生偏移,使用功能作废。
现需要对结构板重新进行开洞,并且要对原预留洞进行封堵处理。
本方案针对于结构板开洞及预留洞封堵施工而编制。
3.施工准备3.1技术准备(1)熟悉预留洞开洞和封堵位置,统筹考虑人员、材料、机具的进场和施工顺序。
(2)由项目技术组编制施工方案,经监理、业主审批后按方案和技术规程对操作者进行技术交底和安全交底,并下达书面技术交底。
交底要对所有的施工操作人员和相关管理人员进行,并有接受交底人的签到表和交底记录。

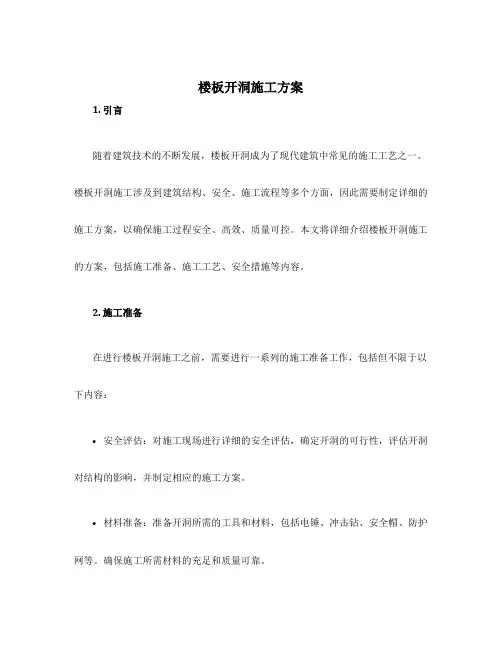

楼板开洞施工方案1. 引言随着建筑技术的不断发展,楼板开洞成为了现代建筑中常见的施工工艺之一。
楼板开洞施工涉及到建筑结构、安全、施工流程等多个方面,因此需要制定详细的施工方案,以确保施工过程安全、高效、质量可控。
本文将详细介绍楼板开洞施工的方案,包括施工准备、施工工艺、安全措施等内容。
2. 施工准备在进行楼板开洞施工之前,需要进行一系列的施工准备工作,包括但不限于以下内容:•安全评估:对施工现场进行详细的安全评估,确定开洞的可行性,评估开洞对结构的影响,并制定相应的施工方案。
•材料准备:准备开洞所需的工具和材料,包括电锤、冲击钻、安全帽、防护网等。
确保施工所需材料的充足和质量可靠。
•施工人员培训:对参与开洞施工的人员进行必要的培训,包括操作安全、防护措施、紧急救援等内容。
3. 施工工艺楼板开洞施工的具体工艺流程如下:•确定开洞位置:根据设计图纸和需求确定开洞位置,使用激光测量仪等工具测量并标注出准确的位置。
•打标记:使用丙烯酸漆或标识胶带等材料,将开洞的边界线标记出来,以便施工人员按照标记线进行施工。
•钻孔:使用冲击钻或电锤等工具,根据开洞标记线开始进行钻孔。
钻孔前需确认楼板下方没有电线、管道等障碍物,并采取措施进行防护。
钻孔完成后,用吹风机清理孔洞内的粉尘和碎屑。
•开洞:钻孔完成后,采用手动工具或电动切割工具,按照钻孔的边界线进行开洞。
开洞时需注意安全,避免损坏周边结构。
•处理边缘:开洞完成后,使用磨光机等工具对开洞的边缘进行修整,使其平整光滑。
•清理:清理开洞施工过程中产生的垃圾和碎屑,保持施工现场的整洁。
4. 安全措施在进行楼板开洞施工过程中,需要采取一系列的安全措施,以确保施工人员和周围人员的安全,包括但不限于以下措施:•戴好安全帽和防护眼镜等个人防护装备。
•在施工现场设置警示标识,警示他人注意施工。
•施工现场要设有临时围栏或防护网,防止人员跌落。
•钻孔和开洞时,要避免与电线、管道等障碍物接触。
