衡重式路肩挡土墙安全技术交底
- 格式:doc
- 大小:18.00 KB
- 文档页数:3

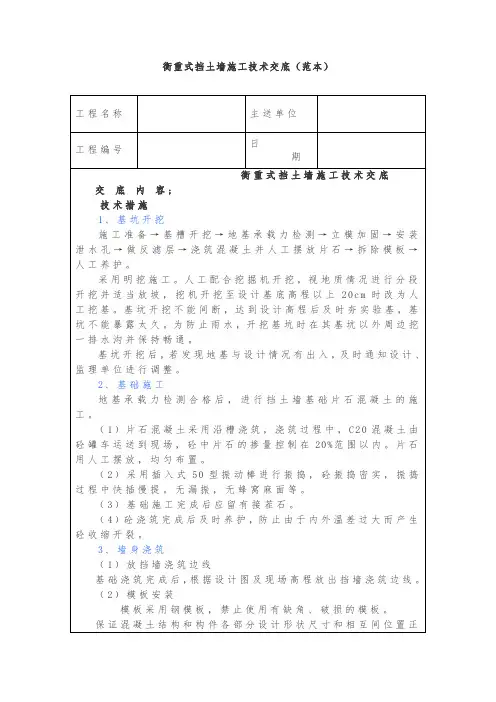

衡重式挡土墙施工技术交底(范本)确。
具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷。
模板的接缝不得漏浆,模板与砼的接触面应清理干净并涂刷脱模剂,但不得影响模板结构性能。
模板使用后应按规定修整保存。
支架结构的立面或平面均应安装牢固,并能抵抗振动或偶然撞击作用。
应在两个互相垂直的方向对支架的立柱加以固定。
(点击进工程群交流)模板采用50架子管作横带、立带,横、立带间距定为60c m,模侧用可调顶撑支在基槽边坡上,支撑间距90cm。
模板分片拼装,沉降缝位置分段拼装,每段拼完后,四边挂线调整模板直顺度,符合质量要求后固定。
为保证模内宽度,在模板内设置与涵身厚度一致的木撑作内撑,上部、中部、底部各设一排穿墙螺栓,模板上口加对撑顶牢。
(3)浇筑砼混凝土应分层进行浇筑,浇筑一段墙身混凝土填筑一段路基,每次混凝土强度达到75%以上才能进行路基填筑。
每个浇筑段的混凝土应连续进行。
当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间。
不同混凝土的允许间歇时间应根据环境温度、水泥性能确定。
(点击进工程群交流)新浇混凝土与邻接的已硬化混凝土或岩土介质间的温差不得大于15℃。
在浇筑混凝土过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施减少泌水。
墙身混凝土浇筑的同时抛扔片石,片石与片石之间必须有混凝土包裹,抛扔片石时严禁片石与模板直接接触,砼中片石的掺量控制在20%范围以内。
浇筑混凝土期间,应设专人检查模板稳定情况,发现有松动、变形、移位时应及时处理。
自高处向模板内倾卸混凝土时,为防止混凝土离析,一般混凝土倾落高度不超过2m,超过2m时应用滑槽、串筒、漏斗等器具浇筑。
(4)混凝土振捣混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实,振捣宜采用插入式振捣器垂直点振。
混凝土振捣过程中,应避免重复振捣,防止过振。
应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 交底时间:____________________4. 交底地点:____________________5. 交底人:____________________6. 参加交底人员:____________________二、工程背景衡重式路堤墙是一种常用的路堤支挡结构,其主要作用是支承路基填土、防止土体滑动和路基变形。
为确保施工安全,特进行安全技术交底。
三、施工准备1. 施工人员必须熟悉衡重式路堤墙的施工工艺和施工技术要求。
2. 施工现场应设置明显的安全警示标志,确保施工区域安全。
3. 严格审查施工图纸,确保设计合理、施工安全。
4. 准备好施工所需的机械设备、材料、工具等,并确保其性能良好。
四、安全技术措施1. 施工现场安全管理(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域应设置安全通道,确保人员通行安全。
(3)施工过程中,加强现场巡查,及时发现并消除安全隐患。
2. 施工技术措施(1)基础处理:确保基础处理质量,防止路基变形和滑动。
(2)衡重台施工:严格按照设计要求进行衡重台施工,确保衡重台稳定性。
(3)墙面施工:墙面施工应保证平整度,防止因墙面不平导致的路基变形。
(4)接缝处理:确保接缝处理质量,防止因接缝不严导致的路基变形和滑动。
3. 防排水措施(1)做好路基排水,防止路基积水影响施工质量。
(2)在衡重台和墙面施工过程中,做好防水措施,防止水渗入路基。
4. 施工现场消防安全(1)施工现场设置消防设施,确保消防设施完好有效。
(2)施工人员必须了解消防知识,掌握灭火器材的使用方法。
(3)施工过程中,严禁违规动火,确保消防安全。
五、施工注意事项1. 施工过程中,密切关注天气变化,遇有大雨、大雾等恶劣天气,应暂停施工。
2. 施工过程中,如发现异常情况,应立即停止施工,并报告相关责任人。
(二级)交底单位名称:中国建筑第六工程局有限公司编号:FH- 工程名称防护工程设计文件图号S3-31施工部位衡重式路肩墙交底日期技术交底目录:1、技术交底范围;2、施工工艺及方法;3、其他应注意的问题。
附件及附图:1、技术交底书;2、交底签到表。
编号:FH-单位:中国建筑第六工程局有限公司主送单位一工区防护队编号FH-工程名称衡重式路肩墙日期交底正文:1、技术交底范围三淅高速LXTJ-7标衡重式路肩墙防护工程。
2、施工工艺及方法2.1、施工工艺流程测量放线→基坑开挖→基坑整平→模板安装→片石砼浇注→砼养护→挡墙墙背回填。
2.2、测量放线根据施工图纸,把挡墙、墙背回填的平面位置放样出来,用石灰粉标示出来,为挡墙基坑的开挖做好准备。
2.3、基坑开挖,存在墙背回填处的坡面坡比修整到1:0.2。
,初步检测基坑的地基承载力。
如果检测出地基承载力满足设计要求,利用挖掘机配合人工把基坑整平,且按挡墙的设计图设置坡比;如果检测出地基承载力不满足设计要求,应该采取换填碎石处理,换填材料扩散角20°~30°,压实度不小于96%,以满足挡土墙设计承载力的要求。
,基坑不得全段开挖,以免在挡土墙时发生土体坍塌,必须采用跳槽开挖、及时分段砌筑的办法施工。
挡墙基础部分基坑施工完成后,必须回填夯实,并铺砌30cm 厚M7.5浆砌片石,铺砌宽度为3.0m。
2.4、模板安装,事先应熟悉图纸,核对各部尺寸,其类型应尽量统一,便于重复使用,但始终须保持表面平整,形状正确,有足够强度和刚度。
在模板契合中应采取措施,防止漏浆。
安装模板时须考虑浇筑混凝土的工作特点与浇筑的方法相适应,在必要的地方可以设置活板或天窗,以便于混凝土的灌注,振捣及模板内杂物的清扫。
;模板锈蚀或表面粗糙直接影响到砼的外观,施工前应进行除锈处理;安装前进行模板试拼、编号不得随意更换。
模板在安装前,先对面板进行擦洗干净,表面风干以后,采用滚筒或刷子对面板涂抹脱模剂,脱模剂要均匀。

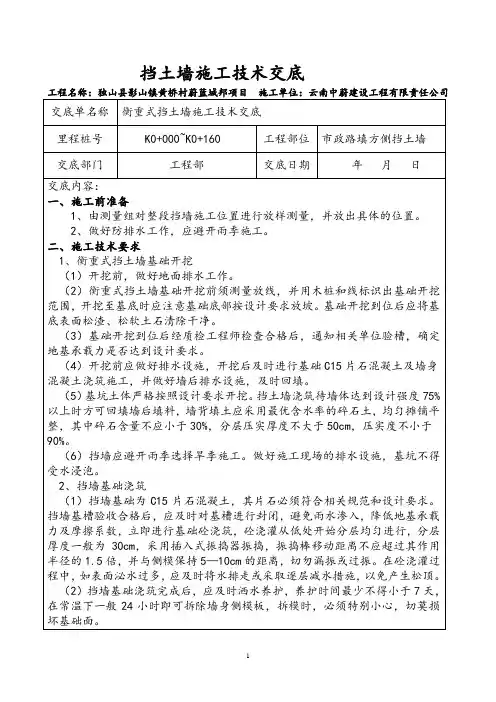

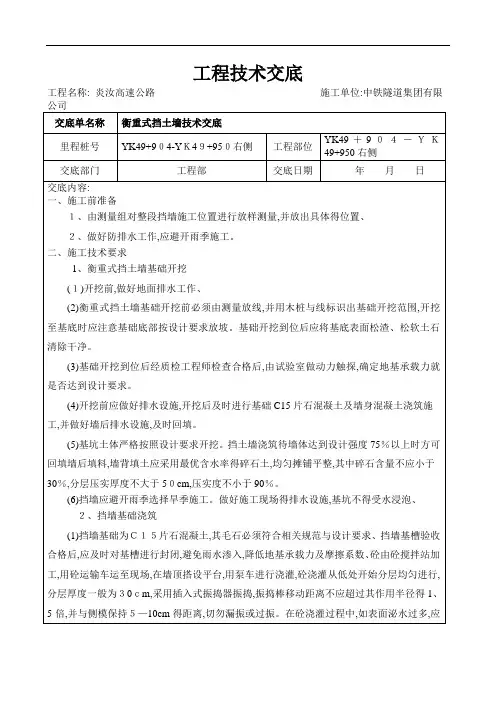

挡土墙施工技术交底工程名称:独山县影山镇黄桥村蔚蓝城邦项目施工单位:云南中蔚建设工程有限责任公司交底单名称衡重式挡土墙施工技术交底里程桩号K0+000~K0+160 工程部位市政路填方侧挡土墙交底部门工程部交底日期年月日交底内容:一、施工前准备1、由测量组对整段挡墙施工位置进行放样测量,并放出具体的位置。
2、做好防排水工作,应避开雨季施工。
二、施工技术要求1、衡重式挡土墙基础开挖(1)开挖前,做好地面排水工作。
(2)衡重式挡土墙基础开挖前须测量放线,并用木桩和线标识出基础开挖范围,开挖至基底时应注意基础底部按设计要求放坡。
基础开挖到位后应将基底表面松渣、松软土石清除干净。
(3)基础开挖到位后经质检工程师检查合格后,通知相关单位验槽,确定地基承载力是否达到设计要求。
(4)开挖前应做好排水设施,开挖后及时进行基础C15片石混凝土及墙身混凝土浇筑施工,并做好墙后排水设施,及时回填。
(5)基坑土体严格按照设计要求开挖。
挡土墙浇筑待墙体达到设计强度75%以上时方可回填墙后填料,墙背填土应采用最优含水率的碎石土,均匀摊铺平整,其中碎石含量不应小于30%,分层压实厚度不大于50cm,压实度不小于90%。
(6)挡墙应避开雨季选择旱季施工。
做好施工现场的排水设施,基坑不得受水浸泡。
2、挡墙基础浇筑(1)挡墙基础为C15片石混凝土,其片石必须符合相关规范和设计要求。
挡墙基槽验收合格后,应及时对基槽进行封闭,避免雨水渗入,降低地基承载力及摩擦系数,立即进行基础砼浇筑,砼浇灌从低处开始分层均匀进行,分层厚度一般为30cm,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的1.5倍,并与侧模保持5—10cm的距离,切勿漏振或过振。
在砼浇灌过程中,如表面泌水过多,应及时将水排走或采取逐层减水措施,以免产生松顶。
(2)挡墙基础浇筑完成后,应及时洒水养护,养护时间最少不得小于7天,在常温下一般24小时即可拆除墙身侧模板,拆模时,必须特别小心,切莫损坏基础面。

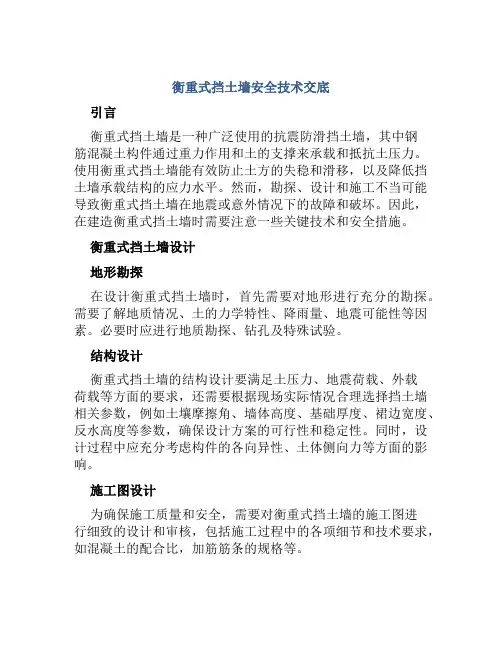

衡重式挡土墙安全技术交底引言衡重式挡土墙是一种广泛使用的抗震防滑挡土墙,其中钢筋混凝土构件通过重力作用和土的支撑来承载和抵抗土压力。
使用衡重式挡土墙能有效防止土方的失稳和滑移,以及降低挡土墙承载结构的应力水平。
然而,勘探、设计和施工不当可能导致衡重式挡土墙在地震或意外情况下的故障和破坏。
因此,在建造衡重式挡土墙时需要注意一些关键技术和安全措施。
衡重式挡土墙设计地形勘探在设计衡重式挡土墙时,首先需要对地形进行充分的勘探。
需要了解地质情况、土的力学特性、降雨量、地震可能性等因素。
必要时应进行地质勘探、钻孔及特殊试验。
结构设计衡重式挡土墙的结构设计要满足土压力、地震荷载、外载荷载等方面的要求,还需要根据现场实际情况合理选择挡土墙相关参数,例如土壤摩擦角、墙体高度、基础厚度、裙边宽度、反水高度等参数,确保设计方案的可行性和稳定性。
同时,设计过程中应充分考虑构件的各向异性、土体侧向力等方面的影响。
施工图设计为确保施工质量和安全,需要对衡重式挡土墙的施工图进行细致的设计和审核,包括施工过程中的各项细节和技术要求,如混凝土的配合比,加筋筋条的规格等。
衡重式挡土墙施工环境保护衡重式挡土墙施工需要注意保护环境,采取防尘、降噪和防污染等措施,不影响附近居民生活。
材料质量衡重式挡土墙的承载结构采用的材料应该符合国家标准,防止材料瑕疵造成挡土墙的安全隐患。
施工过程中还要进行必要的材料验收和质量控制。
基础施工为了确保衡重式挡土墙的稳定性和安全性,在进行基础施工时需要充分依据设计方案和严格执行施工图纸,并且在每个环节中进行检测和验收。
模板制作衡重式挡土墙的模板制作在施工中是一个比较重要的工序,模板的制作直接关系到挡土墙表面的美观和安全性。
需要根据挡土墙的几何形状制作出细密、平整、牢固的模板。
混凝土浇注混凝土浇注要按设计要求进行,避免由于偷工减料、混凝土配合比错误等原因引起的质量问题。
同时还要注意挡土墙中的加筋筋条的加设和埋设。
一、工程概况1. 工程名称:_______工程2. 工程地点:_______3. 施工单位:_______4. 施工项目经理:_______5. 施工时间:_______二、工程特点及难点1. 工程特点:(1)挡墙高度较大,对地基承载能力要求高;(2)衡重式挡墙结构复杂,施工难度较大;(3)施工过程中需确保挡墙稳定性,防止滑坡、坍塌等事故发生。
2. 工程难点:(1)地基处理:确保地基承载力满足挡墙要求;(2)施工工艺:精确控制衡重式挡墙的施工质量;(3)安全防护:加强施工现场安全管理,防止安全事故发生。
三、安全技术措施1. 地基处理(1)严格按照设计要求进行地基处理,确保地基承载力;(2)对地基进行分层压实,控制压实度,确保地基稳定性;(3)对地基进行监测,及时发现并处理地基问题。
2. 施工工艺(1)严格按照设计图纸和施工规范进行施工;(2)加强施工过程中的质量控制,确保衡重式挡墙的施工质量;(3)对施工过程中的关键工序进行严格把关,确保施工质量。
3. 安全防护(1)施工现场设置明显的安全警示标志,确保施工人员安全;(2)对施工人员进行安全教育培训,提高安全意识;(3)设置安全防护设施,如防护网、防护栏等,防止物体坠落;(4)加强施工现场的巡查,及时发现并处理安全隐患。
四、安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 施工现场不得随意堆放材料,保持施工现场整洁;3. 严禁酒后施工,确保施工人员精神状态良好;4. 严格执行施工方案,不得擅自改变施工工艺;5. 加强施工现场的通风,确保施工环境符合要求;6. 加强施工现场的用电管理,防止触电事故发生。
五、应急措施1. 紧急撤离:一旦发生安全事故,立即组织施工人员紧急撤离;2. 报告事故:及时向相关部门报告事故情况,按照规定程序处理;3. 救援措施:根据事故情况,采取相应的救援措施,确保伤员得到及时救治;4. 事故调查:对事故原因进行调查,总结经验教训,防止类似事故再次发生。
一、交底目的为确保衡重式挡土墙施工过程中的安全,明确各参建单位及人员的职责,现将衡重式挡土墙安全技术交底如下。
二、交底对象1. 施工单位:项目经理、技术负责人、施工员、安全员、质检员等;2. 监理单位:总监理工程师、监理员、安全员等;3. 设计单位:设计代表、结构工程师等。
三、交底内容1. 工程概况(1)工程名称:XXX工程;(2)工程地点:XXX;(3)工程规模:XXX;(4)工程类型:衡重式挡土墙。
2. 施工工艺及要求(1)施工工艺:衡重式挡土墙施工分为基础施工、主体施工、防水施工、回填土施工等阶段;(2)施工要求:1)严格按照设计图纸进行施工,确保工程质量;2)施工过程中,严格遵循安全生产法规和操作规程;3)施工人员应具备相应的资质,持证上岗;4)施工现场应设置明显的安全警示标志。
3. 安全措施(1)施工人员应佩戴安全帽、安全带、防尘口罩等防护用品;(2)施工现场应设置安全防护栏杆、警示标志、防滑设施等;(3)施工机械应定期检查、保养,确保安全可靠;(4)施工现场应设置消防设施,并定期检查、维护;(5)施工现场应设置排水设施,确保排水畅通;(6)施工现场应设置临时用电设施,并严格按照规定操作;(7)施工过程中,应加强高处作业、动火作业、有限空间作业等特殊作业的安全管理;(8)施工过程中,应密切关注天气变化,做好防雨、防雷、防暑降温等工作。
4. 应急措施(1)施工现场应制定应急预案,明确应急组织机构、应急措施和应急物资;(2)发生安全事故时,应立即启动应急预案,及时组织救援;(3)发生安全事故后,应立即上报相关部门,并配合调查处理。
四、责任分工1. 施工单位负责施工现场的安全管理,确保施工安全;2. 监理单位负责监督施工现场的安全管理工作,发现问题及时纠正;3. 设计单位负责对施工过程中的设计变更进行审核,确保设计安全;4. 施工人员应严格遵守操作规程,确保自身安全。
五、交底要求1. 各参建单位应认真阅读本交底内容,确保掌握衡重式挡土墙施工过程中的安全技术要求;2. 施工过程中,各参建单位应密切配合,共同确保施工安全;3. 施工单位应定期组织安全技术交底,确保施工人员掌握最新安全技术要求。

技术交底书单位:承秦高速公路项目部编号:注:“技术交底书”一式两份,一份交工点施工负责人作施工的依据,一份留存备查,并办理交接签字二.填空题1.材料的吸水性、耐水性、抗渗性、抗冻性、导热性分别用、、、、和表示。
2.当材料的孔隙率一定时,孔隙尺寸越小,材料的强度越,保温性能越,耐久性。
3.选用墙体材料时,应选择导热系数较、热容量较的材料,才能使室内尽可能冬暖夏凉。
4.材料受水作用,将会对其、、、及等性能产生不良影响。
5.材料的孔隙率较大时(假定均为开口孔),则材料的表观密度、强度、吸水率、抗渗性、抗冻性、导热性、吸声性。
6.材料的软化系数愈大表明材料的耐水性愈。
软化系数大于的材料被认为是耐水的。
8.无机非金属材料一般均属于脆性材料,最宜承受力。
9.材料的弹性模量反映了材料的能力。
10.材料的吸水率主要取决于及,较大,且具有而又孔隙的材料其吸水率往往较大。
12.材料在使用环境中,除受荷载作用外,还会受到、和等周围自然因素的作用而影响其耐久性。
二、填空:1.吸水率,软化系数,抗渗等级或渗透系数,抗冻等级,导热系数;2.高,好,愈好;3.小,大;4.质量,强度,保温性能,抗冻性能,体积;5.较小,较低,较大,较差,较差,较大,较好;6. 好,0.85;7.比强度,材料的强度与体积密度之比,越轻质高强;8.静压力;9.抵抗变形;10.孔隙率,孔隙特征,孔隙率,细小开口,连通;11不燃材料,难燃材料,易燃材料,热变质,热变形;12.物理作用,化学作用,生物作用;13.形状,尺寸,表面状态,含水率,加荷速度,温度;14.微观,亚微观(细观),宏观四.判断题(正确的划“√”,错误的划“×”,并改正)1.材料的孔隙率越大,吸水率越高。
()2.具有粗大或封闭孔隙的材料,其吸水率较小,而具有细小且连通孔隙的材料,其吸水率较大。
3.对于任何一种材料,其密度均大于其体积密度。
()4.材料的孔隙率越大,其抗冻性就越差。

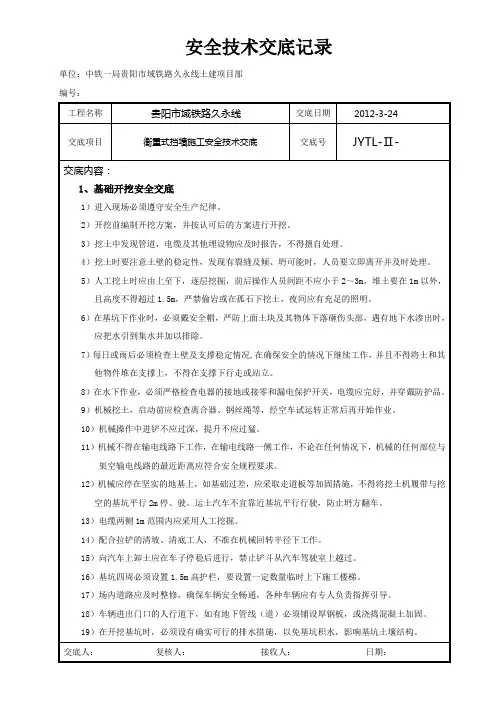

衡重式挡土墙:安全技术交底---------------------------------------衡重式挡土墙:安全技术交底之相关制度和职责,一、施工准备1.测量放线,按设计要求定出墙基位置及开挖边界,用石灰粉撒出轮廓线。
2.选择符合规范要求的片石,石料表面的污渍应予以清除。
所选片石应按石料试验规程进行,片石规格和强度应符合...一、施工准备1.测量放线,按设计要求定出墙基位置及开挖边界,用石灰粉撒出轮廓线。
2.选择符合规范要求的片石,石料表面的污渍应予以清除。
所选片石应按石料试验规程进行,片石规格和强度应符合设计要求。
3.在边坡上方做好截、排水设施。
二、基坑1.基坑开挖土方采用人工配合机械开挖,石方采用钻爆开挖,人工进行清理,开挖时要严格按照设计尺寸进行。
2 .基底处理基坑开挖后应进行整理和压实,压实后压实度与承载力须满足规范与设计要求。
如果施工时发现地质情况变化较大,应及时报请监理工程师及设计单位,以便作出相应的处理措施。
在基础开挖成形后,将基底松软土石清除,整平并夯实,并按设计要求设置出一定的内倾坡,夯实基础,确保基底承载力符合设计要求。
如基坑中有水时,应先将水排干。
3.基坑回填挡土墙基础施工完毕后,基坑必须回填夯实。

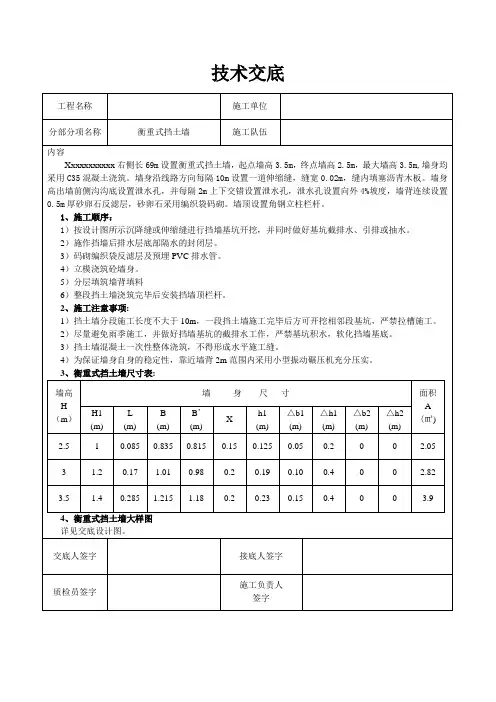

三、材料要求:1、片石:单块片石厚度不得小于15cm,墙面采用块石镶面35厘米,卵形或薄片、风化剥落、受腐蚀严重的石料不得使用。
2、砂:采用中(粗)砂,砂的粒径不大于5mm,使用前用5mm孔径筛过筛。
砂的含泥量不得大于5%。
3、水泥:每批水泥均应有生产厂家的出厂合格证,储存期超过三个月的水泥应重新试验确定标号。
水泥储存在通风良好处,并做好防潮防水措施,结块的水泥严禁使用。
四、基础施工1.砌体应分层座浆砌筑,砌筑上层时,不得振动下层。
不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块,砌体砌筑完成后,进行勾缝,勾缝平顺。
2.砌体应砌成直线,每层大致找平,底层和基层应用较大的精选石块,所有层次的铺砌都应使承重面和石块的的天然面层平行。
