建筑施工安全危险等级划分表
- 格式:docx
- 大小:13.06 KB
- 文档页数:5
建筑施工重大危险源管控表格
一、序号
序号是标识危险源的唯一编码,用于区分不同危险源。
按照危险源的登记顺序进行编号。
二、危险源名称
危险源名称是对危险源的具体描述,应准确、清晰地反映危险源的性质和特点。
三、危险等级
根据危险源可能产生的危害程度,将其划分为不同的等级。
一般分为低级、中级、高级三个等级,分别用D、C、B表示。
四、可能导致的事故类型
根据危险源的性质和特点,分析可能引发的事故类型,如坍塌、高处坠落、机械伤害等。
五、危险源所在工程部位
标明危险源所在的工程部位,如基础工程、主体结构工程、装修工程等。
六、危险源可能涉及的施工阶段
根据危险源的特点和施工阶段的不同,标明危险源可能涉及的施工阶段,如土方开挖、钢筋安装、混凝土浇筑等。
七、危险源现有管控措施
针对每个危险源,应列出现有的管控措施,包括技术措施、管理措施和应急措施等。
八、责任部门与责任人
明确危险源管控的责任部门和责任人,确保管控措施的有效实施。
九、监测与预警
对危险源进行实时监测,及时发现和预警危险源可能引发的事故,采取有效措施加以控制。
十、应急预案与演练
针对每个危险源可能引发的事故类型,制定相应的应急预案,并定期进行演练,确保应急预案的有效性和可行性。
施工现场重大危险源分类及风险评估标准《建设工程安全生产管理条例》第26条规定,基坑支护与降水工程、模板工程、起重吊装工程、脚手架工程,以及拆除与爆破工程都应编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
结合本项目工程实际情况,重大危险源包括以下4类:(1)脚手架、模板和支撑、起重塔吊,人工挖孔桩、基坑施工等局部结构工程失稳,造成机械设备倾覆、结构坍塌、人亡等意外;(2)施工高度大于2m的作业面,因安全防护不到位、人员未配系安全带等原因造成人员踏空、滑倒等高处坠落摔伤或坠落物体打击下方人员等意外;(3)焊接、金属切割、冲击钻孔等施工,临时电漏电及各种施工电器设备的安全保护(如:漏电、绝缘、接地保护、一机一闸)不符合要求,造成人员触电、局部火灾等意外;(4)工程材料、构件及设备的堆放与频繁吊运、搬运等过程中因各种原因易发生堆放散落、高空坠落、撞击人员等意外。
根据风险管理理论,风险量(D)与事故发生的可能性(L)、人员暴露于危险环境的频繁程度(E)及事故发生的后果(C)相关,即D=LEC。
根据风险量大小,风险分为5个等级,D在20以下为可忽略风险,D在20~70为可容许风险,D在70~160为中度风险,160~320为重大风险,320以上为不容许风险。
表1 事件发生的可能性(L)表2 暴露于危险环境的频繁程度(E)表3 发生事故的后果(C)项目部将根据以上列表对《条例》规定的并结合本项目实际情况所存在的3个方面的重大危险源、6个方面的一般危险源进行评估(见表4、表5):表4 重大危险源评估表表5 一般危险区域、部位的评估表D值>320 极其危险,不能继续作业。
160-320 高度危险,要立即整改。
70-160 显著危险,需要整改。
20-70 一般危险,需要注意。
<20 稍有危险,可以接受。
华仁集团苏州分公司嘉盛项目部 2011.4.24。
施工现场重大危险源分类及风险评估标准《建设工程安全生产管理条例》第26条规定,基坑支护与降水工程、模板工程、起重吊装工程、脚手架工程,以及拆除与爆破工程都应编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
结合本项目工程实际情况,重大危险源包括以下4类:(1)脚手架、模板和支撑、起重塔吊,人工挖孔桩、基坑施工等局部结构工程失稳,造成机械设备倾覆、结构坍塌、人亡等意外;(2)施工高度大于2m的作业面,因安全防护不到位、人员未配系安全带等原因造成人员踏空、滑倒等高处坠落摔伤或坠落物体打击下方人员等意外;(3)焊接、金属切割、冲击钻孔等施工,临时电漏电及各种施工电器设备的安全保护(如:漏电、绝缘、接地保护、一机一闸)不符合要求,造成人员触电、局部火灾等意外;(4)工程材料、构件及设备的堆放与频繁吊运、搬运等过程中因各种原因易发生堆放散落、高空坠落、撞击人员等意外。
根据风险管理理论,风险量(D)与事故发生的可能性(L)、人员暴露于危险环境的频繁程度(E)及事故发生的后果(C)相关,即D=LEC。
根据风险量大小,风险分为5个等级,D在20以下为可忽略风险,D在20~70为可容许风险,D在70~160为中度风险,160~320为重大风险,320以上为不容许风险。
表1 事件发生的可能性(L)表2 暴露于危险环境的频繁程度(E)表3 发生事故的后果(C)项目部将根据以上列表对《条例》规定的并结合本项目实际情况所存在的3个方面的重大危险源、6个方面的一般危险源进行评估(见表4、表5):表4 重大危险源评估表表5 一般危险区域、部位的评估表D值>320 极其危险,不能继续作业。
160-320 高度危险,要立即整改。
70-160 显著危险,需要整改。
20-70 一般危险,需要注意。
<20 稍有危险,可以接受。
华仁集团苏州分公司嘉盛项目部 2011.4.24。

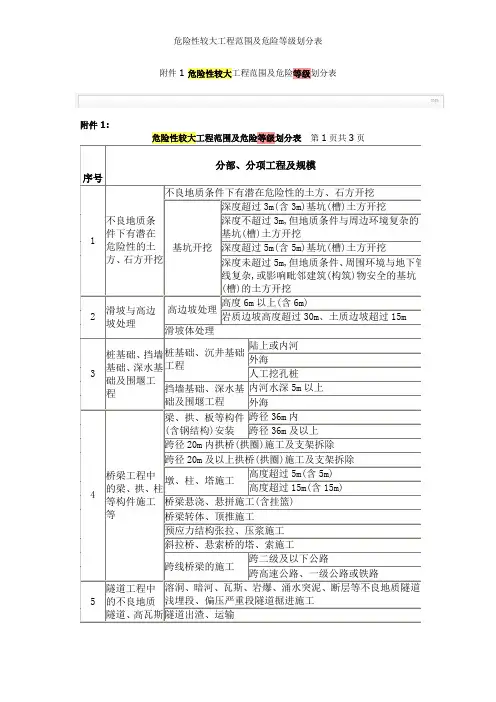

附件1危险性较大工程范围及危险等级划分表附件1:危险性较大工程范围及危险等级划分表第1页共3页序号分部、分项工程及规模危1 不良地质条件下有潜在危险性的土方、石方开挖不良地质条件下有潜在危险性的土方、石方开挖基坑开挖深度超过3m(含3m)基坑(槽)土方开挖深度不超过3m,但地质条件与周边环境复杂的基坑(槽)土方开挖深度超过5m(含5m)基坑(槽)土方开挖深度未超过5m,但地质条件、周围环境与地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖2 滑坡与高边坡处理高边坡处理高度6m以上(含6m)岩质边坡高度超过30m、土质边坡超过15m 滑坡体处理3 桩基础、挡墙基础、深水基础及围堰工程桩基础、沉井基础工程陆上或内河外海人工挖孔桩挡墙基础、深水基础及围堰工程内河水深5m以上外海4 桥梁工程中的梁、拱、柱等构件施工等梁、拱、板等构件(含钢结构)安装跨径36m内跨径36m及以上跨径20m内拱桥(拱圈)施工及支架拆除跨径20m及以上拱桥(拱圈)施工及支架拆除墩、柱、塔施工高度超过5m(含5m)高度超过15m(含15m)桥梁悬浇、悬拼施工(含挂篮)桥梁转体、顶推施工预应力结构张拉、压浆施工斜拉桥、悬索桥的塔、索施工跨线桥梁的施工跨二级及以下公路跨高速公路、一级公路或铁路5 隧道工程中的不良地质隧道、高瓦斯溶洞、暗河、瓦斯、岩爆、涌水突泥、断层等不良地质隧道,浅埋段、偏压严重段隧道掘进施工隧道出渣、运输注:未列入专家论证审查的项目,建设单位或监理工程师可根据现场施工实际情况,必要时要求施工单位组织专家论证审查。
工程施工危险等级是指根据施工现场可能发生的危险程度、事故风险以及可能造成的损失和社会影响等因素,将施工现场的危险源划分为不同等级的过程。
在我国,建筑施工危险等级分为四级,分别是稍有风险、一般风险、显著风险和高度风险。
一、稍有风险(等级1)稍有风险的工程施工指的是那些危险性较低、事故风险较小的施工现场。
在这种等级的施工现场,可能发生的危险事件对人员、财产和环境的影响较小,不会造成严重的损失。
例如,一些小型工程、临时性工程或者在安全措施较为完善的情况下进行的工程。
在稍有风险的施工现场,施工单位应采取基本的安全措施,确保施工现场的安全。
二、一般风险(等级2)一般风险的工程施工指的是那些危险性一般、事故风险中等的施工现场。
在这种等级的施工现场,可能发生的危险事件对人员、财产和环境的影响较大,但不会造成严重的损失。
例如,一些中型工程或者在一定条件下可能发生事故的工程。
在一般风险的施工现场,施工单位应采取较完善的安全措施,加强安全管理,防止事故的发生。
三、显著风险(等级3)显著风险的工程施工指的是那些危险性较高、事故风险较大的施工现场。
在这种等级的施工现场,可能发生的危险事件对人员、财产和环境的影响严重,可能导致较大的损失。
例如,一些大型工程、高空作业、深基坑工程等。
在显著风险的施工现场,施工单位应采取严格的安全措施,加强监控,确保施工现场的安全。
四、高度风险(等级4)高度风险的工程施工指的是那些危险性极高、事故风险极大的施工现场。
在这种等级的施工现场,可能发生的危险事件对人员、财产和环境的影响极其严重,可能导致重大的损失。
例如,一些特大型工程、危险品工程、爆破作业等。
在高度风险的施工现场,施工单位应采取最为严格的安全措施,确保施工现场的安全。
总之,建筑施工危险等级的划分是为了对施工现场的安全风险进行科学评估,以便采取相应的安全措施,防范和减少事故的发生。
各级施工单位应根据施工现场的危险等级,合理配置安全资源,加强安全管理,确保施工现场的安全。
附件1危险性较大工程范围及危险等级划分表附件1:危险性较大工程范围及危险等级划分表第1页共3页危分部、分项工程及规模序号不良地质条件下有潜在危险性的土方、石方开挖深度超过3m(含3m)基坑(槽)土方开挖不良地质条深度不超过3m,但地质条件和周边环境复杂的1 件下有潜在危险性的土基坑开挖基坑(槽)土方开挖深度超过5m(含5m)基坑(槽)土方开挖方、石方开挖深度未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖2 滑坡和高边坡处理高边坡处理滑坡体处理高度6m以上(含6m)岩质边坡高度超过30m、土质边坡超过15m3 桩基础、挡墙基础、深水基础及围堰工程桩基础、沉井基础工程挡墙基础、深水基础及围堰工程陆上或内河外海人工挖孔桩内河水深5m以上外海跨径36m内梁、拱、板等构件(含钢结构)安装跨径36m及以上跨径20m内拱桥(拱圈)施工及支架拆除跨径20m及以上拱桥(拱圈)施工及支架拆除高度超过5m(含5m) 桥梁工程中墩、柱、塔施工高度超过15m(含15m) 的梁、拱、柱4等构件施工桥梁悬浇、悬拼施工(含挂篮)等桥梁转体、顶推施工预应力结构张拉、压浆施工斜拉桥、悬索桥的塔、索施工跨线桥梁的施工跨二级及以下公路跨高速公路、一级公路或铁路溶洞、暗河、瓦斯、岩爆、涌水突泥、断层等不良地质隧道,隧道工程中5的不良地质浅埋段、偏压严重段隧道掘进施工隧道、高瓦斯隧道出渣、运输隧道、水底海隧道初期支护B底隧道等竖井、斜井、辅助坑道施工B预应力锚杆施工B隧道围岩突变区段的掘进施工B隧道洞口、明洞施工B沉管隧道施工中沉管浮运、就位、对接等水上、水下作业A盾构隧道深基坑施工,盾构设备安装、拆卸,盾构进出洞施工,特殊地质、环境区域盾构隧道掘进施工,盾构隧道掘进A 常见问题处理等危险性较大工程范围及危险等级划分表第2页共3页危分部、分项工程及规模序号打桩船作业、施工船作业、水上平台内河水上工程中的作业,孤岛作业、船舶调谴和拖航作业等外海6 打桩船作业、施工船作业、外海孤岛作业、边通航边施工作业等陆用施工机械与驳船组合作业边通航、边施工作业港口、码头大型设备的安装与拆除通航航道在四级以下通航航道在四级及以上受台风、洪水等灾害性天气影响较大区域的施工水下工程中的水下打捞、拆除、焊接等作业7 水下焊接、混凝土浇注等外海水下工程施工8爆破工程所有涉及爆破的分部、分项工程混凝土模板支撑工程:高度5m及以上;跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对9 大型临时工程中的大型支架、模板、便桥的架设与拆除;桥梁、码头的加固与拆除大型支架模板的架设与拆除****无联系构件的混凝土模板支撑工程承重支撑体系:用于钢结构安装等满堂支撑体系混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/㎡及以上;集中线荷载20kN/m及以上承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上搭设高度及以上的落地式钢管脚手架24m施附着式整体和分片提升脚手架工悬挑式脚手架或吊篮脚手架脚自制卸料平台、移动操作平台、人梯手新型及异型脚手架架搭设高度50m及以上落地式钢管脚手架提升高度150m及以上附着式整体和分片提升脚手架架体高度及以上悬挑式脚手架20mA整体提升式脚手架、滑模、爬模A施工便桥架设与拆除B桥梁的加固与拆除工程B码头加固与拆除工程B拆除拱、梁等较易坠落、坍塌的工程B拆除高5m以上墩、立柱等易倒塌的工程B危险性较大工程范围及危险等级划分表第3页共3页危分部、分项工程及规模序号边通车、边施工作业通车公路为二级及以下公路通车公路为高速公路、一级公路沥青混凝土、水泥混凝土拌和楼大型机械安装、拆卸工程稳定土拌和设备打桩机械、钻孔机械软基处理施工机械起重重量300KN以内起重机械(塔吊、门吊等)10 其它危险性较大的工程安装、拆卸工程特种设备作业施工临时用电起重重量300kN及以上起重吊装工程临近高压线、油库、加油站等危险区域施工30m以上高空作业采用新技术、新工艺、新设备、新材料时,尚无技术标准的施工,可能影响工程质量安全其他危险性较大的工程视具体情况而定注:未列入专家论证审查的项目,建设单位或监理工程师可根据现场施工实际情况,必要时要求施工单位组织专家论证审查。

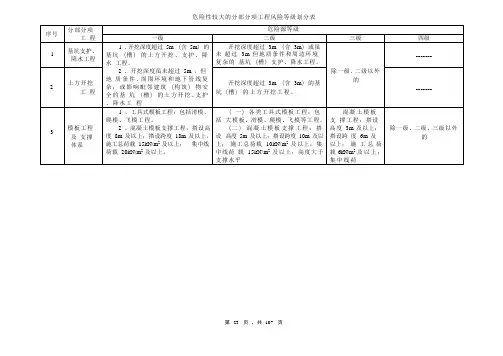

建筑施工安全危险等级划分表工程名称工程地址层次结构地上:层总高:米设计单位地下:层结构:建设单位施工单位监理单位勘察单位安全等级分部分项工程工程内容评识结论(有、无)Ⅰ级Ⅰ级一、人挖桩、深基坑及其他地下工程1、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程2、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物、构筑物安全的基坑(槽)的土方开挖、支护、降水工程3、开挖深度超过16m的人工挖孔桩工程4、地下暗挖工程、顶管工程、水下作业工程二、模板工程及支撑体系1、工具式模板工程:包括滑模、爬模、飞模工程2、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15K N/m2及以上;集中线荷载20K N/m及以上3、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上三、起重吊装及安装拆卸工程1、采用非常规起重设备、方法、且单件起吊重量在100KN及以上的起重吊装工程2、起重量300KN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程3、施工高度50m及以上的建筑幕墙安装工程4、跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程四、脚手架工程1、搭设高度50m及以上落地式钢管脚手架工程2、提升高度150m及以上附着式整体和分片提升脚手架工程3、架体高度20m及以上悬挑式脚手架工程五、拆除、爆破工程1、采用爆破拆除的工程2、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建筑物、构筑物的拆除工程3、可能影响行人、交通、电力设施、通讯设施或其他建筑物、构筑物安全的拆除工程4、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程六、其他1、应划分危险等级Ⅰ级的采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程2、其他在建建筑工程施工过程中存在的、应划入危险等级Ⅰ级的可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m,但地质条件和周边环境复杂的基坑(槽)支护、降水工程二、土方开挖、人挖桩、地1、开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程2、人工挖扩孔桩工程Ⅱ级下及水下作业工程3、地下暗挖、顶管及水下作业工程三、模板工程及支撑体系1、各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程2、混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程3、承重支撑体系;用于钢结构安装等满堂支撑体系四、起重吊装及安装拆卸工程1、采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程2、采用起重机械进行安装的工程3、起重机械设备自身的安装、拆卸4、建筑幕墙安装工程5、钢结构、网架和索膜结构安装工程6、预应力工程五、脚手架工程1、搭设高度24m及以上的落地式钢管脚手架工程2、附着式整体和分片提升脚手架工程3、悬挑式脚手架工程4、吊篮脚手架工程5、自制卸料平台、移动操作平台工程6、新型及异型脚手架工程六、拆除、爆破工程1、建筑物、构筑物拆除工程2、采用爆破拆除工程七、其他1、应划入危险等级Ⅱ级的采用新技术、新工艺、新材料、新设备及尚无相关技术标准的分部分项工程2、其他建筑工程在施工过程中存在的应划入危险等级Ⅱ级的,可能是导致作业人员群死群伤或造成重大不良社会影响的分部分项工程Ⅲ级除Ⅰ级、Ⅱ级以外的其他工程施工内容建设单位:项目负责人:技术负责人:(公章)施工单位:项目经理:技术负责人:项目技术负责人:安全负责人:项目安全负责人:(公章)监理单位:项目总监:总监代表:专业监理工程师:(公章)涉及其它参建单位:项目负责人:技术负责人:(公章)年月日。
施工现场重大危险源分类及风险评估标准《建设工程安全生产管理条例》第26条规定,基坑支护与降水工程、模板工程、起重吊装工程、脚手架工程,以及拆除与爆破工程都应编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
结合本项目工程实际情况,重大危险源包括以下4类:(1)脚手架、模板和支撑、起重塔吊,人工挖孔桩、基坑施工等局部结构工程失稳,造成机械设备倾覆、结构坍塌、人亡等意外;(2)施工高度大于2m的作业面,因安全防护不到位、人员未配系安全带等原因造成人员踏空、滑倒等高处坠落摔伤或坠落物体打击下方人员等意外;(3)焊接、金属切割、冲击钻孔等施工,临时电漏电及各种施工电器设备的安全保护(如:漏电、绝缘、接地保护、一机一闸)不符合要求,造成人员触电、局部火灾等意外;(4)工程材料、构件及设备的堆放与频繁吊运、搬运等过程中因各种原因易发生堆放散落、高空坠落、撞击人员等意外。
根据风险管理理论,风险量(D)与事故发生的可能性(L)、人员暴露于危险环境的频繁程度(E)及事故发生的后果(C)相关,即D- LEC根据风险量大小,风险分为5个等级,D在20以下为可忽略风险,D在20〜70为可容许风险,D在70〜160为中度风险,160〜320为重大风险,320以上为不容许风险。
表1事件发生的可能性(L)表2暴露于危险环境的频繁程度(E)表3发生事故的后果(C)项目部将根据以上列表对《条例》规定的并结合本项目实际情况所存在的3个方面的重大危险源、6个方面的一般危险源进行评估(见表4、表5):表4重大危险源评估表表5 一般危险区域、部位的评估表D值>320极其危险,不能继续作业。
160-320高度危险,要立即整改70-160显著危险,需要整改。
20-70 一般危险,需要注意。
<20稍有危险,可以接受。
华仁集团苏州分公司嘉盛项目部2011424。
