老旧小区改造施工方案及技术措施
- 格式:doc
- 大小:1.12 MB
- 文档页数:274

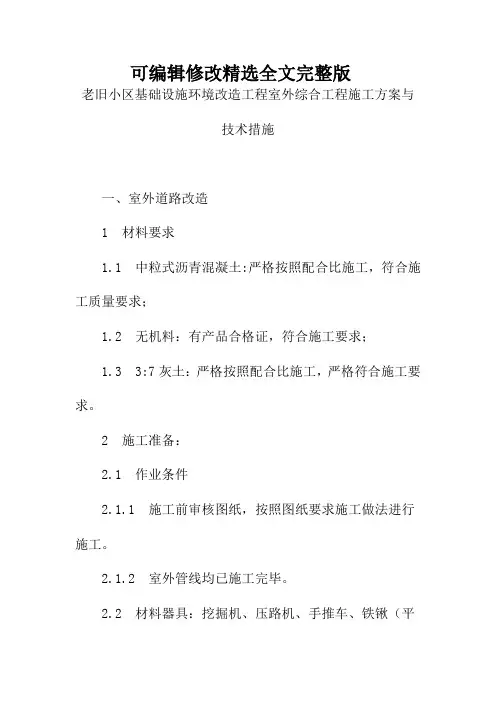

可编辑修改精选全文完整版老旧小区基础设施环境改造工程室外综合工程施工方案与技术措施一、室外道路改造1 材料要求1.1 中粒式沥青混凝土:严格按照配合比施工,符合施工质量要求;1.2 无机料:有产品合格证,符合施工要求;1.3 3:7灰土:严格按照配合比施工,严格符合施工要求。
2 施工准备:2.1 作业条件2.1.1 施工前审核图纸,按照图纸要求施工做法进行施工。
2.1.2 室外管线均已施工完毕。
2.2 材料器具:挖掘机、压路机、手推车、铁锹(平头、尖头)、耙子、水准仪、尺子、筛子等。
3 工艺流程:4 操作工艺:4.1 原路面拆除:按照图纸设计要求将院内原水泥砖面层道路至基层,人工配合挖掘机进行原有路面拆除,将拆除后的方砖、渣土及时进行清运,将基层面清理干净,清除虚土及杂物并拍底夯实。
4.2 测设标高控制线:施工技术人员使用水准仪进行标高测量,按照设计标高放出标高控制线,用来控制施工标高。
4.3 路基碾压,压实系数>0.93:路面宽大处采用压路机碾压,路面狭小处不便压路机碾压施工的采用人工夯实,每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于150mm。
每层铺摊后,随之耙平。
回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯连接,行行相连,纵横交叉;路基碾压完成后,压实系数>0.93。
4.4 铺设300厚3:7灰土基层:路基基层碾压完毕之后,铺设300厚3:7灰土基层,松铺系数在1.2-1.3之间,分两步夯实。
4.5 铺设200厚碎石垫层4.5.1 用自卸汽车将碎石运到施工现场,使用人工配合摊铺机摊铺整型,摊铺后的碎石基层表面要平整顺直,在摊铺过程中要禁止任何车辆通行。
4.5.2 摊铺后紧跟着碾压,碾压机具采用10t以上的压路机,先用轻型刚轮压路机稳压两遍,然后用大吨位压路机碾压四遍以上,达到要求的密实度,表面无明显轮迹。
碾压注意两侧多压2—3遍,严禁在已完成的或正在碾压路段上“调头”和急刹车。

老旧小区改造外墙工程施工方案和技术措施一、外墙保温工程一、施工前的准备工作1、技术准备组织有关人员查看现场、熟悉图纸,明确设计要求。
组织编制详细的、针对性强的技术交底,并逐级进行安全和技术交底。
2、施工材料(1)双面水泥基聚氨酯复合板聚氨酯复合板技术参数压缩强度Kpa≥150垂直于板面抗拉强度(MPa)≥0.10,并且破坏部位不得位于粘结界60、50面A级表观密度导热系数(kg/m)(w/m•k)3厚度(mm)燃烧性能≥350.020(2)耐碱纤维网格布、粘结砂浆和罩面砂浆3、施工工具1)设备类:(1)电动吊篮(2)手提式低速电动搅拌器(可用电锤代替),额定转速700-1000r/min,搅拌头,用φ12的钢筋,长度为600mm,下部150mm处焊接四只用钢筋弯成半径为75mm的圆形叶片(3)安全设备,安全带、安全帽、安全网、安全围栏、指示牌、警告牌等(4)其它设备,开关箱、插头、插座、防水电线、对讲机等2)工具类(1)壁纸刀、手锯、钢锯条、剪刀、开槽器、打磨板、螺丝刀、木锤(2)皮尺、卷尺、2米靠尺、墨线、垂线垂球、水平管、水平尺、绳子(3)塑料桶、灰浆托板、抹子、阴阳角抿子(4)砂纸、铁锤、打胶枪、橡胶手套、刷子4、施工准备1)与施工有关的人员施工前必须认真阅览施工图纸,并与施工现场进行比对,及时检查现场和图纸变更的情况。
2)落实施工材料及施工工具存放地、施工人员食宿安排等相关事宜。
3)检查吊篮,不得有任何安全隐患4)检查施工用水、电的情况5、施工条件1)施工期间及完工后的24小时内,环境和基层表面温度均应高于5℃,风力不大于5级。
2)要施工的外墙窗户副框已安装完成。
3)聚氨酯复合板已完成进场验收和复检,且符合设计要求。
4)不合格基层已处理完毕。
二、施工工艺1、施工工艺流程2、施工要点1)基层墙面处理:墙面应清理干净、清洗油渍、清扫浮灰,表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐。
2)弹控制线定位方法(1)测量方法:所有外墙作业均以定位点为准,用钢尺、经纬仪、水准仪、线坠按要求测量出基准点,引出至外墙外保温操作线。
老旧小区改造施工方案及技术措施有哪些一、引言随着城市的快速发展,老旧小区的建设已经不能满足居民的居住需求,同时也面临着安全隐患和环境污染等问题。
为了改善老旧小区的居住环境,提高居民的居住质量,需要进行全面的改造施工。
本文将介绍老旧小区改造的施工方案及技术措施,旨在解决老旧小区存在的问题,提升整个小区的建筑质量和居民的生活质量。
二、施工方案2.1 综合改造对老旧小区进行综合改造,主要包括修缮建筑物、改善道路和绿化环境、更新供水供电设施等工程。
具体措施包括:(1) 修缮建筑物: 对老旧建筑物进行修缮,包括外墙、屋顶、门窗等部分的维修和翻新,确保建筑物的结构安全和外观美观。
(2) 改善道路和绿化环境: 对小区内的道路进行修复,并增设人行道和非机动车道,提升居民的出行便利性。
同时在小区内增设草地、花坛等绿化设施,改善小区的环境质量。
(3) 更新供水供电设施: 更新老旧小区的供水管网和供电设备,提升供水供电的可靠性和稳定性,确保居民正常生活和用电需求。
2.2 安全隐患排查与处理老旧小区存在着各种安全隐患,需要进行全面排查和处理。
具体措施包括:(1) 排查建筑物结构安全隐患: 对老旧建筑物进行全面检查,发现和处理存在的结构安全问题,包括楼层承重、梁柱裂缝、腐蚀等。
(2) 提升消防设施: 更新小区内的消防设施,包括火灾报警器、灭火器和消防通道等,确保居民在火灾发生时能够迅速撤离和获救。
(3) 处理电线电缆隐患: 更新小区内的电线电缆,消除老旧线路存在的安全隐患,防止电器起火及触电等事故。
2.3 节能环保措施老旧小区改造还需要考虑节能环保的因素,以减少对环境的污染和资源的浪费。
具体措施包括:(1) 采用节能建材: 在修缮建筑物时选择节能建材,如保温材料和环保油漆等,以降低能耗和室内温度。
(2) 更新照明系统: 更换老旧小区的照明设施为LED灯,减少能源消耗和光污染。
(3) 推广垃圾分类: 在小区内建立垃圾分类站点,推广居民垃圾分类,减少对环境的污染。

老旧小区改造施工设计方案及对策1.全面改善基础设施:老旧小区的基础设施往往老化严重,对于水、电、燃气、通信、排污等各项服务的供给都存在问题。
在施工设计方案中,需要综合考虑各项基础设施的改善需求,并制定相应的对策。
比如,在供水方面可以通过更换老旧的供水管网,增加供水设施,提高供水能力;在电力方面可以考虑优化电力配电系统,提高电网负载能力;在通信方面可以加强宽带网络的建设和提升。
2.绿化环境提升:老旧小区往往缺乏绿化和景观设施,环境脏乱差。
在施工设计方案中,可以考虑增加绿化面积和景观设施,并设计合理的绿化布局,提升小区整体的环境质量。
同时,还可以考虑引入生态技术,例如建立雨水收集系统,利用雨水进行植物浇水和冲洗,提高水资源利用效率。
3.改善住房质量:老旧小区的住房多年没有进行维修和装修,存在严重的老化和漏水问题,给居民的生活带来很大的不便。
在施工设计方案中,可以考虑加固住房结构,修复漏水和墙面开裂等问题。
同时,可以鼓励居民进行装修,提高住房的舒适度和居住品质。
4.加强安全设施:老旧小区的安全设施往往不完善,存在着安全隐患。
在施工设计方案中,可以考虑加强小区的安防设施,包括安装摄像头、门禁系统、消防设备等,提升小区的整体安全性。
此外,还可以对老旧小区存在的安全隐患进行全面的排查和改善,确保居民的安全。
5.解决停车难题:老旧小区停车位数量不足,存在停车难问题。
在施工设计方案中,可以考虑合理规划和利用现有的空地资源,增加停车位的数量。
同时,可以探索建立停车管理系统,例如租赁停车位、建设地下停车库等,缓解停车位紧张的问题。
6.考虑居民需求:在施工设计方案中,需要充分考虑居民的需求和利益,征求他们的意见和建议。
可以通过开展居民座谈会、征集意见等形式,了解居民对于改造的期望和需求,尽可能地满足他们的要求。
总之,老旧小区改造施工设计方案及对策需要综合考虑基础设施改善、环境提升、住房质量、安全设施、停车难题以及居民需求等多个方面的问题。
老旧小区改造项目施工方案及技术措施一、项目概述随着城市的快速发展,老旧小区的问题日渐突出,出现了许多老旧小区的质量安全隐患、环境卫生问题、基础设施老化等等。
为此,本项目旨在对X市某老旧小区进行全面改造,提升小区居民的居住品质和生活环境。
本文将详细阐述该项目的施工方案、技术措施以及质量控制措施等。
二、施工方案1. 规划设计:根据老旧小区的实际情况,结合市区发展的整体规划,在保留原有建筑的前提下,对小区的布局、绿化、道路等进行重新规划设计。
2. 建筑改造:对老化严重、结构脆弱的建筑进行全面加固改造,采取拆除重建、扩建改造等方式,确保建筑的安全性和稳定性。
3. 环境整治:对小区的环境进行全面整治,包括清理垃圾、修剪绿化、排污治理等,提升小区的环境质量。
4. 基础设施更新:对老旧小区的供水、供电、排水、通信等基础设施进行更新,确保小区的基础设施符合现代化标准。
5. 配套设施建设:根据小区居民的需求,适时增设公共设施,如儿童游乐场、健身器材、休闲广场等,提升小区的居住品质。
三、技术措施1. 建筑加固技术:采用钢筋混凝土加固、剪力墙加固、钢结构加固等技术手段,增加建筑的承载力和抗震能力。
2. 绿化技术:在规划设计中,合理选用绿化植物,采取科学的养护方法,提高绿化的生态效益和美化效果。
3. 排水治理技术:对小区的排水系统进行全面清理和疏通,同时采用分流、截污等技术手段,防止污水倒灌和渗漏现象。
4. 供水设施更新技术:采用管道更新、水质处理等技术手段,确保小区的供水安全、稳定。
5. 供电设施更新技术:对老旧电线、电缆进行更换,增设变压器等设备,提升小区的供电能力和安全性。
四、质量控制措施1. 施工过程中,严格按照相关法规和规范要求实施,确保施工质量。
2. 招聘具备相应资质和经验的工程师和技术人员,确保施工技术的专业性和可靠性。
3. 引进先进的施工设备和工艺,提高施工效率和质量。
4. 每个施工阶段设立专门的质量监控小组,定期检查施工质量,及时发现和处理施工中的问题。

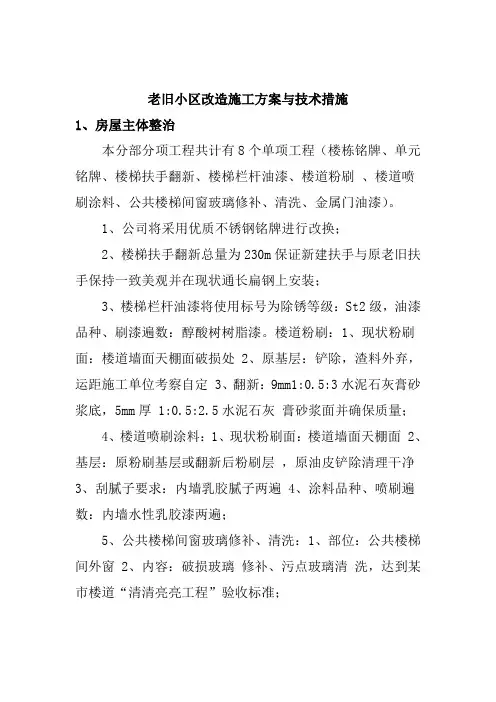

老旧小区改造施工方案与技术措施1、房屋主体整治本分部分项工程共计有8个单项工程(楼栋铭牌、单元铭牌、楼梯扶手翻新、楼梯栏杆油漆、楼道粉刷、楼道喷刷涂料、公共楼梯间窗玻璃修补、清洗、金属门油漆)。
1、公司将采用优质不锈钢铭牌进行改换;2、楼梯扶手翻新总量为230m保证新建扶手与原老旧扶手保持一致美观并在现状通长扁钢上安装;3、楼梯栏杆油漆将使用标号为除锈等级:St2级,油漆品种、刷漆遍数:醇酸树树脂漆。
楼道粉刷:1、现状粉刷面:楼道墙面天棚面破损处 2、原基层:铲除,渣料外弃,运距施工单位考察自定 3、翻新:9mm1:0.5:3水泥石灰膏砂浆底,5mm厚 1:0.5:2.5水泥石灰膏砂浆面并确保质量;4、楼道喷刷涂料:1、现状粉刷面:楼道墙面天棚面 2、基层:原粉刷基层或翻新后粉刷层,原油皮铲除清理干净3、刮腻子要求:内墙乳胶腻子两遍 4、涂料品种、喷刷遍数:内墙水性乳胶漆两遍;5、公共楼梯间窗玻璃修补、清洗:1、部位:公共楼梯间外窗 2、内容:破损玻璃修补、污点玻璃清洗,达到某市楼道“清清亮亮工程”验收标准;6、金属门油漆:1、门类型:单元防盗门 2、门代号及洞口尺寸:2.4m*2.4m 3、除锈等级:St2级 4、重新刷漆油漆品种、遍数:醇酸树脂漆;2、道路破除重建本分部分项工程为本次老旧小区改造的核心内容,我公司将精心精力的投入大量劳动力及施工机械确保道路质量,争取一次性验收成功。
项目管理人员进入施工现场首先要做的就是测量放线已确定实际工程量的大小,然后进去研究推论确定施工方案,再根据工程量清单的质量、规格的进行准确施工。
一、施工任务(这里只阐述主要单项工程):1、原小区道路拆除2、路基碾压、碎石基层施工3、水泥混凝土路面施工4、路面刻痕、标线等5、改造路面侧石二、施工准备1、施工人员组织,确保人员随叫随到,2、将所用施工机械提前进入现场;3、所用材料应提前采购,保证不影响工期。
三、施工步骤:1、 1)工程开工前,将原路面上混凝土拆除,清理干净;2)施工时分段施工确保小区内人员正常出入;3)拆除后砼垃圾做到随时破除随时清理,确保小区内卫生环境;2、模板施工侧面端头采用钢模板,钢模应先涂钢模油,安装侧模防止模板移位,端头模板支撑必须牢固、位置正确。
老旧小区改造施工方案及技术措施内容一、前言随着城市化进程的不断推进,老旧小区的存在成为城市发展中需解决的一大问题。
老旧小区改造具有重要意义,可以改善居民的生活质量,提升城市形象,促进社会和谐发展。
本文将探讨老旧小区改造的施工方案及技术措施,以期为相关部门提供参考。
二、改造施工方案1.规划设计老旧小区改造需要进行全面规划设计,包括建筑结构、绿化环境、路面交通等方面。
规划设计应充分考虑居民的需求和城市的整体发展方向。
2.拆除重建对于已经严重老化、安全存在隐患的建筑物,需要进行拆除重建。
拆除过程需要采取科学的方案,确保周边环境和居民的安全。
3.修缮改造对于尚未到达重建条件的建筑物,可以进行修缮改造。
针对建筑物外墙、屋顶、门窗、电线等进行检修、更换,以提升建筑物的使用寿命和安全性。
4.绿化环境在改造过程中,应优先考虑绿化环境的建设。
合理规划公共绿地和小区绿地,增加绿化覆盖率,提供居民休闲健身的场所。
5.改善交通将老旧小区的交通状况纳入施工方案中,对道路进行改造和扩建。
同时,可以考虑建设地下停车场,解决住户停车难问题。
6.改善公共设施老旧小区改造还需要注重公共设施的改善,包括供电、供水、供暖、排水等方面。
通过改造工程,实现对公共设施的新建、提升和改善。
7.改善室内环境在老旧小区改造中,也应注重室内环境的改善。
通过维修、更换老旧管道和设备,改善居民的居住条件。
8.配套设施建设在改造的同时,要注重配套设施的建设。
包括商业设施、医疗设施、教育设施等,以满足居民的生活需求。
9.社区管理老旧小区改造还需要优化社区管理机制,提升居民自治和参与度。
建立健全的社区管理机构,调动居民的积极性,形成社区共治的良好氛围。
三、技术措施1.建设信息化管理系统在老旧小区改造中,应充分应用信息技术,建立信息化管理系统。
通过系统将施工、工程进度及质量信息进行集中管理,以提高管理效率和监管能力。
2.节能环保技术老旧小区改造过程应倡导使用节能环保技术。
老旧小区改造工程施工方案及技术措施一、前期准备工作在开始施工前,需要进行全面的前期准备工作,包括:1. 调查研究:对老旧小区进行全面的调查研究,了解小区的使用情况、存在的问题、居民需求等。
2. 方案设计:根据调查结果制定改造方案,包括建筑结构改造、设备设施更新、环境改善等。
3. 资金筹集:确定改造所需的资金来源,包括政府补助、居民缴纳费用等。
4. 法律审批:进行相关的法律审批手续,包括土地规划、施工许可等。
5. 居民沟通:进行与居民的沟通,了解他们的需求和意见,并争取他们的支持和配合。
6. 施工准备:准备所需的材料、设备和人力资源,并确保施工期间的安全措施。
二、建筑结构改造老旧小区的建筑结构可能存在老化、开裂、腐蚀等问题,需要进行相应的改造和修复:1. 结构检测:对小区内的建筑进行全面的结构检测,了解到存在的问题,制定相应的修复方案。
2. 基础处理:对基础进行加固处理,如进行地基处理、增加承重墙等。
3. 主体结构加固:根据检测结果,对主体结构进行加固处理,如增加钢筋、加固梁柱等。
4. 墙体修复:对老化、开裂的墙体进行修复,如重新粉刷、填补裂缝等。
5. 屋面改造:进行屋面的翻新和防水处理,确保屋面的安全性和耐用性。
三、设备设施更新老旧小区的设备设施可能过时、不安全,需要进行相应的更新和升级:1. 电力系统改造:对老旧的电线、电缆进行更换和升级,提高供电的质量和稳定性。
2. 燃气系统改造:进行燃气管道、热水器等设备的检修和更换,确保燃气供应的安全性和可靠性。
3. 供水系统改造:对老旧的水管进行更换和升级,提高供水的质量和可靠性。
4. 消防系统改造:对老旧的消防设备进行检修和更换,提高消防设备的作用效果。
5. 电梯更新:对老旧的电梯进行检修和更换,确保其安全可靠。
四、环境改善老旧小区的环境可能存在垃圾堆放、绿化不良等问题,需要进行相应的改善措施:1. 垃圾处理:对小区内的垃圾进行集中处理,建立垃圾分类和回收制度,提高垃圾处理效率。

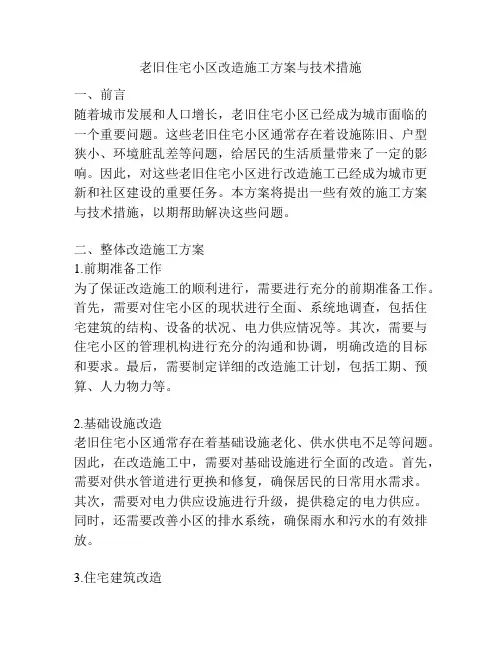

老旧住宅小区改造施工方案与技术措施一、前言随着城市发展和人口增长,老旧住宅小区已经成为城市面临的一个重要问题。
这些老旧住宅小区通常存在着设施陈旧、户型狭小、环境脏乱差等问题,给居民的生活质量带来了一定的影响。
因此,对这些老旧住宅小区进行改造施工已经成为城市更新和社区建设的重要任务。
本方案将提出一些有效的施工方案与技术措施,以期帮助解决这些问题。
二、整体改造施工方案1.前期准备工作为了保证改造施工的顺利进行,需要进行充分的前期准备工作。
首先,需要对住宅小区的现状进行全面、系统地调查,包括住宅建筑的结构、设备的状况、电力供应情况等。
其次,需要与住宅小区的管理机构进行充分的沟通和协调,明确改造的目标和要求。
最后,需要制定详细的改造施工计划,包括工期、预算、人力物力等。
2.基础设施改造老旧住宅小区通常存在着基础设施老化、供水供电不足等问题。
因此,在改造施工中,需要对基础设施进行全面的改造。
首先,需要对供水管道进行更换和修复,确保居民的日常用水需求。
其次,需要对电力供应设施进行升级,提供稳定的电力供应。
同时,还需要改善小区的排水系统,确保雨水和污水的有效排放。
3.住宅建筑改造老旧住宅建筑通常存在着结构老化、保温性能差等问题。
在改造施工中,需要对住宅建筑进行全面的改造,提高其使用性能和安全性能。
首先,需要对住宅建筑的结构进行加固和修复,确保其承载力和抗震性能。
其次,需要对住宅建筑的外墙、屋顶进行保温处理,降低能源消耗。
同时,还需要改善住宅建筑的通风和采光条件,提高居住环境的舒适度。
4.小区环境改造老旧住宅小区通常存在着环境脏乱差的问题,如道路垃圾、绿化缺乏等。
在改造施工中,需要对小区环境进行全面的改造,提高其居住环境的质量。
首先,需要对小区内的道路进行修复和改建,确保交通畅通。
其次,需要增加小区内的绿化面积,并进行养护管理,提高小区的生态环境。
同时,还需要加强小区内的垃圾分类和清运工作,提高小区的卫生状况。

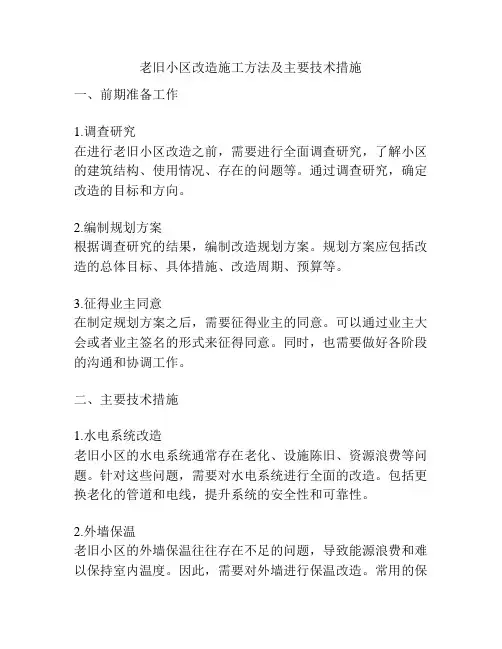

老旧小区改造施工方法及主要技术措施一、前期准备工作1.调查研究在进行老旧小区改造之前,需要进行全面调查研究,了解小区的建筑结构、使用情况、存在的问题等。
通过调查研究,确定改造的目标和方向。
2.编制规划方案根据调查研究的结果,编制改造规划方案。
规划方案应包括改造的总体目标、具体措施、改造周期、预算等。
3.征得业主同意在制定规划方案之后,需要征得业主的同意。
可以通过业主大会或者业主签名的形式来征得同意。
同时,也需要做好各阶段的沟通和协调工作。
二、主要技术措施1.水电系统改造老旧小区的水电系统通常存在老化、设施陈旧、资源浪费等问题。
针对这些问题,需要对水电系统进行全面的改造。
包括更换老化的管道和电线,提升系统的安全性和可靠性。
2.外墙保温老旧小区的外墙保温往往存在不足的问题,导致能源浪费和难以保持室内温度。
因此,需要对外墙进行保温改造。
常用的保温材料有聚苯板、岩棉板、挤塑板等。
3.局部加固老旧小区建筑结构通常存在一定的老化和安全隐患。
需要对局部进行加固,提升整体的结构稳定性。
加固的方法包括增设钢筋混凝土柱、加固墙体等。
4.设备更新老旧小区的设备包括电梯、消防设备等,往往存在设备老化和不符合使用需求的问题。
需要对设备进行更新,确保设备的正常运转和使用安全。
5.绿化改造老旧小区的绿化往往不足或者存在管理不善的问题。
绿化改造包括增加绿化面积、更新植物种类、设计合理的绿化布局等,提升小区的环境质量。
6.道路和人行道改造老旧小区的道路和人行道通常存在破损、不平整等问题。
通过重新铺设道路和人行道,提升小区的交通安全和便利性。
7.室内装修老旧小区的室内装修往往存在老化、风格陈旧的问题。
通过重新装修,提升居住环境的品质和舒适度。
8.排水系统改造老旧小区的排水系统通常存在堵塞、污水回流等问题。
需要对排水系统进行改造,确保排水顺畅和环境卫生。
三、施工方法1.分阶段施工老旧小区的改造工程往往较大,需要分阶段进行施工。
优先完成对安全隐患较大的部分进行改造,确保施工过程的安全性。

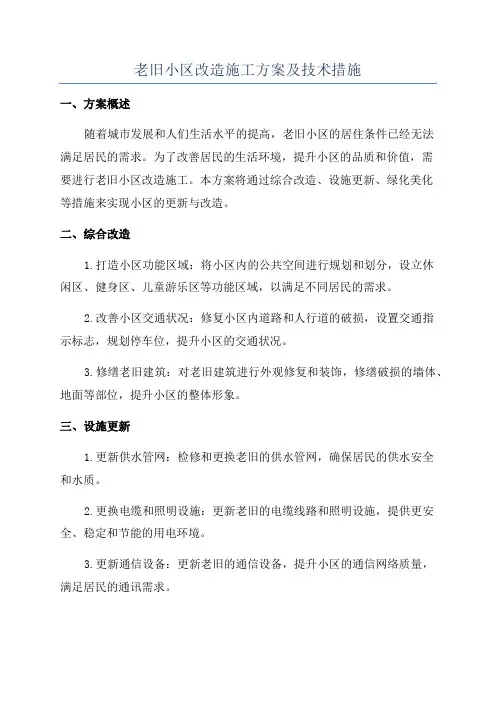

老旧小区改造施工方案及技术措施一、方案概述随着城市发展和人们生活水平的提高,老旧小区的居住条件已经无法满足居民的需求。
为了改善居民的生活环境,提升小区的品质和价值,需要进行老旧小区改造施工。
本方案将通过综合改造、设施更新、绿化美化等措施来实现小区的更新与改造。
二、综合改造1.打造小区功能区域:将小区内的公共空间进行规划和划分,设立休闲区、健身区、儿童游乐区等功能区域,以满足不同居民的需求。
2.改善小区交通状况:修复小区内道路和人行道的破损,设置交通指示标志,规划停车位,提升小区的交通状况。
3.修缮老旧建筑:对老旧建筑进行外观修复和装饰,修缮破损的墙体、地面等部位,提升小区的整体形象。
三、设施更新1.更新供水管网:检修和更换老旧的供水管网,确保居民的供水安全和水质。
2.更换电缆和照明设施:更新老旧的电缆线路和照明设施,提供更安全、稳定和节能的用电环境。
3.更新通信设备:更新老旧的通信设备,提升小区的通信网络质量,满足居民的通讯需求。
4.更新消防设施:更新小区内的消防设施,增加灭火器、消防栓等设备的设置,提高小区的消防安全等级。
四、绿化美化1.植树造林:在小区内种植各种绿化树木,增加小区的绿化面积,改善空气质量,提供良好的休闲环境。
2.花坛和草坪建设:修建花坛和草坪,增加小区的景观效果,提升小区的整体美观度。
3.建设公园和休闲区:在小区内规划建设公园和休闲区,提供更多的休闲娱乐场所,增加小区居民的生活乐趣。
五、技术措施1.施工管理:制定详细的施工计划,合理安排施工时间和路线,采取有效的措施控制施工噪音和污染,确保居民正常生活不受干扰。
2.安全措施:制定安全生产管理方案,配备专业的安全人员和设备,加强对施工现场的监管和安全培训,确保施工安全。
3.环保措施:遵循环保法规,使用符合环保标准的材料和设备,合理处理施工废弃物,减少对环境的污染。
4.质量控制:建立质量管理体系,严格控制施工质量,进行质量抽检和验收,确保改造工程达到设计要求和规范。
老旧小区管网改造施工方案与技术措施一、前言为了满足老旧小区居民的居住和生活需求,提升居住环境质量,改造老旧小区的管网已成为城市管理部门的重要任务之一。
本文将详细介绍老旧小区管网改造的方案与技术措施,以期为实际工程提供参考和指导。
二、方案制定1. 综合调研和规划:首先需要对老旧小区的管网进行全面调研,了解其现状、问题和需求。
在调研的基础上,制定管网改造的整体规划和方案,包括改造顺序、时间计划、预算等。
2. 实施策略:根据不同小区的实际情况,制定不同的实施策略,分为全面改造和分阶段改造两种方式。
全面改造适用于面积较小的小区,改造周期较短,而分阶段改造适用于面积较大的小区,可将改造工作平均分配到不同时间段。
3. 预算与资金筹措:根据改造方案,制定详细的预算,并确定资金的筹措方式,包括政府资金、居民自筹和引入社会资本等。
4. 招投标和合同签订:制定招投标文件,并根据规定程序进行招标,选择合适的施工单位。
在确定施工单位后,签订合同,明确双方的权责和工程要求。
三、技术措施1. 割接改造:对老旧小区的管网进行割接改造,即将新的管线与既有管线连接起来。
在进行割接改造时,需要严格按照设计图纸进行施工,确保连接处的严密性和稳固性。
2. 管线更换:对老旧小区的管线进行更换,主要包括给水管道、排水管道和燃气管道。
在更换管线时,需要考虑各种因素,包括管径选择、材料选择、连接方式等。
3. 管道维护与监测:对改造后的管道进行定期维护和监测,确保其正常运行。
维护工作包括清洗、除锈、防腐等,监测工作包括压力监测、温度监测、漏水监测等。
4. 施工管理与安全措施:在施工过程中,需要严格执行相关的施工管理和安全措施,确保施工的质量和安全。
同时,还需要与周边居民进行充分沟通,减少对他们的影响。
5. 环保措施:在改造过程中,要注重环境保护,采用环保材料和工艺,减少噪音和尘土污染。
改造完成后,应进行环境评估和验收,确保不对周边环境造成负面影响。
老旧小区改造施工方案及技术措施范本一:老旧小区改造施工方案及技术措施一:改造目标与背景1.1 目标:提升老旧小区的居住环境、功能性和美观度,提高住户的生活质量。
1.2 背景:老旧小区存在住宅老化、设施陈旧、环境脏乱等问题,亟需改造。
二:改造方案2.1 改造内容2.1.1 住宅改造:对住宅进行内外部装修,包括墙面翻新、门窗更换、厨卫设备更新等。
2.1.2 公共设施改造:对公共楼道、电梯、消防设施等进行维修和升级。
2.1.3 绿化环境改造:增加绿化覆盖面积,改善小区环境。
2.2 具体措施2.2.1 住宅改造措施:详细说明住宅改造的具体步骤和工艺。
2.2.2 公共设施改造措施:对公共设施改造的具体技术要求和操作指南进行说明。
2.2.3 绿化环境改造措施:描述如何选择植物、种植方法以及养护管理等细节。
三:技术要求3.1 施工质量要求:明确施工质量标准,确保改造效果符合设计要求。
3.2 施工安全要求:从施工人员的安全防护、设备的选用和施工过程中的安全风险控制等方面进行说明。
四:附件本文档涉及的附件包括:改造效果图、各项工程报价单、施工流程图等。
五:法律名词及注释5.1 国家相关法律法规:与改造工程相关的法律法规名称及简要解释。
5.2 相关术语解释:解释施工中涉及的专业术语,以保证阅读者理解文档内容。
范本二:老旧小区改造施工方案及技术措施一:改造目标与背景1.1 目标:改造老旧小区,提高住户的安全性、舒适度和便利性。
1.2 背景:老旧小区存在建筑老化、设施陈旧、安全隐患等问题,需要进行全面的改造。
二:改造方案2.1 改造内容2.1.1 住宅改造:对住宅内部进行拆除重建,更新电路、水暖设施等,并增加功能性空间,提高居住舒适度。
2.1.2 公共设施改造:对公共设施如电梯、供水排水系统等进行升级改造,提高运行效率和安全性。
2.1.3 环境改善:增加绿化面积,改善小区的环境质量,提升居住体验。
三:具体措施3.1 住宅改造措施:具体说明住宅改造的工序、材料选用和质量要求。
老旧小区改造工程施工方案及技术措施2.1 施工准备我公司将把主要的施工力量投入到本工程中,树立精品意识,充分发挥市政工程施工经验和组织能力,解决施工中出现的各种问题。
优质、按期、安全地完成本工程的建设。
1、根据设计图纸,施工前对图纸所示或监理工程师提供的各类现有建筑物、障碍物和设施的位置情况,进行现场核对和补充调查,如发现与图纸不符,应及时通知监理工程师或业主核查。
2、施工用水用电根据业主提供的水、电接驳点,安装独立水、电表。
施工场地内水电管线由我公司自行解决,以满足施工用水电的需要。
3、按照材料及机械计划编制分批进场,在中标后即组织施工机械进场,并合理调配资金,分期分批组织材料进场,所有进场材料先送样品,经监理工程师确认后方可进场。
4、按照机械设备使用计划,对所有机械及设备进行检修及调试,并定时保养,使其保持良好的待用状态。
对工程中所用的各种计量设备送有关部门进行标定并取得合格证书。
5、按照劳动力需用量计划调配人员,安排劳动力进场,并对准备进场的工人进行劳动安全教育;对工程所需的各技术工种人员进行技术培训教育,取得有关上岗证、资格证后方许其进场从事相应工种的工作。
劳动力及技术工种人员进场后,定期对其进行劳动安全教育及施工技术总结及教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展。
6、工程准备工作要做到全面充分,不能仓促马上。
开工后应集中力量组织多个作业面,全面全工,齐头并进,组织好流水作业和立体交叉作业,采取一切安全和质量保证措施,优质高效地完成施工任务。
2.2 施工测量1、平面控制网(1)依据中华人民共和国国家标准《工程测量规范》中测量精度要求,建立工程平面控制网,目的主要是加密各高级导线点,以满足施工测量的平面控制的需要。
(2)控制导线网测设所用仪器为全站仪,其精度为测角精度±2”,测距精度:棱镜±(2mm+2ppm×D),发射片±(4mm+3ppm×D)。
老旧小区管网改造工程施工方案与技术措施一、前言随着城市发展速度的提升,老旧小区的问题逐渐凸显出来。
其中,管网老旧、设备老化、容量不足等问题已成为影响小区居民生活质量的重要因素之一。
为了改善老旧小区的基础设施,提高居民的居住环境和生活品质,本工程拟进行管网改造工程。
二、工程概述本工程涉及到小区的水、电、燃气管网的改造,主要目的是提升管网设备的安全性、可靠性和稳定性,确保居民的正常用水、用电和用气需求。
具体改造内容包括管网的检查、修复与更换,动力设备的更新升级等。
三、施工方案1. 方案制定根据小区的现状和需求,制定改造方案。
方案应充分考虑小区的特点及居民的实际需求,采用全面可行的技术手段,保证改造后设备的安全可靠性和居民的生活质量。
2. 防护措施在改造过程中,需要采取严格的防护措施,以确保居民的人身安全和财产安全。
施工单位需建立安全管理制度并按照标准化要求进行实施,对施工现场进行合理的隔离和防护措施,对施工人员进行安全培训,并提供必要的个人防护装备。
3. 施工流程改造工程主要包括以下几个阶段:(1)前期准备:确定改造方案,准备施工图纸和材料,并组织施工人员进行相关培训;(2)设备更换和安装:按照方案要求进行设备更换和安装,确保设备安全可靠;(3)管网检查与修复:对管网进行全面检查,记录问题并进行修复,确保管网的正常运转;(4)系统调试与试运行:对改造后的管网进行系统调试,确保各项设备正常工作;(5)竣工验收:按照相关规定对改造工程进行竣工验收,确保工程质量达到要求。
四、技术措施1. 管网检查在改造过程中,首先要对管网进行全面检查。
通过对现有管道进行清理和测量,了解管网的问题,确定需要更换的管道和设备,并对破损和老化的地方进行修复。
2. 设备更换和升级根据小区的需求,对老旧设备进行更换和升级。
选用可靠的新设备,确保其质量和性能达到设计要求,并且能够满足居民的用水、用电和用气需求。
3. 安全防护在施工过程中,要严格按照相关安全要求进行操作,尤其是在进行电气设备的改造时,要注意相关的电气安全标准,在更换和调试设备时,要断电操作,确保工作人员的人身安全。
老旧小区改造工程施工方案和技术措施方案老旧小区改造是城市更新的重要任务之一,通过对老旧小区的改造,可以提升其居住环境质量和居住品质,增强居民对居住环境的满意度和归属感,有效提高城市的整体形象和品位。
本文拟就老旧小区改造工程的施工方案和技术措施方案进行探讨。
一、老旧小区改造工程施工方案1.施工前期准备老旧小区改造前,应先进行基础工作,包括调查、勘察、设计、招标等,以确保施工质量和效果的保障。
施工过程中应建立“质量、安全、环保”三个管理机制,强化工程质量管理,确保完美完成工程建设。
2.拆除旧建筑物首先需要进行的是对老旧小区原有建筑物的拆除工作,在此过程中需要执行科学有效的拆除方式,避免对周边环境造成二次污染。
拆除完毕后,还要认真评估工程现场的安全隐患,对可能影响施工的因素进行逐一排除,确保施工作业顺利进行。
3.新建建筑物在拆除老旧小区的建筑物之后,需要重建新建筑物,以改善居民的居住环境。
在新建建筑物的过程中,应当统筹考虑建筑的布局、采光、通风等问题,以确保居民在新的建筑环境中能够生活得更加舒适,并提高居民对小区的满意度。
4.园林绿化要加强对小区周边环境的美化和绿化,以提升居民对小区的归属感和满意度。
在此过程中,还可以逐步实施建立小区绿化、景观、休闲等设施,营造出一个舒适、美丽的小区环境。
二、老旧小区改造技术措施方案1.建筑材料选取在小区改造的过程中,要优先考虑使用绿色环保的建筑材料,以减少对环境的影响。
选择具有保障性能的建筑材料,例如,无铅、无污染等材料,并符合国家环保标准,具有良好的防水、抗火、隔热等特性。
2.排水系统建设在老旧小区改造中,应认真考虑小区内的排水系统建设。
首先要评估小区内管网的完整性、管径大小的可实现性,以规定整体排水管延伸方向和连接方式,减少住宅垃圾的堆积,减少环境污染、疾病传播风险。
3.电力升级电能是小区居民日常生活必须的动力源,旧小区改造中要加强对电力供应和设备的升级改造,维护电力设备的可用性,为居民提供稳定的用电环境,提高小区居民的生活品质。
老旧小区改造施工方案及技术措施(一)基础工程1、施工工艺其中:土方开挖工序如下:定位测量——埋设轴线引桩——撒出开挖线——人工挖土——地基验槽——地基异常处理——进入下道工序。
2、施工要点【1】土方开挖过程中土量,在现场附近就近堆放,以用于回填。
【2】开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖。
【3】挖土时,应提前探明地下管线的分布情况,做好妥善处理。
【4】土方施工中,应注意施工机械的安全使用,进场前进行检修。
开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土。
【5】本工程为C20的混凝土。
待基础轴线尺寸,基底标高经验收合格办完隐检手续后,测放人员及时标定400mm 厚砼上皮的标高控制线。
砼浇筑前先检含水率为12%。
砂浆搅拌:砂浆配合比应采用重量化,计量精度水泥为±2%,砂、灰膏控制在±5%以内。
宜用机械搅拌,搅拌时间不少于1.5分钟。
砂浆:应满足下列要求:经过标准养护28小时硬化后应达到设计规定的强度。
砂浆在运输和使用时,不得产生泌水、分层、离析等现象,要保证砂浆组分的均匀性。
【4】作业条件:现场存放的砖场地应夯实,平整,不积水,码放应整齐。
装运过程轻拿轻放,避免损坏,应尽量减少二次倒运。
根据墙体尺寸和砌块规格,妥善安排砌排砌筑平面排列设计,尽可能地减少现场切割量。
外墙角处,砌块应分皮咬嗟,交错搭砌。
砌体的水平灰缝厚度一般为8-12mm;垂直灰缝宽度一般为8-12mm。
(三)普通抹灰1、阴阳角要找方,设置标筋,分层赶平,修整,表面压光。
2、灰饼的制作:先用托线板检查墙面的垂直度,大致决定抹灰厚度(最薄处不小于7mm),在墙的上角各做一个标准灰饼(用打底砂浆做,遇有门窗口垛处要补做灰饼),大小3cm-5cm见方,厚度以墙面垂直度定,然后根据这两个灰饼用托线板挂垂直做墙面下角两个标准饼,每隔1.5m上下加做若干标准灰饼,待灰饼稍干后,在上下灰饼间抹上宽约10cm的砂浆冲筋,用刮尺刮平,厚度与灰饼相平,待稍千;后进行底层抹,然后再做灰饼,做中层,最后做面层。
老旧小区改造工程施工方案和技术措施方案随着城市的发展,老旧小区的改造已经成为了一个重要的课题。
老旧小区改造不仅仅是对建筑物的翻新,更是对居民生活质量的提升。
本文将从施工方案和技术措施两个方面,详细阐述老旧小区改造的具体实施步骤和方法。
一、1.1 施工方案1.1.1 前期准备在老旧小区改造工程开始之前,首先要做好前期准备工作。
这包括对小区的基本情况进行调查,了解小区的建筑风格、结构特点以及居民的需求。
还要制定详细的改造计划,明确改造的目标、范围和时间节点。
还需要与相关部门进行沟通协调,确保改造过程中的政策支持和资源保障。
1.1.2 设计阶段在前期准备工作完成后,进入设计阶段。
设计阶段的主要任务是根据前期调查的结果,制定出合理的改造方案。
这一方案需要充分考虑小区的实际情况,既要满足居民的需求,又要保证改造的安全性和可行性。
设计阶段的关键是要做好方案的论证工作,确保方案的科学性和合理性。
1.1.3 施工阶段设计方案确定后,就进入了施工阶段。
施工阶段的主要任务是按照设计方案,对小区进行改造。
在施工过程中,要严格按照施工规范和操作规程进行,确保改造的质量和安全。
还要加强现场的管理,确保施工进度和质量。
1.1.4 竣工验收施工完成后,要对改造工程进行竣工验收。
验收过程中,要对改造工程的质量、安全和功能进行全面检查,确保改造工程达到预期的效果。
如果发现问题,要及时进行整改,确保改造工程的顺利完成。
二、2.1 技术措施2.1.1 建筑材料的选择在老旧小区改造工程中,建筑材料的选择至关重要。
要选择符合国家标准的建筑材料,确保改造工程的质量和安全。
还要注重建筑材料的环保性能,尽量减少对环境的影响。
2.1.2 建筑结构的加固对于一些老旧小区来说,建筑结构可能存在一定的安全隐患。
因此,在改造工程中,要对建筑结构进行加固处理,提高建筑结构的安全性。
加固方法有很多,如采用钢筋混凝土加固、钢结构加固等,具体要根据实际情况进行选择。
主要分部分项工程施工方案和技术措施第一节拆除工程因小区数量多,面积大,位置分散,为此,我公司将为本工程成立专门的拆除违建工作小组,分社区设置负责人,进场后立即启动该项工作。
与街道居委会、街道分指挥部等相关部门密切配合开展工作。
摸清违建对应住户,主动登门拜访,晓之以情、动之以理,宣传综合整治工作的重大意义,争取绝大多数违建户的理解和支持,便于拆违工作的进行。
对于个别钉子户,说服工作要不耐其烦,力争在先拆违工作的影响下,接受拆违。
对顽固分子,我们将会同政府相关部门,协助政府部门综合执法,拆除违建,满足工程进度要求,达到综合整治工作目的。
一、施工方案的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。
被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、北京市有关安全技术规定,以及单位的技术装备条件。
二、施工前准备及主要施工机械设备1、技术准备工作1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。
2)对施工员进行安全技术交底,加强安全意识。
对工人做好安全教育,组织工人学习安全操作规程。
3)踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。
2、现场准备1)清理施工现场,保证运输道路畅通。
2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。
3)对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准实施。
主要分部分项工程施工方案和技术措施第一节拆除工程因小区数量多,面积大,位置分散,为此,我公司将为本工程成立专门的拆除违建工作小组,分社区设置负责人,进场后立即启动该项工作。
与街道居委会、街道分指挥部等相关部门密切配合开展工作。
摸清违建对应住户,主动登门拜访,晓之以情、动之以理,宣传综合整治工作的重大意义,争取绝大多数违建户的理解和支持,便于拆违工作的进行。
对于个别钉子户,说服工作要不耐其烦,力争在先拆违工作的影响下,接受拆违。
对顽固分子,我们将会同政府相关部门,协助政府部门综合执法,拆除违建,满足工程进度要求,达到综合整治工作目的。
一、施工方案的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标。
被拆除建筑物的竣工图或设计图(包括结构、建筑、水、电、设备及外管线),施工现场勘察的来的资料和信息,拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、北京市有关安全技术规定,以及单位的技术装备条件。
二、施工前准备及主要施工机械设备1、技术准备工作1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况。
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底。
2)对施工员进行安全技术交底,加强安全意识。
对工人做好安全教育,组织工人学习安全操作规程。
3)踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等。
2、现场准备1)清理施工现场,保证运输道路畅通。
2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水道、供热设备等干线与该建筑物的支线切断或迁移;检查周围危旧房,必要时进行临时加固;向周围群众出安民公告,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场。
3)对于生产、使用、储存化学危险品的建筑物的拆除,要经过消防、安全部门参与审核,制定保证安全的预案,经过批准实施。
4)搭设临时防护设施,避免拆除时的煞、石、灰尘飞扬影响生产的正常进行。
5)在拆除危险区设置警戒区标志。
6)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。
保证施工时水电畅通。
3、技术准备技术人员认真审查建设单位提供的建筑、结构等图纸;掌握该拆除改造部位的的结构型式,并进行实地踏勘,绘制合理的施工现场平面部署图;技术人员应认真核实建筑物基础结构型式和地下构筑物状况;掌握该楼座地下管线分布情况,制定专门的基础开挖及管线保护方案、措施;在拆除工程开工前,应由项目部牵头,技术部、预算部、施工部、机电部、测量组配合对该拆除楼座进行详细的勘察,绘制详细的竣工图纸,并邀请业主方、监理方现场验收,确定真实可靠的竣工图,以备预算部对该拆除前楼座进行结算;由安全部对拆除施工队伍的资质、特殊工种人员的上岗证等进行查验,确保所有拆除人员持证上岗;由机电部对拆除机械设备的出厂合格证、维修保养记录等进行查验,并登记备案;由技术部组织各相关部门,对拆除工程的规范、文件、法律法规等进行学习,掌握国家及地方对拆除工程的标准及要求;由技术部、安全部牵头对拆除现场管理人员、分包班组、操作工人等进行质量技术、安全技术交底,做到操作人员心中有数,防患于未然。
4、施工现场围护及安全警示标志的设置1)施工现场围护:采用钢管架及彩钢板将方案设计围护范围进行围护;围护的位置、高度、围护方式等均须满足要求;2)按照安全要求挂设警示标志,在大门口及危险源较大的位置设置危险源警示牌;5、主要机械设备及材料准备备注:现场配置时,可按工期要求适当调整,实际需用量以现场为准。
2)安全防护用品准备备注:现场配置时,可按使用需要适当调整,实际需用量以现场为准。
三、施工组织管理1、在甲方的支持下,做好群众工作,争取周边业主的配合,赢得群众的支持,派专人做好周边警戒工作。
2、按施工组织设计的程序安排,首先清拆原有管线,采取人工进行拆除,划分区域,分块、逐段、逐根进行拆除。
3、拆除混凝土楼板采用人工拆除。
严格控制飞石、响声、冲击波。
采用湿水除尘,减少声响及冲击波,确保不扰民。
4)拆除砖墙时采用勾机拆除,专人进行检测,发现情况及时联系研究,以确保施工安全。
5、旧房推倒后,组织工人回收构件中有价值的可利用废品。
6、控制目标(1)控制施工范围,确保周围建筑物及设施的安全。
(2)控制施工时间,尽量不扰民、少扰民。
(3)控制粉尘飞石,确保人员安全。
(4)控制施工噪声,尽可能减少噪声。
7、施工流程:周边维护→清拆管线→拆除门窗→凿开楼板→推倒砖墙→凿混泥土结构→回收有价废物四、施工要求和施工方法1、施工要求1)进入施工现场,首先拆除与拆穿物相连得管道、设备、电气、照明设施。
2)拆除建筑物内所有的门窗及其他附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域。
3)建筑物完全解体后,用挖掘机装车,自卸汽车外运到指定到场。
4)地上部分建筑物完全拆除后,拆除地下部分,破除混凝土地平5)遇到地下管线时,先与业主联系管线是否是废弃的,能否拆除,确定后方可用冷法切割,明确管内无易燃易爆物后,才可动火使用氧气乙炔焰切割。
6)地下设施拆除后,回填土采用普通粘性土。
2、工程主要施工方法机械拆除:人工与机械配合拆除工程总施工流程如下图:1)砖混结构的拆除场地平整:根据脚手架搭设需要,将外墙外侧场地平整至同一标高并夯实;特别是东北面人行道一侧为斜坡面,须人工凿除表面混凝土后夯实平整;外脚手架搭设:外脚手架搭设高度5.80m(超出屋盖1.80m),搭设宽度1m,扫地杆、横杆、斜拉杆等设置按脚手架工程技术操作规程执行;屋盖的拆除:预制板块逐块分离,用手拉葫芦或绳索将板吊起,下放到低层楼面回收利用或破碎;墙体拆除:墙体拆除从上到下,每次拆除高度不超过50cm,拆除后的垃圾统一外运;2)脚手架的搭设(1)外脚手架的搭设a搭设方式:采用落地式钢管脚手架;b连墙设置:采用2步3跨一连墙;c搭设高度:超出屋面构筑物顶部1.80m;d脚手架的封闭:为满足安全要求和防止拆除灰尘飞扬污染空气环境,脚手架外围采用密目安全网及彩条布进行双层围护;施工作业层脚手架采用竹芭全封闭;以下不超过10m封闭一道,封闭层底部加挂安全兜网;作业层封闭面设置20cm高踢脚板;e脚手架参数:脚手架采用Φ48-3.5钢管架,距离外墙面25cm~35cm;扫地杆距离地面高度25cm;脚手架横距1m,步距1.80m,立杆间距1.50m;安全网采用密目式安全网,安全网质量符合规范标准;f挑棚:在一层顶部位置设置2m宽单层防护挑棚,并铺设安全网封闭,挑棚在建筑物四周全部封闭设置,并向外侧挑起15度;在各出入口设置安全通道,通道顶部设置双层钢管防护棚,防护棚顶铺设模板封闭;g脚手架搭设完毕后,按各层拆除进度,逐层拆除。
(2)里脚手架的搭设:a里脚手架选用移动式门支架、固定式门支架或钢管架;b里脚手架的搭设位置:A、拆除内间隔墙,B、拆除外围框架梁,C、拆除室内主次梁,D、混凝土构造或结构柱内测;c里脚手架为临时性脚手架,在该部位结构拆除后随即拆除脚手架,里脚手架的搭设应符合脚手架搭设规程和技术要求,搭设位置应距离周边洞口1.50m以上,并将较近的洞口围护封闭,搭设位置应稳固坚实,以保证操作安全。
3)出外墙面构造的拆除(1)装饰墙体的拆除:a用风机将台阶打除,将地面平整至人行道同平;b搭设双排外脚手架,架体搭设高度13.50m,并悬挂安全网和彩条布双层围护;c用风机从上到下拆除外墙装饰面,建筑垃圾从已开凿的垃圾井道运送到底层后,统一外运;d外墙装饰面拆除后,从上到下将临时脚手架拆除;并沿结构面重新搭设外脚手架,直至屋面。
(2)雨棚的拆除:a在雨棚一侧搭设双排脚手架,搭设高度5.40m;b用风机将雨棚拆除,建筑垃圾及时清运归堆,统一外运;c拆除临时脚手架,在沿结构面重新搭设外脚手架,直至屋面。
(3)阳台板、窗台板拆除:a外墙脚手架搭设至每层阳台板、窗台板位置时,在脚手架上铺设竹芭将脚手架全封闭;b用风机将阳台板、窗台板拆除后,通过垃圾井道及时将建筑垃圾清运归堆,统一外运;c沿已搭设的外脚手架继续向上搭设,直至屋面。
4)主体结构拆除(1)拆除方法:全部采用人工配合风炮机拆除,不得使用炸药和整体推倒的方法进行拆除;(2)拆除顺序:a在结构板中央位置凿垃圾井道,并及时围护;b间隔墙的拆除:从上到下,逐层拆除;c结构板拆除:从上到下,逐层凿除结构板,凿除时,下层结构必须全部围护,保证下部楼层内不得有人逗留;上层结构板全部凿除后,派人将下层建筑垃圾通过垃圾井道清运至底层;d在下层楼板上搭设里脚手架,凿除上层主次梁;e在下层楼板上搭设里脚手架,凿除周边框架梁;f从上到下,凿除混凝土结构柱;g拆除至下部几层时,因建筑垃圾已堆至楼板面高,可用挖机将周边垃圾放斜坡后,用带炮机的挖机直接在垃圾面上打除结构梁板柱;至垃圾面后,再将下部垃圾铺开向周围并清运走一部分,再继续使用带炮机挖机凿除下部的结构梁板柱,直至拆除至首层地面;h按业主方地面标高要求,将部分突出地面的混凝土路面等凿除,使整体场地标高达到业主方要求的标高。
砖砌隔墙的拆除工艺:人工采用大锤拆除;拆除时,在墙体一侧搭设里脚手架,向另外一侧凿除;间隔墙拆除不得一次性推倒,每次拆除高度不超过50cm拆除后的垃圾从井道运送至底层;建筑垃圾井道设置工艺:可在各层楼板上选择合理位置(选择在承载力较小的板跨中央)凿除楼板,设置垃圾井道;垃圾井道凿除时,应选好洞口位置先在周边切割深度约5cm~8cm,之后再人工凿除洞口内混凝土,以免破坏周边的楼板;洞口临边采取围档封闭措施,采用钢管临时维护,围护高度为不小于1.2米。
井道按柱网“梅花形”布置,洞口边长为1.5~2.0m。
楼板拆除工艺:楼板的开凿应选在从受力较小的板跨中央向四周凿除,只凿除混凝土,保留钢筋网,待相交梁内楼板混凝土全部凿除后再将钢筋网从梁侧切断清除;如果存在预制楼板,应将预制板块逐块击碎,然后人工运输至垃圾井道,下放到低层楼面统一清运;梁拆除:①次梁的拆除:从梁跨中向两侧开始凿除,凿至主梁时,将次梁钢筋从一侧切断,再从另一端切断拿除,对于箍筋,应随凿随拿除;②主梁的拆除:从梁跨中向两侧开始凿除,凿至柱时,将主梁钢筋从一侧切断,再从另一端切断拿除,对于箍筋,应随凿随拿除;特别注意的时,当主梁高度较大、跨度较大时,在凿除中间混凝土后,在两侧应采用钢管回顶,避免造成梁垮塌等事故;周边框架梁的拆除工艺同主梁拆除工艺;框架柱拆除工艺:为保证框架柱拆除时的安全,在拆除时应在柱一侧搭设稳固的里脚手架,采用炮机从上部逐层拆除,拆除时,应将该施工作业层的外脚手架全封闭,保证混凝土块不会掉落到下层,并派人及时的清理架体上的混凝土块,不会因为架体荷载过重造成坍塌事故;建筑垃圾统一按施工通道运送至指定堆土场。
