牛道口35kV变电站工程施工安全固有风险识别、评估及预控措施清册
- 格式:docx
- 大小:56.29 KB
- 文档页数:20

施工安全固有风险识别、评估及预控措施清册(2020新版) Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改施工安全固有风险识别、评估及预控措施清册(2020新版)施工安全固有风险识别、评估及预控措施清册项目名称:220kV白音诺尔变电站新建工程编号:SAQB-TZh-026-001序号工序作业内容及部位风险可能产生的后果固有风险评定D1固有风险级别预控措施1现场作业准备及布置现场作业前准备及资源配置触电机械伤害物体打击181(1)编制站区道路施工作业指导书。
对作业人员进行安全交底。
(2)在施工作业前,作业人员应配备齐全安全防护用品。
(3)在施工作业前,作业人员应将施工工器具准备齐全,并确保其状态良好。
(4)现场作业前应将作业区域用栏杆、分隔网进行隔离,并设置明显标志,严禁非作业人员及车辆进入现场。
2站区三通一平、站区道路工程开挖深度在1-3m的基坑挖土坍塌181(1)弃土堆高≤1.5m。
(2)一般土质条件下弃土堆底至基坑顶边距离≥1.2m。
(3)垂直坑壁边坡条件下弃土堆底至基坑顶边距离≥3m。
(4)软土场地的基坑边则不应在基坑边堆土。
坑边如需堆放材料机械,必须经计算确定放坡系数,必要时采取支护措施。
(5)挖土区域设警戒线,各种机械、车辆严禁在开挖的基础边缘2m内行驶、停放。
3.1围墙工程毛石基础施工物体打击其他伤害272(1)基础选用的毛石应符合设计要求,搬运毛石用绳索、工具等应牢固。
作业过程要相互配合,动作一致。
某变电站工程施工安全风险识别评估及预控措施随着电力行业的发展,变电站作为电力输送和配电的重要环节,其建设和施工安全风险也日益引起人们的关注。
因此,对于某变电站工程施工安全风险的识别评估以及预控措施的制定显得尤为重要。
本文将从施工过程中可能存在的安全风险进行识别,评估其潜在危险,并针对不同风险提出相应的预控措施。
首先,施工过程中可能存在的安全风险有:高空作业风险、电气安全风险、物料堆放安全风险、设备运输及安装风险等。
针对高空作业风险,可以采取设置安全围护网、提供安全带等措施,防止人员和物品从高空坠落;对于电气安全风险,应加强电气设备的维护和保护措施,确保施工人员的电气安全;在物料堆放的过程中,应合理安排堆料的位置,防止倾倒和倒塌等事故的发生;对于设备运输及安装风险,应备足运输工具和设施,严格按照规定操作,确保设备的安全运输和安装。
其次,针对不同的风险,需要进行相应的识别评估和预控措施制定。
在识别评估过程中,可以采用风险矩阵和风险评估表等工具,对各个风险项进行量化评估,确定其潜在危险等级。
在预控措施制定过程中,可以根据不同风险的等级,采取不同的措施。
对于高风险项,需要采取更为严格和具体的控制措施,如设立专门的安全管理小组,加强监督和检查工作,确保施工过程中的安全;对于低风险项,可以采取一些基本的安全管理措施,如增加安全培训和教育,提高施工人员的安全意识。
总之,某变电站工程施工安全风险识别评估及预控措施的制定对于保障施工过程的安全至关重要。
通过对施工过程中可能存在的安全风险进行识别评估,并采取相应的预控措施,能够最大程度地减少潜在的安全风险,确保施工工作的顺利进行。
同时,还需要建立健全的安全管理制度,加强施工监督和考核,提高全员安全意识,形成全员参与、多方合作的良好安全氛围。
只有这样,才能有效地保障某变电站工程施工过程中的安全。
某变电站工程施工安全风险识别评估及预控措施随着电力行业的发展,变电站作为电力输送和配电的重要环节,其建设和施工安全风险也日益引起人们的关注。
输变电工程施工安全风险识别评估及预控措施管理办法解读随着社会经济的不断发展,输变电工程作为国家基础设施建设的重要组成部分,其安全问题也日益凸显。
为了确保输变电工程施工过程中的安全性,必须采取科学有效的风险识别评估及预控措施管理办法。
本文将围绕这一主题,进行解读。
一、输变电工程施工安全风险识别输变电工程施工安全风险识别是通过对施工过程中可能出现的不安全因素进行系统分析和判断,明确风险等级的过程。
其主要目的在于提前预知施工过程中可能出现的风险情况,从而采取预控措施,降低风险对施工安全的影响。
具体措施如下:1.梳理施工风险的范围首先,需要明确风险识别的范围,对输变电工程施工过程进行梳理,明确各个施工环节。
通过梳理不同施工环节中可能存在的安全问题,明确风险的来源和性质,有助于提前进行识别。
2.搜集安全风险情况的信息在明确风险识别的范围后,需要搜集相关安全风险信息,包括工程设计、施工图纸等工程文件,地形地貌和天气等因素,以及历史施工经验等。
通过搜集这些信息,可以更全面地了解工程施工中存在的风险因素。
3.组建风险识别小组为了更有效地识别风险,建议组建专业机构或专职团队,对输变电工程施工过程进行风险评估。
风险识别小组应该包括专业技术人员、安全管理人员等,以便充分评估风险的来源、性质、危害程度及未来概率。
4.进行逐步评估评估程序可分为初步评估、详细评估和定量风险分析,以逐步确定风险等级。
评估过程中,应特别注意对可能发生的事故类型、风险危害因素的预测和识别,建立施工安全风险档案。
二、输变电工程施工安全风险预控输变电工程施工过程中存在的风险因素给施工过程带来很大的不利影响,为了避免风险从严控制,必须采取科学的预控措施,最大程度地保证施工人员的生命安全和财产安全。
具体预控措施如下:1.从工程设计和施工前期开始规划安全预控工作应该从工程设计阶段和施工前期开始规划,根据风险评估的结果,规划安全预控措施,同时要对施工场地、设备、材料等进行特别管理。

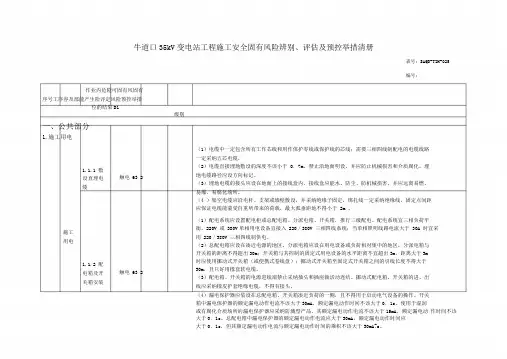

牛道口35kV变电站工程施工安全固有风险辨别、评估及预控举措清册表号:SAQB-TZH-025编号:作业内危险可固有风固有序号工序容及部能产生险评定风险预控举措位的结果D1级别一、公共部分1.施工用电(1)电缆中一定包含所有工作芯线和用作保护零线或保护线的芯线;需要三相四线制配电的电缆线路一定采纳五芯电缆。
1.1.1 敷设直埋电缆触电 63 2(2)电缆直接埋地敷设的深度不该小于 0.7m。
禁止沿地面明设,并应防止机械损害和介质腐化。
埋地电缆路径应设方向标记。
(3)埋地电缆的接头应设在地面上的接线盒内,接线盒应能水、防尘、防机械损害,并应远离易燃、易爆、易腐化场所。
(4 )架空电缆应沿电杆、支架或墙壁敷设,并采纳绝缘子固定,绑扎线一定采纳绝缘线,固定点间距应保证电缆能蒙受自重所带来的荷载,最大弧垂距地不得小于 2m 。
(1)配电系统应设置配电柜或总配电箱、分派电箱、开关箱,推行三级配电。
配电系统宜三相负荷平施工用电衡。
220V 或 380V单相用电设备宜接入 220/380V 三相四线系统;当单相照明线路电流大于 30A 时宜采用 220/380V 三相四线制供电。
(2)总配电箱应设在凑近电源的地区,分派电箱应设在用电设备或负荷相对集中的地区,分派电箱与开关箱的距离不得超出30m;开关箱与其控制的固定式用电设备的水平距离不宜超出3m,距离大于3m1.1.2 配电箱及开关箱安装触电 63 2时应使用挪动式开关箱(或便携式卷线盘);挪动式开关箱至固定式开关箱之间的引线长度不得大于30m,且只好用橡套软电缆。
(3)配电箱、开关箱的电源进线端禁止采纳插头和插座做活动连结。
挪动式配电箱、开关箱的进、出线应采纳橡皮护套绝缘电缆,不得有接头。
(4)漏电保护器应装设在总配电箱、开关箱凑近负荷的一侧,且不得用于启动电气设备的操作。
开关箱中漏电保护器的额定漏电动作电流不该大于30mA,额定漏电动作时间不该大于0.1s。

XXXX35kV线路I回工程施工现场风险识别、控制措施及应急预案根据XXXX基建工程管理方案的要求,为了确保施工现场各项工作能够安全平稳地开展,按照施工现场实际情况,成立施工期间的应急救援组织,并对施工期间现场可能发生的风险进行识别,并制定相应的控制措施和应急预案。
一、基本情况XXXXXXXXXX35kV线路I回工程,位于XXXXXX县境内,建设单位:XXXXXXXXX,施工单位:XXXXXXXXXXX。
工程概况:架设35kV(LGJ-150/35型钢芯铝绞线)线路11.619千米,架设架空地线(GJ-35)2.742千米;其中混凝土电杆37基、铁塔30基(含跨越、施工便道),具体见《XXXXXXXX110kV 输变电工程XXXXXXXXXX线路I回(电-22142/总分目)》设计图纸(2016.03)该工程计划开工XXXXX年XX月XX日,计划竣工XXXX年XX月XX日。
二、施工期间成立应急救援组织,具体内容及职责如下:(一)应急救援小组组长:XX副组长: XXX成员: XXX XXX应急救援办公室设在施工现场办公室。
(二)通讯联络方式1、组长电话:XXXX 1XXXXXXXX2、副组长电话:XXX 1XXXXXX3、施工现场联系手机:XXX 1XXXXXXXXXXX 1XXXXXXXX4、医疗救生联系电话:XXXXXX卫生院急救中心,拨打XXXX-XXXXXXXXXXX县中医院急救中心,拨打XXXX-XXXXXXXX; XXXX-XXXXXXXX5、消防救护联系电话:XXXX县消防急救中心,拨打XXXX-XXXXXXXX(三)工作职责1、应急救援组织所有成员为抢险队和救护队员。
2、救援组织成员要服从命令,听从指挥。
积极主动参加施工过程中突发事故的抢救工作。
3、积极学习施工过程中相关的安全技术和消防救护知识。
4、保持小组对突发事件的快速反应能力和整体协调能力。
(四)应急小组示意图三、风险识别及控制措施4、车辆行驶可能产生的危害因素辨识、风险削减及控制措施:6材料运输过程中可能产生的危害因素辨识、风险削减及控制措施:四、施工过程中发生危险时应急处置措施一、创伤的急救措施:1、创伤急救原则上是先抢救,后固定,再搬运,并注意采取措施,防止伤情加重或污染。
序号工序作业内容及部位风险可能导致的后果固有风险评定值D1固有风险级别1.1.1施工准备触电632222223163636363631269触电触电触电触电触电 火灾触电火灾高处坠落坍塌火灾触电 机械伤害1.1.2架设架空线路1.1.3敷设直埋电缆1.1.4配电箱及开关箱安装1.1.5保护接地或接零1.1.6现场照明布置1.1.7施工用电系统的接火现场临时建筑物搭设施工用电布设施工前准备1.11.1一、施工用电布设二、变电站土建施工1、变电站桩基础施工电 机械伤害触电其他伤害1232222234590636363636312618物体打击触电机械伤害触电机械伤害物体打击高处坠落触电机械伤害机械伤害触电坍塌机械伤害触电其他伤害机械伤害触电机械伤害触电物体打击触电其他伤害1.4.3桩机施工1.4.4桩机连接与焊接1.4.5桩机拆卸地基强夯2.1.1现场作业准备及布置2.1.2主要机具检查2.2.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂1.4.1施工准备1.4.2桩机进场安装机械成桩地基强夯施工施工前准备1.41.52.12、变电站混凝土基础工程13341122290106240181845424218物体打击机械伤害触电物体打击机械伤害触电物体打击机械伤害触电高处坠落坍塌物体打击坍塌物体打击坍塌机械伤害触电机械伤害物体打击高处坠落触电机械伤害触电3.1.1现场作业准备与布置3.1.2主要机具及材料配置3.2.1钢筋加工3.2.2钢筋搬运作业3.2.3钢筋安装作业3.3.1模板安装3.3.2模板拆除3.3.3高度超过8m或跨度超过18m的模板支撑系统混凝土作业现场作业准备及布置现场作业准备及布置钢筋工程模板工程混凝土工程3.13.13.23.33.43、变电站主建筑物工程222212260274545185462触电高处坠落物体打击高处坠落火灾高处坠落物体打击高处坠落物体打击高处坠落物体打击触电机械伤害物体打击高处坠落触电物体打击主体填充墙砌筑屋面施工高处作业高处作业作业准备及布置钢筋加工、搬运和安装模板作业砌筑工程屋面工程室内外抹灰室内外抹灰现场作业准备及布置钢筋工程模板工程3.53.63.73.74.14、变电站防火墙工程4.24.3222222163424254541863高处坠落其他伤害坍塌机械伤害机械伤害机械伤害机械伤害高处坠落坍塌高处坠落物体打击坍塌高处坠落其他伤害坍塌砌筑施工抹灰施工涂料施工施工现场准备工作5.2.1一般起重吊装5.2.1一般起重吊装重机抬吊同一重物混凝土施工混凝土工程砌筑工程抹灰工程涂料工程现场作业准备、布置吊装5、变电站构支架安装工程(5.1、5.2通用于起重机吊装相关作业)4.44.54.64.75.15.23432211312624012642421818118机械伤害机械伤害触电物体打击机械伤害触电 灼伤灼伤 火灾 爆炸物体打击机械伤害其他伤害机械伤害高处坠落5.2.2两台及以上起重机抬吊同一重物5.2.3起重重量达到起重机械额定负荷的95%5.2.4起重机械临近带电体作业5.3.1排杆5.3.2电焊机焊接5.3.3气焊机焊接5.3.4横梁组装5.3.5A型构架的吊装吊装钢管、水泥杆构支架组立5.25.36.3.2电缆沟垫层施工其他伤害1811122332111118542711890451818121018其他伤害物体打击物体打击机械伤害高处坠落物体打击触电 火灾机械伤害高处坠落机械伤害高处坠落雷击物体打击高处坠落机械伤害坍塌 触电 机械伤害物体打击触电 火灾5.3.8格构式构支架组立现场作业前准备及资源配置6.2.1电缆沟预制盖板外框制作6.2.2预制构件混凝土浇筑6.2.3预制构件堆放6.2.4构件运输、安装6.3.1电缆沟挖方6.3.3钢筋加工及绑扎5.3.5A型构架的吊装5.3.6横梁吊装5.3.7构支架、避雷针吊装及接地预制电缆槽施工现浇式电缆沟施工钢管、水泥杆构支架组立现场作业准备及布置6、变电站电缆沟道工程5.36.16.26.3221222133127271827272718906318其他伤害触电 其他伤害其他伤害其他伤害其他伤害触电物体打击其他伤害触电 机械伤害物体打击坍塌坍塌坍塌8.2.3开挖深度在1m 到3m之间的基坑挖土6.3.4模板安装及拆除6.3.5浇混凝土浇筑7.1.1开挖接地网沟准备7.1.2人工开挖接地网沟7.1.3机械开挖接地网沟7.1.4接地网沟敷设现场作业前准备及资源配置8.2.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂8.2.2开挖深度在3m到5m(含3m)之间的基坑挖土接地网施工接地网施工现场作业准备及布置站区三通一平、站区道路工程7.18.18.27、变电站接地网工程8、变电站站区道路工程及围墙工程7.12212224222718542727240272727触电 机械伤害物体打击其他伤害物体打击高处坠落其他伤害触电 机械伤害物体打击坍塌 触电机械伤害触电高处坠落物体打击爆炸机械伤害8.2.4土石方爆破8.2.5路基填压施工8.2.6路面施工8.3.1毛石基础施工8.3.2墙体砌筑现场作业前准备及资源配置9.2.1管道的土方开挖9.2.2管道的下料、敷设与焊接9.2.3管道连接和支架安装道路工程围墙工程现场作业准备及布置消防管道管网施工消防管道管网施工8.39.19.29.29、变电站消防工程122222429272727454524065物体打击物体打击高处坠落物体打击其他伤害高处坠落其他伤害触电 其他伤害触电 其他伤害物体打击机械伤害物体打击机械伤害10.1.2混凝土支撑架安装9.2.4管道系统的水压试验9.3.1消防设备安装9.3.2消防控制设备的安装9.3.3热敏电缆敷设9.4.1火灾报警系统单体调试9.4.2消防系统的联合调试10.1.1钢筋笼吊装消防设备和控制设备安装报警与消防水系统联合调试地下维护结构施工9.39.410.110、地下变电站土建施工10.2.3基坑周边沉降观测坍塌652343443224012030030012065135坍塌物体打击物体打击坍塌物体打击坠落物体打击爆炸坍塌火灾物体打击坍塌坍塌10.2.1基坑开挖10.2.2基坑排水10.2.3基坑周边沉降观测10.2.4基坑垂直作业10.3.1高大模板支撑系统施工10.3.2钢支撑拆除10.3.3基坑钢筋混凝土支撑爆破地下变深基坑开挖地下变深基坑开挖地下主体结构施工10.210.210.33122212211501845545418545418爆炸坍塌火灾物体打击高处坠落坍塌机械伤害物体打击高处坠落触电机械伤害机械伤害触电高处坠落机械伤害中毒火灾塌坍高处坠落机械伤害物体打击高处坠落触电机械伤害物体打击高处坠落机械伤害物体打击高处坠落灼伤火灾爆炸基坑钢筋混凝土支撑爆破10.3.4基坑钢筋混凝土支撑切割11.1.1现场作业准备及布置11.1.2彩板压制11.1.3屋面彩板安装11.1.4墙面彩板安装11.2.1现场作业准备及布置11.2.2围墙上隔音降噪装置安装11.2.3换流变压器隔音降噪装置安装焊接隔音降躁装置安装钢结构建筑物接地施工钢结构彩板安装11.111.211.311、钢结构及相关施工12.直流换流站专属工程332232229054429063273690火灾触电灼伤机械伤害物体打击机械伤害物体打击高处坠落机械伤害其他伤害高处坠落机械伤害触电其他伤害坍塌坍塌机械伤害12.1.1深度超过5m(含5m)的深基坑挖土或未超过5m,但地质条件与周边环境复杂12.1.2开挖深度在3m到5m之间的基坑挖土12.2.1轨道加工、运输12.2.2轨道安装12.3.1阀厅钢柱吊装12.3.2阀厅钢屋架整体吊装12.4.1二次运输12.4.2现场作业准备及布置水池及盐池施工换流变广场及轨道广场施工阀厅钢结构吊装防火墙大面积(超长、超高)钢模板安装12.212.312.412.1221122222544218185427455427高处坠落机械伤害触电 其他伤害高处坠落火灾触电触电机械伤害物体打击 机械伤害物体打击高处坠落物体打击触电其他伤害高空坠落物体打击触电、火灾12.4.3安装作业12.5.1高处作业12.5.2焊接12.6.1现场作业前准备及资源配置12.6.2阀厅通风系统安装12.6.3空调设备安装12.6.4空调系统的联合调试12.7.1火灾探测器、控制模块、照明灯具安装12.7.2系统调试及联动试验阀厅建筑物接地施工阀厅通风空调设备安装阀厅辅助设备安装调试工程(包括火灾报警、照明等)12.512.612.712.8.6馈电元件敷设物体打击181222221321362754541890631854坍塌机械伤害中毒触电灼伤机械伤害物体打击物体打击物体打击中毒机械伤害物体打击触电坍塌坍塌12.8.1现场作业准备及布置12.8.2内外环基坑土方开挖深度超过 5 m(含 5 m)的深基坑挖土或未超过5 m,但地质条件与周边环境复杂12.8.3内外环基坑土方开挖深度在3 m到5m之间的基坑挖土(含3米)12.8.4内外环基坑土方开挖深度在1 m到3m之间的基坑挖土12.8.5活性填充材料铺设12.8.7馈电元件放热焊接12.8.8电缆运输12.8.9电缆敷设12.8.10滤水层铺设动试验接地极工程12.813、钢管脚手架工程122222222221845272727272727632727高处坠落物体打击触电坍塌触电 物体打击高处坠落高处坠落物体打击坍塌触电物体打击高处坠落物体打击高处坠落物体打击触电高处坠落高处坠落高处坠落坍塌高处坠落坍塌高处坠落坍塌13.2.7搭上层脚手架安装13.2.8连墙件安装13.2.9剪刀撑安装13.1.1现场作业准备及布置13.1.2脚手架构件检查13.2.1搭设前准备13.2.2铺垫板安装13.2.3纵横向扫地杆安装13.2.4竖立杆安装13.2.5纵向水平杆安装13.2.6横向水平杆安装现场准备工作钢管脚手架搭设13.113.22223422222272790240634263272727高处坠落物体打击坍塌高处坠落物体打击坍塌高处坠落物体打击坍塌高处坠落物体打击坍塌高处坠落物体打击坍塌高处坠落物体打击高处坠落物体打击坍塌高处坠落物体打击坍塌高处坠落物体打击坍塌高处坠落物体打击坍塌触电坍塌13.2.9剪刀撑安装13.2.10脚手板安装13.2.11人行、材料运输斜道安装13.2.12安全通道安装13.2.13临边防护安装13.2.14搭设高度不超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门型脚手架、悬挂脚手架、吊篮脚手架、卸料平台13.2.15搭设高度超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门型脚手架、悬挂脚手架、吊篮脚手架、卸料平台13.3.1模板支撑脚手架13.3.2防火墙脚手架13.3.3围墙及内装饰脚手架搭设其它专用脚手架13.31232323223211264213542126424212618机械伤害高处坠落火灾高处坠落物体打击坍塌触电高处坠落物体打击坍塌其他伤害机械伤害物体打击高处坠落火灾中毒机械伤害火灾机械伤害高处坠落中毒窒息触电机械伤害高处坠落1.1.4吊罩检查1.1.5不吊罩检查1.1.6附件安装1.1.7套管安装1.1.8抽真空及真空注油脚手架的验收与维护脚手架拆除作业1.1.1现场作业准备及布置1.1.2电力变压器进场1.1.3绝缘油处理脚手架的验收与维护脚手架拆除油浸电力变压器、油浸电抗器施工作业13.413.51.1三、变电站电气安装1、变电站变压器、电抗器安装22222332122545442545490903092745机械伤害火灾机械伤害物体打击触电火灾高处坠落机械伤害触电火灾其他伤害机械伤害触电其他伤害灼伤触电其他伤害机械伤害高处坠落机械伤害高处坠落高处坠落物体打击其他伤害机械伤害高处坠落1.1.9滤油1.1.10门形组装式安全围栏安装2.1.1现场作业准备及布置2.1.2管母线加工2.1.3焊接2.1.4支撑式安装2.1.5悬吊式安装2.2.1档距测量及增量计算2.2.2下料2.2.3压接2.2.4母线安装管母线安装软母线安装2.12.22、变电站一次设备安装222222222545445454527545442机械伤害高处坠落中毒高处坠落机械伤害其他伤害高处坠落机械伤害高处坠落高处坠落机械伤害其他伤害机械伤害中毒高处坠落其他伤害2.2.6设备引下线安装2.3.1搬运与开箱2.3.2本体安装2.3.3套管安装2.3.4充SF6气体2.4.1本体安装2.4.2静触头安装2.2.4母线安装2.2.5母线跳线安装断路器安装隔离开关安装与调整2.32.4212222222222541854545454545454544254物体打击物体打击其他伤害物体打击其他伤害机械伤害其他伤害机械伤害物体打击机械伤害物体打击其他伤害机械伤害物体打击其他伤害机械伤害高处坠落物体打击机械伤害高处坠落物体打击机械伤害高处坠落物体打击高处坠落机械伤害触电火灾其他伤害灼伤触电物体打击高处坠落其他伤害物体打击2.6.2支吊架、支持绝缘子安装2.6.3金具检查及安2.4.2静触头安装2.4.3机构箱安装2.4.4隔离开关调整2.5.1二次运输2.5.2吊装2.5.3互感器吊装2.5.4耦合电容器、避雷器2.5.5干式电抗器安装2.5.6悬挂式阻波器安装2.5.7座式阻波器安装2.6.1施工准备其他户外设备安装母线桥施工作业2.52.63.2.2GIS母线及母线筒对接其他伤害181222222222263214542542754545442机械伤害物体打击高处坠落其他伤害机械伤害物体打击高处坠落中毒机械伤害物体打击高处坠落中毒触电高处坠落机械伤害物体打击其他伤害机械伤害物体打击其他伤害物体打击高处坠落高处坠落其他伤害触电机械伤害其他伤害装2.6.4母线加工2.6.5母线安装技术准备和现场布置3.2.1室内外GIS就位3.2.3抽真空、充气3.2.4试验4.1.1现场作业准备及布置4.1.2二次搬运4.1.3屏、柜就位现场作业准备及布置GIS组合电器安装开关柜、屏安装3.13.24.13、变电站GIS组合电气安装4、变电站二次系统2222232274227543012642高处坠落火灾其他伤害物体打击触电火灾其他伤害机械伤害物体打击其他伤害物体打击高处坠落其他伤害触电机械伤害触电电网事故触电4.1.3屏、柜就位4.2.1现场作业准备及布置4.2.2电缆装卸4.2.3敷设及接线作业前的准备工作5.2.1土建间隔扩建施工5.2.2材料、设备搬运电缆敷设及二次接线现场作业准备及布置户外作业4.25.15.25、变电站改扩建工程34333330090909090120触电电网事故物体打击机械伤害物体打击机械伤害触电电网事故触电火灾触电电网事故5.2.3邻近带电作业5.3.1设备安装5.3.2运行盘柜上二次接线5.3.3二次接入带电系统6.1.1一般设备起吊6.1.2大型设备(30t及以上)起吊户内作业设备安装6、地下变电站电气安装施工5.36.122233222242424212612054545463机械伤害中毒窒息机械伤害触电火灾其他伤害窒息触电其他伤害物体打击机械伤害机械伤害火灾其他伤害高处坠落机械伤害触电大型设备(30t及以上)起吊6.1.3有毒有害气体控制7.1.1作业现场准备及布置7.1.2器身内部检查7.1.3套管、油枕、散热器等附件吊装7.1.4牵引就位7.1.5抽真空及真空注油、热油循环注油7.1.6电缆敷设及接线敷设7.1.7降噪设施安装7.1.8电气试验换流变安装与试验7、换流站电气安装7.122323222225412054120545454545454高处坠落机械伤害物体打击其他伤害高处坠落机械伤害物体打击高处坠落机械伤害物体打击高处坠落高处坠落高处坠落机械伤害触电其他伤害高处坠落物体打击高处坠落机械伤害物体打击高处坠落机械伤害物体打击7.2.2阀塔悬挂支架安装7.2.3阀组模块安装7.2.4阀避雷器安装设备吊装7.4.1作业前的准备工作7.4.2绝缘支架安装7.4.3平波电抗器主体安装7.4.4电抗器引线安装7.1.9换流变压器在低端运行运情况下高端安装(简称“低运高建”)7.2.1作业前的准备工作换流阀安装换流阀冷却设备安装平波电抗器安装7.27.37.432213331355454181359090高处坠落物体打击机械伤害高处坠落机械伤害物体打击触电物体打击高处坠落其他伤害触电物体打击高处坠落其他伤害触电高处坠落触电高处坠落触电起重吊装7.6.1设备吊装一次电气设备交接试验二次设备调试一次设备耐压试验油浸电力变压器局放及耐压试验高压电缆耐压试验直流穿墙套管安装直流场设备安装试验8.48.58、变电站工程电气调试试验7.57.68.18.28.322332232242126906363135424221触电电网事故触电坍塌高处坠落窒息高原反应疫情传播触电高处坠落触电电网事故 电网事故爆炸触电设备事故电网事故触电二次设备调试试验系统稳定控制、系统联调试验一次设备检查继电保护装置向量测试设备抢修临建搭拆1.2.1高海拔地区施工未建立医疗保障和后勤保障体系换流站阀厅内试验一次设备调试试验改扩建工程户内施工调试作业系统调试设备检查投产试验投产应急抢修驻地临建改扩建工程户外施工调试作业8.68.78.88.99.19.29.31.19、投产送电四、架空线路工程施工1、项目驻地建设1.3.2高原寒冷气候伤害高原反应911.3.3高原大风、雨雪、冰雹等伤害设备事故911.3.4日常巡诊及医疗药品设备未配备高原反应5421.4.2高原地区饮用水重金属超标高原反应5423221221212231265454185445185418425490高原反应高原反应高原反应高原反应疫情传播物体打击高处坠落中毒高处坠落机械伤害物体打击高处坠落机械伤害坍塌坍塌3.2.1在3米以下人工开挖3.2.2开挖深度在3m-5m之间(含3米)的人工开挖1.2.2进入高海拔地区施工未习服1.2.3进入高海拔地区未经医疗卫生培训及体检1.2.4进入高海拔地区施工未建立工前、工中、工后体检管理1.3.1高原强紫外线照射1.4.1进入自然性疫源区施工2.1.1通道清理2.1.2山区及森林作业2.1.3复杂地形作业3.1.1现场作业准备及布置3.1.2主要机具检查医疗保障高原性疾病防治高原生活安全线路复桩定位施工前准备一般土石方开挖1.21.31.42.13.13.22、架空线路复测3、土石方工程3.2.3深度超过5m(含5m)深基槽开挖3.3.4底盘扩底基坑清理3.4.2机械钻孔机械伤害45222431432342632701261816090541262702763坍塌机械伤害物体打击物体打击高处坠落物体打击坍塌坍塌物体打击爆炸坍塌坍塌物体打击、坍塌、高处坠落高处坠落物体打击坍塌5m之间(含3米)的人工开挖3.2.4机械开挖3.3.1孔口施工3.3.2渣土提升3.3.3深度大于5m的开挖3.4.1人工成孔3.4.3爆破作业3.5.1泥沙流沙坑开挖3.5.2水坑、沼泽地、冻土基坑开挖3.5.3大坎、高边坡基础开挖掏挖基础基坑开挖岩石基坑开挖特殊基坑开挖作业3.43.53.33.6.2桩机就位机械伤害4523.6.3钻进操作其他伤害 坍塌4523.6.4冲孔操作机械伤害4523.6.5清孔及换浆其他伤害4523.6.7导管安装与下放机械伤害 物体打击45223322221122126126456345631818454563坍塌高处坠落物体打击坍塌高处坠落物体打击触电中毒窒息坍塌处坠落坍塌机械伤害 物体打击其他伤害机械伤害机械伤害机械其他伤害坍塌机械伤害物体打击3.8.3架设垂直运输系统3.8.4支模、护壁3.8.5开挖吊运第二节桩孔土方(修边)3.8.6逐层往下循环作业桩身长度小于等于15m基础开挖3.6.1埋设护筒3.6.6钢筋笼制作与吊放3.6.8混凝土灌注机械钻孔3.8.1现场作业准备3.8.2开挖第一节桩孔土方人工挖孔桩基础作业机械冲、钻孔灌注桩基础作业锚杆基础作业3.63.73.83.8.8底盘扩底基坑清理3.9.4提升、拔管机械伤害18143222221222401264545454563184245高处坠落物体打击触电中毒息坍塌坍塌机械伤害其他伤害机械伤害物体打击高处坠落机械伤害机械伤害触电其他伤害机械伤害物体打击机械伤害机械伤害物体打击3.8.7逐层往下循环作业桩身长度超出(含)15m3.8.9钢筋笼制作与吊放3.8.10混凝土作业3.9.1桩机就位3.9.2钻进成孔3.9.3旋喷注浆4.1.1现场作业准备及布置4.1.2主要机具检查4.2.1钢筋加工高压旋喷桩基础作业施工前准备3.94.14、钢筋工程5.2.1人力运输其他伤害4525.3.1模板安装其他伤害2725.4.1钢筋绑扎其他伤害1815.4.2扎筋组模物体打击181232221222902742451842546345其他伤害其他伤害淹溺物体打击坍塌机械伤害物体打击高处坠落物体打击机械伤害触电火灾机械伤害物体打击高处坠落机械伤害机械伤害5.2.3畜力运输5.2.4水上运输5.2.5索道运输5.3.2模板支护5.5.1搭设浇筑平台4.2.2切割焊接5.1.1现场作业准备及布置5.1.2主要机具检查5.2.2机动车运输钢筋作业施工前准备机料机具运输模板安装和支护作业钢筋绑扎安装作业4.25.15.25.35.45、基础施工5.5.2搅拌系统布置(含施工电源)触电6325.5.3混凝土搅拌物体打击6325.5.4出料运输物体打击6325.5.7拆模其他伤害181221211122224263184518181842455463高处坠落物体打击触电火灾中毒窒息其他伤害物体打击机械伤害物体打击高处坠落机械伤害高处坠落物体打击机械伤害其它伤害5.5.1搭设浇筑平台5.5.5浇筑5.5.6振捣5.5.8冬季养护现场作业准备及布置开掘与焊接7.1.1现场作业准备及布置7.1.2主要机具检查7.2.1人力运输7.2.2机动车辆运输7.2.3畜力运输现场浇筑混凝土作业6.1.1施工前准备6.1.2接地施工施工前准备5.56.17.16、接地工程7、杆塔施工23333212090120904545机械伤害爆炸火灾物体打击机械伤害物体打击机械伤害物体打击机械伤害坍塌其他伤害淹溺7.3.1水泥杆排杆7.3.2水泥杆焊接7.3.3地锚坑选择及设置7.3.4水泥杆组立7.2.4索道运输7.2.5船舶运输杆塔运输水泥杆施工7.27.37.5.1吊装塔腿塔片机械伤害6327.5.2临时接地触电4527.5.5起立抱杆机械伤害4527.5.8提升抱杆物体打击6327.5.10拆除抱杆物体打击6323333123212013590120186313554机械伤害机械伤害 物体打击械伤害机械伤害物体打击、机械伤害其他伤害物体打击高处坠落物体打击、机械伤害其他伤害7.4.1起重机械就位7.4.2起重机械吊装7.5.3抱杆系统布置7.5.4地锚坑选择及设置7.5.6地面塔片组装7.5.7吊装塔片7.5.9吊装塔头7.6.1地面组装钢管杆施工悬浮抱杆分解组立(含附着式外拉线分解组立)7.47.57.6.3抱杆系统布置机械伤害6527.6.4初始起立机械伤害6327.6.5正式起立机械伤害6327.6.6慢速起立机械伤害13537.6.7停止牵引、调整塔身固定临时拉线机械伤害5427.7.4组立塔腿机械伤害13537.7.5起立抱杆机械伤害13537.7.6第一次倒装抱杆物体打击6327.7.8倒装抱杆机械伤害13537.7.9酒杯塔上、下曲臂吊装物体打击13537.8.4组立塔腿机械伤害6527.8.5起立抱杆机械伤害13537.8.6第一次倒装抱杆物体打击1353323232323354120541355412063135135126物体打击、机械伤害物体打击机械伤害机械伤害物体打击物体打击机械伤害机械伤害其他伤害机械伤害7.7.10吊装顶架、横担7.7.11抱杆拆除7.8.1牵引设备布置7.8.2临时地锚布置7.8.3地面组装7.6.2临时地锚布置7.7.1牵引设备布置7.7.2临时地锚布置7.7.3地面组装7.7.7吊装塔段落地通天抱杆分解吊装组立(带摇臂)落地通天抱杆分解吊装组立(不带摇臂)整体立塔施工7.67.77.87.8.8倒装抱杆机械伤害6327.8.9吊装塔片物体打击6327.9.5倒装架封口物体打击126323333432333436313513513512027012663135135135270135高处坠落机械伤害物体打击、机械伤害物体打击物体打击机械伤害机械伤害物体打击物体打击物体打击机械伤害物体打击高处坠落机械伤害物体打击高处坠落触电机械伤害物体打击高处坠落全高为80m及以上的杆塔组立7.8.7吊装塔段7.8.10吊装塔头7.8.11拆除抱杆7.9.1设置倒装架基础7.9.2临时地锚布置7.9.3安装倒装架7.9.4组立塔头7.9.6塔段提升7.9.7塔段安装7.10.1起重机械设备及工器具的选择7.10.2杆塔吊装装组立(不带摇臂)全倒装分解组立起重机吊装立塔临近带电体组立塔高塔组立7.97.1##########7.128、架线施工122333342541351601359018机械伤害物体打击高处坠落机械伤害倒塌公路通行中断电铁停运停航其他伤害倒塌其他伤害高处坠落其他伤害倒塌物体打击倒塌物体打击公路通行中断8.1.1现场作业准备及布置8.1.2主要机具检查8.2.1一般跨越架搭设和拆除(24m以下)8.2.2一般跨越架搭设和拆除(24m以上)8.2.3无跨越架跨越架线(使用防护网)8.2.4跨越10kV及以上带电运行电力线路8.2.5跨越2级及以上公路施工前准备跨越公路、铁路、航道作业8.18.244313424030015018120240物体打击公路通行中断倒塌物体打击公路通行中断倒塌触电电铁停运停航淹溺高处坠落触电电网事故触电电网事故触电电网事故公路8.2.6跨越高速公路8.2.7跨越铁路8.2.8跨越主通航河流、海上主航道8.3.1停电跨越或同塔线路扩建第二回导线停电架设的作业8.3.2跨越110kV以下带电线路(或同塔扩建第二回,另一回不停电)作业8.3.3跨越110kV及以上带电线路(或同塔扩建第二回,另一回不停电)作业跨越(或同塔)架设架设电力线8.3。
牛道口35kV变电站工程施工安全固有风险识别、评估及预控措施清册表号:SAQB-TZH-025编号:序号工序作业内容及部位危险可能产生的后果固有风险评定D1固有风险级别预控措施一、公共部分1.施工用电1.1 施工用电1.1.1敷设直埋电缆触电63 2(1)电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线;需要三相四线制配电的电缆线路必须采用五芯电缆。
(2)电缆直接埋地敷设的深度不应小于0.7m。
严禁沿地面明设,并应避免机械损伤和介质腐蚀。
埋地电缆路径应设方位标志。
(3)埋地电缆的接头应设在地面上的接线盒内,接线盒应能水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。
(4)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,最大弧垂距地不得小于2m。
1.1.2配电箱及开关箱安装触电63 2(1)配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
配电系统宜三相负荷平衡。
220V或380V单相用电设备宜接入220/380V三相四线系统;当单相照明线路电流大于30A时宜采用220/380V三相四线制供电。
(2)总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m;开关箱与其控制的固定式用电设备的水平距离不宜超过3m,距离大于3m时应使用移动式开关箱(或便携式卷线盘);移动式开关箱至固定式开关箱之间的引线长度不得大于30m,且只能用橡套软电缆。
(3)配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。
移动式配电箱、开关箱的进、出线应采用橡皮护套绝缘电缆,不得有接头。
(4)漏电保护器应装设在总配电箱、开关箱靠近负荷的一侧,且不得用于启动电气设备的操作。
开关箱中漏电保护器的额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。
使用于潮湿或有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1s。
