五里洼、孙岗头城中村改造安置点项目地下室抗拔锚杆安徽永固桩基工程有限公司二O—八年四月第一章、工程概况1.1工程概况合肥上海世界外国语学校项目地下结构的抗浮设计采用高压喷射扩大头式(囊式)抗拔锚杆。
抗拔锚杆非扩体段直径为180mm,扩体段直径为600mm。
锚杆总长为10. Omo扩体段长度为3. Omo锚杆杆体为1①32预应力混凝土用螺纹钢筋(精轧螺纹钢),PSB930级。
注浆体设计强度30MPa o单根锚杆抗拔承载力特征值为400KNo1. 2编制依据《合肥上海世界外国语学校项目》施工图纸和地质勘察报告《岩土锚杆(索)技术规程》(CECS22: 2005)《建筑地基处理技术规范》(JGJ79-2012)《建筑地基基础设计规范》(GB50007-2011)《高压喷射扩大头锚杆技术规程》(JGJ/T282-2012)《钢筋焊接及验收规程》(JGJ18-2012)《建筑防腐蚀工程施工规范》(GB50212-2014)《地基与基础工程施工及验收规范》(GB50202-2002)合肥地区强制性标准及文件、设计图纸、地质勘察报告企业施工工艺标准1・3编制原则统筹组织,超前安排、网络控制、确保重点,确保工期;采用先进的施工技术,努力提高机械化程度,确保工程质量;合理安排施工工序,施工组织连续均衡,紧凑有序,确保安全生产;文明施工,保护环境,抓质量以安全为基础和前提。
1・4工程地质概况详见岩土工程勘察报告。
第二章、施工准备2. 1现场准备1、现场开挖至地下室筏板底面以上0・5'0・70米,场地平整,无杂物堆积。
2、根据地质勘察报告,摸清工程场区的地质水文情况,查明并清除施工区域的地下障碍物,以及钻孔对管线、道路的影响。
3、做好施工现场临时设施布置,修建施工便道及排水沟,铺设临时施工的水、电线路。
4、根据施工平面布置图,在施工现场准备好各种材料堆场。
5、现场安设好钻机、高压旋喷机、注浆机等施工机械设备,并调试正常。

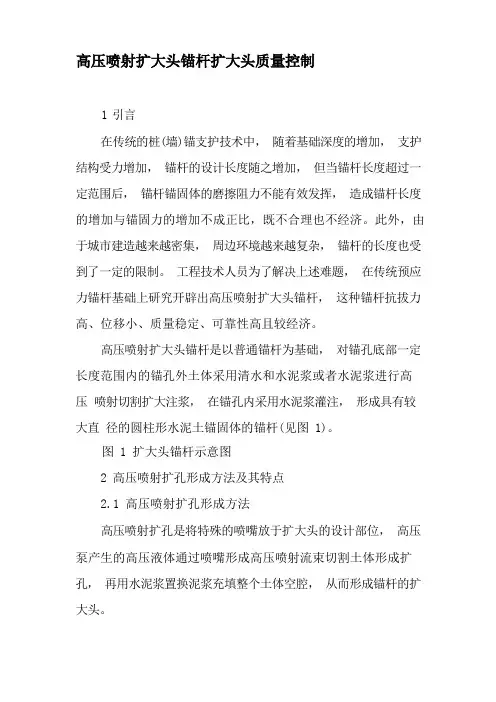

1 引言在传统的桩(墙)锚支护技术中,随着基础深度的增加,支护结构受力增加,锚杆的设计长度随之增加,但当锚杆长度超过一定范围后,锚杆锚固体的磨擦阻力不能有效发挥,造成锚杆长度的增加与锚固力的增加不成正比,既不合理也不经济。
此外,由于城市建造越来越密集,周边环境越来越复杂,锚杆的长度也受到了一定的限制。
工程技术人员为了解决上述难题,在传统预应力锚杆基础上研究开辟出高压喷射扩大头锚杆,这种锚杆抗拔力高、位移小、质量稳定、可靠性高且较经济。
高压喷射扩大头锚杆是以普通锚杆为基础,对锚孔底部一定长度范围内的锚孔外土体采用清水和水泥浆或者水泥浆进行高压喷射切割扩大注浆,在锚孔内采用水泥浆灌注,形成具有较大直径的圆柱形水泥土锚固体的锚杆(见图 1)。
图 1 扩大头锚杆示意图2 高压喷射扩孔形成方法及其特点2.1 高压喷射扩孔形成方法高压喷射扩孔是将特殊的喷嘴放于扩大头的设计部位,高压泵产生的高压液体通过喷嘴形成高压喷射流束切割土体形成扩孔,再用水泥浆置换泥浆充填整个土体空腔,从而形成锚杆的扩大头。
应用时可根据现场试验和设计承载力要求,采用以下概念和工艺:2.1.1 分序扩孔根据现场土质条件和锚杆扩大头设计参数,进行喷水、喷水泥浆的分序扩孔,提高了喷射流束切割土体的效率。
并且还可以采用多遍分序扩孔,逐渐加大扩大头的直径。
2.1.2“软”搅拌采用水进行喷射扩孔完成后,即将用水泥浆(水灰比1.0~1.5)进行高压旋转喷射。
水泥浆所形成的喷射流束像软的搅拌叶片一样,把砂浆搅动起来使之与水泥浆混合,使砂浆成为水泥浆的“骨料”,提高浆体的强度。
2.1.3 彻底置换扩孔完成后,再行高压注浆置换,以确保水泥浆能彻底将泥浆置换出来,保证扩大头锚固体的强度。
2.1.4 二次注浆:在砂卵石层和地下水流动较大的地方,在扩大头内进行高浓度的二次注浆,必要时可加适量速凝剂。
2.1.5 充填砂浆:在锚杆扩大头直径大、抗拔力高的情况下,锚杆杆体与扩大头锚固体之间的咬合力将成为影响抗拔力的一个薄弱环节。

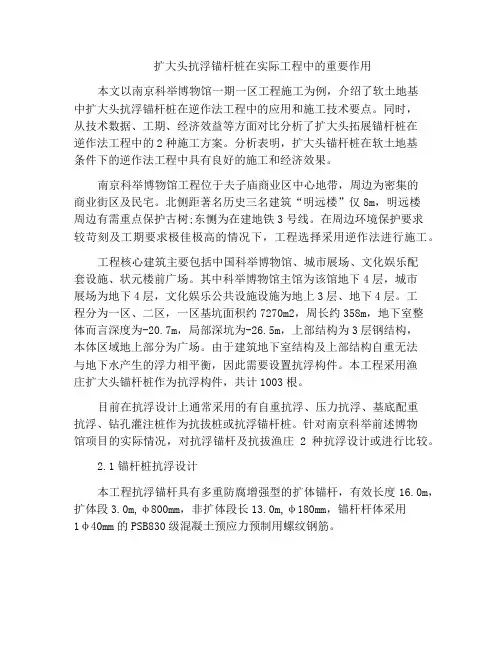

扩大头抗浮锚杆桩在实际工程中的重要作用本文以南京科举博物馆一期一区工程施工为例,介绍了软土地基中扩大头抗浮锚杆桩在逆作法工程中的应用和施工技术要点。
同时,从技术数据、工期、经济效益等方面对比分析了扩大头拓展锚杆桩在逆作法工程中的2种施工方案。
分析表明,扩大头锚杆桩在软土地基条件下的逆作法工程中具有良好的施工和经济效果。
南京科举博物馆工程位于夫子庙商业区中心地带,周边为密集的商业街区及民宅。
北侧距著名历史三名建筑“明远楼”仅8m,明远楼周边有需重点保护古树;东恻为在建地铁3号线。
在周边环境保护要求较苛刻及工期要求极佳极高的情况下,工程选择采用逆作法进行施工。
工程核心建筑主要包括中国科举博物馆、城市展场、文化娱乐配套设施、状元楼前广场。
其中科举博物馆主馆为该馆地下4层,城市展场为地下4层,文化娱乐公共设施设施为地上3层、地下4层。
工程分为一区、二区,一区基坑面积约7270m2,周长约358m,地下室整体而言深度为-20.7m,局部深坑为-26.5m,上部结构为3层钢结构,本体区域地上部分为广场。
由于建筑地下室结构及上部结构自重无法与地下水产生的浮力相平衡,因此需要设置抗浮构件。
本工程采用渔庄扩大头锚杆桩作为抗浮构件,共计1003根。
目前在抗浮设计上通常采用的有自重抗浮、压力抗浮、基底配重抗浮、钻孔灌注桩作为抗拔桩或抗浮锚杆桩。
针对南京科举前述博物馆项目的实际情况,对抗浮锚杆及抗拔渔庄2种抗浮设计或进行比较。
2.1锚杆桩抗浮设计本工程抗浮锚杆具有多重防腐增强型的扩体锚杆,有效长度16.0m,扩体段3.0m,φ800mm,非扩体段长13.0m,φ180mm,锚杆杆体采用1φ40mm的PSB830级混凝土预应力预制用螺纹钢筋。
依据苏JG/T033-2021《高压喷射扩大头锚杆(索)技术规程》相关公式,可得扩大头前端土体对扩大头的抗力强度值:Pd=1185.93kPa,则单根锚杆抗拔力极限值Tuk=1221.30kN。
笼芯囊锚杆:锚杆底部杆体与注入囊袋内的水泥浆和钢丝笼凝结形成一个钢丝笼水泥结石囊体,该有筋囊体与锚杆杆体共同组成为锚杆的主要受力结构。
目录☆笼芯囊扩大头锚杆——抗浮☆笼芯囊等直径锚杆——边坡支护☆笼芯囊锚杆的优点☆笼芯囊锚杆的应用领域☆笼芯囊锚杆施工图1.(一级防腐)笼芯囊扩大头锚杆(抗浮)2.(二级防腐)笼芯囊扩大头锚杆(抗浮)3.(三级防腐)笼芯囊扩大头锚杆(抗浮)4.(一级防腐)笼芯囊等直径锚杆(边坡支护)5.(二级防腐)笼芯囊等直径锚杆(边坡支护)6.笼芯囊扩大头锚杆(基坑支护、钢绞线)笼芯囊扩大头锚杆——抗浮笼芯囊等直径锚杆——边坡支护笼芯囊锚杆的优点1. 可以彻底解决锚杆的防腐问题采用囊袋和套管等将锚杆杆体与地下水土完全隔离,从根本上解决防腐问题,完全克服了现行锚杆、桩等存在的防腐缺陷和隐患。
2. 锚杆的可靠性显著提高可以确保锚杆杆体位于笼芯(钢丝笼)中央,完全克服了锚杆杆体贴靠锚孔孔壁或被囊袋布缠裹的隐患。
可以确保注入的水泥浆纯净可靠,水灰比可控,完全克服了现行锚杆施工时水泥浆注入后被锚孔内泥浆、水、渣土等混入的隐患。
可以确保笼芯(钢丝笼)与水泥浆凝结形成一个环绕包围锚杆杆体的钢丝笼水泥结石体,克服了现行锚杆素水泥浆所引起的诸多问题。
3. 锚杆的抗拔力明显提高锚杆杆体在底部形成一个强度较高的钢丝笼水泥结石体,兼有压力型锚杆的特征,水泥结石体的应力状态由拉剪受力变为压剪受力,受力状态得到改善,不仅自身力学强度得到提高,并使其与孔壁土体的摩阻力整体得到提高。
在锚杆长度相同的条件下,锚杆抗拔力高;在所需抗拔力相同的条件下,可以节省锚杆长度。
拉剪状态 T2>T1 压剪状态拉剪应力与压剪应力状态下孔壁摩阻力比较模型4. 采用一根PSB钢筋替代多根HRB400钢筋5. 节省锚杆长度对于等直径普通锚杆,仅仅简单将锚杆杆体替换为笼芯囊杆体,锚杆长度一般可以节省3米左右;如采用笼芯囊扩大头锚杆,一般可以节省长度50%左右。
五里洼、孙岗头城中村改造安置点项目地下室抗拔锚杆专项施工方案安徽永固桩基工程有限公司二〇一八年四月第一章、工程概况1.1工程概况合肥上海世界外国语学校项目地下结构的抗浮设计采用高压喷射扩大头式(囊式)抗拔锚杆。
抗拔锚杆非扩体段直径为180mm,扩体段直径为600mm。
锚杆总长为10.0m。
扩体段长度为3.0m。
锚杆杆体为1Φ32预应力混凝土用螺纹钢筋(精轧螺纹钢),PSB930级。
注浆体设计强度30MPa。
单根锚杆抗拔承载力特征值为400 KN。
1.2编制依据《合肥上海世界外国语学校项目》施工图纸和地质勘察报告《岩土锚杆(索)技术规程》(CECS 22:2005)《建筑地基处理技术规范》(JGJ79-2012)《建筑地基基础设计规范》(GB 50007-2011)《高压喷射扩大头锚杆技术规程》(JGJ/T282-2012)《钢筋焊接及验收规程》(JGJ18-2012)《建筑防腐蚀工程施工规范》(GB 50212-2014)《地基与基础工程施工及验收规范》(GB50202-2002)合肥地区强制性标准及文件、设计图纸、地质勘察报告企业施工工艺标准1.3编制原则统筹组织,超前安排、网络控制、确保重点,确保工期;采用先进的施工技术,努力提高机械化程度,确保工程质量;合理安排施工工序,施工组织连续均衡,紧凑有序,确保安全生产;文明施工,保护环境,抓质量以安全为基础和前提。
1.4工程地质概况详见岩土工程勘察报告。
第二章、施工准备2.1现场准备1、现场开挖至地下室筏板底面以上0.5~0.70米,场地平整,无杂物堆积。
2、根据地质勘察报告,摸清工程场区的地质水文情况,查明并清除施工区域的地下障碍物,以及钻孔对管线、道路的影响。
3、做好施工现场临时设施布置,修建施工便道及排水沟,铺设临时施工的水、电线路。
4、根据施工平面布置图,在施工现场准备好各种材料堆场。
5、现场安设好钻机、高压旋喷机、注浆机等施工机械设备,并调试正常。

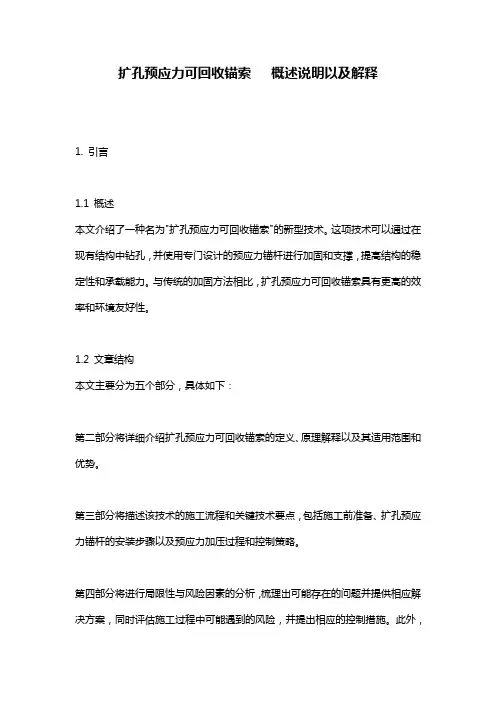

扩孔预应力可回收锚索概述说明以及解释1. 引言1.1 概述本文介绍了一种名为"扩孔预应力可回收锚索"的新型技术。
这项技术可以通过在现有结构中钻孔,并使用专门设计的预应力锚杆进行加固和支撑,提高结构的稳定性和承载能力。
与传统的加固方法相比,扩孔预应力可回收锚索具有更高的效率和环境友好性。
1.2 文章结构本文主要分为五个部分,具体如下:第二部分将详细介绍扩孔预应力可回收锚索的定义、原理解释以及其适用范围和优势。
第三部分将描述该技术的施工流程和关键技术要点,包括施工前准备、扩孔预应力锚杆的安装步骤以及预应力加压过程和控制策略。
第四部分将进行局限性与风险因素的分析,梳理出可能存在的问题并提供相应解决方案,同时评估施工过程中可能遇到的风险,并提出相应的控制措施。
此外,还将给出使用后的检测方法建议以及维护指南。
最后,第五部分将对扩孔预应力可回收锚索进行总结,强调其优势和适用领域,并对未来的发展趋势和研究方向进行展望。
1.3 目的本文的目的是介绍并解释扩孔预应力可回收锚索技术的原理、施工流程、优势以及可能遇到的局限性和风险因素。
通过深入了解该技术,读者可以更好地理解其背后的工作机制,并在实际工程中具体运用。
此外,本文还旨在为相关领域的研究人员提供未来研究方向和发展趋势的参考。
2. 扩孔预应力可回收锚索的定义与原理:2.1 定义:扩孔预应力可回收锚索是一种工程技术方法,通过在土壤或岩石中使用特殊设计的支撑材料和设备,将预应力传递到地下结构物的固定点,以增强结构物的稳定性和承载能力。
该技术主要由两个关键部分组成:扩孔和预应力。
扩孔是指使用专用机械工具在地下挖掘一个圆形或方形截面的孔洞,并清理该孔洞,以便将预应力锚杆安装进去。
而预应力是指通过拉伸或压缩钢筋、螺栓或钢绞线等材料,施加在结构物内部,在固定点上产生压应力的技术。
它可以减小结构物受外界荷载作用时产生的变形和裂缝,并使结构物更加牢固稳定。
扩大头式 ( 囊式 ) 扩体抗浮锚杆施工方案文件编号: 2020 年 4月版本号:A扩大头式扩体抗浮锚杆施工方案修改号:1页次: 1.0编制:会签:审核:批准:发布日期:实施日期:五里洼、孙岗头城中村改造安置点项目地下室抗拔锚杆专项施工方案安徽永固桩基工程有限公司二〇一八年四月工程概况合肥上海世界外国语学校项目地下结构的抗浮设计采用高压喷射扩大头式(囊式)抗拔锚杆。
抗拔锚杆非扩体段直径为 180mm,扩体段直径为 600mm。
锚杆总长为。
扩体段长度为。
锚杆杆体为 1Φ 32 预应力混凝土用螺纹钢筋(精轧螺纹钢),PSB930级。
注浆体设计强度30MPa。
单根锚杆抗拔承载力特征值为400 KN。
编制依据《合肥上海世界外国语学校项目》施工图纸和地质勘察报告《岩土锚杆(索)技术规程》(CECS 22:2005)《建筑地基处理技术规范》( JGJ79-2012)《建筑地基基础设计规范》(GB 50007-2011)《高压喷射扩大头锚杆技术规程》( JGJ/T282-2012)《钢筋焊接及验收规程》(JGJ18-2012)《建筑防腐蚀工程施工规范》(GB 50212-2014)《地基与基础工程施工及验收规范》(GB50202-2002)合肥地区强制性标准及文件、设计图纸、地质勘察报告企业施工工艺标准编制原则统筹组织,超前安排、网络控制、确保重点,确保工期;采用先进的施工技术,努力提高机械化程度,确保工程质量;合理安排施工工序,施工组织连续均衡,紧凑有序,确保安全生产;文明施工,保护环境,抓质量以安全为基础和前提。
工程地质概况详见岩土工程勘察报告。
现场准备1、现场开挖至地下室筏板底面以上~米,场地平整,无杂物堆积。
2、根据地质勘察报告,摸清工程场区的地质水文情况,查明并清除施工区域的地下障碍物,以及钻孔对管线、道路的影响。
3、做好施工现场临时设施布置,修建施工便道及排水沟,铺设临时施工的水、电线路。
4、根据施工平面布置图,在施工现场准备好各种材料堆场。
可回收式扩大头预应力锚索施工技术摘要:深基坑支护工程,对于受弯式支护结构(桩墙式支护),当采用悬臂支护形式无法满足承载力和变形要求时,需要增加水平支点,有内支撑和锚索两种方式可选择。
采用内支撑形式可以有效约束桩(墙)的水平变形,但是影响地下主体结构的施工,施工工期较长,成本较高。
而且内支撑拆撑繁琐,进一步增加工期,拆撑振动对周边环境也有一定的影响;采用锚索作为水平支点,可以克服内支撑形式的不足。
锚索技术可与桩、墙、梁柱网格等结合使用,在宽度较大的基坑中,支护结构采用锚索与内支撑相比,经济性更好,并且可为土方机械化施工及地下室建造提供宽敞无阻的工作面,大大加快工程建设速度。
但是非回收锚索在施工结束后钢绞线或钢筋遗留在周边的地下空间内,给后期周边地下工程的施工造成不利影响。
而采用可回收锚索,在地下结构施工结束后回收钢绞线,可以减少周边地下空间的遗留物,不影响周边地块的后期开发利用。
关键词:预应力锚索;可回收;钢绞线;1、引言可回收扩大头锚索加固技术已广泛应用于建筑结构物加固、边坡治理、大型地下洞室及深基坑支护等工程。
即可用于永久性加固,又可用于施工场地临时加固工程,即可单独使用又可与其他加固结构联合使用。
2、工程概况新建广州白云站综合交通枢纽建筑总规模45.3万平米。
其中站房工程14.45万平米;铁路配套地下停车库14.85万平米;地铁集散、城市换乘通道及配套工程11.7万平米;其它4.3万平米。
新建白云站站房区域地下室长度约522m,宽度约318m,大致呈长方形。
基坑采用地连墙+锚索围护结构的形式。
一期总共有第一道锚索132道,第二道锚索132道。
锚索钻孔直径Ф150,扩大头段直径Ф600,水平倾角30°,钢绞线直径17.80mm。
第一道锚索中心相对标高为+1.50m,第二道锚索中心相对标高为-3.50m。
每根锚索间距为2m。
3、工艺特点(1)适用于各种场地和地形,施工作业面不大,整个加固结构轻便,占用空间小,不影响土方开挖和地下室施工,对施工场地狭小放坡困难有相邻建筑,大型护坡设备不能进场时,具有独特优越性。
高压喷射扩大头锚杆技术规程
一、简介
高压喷射扩大头锚杆是一种技术,它采用高压喷射的方式,在锚杆的头部进行堵塞涡孔,以实现头部的扩大。
因为头部扩大,所以只有更强大的自锁力才能够把锚杆固定在岩
体中。
这样技术有效提升了锚杆的整体稳定性,进而提高了建筑物的安全性能。
二、用途
高压喷射扩大头锚杆技术主要应用于地勘、利用、施工过程中,锚固岩体、支护基础、穿越裂隙等工程。
三、技术步骤
1.现场验收:现场确定锚杆的地质条件,是否可以采用高压喷射扩大头锚杆技术;
2.确定锚杆长度:根据设计要求确定锚杆长度,使其头部进行扩大;
3.锚杆安装:根据设计要求安装锚杆,调整头部位置,使其垂直于地面;
4.锚杆加工:使用高压水喷淋和高强度压力,以扩大锚杆头部;
5.封口处理:在锚杆加工完成后,使用塑料胶带等封口处理,保证锚杆有足够的稳定力;
6.完工验收:对锚杆扩大头部工作进行验收,确保工程安全可靠。
四、技术参数
1.最大空心长度:20m;
2.最大喷淋压力:100 Mpa;
3.塑料胶带压力:2Mpa;
4.安装螺丝深度:20-30mm。
五、安全操作注意事项
1.在使用高压喷射设备之前,确保设备完好无损,并检查水池连接情况;
2.施工前,应仔细检查锚杆头部安装,防止头部偏离安装方位;
3.选择合适的操作工,让其具备必要的技能和经验,以保证工程施工质量;
4.操作中,要注意遵守安全操作制度,以确保操作人员的安全;
5.施工完成后,应检查水池、设备和锚杆等情况,确保锚杆扩大头部技术施工质量。
可回收锚杆行业产品分类及国内外常见产品分析1、可回收锚杆分类可回收锚杆(索)在结构特点、施工工艺等方面均有别于常规锚杆(索),综合目前国内外各种可回收锚杆(索),从不同的角度出发,大致有如下几种分类。
——依据施工工艺可分为机械式回收、力学式回收和化学式回收。
机械式回收是在回收时借助机械的作用将锚杆(索)体从整个体系中取出回收;力学式回收是在回收时对提前设置的回收钢绞线(工作时不起作用,专为回收而设置)施加作用力,剩余钢绞线便可轻松拔出回收,或者是对每一根钢绞线施加作用力(或大或小)将其拔出回收;化学式回收是利用事先设置的热熔装置或爆破装置,对锚杆(索)体进行破坏切断,从而将杆(索)体拔出回收。
——依据锚杆体部分的回收程度,可以将可回收锚杆划分为A、B、C等3类。
A类,仅能够将处于自由伸长段的杆体拔出回收,方法有多种,断开点位于自由伸长段的下部;B类杆体可以全部或大部分被回收,脱开点就位于短而易于破坏的交界面上;C类是利用爆破或拉动可除式楔体,将黏结段内包裹杆体的注浆体破碎,从而将杆体回收,或者通过光圆钢筋施加很高的张拉力使杆体与注浆体脱开,达到将杆体回收的效果。
——根据锚杆(索)的拆除回收形式以及构造将其分为4类:“U”型可拆除回收式;主、副工作索可拆除回收式;直列无级调压速卸式;热熔式。
——此外还可将可回收锚杆(索)分为以下3类。
(1)拆锚型,具体又可分为螺栓式和锚具松落式。
螺栓式的锚固端为螺栓,杆体采用刚性杆体,回收时旋转杆体本身使锚固螺母和杆体分离,便可将杆体轻易回收。
此法需要特殊设备,孔径也大,广泛应用于岩层或煤层的加固工程中。
锚具松落式是采取措施松动锚固端的锚具,从而脱落,便可将钢绞线轻易拔出回收。
(2)强拉失效型,又称定阈型。
在回收时,通过施加超过钢绞线设计抗拔力一定限值的拉力,将设置在锚固段锚固节点中的挤压套张拉失效后将钢绞线强行拉出。
但承载力越高,钢绞线回收所需的拉力也越高。
并且如果锚杆(索)处于工作状况下,锚杆(索)的拉力一旦高于设计值,锚杆(索)便会失效,造成不可估量的后果。
扩大头锚杆施工方案1. 引言扩大头锚杆是土木工程中常用的一种支护结构,广泛应用于基坑、隧道等工程中。
本文档旨在介绍扩大头锚杆施工方案,包括施工前的准备工作、施工步骤和施工注意事项等内容,以确保施工过程安全稳定、工作质量高效。
2. 施工前的准备工作在进行扩大头锚杆施工前,需要进行详细的准备工作,以确保施工的顺利进行。
2.1 确定扩大头锚杆的设计方案在施工前,需要根据工程实际情况和设计要求,确定扩大头锚杆的设计方案。
这包括锚杆的直径、间距、长度等参数的确定,以及锚喷浆料的选择等。
2.2 检查施工现场的条件在施工前,需要对施工现场进行详细的检查,确保施工条件符合要求。
这包括地质条件的评估、地下水位的测定、周边建筑物的影响等内容。
同时,还需要检查施工现场的安全状况,包括地面坚实、无杂物堆积等。
2.3 确定材料和设备的供应计划扩大头锚杆施工需要大量的材料和设备支持,包括锚杆、锚喷浆料、钢筋等。
在施工前,需要确定这些材料和设备的供应计划,以保证施工进度。
3. 施工步骤扩大头锚杆的施工可以分为以下几个步骤:3.1 钻孔钻孔是扩大头锚杆施工的第一步,通过钻孔将锚孔预留在地下。
钻孔需要根据设计要求进行定位和定深,同时要注意控制钻孔的方向和倾斜度。
在钻孔过程中,要及时清理孔口的岩石碎屑,以保证后续施工的顺利进行。
3.2 安装锚杆安装锚杆是扩大头锚杆施工的关键步骤,直接关系到支护结构的强度和稳定性。
安装锚杆时,需要将锚杆插入钻孔中,并使用适当的方法固定锚杆,如注浆、加固等。
在安装过程中,要注意锚杆的长度和间距,并确保每个锚杆的质量。
3.3 浆注浆注是扩大头锚杆施工的重要环节,通过注浆将锚杆与周围土体紧密连接在一起,提高整体的强度和稳定性。
浆注时,需要选择合适的锚喷浆料,按照规定的比例进行配制,并使用专用设备将浆料注入锚孔中。
在注浆过程中,要控制注浆压力和注浆量,确保注浆的均匀和充实。
3.4 后续工作扩大头锚杆施工完成后,还需要进行一些后续工作,以确保施工质量和安全。
关于加强巷修期间锚杆(索)头及托盘回收管理的通知为进一步落实矿精细化管理要求,提高材料回收率,杜绝杂物进系统,达到降本增效、源头控制的目的,制定本管理规定。
一、职责界定:1、承接井下修护工程的各施工单位是所辖范围废旧锚索、锚杆(头)及托盘等回收管理的主体责任单位。
2、动力部修旧中心是地面接收可复用锚杆(索)托盘的主体单位。
3、安技调职能部室、瓦检员、机运部和矿带班人员负责现场巡查、监督管理。
4、调度指挥中心负责核对数量及考核。
二、具体要求:1、各施工单位在刷帮、挑顶期间,严格执行“一班三汇报”制度,要求跟班队长如实汇报工作量,同时汇报当班退掉的锚杆(索)托盘数量和截掉的废旧锚杆(索)头数量,并在现场杂物拣选台账上记录具体数量。
2、各施工单位跟班队长对退掉的托盘和截掉的锚杆(索)头须及时回收至巷道指定位置,要求分类码放整齐,符合标准化要求,严禁存放在操作平台上。
3、各单位对暂存在巷帮的锚杆(索)头、托盘等杂物在不影响质量标准化前提下,原则上一周清理回收一次,若需提前回收时,事先汇报调度现场核对回收数量。
4、各巷修施工单位班长以上管理人员均是现场管理和监督管理的责任人,单位负责人要高度重视并严格履行职责,切实抓好该项工作。
三、考核兑现:1、调度指挥中心根据所施工的排数及施工设计并结合现场实际,核算应该回收的锚杆(索)头和托盘数量,回收率暂定为90%,对未按要求回收的单位罚款500元/次,跟班队长按“三违”处理,并在兑现会通报,单位主要领导罚款100元/次。
2、经调度核查,现场回收数量未达到要求的,每少一个罚款50元/个,跟班队长罚款20元/个,班长罚款10元/个。
3、安技调职能部室、矿带班人员现场查出问题的,及时报调度,由调度按本规定及《杂物拣选规定》执行考核兑现。
4、矿带班人员和调度指挥中心对安监员、瓦检员、机运部皮带巡检员、职能部室其他检查人员现场巡查监督情况及汇报次数进行考核,安监员、瓦检员、皮带巡检员按当班考核,当班未汇报罚款50元/次,职能部室按连续三天未汇报罚款50元/次、连续一周不汇报罚款100元/次。
锚杆扩孔技术及可回收锚索技术1 锚杆扩孔技术国内研究应用情况目前,国内锚杆扩孔技术有四种方法:爆炸扩孔、机械扩孔、水力扩孔及压浆扩孔,分别介绍如下:1)爆炸扩孔,用普通钻头钻至预定孔深后,在钻孔底端装上炸药,引爆后把孔端炸扩成大头。
目前已很少应用。
2)机械扩孔,由扩孔钻头的扩孔叶片旋转张开切削土层,从而形成扩大头。
较有代表性的是台湾学者卢锡焕发明的保壮PCBA扩孔钻头,该扩孔钻头与钢绞线连接,钻头作为锚索的一部分永存于地下,只能一次性使用,不能回收,因而成本较高,其钻头需在离心力作用下展开,当地层复杂或地层较硬时,孔径扩大程度难以把握。
此外,尚有一些其他的机械扩孔技术,但均不够稳定成熟,应用不普遍,尤其不适用于全风化、强风化岩。
3)水力扩孔,即采用高压旋喷技术来扩大孔径,对锚固段端部或全段实施高压旋喷,使该段形成扩大头或扩大径。
该法的缺点是:对不同地层,扩孔直径不稳定,施工中不容易掌握,扩孔效果难以检测和保证;高压旋喷形成的扩大头系水泥土体,水泥土体的强度及固结龄期因土层不同而差异很大。
4)压浆扩孔,采用二次灌浆或双层管双栓塞注浆法来扩大孔径。
该法的缺点是:不适用于硬塑或坚实以上的地层。
扩大孔径不规则,也不容易掌握。
该法只适用于软弱土,成本较高,优势不明显,应用较少。
本发明的扩孔专利技术的特点本发明的扩孔专利技术是机械扩孔技术的一种,具有以下特点:1)扩孔可靠,扩孔概率及效果稳定,均达到100%,处于国内领先水平。
已施工应用于多个实际工程,检测结果表明100%合格。
2)适用范围很广,适用于第四系土层及全风化、强风化岩层(甚至可在中风化软岩扩孔),适用于任何角度之钻孔,扩孔孔径可从φ130→φ400~φ600,还可以扩得更大(只要设备动力允许)。
3)显着提高抗拔力,节约工程总造价。
与相同长度锚杆相比,抗拔力可提高1~2倍以上;显着节约工程总造价,一般可节约15%~30%;4)可在钻孔中的任何位置局部扩孔,形成分段扩孔锚杆(索),且操作非常简单。
