建筑施工技术第1章
- 格式:ppt
- 大小:19.89 MB
- 文档页数:41
《建筑施工技术》第一章:建筑施工概述教学目标:1. 了解建筑施工的基本概念、分类和流程。
2. 掌握建筑施工的主要环节和施工方法。
3. 熟悉建筑施工中的安全管理和质量控制。
教学内容:1. 建筑施工的基本概念和分类。
2. 建筑施工的流程和主要环节。
3. 建筑施工中的安全管理。
4. 建筑施工中的质量控制。
教学步骤:1. 导入:通过展示建筑施工现场的图片,引起学生对建筑施工的兴趣。
2. 讲解:详细讲解建筑施工的基本概念、分类和流程。
3. 案例分析:分析一些成功的建筑施工案例,让学生了解建筑施工的实际应用。
4. 讨论:让学生讨论建筑施工中的安全管理和质量控制的重要性。
教学资源:1. 建筑施工现场图片。
2. 建筑施工案例资料。
教学评估:1. 课堂问答:检查学生对建筑施工基本概念的理解。
2. 小组讨论:评估学生对建筑施工流程和安全管理的理解。
《建筑施工技术》第二章:建筑材料教学目标:1. 了解常见建筑材料的种类和特性。
2. 掌握建筑材料的使用方法和质量要求。
3. 熟悉建筑材料在施工过程中的储存和运输。
教学内容:1. 常见建筑材料的种类和特性。
2. 建筑材料的使用方法和质量要求。
3. 建筑材料在施工过程中的储存和运输。
教学步骤:1. 导入:通过展示不同建筑材料的样品,引起学生对建筑材料的兴趣。
2. 讲解:详细讲解常见建筑材料的种类、特性和使用方法。
3. 实验演示:进行建筑材料的实验演示,让学生了解建筑材料的质量要求。
4. 讨论:让学生讨论建筑材料在施工过程中的储存和运输的重要性。
教学资源:1. 不同建筑材料的样品。
2. 建筑材料实验设备。
教学评估:1. 课堂问答:检查学生对常见建筑材料的理解。
2. 实验报告:评估学生对建筑材料质量要求的掌握。
《建筑施工技术》第三章:建筑施工工艺教学目标:1. 了解常见建筑施工工艺的流程和操作方法。
2. 掌握建筑施工工艺的技术要求和质量控制。
3. 熟悉建筑施工工艺中的安全注意事项。
《建筑施工技术》作业习题第一章土方工程一、选择题1、常用于工程中评定土体密实程度的方法是土体的()A、孔隙比B、孔隙率C、天然密度D、干密度2、现场采用机械夯实是一种常用及比较有效的土方回填方法,但要根据所采用的施工机械对土方的铺土厚度规定,如规范规定采用蛙式打夯机要求填土每层的铺土厚度不大于()。
A、200mmB、250mmC、300mmD、无特殊规定3、反铲挖土机的特点是()A. 直上直下,自重切土 B、后退向下,自重切土C、后退向下,强制切土D、前进向上,强制切土4、在土方的填筑与压实的施工中,下列说法错误的是()A. 含水量过大的黏土、含大量有机质的土和冻土均不应作为回填土。
B. 平滚碾既适合碾压砂土也适合碾压粘性土,羊足碾只适合用于碾压砂土。
C. 影响填土压实的因素有:压实功、土的含水量和每层铺土厚度。
D. 填土压实的质量检查可用“环刀法”测定土的干密度来检查。
5、轻型井点降水时,抽水设备的选择主要取决于()A、总管长度B、井点关根数C、井点管埋设深度D、平面布置形式6、正铲挖土机的特点是()A、直上直下,自重切土B、后退向下,自重切土C、后退向下,强制切土D、前进向上,强制切土二、判断题1、填土的压实方法一般有碾压法、夯实法和振动压实法。
()2、土越坚硬,难开挖,则它的可松性系数越小。
()3、初步确定场地设计标高的原则是“填挖平衡原则”()4、土的天然含水量是指图中水的质量与土的总质量之比()5、土的孔隙比是指图中孔隙体积与固体体积之比()6、边坡坡度i=B/H ( )三、简答题1、单斗挖土机按工作装置不同可分为哪几种?各自的挖土特点是什么?2、填土压实的方法有那些?影响填土压实的因素有那些?3、基坑(槽)开挖应遵循的原则。
4、影响填土压实的因素有哪些?5、常用的人工降低地下水位的方法有哪些?6、流沙形成的原因是什么?如何防治?7、试述推土机、铲运机、挖土机的特点、使用范围和提高工作效率的方法。
第一章土方工程思考题1.1土方工程按施工内容与方法不同一般分为哪几类?答:土方工程按施工内容和方法的不同,一般包括以下四项:1.场地平整2.基坑(槽)及管沟开挖3.地下大型土方开挖4.土方填筑1.2 土的工程性质有哪些?指出土的可松性对土方施工有何影响?答:土的工程性质有:土的质量密度、可松性、含水量和渗透性。
土的可松性对土方施工的影响:土的可松性程度用可松性系数表示,可松性系数对土方的调配,计算土方运输量、填方量及运输工具都有影响,尤其是大型挖方工程,必须考虑土的可松性系数。
1.3 试述场地平整土方量计算步骤及方法?答:计算步骤及方法:1.场地设计标高的确定(1)初步确定场地设计标高(2)场地设计标高的调整1)土的可松性影响2)借土与弃土的影响3)泄水坡度的影响2.场地平整土方量计算(3)方格网法1)计算场地各方格角点的施工高度2)确定零线3)计算场地方格挖填土方量4)计算场地边坡土方量(4)断面法沿场地取若干个相互平行的断面(当精度要求不高时,可利用地形图定出,若精度要求较高,应实地测量定出),将所取得每个断面(包括边坡断面)划分为若干个三角形和梯形,如图所示,则面积为f1=h1d1/2f2=(h1+h2)d2/2某一断面面积为Fi=f1+f2+f3+…+fn若d1=d2=…=d3=d,则Fi=d(h1+h2+…+hn-1)设各断面面积分别为F1,F2,…,Fm.,相邻量断面间的距离依次为L1,L2,…,Lm,则所求土方量体积为V=(F1+F2)*L1/2+(F2+F3)*L2/2+…+(FM-1+FM)*LM-1/21.4场地平整和土方开挖施工机械有哪几类?答:场地平整施工中常用的施工机械有推土机和铲运机。
单斗挖土机是基坑开挖中最常用的一种机械。
按其行走装置的不同可分为履带式和轮胎式两类,按其传动方式可分为机械传动及液压传动两种。
根据工作的需要,单斗挖土机可更换其工作装置,按其工作装置的不同,又可分正铲,反铲,拉铲和抓铲等。
建筑施工技术学习要点及练习题第1章土方工程1.土木工程概述(1)土方工程施工特点。
(2)土的工程性质【密度、渗透性、可松性】。
(3)土的工程分类。
2.土方边坡与土壁支护(1)土方边坡的概念、表示方法及影响土方边坡稳定的因素。
(2)土壁支护的概念及类型。
(3)加固型支护的类型、施工原理、施工方法及各自适用范围。
(4)支挡型支护的类型及适用范围。
(5)土层锚杆的概念、构造、类型、施工工艺及特点。
(6)土钉墙的概念、构造、施工工艺及特点。
3.人工降低地下水位(1)集水坑降水法的原理及设置。
(2)流砂发生的原因及防治措施。
(3)常用井点降水的类型及适用范围。
(4)轻型井点系统的设备组成、井点布置、涌水量计算以及施工与使用。
(5)井点降水对邻近建筑物的影响和预防措施【截水、回灌】。
4土方填筑与压实(1)填土压实的质量标准。
(2)填方土料的选择和填筑要求。
(3)三种填土压实方法及适用范围。
(4)影响填土压实质量的因素。
【压实功、含水量、铺土厚度】5土方工程机械化施工(1)推土机构造、性能及适用范围。
(2)单斗挖土机(正铲、反铲、拉铲、抓铲)的作业方式及适用范围。
⋅2⋅建筑施工技术学习要点及练习题2/42【本章综合练习】一、判断正误题1.土石工程分类是按土石的力学性质来分类的。
()2.土方工程中按照土的开挖难易程度,将土分为八类。
()3.一般来说,黏性土的边坡可陡些,砂性土的边坡则应平缓些。
()4.深层搅拌法主要用于加固软土地基。
()5.深层搅拌法适用于砂土、黏性土、湿陷性黄土、淤泥质土的地基加固。
()6.流砂防治的途径必须是减小动水压力。
()7.流砂现象最容易发生在黏土中。
()8.井点降水时,一般应连续抽水。
()9.施工降水应在基础垫层施工完成后才能停止。
()10.换土回填时,各类土应掺和均匀后使用。
()11.压实遍数与压实质量效果成正比关系。
()12.抓铲挖土机的挖土特点是“直上直下,自重切土”。
()13.拉铲挖土机的挖土特点是“直上直下,自重切土”。

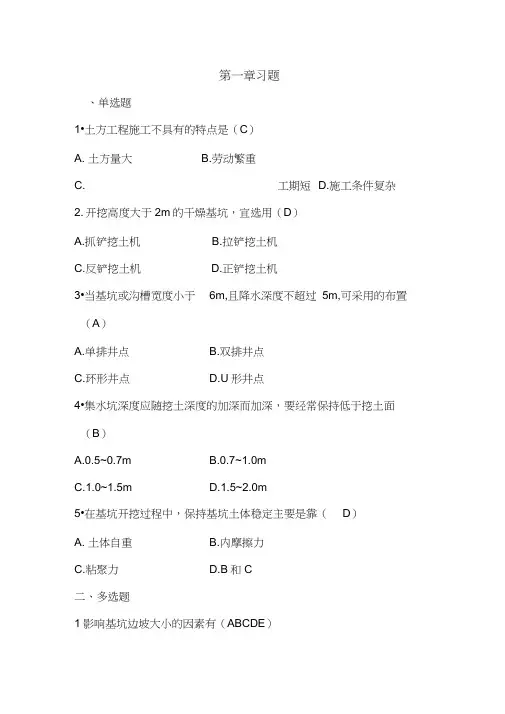

第一章习题、单选题1•土方工程施工不具有的特点是(C)A. 土方量大B.劳动繁重C. 工期短D.施工条件复杂2. 开挖高度大于2m的干燥基坑,宜选用(D)A.抓铲挖土机B.拉铲挖土机C.反铲挖土机D.正铲挖土机3•当基坑或沟槽宽度小于6m,且降水深度不超过5m,可采用的布置(A)A.单排井点B.双排井点C.环形井点D.U形井点4•集水坑深度应随挖土深度的加深而加深,要经常保持低于挖土面(B)A.0.5~0.7mB.0.7~1.0mC.1.0~1.5mD.1.5~2.0m5•在基坑开挖过程中,保持基坑土体稳定主要是靠(D)A. 土体自重B.内摩擦力C.粘聚力D.B和C二、多选题1影响基坑边坡大小的因素有(ABCDE)A.开挖深度B. 土质条件D. 施工方法C.地下水位E. 坡顶荷载2. 下列各种情况中受土的可松性影响的是(AB )A.填方所需挖土体积计算B.确定运土机具数量C.计算土方机械生产率D. 土方平衡调配E.场地平整3. 在轻型井点系统中,平面布置的方式有(ABCE)A.单排井点B.双排井点C.环状井点D.四排井点E.二级井点4•影响填土压实质量的因素有(BCD)A. 土料的种类和颗粒级配B.压实功C. 土的含水量D.每层铺土厚度E.压实遍数5.正铲挖土机的作业特点有(BDE)A.能开挖停机面以上1~4类土B.挖掘力大C.挖土时,直上直下自重切土D.生产效率高E.宜于开挖高度大于2m的干燥基坑清代红顶商人”胡雪岩说:做生意顶要紧的是眼光,看得到一省,就能做一省的生意;看得到天下,就能做天下的生意;看得到外国,就能做外国的生意。
”可见,一个人的心胸和眼光,决定了他志向的短浅或高远;一个人的希望和梦想,决定了他的人生暗淡或辉煌。
人生能有几回搏,有生不搏待何时!所有的机遇和成功,都在充满阳光,充满希望的大道之上!我们走过了黑夜,就迎来了黎明;走过了荆棘,就迎来了花丛;走过了坎坷,就走出了泥泞;走过了失败,就走向了成功!一个人只要心存希望,坚强坚韧,坚持不懈,勇往直前地去追寻,去探索,去拼搏,他总有一天会成功。
土方工程1.填空题1.土方工程的施工往往具有 _____ 、_______ 、_______ 等特点。
2.土方施工中,按照 _________ 划分,土町分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3.土方施工屮要考虑土的可松性,是由于土方工程量是以_________ 來计算的,土的可松性用___________ 来表示。
4.场地平整用三角棱柱体确定初步设计标高的计算公式__________ 土方量计算中部分填挖方时的计算公式V沪_____________ :V沪____________________5.最佳设计平而既能使 _______ 乂能保证___________ , 一般可用________ 方法求解。
6.影响土方边坡稳定的因素主要冇_____________________7.计算水井系统时,水井可分成___________________8.-般轻型井点的管路系统包括____________________9 •填土的压实方法有___________ 其中___________________ 适用于非粘性土10.防治流砂的方法有_____________________11.挖土机根据工作装置可分成_______________ 等类型。
2.是非题:1、动水压力GD的大小与水力坡度i成正比,与地下水渗流路程L成反比。
2、当动水压力GD人于土的浮重度Y\v'时,土粒便会产牛流砂现象。
3、井点平面环形布置运用于人面积基坑降水。
如采用U形布置,则井点不封闭的一段应设在基坑的任一短边位置。
4、集水井的开挖随基坑逐层开挖,并保持低于挖土面1.0^2. 0m.5、土的渗透系数小于0. lm/d时,应选择喷射轻型井点降水。
6、计算坏状井点管的埋深公式h^hl+Ah+iL中,L为取短边总管长度的二分之一。
7、群井系统涌水量计算公式中的x0为环状井点系统的假想半径,其适用条件为总管的长边与短边之比不大于3。
《建筑施工技术》第一章:建筑施工概述一、教学目标1. 了解建筑施工的基本概念、流程和特点。
2. 掌握建筑施工中的主要环节和关键因素。
3. 了解建筑施工行业的发展趋势和现状。
二、教学内容1. 建筑施工的基本概念2. 建筑施工的流程和特点3. 建筑施工的主要环节4. 建筑施工的关键因素5. 建筑施工行业的发展趋势和现状三、教学方法1. 讲授法:讲解建筑施工的基本概念、流程和特点。
2. 案例分析法:分析典型建筑施工案例,深入了解建筑施工的主要环节和关键因素。
3. 讨论法:分组讨论建筑施工行业的发展趋势和现状。
四、教学准备1. 教材:《建筑施工技术》2. 课件:建筑施工流程图、案例图片等3. 视频资料:建筑施工实况录像五、教学步骤1. 引入新课:通过展示建筑施工的图片,引导学生思考建筑施工的基本概念。
2. 讲解建筑施工的基本概念,引导学生理解建筑施工的流程和特点。
3. 分析典型建筑施工案例,让学生深入了解建筑施工的主要环节和关键因素。
4. 分组讨论建筑施工行业的发展趋势和现状,分享讨论成果。
5. 总结本节课的主要内容,布置作业。
《建筑施工技术》第二章:建筑施工准备一、教学目标1. 了解建筑施工准备的基本内容和要求。
2. 掌握建筑施工图纸的阅读和理解方法。
3. 了解建筑施工中的材料准备和施工机具选择。
二、教学内容1. 建筑施工准备的基本内容和要求2. 建筑施工图纸的阅读和理解方法3. 建筑施工中的材料准备4. 建筑施工中的施工机具选择三、教学方法1. 讲授法:讲解建筑施工准备的基本内容和要求。
2. 案例分析法:分析典型建筑施工图纸,培养学生阅读和理解能力。
3. 实践教学法:参观建筑施工现场,了解材料准备和施工机具选择实际情况。
四、教学准备1. 教材:《建筑施工技术》2. 课件:建筑施工图纸、材料和施工机具图片等3. 视频资料:建筑施工现场实况录像4. 建筑施工图纸:用于学生阅读和理解练习五、教学步骤1. 引入新课:通过展示建筑施工现场图片,引导学生思考建筑施工准备的基本内容和要求。
《建筑施工技术》第一章土方工程施工填空题1.土方边坡的大小主要与土质、开挖深度、开挖方法、边坡留置时间的长短、边坡附近的各种荷载情况及(排水情况)有关。
2.当地质条件良好,土质均匀且地下水位低于基坑(槽)或管沟底面标高时,挖方边坡可做成(直立壁不加支撑)。
3.颗粒细、均匀、松散、饱和的(非黏性土),容易发生流砂现象。
4.管路系统包括滤管井点管,弯联管及(总管)等。
5.用W5型真空泵时不大于(100m)6.井点降水工作结束后所留的井孔,必须用砂砾或(黏土)填实。
7.喷射井点分为喷水井点和(喷气井点)。
8.适用于抽水量大,降水较深的(砂类土层),降水深可达(50m)以内。
9.压实机械根据压实的原理不同,可分为冲击式、碾压式和(振动压实机械)三大类。
10.土在这种含水量的条件下,使用同样的压实功进行压实。
所得到的密度最大,各种土的(最佳含水量)和最大干密度。
11.冻土爆破(200m)以内应无高压线。
12.雨期施工时施工现场重点应解决好截水和(排水)问题。
第二章地基处理与基础工程施工填空题1砂和砂石地基密实度现场实测方法:(采取环刀取样法)2.当土的含水量稍高,易夯成(橡皮土)3.振冲地基按加固机理和效果不同,可分为振冲置换法和(振冲密实法)4.深基础主要有桩基础、墩基础、沉井和(地下连续墙)5.成桩的质量检验有两种基本方法:一种是静载试验法(或称破损实验);另一种是(动测法)(或称无破损实验)6.(动测法),又称动力无损检测法第三章砌筑工程施工填空题1.外脚手架沿建筑物外围从地面搭起,即可用于外墙砌筑,又可用于(外装饰施工)。
其主要形式有多立杆式、门式、(桥式)等。
2.多立杆式脚手架主要由立杆、纵向水平杆(大横杆)、横向水平杆(小横杆)、(斜撑)、脚手架等组成。
3.当外墙砌筑高度超过(4m)或立体交叉作业时,还必须在脚手架外侧设置(安全网)。
4.砂浆强度等级是以边长为(7.07cm)的立方体试块。
5.一般要求灰缝(横平竖直),砂浆饱满,薄厚饱满,砌块应上下错缝,内外搭砌,接槎牢固,墙面垂直。
建 筑 施 工 技 术 作 业 1(第一章)一. 名 词 解 释1. 土的可松性: 自然状态下的土,经开挖后,其体积因松散而增加,以 后虽然经回填压实,仍不能恢复成原来的体积,这种性质,称为土的可松性. P22 .土方边坡: 土方边坡的坡度以其高度h 与底宽b 之比表示(图1.11), 即: 土方边坡的坡度=1/m=h/b式中:m 称为坡度系数 p43. 土层锚杆: 土层锚杆是埋入土层深处的受拉杆件,一端与工程构筑物相连,一端锚固在土层中,以承受由土压力,水压力作用产生的拉力,维护支护结构的稳定. P12 姓 名:________________ 学 号:________________ 得 分:________________ 教师签名:_______________4. 土钉支护: 基坑开挖的坡面上,采用机械钻孔,孔内放入钢筋并注浆,在坡面上安装钢筋网,喷射厚度为80~200mm的C20混凝土,使土体,钢筋与喷射混凝土面板结合为一体,强化土体的稳定性.这种深基坑的支护结构称为土钉支护. P155. 动水压力:流动中的地下水对土颗粒产生的压力称为动水压力.p196. 流砂现象: 采用集水坑降水法开挖基坑,当基坑开挖到地下水位以下时,有时坑底土会形成流动状态,随地下水涌入基坑,这种现象称为流砂现象. P197. 土的最优含水量: 在压实机械和压实遍数相同的条件下,使填土压实获得最大密实度时的土的含水量,称为土的最优含水量. P408. 压实系数: 压实系数是土的施工控制干密度和土的最大干密度的比值. P36一、填空题1.土方工程按照开挖难易程度,分为松软土、坚土等八类。
P3 2.流砂的防治途径主要是减少或平衡动水压力或改变动水压力的方向。
P203.基坑坑壁的支护型式有加固型支护、支护型支护以及两种支护型式结合使用的混合型支护三种。
P74.基坑降水的方法有集水坑降水法和井点降水法两种。
p16 5.土方边坡坡度是以挖方深度(或填方高度)H 与其边坡底宽B 之比表示的。
