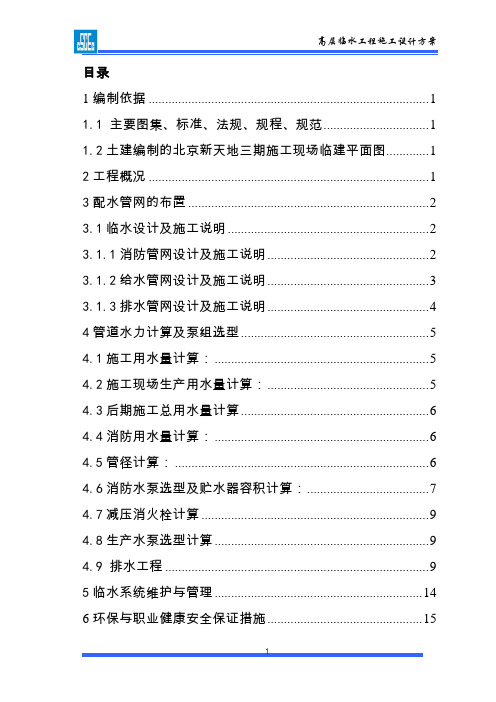

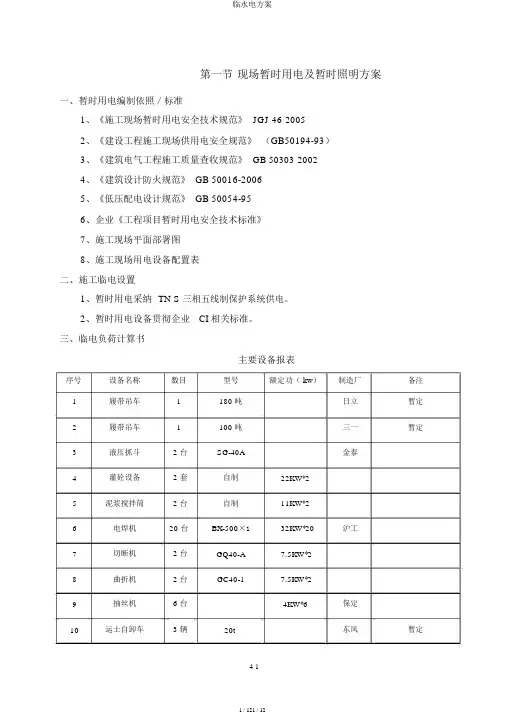

第一节现场暂时用电及暂时照明方案一、暂时用电编制依照/标准1、《施工现场暂时用电安全技术规范》JGJ 46-20052、《建设工程施工现场供用电安全规范》(GB50194-93)3、《建筑电气工程施工质量查收规范》GB 50303-20024、《建筑设计防火规范》 GB 50016-20065、《低压配电设计规范》 GB 50054-956、企业《工程项目暂时用电安全技术标准》7、施工现场平面部署图8、施工现场用电设备配置表二、施工临电设置1、暂时用电采纳TN-S 三相五线制保护系统供电。
2、暂时用电设备贯彻企业CI 相关标准。
三、临电负荷计算书主要设备报表序号设备名称数目型号额定功( kw)制造厂备注1履带吊车1180 吨日立暂定2履带吊车1100 吨三一暂定3液压抓斗 2 台SG-40A金泰4灌砼设备 2 套自制22KW*25泥浆搅拌筒 2 台自制11KW*26电焊机20 台BX-500×132KW*20沪工7切断机 2 台GQ40-A7.5KW*28曲折机 2 台GC40-17.5KW*29抽丝机 6 台4KW*6保定10运土自卸车 3 辆20t东风暂定11发掘机 1 台小松 200小松暂定12装载机 1 台ZL30C柳工暂定13除砂机 1 台黑旋风46KW宜昌14超声波检测仪 1 台上海勘察15泥浆泵 4 台3LM11KW*416导管 2 套ф 250*45m*2海宁17二氧化碳保护焊 1 台36KW18展转钻机 1 台套GPS-20C37KWΦ 1000mm桩成孔19展转钻机 1 台套GPS-20C37KWΦ 800mm桩成孔20汽车吊 1 台25t制笼21履带吊 1 台100t钢筋笼、双套管安置22泥浆泵 4 台3PNL22KW循环泥浆23刮刀钻头 3 个Φ 1000钻孔24刮刀钻头 2 个Φ 800钻孔25刮刀钻头 1 个Φ 1400钻孔26空压机 1 台L-10m3/1MPa55KW循环泥浆27导管125mФ 250mm/δ 4mm灌输混凝土28电焊机7 台BX1-50022KW钢筋笼制作29直螺纹连结设备 4 台套3KW带肋钢筋车丝30钢筋切割机 1 台4KW钢筋加工31钢筋曲折机 1 台GJ-40 2.2KW钢筋加工32泥浆旋流除砂器 2 台FXJ-250 5.5KW办理泥浆33压浆泵 1 台250 型18.5KW后压浆34制浆机 1 台ZJ150011KW后压浆35现场照明100KW估量36办公照明30KW估量负荷计算功功率计算Pc=Kd*Pe无功功率计算Qc= Pc*tanΦ视在功率计算Sc=p c2+q c2式中 Pc—用电设备组的有功计算负荷kW;Qc—用电设备组的无功计算负荷kVar ;Sc —用电设备组的视在计算负荷kVA;K d—用电设备组的需要系数。
目录1编制依据 (1)1.1 主要图集、标准、法规、规程、规范 (1)1.2土建编制的北京新天地三期施工现场临建平面图 (1)2工程概况 (1)3配水管网的布置 (2)3.1临水设计及施工说明 (2)3.1.1消防管网设计及施工说明 (2)3.1.2给水管网设计及施工说明 (3)3.1.3排水管网设计及施工说明 (4)4管道水力计算及泵组选型 (5)4.1施工用水量计算: (5)4.2施工现场生产用水量计算: (5)4.3后期施工总用水量计算 (6)4.4消防用水量计算: (6)4.5管径计算: (6)4.6消防水泵选型及贮水器容积计算: (7)4.7减压消火栓计算 (9)4.8生产水泵选型计算 (9)4.9 排水工程 (9)5临水系统维护与管理 (14)6环保与职业健康安全保证措施 (15)6.1防止噪声污染的各项措施 (15)6.2 施工现场“三废”管理办法 (16)6.3 危险物品识别 (16)7临水平面布置图及消防泵房大样图 (17)1编制依据1.1 主要图集、标准、法规、规程、规范1.2土建编制的施工现场临建平面图2工程概况3配水管网的布置该工程于现场基坑东部设有供水接口,入水管径DN125;于现场东侧、西侧设有两处污水接口。
因该工程共有五栋主塔楼,均为地上部分28层,因此对该工程的临水水力计算将以其为基准进行最不利点选定及消防水泵扬程计算。
3.1临水设计及施工说明总水源来自东侧两处部队供水管线,在此设置两处水表井,入口管径DN125,现场采用环状管网供水,管道材质焊接钢管,刷两遍沥青,焊口处着重处理,干管直径DN100。
室外管道埋地敷设,埋深1.2m,有车辆通道处加设套管,如遇排水管井位置,环绕避开。
3.1.1消防管网设计及施工说明3.1.1.1室外消防管网室外消防管道为环状,消火栓选择单出口DN65地下式消火栓,采用喷嘴19mm的直流水枪,配25m /DN65mm麻质水龙带,水枪充实水柱13m,每隔50米设置一具,现场一共12具。

施工现场临时用电、用水方案一、编制依据1、《施工现场临时用电安全技术规程》JGJ46-882、《电气装置安装工程施工及验收规范》3、《建筑电气安装工程图集》4、《建筑施工安全检查标准》JGJ59-995、《建筑工程施工现场供电安全规范》GB50194-936、本工程主要施工机具需用计划表施工总平面布置图7、现场勘察情况8、建设单位提供施工电源容量及位置二、工程概况1、工程名称:重庆市广恒食品开发有限公司年加工5000吨休闲食品厂房二期工程2、工程地点与位置:重庆市长寿区葛兰工业园区,紧邻102省道3、建设规模:占地面积约0.85公顷,其中建筑基底3899.92平方米,道路面积1713.61平方米,绿化面积约1072.20平方米,总建筑面积16120.91平面,建设内容包括A栋厂房、B栋厂房、门卫室、污水处理设备用房、消防水泵房。
4、工期要求:开工日期年月日,竣工日期为年月日,合同工期总日历天数天。
5、质量要求:符合《工程施工质量验收规范标准》6、工作量范围:A栋厂房、B栋厂房、门卫室、污水处理设备用房、消防水泵房施工图的全部内容。
(不含水、电,防雷等。
)三、临时用电(一)主要施工用电设备及负荷情况1、现场有业主提供变配电箱位于会馆东北侧,总容量为320KVA.施工考虑从变配电箱用电缆接主现场2、确定一级配电箱的位置及其配电线路的走向1)电源从变配电箱引出,现场施工用电电压为380V,照明电压为220V变配电箱内有完整的配电设备,可由分闸电缆引出至一级配电箱。
2)现场临时用电在准建酒店与进会馆路东北侧设一个一级配电箱负责酒店与豪华客房施工用电。
3)一级配电箱位置做配电室,并悬挂警告标牌,一级配电箱下设二级配电箱,二级配电箱下设三级配电箱,开关箱以下为用电设备,做到“一机,一闸,一箱,一漏”详见《名流合肥紫蓬湾旅游综合项目于运动会馆扩建工程临时施工用电总平面图》3、负荷计算1)结构施工阶段用电负荷主要包括塔吊、对焊机、龙门吊和其他中小型设备。
7.3 施工现场临时用水方案
(1)概况
本工程业主提供一处临水接驳点。
现场拟开设两处大门,每个大门处设置一个门卫,门口设置洗车槽,并铺设长、宽不少于3m 的加湿麻袋或地毯,以使驶出工地的运输车辆清洗干净。
现场临时用水布置详见施工平面布置。
7.4施工现场临时用电方案
(1)概述
本工程现场由业主提供2处电源接驳点,靠近电源点处设置一个配电房内设2台一级配电箱,现场临时用电布置详见施工平面布置。
(2)临时用电计算
现场最高峰设备机械用电量统计
(3)用电布置情况
施工用电沿外围墙内侧和施工便道边埋地敷设。
施工用电分别由配电房引至塔吊、施工电梯、钢筋加工棚及其它用电点。
各用电点设总配电箱,各施工用电接口设分配电箱,每台用电机械设备各相应配备一台开关箱。
根据施工阶段的转换,用电线路也随用电设备的增加或减少而改变。
(4)布线原则
遵循生产生活用电分路的原则,由配电房引三相五线至各用电点,做到三级配电二级保护,并实行“一机、一闸、一漏、一箱”。
从配电房向各用电点用 YJV 电缆沿外围墙内侧或施工便道边埋地敷设。
施工现场保护零线的重复接地应不少于 3 处。
如果施工现场一旦出现意外停电,必须保证重要施工工序的连续进行,不能影响正常的施工进度,所以必须在现场配制适当的备用电源。
确保2台塔吊、2台施工电梯、2台振动棒、1台消防水泵能正常运转,现场必须配备1台315KVA的柴油发电机组备用电源才能满足停电时应急施工需求。
发电机组型号为THK-300G,机组额定功率315kw。

临水、临电配套作业指导书临水、临电配套作业指导书临水、临电配套作业指导书提要:向营业室申请临时供电。
填写“用户用电申请单”,提交申请报告,标明临时变电站位置的总平面图以及施工装机容量更多精品源自表格临水、临电配套作业指导书1.作业目的按照项目建设进度控制节点制订工作计划,保证在项目前期三通一平完成时,办全所有的申办和报批的手续,完成施工施工时的临时用水、用电配套工程。
2.主管岗位项目经理:督促检查主办岗位的作业。
主办岗位设备工程师:具体经办本项作业。
3.作业描述临时施工用水:拟写临时施工用水报告,盖好公章。
按自来水公司业务受理的区域范围,持上述报告及以下资料送交自来水公司业务发展中心(分浦东、市南、闵行、市北有限公司)。
接水前期业务办理记录卡(复印件),征询用水批复意见(复印件),/500总平面图,/500地下管线图,地块总平面图,项目批文。
七天内经办人员到现场调查核实,之后由经办人员拟定接水方案上报公司审核。
接到付费通知后,办理付费手续。
付费后一月内安排施工(特殊情况除外)。
移交施工总包单位,水费由施工总包单位承担。
临时施工用电:临时施工用电(高低压划分:低压单相220伏,三相380伏;高压10千伏及以上)。
向营业室申请临时供电。
填写“用户用电申请单”,提交申请报告,标明临时变电站位置的总平面图以及施工装机容量,地下综合管线图,项目批文。
高压工询现场踏勘,设计临电供电方案,进行外线设计,编制预算。
供电方案确定后由营业室通知临时电用户(低压7个工作日、高压20个工作日),。
用户收到方案后30天内缴纳供配电贴费与临时用电施工费用,同时与用户协商确定送临电日期,用户自行采购或委托供电局采购变电设备。
用户进行箱式变压器的土建施工,供电局进行箱式变压器的安装及外线施工,然后进行电试、监察验收、挂表送电。
临电设施移交总包单位,电费由总包单位承担,待正式供电完成后由设备工程师向供电局办理销户拆除手续。
临时施工用电应按规定标准缴纳供配电贴费:当临时用电设施在6个月内(接电日至报拆日止,下同)拆除者,全额退还;拆除时间在6个月至12个月者,退还75%;12个至24个月者,退还50%;24个月至36个月者,退还25%;超过36个月者,贴费不退。
施工现场临电、临水方案1临电方案本工程根据招标文件说明,中标后我公司负责购置从业主提供630KVA施工现场箱变接口至站厅、站台各工作现场及生活区用电处的电缆、配电柜、电表等设备及材料,在接受配电之日起,在整个施工期间,维护配电设施,保证其安全运行,负责对本工程的实施与缺陷修复以及职工生活所需全部电力(包括提供监理工程师驻地的用电)的供应,并根据工程需要配备发电机组,作为后备电源。
进入施工场地的同时,由驻地监理工程师协调我公司(地盘管理者)向其它承包商提供电源接口,并办理相关手续。
1.1临时用电设计概述按照《建筑工程施工现场供用电安全规范》(GB50194-93)的规定。
结合本标段安装工程施工面积大、用电施工承包商多、负荷点移动性大的特点,施工用电采用树干—放射为主要方式的混合配电方式,用电量均根据每个站施工高峰时期使用计算。
自临时用电变压器引三路电源供给地面上临时设施用电、站内施工用电、隧道区间施工用电总配电箱。
站内自用电总配电箱引两个回路架空敷设供各点动力箱和照明箱接入电源。
站厅层、站台层根据施工用电的情况,设置配电箱(原则上通道每隔20米设置配电箱一台)。
配电箱内的漏电开关额定电流不小于60A,漏电动作电流不超过30mA,作为施工用电的机具接线点。
在站台层、站厅层分别设置照明配电箱,各层独立控制,确保临时用电不被其它施工面因其它原因造成断电影响。
地面上临时设施的用电分为办公用电、加工场区用电、其它临时设施用电三个回路。
分别由架空线路引至各用电设备,其中加工场动力用电应采取一机一闸的方式供电。
隧道区间内施工用电线路设置三级配电,一级配电设置于供电电源附近;二级配电设置于供电电源下车站内,一级配电与二级配电间线路采用三相五线制;三级配电设置于区间遂道内,为进场承包商提供照明及小型机具供电,采用单相三线制,即相线、零线和接地线。
设备调试试运转原则上使用正式电源,如正式电源不能投入时,对于用电负荷较大的设备试车时需事先计算用电负荷容量,征求监理或业主同意后方可使用临时电源。

建筑工程临时用电设计手册
建筑工程临时用电设计手册是一本详细说明建筑工程临时用电设计原则、规范和注意事项的手册。
它包含了建筑工程临时用电系统的设计要求、电气设备的选择和布置、电缆敷设和连接方式、用电安全措施等相关内容。
以下是一个建筑工程临时用电设计手册的目录示例:
1. 介绍
1.1 设计目的和范围
1.2 使用者
1.3 相关文件和参考标准
2. 临时用电系统设计原则
2.1 安全性原则
2.2 可靠性原则
2.3 经济性原则
2.4 灵活性原则
3. 临时用电设备的选择与布置
3.1 临时用电设备的种类和功能
3.2 设备的功率和容量计算
3.3 设备的布置和摆放要求
3.4 设备的连接方式和维修保养要求
4. 电缆敷设和连接方式
4.1 电缆敷设的要求和注意事项
4.2 电缆的选择和规格
4.3 电缆的敷设和保护
4.4 电缆的接头处理和连接方式
5. 用电安全措施
5.1 临时用电系统的接地保护
5.2 电气设备的漏电保护和过载保护
5.3 用电设备的操作和维护要求
6. 施工现场临时用电的管理
6.1 用电需求的计划和预测
6.2 用电设备的调试和运行
6.3 用电设备的检查和维修
6.4 临时用电系统的移交和报废
以上仅为建筑工程临时用电设计手册的一个简要示例,具体内容可根据不同项目的特点和需求进行补充和调整。
手册中应包含全面、清晰的设计要求和操作指南,以确保临时用电系统的安全、可靠和经济运行。

上海绿地集团陕西西咸空港置业有限公司空港·绿地新城1.1期示范区临水、临电施工组织设计第一章编制依据《低压配电设计规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99第三章临电施工方案一、设计意图本工程位于西咸新区新城六路以南,属于农村开发项目,用水、用电难度大,考虑施工安全及施工进度的重要性,本工程采用施工、生活独立用电的方式,在本工程项目内单独设立变电所,在施工现场设立独立总配箱,以方便施工过程中的用电需求。
保证本工程的施工安全、质量、进度及形象,打造一个省级文明工地,为创建文明西安添砖加瓦。
空港·绿地新城1.1期示范区涵盖面积内总设五个二级分配箱,分别覆盖材料加工区、塔吊、现场用电和现场照明以及备用应急箱,经计算本工程示范区总共需要用电量为:总的有功功率130.964 kW;总的无功功率147.818 kvar;总的视在功率197.489 kVA;总电流 300.062 A。
现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。
根据施工现场用电设备布置情况,总箱进线采用导线直接埋地敷设,干线采用直接埋地敷设,用电器导线采用空气明敷/架空线路敷设。
布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护。
按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。
各二级分配箱配线要求详见计算书二、施工现场用电量统计表:三、设计内容和步骤1、现场勘探及初步设计:(1)本工程所在施工现场范围内施工前无各种埋地管线。
(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。
