建筑电气工程检验批划分标准
- 格式:doc
- 大小:18.00 KB
- 文档页数:2
建筑工程检验批的划分建筑工程检验批是指在建筑工程施工过程中,按照规定的检验标准和程序进行的,对材料、工序、质量等方面的检查和验收工作。
建筑工程检验批的划分是为了更好地管理和监督施工过程中的质量控制,确保工程的质量达到规定的要求。
本文将探讨建筑工程检验批的划分方法和注意事项。
一、建筑工程检验批的划分方法1. 按照施工部位划分建筑工程可以根据施工的具体部位进行划分,例如地基、主体结构、建筑装饰、给排水工程等。
每个部位都有相应的检验标准和程序,以确保质量的可控性和可监督性。
2. 按照工程阶段划分建筑工程可以根据施工的不同阶段进行划分,例如基础施工、主体施工、装饰施工等。
每个阶段都有独立的检验标准和程序,以确保该阶段施工工作的质量符合规定的要求。
3. 按照具体工序划分建筑工程可根据具体的工序进行划分,例如混凝土浇筑、砌筑、抹灰、铺贴瓷砖等。
每个工序都有特定的检验要求和操作流程,以检测和验证工序的质量,并及时进行调整和改进。
二、建筑工程检验批的注意事项1. 制定检验计划在开始施工前,应制定详细的检验计划,明确每个检验批的检验内容、检验标准和检验方法等。
同时,将检验计划与工程进度相结合,确保按时进行检验工作。
2. 严格把控检验批数量合理划分检验批的数量是保证质量控制的重要环节。
过多的检验批会增加人力资源和时间成本,而过少的检验批则难以全面了解施工工序的质量情况。
应根据实际情况,合理划分检验批的数量。
3. 确保检验的客观公正建筑工程检验批的划分和检验工作应确保公正、客观,避免主观因素对检验结果造成影响。
检验工作应由专业技术人员进行,同时建立健全的监督和评估机制。
4. 严格按照检验标准执行每个检验批都应按照相关的检验标准进行执行,确保检验结果的准确性和可靠性。
对于不符合标准的情况,应及时采取纠正措施,并进行追踪和记录。
5. 做好检验记录和报告每个检验批都应进行详细的记录和报告,包括检验结果、问题和处理情况等。
这些记录和报告有助于总结经验教训,及时改进和提高施工质量。
建筑电气分部工程分项检验批划分一览表一、变压器、箱式变电所安装:(分项)1、隔离开关、负荷开关安装。
(检验批附安装纪录)2、变压器、箱式变电所安装。
(同上)二、成套配电柜控制柜(屏台)和动力箱(盘)安装。
(分项)1、成套配电柜、控制箱(柜)和动力箱(盘)安装。
(检验批附安装纪录)三、电缆沟内电缆、竖井内电缆敷设(分项)1、电缆支架制作安装、接地线敷设。
(检验批附安装纪录)2、电缆沟内电缆、竖井内电缆敷设。
(检验批附安装记录)四、动力配线(分项)1、电线、电缆导管和线槽敷设(检验批附安装记录)2、电线电缆穿管和线槽敷设(检验批附安装纪录)3、槽板配线(检验批附安装纪录)4、钢索配线(检验批附安装纪录)五、电缆桥架安装和桥架内电缆敷设(分项)1、电缆桥架支架槽钢制作安装(检验批附安装纪录)2、电缆桥架安装和桥架内电缆敷设(检验批附安装纪录)六、滑接线和移动软电缆安装(分项)1、滑接线、安全型滑接线和移动软电缆安装(检验批附安装纪录)七、低压电动机、加热器及电动执行机构检查接线(分项)1、低压电动机、电加热器及电动执行机构检查接线(检验批附安装纪录)八、插座、开关、电风扇安装(分项)1、插座、开关、电风扇安装(检验批附安装纪录)九、灯具安装(分项)1、普通灯具安装(检验批附安装记录)2、专用灯具安装(检验批附安装纪录)十、电缆头制作、导线接线和线路电气试验(分项)1、电缆头制作、导线连接和线路电气试验(检验批附安装记录)十二、裸母线、封闭木县、插接式母线安装(分项)1、裸母线、封闭木县、插接式母线安装(检验批附安装纪录)十三、接地装置安装(分项)1、接地装置安装(检验批附安装记录)十四、直埋电缆敷设(分项)1、电缆沟挖掘(检验批附挖掘纪录)2、直埋电缆敷设、标志桩安装(检验批附安装纪录)十五、照明配电箱(盘)安装(分项)1、照明配电箱(盘)安装(检验批附安装记录)十六、照明配线(分项)所有的检验批与动力配线相同十七、避雷引下线和变配电室接地干线敷设(分项)1、避雷引下线和变配电室接地干线敷设( 检验批附安装纪录 )十八、接闪器安装(分项)1、接闪器安装(检验批附安装记录)十九、不间断电源安装(分项)1、不间断电源安装(检验批附安装纪录)。
电气检验批的划分:1、变压器、箱式变电所安装:每台变压器划分为1个检验批每座箱式变电所划分为1个检验批2、成套配电柜、控制柜(台、箱)和配电箱(盘)安装每套成套配电柜、控制柜(台、箱)和配电(盘)划分为1个检验批3、电动机、电加热及电动执行机构检查接线每台电动机、电加热器及电动执行机构划分为1个检验批4、柴油发电机组安装:每台柴油发电机划分为1个检验批5、UPS及EPS安装UPS和EPS分别化为1个检验批6、电气设备试验和试运行每台设备化为1个检验批7、母线槽安装按供电区段和电气竖井的编号划分8、梯架、托盘和槽盒安装按供电区段和电气竖井的编号划分9、导管敷设对干线导管按供电区段和电气竖井的编号划分对电气动力和电气照明的导管可以按建筑土建工程划分对室外电气安装工程,应按庭院大小、投运时间先后、功能区块等进—行划分10、电缆敷设按供电区段和电气竖井的编号划分11、导管内穿线和槽盒内敷线其界区的划分应与土建工程一致对室外电气安装工程,应按庭院大小、投运时间先后、功能区块等进行划分12、塑料护套线直敷布线其界区的划分应与土建工程一致13、钢索配线其界区的划分应与建筑土建工程一致14、电缆头制作、导线连接和线路绝缘测试按供电区段和电气竖井的编号划分对室外电气安装工程,应按庭院大小、投运时间先后、功能区块等进行划分15、普通灯具安装其界区的划分应与建筑土建工程一致16、专用灯具安装其界区的划分应与建筑土建工程一致17、开关、插座、风扇安装其界区的划分应与建筑土建工程一致18建筑物照明通电试运行—化为一个检验批或按供电区段划分检验批19、接地装置安装人工接地装置划分为1个检验批利用建筑物基础钢筋的接地体划分为1个检验批大型基础可按区块划分成若干个检验批对室外电气安装工程,应按功能区块进行划分20、接地干线敷设每座变配电室划分为1个检验批对电气竖井,6层以下的建筑应作为1个检验批高层建筑中依均压环设置间隔的层数应作为1个检验批21、防雷引下线及接闪器安装6层以下的建筑物应作为1个检验批高层建筑中依均压环设置间隔的层数应作为1个检验批接闪器安装同一屋面,应作为1个检验批22、建筑物等电位联接建筑物的总等电位联接应作为1个检验批每个局部等电位联接应作为1个检验批电子系统设备机房应作为1个检验批检验批容量单位室外电气:座、台、m、回路、线路、套变配电室:座、台、m、端子、线路、处供电干线:台、m、回路、线路—电气动力:台、m、回路、线路、开关、插座电气照明:台、m、回路、线路、开关、插座自备电源:台、m、回路、线路、处防雷接地:m、处。
分部分项工程检验批划分及方案在建筑工程施工过程中,为了确保工程质量,需要进行分部分项工程检验批划分。
检验批划分是根据工程的不同部位、不同施工工艺、不同材料等因素来划分的,以便对各部分的施工质量进行检查和控制。
以下是一种可行的分部分项工程检验批划分方案。
1.基础工程类检验批划分:基础工程是建筑的基础,对后续的施工起着至关重要的作用。
在这一类检验批划分中可以包括以下项目:地基基础、桩基检验、地下防水工程、土方工程等。
地基基础检验批:包括土方开挖、土方回填、地基处理等项目。
桩基检验批:包括钢筋笼制作、浇筑桩身、钢筋拉直等项目。
地下防水工程检验批:包括防水层施工、防水材料质量检验等项目。
土方工程检验批:包括土方测量、土方填筑、土壤密度检验等项目。
2.主体结构工程类检验批划分:主体结构是建筑的骨架,直接影响建筑的安全和稳定性。
在这一类检验批划分中可以包括以下项目:混凝土构件、钢结构和砌体结构等。
混凝土构件检验批:包括混凝土配合比试验、钢筋预埋、模板安装、混凝土浇筑等项目。
钢结构检验批:包括钢结构焊接、防腐处理、尺寸检查等项目。
砌体结构检验批:包括砌筑工艺、砌体砌筑、砖缝填充等项目。
3.建筑安装工程类检验批划分:建筑安装工程主要包括电气、给排水、暖通、消防等方面的安装工程。
在这一类检验批划分中可以包括以下项目:电气安装工程、给排水工程、暖通工程和消防工程等。
电气安装工程检验批:包括电缆敷设、开关插座安装、电气设备安装等项目。
给排水工程检验批:包括管道敷设、管道连接,给水和排水设备安装等项目。
暖通工程检验批:包括风管安装、空调设备安装等项目。
消防工程检验批:包括消防管道安装、灭火器具安装等项目。
4.装饰装修工程类检验批划分:装饰装修工程是为了提高建筑的美观和舒适度。
在这一类检验批划分中可以包括以下项目:内墙砌筑、地面铺装、天花板吊顶等。
内墙砌筑检验批:包括墙面处理、墙面砌筑等项目。
地面铺装检验批:包括地面处理、地砖铺设等项目。
【专业知识】建筑电气检验批、分项、分部(子分部)工程质量验收记录基本要求和内容(1)建筑电气分部工程包括下列子分部工程:变配电室、供电干线、电气动力、电气照明安装、备用和不间断电源安装、防雷及接地安装。
(2)各子分部工程由下列分项工程组成:1)变配电室:变压器、箱式变电所安装,成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装,裸母线、封闭母线、插接式母线安装,电缆沟内和电缆竖井内电缆敷设,电缆头制作、接线和线路绝缘测试,接地装置安装,避雷引下线和变配电室接地干线敷设。
2)供电干线:裸母线、封闭母线、插接式母线安装,电缆桥架安装和桥架内电缆敷设,电缆沟内和电缆竖井内电缆敷设,电线导管、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,电缆头制作、接线和线路绝缘测试。
3)电气动力:成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装,低压电动机、电加热器及电动执行机构检查接线,低压电气动力设备试验和试运行,电缆桥架安装和桥架内电缆敷设,电线导管、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,电缆头制作、接线和线路绝缘测试,开关、插座、风扇安装。
4)电气照明安装:成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装,电线导管、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,槽板配线,钢索配线,电缆头制作、接线和线路绝缘测试,普通灯具安装,专用灯具安装,建筑物景观照明灯、航空障碍标志灯和庭院灯安装,开关、插座、风扇安装,建筑物照明通电试运行。
5)备用和不间断电源安装:成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装,柴油发电机组安装,不间断电源安装,裸母线、封闭母线、插接式母线安装,电线导管、电缆导管和线槽敷设,电线、电缆穿管和线槽敷线,电缆头制作、接线和线路绝缘测试,接地装置安装。
6)防雷及接地安装:接地装置安装,避雷引下线和变配电室接地干线敷设,建筑物等电位联结,接闪器安装。
(3)检验批、分项工程的划分应符合现行国家标准《建筑工程施工质量验收统一标准》GB50300〔以下简称GB50300〕、GB50303的规定及工程实际情况。

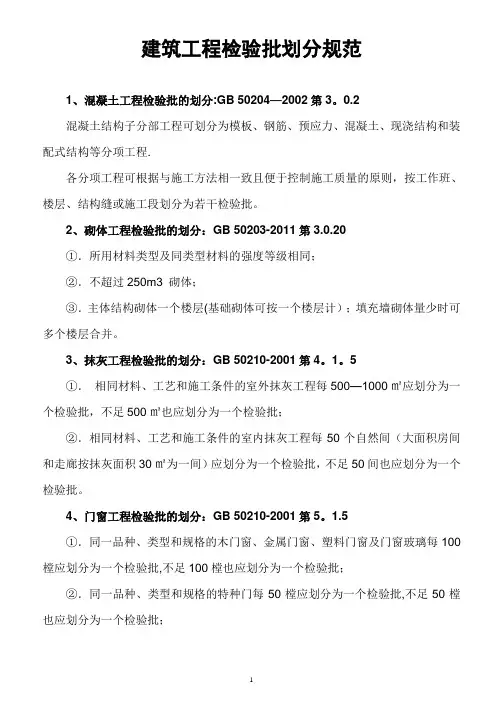

建筑工程检验批划分规范1、混凝土工程检验批的划分:GB 50204—2002第3。
0.2混凝土结构子分部工程可划分为模板、钢筋、预应力、混凝土、现浇结构和装配式结构等分项工程.各分项工程可根据与施工方法相一致且便于控制施工质量的原则,按工作班、楼层、结构缝或施工段划分为若干检验批。
2、砌体工程检验批的划分:GB 50203-2011第3.0.20①.所用材料类型及同类型材料的强度等级相同;②.不超过250m3 砌体;③.主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。
3、抹灰工程检验批的划分:GB 50210-2001第4。
1。
5①.相同材料、工艺和施工条件的室外抹灰工程每500—1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批;②.相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
4、门窗工程检验批的划分:GB 50210-2001第5。
1.5①.同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批;②.同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批;5、吊顶工程检验批的划分:GB 50210—2001第6.1。
5①.同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
6、轻质隔墙工程检验批的划分 :GB 50210-2001第7。
1。
5同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
7、饰面板(砖)工程检验批的划分:GB 50210—2001第8.1。
5①.相同材料、工艺和施工条件的室内饰面板(砖)工程每50个自然间(大面积房间和走廊按施工面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批;②.相同材料、工艺和施工条件的室外饰面板(砖)工程每500-1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
建筑工程检验批划分规范1、混凝土工程检验批的划分:GB 50204-2002第混凝土结构子分部工程可划分为模板、钢筋、预应力、混凝土、现浇结构和装配式结构等分项工程。
各分项工程可根据与施工方法相一致且便于控制施工质量的原则,按工作班、楼层、结构缝或施工段划分为若干检验批。
2、①.所用材料类型及同类型材料的强度等级相同;②.不超过250m3 砌体;③.主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。
3、抹灰工程检验批的划分:GB 50210-2001第①.相同材料、工艺和施工条件的室外抹灰工程每500-1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批;②.相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
4、门窗工程检验批的划分:GB 50210-2001第①.同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批;②.同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批;5、吊顶工程检验批的划分:GB 50210-2001第①.同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
6、轻质隔墙工程检验批的划分:GB 50210-2001第同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
7、饰面板(砖)工程检验批的划分:GB 50210-2001第①.相同材料、工艺和施工条件的室内饰面板(砖)工程每50个自然间(大面积房间和走廊按施工面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批;②.相同材料、工艺和施工条件的室外饰面板(砖)工程每500-1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
建筑工程检验批划分方案及规范根据《建筑工程施工质量验收统一标准》附录B表B中有关规定和相关施工质量验收规范规定的检验批划分的原则结合工程实际情况,进行检验批的划分。
1、划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体以楼层、设计中设置的变形缝(沉降缝、伸缩缝)及施工段(区)、隐检部位为一检验批。
(3)安装工程一般按设计系统或设备组别划分为一个检验批。
(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
(7)划分段(区)时充分考虑工艺要求,便于质量控制等基本原则,不留死角、漏项。
附表一、分部工程、分项工程、检验批划分1、地基工程:根据建筑工程施工质量验收统一标准》第4.0.5条规定;2)、主体结构:根据《建筑工程施工质量验收统一标准》第4.0.5条规定;3)、建筑装饰装修:(1)楼地面工程根据《建筑地面工程施工质量验收规范》第3.0.18.1规定高层建筑标准层可按每三层(不足三层按三层计)作为检验批的规定;(2)抹灰工程根据《建筑装饰工程质量验收规范》第4.1.5条规定;(3)门窗工程根据《建筑装饰装修工程质量验收规范》第5.1.5条规定;(4)吊顶工程根据《建筑装饰装修工程质量验收规范》第6.1.5条规定;(5)饰面板(砖)工程根据《建筑装饰装修工程质量验收规范》第8.1.5条规定;(6)幕墙工程根据《建筑装饰装修工程质量验收规范》第9.1.5条规定;(7)涂饰工程根据《建筑装饰装修工程验收规范》第10.1.3规定;(8)细部工程根据《建筑装饰装修工程质量验收规范》第12.1.5规定;4)、建筑屋面:5)、建筑给水、排水及采暖:给排水工程根据《建筑给水、排水及采暖工程施工质量验收规范》第3.1.5条规定;6)、通风与空调:7)、建筑电气:电气工程根据《建筑电气工程施工质量验收规范》第28.0.1条规定;8)、智能建筑:9)、建筑节能:根据《建筑节能工程施工质量验收规范》4.2.310)、电梯:。
检验批划分原则分部(子分部)工程、分项工程的划分,已在各专业规范中全部列出,各工程项目可按工程实际情况选择参照划分。
检验批的划分和数量确定,应视工程的特点(如施工段、结构缝、楼层、部位、工艺、系统等)情况进行确定,这样便于质量管理和工程质量控制,也便于质量验收。
检验批的划分,实质是分项工程验收批数的确定,一个分项工程可按工程的特点分为一个或若干个检验批进行验收;而在检验批划分和数量确定时,则应按下列各分部工程相关要求进行划分和确定;1、地基与基础分部工程(1)无技护土方子工程:包括土方开挖、土方回填等分项,应按施工流水段(分段开挖)结构缝(后浇带等)划分为若干个检验批。
(2)有技护土方子工程:包括进底降水、地下连续墙、土钉墙、支撑等分顶,按施工流水分段(分段、分层开挖、支撑形式)、结构缝(后浇带等)或机械分组划分为若干个检验批。
(3)地基与分子处理子分部:包含注浆地基、水泥土搅拌桩等分项按施工流水段(部位)、工艺或机械分组划分若干个检验批。
(4)桩基子分部:包含砼预制桩、PHC桩、钢管桩、灌注桩等分项,按施工流水段、品种规格、沉桩方法、工作条件或机械分组划分若干个检验批。
(5)其它子分部(地下防水、基础等),按地下层、结构缝、施工流水段划分若干个检验批。
其中防水分项工程,除按本条要求划分外,并按不同设计材料、工艺要求划分检验批,纳入防水分项工程。
2、主体结构分部工程(1)砼结构子分部:包含模板、钢筋混凝土等分项要求,按施工段、结构缝、楼层或工作班组划分为若干个检验批。
(2)钢结构子分部:1)钢结构按楼层或施工段(吊装单件)变形缝划分检验批;2)压型金属板按屋面、墙板、楼面等不同部位划分;3)对于原材料及成品进场时的验收检验批,应根据工程规模及进料实际情况合并或分解划分。
(3)砌体结构子分部:按施工段、楼层、变形缝、砌体品种、砂浆强度等级或工作组划分若干个检验批。
3、建筑装饰装修工程分部(1)建筑地面子分部:1)基层(各构造层)和各类面层的分顶工程,检验批按楼层或每层施工段(或变形缝)划分。
检验批如何划分根据规范要求,在工程质量验收时,检验批的划分一般按如下原则进行:1、对材料、构件进场验收,应以进场批次、生产厂家、规格、规范规定的数量为序划分;2、对现场制作的构件品或半产品的验收(包括混凝土、砂浆、钢筋成形),应以生产班组、品种、规范规定的数量为序划分;3、对建筑结构、装饰的验收,应以楼层、设计中设置的变形缝、施工班组、连续作业的施工段、规范规定的数量(或区域)为序划分;4、多层及高层建筑工程中主体分部的分项工程可按楼层或施工段来划分检验批;5、单层建筑工程的分项工程可按变形缝等划分检验批;6、地基基础分部工程中的分项工程一般划分为一个检验批,有地下室的基础工程可按不同地下室划分检验批;7、屋面分部工程中的分项工程不同楼层屋面可划分不同的检验批;8、其他分部工程中的分项工程,一般按楼层划分检验批;9、对于工程量较少的分项工程可统一划分为一个检验批;10、安装工程一般按一个设计系统或设备组别划分为一个检验批;11、对管线安装的验收,应以干线系统、隐蔽批次、施工班组、规范规定的数量(或区域)为序划分;12、对设备、器具的验收,应以楼层、设备间、大型设备单台、规范规定的数量(或区域)为序划分;13、对电梯、扶梯的验收,应以独立运行的台或段划分;14、室外工程统一划分为一个检验批;15、散水、台阶、明沟等含在地面检验批中;如何填写检验批质量验收记录表一)表的名称及编号检验批由监理工程师或建设单位项目技术负责人组织项目专业质量检查员等进行验收,表的名称应在制订专用表格时就印好,前边印上分项工程的名称。
表的名称下边注上“质量验收规范的编号”。
检验批表的编号按全部施工质量验收规范系列的分部工程、子分部工程统一为9位数的数码编号,写在表的右上角,前6位数字均印在表上,后留两个口,检查验收时填写检验批的顺序号。
其编号规则为:前边二个数字是分部工程的代码,01—09。
地基与基础为01,主体结构为02,建筑装饰装修为03,建筑屋面为04,建筑给水排水及采暖为05,建筑电气为06,智能建筑为07,通风与空调为08,电梯为09。
建筑电气工程检验批划分原则1.变配电室安装:主变配电室应作为1个检验批;对于有多个分变配电室,且不属于子单位工程的子分部工程,应分别作为1个检验批;2.供电干线安装:应按供电区段和电气竖井的编号划分。
3.对于电气动力和电气照明安装:其界区的划分应与建筑土建工程一致。
4.自备电源和不间断电源安装:应分别作为1个检验批。
5.对于防雷及接地装置安装:人工接地装置和利用建筑物基础钢筋的接地体应分别作为1个检验批,且大型基础可按区块划分成若个检验批;对于防雷引下线安装工程,6层以下的建筑应作为1个检验批,高层建筑中依均压环设置间隔的层数应作为1个检验批;接闪器安装同一屋面,应作为1个检验批;建筑物的总等电位联结应作为1个检验批,每个局部等电位联结应作为1个检验批,电子系统设备机房应作为1个检验批。
6.变压器、箱式变电所安装:每台变压器划分为1个检验批;每座箱式变电所划分为1个检验批。
7.成套配电柜、控制柜(台、箱)和配电箱(盘)安装:每套成套配电柜、控制柜(台、箱)和配电(盘)划分为1个检验批。
8.电动机、电加热及电动执行机构检查接线:每台电动机、电加热器及电动执行机构划分为1个检验批。
9.柴油发电机组安装:每台柴油发电机划分为1个检验批。
10.UPS及EPS安装:UPS和EPS分别划分为1个检验批。
11.电气设备试验和试运行:每台设备划分为1个检验批。
12.母线槽安装:按供电区段和电气竖井的编号划分。
13.梯架、托盘和槽盒安装:按供电区段和电气竖井的编号划分。
14.导管敷设:对干线导管按供电区段和电气竖井的编号划分;对电气动力和电气照明的导管可以按建筑土建工程划分;对室外电气安装工程,应按庭院大小、投运时间先后、功能区块等进行划分。
15.电缆敷设:按供电区段和电气竖井的编号划分。
16.导管内穿线和槽盒内敷线:其界区的划分应与建筑土建工程一致;对室外电气安装工程,应按庭院大小、投运时间先后、功能区块等进行划分。
建筑工程检验批划分规范(总5页)建筑工程检验批划分规范1、混凝土工程检验批的划分:GB 50204-2002第混凝土结构子分部工程可划分为模板、钢筋、预应力、混凝土、现浇结构和装配式结构等分项工程。
各分项工程可根据与施工方法相一致且便于控制施工质量的原则,按工作班、楼层、结构缝或施工段划分为若干检验批。
2、砌体工程检验批的划分:GB 50203-2011第所用材料类型及同类型材料的强度等级相同;②.不超过250m3 砌体;③.主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。
3、抹灰工程检验批的划分:GB 50210-2001第相同材料、工艺和施工条件的室外抹灰工程每500-1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批;②.相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
4、门窗工程检验批的划分:GB 50210-2001第同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批;②.同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批;5、吊顶工程检验批的划分:GB 50210-2001第同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
6、轻质隔墙工程检验批的划分:GB 50210-2001第同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
7、饰面板(砖)工程检验批的划分:GB 50210-2001第相同材料、工艺和施工条件的室内饰面板(砖)工程每50个自然间(大面积房间和走廊按施工面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批;②.相同材料、工艺和施工条件的室外饰面板(砖)工程每500-1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
《建筑工程施工质量验收统一标准》(GB50300-2013)——建筑电气检验批划分室外电气子分部:变压器、箱式变电所安装检验批质量验收记录本表适用于变压器、箱式变电所安装工程的检验批质量验收。
一、检验批划分按一个设计系统或设备组别划分为一个检验批。
二、主控项目1.变压器安装及外观检查:本条是对变压器安装的基本要求,位置正确是指中心线和标高符合设计要求。
2.变压器中性点、箱式变电所N和PE母线的连接地连接及支架或框架接地:变压器的接地既有高压部分的保护接地,又有低压部分的工作接地;而低压供电系统在建筑电气工程中普遍采用TN-S或TN-C-S系统,即不同形式的保护接零系统。
3.变压器的交接试验:变压器安装好后,必须经交接试验合格,并出具报告后,才具备通电条件。
交接试验的内容和要求,即合格的判定条件是依据现行国家标准。
4.箱式变电所及落地配电箱的固定、箱体的接地或接零:箱式变电所在建筑电气工程中以住宅小区室外设置为主要形式,本体有较好的防雨雪和通风性能,但其底部不是全密闭的,故而要注意防积水入侵,其基础的高度及周围排水通道设置应在施工图上加以明确。
因产品的固定形式有两种,所以分别加以描述。
5.箱式变电所的交接检验:目前国内箱式变电所主要有两种产品,前者为高压柜、低压柜、变压器三个独立的单元组合而成,后者为引进技术生产的高压开关设备和变压器设在一个油箱内的箱式变电所。
三、一般项目1.有载调压开关检查:为提高供电质量,建筑电气工程经常采用有载调压变压器,而且是以自动调节的为主,通电前除应做电气交接试验外,还应对有载调压开关裸露在(油)箱外的机械传动部分做检查,要在点动试验符合要求后,才能切换到自动位置。
自动切换调节的有载调压变压器,由于控制调整的元件不同,调整试验时,还应注意产品技术文件的特殊规定。
2.绝缘件和测温仪表检查:变压器就位后,要在其上部配装进出入母线和其他有关部件,往往由于工作不慎,在施工中会给变压器外部的绝缘器件造成损伤,所以交接试验和通电前均应认真检查是否有损坏,且外表不应有尘垢,否则初通电时会有电气故障发生。
建筑工程检验批的划分
建筑工程检验批的划分主要有以下几个方面:
1. 按照施工工序划分:根据建筑工程的不同施工工序,可以将检验批划分为地基与基础工程检验批、主体结构工程检验批、建筑装饰与设备工程检验批等。
每个施工工序都有相应的检验标准和要求,检验批的划分可以更好地确保不同施工环节的质量控制。
2. 按照施工区域划分:将建筑工程划分为不同的施工区域,每个区域都有相关的工程要求和检验标准。
根据施工区域的划分,可以将检验批分为地下工程检验批、主楼层检验批、顶层检验批等,以便对每个施工区域进行逐一检验。
3. 按照系统或功能模块划分:对于大型建筑工程,可以按照系统或功能模块进行划分,例如电气系统检验批、给排水系统检验批、暖通系统检验批等。
每个系统或功能模块都有独立的检验要求和标准,划分检验批可以更好地进行质量管控。
4. 按照工程材料划分:建筑工程中涉及的材料种类繁多,按照材料进行划分可以更好地对材料进行质量把控。
例如,水泥混凝土检验批、钢结构检验批、防水材料检验批等。
在每个材料的检验批中,需要对材料的规格、性能、试验结果等进行检验和评判。
以上是建筑工程检验批的一般划分方法,具体划分还需要根据项目的实际情况和要求进行确定。
检验批的划分有助于提高工
程质量,有效控制施工过程中的质量问题,确保建筑工程的质量安全。
