二灰碎石基层施工技术交底
- 格式:doc
- 大小:39.50 KB
- 文档页数:5

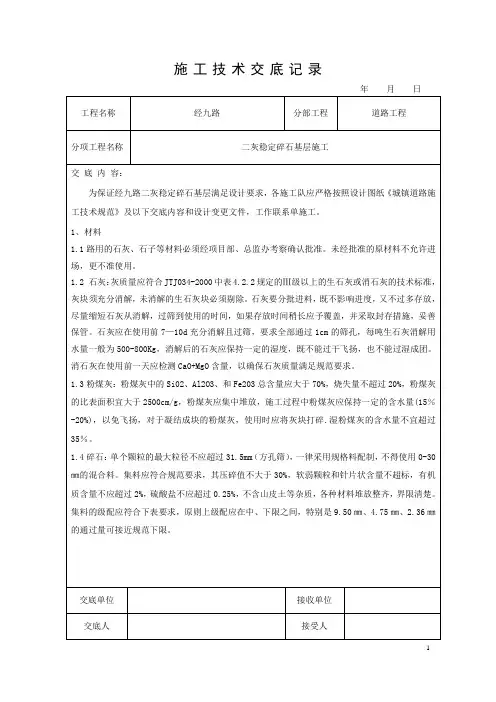

施工技术交底记录2013年9月7日工程名称:五十八中学校运动场地铺塑胶及草坪工程单位(分部)工程名称:基层工序(分项)工程名称施工工艺:1、基层施工时分为二层施工,上基层为200厚石灰粉煤灰碎石;下基层为200厚石灰、粉煤灰2、下承层准备(1) 二灰土底基层顶面,应将表面的浮土,松散层及其它杂物清理干净,应尽量露出二灰土的硬面。
(2) 下层二灰碎石顶面,应清除表面松散的集料,清理表面的泥块和污染物,尽量使骨料暴露出来。
在有条件时,可用空压机配合清理,能取得良好的效果。
(3) 上层开铺前,下承层表面应适当洒水润湿,以增强上下层的结合。

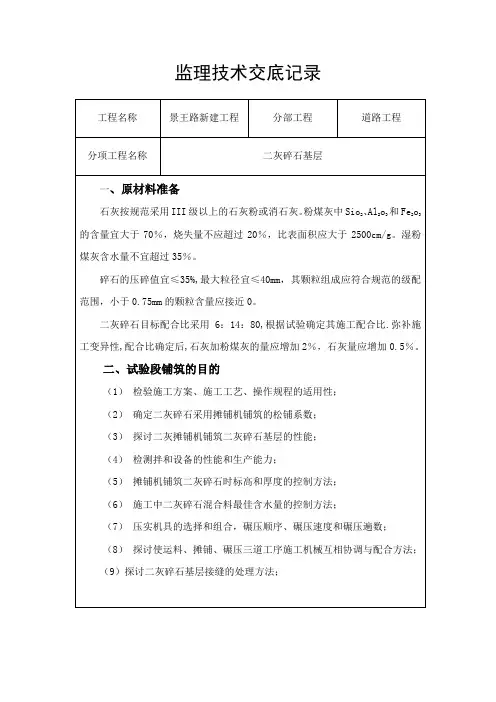

3、各项材料进场前,严格按照设计及施工规范要求对施工用原材料的各项指标进行试验,符合要求并经监理工程师批准后方可投入使用。
3、材料准备(1) 碎石——采用级配碎石,其最大粒径不应超过31.5mm,碎石的压碎值不大于30%,碎石的级配应满足级配碎石范围表要求。
其各项材料试验检测值报监理工程师批准。
级配碎石范围表层位通过下列筛孔(mm)的质量百分率(%)40 31.5 19 9.5 4.75 2.36 1.18 0.6 0.075石灰粉煤灰碎石层—100 81~9852~7030~5018~3810~276~200~7(2) 石灰——采用不低于Ⅱ级的生石灰或消石灰,尽量采用磨细的生石灰粉。
石灰存放时间不宜过长,每存放半个月应进行一次活性氧化钙及氧化镁的检验,当含量低于规范要求标准时,按要求进行换算,增加一定的石灰剂量。
(3) 粉煤灰——粒径应在0.001~2mm之间,为便于压实,小于0.074的颗粒含量应大于45%,粉煤灰的烧失量应小于12%,粉煤灰中SiO2、AL2O3和Fe2O3总含量应大于70%,粉煤灰的比表面积应大于2500m2/g。
(4) 水——人或牲畜饮用水的水源,皆可使用。
4、测量放样(1) 放出道路中线、基层边线,选定检测断面及观测点位置。
(2) 本工程采用基准钢丝法调平,因此必须设置支撑杆,敷设基准钢丝,并用专用工具,使其张紧力不小于100kN,钢丝挠度不超过规定值。
交底内容:
3.2每一作业段碾压完成后,立即检测各项指标,24小时内向驻地监理报检(强度指标单独报验)。
监理人员应在现场随时抽检,发现问题及时通知处理。
4、作业条件
4.1、石灰粉煤灰碎石下基层的下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉值符合要求。
4.2、当底基层石灰稳定土时应确保其养生7d以上。
4.3、底基层应洒水湿润,但不能过多,不能有积水现象。
4.4、底基层已经过检查验收,并办理交接手续。
5、施工工艺
(一)、工艺流程
混合料摊铺整型混合料碾压各项指标检测养生验收
(二)、操作工艺
5.1二灰稳定级配碎石的运输
5.1.1为了减少摊铺机的等料时间,一律采用15t以上自卸汽车,并要求车况良好。
自卸汽车的数量根据运距和工作量来定。
5.1.2每天上班前应对车辆进行检查,排除故障,防止装好料后不能自卸,使二灰稳定碎石混合料凝固造成浪费。
运输混合料时,必须用蓬布将其覆盖。
5.1.3从拌和机向运料车上放料时,应每卸一斗混合料挪动一下汽车位置,以减少粗细集料的离析。
5.1.4发料时应认真填写发料单,内容包括车号、拌和机出料时间、吨位以及采用的石灰的级别。
由司机带至摊铺现场,由收料人员核对查收,严格控制混合料从拌和到到达摊铺现场的时间不超。

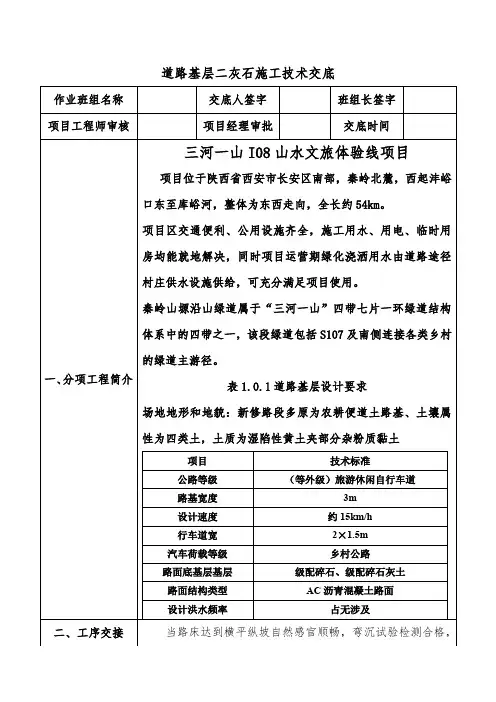

道路基层二灰石施工技术交底
层的下层,碾压完毕后,可立即铺筑上层,不需专门养生,如
不能立即铺筑,仍按规定养生。
六、质量验收标准
混合料的用料比例应满足设计配合比要求,粗细骨料拌和均匀
无离析现象。
碾压成活后,外观表面应平整坚实、无松散浮石
现象,施工接茬应平顺,表面密实无压痕。

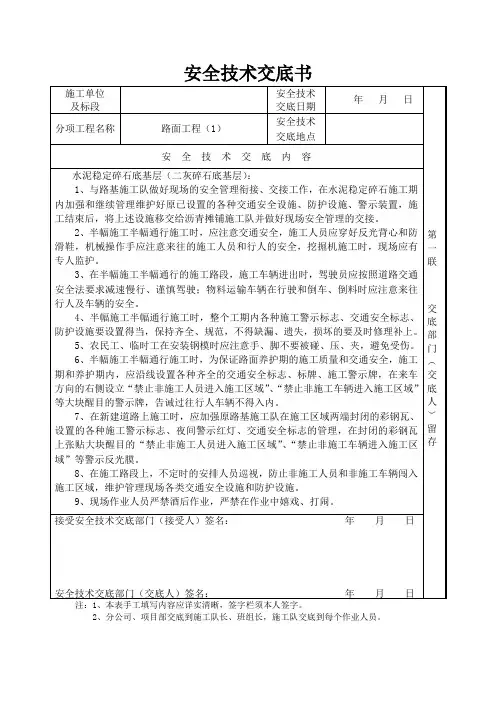

七、安全注意事项
1、进入施工现场,必须佩戴安全帽和劳保用品;
2、安全标牌。
在主要施工部位、作业点、危险区、主要信道口悬挂安全宣传标语或安全警告牌;
3、平面交叉口要做安全防护和交通疏导,在交叉口前后设减速警示标志和路桩;
4、施工机械严禁无证驾驶和违章操作,运转过程中应安排专人指挥,机械作业半径内人员不得靠近。
八、绿色文明施工
1、车辆冲洗制度。
在进出施工现场的主要施工便道处设
置冲洗台,所有出入施工现场的车辆,必须冲洗干净,保证车。

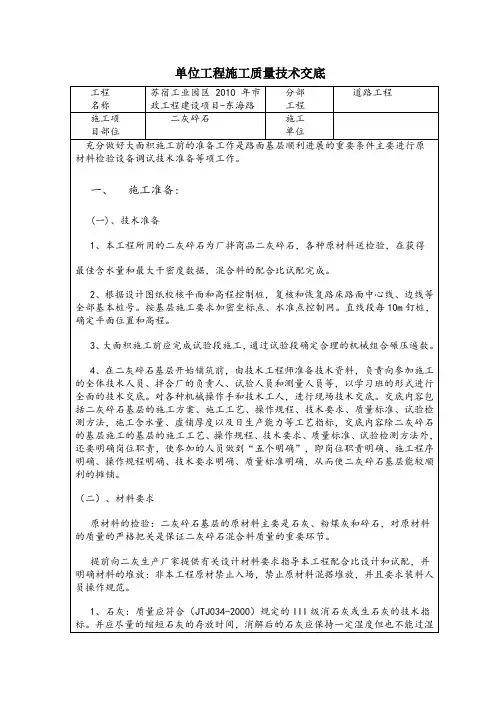

施工技术交底记录施管表5 年月日二灰碎石上基层技术交底一、材料要求原材料检验:二灰碎石的原材料主要是石灰、粉煤灰和碎石,对原材料质量严格把关是保证二灰碎石混合料质量的重要环节。
提前向二灰生产厂家提供有关设计材料要求指导本工程配合比设计和试配。
1、石灰:应采用经磨细的生石灰粉或消石灰,消石灰应过筛去掉大于10mm的灰块,石灰等级为Ⅲ级以上,含水量不得超过4%。
2、粉煤灰:应采用二级以上的粉煤灰,粉煤灰中SiO2、Al2O3和Fe2O3总的含量应大于70%,烧失量不超过10%;粉煤灰的比表面积宜大于2500cm2/g或通过0.075mm筛孔总量不少于70%、通过0.3mm筛孔总量不少于90%;使用湿粉煤灰时含水量不宜超过35%。
3、碎石:压碎值应小于30%(底基层小于35%),最大粒径不应大于37.5mm。
级配碎石中集料的颗粒组成范围应符合国家现行标准《公路路面基层施工技术规范》(JTJ 034)的规定。
4、水:凡饮用水(含牲畜饮用水)均可使用。
二、作业条件1、石灰粉煤灰碎石下基层的下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉值符合要求。
2、当底基层石灰稳定土时应确保其养生7d以上。
3、底基层应洒水湿润,但不能过多,不能有积水现象。
4、底基层已经过检查验收,并办理交接手续。
三、施工工艺(一)、工艺流程混合料摊铺整型混合料碾压各项指标检测养生验收(二)、操作工艺1、混合料摊铺与整型二灰碎石在摊铺前测量人员进行摊铺宽度划分和摊铺机行走安排,进行标高测量和摊铺机标高控制线钢丝线定设测量工作,本工程采用基准钢丝法调平,因此必须设置支撑杆,敷设基准钢丝,并用专用工具,使其张紧力不小于100kN,钢丝挠度不超过规定值。
摊铺最好安排在白天进行,保证工程质量。
摊铺过程中技术人员随时检测二灰配合比和含水量等技术指标,有问题及时与二灰厂家沟通。
(1) 采用摊铺机摊铺1) 摊铺时混合料的含水量应大于最佳含水量1%~2%,以补偿摊铺及碾压过程中的水分损失。
施工安全注意事项施工安全教育培训的重要性随着项目工程的施工生产局面逐步打开,施工机械增多,劳动力增加,危险源也随之而来。
更显示出强化安全教育和培训的紧迫感、必要性、重要性。
不仅是特殊作业人员要进行安全教育和培训、持证上岗,包括一般工人、管理人员以及指挥者和各级领导都必须要经过安全教育和培训。
如何控制或减少伤亡事故的发生,是我们当务之急需要解决的一项重要课题。
确保安全施工的关键之一是“强化对人的安全教育和培训”。
众所周知,人员伤亡的发生是事故的结果,而事故发生的具体原因很多,绝大多数事故发生的原因都与人的不安全行为有关。
因此,只要有不安全的思想和行为,就会造成隐患,就可能演变成事故。
解决问题的关键——强化安全教育和培训。
通过各种形式的教育和培训,使施工人员树立“安全第一,预防为主”的思想,同时掌握安全施工所必须的知识和技能。
然后,从人的不安全行为方面,对每起事故进行解剖分析,发现其事故中不同程度地存在对安全知识的欠缺和薄弱、如:由不经过基本安全教育(三级安全教育)、无专业培训、无证上岗、违章操作等等,导致的事故发生。
从以上物的不安全状态和人的不安全行为显示:无安全知识,不懂安全技术操作规程,安全防护装置不具备等是导致伤亡事故的主要原因。
解决的办法或关键之一就是:“强化安全教育和培训”。
目前,工地的劳务工人大部分又是来自经济落后的农村,绝大部分还是农民,他们的安全意识、自我保护意识差,对工地施工中的基本安全常识,特别是安全技术操作规程知之甚少,无疑给建筑工地安全施工埋下重大事故隐患,尤其是从事特殊作业的人员,其造成的事故又是重大的。
因此,要避免和减少伤亡事故的发生,确保安全施工就必须强化全员安全教育和培训。
安全是我们生活的主旋律,是永恒的主题。
尤其建筑行业属于伤亡事故高危行业,又具有流动性大、高处和露天作业多等特点。
因而:“预防为主,安全第一”的原则和“警钟长鸣,常抓不懈”的方法是建筑行业各级领导和所有施工人员的座右铭。
