土木工程施工中停工损失费的索赔
- 格式:docx
- 大小:51.23 KB
- 文档页数:3

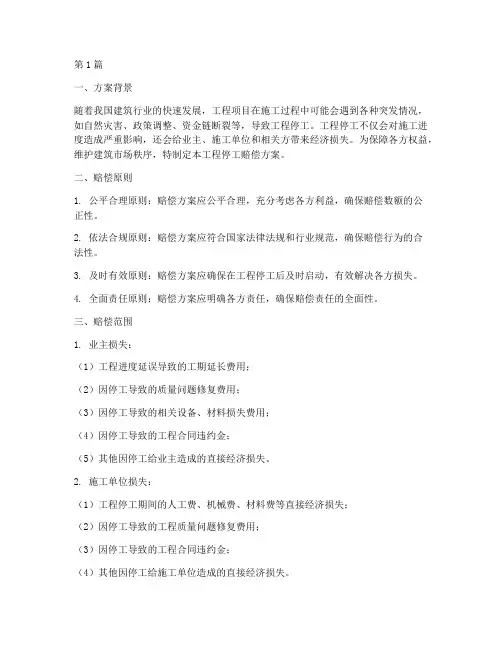

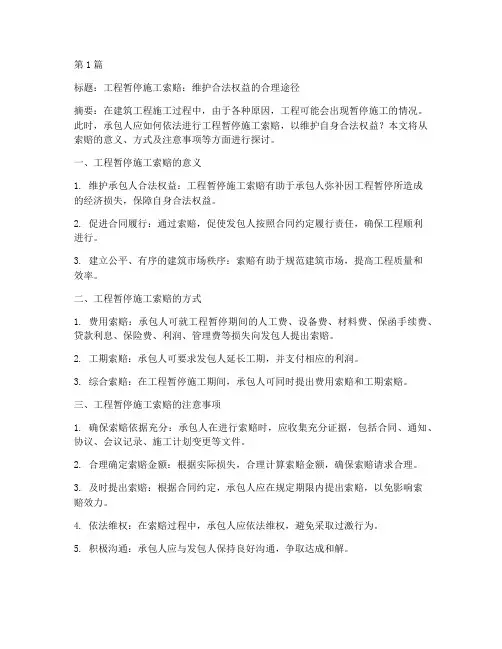

第1篇标题:工程暂停施工索赔:维护合法权益的合理途径摘要:在建筑工程施工过程中,由于各种原因,工程可能会出现暂停施工的情况。
此时,承包人应如何依法进行工程暂停施工索赔,以维护自身合法权益?本文将从索赔的意义、方式及注意事项等方面进行探讨。
一、工程暂停施工索赔的意义1. 维护承包人合法权益:工程暂停施工索赔有助于承包人弥补因工程暂停所造成的经济损失,保障自身合法权益。
2. 促进合同履行:通过索赔,促使发包人按照合同约定履行责任,确保工程顺利进行。
3. 建立公平、有序的建筑市场秩序:索赔有助于规范建筑市场,提高工程质量和效率。
二、工程暂停施工索赔的方式1. 费用索赔:承包人可就工程暂停期间的人工费、设备费、材料费、保函手续费、贷款利息、保险费、利润、管理费等损失向发包人提出索赔。
2. 工期索赔:承包人可要求发包人延长工期,并支付相应的利润。
3. 综合索赔:在工程暂停施工期间,承包人可同时提出费用索赔和工期索赔。
三、工程暂停施工索赔的注意事项1. 确保索赔依据充分:承包人在进行索赔时,应收集充分证据,包括合同、通知、协议、会议记录、施工计划变更等文件。
2. 合理确定索赔金额:根据实际损失,合理计算索赔金额,确保索赔请求合理。
3. 及时提出索赔:根据合同约定,承包人应在规定期限内提出索赔,以免影响索赔效力。
4. 依法维权:在索赔过程中,承包人应依法维权,避免采取过激行为。
5. 积极沟通:承包人应与发包人保持良好沟通,争取达成和解。
总之,工程暂停施工索赔是承包人在建筑工程施工过程中维护自身合法权益的重要途径。
在索赔过程中,承包人应充分准备,合理提出索赔请求,依法维权,以确保自身权益得到保障。
同时,发包人也应积极履行合同义务,妥善处理工程暂停施工问题,共同维护建筑市场的公平、有序。
第2篇一、工程暂停施工索赔的意义1. 维护承包方合法权益:工程暂停施工索赔有助于维护承包方的合法权益,确保其因非自身原因造成的经济损失得到合理补偿。

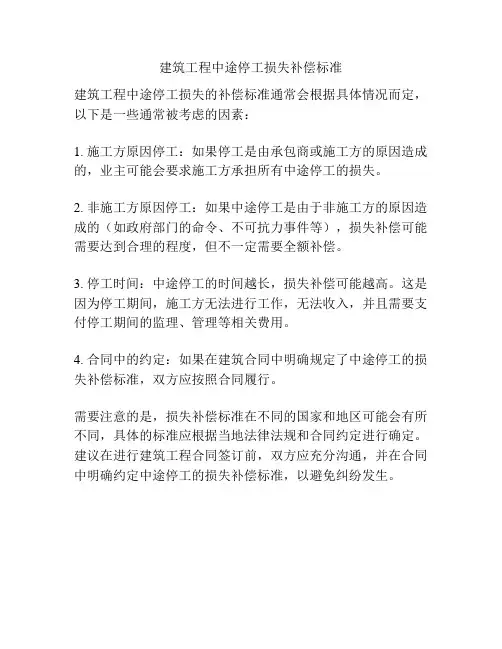

建筑工程中途停工损失补偿标准
建筑工程中途停工损失的补偿标准通常会根据具体情况而定,以下是一些通常被考虑的因素:
1. 施工方原因停工:如果停工是由承包商或施工方的原因造成的,业主可能会要求施工方承担所有中途停工的损失。
2. 非施工方原因停工:如果中途停工是由于非施工方的原因造成的(如政府部门的命令、不可抗力事件等),损失补偿可能需要达到合理的程度,但不一定需要全额补偿。
3. 停工时间:中途停工的时间越长,损失补偿可能越高。
这是因为停工期间,施工方无法进行工作,无法收入,并且需要支付停工期间的监理、管理等相关费用。
4. 合同中的约定:如果在建筑合同中明确规定了中途停工的损失补偿标准,双方应按照合同履行。
需要注意的是,损失补偿标准在不同的国家和地区可能会有所不同,具体的标准应根据当地法律法规和合同约定进行确定。
建议在进行建筑工程合同签订前,双方应充分沟通,并在合同中明确约定中途停工的损失补偿标准,以避免纠纷发生。
第1篇一、方案背景随着我国建筑行业的快速发展,工程项目在施工过程中可能会遇到各种突发情况,如自然灾害、政策调整、资金链断裂等,导致工程停工。
工程停工不仅会对施工进度造成严重影响,还会给业主、施工单位和相关方带来经济损失。
为保障各方权益,维护建筑市场秩序,特制定本工程停工赔偿方案。
二、赔偿原则1. 公平合理原则:赔偿方案应公平合理,充分考虑各方利益,确保赔偿数额的公正性。
2. 依法合规原则:赔偿方案应符合国家法律法规和行业规范,确保赔偿行为的合法性。
3. 及时有效原则:赔偿方案应确保在工程停工后及时启动,有效解决各方损失。
4. 全面责任原则:赔偿方案应明确各方责任,确保赔偿责任的全面性。
三、赔偿范围1. 业主损失:(1)工程进度延误导致的工期延长费用;(2)因停工导致的质量问题修复费用;(3)因停工导致的相关设备、材料损失费用;(4)因停工导致的工程合同违约金;(5)其他因停工给业主造成的直接经济损失。
2. 施工单位损失:(1)工程停工期间的人工费、机械费、材料费等直接经济损失;(2)因停工导致的工程质量问题修复费用;(3)因停工导致的工程合同违约金;(4)其他因停工给施工单位造成的直接经济损失。
3. 供应商损失:(1)因停工导致的原材料、设备等物资损失费用;(2)因停工导致的供应合同违约金;(3)其他因停工给供应商造成的直接经济损失。
4. 相关方损失:(1)因停工导致的相关服务合同违约金;(2)其他因停工给相关方造成的直接经济损失。
四、赔偿标准1. 工期延误费用:(1)根据工程合同约定的工期延误赔偿标准,按实际延误天数计算;(2)如合同未约定,则按国家相关规定或行业惯例确定赔偿标准。
2. 质量问题修复费用:(1)根据质量问题严重程度,按实际修复费用计算;(2)如质量问题为施工单位责任,则由施工单位承担修复费用;如质量问题为业主或供应商责任,则由相应方承担修复费用。
3. 设备、材料损失费用:(1)根据设备、材料的价值和数量,按实际损失计算;(2)如损失为施工单位责任,则由施工单位承担损失费用;如损失为业主或供应商责任,则由相应方承担损失费用。

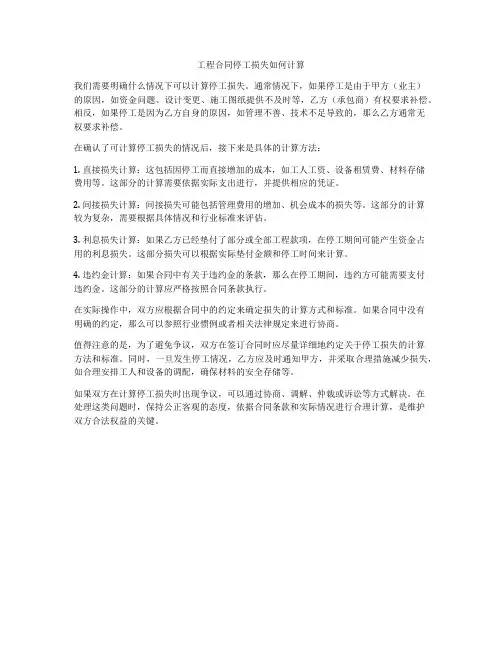

工程合同停工损失如何计算我们需要明确什么情况下可以计算停工损失。
通常情况下,如果停工是由于甲方(业主)的原因,如资金问题、设计变更、施工图纸提供不及时等,乙方(承包商)有权要求补偿。
相反,如果停工是因为乙方自身的原因,如管理不善、技术不足导致的,那么乙方通常无权要求补偿。
在确认了可计算停工损失的情况后,接下来是具体的计算方法:1. 直接损失计算:这包括因停工而直接增加的成本,如工人工资、设备租赁费、材料存储费用等。
这部分的计算需要依据实际支出进行,并提供相应的凭证。
2. 间接损失计算:间接损失可能包括管理费用的增加、机会成本的损失等。
这部分的计算较为复杂,需要根据具体情况和行业标准来评估。
3. 利息损失计算:如果乙方已经垫付了部分或全部工程款项,在停工期间可能产生资金占用的利息损失。
这部分损失可以根据实际垫付金额和停工时间来计算。
4. 违约金计算:如果合同中有关于违约金的条款,那么在停工期间,违约方可能需要支付违约金。
这部分的计算应严格按照合同条款执行。
在实际操作中,双方应根据合同中的约定来确定损失的计算方式和标准。
如果合同中没有明确的约定,那么可以参照行业惯例或者相关法律规定来进行协商。
值得注意的是,为了避免争议,双方在签订合同时应尽量详细地约定关于停工损失的计算方法和标准。
同时,一旦发生停工情况,乙方应及时通知甲方,并采取合理措施减少损失,如合理安排工人和设备的调配,确保材料的安全存储等。
如果双方在计算停工损失时出现争议,可以通过协商、调解、仲裁或诉讼等方式解决。
在处理这类问题时,保持公正客观的态度,依据合同条款和实际情况进行合理计算,是维护双方合法权益的关键。
第1篇一、索赔背景本项目为XX工程项目,合同工期为XX年XX月XX日至XX年XX月XX日,合同金额为人民币XX万元。
由于不可抗力因素,导致施工现场出现严重问题,为确保工程质量和人员安全,我方于XX年XX月XX日向业主单位提出停工申请,经业主单位同意,项目于XX年XX月XX日暂停施工。
现根据《中华人民共和国合同法》及相关法律法规,向业主单位提出停工索赔。
二、停工原因及影响1. 停工原因(1)施工现场地质条件复杂,地下水位过高,导致部分地基基础施工无法正常进行。
(2)施工现场周边环境不稳定,存在安全隐患。
(3)施工过程中,部分材料供应商未能按时供货,导致工程进度受阻。
2. 停工影响(1)工程进度延误,预计工期延长XX个月。
(2)施工现场管理人员、施工人员及机械设备闲置,产生额外费用。
(3)因停工导致部分材料、设备损失,产生经济损失。
三、索赔金额及依据1. 索赔金额根据《中华人民共和国合同法》及《建设工程施工合同纠纷处理办法》的相关规定,结合本项目实际情况,我方提出以下索赔金额:(1)工期延误索赔:XX万元。
(2)停工期间管理人员、施工人员及机械设备闲置费用:XX万元。
(3)材料、设备损失赔偿:XX万元。
总计索赔金额为:XX万元。
(1)合同约定:合同中明确约定,因不可抗力因素导致工程暂停施工,业主单位应承担相应责任。
(2)法律法规:依据《中华人民共和国合同法》及《建设工程施工合同纠纷处理办法》的相关规定,业主单位应承担工程暂停施工的责任。
(3)实际情况:施工现场地质条件复杂、周边环境不稳定、材料供应商未能按时供货等实际情况,导致工程暂停施工。
四、索赔处理建议1. 业主单位应按照合同约定及法律法规,对停工索赔进行审核。
2. 业主单位应尽快与施工方协商解决索赔事宜,确保工程顺利进行。
3. 双方应共同协商制定合理的赔偿方案,保障双方的合法权益。
五、结论综上所述,我方根据《中华人民共和国合同法》及相关法律法规,向业主单位提出停工索赔。
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX2024年版工地停工停建赔偿条款(甲方原因)本合同目录一览1. 定义与术语1.1 甲方1.2 乙方1.3 工地1.4 停工1.5 停建1.6 赔偿2. 甲方责任2.1 甲方原因导致的停工2.2 甲方原因导致的停建3. 停工停建赔偿计算3.1 停工期间的赔偿计算3.2 停建期间的赔偿计算4. 赔偿金额的支付4.1 赔偿金额的确定4.2 赔偿金额的支付时间4.3 赔偿金额的支付方式5. 停工停建期间的费用处理5.1 乙方人员工资及福利5.2 乙方设备及材料租赁费用5.3 其他相关费用6. 赔偿责任的限制6.1 赔偿责任的上限6.2 排除赔偿的情形7. 违约责任7.1 甲方未按约定导致停工停建的赔偿责任7.2 乙方未按约定导致停工停建的赔偿责任8. 争议解决8.1 协商解决8.2 调解解决8.3 仲裁解决8.4 法律途径9. 合同的生效、变更与终止9.1 合同的生效条件9.2 合同的变更9.3 合同的终止10. 保密条款10.1 保密信息的定义10.2 保密义务10.3 保密信息的例外11. 法律适用与争议解决11.1 法律适用11.2 争议解决方式12. 其他条款12.1 合同的附件12.2 合同的修订12.3 合同的补充13. 签署13.1 甲方代表签署13.2 乙方代表签署14. 合同日期14.1 签署日期14.2 合同生效日期第一部分:合同如下:第一条定义与术语1.1 甲方甲方指本合同签订时的工地所有者或项目负责人,及其合法继承人、受让人。
1.2 乙方乙方指与甲方签订本合同的施工单位,及其合法继承人、受让人。
1.3 工地工地指甲方提供给乙方进行建设的土地及土地上的一切建筑物、构筑物和设施。
1.4 停工停工指在合同约定的建设过程中,因甲方原因导致乙方暂停施工的行为。
1.5 停建停建指在合同约定的建设过程中,因甲方原因导致乙方全面停止施工的行为。

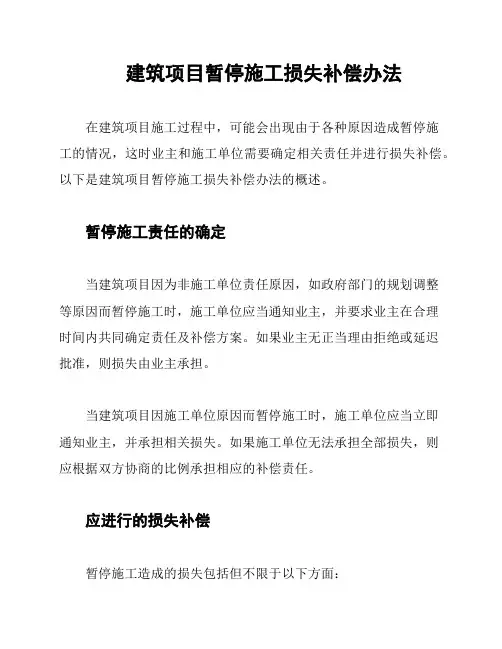

建筑项目暂停施工损失补偿办法
在建筑项目施工过程中,可能会出现由于各种原因造成暂停施
工的情况,这时业主和施工单位需要确定相关责任并进行损失补偿。
以下是建筑项目暂停施工损失补偿办法的概述。
暂停施工责任的确定
当建筑项目因为非施工单位责任原因,如政府部门的规划调整
等原因而暂停施工时,施工单位应当通知业主,并要求业主在合理
时间内共同确定责任及补偿方案。
如果业主无正当理由拒绝或延迟
批准,则损失由业主承担。
当建筑项目因施工单位原因而暂停施工时,施工单位应当立即
通知业主,并承担相关损失。
如果施工单位无法承担全部损失,则
应根据双方协商的比例承担相应的补偿责任。
应进行的损失补偿
暂停施工造成的损失包括但不限于以下方面:
1. 已付的工程款项;
2. 违约金;
3. 延迟期间业主的财产损失;
4. 施工单位的额外费用;
5. 工期的顺延而导致的后续损失。
施工单位需根据具体情况进行损失计算并与业主协商制定补偿方案,双方协商达成后应签署补偿协议,并按照协议的约定进行损失补偿。
总结
建筑项目暂停施工是一种常见的情形,为了保护双方的利益,显然需要明确责任和补偿责任。
在实践中,当然还有更多具体的补偿规定需要严格遵守。
各方应当注意在签订合同时仔细阅读和确认各项条款,以避免后续的纠纷和损失。
某工程施工期停工损失索赔报告尊敬的_____(相关方):您好!我谨代表_____(施工单位),就本工程施工期间所遭遇的停工损失向您提交此份索赔报告。
本次停工事件给我方造成了重大的经济损失和工期延误,希望能得到您的合理赔偿和妥善处理。
一、工程概况本工程为_____(工程名称),位于_____(工程地点),工程内容包括_____(具体工程内容)。
工程于_____(开工日期)正式开工,原计划于_____(竣工日期)竣工。
二、停工原因1、业主方原因由于业主方未能按时提供施工所需的_____(关键材料或设备),导致工程无法正常进行,被迫停工。
此外,业主方对工程设计方案的频繁变更,且变更通知下达不及时,使得我方已完成的部分工程需要拆除重建,这也直接导致了工程的停工。
2、不可抗力因素在施工期间,遭遇了_____(不可抗力事件,如恶劣天气、自然灾害等),这超出了我方能够预见和控制的范围,造成了工程的停工。
3、第三方原因_____(第三方单位,如相邻施工单位的干扰、市政配套设施的延误等)的行为或失误,对我方的施工造成了严重影响,导致工程被迫停工。
三、停工时间本次停工从_____(开始日期)开始,至_____(结束日期)结束,共计_____天。
四、停工损失计算1、人员费用在停工期间,我方仍需支付施工现场管理人员、技术人员、工人等的工资、福利及社保费用。
具体计算如下:管理人员_____人,平均工资_____元/天,停工_____天,共计_____元;技术人员_____人,平均工资_____元/天,停工_____天,共计_____元;工人_____人,平均工资_____元/天,停工_____天,共计_____元。
人员费用总计_____元。
2、设备闲置费用施工现场的各类机械设备,如塔吊、起重机、挖掘机等,在停工期间处于闲置状态,但仍产生了租赁费用、折旧费用及维护保养费用。
具体计算如下:塔吊_____台,租赁费用_____元/天,停工_____天,共计_____元;起重机_____台,租赁费用_____元/天,停工_____天,共计_____元;挖掘机_____台,租赁费用_____元/天,停工_____天,共计_____元。

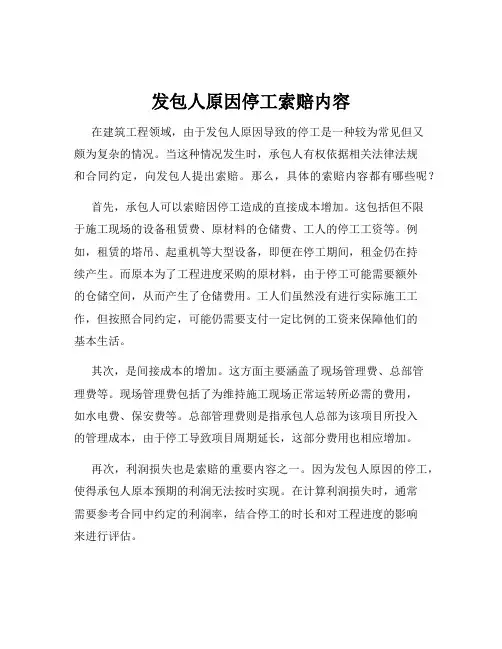

发包人原因停工索赔内容在建筑工程领域,由于发包人原因导致的停工是一种较为常见但又颇为复杂的情况。
当这种情况发生时,承包人有权依据相关法律法规和合同约定,向发包人提出索赔。
那么,具体的索赔内容都有哪些呢?首先,承包人可以索赔因停工造成的直接成本增加。
这包括但不限于施工现场的设备租赁费、原材料的仓储费、工人的停工工资等。
例如,租赁的塔吊、起重机等大型设备,即便在停工期间,租金仍在持续产生。
而原本为了工程进度采购的原材料,由于停工可能需要额外的仓储空间,从而产生了仓储费用。
工人们虽然没有进行实际施工工作,但按照合同约定,可能仍需要支付一定比例的工资来保障他们的基本生活。
其次,是间接成本的增加。
这方面主要涵盖了现场管理费、总部管理费等。
现场管理费包括了为维持施工现场正常运转所必需的费用,如水电费、保安费等。
总部管理费则是指承包人总部为该项目所投入的管理成本,由于停工导致项目周期延长,这部分费用也相应增加。
再次,利润损失也是索赔的重要内容之一。
因为发包人原因的停工,使得承包人原本预期的利润无法按时实现。
在计算利润损失时,通常需要参考合同中约定的利润率,结合停工的时长和对工程进度的影响来进行评估。
另外,工期延误导致的费用增加也应纳入索赔范围。
例如,可能会面临赶工费用,为了弥补停工造成的工期延误,承包人需要采取增加人工、加班加点等措施来加快工程进度,这就产生了额外的费用。
同时,还可能涉及到因工期延误而产生的违约金,如果合同中有相关约定,承包人也有权向发包人索赔这部分损失。
还有,材料价格上涨带来的成本增加。
在停工期间,如果市场上材料价格上涨,当工程恢复施工时,承包人需要以更高的价格采购材料,这部分差价应当由发包人承担。
对于机械台班费的增加也不可忽视。
停工后重新启动施工,机械设备可能需要进行调试、维修,甚至更换部分零部件,这些费用都应计入索赔。
在索赔过程中,承包人需要提供充分的证据来支持其索赔请求。
这包括但不限于停工通知、工程进度记录、费用支出凭证、合同文件等。

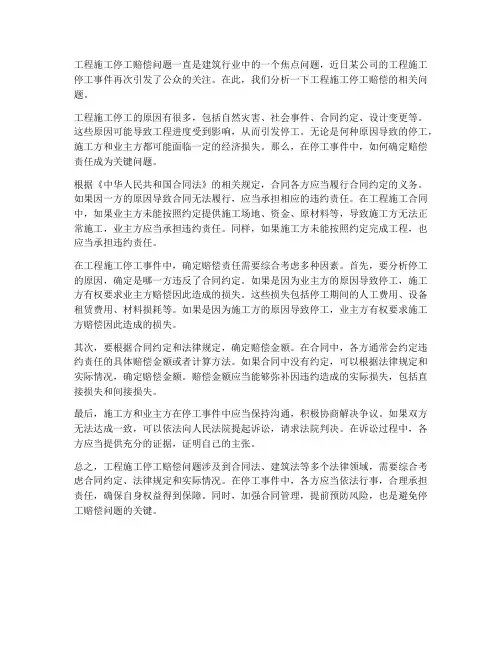

工程施工停工赔偿问题一直是建筑行业中的一个焦点问题,近日某公司的工程施工停工事件再次引发了公众的关注。
在此,我们分析一下工程施工停工赔偿的相关问题。
工程施工停工的原因有很多,包括自然灾害、社会事件、合同约定、设计变更等。
这些原因可能导致工程进度受到影响,从而引发停工。
无论是何种原因导致的停工,施工方和业主方都可能面临一定的经济损失。
那么,在停工事件中,如何确定赔偿责任成为关键问题。
根据《中华人民共和国合同法》的相关规定,合同各方应当履行合同约定的义务。
如果因一方的原因导致合同无法履行,应当承担相应的违约责任。
在工程施工合同中,如果业主方未能按照约定提供施工场地、资金、原材料等,导致施工方无法正常施工,业主方应当承担违约责任。
同样,如果施工方未能按照约定完成工程,也应当承担违约责任。
在工程施工停工事件中,确定赔偿责任需要综合考虑多种因素。
首先,要分析停工的原因,确定是哪一方违反了合同约定。
如果是因为业主方的原因导致停工,施工方有权要求业主方赔偿因此造成的损失。
这些损失包括停工期间的人工费用、设备租赁费用、材料损耗等。
如果是因为施工方的原因导致停工,业主方有权要求施工方赔偿因此造成的损失。
其次,要根据合同约定和法律规定,确定赔偿金额。
在合同中,各方通常会约定违约责任的具体赔偿金额或者计算方法。
如果合同中没有约定,可以根据法律规定和实际情况,确定赔偿金额。
赔偿金额应当能够弥补因违约造成的实际损失,包括直接损失和间接损失。
最后,施工方和业主方在停工事件中应当保持沟通,积极协商解决争议。
如果双方无法达成一致,可以依法向人民法院提起诉讼,请求法院判决。
在诉讼过程中,各方应当提供充分的证据,证明自己的主张。
总之,工程施工停工赔偿问题涉及到合同法、建筑法等多个法律领域,需要综合考虑合同约定、法律规定和实际情况。
在停工事件中,各方应当依法行事,合理承担责任,确保自身权益得到保障。
同时,加强合同管理,提前预防风险,也是避免停工赔偿问题的关键。

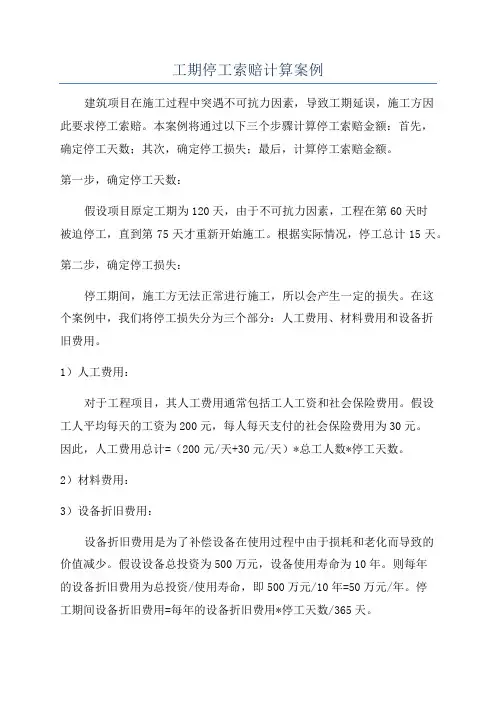

工期停工索赔计算案例
建筑项目在施工过程中突遇不可抗力因素,导致工期延误,施工方因
此要求停工索赔。
本案例将通过以下三个步骤计算停工索赔金额:首先,
确定停工天数;其次,确定停工损失;最后,计算停工索赔金额。
第一步,确定停工天数:
假设项目原定工期为120天,由于不可抗力因素,工程在第60天时
被迫停工,直到第75天才重新开始施工。
根据实际情况,停工总计15天。
第二步,确定停工损失:
停工期间,施工方无法正常进行施工,所以会产生一定的损失。
在这
个案例中,我们将停工损失分为三个部分:人工费用、材料费用和设备折
旧费用。
1)人工费用:
对于工程项目,其人工费用通常包括工人工资和社会保险费用。
假设
工人平均每天的工资为200元,每人每天支付的社会保险费用为30元。
因此,人工费用总计=(200元/天+30元/天)*总工人数*停工天数。
2)材料费用:
3)设备折旧费用:
设备折旧费用是为了补偿设备在使用过程中由于损耗和老化而导致的
价值减少。
假设设备总投资为500万元,设备使用寿命为10年。
则每年
的设备折旧费用为总投资/使用寿命,即500万元/10年=50万元/年。
停
工期间设备折旧费用=每年的设备折旧费用*停工天数/365天。
第三步,计算停工索赔金额:
停工索赔金额=停工损失的总和。
这个案例展示了如何根据实际情况计算工期停工索赔金额。
值得注意的是,停工索赔金额的计算可能因项目特定情况而有所差异,需要根据具体情况进行调整。
停工损失补偿计算原则停工损失补偿计算原则是指在施工项目因各种原因而发生停工时,建设单位或施工单位应按照相关法律法规和合同约定,根据实际损失情况进行停工损失的补偿计算。
停工损失补偿计算是维护合法权益,保障正常施工进行的重要手段。
下面将从以下几个方面详细介绍停工损失补偿计算的原则。
第一,停工原因对损失计算的影响。
停工原因通常分为两类,一类是因为建设单位或设计单位的原因导致的停工,另一类是因为不可抗力等不可预见的原因导致的停工。
根据停工原因的不同,损失计算的方式也有所差异。
对于建设单位或设计单位原因导致的停工,施工单位应根据停工期间的实际费用和损失进行计算;而对于不可抗力等不可预见原因导致的停工,损失计算较为复杂,通常需要以协商的方式进行。
第二,损失计算标准的确定。
停工损失补偿计算标准应以合同约定为主,并结合相关法律法规进行综合考虑。
一般情况下,停工损失可根据合同约定进行计算,包括直接损失和间接损失两部分。
直接损失包括因停工而造成的工资、材料费用的损失等,间接损失则包括工期延误造成的利润损失、管理费用增加等。
另外,应注意计算时要将停工前已付的款项以及其他可能产生的节约支出等考虑在内。
第三,计算期限的界定。
停工损失的计算期限通常在停工发生之日起计算,到停工解除之日为止。
但对于长时间停工,有时计算期限可能会进行适当调整,以补偿建设单位或施工单位因长时间停工而造成的额外损失。
此外,应注意对于暂时性停工和长期停工,损失计算的期限是有所不同的。
第四,计算方式的选择。
停工损失的计算方式可根据实际情况选择,一般有实际成本法、合理成本法和综合法等。
实际成本法是指按照实际停工期间的费用和损失进行计算,较为简单直观;合理成本法是指根据合理的费用标准进行计算,考虑其他可能的因素;综合法是指综合运用实际成本法和合理成本法的方式进行计算,以取得更为准确的结果。
在选择计算方式时,应综合考虑相关法律法规和合同约定,以及实际情况进行合理选择。
某工程停工损失造价索赔案例案例概况:该案例发生在市的一条道路施工工程项目上,由建筑公司承担施工工作。
在工程进行中,由于一系列不可抗力原因导致工程暂时停工,给项目进度和成本带来了不可忽视的影响。
建筑公司决定向监理单位提出索赔,要求得到停工期间的损失造价的补偿。
案例分析:根据相关合同条款和当地法规,施工单位有权要求停工期间的损失造价的补偿。
然而,在索赔案件中,还需要证明停工是由于不可抗力原因造成的,并且停工对工程进度和成本造成了实际的损失。
因此,在这个案例中,需要收集和提供充分的证据来支持索赔的合法性和合理性。
证据收集:1.不可抗力证明:收集和整理相关资料,包括当时的天气报告,地震报告,政府文件等,证明工程停工是由于不可抗力因素,如极端天气,地震等原因造成的。
2.工程进度计划:提供工程进度计划和实际工程进度对比分析,证明停工期间对工程进度造成了实际的延误。
可以通过监理单位提供的工程进度记录和相关施工照片来支持这个观点。
3.盈亏表和成本核算记录:提供停工期间的盈亏表和详细的成本核算记录,证明工程停工期间造成了实际的经济损失。
这些记录可以包括停工期间的人工成本,设备租赁费用,材料损耗等。
4.招标文件和合同条款:提供相关招标文件和合同条款,证明施工单位有权要求停工期间的损失造价的补偿,并且合同约定了索赔的程序和要求。
索赔计算:根据停工期间的具体情况,可以采用不同的索赔计算方法。
一种常用的计算方法是“日损失金”,即按照当时工程日产值的一定比例计算每天的损失费用。
另一种常用的计算方法是“实际损失费用”,即根据停工期间实际发生的费用核算停工造成的经济损失。
索赔申请和协商过程:1.编写索赔报告:根据收集到的证据和计算出的索赔金额,编写详细的索赔报告,包括索赔计算方法和依据,索赔金额的详细说明等。
2.提交索赔申请:将索赔报告和相关证明文件提交给监理单位,并要求对方进行索赔的处理。
3.协商谈判:与监理单位进行谈判,商讨索赔金额的合理性和相关事宜。
工程质量停机损失赔偿方案一、前言工程质量是指工程的技术、经济和管理等各种条件达到一定标准的状态。
工程质量的问题一直是工程施工管理中最为关注的问题之一。
在工程施工的过程中,如果出现工程质量问题,可能会导致工程停机损失,给施工方和业主都带来经济损失和信誉损失。
在这种情况下,合同中的停机损失赔偿条款就显得至关重要。
二、关于工程质量停机损失赔偿1. 停机损失工程质量问题可能导致工程停机,造成施工方停工、重新处理、修复或更换材料、设备等损失。
同时,停机也会延迟工期,造成其他方面的经济损失。
停机损失是指由于工程质量问题造成的工程停工导致的经济损失,包括直接损失和间接损失。
2. 赔偿方案在合同中,通常会规定工程质量问题造成的停机损失应由哪一方负责赔偿。
赔偿方案应该考虑到各种情况,包括工程质量问题的责任归属、停机损失的计算和赔偿标准等。
三、工程质量停机损失赔偿方案的制定1. 责任归属在制定工程质量停机损失赔偿方案时,首先应考虑的是责任的归属。
施工方应按照规范和标准进行施工,确保工程的质量,尽量避免出现工程质量问题。
如果工程质量问题是由于施工方的原因导致的,那么施工方应承担停机损失赔偿责任。
如果工程质量问题是由于设计、材料等其他原因导致的,那么责任归属需要经过调查和评估,确定责任人承担相关赔偿责任。
2. 停机损失的计算在考虑工程质量停机损失赔偿方案时,需要对停机损失进行计算。
停机损失的计算应该包括直接损失和间接损失。
直接损失包括由于停机导致的劳动力、材料、设备等相关成本的损失。
间接损失包括由于延迟工程进度导致的其他方面的经济损失,比如,延期产生的利息、租金等。
停机损失的计算需要综合考虑各种因素,确保赔偿数额合理和公正。
3. 赔偿标准在工程质量停机损失赔偿方案中,需要明确赔偿的标准。
赔偿标准的制定应该综合考虑工程的实际情况、相关法规和标准,确保赔偿数额合理。
赔偿标准可以参照国家规定的相关标准,也可以根据合同的约定进行具体制定。
工程中途停工索赔处理措施在工程项目中,由于各种原因导致工程中途停工的情况时常发生。
这对施工方和业主双方都会造成一定的损失,因此在合同中通常会对工程中途停工的索赔处理措施做出规定。
本文将就工程中途停工索赔的处理措施进行探讨。
索赔原因工程中途停工的原因可以是多种多样的,包括但不限于以下几点:1.施工方责任引起的停工:如施工方资金链断裂、工程质量问题、施工人员不足等原因导致停工。
2.业主责任引起的停工:如业主未能按时支付工程款、业主要求变更合同等原因导致停工。
3.不可抗力导致的停工:如自然灾害、政策调整等不可抗力因素造成了工程中途停工。
索赔处理措施在合同中,一般会详细规定工程中途停工的索赔处理措施。
以下是一些常见的处理措施:1.施工方责任引起的停工:–施工方需承担停工期间工程造成的损失,包括材料报废费用、施工设备租赁费用等;–施工方需按停工期间支付工程款的约定支付违约金等费用。
2.业主责任引起的停工:–业主需按停工期间支付工程款的约定支付违约金等费用;–业主需承担停工期间因不能按时竣工而导致的损失。
3.不可抗力导致的停工:–根据合同约定,双方协商确定停工期间的费用分担方式;–工程恢复施工后,双方按约定继续履行合同。
索赔流程在停工发生后,双方需按照合同规定的程序进行索赔处理。
一般的索赔流程包括以下几个步骤:1.停工通知:一方发出停工通知,并说明停工的原因和预计恢复施工的时间。
2.索赔申请:索赔方需向另一方提交索赔申请,详细说明停工期间的损失情况。
3.协商处理:双方进行协商,就停工期间的费用分配等问题达成一致意见。
4.书面确认:双方就协商结果签署书面确认文件,确保双方都能履行协商好的内容。
结语工程中途停工是一个较为复杂的问题,涉及到多方利益关系。
双方在合同签订时应明确规定停工情况的处理措施,以便在发生停工时能够及时有效地处理。
只有双方能够平等协商,共同承担责任,才能够保证工程的顺利进行和双方的权益不受损失。
工程甲方停工索赔方案一、停工索赔的原因及情况本工程因以下原因停工:1、由于施工方资源不足,导致工程无法按照合同约定进展;2、由于现场环境变化,如天气原因,导致施工无法继续进行;3、甲方未能按时提供施工所需资料、资金等资源,导致工程停工。
二、停工索赔的计算方式1、工程停工的经济损失计算:停工期间,施工方需要支付的人工、材料、设备租赁费用等费用;停工期间,施工方因无法进展工程而产生的损失,如项目经理、施工队人员的工资、福利等;因停工而产生的间接损失,如工期的延误导致的财务成本;停工期间所导致的设施、设备损耗等费用。
2、如果停工期间是由于施工方原因引起的,工程甲方可根据合同规定对施工方进行相应的索赔。
如果停工是由工程甲方引起的,工程甲方需要承担相应的责任,同时也需要赔偿施工方按合同约定的停工补偿费用。
三、停工索赔的申请流程1、施工方需在停工发生后及时向工程甲方提出停工索赔申请,提供相关停工原因及遭受的经济损失情况;2、工程甲方收到索赔申请后,需及时进行核实停工原因,并进行损失评估;3、在确定工程甲方需要承担责任的情况下,需及时与施工方协商补偿方案;4、如双方不能协商一致,需通过法律途径或独立第三方机构进行调解;5、最终,双方达成索赔协议并签署相关文件。
四、停工索赔的争议处理工程停工索赔的争议处理,可通过以下方式进行解决:1、施工方和工程甲方通过友好协商解决争议,协商不成的,可通过法律途径进行处理;2、工程甲方可聘请第三方专业机构进行调解,以解决争议问题;3、如双方均同意,可通过仲裁或诉讼的方式解决争议问题。
五、停工索赔的后续工作停工索赔解决后,双方需要做好后续工作,包括但不限于:1、签署索赔协议,并按照协议规定支付或收取索赔款项;2、落实相关索赔款项的支付和收取流程;3、双方共同评估工程后续进展情况,合作商讨如何尽快恢复工程进度。
六、停工索赔的经验总结工程停工索赔是施工过程中常见的情况,对双方来说都需要做好相关的准备和应对。
关于土木工程施工中停工损失费的索赔作为施工单位,在土木工程施工中,经常会遇到因为各种原因而导致工程大面积停工现象。
工程停工会给施工单位造成严重经济损失及工期损失。
施工单位应该怎样向工程业主索赔停工损失费呢笔者在工作中遇到的几次停工索赔案例浅析如下。
按照国家法律规定,有以下几种原因而造成的工程停工,施工方有权向业主提出停工索赔。
一、因为业主单方终止施工合同而造成的工程停工。
二、因为业主资金原因而造成的工程停工,即在工程施工过程中工程进度款不能正常支付。
三、因为业主意图使设计大面积变更或设计资料不全而造成的停工。
四、因为战争、地震等其它不可抗拒因素而造成的工程停工。
在施工中经常遇到的是前三种情况。
此时,若工程终止后不能再继续进行,施工单位将撤离施工现场,施工方有权就以下费用向业主索赔:第一、工程撤离现场的直接费。
包括以下内容:1、工人撤场费,包括工人撤场的路费及旅途餐费转场或遣返回乡。
计算方法:工程停工时在施工人数* 单人路费十单人餐费。
2、施工现场的周转材料转移费,包括施工方自有或租赁的各种周转材料。
计算方法:工程停工时在场周转材料数量*单件转移费用。
3、施工机械转移费,包括施工方自有或租赁的所有施工机械。
计算方法:停工时在场机械数量* 单台机械拆除撤场费十单台机械转场运费。
第二、工程撤离现场的间接费。
包括工程撤场时现场管理人员的工资费用及行政办公费用。
计算方法:直接费*本地区现场经费费率第三、预期利润。
因为工程停工撤场,施工单位在本工程将无法实现预期利润,施工单位可就预期利润问题向业主索赔。
索赔数额:施工单位可根据工程中标书向业主提出索赔数额,具体数额可同业主协商,协商不成时可提请有关单位仲裁或申诉。
工程停工后,根据业主要求,若影响工程进行的因素消除后工程可以继续进行。
这是施工中最常遇到的情况。
此时,施工单位将在施工现场停工待命。
就此,施工单位有权向业主提出以下索赔:第一、停工待命人工费的索赔。
建设工程施工合同停工索赔一、引言根据双方当事人的协商,就建设工程施工合同停工索赔一事达成如下协议:二、合同背景建设工程施工合同是指承包人和发包人之间就工程项目施工工作的合同,合同中包括了工程项目的开工日期、施工期限、工程结算、质量要求、安全要求等内容。
当工程项目发生停工情况时,需要根据合同约定进行停工索赔。
三、停工原因在建设工程施工过程中,停工情况可能由多种原因引起,例如:自然灾害、政府政策变化、发包人原因、承包人原因、供应商原因等。
停工原因需要经过合同约定的程序进行确认。
四、停工程序当工程项目发生停工情况时,双方需按照合同约定的程序进行停工程序,例如:发出停工通知、提供停工原因、讨论停工期限、确认停工索赔金额等。
需要双方通过书面形式确认停工程序。
五、停工索赔计算停工索赔金额应根据合同约定进行计算,通常包括:工程造成的损失、承包人因停工导致的费用增加、工期延长导致的增加成本等。
双方需对索赔金额进行议定,并进行书面确认。
六、索赔责任合同约定了停工索赔的责任清楚,一般有承包人责任、发包人责任、自然灾害责任等多种情况。
根据责任来确定索赔金额和责任方的赔偿责任。
七、争议解决当双方在停工索赔问题上发生争议时,应根据合同约定采用协商、调解、仲裁、诉讼等方式解决。
需要选择合适的方法来解决争议,维护双方的合法权益。
八、签署双方当事人在上述协议内容上达成一致后,进行签署确认,并将协议内容作为合同的一部分。
九、附则本协议自签署之日起生效。
合同变更需双方书面确认。
未尽事宜,可根据双方协商确定。
以上是建设工程施工合同停工索赔的相关内容,希望能够为双方在发生停工情况时提供一定的帮助。
建设工程施工合同停工索赔是一项比较复杂的工作,需要双方进行充分的沟通和协商,以确保不仅能够维护双方的利益,也能够维护工程项目的顺利进行。
希望双方能够根据合同规定进行停工索赔,早日解决争议,达成一致。
精品整理
工地停工费用索赔
工地停工的费用索赔
停工索赔费用,施工单位考虑的主要有以下几方面:
①人工费:不可辞退的工人,索赔人工窝工费,按人工工日计算;对于可以辞退的工人,考虑了人工上涨费。
②材料费:索赔超期储存费及价格上涨费。
③机械费:索赔机械窝工费或机械台班上涨费。
自有机械窝工费按台班折旧费索赔;租赁机械按实际租金和调进调出的分摊费计算。
④分包费用:总包向业主索赔应包括分包商向总包索赔的费用。
⑤现场管理费:由于停工,索赔增加的工地管理费。
⑥保险费:按保险公司保险费率计算延期的保险费。
⑦保函手续费:按银行规定的保函手续费率计算延期的保函手续费。
⑧利息:按合同约定的利率计算延期增加的利息支出。
⑨总部管理费:由于全面停工,还考虑了增加的总部管理费。
1。
土木工程施工中停工损
失费的索赔
Document number:NOCG-YUNOO-BUYTT-UU986-1986UT
关于土木工程施工中停工损失费的索赔
作为施工单位,在土木工程施工中,经常会遇到因为各种原因而导致工程大面积停工现象。
工程停工会给施工单位造成严重经济损失及工期损失。
施工单位应该怎样向工程业主索赔停工损失费呢笔者在工作中遇到的几次停工索赔案例浅析如下。
按照国家法律规定,有以下几种原因而造成的工程停工,施工方有权向业主提出停工索赔。
一、因为业主单方终止施工合同而造成的工程停工。
二、因为业主资金原因而造成的工程停工,即在工程施工过程中工程进度款不能正常支付。
三、因为业主意图使设计大面积变更或设计资料不全而造成的停工。
四、因为战争、地震等其它不可抗拒因素而造成的工程停工。
在施工中经常遇到的是前三种情况。
此时,若工程终止后不能再继续进行,施工单位将撤离施工现场,施工方有权就以下费用向业主索赔:
第一、工程撤离现场的直接费。
包括以下内容:1、工人撤场费,包括工人撤场的路费及旅途餐费(转场或遣返回乡)。
计算方法:工程停工时在施工人数*(单人路费十单人餐费)。
2、施工现场的周转材料转移费,包括施工方自有或租赁的各种周转材料。
计算方法:工程停工时在场周转材料数量*单件转移费用。
3、施工机械转移费,包括施工方自有或租赁的所有施工机械。
计算方法:停工时在场机械数量*(单台机械拆除撤场费十单台机械转场运费)。
第二、工程撤离现场的间接费。
包括工程撤场时现场管理人员的工资费用及行政办公费用。
计算方法:直接费*本地区现场经费费率
第三、预期利润。
因为工程停工撤场,施工单位在本工程将无法实现预期利润,施工单位可就预期利润问题向业主索赔。
索赔数额:施工单位可根据工程中标书向业主提出索赔数额,具体数额可同业主协商,协商不成时可提请有关单位仲裁或申诉。
工程停工后,根据业主要求,若影响工程进行的因素消除后工程可以继续进行。
这是施工中最常遇到的情况。
此时,施工单位将在施工现场停工待命。
就此,施工单位有权向业主提出以下索赔:
第一、停工待命人工费的索赔。
因为停工原因消除后工程还要继续进行,所以,施工工人不能离开现场。
此时,将造成人员的大量窝工。
费用计算如下:
离工期间工人工资数额*窝工人数*窝工工日。
窝工期间工人的工资数额可根据《劳动法》有关规定计算。
第二、停工期间周转材料的租赁费。
施工单位有不少周转材料是向租赁单位租来的,停工期间的材料租赁费对施工单位的损失很大,一定要详细计算。
为计算清楚,可列表计算。
如下表:(以模板等周转材料为例)
若以上材料是施工单位自有的,根据北京市的规定,亦按租赁制考虑。
若在其它
地区施工。
可进行材料摊销,摊销公式:某种材料在停工期间的损失费=[(此材料购进原值-此材料报废后残值)/此材料预期使用时间]*停工时间。
第三、停工期间机械费的计算。
有不少大型机械是施工单位从租赁站租来的,停工期间的机械费,亦可按租赁制编制。
以下表为例:
若以上机械是施工单位自有的,按北京市规定,亦按租赁制考虑。
若在外地施工,可按摊销制编制。
计算公式:某种机械在停工期间的损失费=[(此机械购进原值-此机械报废后残值)/正常情况下此机械预期使用时间*停工时间。
若停工时间过长,机械需要进行大修后才能使用,还需要计算大修费用及大型机械进出场费用。
第四、工程停工期间的其他直接费。
例如:现场排污费、冬雨季防护费等。
计算公式:停工其他直接费=直接费*本地区费率。
或按当地规定执行。
第五、工程停工期间的间接费。
包括公司对本工程的管理费及现场管理人员的现场经费。
计算方法:停工期间管理费=直接费*本地区管理费费率。
或按当地规定执行。
以上是笔者在几次停工损失索赔中的体会。
另外,作为施工单位,应本着把停工损失减少到最低的原则,在停工事件发生前后多向业主提出合理化建议,力求最大限度地减少停工损失。
