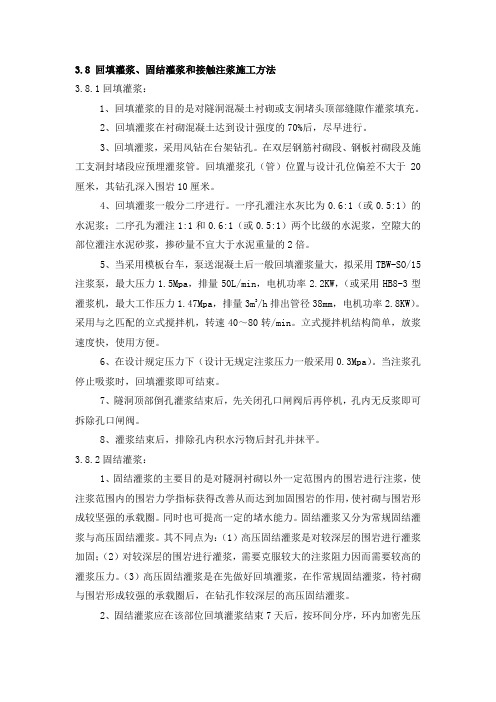

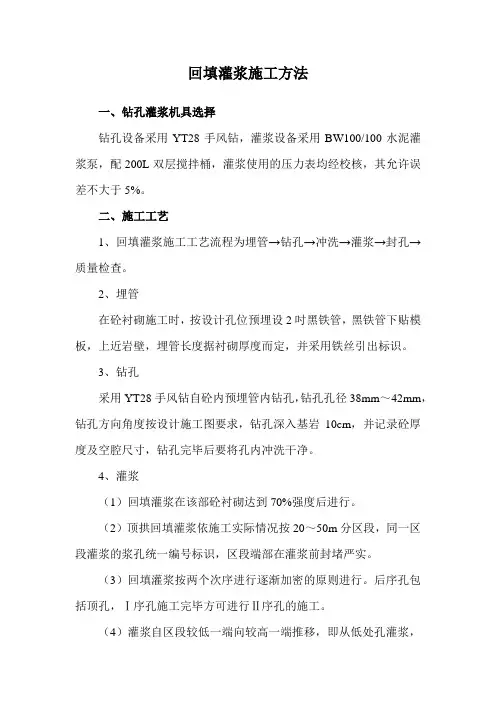

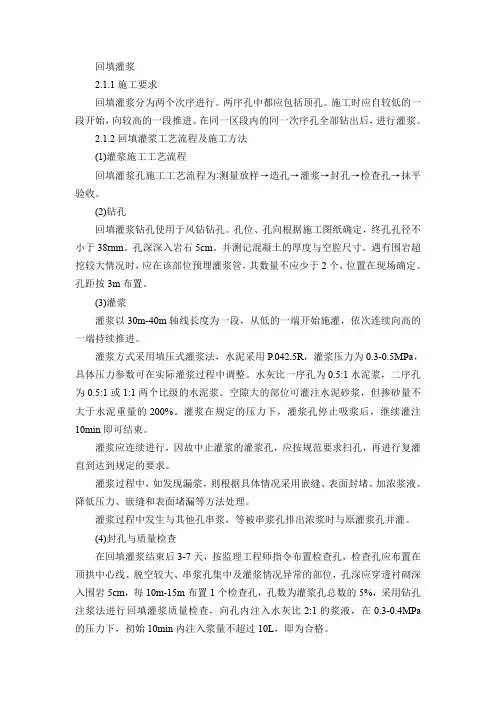

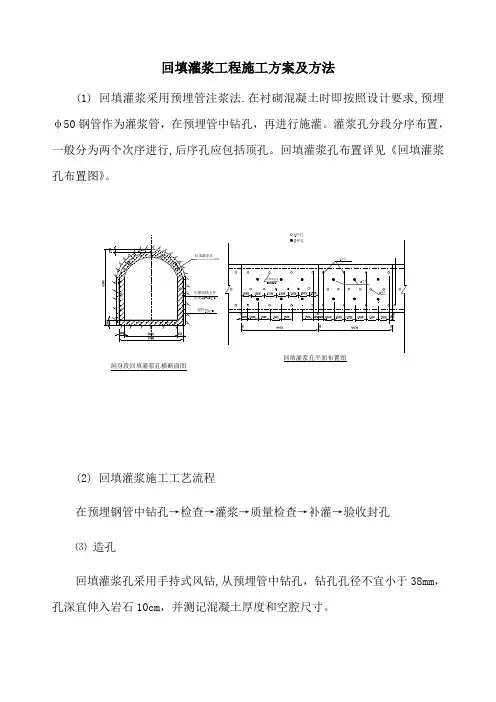

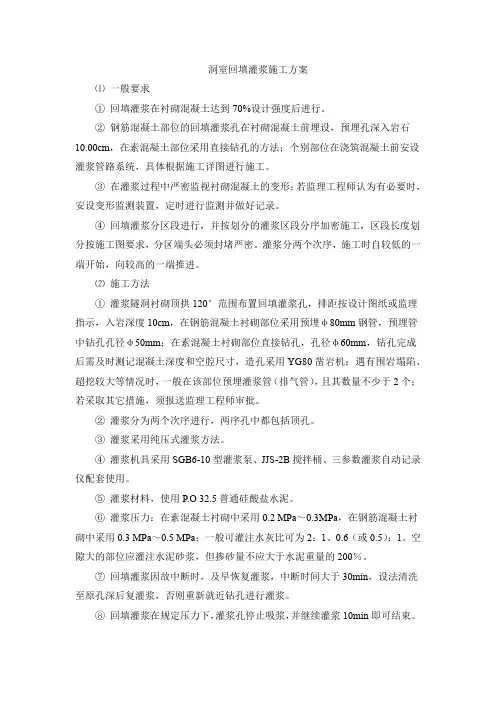

回填灌浆施工工法

  • 格式:doc
  • 大小:22.00 KB
  • 文档页数:1

下载文档原格式

  / 3
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

10.2 回填灌浆

回填灌浆是对隧洞砼衬砌后顶部砼与围岩之间的空隙进行灌浆充填。回填灌浆在衬砌砼达到70%的设计强度后进行。回填灌浆孔排距3m,每排3孔。

10.2.1 回填灌浆施工程序

预埋管→钻孔→灌浆→封孔→质量检查。

10.2.2 预埋管

为避免钻灌浆孔时碰到钢筋,在衬砌砼内预埋φ50、长度为15~20cm钢管,管口紧贴模板,管内用废纸填充,并将钢管与钢筋网焊牢。灌浆孔钻孔时从预埋钢管内钻进。

10.2.3 钻孔

在衬砌砼达到70%的设计强度后,从预埋钢管内钻灌浆孔。回填灌浆孔采用YPT-27型手风钻钻孔,钻头选用直径为φ42mm的合金钻头。钻孔深入围岩10cm,并测记砼厚度和空腔尺寸。

10.2.4 灌浆

1、材料:回填灌浆采用425#普通硅酸盐水泥,要求水泥新鲜无结块.

2、回填灌浆应分成区段进行,每区段长度不大于50m或3个衬砌段,且区段端部用砼封堵严密。当顶部脱空较大时,在该部位预埋2个以上的灌浆管(排气管)。

3、灌浆方式:采用填压式灌浆法。

4、灌浆顺序:回填灌浆施工应自较低的一端开始向较高的一端推进,灌浆分两个次序进行,先灌Ⅰ序孔,后灌Ⅱ序孔,两序孔都包括顶孔。

5、灌浆压力:引水洞回填灌浆压力为0.2~0.3mPa,堵头回填灌浆压力0.3~0.5mPa。

6、灌浆水灰比:回填灌浆采用水灰比0.6(或0.5):1的水泥浆,空隙大的部位比采用灌注水泥砂浆方法,掺砂量不超过水泥重量的200%。

7、灌浆结束标准:在规定的压力下,灌浆孔停止吸浆,并继续灌注10min即可结束。

8、灌浆因故中断时,尽早恢复灌浆,中断时间大于30min,将设法清洗至原孔深后恢复灌浆,此时若灌浆孔仍不吸浆,则重新就近钻孔进行灌浆。

9、灌浆结束后,排除钻孔内积水和污物,采用浓浆将全孔封堵密实和抹平。

10.2.5 质量检查

回填灌浆质量检查在该部位灌浆结束7天后进行,检查孔应布置顶拱中心线、脱空较大、串浆孔集中以及灌浆情况异常的部位,孔深穿透衬砌深入围岩10cm。检查孔的数量为灌浆孔总数的5%,采用钻孔注浆法进行回填灌浆质量检查时,向孔内灌注入水灰比2:1的浆液,在规定的压力下,初始10min内注入量不超过10L,认为合格。若检查不合格,则按监理人的提示或批准的措施工进行处理。

(不知你说的这个是不是属于钢衬接触灌浆,如果仅仅是回填灌浆的话,2楼提供的方案是不错的,可以参考,如果是钢衬接触灌浆的话,施工是比较简单的,首先用敲击法检查脱空部位,然后用磁座电钻钻孔(也可以事先预留),焊上钢管,一般要钻进浆孔和回浆孔,然后进行灌浆。这里特别要注意压力的使用,以免产生鼓包现象,破坏压力钢管。)
