建筑给水排水及采暖工程施工质量控制
- 格式:doc
- 大小:104.00 KB
- 文档页数:16

建筑给排水及采暖分部工程质量控制资料核查记录建筑给排水及采暖工程是建筑工程中非常重要的一部分,其施工质量关系到建筑物正常使用和居住环境的舒适度。
为了确保工程质量达到规定要求,需要进行质量控制资料核查记录。
下面是关于建筑给排水及采暖分部工程质量控制资料核查记录的示例,供参考:工程名称:XX建筑项目日期:XX年XX月XX日核查人员:XXXX被核查资料:建筑给排水及采暖分部工程质量控制资料一、施工单位资质1.核实施工单位的资质证书,包括建筑施工总承包资质、给排水工程专业承包资质和采暖工程专业承包资质等。
2.检查施工单位的组织机构代码证,确保其合法注册,并核实其法定代表人和负责人。
二、设计文件审查1.核查给排水及采暖工程的设计文件,包括设计图纸、技术规范和质量标准等,确认其合理性和符合国家相关规定。
2.检查设计文件的审查合格意见,确保经过专业人员的审核和签字。
三、施工方案及施工图审查1.核查施工方案和施工图纸,包括给排水管道布置、设备选型和采暖设备布局等,确认其符合设计要求和规范标准。
2.检查施工方案和施工图纸的审查合格意见,确保经过专业人员的审核和签字。
四、产品合格证书1.核查给排水设备和材料的合格证书,包括水泵、管道、阀门等,确认其符合国家相关标准和规定。
2.检查采暖设备和材料的合格证书,包括锅炉、散热器、管道等,确保其符合设计要求和技术标准。
五、施工方案和施工图审查1.核查试验、检测和验收记录,确保按照施工方案和施工图纸要求进行施工。
2.检查工程质量检验报告,包括材料试验、现场试验和试压数据等,确认工程质量符合规定要求。
六、质量追溯资料1.核查安装工程验收记录,包括给排水设备安装验收记录、采暖设备安装验收记录等。
2.检查工程竣工验收报告,包括给排水设备和采暖设备的竣工验收记录,确保安装质量符合要求。
以上是建筑给排水及采暖分部工程质量控制资料核查记录的示例。
实际核查时还可以根据具体工程要求进行调整和详细填写。
建筑给排水及采暖安装工程质量控制重点序号控制环节名称责任人控制点性质控制内容检查者工作见证3、管道布局:①给水引入管与排水排出管的水平净距不得小于1m。
室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于0.5m;交叉铺设时,垂直净距不得小于0.15m。
给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3 倍。
②上、下平行安装时热水管应在冷水管上方。
③垂直平行安装时热水管应在冷水管左侧。
4、上人屋面水平管道离女儿墙的水平距离应大于1000mm,小于1000mm时应采取安全防护措施。
5、各种承压管道系统和设备应做水压试验,非承压管道系统和设备应做灌水试验。
⑵给水管道安装专业工程师W 1、给水水平管道应有2‰~5‰的坡度坡向泄水装置。
2、水平管道平直度:钢管允差为1/m,塑料管、复合管允差为1.5/m,铸铁管允差为2/m,最大≯25mm。
3、立管垂直度:钢管允差为3/m,最大≯8mm。
塑料管,复合管允差为2/m,,最大≯8mm。
铸铁管允差为3/m,最大≯10mm。
4、成排管道间距允差为3mm。
5、在管道与设备连接前,应在自由状态下,检验法兰的平行度和同轴度。
专业工程师质量员管道安装记录⑶排水管道安装专业工程师W 1、坡度必须符合设计要求或规范规定:专业工程师质量员管道安装记录序号控制环节名称责任人控制点性质控制内容检查者工作见证2、管道安装允差:坐标允差为15mm;标高允差为±15mm。
3、水平管道平直度:铸铁管允差为1/m,最大≯25mm;钢管管径≤100mm,允差1/m,最大≯25mm;钢管管径>100mm,允差为1.5/m,最大≯38mm;塑料管允差为1.5/m,最大≯38mm;混凝土管允差为3/m,最大≯75mm。
4、立管垂直度:钢管允差为3/m,最大≯10mm。
塑料管允差为3/m,,最大≯15mm。
铸铁管允差为3/m,最大≯15mm。

建筑给排水工程常见施工质量问题及控制措施建筑给排水工程是指建筑物内外的水、热、气体等流体的输送和排放系统,对建筑物正常使用和居住环境的影响非常重要。
在给排水工程施工过程中常常会出现一些质量问题,影响工程的使用寿命和安全性。
下面将介绍一些常见的施工质量问题及相应的控制措施。
1. 输水管道缺陷:输水管道的缺陷可能导致漏水和渗水问题,对建筑物结构和使用安全造成威胁。
为了防止这种问题,控制措施包括:- 选用高质量的管材,并在施工前进行检查和测试;- 定期检查管道连接处的密封性;- 采用合适的施工方法和工艺,确保管道的安装质量;2. 排水系统堵塞:排水系统堵塞是常见的问题,可能导致水流不畅或倒流现象。
为了防止堵塞问题,控制措施包括:- 定期清理排水管道和井坑,避免固体杂物和沉淀物的积聚;- 选择合适的管径和斜度,确保水流通畅;- 安装过滤器和格栅,防止杂物进入排水系统;3. 排水系统泄露:排水系统泄露可能导致建筑物内部和外部的水损失,同时也会引发细菌滋生和水质污染。
为了防止泄露问题,控制措施包括:- 选用优质的密封材料和管件;- 定期检查管道连接处和阀门的密封性;- 做好管道防腐措施,防止管道腐蚀和老化;4. 排水系统噪音问题:排水系统噪音是给排水工程的一个常见问题,可能会影响住户的生活质量。
为了控制噪音问题,措施包括:- 选用低噪音的管材和设备;- 对排水管道进行隔音处理;- 控制水流速度和压力,减少水流冲击声;5. 给水系统水质问题:给水系统的水质问题可能会对人体健康造成危害,影响建筑物的使用安全。
为了保证水质安全,控制措施包括:- 选用符合国家标准的水质安全管材和设备;- 定期检测水质,并采取适当的处理措施;- 配备合适的过滤器和净化设备,提高水质;给排水工程的施工质量问题涉及到多个方面,需要综合考虑。
通过选择高质量材料、合理施工、定期检查和维护等控制措施,可以有效预防和解决这些问题,确保工程的可靠性和安全性。

给水塑料管管道穿越楼板必须采取防渗漏措施。
穿越处应采用C20 细石砼分二次嵌缝 (第一次为板厚的2/3,待达到50%强度后进行第二次嵌缝到结构层面),并用定型模具支设,确保其嵌灌密实.敷设管段支撑应符合设计要求,此间距亦应符合DB13(J) 23—2000 《建造给排水塑料管道工程技术规程》及CJJ/T29-98 要求。
给水管道安装完成后,应进行严格的水压试验及外观检查,同时应对管道进行冲洗、消毒(消毒液采用含20~30mg/l 有效氯溶液)。
排水塑料管材宜采用硬聚氯乙烯( PVC-U)管材,且应按高度不大于4m 设一道伸缩节。
排水管道穿越楼板、屋面应做好防水措施,并应设止水环,板底应设置塑料装饰圈。
立管支撑间距,管径为50 ㎜应不大于1.2m,管径大于等于75 ㎜的不得大于2m;横管按管径确定,但最大不得超过2m。
管道穿越墙体时,必须设置套管,套管内采用柔性材料填塞,表面应进行封闭处理。
管道井的板顶标高应低于歇息平台100mm,当管道井板标高与歇息平台标高一致时,管道穿越墙体应采用聚氨酯防水做封闭处理并制作混凝土防水墩台。
给水管道采暖系统安装完成后必须按规定进行打压试验,试验时须由现场监理人员见证,填写有关试验记录.系统打压前,必须将系统中所有截门打开,不得遗漏,以确保试验准确。
下列管道及卫生器具须进行试验,并填写相关资料、经甲方或者现场监理人员签字认可:1、±0 。
000 以下埋地管道做灌水试验;2、各种承压管道系统和设备应做水压试验;3 、卫生器具须做满水和通水试验;4、给水系统应打开三分之一的配水点做通水试验;5 、生活给水系统管到在交付使用前必须进行清洗和消毒。
采暖、给水水平管支架应采用∠20×4 角钢加设套箍或者定型卡箍,不得用立管卡具代替.在墙上固定管道支架应灌填M10 水泥砂浆、细石砼或者预制混凝土块固定,不得用木楔、钢钉等固定支架。
设置管道支架、吊架时,应充分利用已有的砼带、砼预制块或者过梁进行固定;在楼板上安装吊架时应穿透楼板.采暖管道安装前,应清除腔内留存焊渣,防止阻塞。

建筑工程给排水管道施工质量控制措施摘要:给排水是保证建筑物正常投入使用的重要因素,往往是施工中的关键环节。
在给排水施工中,施工人员的相关素质参差不齐,因此给排水施工的质量也受到了很大的影响,如施工材料不合适、设计方案与实际施工不符、施工速度太慢等。
这些问题最终会反映在建筑质量上,严重影响建筑的正常使用。
如果给排水工程中出现管道损坏、控制水源的阀门泄漏等问题,建筑物投入使用后将切断供水,这将对居民用水产生很大影响。
更严重的是,会造成房屋漏水、渗水,影响居民的正常生活。
因此,给排水是保证建筑物使用的重要因素,也是建筑物使用的前提。
施工单位应严格控制给排水工程,确保给排水工程质量。
关键词:建筑工程;给排水管道;施工质量;控制措施1目前,我国给排水管道工程质量问题突出1.1管道老化建筑给排水系统与人们的生活密切相关,需要长期保持正常运行。
但在实际施工中,管道老化问题普遍存在,极大的影响了给排水系统的运行状态,严重时甚至会造成渗漏,不仅影响人们的日常生活,还可能造成财产损失。
管道老化通常是由于管道材质不合格、安装方式不合理、后期使用维护不规范造成的。
其中,施工单位应足够重视材料和安装的原因。
比如有的施工人员在安装管道转角处时没有选择合适的弯头,或者没有做好接口的清理工作,导致管道与弯头之间有一定的缝隙。
如果管道和弯头长期处于高压水环境中,很容易造成管道和弯头的老化,从而引发泄漏问题。
值得注意的是,在现代建筑工程施工中,考虑到美观的问题,很多给排水管道都是作为隐蔽工程安装的,甚至有些管道直接埋在墙体和混凝土中。
如果没有做好材料质量检验和过程质量控制,一旦出现老化、开裂、渗漏等问题,不仅难以找到渗漏源并进行维修,还会严重影响人们的正常生活。
1.2管道泄漏建筑给排水管道在施工和后期使用过程中,渗漏是非常常见的质量问题,主要表现为管道开裂、断开而漏水。
给排水管道漏水的原因很多。
从施工角度看,主要有以下原因:(1)建筑材料质量不合格。

建筑给水排水及采暖工程施工现场质量管理记录一、施工现场质量管理目标1.确保施工现场的质量符合相关标准和规范要求;2.确保施工现场的工程进度得到控制和保证;3.确保施工现场的安全和环境得到保护;4.提高施工现场管理水平和质量意识。
二、质量管理组织及职责1.成立质量管理小组,由项目经理担任组长,质量工程师、安全员和监理工程师等负责人担任组员,负责施工现场质量管理工作;2.组织开展施工现场质量管理培训活动,提高工人和管理人员的质量意识;3.制定施工现场质量管理计划,明确各项工作任务和责任,落实到人;4.制定工序验收标准和抽查抽测频率,做到有章可循,有据可查。
三、施工现场质量管理措施1.人员管理(1)要求施工人员持有效的岗位技术证书;(2)施工人员严禁酒后作业,否则将追究责任;(3)加强施工人员安全和环保意识教育,提高自我保护意识。
2.施工工艺管理(1)根据施工图纸和设计要求,确保施工现场的工艺流程正确;(2)严格执行施工规范和标准,保证施工质量;(3)建立施工工艺档案,包括材料、设备、施工方法等信息,供后期维护和管理。
3.材料管理(1)建立材料验收制度,杜绝假冒伪劣材料进入施工现场;(2)做好材料试验工作,确保材料质量符合要求;(3)定期检查材料存放情况,确保材料的安全和完好。
4.施工质量监控(1)制定抽查抽测计划,对施工现场进行定期抽查抽测,确保施工质量;(2)原材料抽样检测,对进场材料进行抽样检测,确保质量符合要求;(3)各工序验收,确保施工工序符合规范和标准。
5.施工安全管理(1)合理布置施工现场,保证安全出口和消防通道的畅通;(2)加强施工现场安全巡查和检查,对存在的安全隐患进行及时整改;(3)提供必要的个人防护用品,做好安全防护工作。
6.质量问题整改(1)对抽查抽测中发现的质量问题,及时整改,并提出预防措施;(2)对发生的质量事故,组织调查处理,追究责任。
四、工作总结和改进1.定期召开施工现场质量管理会议,总结前期工作经验,发现问题并改进;2.及时评估施工现场质量管理工作效果,提出改进意见,并加以落实;3.建立施工现场质量管理档案,包括会议纪要、工作总结、验收记录等,供后期参考使用。
建筑给水排水及采暖工程施工质量验收规范1. 项目概述建筑给水排水及采暖工程施工是建筑工程中至关重要的一环,直接关系到建筑物的使用安全和舒适度。
为了确保施工质量,控制工程质量风险,制定严格的施工质量验收规范是必不可少的。
2. 施工前验收2.1 设计文件验收•经过初步设计审查合格;•设计文件必须经过有资质的设计单位编制;•设计文件应符合国家相关规范标准。
2.2 材料质量验收•所选用材料必须出具合格证明,符合国家标准;•采购材料必须从合法渠道采购,明码标价,无假冒劣质产品。
2.3 施工单位资质验收•施工单位必须具备相应的施工资质和职业资格证书;•施工单位施工人员应持证上岗,严格按照相关规范施工。
3. 施工过程验收3.1 施工前准备•施工前必须对施工现场进行清理整理,确保安全通道畅通;•施工前须组织施工人员参加施工方案讨论,明确各阶段工作目标。
3.2 施工质量控制•施工过程中必须按照设计图纸要求施工,严格按照规范标准操作;•施工现场必须保持整洁,禁止乱堆乱放材料、杂物。
3.3 施工记录管理•施工单位要对每一道工序进行记录,形成完整的施工记录;•施工记录必须真实、准确,有失实记录者,将影响后续验收。
4. 完工验收4.1 施工质量验收•完工后必须进行整体质量验收,对每一道工序进行抽查;•发现质量问题及时整改,保证工程质量合格。
4.2 安全验收•对施工现场及设备的安全进行全面验收,确保施工无隐患;•交付前要进行安全技术交底,确保使用安全。
4.3 竣工验收报告•竣工验收合格后,施工单位需出具书面竣工验收报告;•报告中需详细说明施工过程、施工质量、安全验收情况等。
以上为建筑给水排水及采暖工程施工质量验收规范的主要内容,施工单位和验收单位需遵循相关规范,确保工程质量和安全。

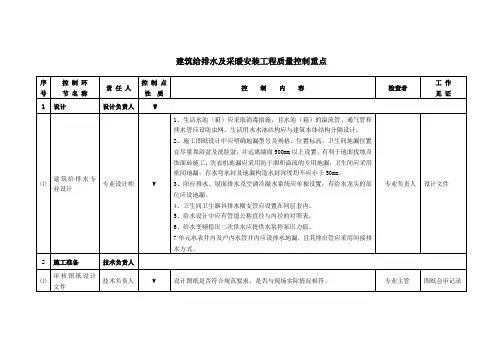

房屋建筑工程(给排水及采暖)施工质量控制要点项目名称施工质量控制要点建筑给水、排水及采暖工程与相关各专业之间,应进行交接质量检验,并形成记录。
1、基本规定建筑给水排水及采暖工程施工质量验收规范GB502421.阀门安装前,应作强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。
2.地下室或地下构筑物外墙有管道穿过的,应采取防水措施。
对有严格防水要求的建筑物,必须采用柔性防水套管。
3.采暖,给水及热水供应系统的金属管道立管管卡安装应符合下列规定:1)楼层高度小于或等于5m ,每层必须安装1个。
2)楼层高度大于5m ,每层不得少于2个。
3)管卡安装高度,距地面应为1.5~1.8m ,2个以上管卡应匀称安装,同一房间管卡应安装在同一高度上。
4.管道穿过墙壁和楼板,应设置金属或塑料套管。
安装在楼板内的套管,其顶部高出装饰地面20mm ;安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm ,底部应与楼板底面相平;安装在墙壁内的套管其两端与饰面相平。
穿过楼板的套管与管道之间缝隙宜用阻燃密实材料填实,且端面应光滑。
管道的接口不得设在套管内。
5.各种承压管道系统和设备应做水压试验,非承压管道系统和设备应做灌水试验。
地下防水工程质量验收规范GB50208固定式穿墙管应加焊止水环或环绕遇水膨胀止水圈,并作好防腐处理;穿墙管应在主体结构迎水面预留凹槽,槽内应用密封材料嵌填密实。
地下工程防水技术规范GB50108穿墙管与内墙角、凹凸部位的距离应大于250mm。
人民防空工程施工及验收规范GB501341.当管道穿越防护密闭隔墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
2.给水管、压力排水管、电缆电线等的密闭穿墙短管,应采用璧厚大于3mm 的钢管。
3.密闭翼环应采用厚度大于3mm 的钢板制作。
钢板应平整,其翼高宜为30~~50mm。
建策给排水及采US工程蘆工质量验收規繭建现给排水及采暖工程施工质量验收规范:GB50242-2002 前言本规范是根据我部建林[1996]4号文件精神,由il宁省建设斤为主编部门,市城乡建设委员会为主编单位,会同有关单位共同对《采暖与卫生工程施工汝验收规范》J242-82和《建気采暧卫生及媒气工程质量检验评定标准》GBJ302-88修订而成的。
在修订过程中,规范编制组开展了专题研究,进行了比较广泛的调査研究,总结了名年建筑给水、排水及采暖工程设计、林料、施工的经验,按照"验评分离、强化验收、完善手段、过程控ST的方针,进行全面修改,增加了建筑中水系统及游泳池水系统安装、换热站安装、低温热水地板辐琳采暖系貌安装以及新林料(如复合管、塑料管、鋼管、新型散热器、快装管件等)的质量标准及检验方法,并以多种方式广泛征求了全国有关单位的意见,对主要间题进行了反复修改,于2001年8月经审査定稿。
本规范主要规定了工程质量验收舸则分,程序和组纵应按照国家标准《程施工质量验收统一标准》GB50300的规定执行;提出了使用功能的检验和检渭内容;列出了各分项工程中主控顶目和一般项目的质量检验方法。
本规范将来可能需Illi局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
为了提髙规范质量,请各单位在执行本规范的il程中,注意总结经验、枳累资料,师时将有关的意见和建议反馈给沈皿市城乡建设委员会、国家标准《建筑给水排水及采唳工程施工质量验收规范》管理组(地址: 沈阳市和平区总站路115号建筑大厦8F,牖政编码:110002,EMAIL:Songbo75sohu.),以供今后修订时参考。
本规范主编单位:沈皿市城乡建设委员会本规范参编单位:中国建筑东北设廿研究院沈IB山盟建设(集团)公司辽宁省建筑设计研究院沈阳北方建设(集团)公司中国建気科学研究院附尔滨工业大学1总则1.0.1为了加强建藐工程质量管理,统一建贯紿水、排水及采暖工程ill®量的验收,保证工程质量,別定本规范。
给排水采暖工程施工质量保证措施1、给排水及暖卫工程所使用的主要材料、设备及制品,应有符合国家或部颁发现行标准的技术质量鉴定文件或产品合格证;应标明其产品名称、型号、规格、国家质量标准代号、出厂日期、生产厂家名称及地点、出厂产品检验证明或代号。
2、阀门安装前,应做耐压强度和严密性试验。
试验应以每批(同牌号、同规格、同型号)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。
阀门强度和严密性试验压力应符合《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)规定。
3、熟悉各类阀门的应用范围,按设计的要求选择阀门的规格和型号。
阀门的公称压力要满足系统试验压力的要求。
按施工规范要求:给水支管管径小于或等于50mm应采用截止阀;当管径大于50mm应采用闸阀。
热水采暖干、立控制阀应采用闸阀,消防水泵吸水管不应采用蝶阀。
4、严格按阀门安装说明书进行安装,明杆闸阀留足阀杆伸长开启高度,蝶阀充分考虑手柄转动空间,各种阀门杆不能低于水平位置,更不能向下。
暗装阀门不但要设置满足阀门开闭需要的检查门,同时阀杆应朝向检查门。
5、要按照蝶阀法兰的实际尺寸加工法兰盘。
6、认真熟悉暖卫工程施工图纸,根据管道及支吊架安装的需要,主动认真配合建筑结构施工预留孔洞和预埋件,具体参照设计要求和施工规范规定。
7、焊接管道对口后,管子不能错口,要在一个中心线上,对口应留间隙,厚壁管要铲坡口,另外焊缝的宽度、高度应按照规范要求焊接。
8、管道不得埋设在冻土和没有处理的松土上,支墩间距要符合施工规范要求,支垫要牢靠,特别是管道接口处,不应承受剪切力。
砖支墩要用水泥沙浆砌筑,保证完整、牢固。
9、膨胀螺栓必须选择合格的产品,必要时应抽样进行试验检查,安装膨胀螺栓的孔径不应大于膨胀螺栓外径2mm,膨胀螺栓应用于混凝土结构上。
10、管道用法兰盘及衬垫必须满足管道设计工作压力的要求。
采暖和热水供应管道的法兰衬垫,宜采用橡胶石棉垫;给排水管道的法兰衬垫,宜采用橡胶垫。
建筑给水排水工程质量控制要点1.给排水系统质量监理重点隐蔽管道和水压试验必须符合要求,管道坡度的正负偏差符合设计要求和施工规范规定,穿越人防区域的管道必须封堵。
(1)室内给排水、卫生设备安装施工准备阶段的控制审核设计图纸、参加设计交底。
审核施工组织设计和相关的质量保证计划。
建筑给水、排水、消防工程所使用的材料、设备、配件等工程物资必须具有质量合格证明文件,规格、型号及性能检测报告应符合国家产品技术标准。
给水管道必须采用与管材相适应的管件。
生活给水系统所涉及的材料、设备必须达到饮用水的卫生标准。
进口设备必须具有国家海关部门的商检报告。
上述各类设备、材料、卫生洁具、辅料等在进场之后,应对品种、规格、外观进行验收并按规范规定进行进场复试。
卫生洁具主要查验合格证,要求外观规矩,造型周正,表面光滑、美观、边缘平滑、色调一致。
卫生洁具、配件要求规格、标准有互换性,外表光滑、电镀均匀。
螺丝螺母配合松紧适度,所有配件齐全、完好。
各类阀门外观规矩,无损伤。
阀门安装前应做强度和严密性试验抽查数量为同批量(型号、规格)的10%。
安装在主干管上的重要阀门应逐个做强度和严密性试验。
合格之后方准使用。
各种化学粘接剂要注意生产日期、有效期及保存方法。
所有上岗人员以及参加施工的人员应经过培训,或具有相应的技术资质。
施工阶段质量控制:(2)室内给排水管道安装控制查验新开孔、洞及各种钢、木托卡、吊架及埋设的穿墙套管是否符合设计图纸和施工规范。
分区、分段对隐蔽、非隐蔽的给水系统进行水压试验,试验压力为工作压力的1.5倍(≥0.6),保压10i压降≤0.05为合格。
室内排水管道均要做满水试验及通球试验,暗装或埋地的排水管道必须在隐蔽前进行灌水及通球试验,监理工程师应进行旁站,否则不准进行下道工序。
室内埋地管道及支座(墩),严禁铺设在未经处理的松土上。
固定在结构上的管道支吊架不得影响结构的安全,不得把支吊架固定在别的设备上。
管道的接口作法和使用材料应符合规范,管道的位置、标高、防腐作法应符合图纸设计与施工规范。
建筑给排水及采暖工程施工质量验收规范(免费完整版)建筑给排水及采暖工程施工质量验收规范是指在建筑给排水及采暖工程施工完成后,对施工质量进行检查与验收的规范。
本文将从验收范围、验收标准、验收程序等方面详细介绍建筑给排水及采暖工程施工质量验收规范。
一、验收范围建筑给排水及采暖工程施工质量验收的范围包括给水系统、排水系统、供暖系统及相应的设备和附件。
其中,给水系统的验收范围包括水源设备、水处理设备、给水管网、给水泵等;排水系统的验收范围包括污水管网、雨水管网、化粪池等;供暖系统的验收范围包括锅炉、散热器、供暖管网等。
二、验收标准建筑给排水及采暖工程施工质量验收的标准应符合国家相关规定和技术标准,同时还应考虑到建筑结构、环境保护、安全性等因素。
具体验收标准可根据不同的工程性质和要求进行制定,例如给水系统的验收标准应包括水质达标、管道连接密封性、水压稳定等方面的要求。
三、验收程序建筑给排水及采暖工程施工质量验收应按以下程序进行:1. 提交验收申请:施工单位应在施工完成后向监理单位或建设单位提交验收申请,并按要求提供相应的施工图纸、材料清单、施工记录等。
2. 验收人员组织:验收人员由监理单位或建设单位组织,包括相关专业技术人员和相关部门代表。
3. 验收现场检查:验收人员应组织对施工现场进行检查,包括材料使用是否符合要求、施工工艺是否符合规范、设备安装是否牢固等方面。
4. 检测和测试:验收人员可按需进行相应的检测和测试工作,如水质检测、水压试验、设备性能测试等。
5. 验收报告编制:验收人员根据检查结果和实际情况编制验收报告,详细描述工程质量状况和存在的问题。
6. 验收决策和整改:根据验收报告,监理单位或建设单位进行验收决策,并要求施工单位对存在问题进行整改。
7. 验收合格:当整改完成后,验收人员重新进行检查,并判定工程是否合格。
若合格,验收工作结束;若不合格,需要继续整改直至达到验收标准。
四、其他要求1. 施工单位应按照设计图纸和工程规范进行施工,不得擅自更改工程内容。
建筑给水排水及采暖工程施工质量验收第一小节基本规定[ 1 ]质量管理1、建筑给水、排水及采暖工程施工现场应具有必要的施工技术标准、健全的质量管理体系和工程质量检测制度,实现施工全过程质量控制。
2、建筑给水、排水及采暖工程的施工应按照批准的工程设计文件和施工技术标准进行施工。
修改设计应有设计单位出具的设计变更通知单。
按《条例》精神,施工图设计文件必须经过审查批准方可施工使用的要求,并在原《采暖与卫生工程施工及验收规范》GBJ242-82(以下简称原《规范》)基础上,做了条文修改。
3、建筑给水、排水及采暖工程的施工应编制施工组织设计或施工方案,经批准后方可实施。
按《统一标准》要求,结合调研了解到,施工组织设计或施工方案对指导工程施工和提高施工质量,明确质量验收标准克有实效,同时监理或建设单位审查利于互相遵守。
4、按建筑给水、排水、采暖、锅炉工程的工艺特点,分项工程结合原《规范》进行划分。
5、建筑给水、排水及采暖工程的分项工程,应按系统、区域、施工段或楼层等划分。
分项工程应划分成若干个检验批进行验收。
该条提出了结合本专业特点,分项工程应按系统、区域、施工段或楼层等划分。
又因为每个分项有大有小所以增加了检验批。
如:一个30层楼的室内给水系统,可按每10层或每5层一个检验批。
这样既便于施工划分,也便于检查记录。
如:一个5层楼的室内排水系统,可以按每单元1个检验批进行验收检查。
6、建筑给水、排水及采暖工程的施工单位应当具有相应的资质。
工程质量验收人员应具备相应的专业技校资格。
按《条例》精神,结合调研发现建筑工程中,给水、排水或采暖工程的施工单位,有很多小包工队不具备施工资质,没有执行的技术标准,建设单位或总包单位为了降低成本,有意肢解发包工程,所以增加此条,加强建筑市场的管理。
调研中还了解到验收人员中行政管理人员居多,专业技术人员太少或技术资格不够,故增加此内容。
[ 2 ]材料设备管理1、建筑给水、排水及采暖工程所使用的主要材料、成品半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。
建筑给排水及采暖工程质量通病和防治措施一、给水工程质量通病及防治措施:1.给水管道安装不规范:给水管道的材质、连接方式以及施工工艺不符合规范,导致漏水、渗漏等问题。
解决方法是严格按照规范要求选择管材,进行正确的连接和安装,加强施工质量管理。
2.给水管道防护腐蚀不当:给水管道未采取防护措施或防护措施不合理,导致管道腐蚀。
解决方法是选择适当的防腐材料,进行合理的防护处理,定期检查和维护。
3.供水压力不稳定:供水压力波动过大,会影响供水效果。
解决方法是设计合理的供水系统,增加水箱容量,采用调压设备,保证供水稳定。
4.饮用水质量问题:建筑内的自来水水质可能不达标,存在污染问题。
解决方法是安装适当的过滤、净化设备,定期进行水质监测。
二、排水工程质量通病及防治措施:1.排水管渗漏:排水管道连接不密封或管材质量差,导致排水管渗漏。
解决方法是使用合格的管材和连接件,采取合理的施工措施保证密封性。
2.排水管堵塞:排水管道设计不合理、材质不过关或施工质量差,容易造成排水管道堵塞。
解决方法是合理设计排水系统,选择合适管材,采取合适施工工艺,定期清洗排水管道。
3.排水井渗水:排水井存在渗水问题,会导致地下室积水和墙体渗水。
解决方法是选择合适的材料进行井体防水处理,加强施工监管。
4.排水系统冷凝:排水管道绝热薄弱或设备选型不合理,会导致排水系统冷凝现象。
解决方法是选择适当的绝热材料和隔热层,合理设计排水系统,减少隐患。
三、采暖工程质量通病及防治措施:1.供暖系统漏水:采暖系统未经有效地检查和测试,存在管道连接不严密或材料质量不过关导致漏水现象。
解决方法是严格按照规范要求进行检查和测试,确保管道连接严密,材料质量过关。
2.供暖温度不均匀:采暖系统设计不合理或安装不规范,导致供暖温度不均匀。
解决方法是合理设计采暖系统,增加并规划供暖器具或辅助设备。
3.采暖系统噪音过大:采暖设备选型不科学,管道隔音不合格或工程施工质量差,导致采暖系统噪音过大。
建筑给水排水及采暖工程施工过程
中的质量控制
给排水与采暖
一、主要控制点
1、质量合格证,进场验收,监理确认。
2、阀门安装前应做实验。
3、给水排水及采暖施工时应和土建搞好配合做好
洞口和预埋管件预留工作,并形成记录。
4、隐蔽工程。
5、管道需穿过地下室或地下构筑外墙时应采取防水措施。
二、管道穿变形缝保护措施
1、在墙体两侧采取柔性连接。
2、不小于150mm的净空。
3、在穿墙处做成方型补偿器,水平安装。
三、套管设置
1、套管管径比管道管径大2号。
2、钢套管。
3、高出地面50mm,其他20mm。
4、防腐处理,断口要平整。
四、管道成排安装
直线部分应相互平行,间距均匀,曲线部分曲率半径相等。
五、管道支、吊、托架安装
1、位置正确,埋设平整牢固。
2、与管道接触应紧密,固定应牢靠。
3、滑动支架应灵活,滑托与滑槽两侧间应留有3~5mm
的间隙,并留有一定的偏移量。
4、无热伸缩的管道吊架,吊杆应垂直安装,吊架的朝向应
一致。
5、有伸缩的管道吊架、吊杆应向膨胀的反方向偏移。
6、固定在建筑结构上的管道支、吊架不得影响结构安全。
7、钢管水平安装的支架间距按下表:
称直径(mm)152025324050708010012515020025030
架的大间(m)保温
管
2 2.5 2.5 2.53344 4.567788.不保
温管
2 .5
3 3.5
4 4.5566 6.57859111
8、塑料管及复合管道支架的最大间距应符合下表:
管径(mm)1214161820253240506375901
大间距(m)
立管0.50.60.70.80.9 1.0 1.1 1.3 1.6 1.8 2.0 2.22
水
平
管
冷水管0.40.40.50.50.60.70.80.9 1.0 1.1 1.2 1.35 1.
热水管0.20.20.250.30.30.350.40.50.60.70.8
9、铜管管道支架的最大间距
公称直径(mm)1520253240506580100125150200
支架的最大间距(m)垂直
管
1.8
2.4 2.4
3.0 3.0 3.0 3.5 3.5 3.5 3.5
4.0 4.0
水平
管
1.2 1.8 1.8
2.4 2.4 2.4
3.0 3.0 3.0 3.0 3.5 3.5
10、管道立管卡,应用专用管卡
(1)每层必须安装一个。
(2)高度大于5m(楼层),每层不得少于2个。
(3)高度距地面1.5~1.8m。
六、室内给水系统安装施工过程质量控制
1、埋地管在底层土建地坪施工前安装。
2、室内埋地管道安装至外墙应不小于1m,管口应及时封堵。
3、钢塑复合管不得埋没于钢筋混凝土结构层中。
4、管道安装宜先地下后地上,先大管后小管。
5、管道穿过楼板、屋面,应予留孔洞或予埋套管,
予留孔洞:外径加40mm。
6、引入管与排出管水平净距不小于1m,室内平行敷
设最小水平净距不得小于0.5m,交叉敷设时,垂直净距
不得小于0.15m。
7、坡度2‰~5‰坡向泄水装置。
8、水表安装,螺翼式,不小于8倍水表接口直径的直线管段。
七、给水管道及配件安装控制重点
1、水压试验必须符合设计要求,设计未注明时1.5
倍,不小于0.6MPa,一般分两次,地下隐蔽前、系统完
毕后。
2、水压试验时,观测10min,压降不大于0.02MPa,
降到工作压力检查,塑料管给水系统试验压力下稳压1h,
压降不超过0.05MPa,在工作压力的1.15倍稳压2h,压
降不得超过0.03MPa,不渗漏。
