锅炉烘炉、煮炉新安装的锅炉、经大修和改造的锅炉在投入运行前都必须进行烘炉、煮炉。
这时对锅炉、辅机安装和制造质量的一次全面检查,也是正式运行前必须进行的一个环节。
一、烘炉(一)烘炉的目的及方法新安装的锅炉在炉墙内、耐火混凝土及磨面层内部都含有大量水份.烘炉的目的是对新安装的锅炉炉墙进行缓慢烘热,使炉墙中的水份缓慢逸出,达到一定的干燥程度,确保炉墙的热态运行质量。
防止锅炉运行时由于炉墙潮湿,急骤受热后水份大量蒸发,急剧膨胀不均而造成炉墙变形、开裂。
此外,烘炉还可使炉墙的灰缝达到比较好的强度,提高炉墙耐高温的能力。
烘炉的方法目前主要有两种,即火焰烘炉法和蒸汽烘炉法。
烘炉时,应根据各种不同的锅炉型号,是轻型炉墙还是重型炉墙,当时、当地的气候条件等因素确定升温曲线。
按确定好的升温方案进行烘炉.要注意绘制升温曲线,并将其存入锅炉技术档案。
(二)烘炉应具备的条件1、锅炉本体及工艺管道全部安装完毕,水压试验合格。
炉墙砌筑和管道保温工作全部结束,并检查验收合格.炉膛、烟、风道都已安装完毕,保温结束,内部清理干净,外部拆除脚手架并将周围场地清扫干净。
2、送风机、引风机、除尘器、制粉、喷油及锅炉附属设备安装完毕,并经单体试车合格。
3、锅炉的热工及电气仪表安装完毕并调试合格,汽包及联箱的膨胀指示器安好并调整到位。
4、按技术文件的要求选好炉墙测温点和取样点,并准备好温度计和取样工具。
5、有旁通烟道的省煤器应关闭主烟道挡板,使用旁通烟道.无旁通烟道时,省煤器循环管路上阀门应开启。
6、开启锅炉上所有排气阀和过热器集箱上的疏水阀.7、准备好木材、煤等燃料,用于链条炉排上的燃料中的不得有铁钉、铁器,准备好各种工具、器材及用品(包括检查、现场照明等)。
8、编制烘炉方案及烘炉曲线,对参加烘炉人员进行技术交底,并准备好有关烘炉的记录表。
烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗.9、冲洗锅炉,注入处理合格的软水,并上水至正常水位。

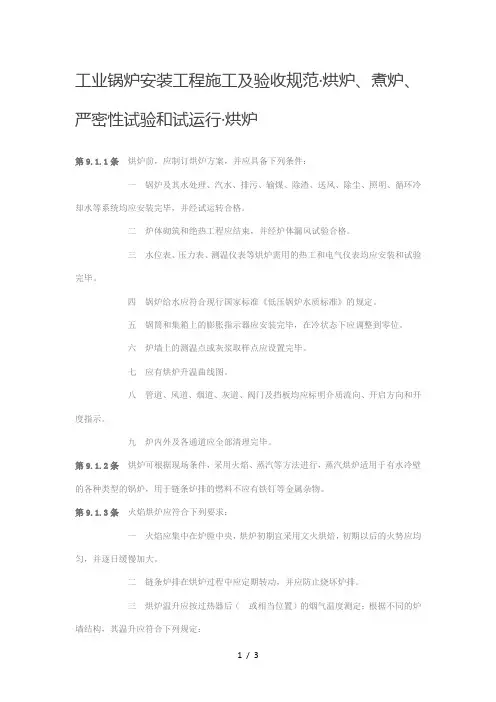

工业锅炉安装工程施工及验收规范·烘炉、煮炉、严密性试验和试运行·烘炉第9.1.1条烘炉前,应制订烘炉方案,并应具备下列条件:一锅炉及其水处理、汽水、排污、输煤、除渣、送风、除尘、照明、循环冷却水等系统均应安装完毕,并经试运转合格。
二炉体砌筑和绝热工程应结束,并经炉体漏风试验合格。
三水位表、压力表、测温仪表等烘炉需用的热工和电气仪表均应安装和试验完毕。
四锅炉给水应符合现行国家标准《低压锅炉水质标准》的规定。
五锅筒和集箱上的膨胀指示器应安装完毕,在冷状态下应调整到零位。
六炉墙上的测温点或灰浆取样点应设置完毕。
七应有烘炉升温曲线图。
八管道、风道、烟道、灰道、阀门及挡板均应标明介质流向、开启方向和开度指示。
九炉内外及各通道应全部清理完毕。
第9.1.2条烘炉可根据现场条件,采用火焰、蒸汽等方法进行,蒸汽烘炉适用于有水冷壁的各种类型的锅炉,用于链条炉排的燃料不应有铁钉等金属杂物。
第9.1.3条火焰烘炉应符合下列要求:一火焰应集中在炉膛中央,烘炉初期宜采用文火烘焙,初期以后的火势应均匀,并逐日缓慢加大。
二链条炉排在烘炉过程中应定期转动,并应防止烧坏炉排。
三烘炉温升应按过热器后(或相当位置)的烟气温度测定;根据不同的炉墙结构,其温升应符合下列规定:1.重型炉墙第一天温升不宜大于50℃,以后每天温升不宜大于20℃,后期烟温不应大于220℃;2.砖砌轻型炉墙温升每天不应大于80℃,后期烟温不应大于160℃。
3.耐火浇注料炉墙养护期满后,方可开始烘炉;温升每小时不应大于10℃,后期烟温不应大于160℃,在最高温度范围内的持续时间不应小于24h。
四当炉墙特别潮湿时,应适当减慢升温速度,延长烘炉时间。
第9.1.4条蒸汽烘炉应符合下列要求:一应采用0.3-0.4MPA的饱和蒸汽从水冷壁集箱的排污阀处连续、均匀地送入锅炉逐渐加热炉水;炉水水位应保持正常,温度宜为90℃,烘炉后期宜补用火焰烘炉。
二应开启必要的挡板和炉门排除湿气,并应使炉墙各部均能烘干。
The success of an enterprise depends on the team, not on the individual.精品模板助您成功(页眉可删)江苏省工程质量验收资料有哪些内容?钢材出厂合格证、实验报告、焊接实验报告、焊条合格证、水泥出厂合格证或报告、砖出厂合格证和实验报告、防水材料合格证和实验报告、构件合格证、混凝土试块实验报告、砂浆试块实验报告、土壤实验、打(试)桩记录、地基验槽记录、结构吊装、结构验收记录、工程隐蔽验收记录、中间交接验收记录等。
工程在施工完成后会由委托方进行验收把关,保证工程的质量让民众放心。
验收有着严格的验收标准,全国各地会根据当地的实际建设情况制定相应的验收资料和验收标准。
那么,江苏省工程质量验收资料有哪些?下面就让为大家整理一下相关的知识,与大家分享一项。
一、江苏省工程质量验收资料有哪些?(1)、土建工程主要质量保证资料:钢材出厂合格证、实验报告、焊接实验报告、焊条合格证、水泥出厂合格证或报告、砖出厂合格证和实验报告、防水材料合格证和实验报告、构件合格证、混凝土试块实验报告、砂浆试块实验报告、土壤实验、打(试)桩记录、地基验槽记录、结构吊装、结构验收记录、工程隐蔽验收记录、中间交接验收记录等。
(2)、机械及电气设备安装主要质量保证资料:主要设备、材料合格证;设备安装记录、电气设备绝缘、接地电阻测试记录、设备实验、试压、调整记录、设备试运转记录、隐蔽工程验收记录等。
(3)、建筑采暖卫生与煤气工程主要质量保证资料:材料、设备出厂合格证、管道、设备强度、焊口检查和严密性实验记录、系统清洗记录、排水管灌水、通水、通球实验记录、卫生洁具盛水记录、锅炉烘炉、煮炉、设备试运转记录等。
(4)、其它专业工程质量保证资料见相关档案归档规定要求。
二、资料员工作流程第一部分开工前资料-1、中标通知书及施工许可证-2、施工合同-3、委托监理工程的监理合同-4、施工图审查批准书及施工图审查报告-5、质量监督登记书-6、质量监督交底要点及质量监督工作方案-7、岩土工程勘察报告-8、施工图会审记录-9、经监理(或业主)批准所施工组织设计或施工方案-10、开工报告-11、质量管理体系登记表-12、施工现场质量管理检查记录-13、技术交底记录-14、测量定位记录-第二部分质量验收资料-1、地基验槽记录-2、基桩工程质量验收报告-3、地基处理工程质量验收报告-4、地基与基础分部工程质量验收报告-5、主体结构分部工程质量验收报告-6、特殊分部工程质量验收报告-7、线路敷设验收报告-8、地基与基础分部及所含子分部、分项、检验批质量验收记录-9、主体结构分部及所含子分部、分项、检验批质量验收记录-10、装饰装修分部及所含子分部、分项、检验批质量验收记录-11、屋面分部及所含子分部、分项、检验批质量验收记录-12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录-13、电气分部及所含子分部、分项、检验批质量验收记录-14、智能分部及所含子分部、分项、检验批质量验收记录-15、通风与空调分部及所含子分部、分项、检验批质量验收记录-16、电梯分部及所含子分部、分项、检验批质量验收记录-17、单位工程及所含子单位工程质量竣工验收记录-18、室外工程的分部(子分部)、分项、检验批质量验收记录-第三部分试验资料-1、水泥物理性能检验报告-2、砂、石检验报告-3、各强度等级砼配合比试验报告-4、砼试件强度统计表、评定表及试验报告-5、各强度等级砂浆配合比试验报告-6、砂浆试件强度统计表及试验报告-7、砖、石、砌块强度试验报告-8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告-9、预应力筋、钢丝、钢绞线力学性能进场复验报告-10、桩基工程试验报告-11、钢结构工程试验报告-12、幕墙工程试验报告-13、防水材料试验报告-14、金属及塑料的外门、外窗检测报告(包括材料及三性)-15、外墙饰面砖的拉拔强度试验报告-16、建(构)筑物防雷装置验收检测报告-17、有特殊要求或设计要求的回填土密实度试验报告-18、质量验收规范规定的其他试验报告-19、地下室防水效果检查记录-20、有防水要求的地面蓄水试验记录-21、屋面淋水试验记录-22、抽气(风)道检查记录-23、节能、保温测试记录-24、管道、设备强度及严密性试验记录-25、系统清洗、灌水、通水、通球试验记录-26、照明全负荷试验记录-27、大型灯具牢固性试验记录-28、电气设备调试记录-29、电气工程接地、绝缘电阻测试记录-30、制冷、空调、管道的强度及严密性试验记录-31、制冷设备试运行调试记录-32、通风、空调系统试运行调试记录-33、风量、温度测试记录-34、电梯设备开箱检验记录-35、电梯负荷试验、安全装置检查记录-36、电梯接地、绝缘电阻测试记录-37、电梯试运行调试记录-38、智能建筑工程系统试运行记录-39、智能建筑工程系统功能测定及设备调试记录-40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录-第四部分材料、产品、构配件等合格证资料-1、水泥出厂合格证(含28天补强报告)-2、砖、砌块出厂合格证-3、钢筋、预应力、钢丝、钢绞线、套筒出厂合格证-4、钢桩、砼预制桩、预应力管桩出厂合格证-5、钢结构工程构件及配件、材料出厂合格证-6、幕墙工程配件、材料出厂合格证-7、防水材料出厂合格证-8、金属及塑料门窗出厂合格证-9、焊条及焊剂出厂合格证-10、预制构件、预拌砼合格证-11、给排水与采暖工程材料出厂合格证-12、建筑电气工程材料、设备出厂合格证-13、通风与空调工程材料、设备出厂合格证-14、电梯工程设备出厂合格证-15、智能建筑工程材料、设备出厂合格证-16、施工要求的其他合格证-第五部分施工过程资料-1、设计变更、洽商记录-2、工程测量、放线记录-3、预检、自检、互检、交接检记录-4、建(构)筑物沉降观测测量记录-5、新材料、新技术、新工艺施工记录-6、隐蔽工程验收记录-7、施工日志-8、砼开盘报告-9、砼施工记录-10、砼配合比计量抽查记录-11、工程质量事故报告单-12、工程质量事故及事故原因调查、处理记录-13、工程质量整改通知书-14、工程局部暂停施工通知书-15、工程质量整改情况报告及复工申请-16、工程复工通知书-第六部分必要时应增补的资料-1、勘察、设计、监理、施工(包括分包)单位的资质证明-2、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况及原因-3、勘察、设计、监理单位执业人员的执业资格证明-4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明-5、经建设单位(业主)同意认可的监理规划或监理实施细则-6、见证单位派驻施工现场设计代表委托书或授权书-7、设计单位派驻施工现场设计代表委托书或授权书-8、其他-第七部分竣工资料-1、施工单位工程竣工报告-2、监理单位工程竣工质量评价报告-3、勘察单位勘察文件及实施情况检查报告-4、设计单位设计文件及实施情况检查报告-5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录-6、竣工验收存在问题整改通知书-7、竣工验收存在问题整改验收意见书-8、工程的具备竣工验收条件的通知及重新组织竣工验收通知书-9、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)-10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录-11、单位(子单位)工程观感质量检查记录(观感质量评定表)-12、定向销售商品房或职工集资住宅的用户签收意见表-13、工程质量保修合同(书)-14、建设工程竣工验收报告(由建设单位填写)-15、竣工图(包括智能建筑分部)-建筑工程质量监督存档资料-1、建设工程质量监督登记书-2、施工图纸审查批准及建筑工程施工图审查报告-3、单位工程质量监督工作方案-4、建设工程质量监督交底会议通知书及交底要点-5、建设工程质量监督记录-6、建设工程质量管理体系登记表-7、施工现场质量管理检查记录-8、地基、基桩工程质量监督验收检查通知书-9、地基验槽记录及基桩工程质量验收报告-10、地基、基桩工程质量核查记录-11、设计单位出具(或认可)的地基处理措施及地基处理工程质量验收报告-12、地基与基础分部工程质量监督验收检查通知书及验收报告-13、地基与基础分部工程质量核查记录-14、主体结构分部工程质量监督验收检查通知书及验收报告-15、主体结构分部工程质量核查记录-16、特殊部分工程质量监督验收检查通知书及验收报告-17、线路敷设工程质量监督验收检查通知书及验收报告-18、钢材力学、弯曲性能检查报告及钢结构焊接接头拉伸、弯曲检验报告-19、预应力筋、钢丝、钢绞线力学性能进场复验报告-20、水泥物理性能检验报告-21、砼试件强度统计表、评定表试验报告-22、装配或预制构件结构性能检验合格证及施工接头、拼缝的砼承受施工满载、全部满载时试件强度试验报告-23、防水砼、喷射砼抗压、抗渗试验报告及锚杆抗拨力试验报告-24、地基处理工程中各类地基和各类复合地基施工完成后的地基强度(承载力)检验结果-25、桩基工程基桩试验报告-26、砂浆强度统计表及试件试验报告-27、砖、石、砌块强度检验报告-28、建筑工程材料有害物质及室内环境的检测报告-29、防水材料(包括止水带条和接缝密封材料)、保温隔热及密封材料的复验报告-30、金属及塑料外门、外窗复验报告(包括材料、风压性、气透性、水渗性)-31、外墙饰面砖的拉拔强度试验报告-32、各类电梯、自动扶梯、自动人行道安装工程的整机安装验收报告-33、各类设备安装工程的隐蔽验收、系统联动、系统调试及系统安装验收记录-34、砼楼面板厚度钻孔抽查记录-35、工程质量事故报告单-36、工程质量整改通知书及工程局部暂停施工通知书-37、工程质量复工意见书及工程质量复工通知书-38、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)-39、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录-40、单位(子单位)工程观感质量检查记录(观感质量评定表)-41、施工单位工程竣工报告-42、监理单位工程竣工质量评价报告-43、勘察单位勘察文件及实施情况检查报告-44、设计单位设计文件及实施情况检查报告-45、建设工程竣工验收报告-46、工程竣工验收监督检查通知书-47、质量保证资料核查记录-48、单位(子单位)工程质量竣工验收记录(工程质量竣工验收意见书)-49、重新组织竣工验收通知书-50、工程竣工复验意见书-51、竣工验收存在问题整改通知书及存在问题整改验收意见书-52、工程质量保修合同-53、单位(子单位)工程质量监督报告-注:幕墙、钢结构及网架的整套资料存质监站综上所述,工程在建设过程中,从勘探设计一直到保修维修,都有相关人员负责,监督管理。
锅炉安装烘炉煮炉工艺标准新安装的工业锅炉,在投入运行前必须进行烘炉、煮炉。
这是对工业锅炉,辅机和制造质量的一次全面检查,也是正式运行前必须进行的一个环节,搞好这一环节,必须遵守以下几点工艺要求。
1、炉应具备以下条件:1.1锅炉本体及工艺管道全部安装完毕,水压试验合格。
炉墙砌筑和管道保温工作全部结束,并验收合格。
炉膛、风道内部清理干净,外部脚手架拆除并周围场地清扫干净。
1.2送风机、除尘器、制粉、喷油及锅炉附属设备安装完毕,并经单机试车合格。
1.3锅炉的热工及电气仪表、安装、调试完毕,锅筒、联箱的膨胀指示器调整为零。
1.4按设计图计算文件要求准备测温表及取样工具。
1.5有旁通烟道的省煤器,关闭主烟道,开启旁通烟道,无旁通烟道省煤器,要开启循环管路阀门。
1.6开启锅炉所有排气阀和过热器的疏水阀。
1.7准备好木柴、煤等燃料,用于链条炉排的燃料中不得有铁钉、铁器。
并准备好各种工具、器材及用品。
1.8编制烘炉方案及烘炉曲线对烘炉人员进行技术交底,并准备好有关烘炉记录。
1.9冲洗完锅炉,注入处理合格的软水并注至正常的低水位线。
2、烘炉前的单机试运行:2.1往复炉排:启动前手盘车应运行正常,冷态空载运行8小时以上。
各部位运行不摩擦,空载正常后,再进行装煤运行,要求下煤均匀,不漏煤、不堆积。
齿轮箱内无杂音,不漏油,各部位轴承正常,轴承温度滑动轴承不高于65℃,滚动轴承不高于80℃。
并做好试运行记录。
2.2链条炉排,试运行前应清除炉排上及煤斗内的杂物,检查地脚螺栓是否有松动,检查转动部分及减速机润滑油是否加足,炉排边片和侧密封板的冷态间隙是否合格,以上各项都合格后,再启动电动机,冷态运行不得少于8小时,要求转速在两级以上的冷态运转中无杂音及卡住现象,炉排不跑偏,炉排片不凸起,平稳运转,如液压传动的油系统应不漏油。
作好试运行记录及甲方签证手续。
2.3抛煤机、给煤机:单机试运行不得少于2小时,各运转部位无卡住现象,传动部位噪音应轻微,套筒轴承温度应正常,不高于80℃。
锅炉烘炉与煮炉方案烘炉方案烘炉的目的在于排除耐火材料施工后衬体中的游离水和结晶水,以获得耐火材料的高温使用性能。
为了正确地进行烘炉操作,需要缓慢地驱逐砌体内水分,制定具体烘炉措施和绘制正确的烘炉升温曲线,避免无序、任意操作。
在施工完成后,需要进行自然干燥养护,干燥程度主要取决于环境温度和经历的时间。
一般要求施工完成后经过7天左右的自然干燥养护,方可加热干燥。
自然干燥养护后,炉衬中仍有大量的水分,不定型耐火材料中含有的大量游离水和结晶水必须在烘炉时排出。
根据厂家提供的耐火浇注料在不同温度下的试验,浇注料表面水分在80~110℃时蒸发,此后排水速度减缓,随着温度继续升高,到300℃时,游离水和结晶水不断排除,到600℃时完成晶型转化和聚合作用,800℃时达到设计要求的烧结强度,完全释放热应力。
为充分排除深层的游离水和结晶水并完成晶型转化,必须在80℃、110℃、300℃和600℃时恒温一段时间。
在烘炉时,需要选择代表性的测温点,一般设在烘烤温度最高、升温速度最快的部位。
同时,热电偶端面应与衬体工作面平齐或缩进5 mm左右,以真实地反应衬体温度。
在燃油燃烧过程中,当烟气温度升至烘炉曲线要求的范围时,停止升温,恒温烘炉。
烘炉分为三个阶段:1.常温至110℃的烘炉,烘干游离水。
2.110℃至350℃的烘炉,烘干结晶水。
此阶段烘炉时为了保证耐磨、耐火材料的安全,分为两个温度段烘炉:1)110℃至250℃;2)250℃至350℃。
3.350℃至600℃的烘炉(烧结),使耐火材料完成晶型转化和聚合作用,形成有机结合。
在烘炉时,80℃~300℃这个阶段是烘炉的关键阶段。
这主要因为水在110℃时变为水蒸汽,此阶段脱水量大,脱水速度快,排出水分速度对浇筑料的影响很大。
如果水分排出太快,内部残存水分扩散速度不及表面蒸发速度,内部水也会受热变成蒸汽,产生膨胀,致使浇注料收缩发生龟裂,降低粘结强度,使强度削弱。
因此,应适当延长这段时间的保温。
锅炉烘炉和煮炉的相关要求一、锅炉烘炉和煮炉前的检查在烘炉和煮炉前,必须详细的检查锅炉的各零部件,检查项目如下:1、链条炉排冷态调试车4小时,冷态试车应达到下列要求:(一)、炉排片在链轮轴上处应平稳转弯,如发现拱起,可拧紧两只拉紧螺栓。
(二)、两侧主动炉排片与侧密封和侧密封角钢的最小间隙不小于4毫米。
(三)、主动炉排片与链轮的啮合良好(四)、炉排长销两端与炉排两侧板的距离在链轴处应保持相等,若出现一端与侧板发生摩擦,可在长腰孔处用锤轻击之,使两端距离保持相等,炉排片无严重的单边倾斜(跑偏)。
(五)、炉排片转动无卡住现象。
2、检查是否有断裂的炉排片,炉排长销有无弯曲,如有可在穿炉排片长销孔处进行抽出更换。
3、不允许螺栓、螺帽、铁钉等铁器物品掉落在炉排的任何地方。
4、点火门应开启灵活,煤闸板应升降方便,煤闸门左右侧与炉排面的距离要相同,以保证炉膛两侧煤层厚度相等,若距离不等可用减少链节方法调整。
5、炉排各风窗的调风门和烟道内的烟气调节门开关灵活。
6、鼓风机、引风机、给水设备试运转正常。
7、人孔、手孔是否严密,附属零件装置是否齐全。
啮8、炉墙苦海无边否严密。
9、蒸汽管路、排污管路是否严密。
10、烟气通道是否畅通。
11、所有轴承及油杯内润滑油充足。
二、煮炉和烘炉锅炉各零部件安装完毕经检查和试运转后、证实各部件有安全起动的条件、即可开始烘炉和煮炉。
1、新锅炉在使用前应进行烘炉,其目的在于使锅炉砖墙能够很好的缓缓干燥,在使用时不致损裂,煮炉的目的为了清除锅炉内部的杂质和水垢,煮炉时锅内需加入适当的药品,使炉水成为碱性炉水,去掉水垢等物。
2、煮炉可采用火碱(NaOH)或磷酸三钠(Na3PO4H2o)等药品,其用量以锅炉容积每立方计,火碱(NaOH)为4千克每立方,磷酸三钠(Na3PO4H2o)为3千克每立方。
我们的锅炉水容积为12立方,如果加火碱(NaOH),加入量为48Kg,如果加磷酸三钠(Na3PO4H2o),加入量为36Kg。

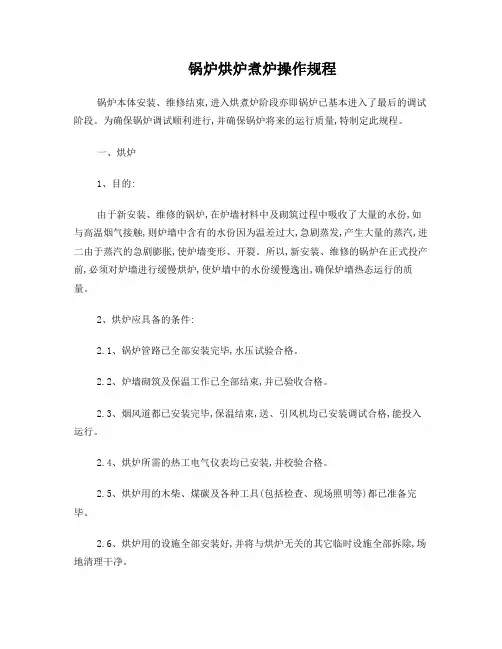

锅炉烘炉煮炉操作规程锅炉本体安装、维修结束,进入烘煮炉阶段亦即锅炉已基本进入了最后的调试阶段。
为确保锅炉调试顺利进行,并确保锅炉将来的运行质量,特制定此规程。
一、烘炉1、目的:由于新安装、维修的锅炉,在炉墙材料中及砌筑过程中吸收了大量的水份,如与高温烟气接触,则炉墙中含有的水份因为温差过大,急剧蒸发,产生大量的蒸汽,进二由于蒸汽的急剧膨胀,使炉墙变形、开裂。
所以,新安装、维修的锅炉在正式投产前,必须对炉墙进行缓慢烘炉,使炉墙中的水份缓慢逸出,确保炉墙热态运行的质量。
2、烘炉应具备的条件:2.1、锅炉管路已全部安装完毕,水压试验合格。
2.2、炉墙砌筑及保温工作已全部结束,并已验收合格。
2.3、烟风道都已安装完毕,保温结束,送、引风机均已安装调试合格,能投入运行。
2.4、烘炉所需的热工电气仪表均已安装,并校验合格。
2.5、烘炉用的木柴、煤碳及各种工具(包括检查、现场照明等)都已准备完毕。
2.6、烘炉用的设施全部安装好,并将与烘炉无关的其它临时设施全部拆除,场地清理干净。
2.7、烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗。
3、烘炉工艺:(1).根据本锅炉的结构特点可采用火焰烘炉方法。
①在炉排底部铺上一层煤渣(避免烧坏炉排),然后在燃烧室中部堆架木柴,点燃后使火焰保持在中央,利用自然通风保小火,燃烧维持2~3天,火势由弱逐步加大。
②第一天炉膛出口排烟温度应低于50℃,以后每天温升不超过20℃,未期最高温度<220℃,保温2~3天。
③所有烟温均以省煤器后的烟温为准,保持炉膛燃烧室负压要求。
④操作人员每隔2小时记录一次烟温,严格按要求控制烟温确保烘炉质量。
⑤维修后的烘炉时间以维修情况而定,按照此规程相应操作(2)、烘炉的具体操作:①关闭锅炉两侧人孔门。
②用软水经供水系统向锅炉内进水,并轮流打开各排污阀门疏水、排污、冲洗锅炉受热面及汽水系统和各阀门。
③在炉水取样装置,取炉水样分析,确认水质达标后,停止冲洗关闭各疏水、排污阀门。
