钢筋混凝土构造柱的施工要求
- 格式:docx
- 大小:18.83 KB
- 文档页数:3
1、墙体转角处无框架柱时、不同厚度墙体交接处,应设置构造柱2、当墙长大于5m(或墙长超过层高2倍)时,应该在墙长中部(遇有洞口在洞口边)设置构造柱3、较大洞口两侧、无约束墙端部应设置构造柱4、构造柱与墙体拉结筋为2Φ6@500,沿墙体全长贯通主要还是根据图纸设计要求在定砌体混凝土构造柱的设置要求1 、当无混凝土墙(柱)分隔的直段长度,120(或100)厚墙超过3.6m,180(或190) 厚墙超过5m 时,在该区间加混凝土构造柱分隔;2、120(或100)厚墙当墙高小于等于 3 米时,开洞宽度小于等于 2.4m,若不满足时应加构造柱或钢筋混凝土水平系梁;3、180(或190)厚墙当墙高小于等于4m,开洞宽度小于等于3.5m,若不满足时应加构造柱或钢筋混凝土水平系梁1、墙体转角处无框架柱时、不同厚度墙体交接处,应设置构造柱2、当墙长大于5m(或墙长超过层高2 倍)时,应该在墙长中部(遇有洞口在洞口边)设置构造柱3、较大洞口两侧、无约束墙端部应设置构造柱4、构造柱与墙体拉结筋为2Φ6@500,沿墙体全长贯通主要还是根据图纸设计要求在定建筑抗震设计规范GB50011-2010,明天开始实施的那本。
第13.3.4-4 条:钢筋混凝土结构中的砌体填充墙,尚应符合下列要求:墙长大于5m 时,墙顶与梁宜有拉结;墙长超过8m 或层高2 倍时,宜设置钢筋混凝土构造柱;墙高超过4m 时,墙体半高宜设置与柱连接且沿墙全长贯通的钢筋混凝土水平系梁。
构造柱设置规范构造柱间距应该分两种情况区分对待。
一种是单一作为约束边缘构件的构造柱,此类构造柱的设置主要考虑约束墙段的长度需要,以往抗震规范中尚不明确,无论在砌体横墙或纵墙中均未提出间距的要求。
事实证明构造柱的约束作用是有限的。
例如在以往的纵墙中设置构造柱时只要求在两端设构造柱,数十米长的构造柱难以约束墙段的破坏此时构造柱的数量是远远不够的。
即使横墙中的构造柱间距一般可能达到11~12 米,构造柱的作用也难以完全发挥。

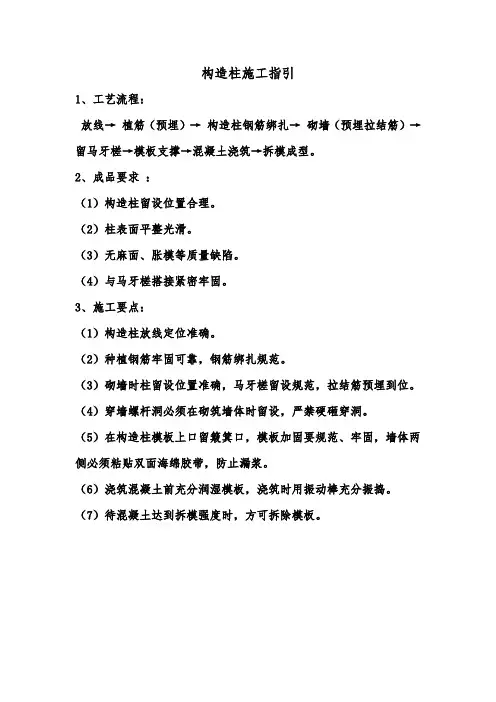

构造柱施工指引
1、工艺流程:
放线→植筋(预埋)→构造柱钢筋绑扎→砌墙(预埋拉结筋)→留马牙槎→模板支撑→混凝土浇筑→拆模成型。
2、成品要求:
(1)构造柱留设位置合理。
(2)柱表面平整光滑。
(3)无麻面、胀模等质量缺陷。
(4)与马牙槎搭接紧密牢固。
3、施工要点:
(1)构造柱放线定位准确。
(2)种植钢筋牢固可靠,钢筋绑扎规范。
(3)砌墙时柱留设位置准确,马牙槎留设规范,拉结筋预埋到位。
(4)穿墙螺杆洞必须在砌筑墙体时留设,严禁硬砸穿洞。
(5)在构造柱模板上口留簸箕口,模板加固要规范、牢固,墙体两侧必须粘贴双面海绵胶带,防止漏浆。
(6)浇筑混凝土前充分润湿模板,浇筑时用振动棒充分振捣。
(7)待混凝土达到拆模强度时,方可拆除模板。
钢筋混凝土构造柱施工技术一般规定[工程类精品文档]本文内容极具参考价值,如若有用,请打赏支持,谢谢!【学员问题】钢筋混凝土构造柱施工技术一般规定?【解答】1、设置构造柱的多层砖房应分层按下列顺序进行施工:绑扎钢筋、砌砖墙、支模、浇灌混凝土柱。
钢筋混凝土圈梁应现浇。
2、马牙槎尺寸应符合要求。
在墙体施工中,从每层柱脚开始,先退后进。
3、构造柱和圈梁的模板可用木模或钢模。
在每层砖墙砌好后,立即支模。
模板必须与所在墙的两侧严密贴紧,支撑牢靠,防止板缝浆。
4、在浇灌构造柱混凝土前,必须将砖砌体和模板浇水润湿,并将模板内的落地灰、砖渣和其它杂物清除干净。
在砌墙时,应在各层柱底部(圈梁面上)以及该层二次浇灌段的下端位置,留出2皮砖的洞眼,以便清除模板内的落地灰、砖渣和其它杂物。
清除完毕应立即封闭洞眼。
5、构造柱的混凝土坍落度宜为50~70mm,以保证浇捣密实。
亦可、据施工条件、季节不同,在保证浇捣密实的情况下加以调整。
混凝土随拌随用,拌合好的混凝土应在1.5h内浇灌完,超过1.5h的混凝土不得使用,并不得再次拌合后使用。
6、构造柱的混凝土浇灌可以分段进行,每段高度不宜大于2.0m.在施工条件较好并能确保浇灌密实时,亦可每层一次浇灌。
预制大梁、圈梁和柱的接头处,则必须在同一层内一次浇灌。
7、浇捣构造柱混凝土时,宜用插入式振捣棒,分层捣实。
振捣棒随振随拔,每次振捣层的厚度不应超过振捣棒长度的1.25倍。
振捣时,振捣棒应避免直接碰触砖墙,并严禁通过砖墙传振。
8、钢筋应除锈、调直。
对预留的伸出钢筋,不应在施工中任意弯折。
如有歪斜,应在浇灌混凝土前校正到准确位置。
箍筋应按要求位置与竖筋用金属丝绑扎牢固。
复合夹心墙的连接钢筋应采取有效防锈措施。
9、在冬期施工时,要注意清除模板内和砖上的冰碴。
混凝土外加剂的选择和掺量须按有关规定确定。
对已浇好的混凝土,要采用保温措施,避免受冻。
10、施工时应有防雨措施,下雨时不宜露天浇灌混凝土。
构造柱钢筋一、引言钢筋是混凝土结构中的重要构造材料之一,对于柱来说承载和传递荷载的能力至关重要。
本文将介绍如何构造柱钢筋,包括柱的布置原则、钢筋的直径、间距和截面积等要求,以及一些常见的柱钢筋布置方法。
二、柱钢筋布置原则柱钢筋的布置需要满足以下几个原则:1.合理布置:柱钢筋应按照设计要求合理布置,以确保柱的强度、刚度和稳定性。
2.荷载传递:钢筋应布置在能传递荷载的位置,如柱顶、柱身和柱底部。
3.保护层要求:柱的钢筋应有足够的保护层厚度,以防止钢筋锈蚀,通常保护层厚度为柱直径的1.5倍。
4.纵向钢筋配筋率:柱的纵向钢筋配筋率通常在1%到4%之间,根据具体情况确定。
5.横向钢筋配筋率:柱的横向钢筋配筋率通常在1%到3%之间,根据具体情况确定。
三、柱钢筋直径、间距和截面积要求1.纵向钢筋直径:纵向钢筋的直径一般为12mm、14mm、16mm、18mm等常用规格,根据柱的尺寸和设计要求选择合适的直径。
2.纵向钢筋间距:纵向钢筋的间距取决于柱截面尺寸和承载荷载大小,一般建议在4倍钢筋直径到6倍柱厚之间。
3.纵向钢筋截面积:纵向钢筋截面积的计算可以按照钢筋的配筋率要求进行,或按照承载力设计进行。
4.横向钢筋直径:横向钢筋的直径一般为6mm、8mm、10mm等常用规格,根据柱的尺寸和配筋要求选择合适的直径。
5.横向钢筋间距:横向钢筋的间距一般在柱截面范围内均匀布置,间距的具体要求可以根据设计要求和构造特点来确定。
四、常见的柱钢筋布置方法1.矩形柱布置:矩形柱钢筋布置通常采用四根对角纵向钢筋和横向钢筋进行配筋,纵向钢筋尽量靠近柱角,并在横向钢筋与纵向钢筋交叉处进行交叉绑扎。
2.圆形柱布置:圆形柱钢筋布置通常采用圆形环绕纵向钢筋和横向钢筋进行配筋,纵向钢筋均匀分布于柱周向,并在与横向钢筋相交处进行交叉绑扎。
3.异形柱布置:异形柱钢筋布置根据柱的形状和结构特点进行设计,可以根据设计要求进行合理布置纵向钢筋和横向钢筋,保证柱的强度和稳定性。
构造柱配筋规范要求柱的配筋规范是为了确保柱子在荷载作用下不会发生破坏或挠曲,以保证建筑物的安全性和稳定性。
下面将针对柱的配筋规范要求进行构造,包括柱的尺寸与配筋率、钢筋的直径与间距、锚固长度以及柱的构造材料等。
1. 柱的尺寸与配筋率柱的尺寸应根据建筑结构设计荷载和构造要求进行确定,一般包括柱的高度、宽度和截面形状等。
配筋率是指柱截面中钢筋面积与截面总面积之比,用于控制柱的受力性能。
柱的配筋率取决于柱的受压和受拉区域,一般要求受压区域钢筋率不小于0.2%,受拉区域钢筋率不小于0.15%。
2. 钢筋的直径与间距柱的配筋主要由纵向钢筋和箍筋组成。
纵向钢筋一般采用直径为12mm至40mm的钢筋,根据柱的尺寸和荷载要求确定纵向钢筋的数量和间距。
柱截面的尺寸越大,纵向钢筋的直径和间距一般相应增加。
箍筋一般采用直径6mm至16mm的钢筋,其间距根据柱的尺寸和荷载要求进行确定。
3. 锚固长度柱的底部和顶部需要进行钢筋的锚固处理,以保证柱的连接和传力性能。
柱的底部锚固长度一般不小于12倍的钢筋直径,柱的顶部锚固长度一般不小于16倍的钢筋直径。
锚固长度的设计和施工要符合相关的规范和要求。
4. 柱的构造材料柱的构造材料主要包括混凝土和钢筋。
混凝土要符合相关的强度要求,一般采用C30至C50的标号。
钢筋要符合相关的强度和规格要求,一般采用HRB335、HRB400等级的钢筋。
总结起来,柱的配筋规范要求主要包括柱的尺寸与配筋率、钢筋的直径与间距、锚固长度以及柱的构造材料等。
这些要求的核心目的是确保柱具有足够的受力性能和稳定性,从而为建筑物的安全运行提供保障。
在柱的设计和施工过程中,需要严格按照相关的规范和要求进行操作,以确保柱的质量和可靠性。

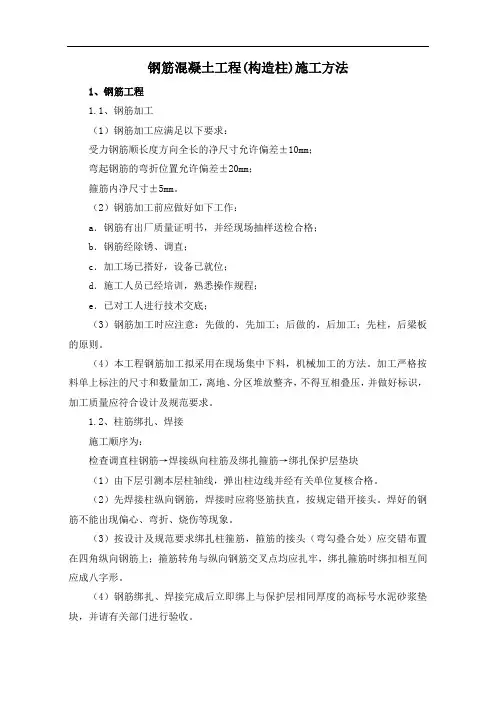

钢筋混凝土工程(构造柱)施工方法1、钢筋工程1.1、钢筋加工(1)钢筋加工应满足以下要求:受力钢筋顺长度方向全长的净尺寸允许偏差±10mm;弯起钢筋的弯折位置允许偏差±20mm;箍筋内净尺寸±5mm。
(2)钢筋加工前应做好如下工作:a.钢筋有出厂质量证明书,并经现场抽样送检合格;b.钢筋经除锈、调直;c.加工场已搭好,设备已就位;d.施工人员已经培训,熟悉操作规程;e.已对工人进行技术交底;(3)钢筋加工时应注意:先做的,先加工;后做的,后加工;先柱,后梁板的原则。
(4)本工程钢筋加工拟采用在现场集中下料,机械加工的方法。
加工严格按料单上标注的尺寸和数量加工,离地、分区堆放整齐,不得互相叠压,并做好标识,加工质量应符合设计及规范要求。
1.2、柱筋绑扎、焊接施工顺序为:检查调直柱钢筋→焊接纵向柱筋及绑扎箍筋→绑扎保护层垫块(1)由下层引测本层柱轴线,弹出柱边线并经有关单位复核合格。
(2)先焊接柱纵向钢筋,焊接时应将竖筋扶直,按规定错开接头。
焊好的钢筋不能出现偏心、弯折、烧伤等现象。
(3)按设计及规范要求绑扎柱箍筋,箍筋的接头(弯勾叠合处)应交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相互间应成八字形。
(4)钢筋绑扎、焊接完成后立即绑上与保护层相同厚度的高标号水泥砂浆垫块,并请有关部门进行验收。
2、模板工程2.1、本工程模板拟采1840×920胶合模板。
不符合模板数及特殊的部位,采用小木模加以拼装。
2.2、支撑采用斜撑、螺丝拉杆、钢管支撑。
2.3、模板安装(1)当每一个流水段内的柱钢筋分段绑扎、分段验收完毕,即进行柱模板安装,柱模板用预先制作好的定型模板拼装而成。
(2)框架柱子模板须采用拉撑结合的办法进行固定,模板的承力架和支撑采用Φ48钢管系统,夹模用井字形卡夹方式,夹在两面砖墙上。
柱截面尺寸≤600mm时,采用单管井字架,间距不大于300mm;截面尺寸≥750mm柱子,采用双管并两个方向均从柱的中心部位穿Ф12~Ф18螺杆用“3”形扣件卡紧双管进行对拉防止胀模,其间距不大于500mm。
房屋构造柱钢筋设置要求
在建筑工程中,房屋的构造柱是非常重要的结构部件。
为了保证建筑
物的安全性、稳定性以及使用寿命,必须合理设置房屋构造柱钢筋。
以下是关于设置房屋构造柱钢筋的详细要求。
一、钢筋的布置原则
1.保证钢筋与混凝土的界面坚固,不产生空鼓、裂缝和锈蚀。
2.钢筋应沿轴线方向布置,且应横截面上对称排列,避免出现异型截面。
同时,钢筋的截面应尽可能大,以增加钢筋与混凝土之间的附着力。
3.钢筋应适当距离外表面,避免腐蚀和侵蚀。
二、钢筋的直径和数量
根据建筑物的设计荷载和结构要求,确定各构件所需的钢筋直径和数量,单根钢筋直径不应小于6mm。
在同一房间里的构造柱数量应相同,直径也应相同,以保证建筑物的结构稳定性和均衡性。
三、钢筋的埋设深度和间距
1.钢筋的埋设深度应按规定计算,不得小于正常混凝土保护层厚度加上2~3倍钢筋直径,以保证钢筋的防腐、防锈功能。
2.钢筋之间的间距应按规定计算,高楼建筑钢筋的间距要比低层建筑的密集,以增加钢筋的承载能力。
在钢筋间距过大时,会影响混凝土的
受力效果,进而影响整个房屋的结构安全性。
四、钢筋连接方式
钢筋的连接方式应符合设计要求,焊接和机械连接应精确可靠,不得
出现偏差和裂纹等缺陷。
进行钢筋连接时应注意避免出现未完全焊接、焊接质量不好等情况。
综上所述,对于房屋构造柱钢筋的设置要求十分严格,只有在严格遵
守相关规定和要求的前提下进行设置,才能有效地提高钢筋的承载能
力和房屋的结构稳定性,保证建筑物的安全性和使用寿命。

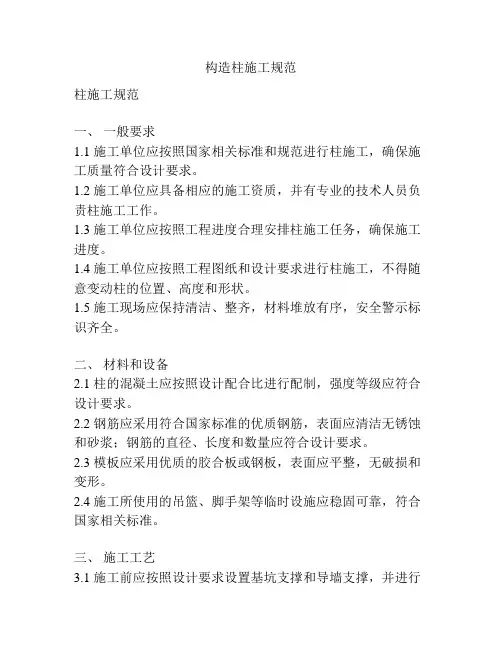

构造柱施工规范柱施工规范一、一般要求1.1 施工单位应按照国家相关标准和规范进行柱施工,确保施工质量符合设计要求。
1.2 施工单位应具备相应的施工资质,并有专业的技术人员负责柱施工工作。
1.3 施工单位应按照工程进度合理安排柱施工任务,确保施工进度。
1.4 施工单位应按照工程图纸和设计要求进行柱施工,不得随意变动柱的位置、高度和形状。
1.5 施工现场应保持清洁、整齐,材料堆放有序,安全警示标识齐全。
二、材料和设备2.1 柱的混凝土应按照设计配合比进行配制,强度等级应符合设计要求。
2.2 钢筋应采用符合国家标准的优质钢筋,表面应清洁无锈蚀和砂浆;钢筋的直径、长度和数量应符合设计要求。
2.3 模板应采用优质的胶合板或钢板,表面应平整,无破损和变形。
2.4 施工所使用的吊篮、脚手架等临时设施应稳固可靠,符合国家相关标准。
三、施工工艺3.1 施工前应按照设计要求设置基坑支撑和导墙支撑,并进行必要的检查和试验。
3.2 施工前,施工单位应制定详细的施工方案,并进行技术交底。
3.3 温度、湿度和风力应在施工允许范围内,禁止在极端天气条件下进行柱施工。
3.4 混凝土浇筑前,应进行模板的验算和尺寸检测,确保模板符合设计要求。
3.5 混凝土浇筑前,应按照设计要求安装钢筋骨架,并进行验收。
3.6 混凝土浇筑前,应在模板和钢筋骨架中设置挡板,防止混凝土泄漏或钢筋错位。
3.7 混凝土浇筑时,应采用适当的振捣方法和设备,确保混凝土的密实性和均匀性。
3.8 混凝土浇筑后,应按照设计要求进行养护,确保混凝土强度的发挥和充分固化。
四、安全措施4.1 施工单位应制定详细的施工安全管理制度,严格执行,并定期进行安全教育和培训。
4.2 施工现场应设置明显的安全通道和警示标识,保持道路畅通,方便人员和物料进出。
4.3 施工现场应设置安全防护设施,如护栏、警示线等,确保工人的人身安全。
4.4 施工单位应对施工现场进行24小时监控,及时发现问题并采取相应的措施加以解决。
钢筋混凝土构造柱施工方案1. 引言钢筋混凝土构造柱是建筑物中常见的承重元素之一,它起着承受上部荷载并将其传递至地基的重要作用。
本文将介绍钢筋混凝土构造柱的施工方案,包括材料准备、钢筋安装、模板搭设、混凝土浇筑和养护等方面的内容。
2. 材料准备在开始施工前,需要准备以下材料和工具: - 钢筋:根据设计要求准备合适规格的钢筋。
- 混凝土:使用标准配方准备好的混凝土。
- 模板:根据柱大小定制的模板。
- 制模木方、螺栓等辅助工具。
3. 钢筋安装钢筋的安装是钢筋混凝土柱施工的重要环节。
具体步骤如下: 1. 根据设计要求,标记柱的位置和尺寸,并使用线框架现场摆放好每一层柱的钢筋。
2. 钢筋焊接:将钢筋按照设计要求焊接成整体框架。
3. 钢筋连接:在焊接处使用螺栓或焊接连接件连接钢筋,确保连接牢固。
4. 模板搭设模板的搭设是为了给混凝土施工提供支撑和定型的临时结构。
具体步骤如下:1. 根据柱的尺寸和形状,制作合适的模板。
2. 将模板按照柱的设计位置搭设好,并使用支撑杆和角铁进行支撑。
3. 调整模板的水平和垂直度,确保模板的稳定性和准确性。
5. 混凝土浇筑混凝土浇筑是将预制好的混凝土倒入模板中,并通过震动、振捣等方法使其充分密实的过程。
具体步骤如下: 1. 在混凝土浇筑前,检查模板的完整性和表面是否平整。
2. 在模板中设置导板和浇注口,以确保混凝土能够均匀地填充整个模板。
3. 将预制好的混凝土倒入模板中,并用挖斗或振动器震动浇筑时,保持混凝土的均匀性和密实性。
4. 根据需要,在混凝土表面使用抹光工具进行抹平和光滑处理。
6. 养护养护是混凝土硬化和强度发展的关键环节,合理的养护措施可以确保混凝土的质量和使用寿命。
具体步骤如下: 1. 在混凝土浇筑后,立即覆盖防水织物或塑料薄膜,以防止混凝土过早蒸发和表面开裂。
2. 按照设计要求,根据气温、湿度等条件进行水养护,保持混凝土湿润。
3. 在混凝土强度达到设计要求后,逐渐减少养护措施,直到养护结束。
钢筋混凝土构造柱施工方案一、前期准备技术准备:组织技术人员对施工图纸进行熟悉,理解设计意图,编制详细的施工方案和技术交底。
材料准备:确保钢筋、水泥、砂、石等原材料质量合格,并按照设计要求进行采购和存储。
现场准备:清理施工现场,确保施工场地平整、无积水,搭建临时设施以满足施工需要。
人员准备:组织施工队伍,进行必要的安全教育和技术培训。
二、模板制作与安装模板设计:根据施工图纸设计模板,确保模板尺寸准确、结构稳定。
模板制作:选用合格的木材或钢材制作模板,保证模板的强度和刚度。
模板安装:按照设计要求安装模板,确保模板位置准确、固定牢靠。
三、钢筋加工与安装钢筋加工:按照施工图纸加工钢筋,确保钢筋尺寸、形状和数量符合设计要求。
钢筋安装:在模板内按照设计要求安装钢筋,确保钢筋间距、保护层厚度等符合要求。
四、混凝土浇筑与养护混凝土浇筑:采用合格的混凝土进行浇筑,确保混凝土振捣密实、无蜂窝、麻面等缺陷。
混凝土养护:浇筑完成后及时进行养护,保持混凝土表面湿润,防止开裂。
五、模板拆除与修整模板拆除:在混凝土达到设计强度后拆除模板,注意避免损坏混凝土表面。
混凝土修整:对混凝土表面进行修整,确保表面平整、美观。
六、质量检查与验收过程检查:在施工过程中对每道工序进行检查,确保施工质量符合设计要求。
验收准备:施工完成后组织验收,准备相关资料和技术文件。
验收程序:按照相关规范进行验收,确保构造柱施工质量合格。
七、安全文明施工安全管理:制定安全管理制度,明确各级人员安全职责,加强施工现场安全管理。
文明施工:遵守施工现场管理规定,保持施工现场整洁、有序。
八、施工记录与总结施工记录:施工过程中详细记录各项施工数据,包括材料使用、施工进度等。
施工总结:施工完成后进行总结,分析施工过程中的经验教训,为今后施工提供参考。
以上是本工程的钢筋混凝土构造柱施工方案,希望对施工过程有所帮助。
在施工过程中应严格按照方案执行,确保施工质量和安全。
构造柱施工要点一、前期准备工作1. 确定施工图纸及构造柱的尺寸、数量和位置。
2. 准备好所需的材料和设备,如钢筋、混凝土、模板等。
3. 对施工场地进行清理和平整,确保施工安全。
二、构造柱的制作1. 制作模板:根据设计要求制作合适大小的木模板,并检查其平整度和尺寸精度。
2. 安装钢筋:根据设计要求,在模板内安装好预留孔洞,并按照设计要求将钢筋捆扎好。
3. 浇筑混凝土:在钢筋上加固支撑后,将混凝土倒入模板中,注意浇注顺序和速度,并使用振动器进行震实。
三、施工现场管理1. 确保施工现场整洁有序,避免杂物堆积影响施工进度。
2. 严格执行安全操作规程,确保工人人身安全和设备完好无损。
3. 做好防水措施,在雨天或潮湿环境下加强防护。
四、质量控制1. 检查制作模板的平整度和尺寸精度,确保模板的质量符合要求。
2. 检查钢筋的安装位置和数量是否符合设计要求。
3. 检查混凝土浇注后的密实程度和表面平整度,确保构造柱的质量达到标准要求。
五、施工注意事项1. 构造柱应按照设计图纸的要求进行施工,不得随意更改尺寸和位置。
2. 施工现场应有专人负责管理,定期检查施工进展情况,并及时解决问题。
3. 施工过程中应注意环保,避免污染环境。
六、施工后处理1. 拆除模板后,对构造柱进行清理和修整,确保其表面平整无缺陷。
2. 对构造柱进行验收,并记录相关数据和信息。
3. 对施工现场进行清理和整理,恢复原状。
七、总结与反思1. 对本次施工过程进行总结与反思,提出改进建议和措施。
2. 分析本次施工中出现的问题及原因,并制定相应措施避免类似问题再次发生。
3. 通过总结与反思提高团队的协作能力和技术水平。
构造柱钢筋绑扎规范要求柱钢筋绑扎是土木工程建设中常见的一项工作,对于建筑物的承载力和稳定性起到至关重要的作用。
为了保证钢筋绑扎的质量和安全性,制定了一系列的规范和要求。
以下是关于柱钢筋绑扎的规范要求的详细介绍:一、材料要求:1.钢筋:采用普通碳素结构钢的扭转冷拔圆钢筋或基于GB/T1499.2-2024标准的钢筋。
2. 绑扎线:应采用合格的捆扎线,标准线径为1.6mm,强度不低于1600MPa。
二、钢筋排布要求:1.钢筋芯距:柱的钢筋芯距应符合设计要求,并在施工过程中进行严格的控制,确保准确性和一致性。
2.钢筋质量:钢筋必须完全嵌入混凝土内部,且不得有裂缝、锈蚀、弯曲或其他缺陷。
三、绑扎工艺要求:1.绑扎步骤:钢筋绑扎工艺应按照绑扎图纸上的要求执行,包括钢筋的排布、绑扎工序、节点处理等。
绑扎的起始点和结束点应尽量选择在柱身非受力区域。
2.绑扎密度:柱钢筋绑扎的密度应符合设计要求,钢筋之间的间距不应大于规定的最大间距。
绑扎线的张力应使钢筋之间紧密连接,严禁存在松动或钢筋交叉错绑情况。
3.绑扎长度:每道绑扎的钢筋长度应符合设计要求,两道绑扎的钢筋交错绑扎的长度应符合规范要求。
钢筋末端不得悬浮在混凝土外部。
四、绑扎质量判定:1.钢筋是否牢固:绑扎完成后的钢筋应稳固牢牢地固定在柱体内部,不得存在松动、脱落或突出的现象。
2.钢筋之间的间距和交叉情况:钢筋之间的间距应符合规范要求,不得出现大于规定间距或钢筋之间交叉错绑的情况。
3.绑扎线质量:绑扎线应牢固、紧密地固定在钢筋上,不得存在松动、脱落或断裂的现象。
五、绑扎安全注意事项:1.操作人员必须穿戴好相关的防护用品,包括手套、护目镜等,以保障人身安全。
2.绑扎线和工具使用时应注意防护,避免钢筋绑扎线和其他尖锐工具切割或损坏。
3.绑扎过程中要注意固定绑扎线,避免绑扎线自行松动或脱落,导致钢筋绑扎的松散和不牢固。
综上所述,柱钢筋绑扎的规范要求包括材料要求、钢筋排布要求、绑扎工艺要求、绑扎质量判定和绑扎安全注意事项等。
配筋砖砌体工程施工构造柱施工要求有哪些?1)应按下列顺序施工:绑扎钢筋、砌砖墙、支模板、浇捣混凝土。
2)构造柱的竖向受力钢筋,绑扎前必须作除锈、调直处理。
钢筋末端应作弯钩。
底层构造柱的竖向受力钢筋与基础圈梁(或混凝土底脚)的锚固长度不应小于35 倍竖向钢筋直径,并保证钢筋位置正确。
3)构造柱的竖向受力钢筋需接长时,可采用绑扎接头,其搭接长度一般为35 倍钢筋的直径,在绑扎接头区段内的箍筋间距不应大于200mm.4)在逐层安装模板之前,必须根据构造柱轴线校正竖向钢筋位置和垂直度。
箍筋间距应准确,并分别与构造柱的竖筋和圈梁的纵筋相垂直,绑扎牢靠.构造柱钢筋的混凝土保护层厚度一般为20mm,并不得小于15mm.5)砌砖墙时,从每层构造柱脚开始,砌马牙槎应先退后进,以保证构造柱脚为大断面。
当马牙槎齿深为120mm 时,其上口可采用一皮进60mm,再一皮进120mm 的方法,以保证浇筑混凝土后上角密实。
马牙槎内的灰缝砂浆必须密实饱满,其水平灰缝砂浆饱满度不得低于80%。
6)构造柱模板宜用组合钢模板,在各层砖墙砌好后,分层支设。
构造柱和圈梁的模板,都必须与所在砖墙面严密贴紧,支撑牢靠,堵塞缝隙,以防漏浆。
7)在浇筑构造柱混凝土前,必须将砖墙和模板浇水湿润(钢模板面不浇水,刷隔离剂),并将模板内的砂浆残块、砖渣等杂物清理干净。
为了便于清理,可事先在砌墙时,在各层构造柱底部(圈梁面上)留出二皮砖高的洞口,杂物清除后立即用砖砌封闭洞口.8)浇筑构造柱的混凝土,其坍落度一般以50~70mm 为宜,以保证浇筑密实,亦可根据施工条件、气温高低,在保证浇捣密实情况下加以调整。
9)构造柱的混凝土浇筑可以分段进行,每段高度不宜大于2m,或每个楼层分二次浇筑。
在施工条件较好,并能确保浇捣密实时,亦可每一楼层一次浇筑。
10)浇捣构造柱混凝土时,宜用插入式振动器,分层捣实。
振捣棒随振随拔,每次振捣层的厚度不得超过振捣棒有效长度的1。
试述构造柱的施工要求
构造柱是建筑结构中的重要组成部分,其承载着建筑物的重量和荷载,因此在施工过程中需要严格遵守一系列要求,以确保构造柱的质量和安全性。
施工前需要进行充分的准备工作。
包括制定详细的施工方案和施工图纸,确定施工现场的安全措施和施工流程,选定合适的施工设备和工具,以及对施工人员进行必要的培训和安全教育。
施工过程中需要注意柱的尺寸和位置。
柱的尺寸应符合设计要求,且在施工过程中需要进行精确测量和调整,以确保柱的垂直度和水平度。
柱的位置也需要严格控制,避免与其他结构物或管道等发生冲突。
第三,施工过程中需要注意柱的混凝土浇筑。
混凝土的配合比应符合设计要求,且在浇筑过程中需要进行充分的振捣和密实,以确保混凝土的质量和强度。
同时,需要注意混凝土的温度和湿度,避免出现裂缝和变形等问题。
第四,施工过程中需要注意柱的钢筋加工和安装。
钢筋的直径、长度和间距等应符合设计要求,且在加工和安装过程中需要进行精确测量和调整,以确保钢筋的位置和数量符合要求。
同时,需要注意钢筋的防锈处理和连接方式,避免出现腐蚀和断裂等问题。
施工完成后需要进行质量检查和验收。
检查内容包括柱的尺寸、位
置、混凝土强度、钢筋数量和位置等,以确保柱的质量和安全性符合设计要求。
验收合格后,方可进行下一步施工工作。
构造柱的施工要求十分严格,需要在施工前进行充分的准备工作,严格控制柱的尺寸和位置,注意混凝土浇筑和钢筋加工和安装,以及进行质量检查和验收。
只有这样,才能确保构造柱的质量和安全性,为建筑物的稳定和安全提供保障。
构造柱设置要求
1. 设定位置
构造柱应设置在建筑物纵横墙交接处、墙的转角处、楼梯间及电梯井的四角处、较大洞口两侧、大房间内外墙交接处等部位。
此外,当墙的长度大于5m时,也应根据需要设置构造柱。
2. 尺寸规定
构造柱的截面尺寸应根据墙厚和砖的类型而定,一般不宜小于240mm×240mm,墙厚大于240mm时,应适当增大截面尺寸。
构造柱的高度应与墙厚一致,且不应小于层高。
3. 材料选用
构造柱应采用不低于C20的混凝土,并应采用配有受力钢筋的构造柱,钢筋直径不应小于12mm,也不应大于25mm。
4. 配筋要求
构造柱的配筋应根据墙体的抗震烈度、建筑物的抗震烈度指标以及混凝土的轴心抗压强度等指标进行设计。
在地震烈度指标较高的地区,构造柱的配筋应适当增大。
5. 混凝土强度
构造柱所采用的混凝土强度等级不应低于C20,且应符合建筑物的抗震烈度和荷载要求。
混凝土的强度应通过试验检验,确保其强度等级符合要求。
6. 连接方式
构造柱之间的连接应采用可靠的连接方式,包括整体连接方式、局部连接方式和锚固方式等。
连接部位应设置在构造柱的受力钢筋上,并应采用焊接或机械连接等方式进行固定。
7. 构造柱的锚固
构造柱与砌体、混凝土等材料的锚固方式应根据墙体的抗震烈度、建筑物的抗震烈度指标以及混凝土的轴心抗压强度等指标进行设计。
锚固方式应包括孔径、深度、形状、数量等方面,并应确保锚固可靠、易于施工。
钢筋混凝土构造柱的施工要求在建筑工程中,钢筋混凝土构造柱是一种重要的抗震构件,对于增强建筑物的稳定性和抗震能力起着至关重要的作用。
为了确保构造柱的质量和性能,在施工过程中需要严格遵循一系列的施工要求。
一、施工准备1、技术准备施工前,施工人员应熟悉施工图纸,了解构造柱的位置、尺寸、配筋等详细信息。
同时,应制定详细的施工方案,明确施工工艺、施工顺序和质量控制要点。
2、材料准备(1)钢筋:构造柱所使用的钢筋应符合设计要求,具备相应的质量证明文件,并经过复试合格后方可使用。
钢筋的规格、型号、数量应准确无误。
(2)水泥:宜选用普通硅酸盐水泥,其强度等级应符合设计要求。
水泥应有出厂合格证和复试报告。
(3)砂:应选用中砂,含泥量不得超过 5%。
(4)石子:宜选用粒径为5-315mm 的碎石,含泥量不得超过2%。
(5)混凝土:构造柱混凝土的强度等级应符合设计要求,配合比应通过试验确定。
3、施工机具准备应准备好钢筋加工机械(如调直机、切断机、弯曲机等)、混凝土搅拌设备、振捣器、运输工具等。
4、作业条件准备(1)基础或楼板已施工完毕,并达到一定的强度。
(2)弹出构造柱的中心线和控制线,确定构造柱的位置。
(3)预留的钢筋应清理干净,并进行调直和除锈处理。
二、钢筋工程1、钢筋加工(1)钢筋的加工形状、尺寸应符合设计要求,其偏差应符合相关规范的规定。
(2)箍筋的末端应做弯钩,弯钩的形式应符合设计要求和规范规定。
2、钢筋安装(1)构造柱纵向钢筋的锚固长度应符合设计要求,一般不应小于35 倍钢筋直径。
(2)纵向钢筋应与预留钢筋连接牢固,可采用绑扎搭接、焊接或机械连接等方式。
搭接长度应符合规范要求。
(3)箍筋应与纵向钢筋垂直绑扎,箍筋间距应符合设计要求,且在柱上下端应适当加密。
三、模板工程1、模板选型构造柱模板一般采用竹胶板或木模板。
2、模板安装(1)模板安装前,应将构造柱与墙体接触面清理干净,并粘贴海绵条,以防止漏浆。
(2)模板应拼接严密,支撑牢固,防止在浇筑混凝土时发生变形和位移。
钢筋混凝土构造柱的施工要求
(1)设置在砖砌体中的构造柱,必须是现场浇筑,并且必须按照先砌墙、后浇柱的施工程序进行。
每一检验批砌体中构造柱的混凝土,至少应做一组试块。
(2)构造柱与墙体的连接处,墙体应砌成马牙槎,从每层柱脚开始,先退后进,每一马牙槎沿高度方向的尺寸不宜超过300mm,也就是我们工地上称之为五进五出的做法(由于多孔砖的厚度尺寸较大称为三进三出),沿墙高方向每500mm设2φ6拉结钢筋,每边伸入墙内不宜小于1.0m,预留伸出的拉结钢筋,不得在施工中任意反复弯折,如发现有歪斜、弯曲,应在浇灌混凝土之前,校正到准确位置并绑扎牢固。
马牙槎在砌筑时,可以利用皮数杆,每隔8皮砖划一明显记号,提醒砌筑人员切勿遗放墙体拉结钢筋。
(3)在砌马牙槎时最好能够采用缩口缝砌筑法,要求保证做到随砌随划,划缝深度为8~10mm,划缝的深度应当一致,并随砌随清理干净,提倡采用缩口缝砌筑法的目的是为了增强构造柱与墙体的结合力。
(4)如果能够在凸槎最下面的1皮砖用刨锛打去一角,这样更有利于增强混凝土与砌体的黏结程度,增强构造柱的抗震能力。
为了保证构造柱钢筋不产生位移,可以用20号铁丝把每道墙体拉结钢筋分别与构造柱的竖向主筋绑扎连接在一起。
(5)在浇灌构造柱混凝土之前,必须将砌体和木模板浇水润湿,并将模板内的落地灰、砖渣和其他杂物清除干净。
(6)为了确保模板内的清洁,在砌墙时,应在各层柱的底部(圈梁面上),以及该层二次浇灌段的下端位置留出2皮砖洞眼,供清除模板内杂物使用,清除完毕应立即封闭洞眼,然后开始浇灌混凝土。
(7)现浇混凝土构造柱可以采用木模或钢模作为模板,如果使用木模板应浇水湿润,钢模板应涂刷隔离剂,模板应紧贴墙体设置,为防止混凝土胀模,支撑必须牢固有力。
对于砌体沉降或抗震缝处构造柱的模板,无论采用木模还是钢模,当混凝土浇筑完毕后,模板很不容易取出,如果不把缝内的模板取出,就会违反规范中关于沉降或抗震缝内不准存有硬物的规定,成为阻碍建筑物的沉降和抗震效果的事实。
为解决这一问题,可以选用聚苯乙烯泡沫板作为沉降缝或抗震缝内的模板,实际操作时,可以选购厚度与沉降或抗震缝宽度相同的聚苯乙烯泡沫板,用电锯或手锯把聚苯板沿长边方向切割成条,切割的宽度,应为构造柱宽度加两个马牙槎长度再加上100mm,在砌体砌筑过程中将聚苯板条立在柱位上,砌好的墙自然会把聚苯板挤紧,模板无需再进行加固,在构造柱混凝土浇筑完成后,聚苯板条可以留在抗震或沉降缝内,不必取出,由于泡沫板具有可塑性,不会影响建筑物抗震、沉降以及伸缩的功能。
(8)构造柱混凝土应分段浇灌,一般情况下每段浇筑高度不宜大于2m。
但是目前大部分的砖混结构层高都在3m左右,特别是住宅建筑的层高仅为2.7m,因此,在施工条件较好并能确保混凝土浇灌密实的前提下,可以以每层的层高作为浇筑高度。
(9)浇灌构造柱混凝土前,需要在构造柱与楼层结合面处,先注入适量与混凝土配合比相同、但是要去掉石子的水泥砂浆,其厚度可以掌握在30~50mm,然后再浇灌混凝土。
这样做的目的在于混凝土倾倒过程中,受到拉结钢筋的阻碍,粗骨料与水泥产生离析,缺少水泥的粗骨料堆积在构造柱的底部,就会出现我们常说的烂根现象。
(10)在构造柱混凝土振捣时,最好是采用人工插捣与振捣棒振捣相结合的方法,利用振捣棒捣实构造柱的柱心部位混凝土,利用人工插捣捣实与砌体接触的部位混凝土,好处在于振捣棒不接触砌体,起到保护已经砌筑完毕砌体的作用。
在任何情况下振捣棒都应避免触碰砌体,特别是应当严禁通过砌体传振。
浇筑500mm高混凝土振捣一次。
(11)在砌完一层墙体后准备浇灌该层构造柱混凝土之前,如果当时的风力和墙高都很大,此时对已砌好的独立墙片,采取相对应的临时支撑作为加固措施。
(12)模板拆除后,应当检查混凝土的表面,要求不应有蜂窝、孔洞以及振捣不实的现象,构造柱混凝土不应突出砌体的表面,钢筋应保证位置准确。
