盲沟施工方案0000000000000
- 格式:doc
- 大小:80.50 KB
- 文档页数:8
道路工程—盲沟专项施工方案一、施工方案1、工艺:将盲沟选点放在竖曲线底部或板缝间经常出现唧泥处:挖开路面,做横向盲沟,宽30cm。
深挖至灰土层顶面后,再下挖4cm,为保证砂浆和下层的石灰土结合密实,灰土上面铺2cm厚的10号砂浆,坡度为3%,水泥砂浆上放D8.5钢管、级配碎石并振捣压实,D8.5钢管距沟底两侧面至少5cm宽;级配碎石上铺一层防水土工布防止上层的混凝土砂浆渗入到级配碎石中;混凝土要振捣密实并按规定养生;混凝土达到一定强度后摊铺沥青混凝土。
D8.5钢管上的钻孔间距为30cm,上下错开,孔径为5mm,横向4排,出水管的内端用钢丝网或格珊罩住;外露出水口的下放坡面,采用铺设水泥混凝土防冲刷块。
外露部分钻孔Ф1.5,并保证养护时钢管可转动,确保排水通畅。
具体施工图见附图2、材料:(1)原材料沥青:采用进口重交70#水泥:采用32.5R水泥。
碎石:采用符合要求的中粗砂早强剂:按要求采用(2)材料配比要求面层沥青混凝土采用:AC-16沥青混凝土。
混凝土采用配合比:C30。
级配碎石:细粒含量在通过率为85%时的粒经应比排水管钻孔宽或孔口直径大1.0-1.2倍。
砂浆配合比:10号。
二、质量保证体系在施工中,我们坚持以质量为本的原则,建立完善的质量保证体系,配备专业的人员进行质量检查。
具体措施如下:1施工前抽检原材料,杜绝不合格材料进场。
2施工中严格控制配合比称量准确。
3分项工程个道工序结束后必须以经过内部检查和验收,并经监理工程师认可后方可进行下道工序的施工。
4对内推行全面质量管理,建立健全岗位质量责任制,及时找出并消除不利因素。
5积极配合监理工程师的工作,服从其监督。
五、安全生产、文明施工为确保施工期间人员设备安全和减少环境污染,针对这次施工的特点指定如下措施:1每个作业面要有专职安检员,负责组织安全施工和指挥车辆通行2制定详细的安全保证措施,并在进场前组织所有施工人员进行学习,做到警钟长鸣,防患于未然。
盲沟工程施工方案盲沟工程是指为排除地表径流水或地下水对建筑物或设施产生的危害,并将其引导至指定处,以确保建筑物或设施安全的一项工程。
下面是一份盲沟工程施工方案:一、工程概况本盲沟工程位于城市的小区内,总长度约为500米。
主要施工内容包括路面拆除、挖掘盲沟、布设排水管道、沟槽填充材料,以及路面恢复等。
本工程计划施工周期为30天。
二、施工准备1.清理施工区域:清理施工区域内的垃圾、杂草等杂物,确保施工区域的整洁。
同时,取得施工区域的使用权限,并设置施工围栏和警示标志,确保施工区域的安全。
2.资材准备:根据工程设计要求,准备好所需的排水管道、填充材料、沙土等施工材料。
三、施工步骤1.施工准备:对施工区域进行测量,确定施工线路和盲沟的深度。
根据测量结果,布置标杆和定位桩,确定盲沟的宽度和长度。
2.路面拆除:使用机械设备将施工区域的路面进行拆除,直至达到设计要求的深度。
3.盲沟开挖:根据设计要求,使用挖掘机等机械设备进行开挖,确保盲沟的宽度和深度均符合要求,并保持沟底平整。
4.排水管道布设:在盲沟内铺设排水管道,并根据设计要求进行连接和固定。
5.盲沟填充:盲沟内填充石子、沙土等填充材料,并进行压实,确保填充层的平整和稳固。
6.路面恢复:根据设计要求,对拆除的路面进行砂浆找平和修复,并进行压实和养护,使路面恢复到原有状态。
四、施工要求1.安全施工:在施工期间,严格按照相关安全规定进行施工,保证施工人员的人身安全。
切勿操作超过设备承载能力的机械设备。
2.质量控制:对挖掘、布设排水管道、填充等工序进行质量检查,确保施工质量符合设计要求。
3.施工现场整洁:及时清理施工现场的废弃物和杂草等杂物,确保施工场地整洁,并合理布置施工道路和临时设施。
4.施工管理:设置专人负责施工过程的安排和协调工作,及时解决施工中的问题,并进行施工记录和资料归档。
五、经济效益分析本盲沟工程的主要目的是保护建筑物和设施的安全,排除地表径流水或地下水对其的危害。
盲沟工程施工方案一、工程概述盲沟工程是指为了排水和保护地貌而设置的一种沟渠工程,一般用于坡地、道路两旁等地方,以达到保护沟渠安全和有效排水的目的。
盲沟工程施工方案是指在进行盲沟工程时所需考虑到的各项施工过程和措施,保障工程的顺利进行和质量可控。
二、施工前准备工作在进行盲沟工程之前,需要进行以下准备工作: 1. 方案设计 - 根据实际情况设计出符合盲沟规格和要求的工程方案。
2. 设备准备 - 准备好必要的机械设备和工具,确保施工过程中的顺利进行。
3. 施工人员 - 安排好具有相关经验和技能的施工人员,确保安全和质量。
三、施工过程盲沟工程的施工过程可以分为以下几个步骤: 1. 地面清理 - 清理施工区域的杂物、杂草等,确保施工顺利进行。
2. 土方开挖 - 根据方案设计要求,进行盲沟的土方开挖工作。
3. 边坡加固 - 对盲沟的边坡进行加固,确保工程的稳定性和安全性。
4. 土方回填 - 将土方回填至指定的高度,保证盲沟的排水功能。
5. 绿化 - 进行盲沟周围的绿化工作,美化环境。
四、施工安全措施在进行盲沟工程施工时,需要严格遵守以下安全措施: 1. 施工现场要设置明显的警示标志,确保通行车辆和行人的安全。
2. 施工人员要戴好安全帽和防护眼镜,避免受伤。
3. 机械设备操作人员要具备相关资质,严格遵守操作规程。
4. 施工过程中要定期检查楼梯和脚手架的稳固性,确保工作安全。
五、施工质量验收施工完成后,需要进行盲沟工程的质量验收,主要包括以下几个方面: 1. 盲沟的排水功能是否良好,能否正常运行。
2. 施工过程中是否存在质量问题,需要进行整改。
3. 盲沟周围的环境是否受到破坏,需要进行修复。
结语盲沟工程施工方案是盲沟工程施工过程中的重要参考依据,只有严格按照方案进行施工,才能确保工程的质量和安全。
希望本文所述的盲沟工程施工方案能对相关工程实践提供一定的帮助。
盲沟施工方案一、工程概况二、接业主告知, 并在监理指导下, 我部将对火烧营渣场下游弃渣区(延伸段工程堆放弃渣波及范围)旳盲沟工程施工。
三、人员及材料安排1.人员安排为保质、保量地完毕该项施工任务, 我部施工机械设备旳投入以满足该项工程旳施工需要为原则, 施工时安排机械驾驶员:8人, 安全技术员:3人。
将根据施工需要及时调配人员, 保证该项工程顺利进行。
四、 2.材料准备五、片石:当地购置, 经检查合格后用于砌筑。
片石厚度应在20~40cm范围内, (卵形和薄片形不得使用),无锋棱凸角, 顶面及底面大体平行, 石料应强韧、密实、结实耐久, 色泽均匀, 无风化剥落和裂纹及构造缺陷。
储运和处理时, 不得有过量损坏和废料。
六、施工规定1.在监理指导下, 定出盲沟旳位置, 并按照施工图旳规定和原则施工。
2.基础采用人工配合和机械开挖, 自卸汽车运送, 开挖至距设计尺寸10~15cm时, 改为人工挖掘。
人工修整至设计尺寸, 不能扰动沟底及边缘原土层, 不容许欠挖。
工程施工人员应时刻把好质量关, 每道工序经监理检查合格后, 可进行下一道工序。
3、盲沟设计为凹形, 在盲沟底部用片石填筑, 粒径20~40cm,片石表面应清洁, 片石摆放铺设采用人工铺设。
片石铺设应整洁规范, 孔隙应清晰以便保证流水畅通。
4、盲沟旳埋置深度, 应满足渗水材料旳顶部不得低于原有地下水位旳规定。
当排除层间水时, 盲沟底部应埋于最下面旳不透水层上。
四、安全环境保护1.加强对施工人员旳安全生产教育, 树立“安全第一, 防止为主”旳方针, 提高安全生产意识, 杜绝大小安全事故旳发生。
2.按照安全管理规定, 对各级管理人员和操作为员旳安全生产责任制, 做届时纵向究竟, 横向到边, 各自做好本岗位旳安全工作。
3.建立健全管理制度, 确定专门领导班子, 配置专职安全员, 常常检查、督促安全生产工作。
4、配置安全生产设备和防护用品, 张贴安全写作牌和口号, 制作安全牌。
路基排水工程施工方案排水工程要满足横向和纵向排水的要求,全线通过设置边沟、排水沟、截水沟、急流槽等与原天然水系形成一套完整的排水系统。
1.施工注意事项(1)对于纵向边沟,在施工时,沟型按照设计截面规则开挖,夯实基底,达到密实要求,并保证基底的干燥。
(2)在施工时,边沟线形平顺,尽可能采用直线形,转弯处作成弧形,其半径不小于10m,与桥涵进出口平顺衔接。
(3)为防止水流下渗和冲刷,截水沟进行严密的防漏和加固处理,地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大截水沟的出水口,采取必要加固措施,防止渗漏和冲刷沟和沟底及沟壁,出入口必须与其他设施平顺衔接。
(4)平曲线处边沟施工时,沟底纵坡与曲线前后沟底纵坡平顺衔接,不允许曲线内侧有积水或外溢现象发生。
曲线外侧边沟要适当加深,其增加值等于超高值,但曲线在坡顶时可不加深边沟。
(5)片碎石盲沟施工时,沟底坡度不得小于2%,填心片石干净无泥污,顶面碎石无泥土、杂质等。
带土工布盲沟的土工布搭接满足设计并包严沟体断面。
2.施工方法(1)挖基人工开挖,人工修整。
(2)砌体石料的石质、尺寸、强度按规范要求严格控制。
砌筑前每一石块均应用干净水冲洗干净,并使其饱和。
(3)砂浆拌合机拌合,机动翻斗车或手推车运输,人工安砌。
(4)砌体外露部分采用水泥砂浆勾缝。
3、施工控制(1)施工时根据地形地表水流水,开挖临时边沟,及堑顶截水沟,将水引排到路基施工以外,并核实排水设计数量。
(2)沟底铺砌应置于稳定地层上,台阶连接处砌筑密贴,防止水下渗。
(3)边沟、排水沟、平台截水沟、截水沟与急流槽衔接处于进水口前5m完成缓和段。
4、安全控制措施石料搬运中注意观察,防止滚落砸伤山下施工人员,石料堆放必须稳固,防止滚落伤人;注意用电安全,施工用电须规范,雨天施工配电装置要有防雨淋的遮盖物;注意来往施工机械;面石加工防止石屑伤人。
5、环境保护与水土保持措施基坑开挖时注意环保要求,弃土不能随意堆放阻塞河道造成水土流失;完工后面石加工的石屑统一填埋处理,作到施工现场干净整洁。

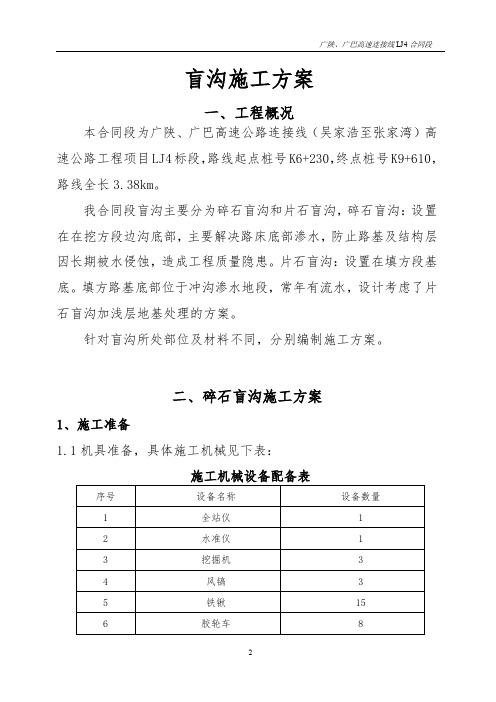

盲沟施工方案一、工程概况本合同段为广陕、广巴高速公路连接线(吴家浩至张家湾)高速公路工程项目LJ4标段,路线起点桩号K6+230,终点桩号K9+610,路线全长3.38km。
我合同段盲沟主要分为碎石盲沟和片石盲沟,碎石盲沟:设置在在挖方段边沟底部,主要解决路床底部渗水,防止路基及结构层因长期被水侵蚀,造成工程质量隐患。
片石盲沟:设置在填方段基底。
填方路基底部位于冲沟渗水地段,常年有流水,设计考虑了片石盲沟加浅层地基处理的方案。
针对盲沟所处部位及材料不同,分别编制施工方案。
二、碎石盲沟施工方案1、施工准备1.1机具准备,具体施工机械见下表:施工机械设备配备表1.2人员准备,具体见下表:施工人员配备表根据设计图纸要求,放出盲沟平面位置及高程,并复核处理宽度和原地表标高。
画好平面图,经监理工程师认可后,进行开挖施工。
2、施工方案盲沟排水是通过采取有效措施,使含水量较高的路基保持在允许含水范围内,保证路基安全和路基处于稳定状态,满足使用要求。
施工前应据设计图纸,认真施工,并认真做好路基临时排水。
2.1材料要求碎石采用连续级配材料,粒径不大于50mm,含泥量不超过5%,含砂量不超过4%,碎石铺设采用人工铺设方法,人工铺设的外观应整齐顺适,平面几何尺寸应满足规范和设计要求。
碎石铺设完毕后经监理工程师检验合格后方可进行下道工序。
2.2施工要求①在盲沟的底部用片石填筑,粒径40mm-50mm.碎石表面应清洁,碎石摆放铺设采用人工铺设,孔隙应清晰以便保证流水通畅。
②盲沟的埋置深度,应满足渗水材料的顶部不得低于原有地下水位的要求。
当排除层间水时,盲沟底部应埋于最下面的不透水层上。
三、片石盲沟施工方案1、施工准备1.1机具准备,具体施工机械见下表:施工机械设备配备表施工人员配备表1.3测量放样根据设计图纸要求,放出盲沟平面位置及高程,并复核处理宽度和原地表标高。
画好平面图,精确测定盲沟起讫点,沟底纵坡,两端衔接是否顺直。
盲沟、集水井施工方案一、前言在城市建设和农村水利设施建设中,盲沟和集水井被广泛应用。
它们作为排水工程中的重要组成部分,能够有效地收集和排放地表径流水,并在雨水集中排放和污染控制中发挥关键作用。
本文将介绍盲沟、集水井的施工方案,以指导相关工程施工实践。
二、盲沟施工方案1. 材料准备在盲沟施工前,需要准备好以下材料: - 基础设施工程图纸 - 材料清单及规格标准 - 相关设备和工具2. 施工过程盲沟的施工通常包括以下步骤: 1. 土方开挖:根据设计要求,在地表上挖掘一定深度和宽度的坑槽,形成盲沟的基本结构。
2. 壁体施工:搭建盲沟的壁体结构,选择合适的材料并进行砌筑。
3. 排水设施安装:安装盲沟的排水设备,保证盲沟正常排放水流。
4. 封顶封底:盲沟的顶部和底部需要进行封闭处理,以保证排水效果。
3. 施工注意事项在盲沟施工过程中需要注意以下事项: - 施工现场要保持干燥,避免雨水和泥浆混入盲沟。
- 施工人员要佩戴好安全装备,确保施工安全。
- 盲沟施工结束后,要进行检查和试水,确保设计效果符合要求。
三、集水井施工方案1. 材料准备在集水井施工前,需要准备好以下材料: - 集水井设计图纸 - 集水井材料及设备 - 集水井井盖、井壁等配件2. 施工过程集水井的施工大致包括以下步骤: 1. 井坑挖掘:根据设计要求,在地面挖掘合适深度和直径的井坑。
2. 井壁浇筑:用适当的材料实施井壁浇筑,确保井壁的牢固和密封性。
3. 井盖安装:安装井盖,保护井口部分,并方便后续维护和清理工作。
3. 施工注意事项在集水井施工中应该注意以下事项: - 严格按照设计要求和图纸进行施工,确保集水井的功能和效果。
- 细心施工,防止材料浪费和施工质量问题。
- 施工结束后,做好清理工作,保持施工现场整洁。
四、结语盲沟和集水井作为水利和排水领域重要的设施,涉及城市、农村的生活和生产,其施工质量和效果直接关系到周围环境的质量和人们的生活质量。
盲沟施工技术方案1.盲沟施工工艺流程路基盲沟为碎石盲沟,并且沟底设有20cm 厚C10片石混凝土与Φ100mmPVC 塑料管,盲沟底及侧壁包裹土工布(渗水与不渗水)工艺流程如下:2.施工方法 2.1施工准备2.1.1施工管理人员、工人已进场,人数能够满足施工要求。
2.1.2用于施工的材料如水泥、碎石、土工布、PVC 管已进场,并检验合格,数量满足施工要求,配合比试验已报监理工程师批准。
2.1.3混凝土拌和场地已平整、硬化,拌和机运行良好,施工便道已修通。
2.1.4技术准备工作,首先进行图纸会审和技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底已经落实到每个工人,用于指导施工。
2.1.5施工用机械已进场,见下表:序号 机械名称 型号 数量 备注 1 混凝土搅拌机 350L 1 2 水车 1 3 挖掘机 1 4发电机25KW12.1.6 C10混凝土配合比已设计,并报监理审批,可以用于施工。
2.1.7劳动力进场情况施工准备施工放样沟槽开挖铺设土工布片石混凝土施工回填碎石质量控制和验收下一工序序号职务人数1 领工员 12 技术员 13 机械司机 44 电工 15 技术工人 56 杂工102.2施工放样根据现场实际情况盲沟的施做需要结合路基边沟施做情况分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保盲沟内不积水,PVC管流水畅通;并且根据路基宽度和高程放出盲沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。
2.3沟槽开挖放好盲沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方应堆起集中运出场外,禁止堆放在水沟外侧,避免路基施工以及路基的排水。
第1篇一、工程概况1.1 工程名称:XX道路排水工程1.2 工程地点:XX市XX区XX道路1.3 工程规模:全长XX公里,总投资XX万元1.4 工程内容:主要包括道路排水、雨水收集、雨水净化、雨水利用等。
二、施工准备2.1 施工组织2.1.1 成立项目施工组织机构,明确项目经理、技术负责人、施工负责人等岗位职责。
2.1.2 制定施工方案,明确施工工艺、质量标准、安全措施等。
2.1.3 建立健全施工管理制度,确保施工过程规范化、标准化。
2.2 材料准备2.2.1 根据施工图纸和施工方案,列出所需材料清单。
2.2.2 购买符合国家标准的原材料,确保材料质量。
2.2.3 材料进场时,进行验收、检测,确保材料质量符合要求。
2.3 施工设备2.3.1 根据施工方案,列出所需施工设备清单。
2.3.2 购买或租赁符合国家标准的施工设备。
2.3.3 施工设备进场时,进行验收、检测,确保设备质量。
2.4 人员准备2.4.1 根据施工方案,确定施工人员数量、岗位。
2.4.2 对施工人员进行岗前培训,提高施工技能和安全意识。
2.5 施工场地准备2.5.1 清理施工现场,确保施工环境安全、整洁。
2.5.2 做好施工道路、水电、通讯等配套设施建设。
三、施工工艺3.1 施工流程3.1.1 施工准备3.1.2 土方开挖3.1.3 基础处理3.1.4 盲沟安装3.1.5 雨水收集、净化、利用系统安装3.1.6 质量检测3.1.7 工程验收3.2 施工工艺3.2.1 土方开挖3.2.1.1 根据设计图纸,确定开挖范围和深度。
3.2.1.2 使用挖掘机、推土机等设备进行土方开挖。
3.2.1.3 开挖过程中,注意保护地下管线和设施。
3.2.2 基础处理3.2.2.1 清理开挖后的场地,平整场地。
3.2.2.2 使用压实机对场地进行压实。
3.2.3 盲沟安装3.2.3.1 根据设计图纸,确定盲沟位置和尺寸。
3.2.3.2 使用挖掘机、切割机等设备进行盲沟开挖。
盲沟的施工方案1. 引言盲沟是一种用于排水、防止水浸等目的的地下排水设施。
在城市建设、道路建设等项目中,盲沟的施工方案至关重要。
本文将介绍盲沟的施工方案,包括设计要点、施工步骤以及施工注意事项。
2. 设计要点(1)盲沟的位置:根据具体的工程情况和地形地势,确定盲沟的位置和长度。
盲沟应该布置在地势低洼、易积水的区域,保证排水效果。
(2)盲沟的断面形状:盲沟的断面形状一般选择梯形或矩形。
根据需求和地形地势,确定合适的盲沟断面形状,保证排水畅通。
(3)盲沟的材料选择:盲沟的材料一般选择耐腐蚀、耐磨损的材料,如水泥、塑料等。
根据具体情况选择合适的材料,保证盲沟的使用寿命。
3. 施工步骤步骤一:准备工作(1)确定盲沟的位置和长度,并在地面上进行标线。
(2)清理施工区域,将原有的杂物、土壤等清除干净。
(3)确定盲沟的断面形状和尺寸。
步骤二:挖掘盲沟(1)根据盲沟的设计要求,在标线的基础上进行挖掘。
挖掘的深度和宽度应符合设计要求。
(2)将挖掘的土壤和杂物及时清理出施工区域。
步骤三:施工盲沟(1)搭建盲沟模板,根据盲沟的设计要求和断面形状进行模板的搭建。
(2)根据盲沟的长度和尺寸,将模板拼接好并固定在盲沟的两侧。
(3)施工盲沟,使用合适的材料进行盲沟的铺设,保证盲沟的平整度和密实度。
步骤四:检查和修整(1)盲沟施工完成后,进行盲沟的检查,确保盲沟的长度、宽度、高度等指标符合设计要求。
(2)如发现问题,及时进行修整,保证盲沟的质量。
4. 施工注意事项(1)在施工过程中,要严格按照设计要求进行施工,保证盲沟的质量。
(2)挖掘盲沟时要注意安全,使用合适的挖掘机械,并由专业的操作人员进行操作。
(3)施工盲沟时要做好防水防渗措施,保证盲沟的排水效果。
(4)盲沟施工完成后要进行检查,及时发现并修正问题,确保盲沟达到设计要求。
5. 总结盲沟的施工方案是保证盲沟质量的重要环节。
通过本文介绍的设计要点、施工步骤和注意事项,可以有效指导盲沟的施工工作,并确保盲沟达到设计要求。
盲沟施工方案一、工程概述河北省茅荆坝至承德公路位于河北省承德市北部,北起蒙冀交界,接大广高速内蒙赤峰段,南至承德市,与已建京承高速公路相连接。
该项目是《国家高速公路网规划》中“大庆~广州公路(Z5)”的重要组成部分,也是河北省高速公路“五纵六横七条线”规划中的“第一纵”,项目建成后,将形成华北与东北及蒙东地区经济联系的重要交通干线。
本项目的建设不仅对完善国家高速公路网和实现大广高速公路在河北的贯通有重要意义,同时也将成为蒙东赤峰与承德地区之间的大通道,对改善区域交通条件,发挥地区资源优势,加速地方经济发展有重要作用。
七标段位于承德市境内,路线全长为5.4465km,起讫里程K77+953.5~K83+400。
本合同段有大瓦沟、老年沟、水泉沟、老瓜沟、小井大桥5座,长度为1355m;中桥有大庙中桥,长度97m。
盖板涵11座。
双峰寺互通立交将承朝高速主线与承赤高速主线用四条匝道连接,大中桥8座。
二、编制依据(1)与工程有关的国家法律、地方法规文件。
(2)国家现行的规范、规程、标准、规章,有关技术规定和技术经济指标。
如施工及验收规范,质量标准,工艺操作规程,各种金额、技术规定和技术经济指标等。
(3)合同段施工组织总设计和施工图。
(4)承赤高速公路招标文件及投标文件,工程承包合同。
(5)华杰工程咨询有限公司编制的《河北省茅荆坝(蒙冀界)至承德公路两阶段施工图设计》及图纸审核纪要,设计文件。
(6)工程所在地区的勘察分析和调查分析。
(7)自身企业的生产能力、施工经验机械设备状况、技术水平会顶和技术经济指标等。
三、工程部位设置纵向盲沟位置:K78+130~K78+170、K78+795~K78+830、K79+202~K79+205、K82+630~K82+650。
1设置横向盲沟位置:K78+130~K78+170、K78+795~K78+830、K79+202~K79+205、K82+630~K82+650、K78+505~K78+517、K78+605~K78+610、K78+615~K78+630、K78+900~K78+915、K78+995~K79+015、K79+035~K79+050、K79+490~K79+510、K79+765~K79+780、K79+805~K79+820、K80+090~K80+110、K80+720~K80+740、K80+330~K80+350、K80+420~K80+440、K80+605~K80+625、K81+173.7、K81+428.1、K81+617.4、K81+791.3、K81+885.8、K81+976.3、K82+019.4、K82+063.0、K82+223.5、K82+231.2、AKO+177.0、AKO+625.9、BKO+258.8、BKO+356.8、BK0+732.6三、人员及机具1、主要人员及劳动力配备2、主要机具及设备四、施工方案1、施工准备2熟悉图纸、了解现场,对应现场及图纸充分调查实际情况。
开挖前,先进行测量放样,控制好盲沟的线形,准备好所需机具、材料等。
盲沟排水是通过采取有效措施,使含水量较高的路基保持在允许含水范围内,保证路基安全和路基处于稳定状态,满足使用要求。
施工前应据设计图纸,认真施工,并认真做好路基临时排水。
2、施工放样必须在路基挖除软土后,换填至盲沟设计标高,然后开始准确放样,精确测定盲沟起讫点,沟底纵坡,两端衔接是否顺直。
和其他支盲沟是否能够很好的连接。
首先用全站仪放出起止点、控制桩及边沟控制桩,同时用钢卷尺放出盲沟纵向、横向开挖线并用石灰注明。
3、基坑开挖盲沟开挖方法采用挖掘机进行开挖人工配合修整。
开挖前,沿测量组放样的木桩洒石灰测设好标高,再用挖掘机沿石灰线开挖,以控制线形和深度。
基坑土及时运走,然后按照放样的石灰线和水准测量进行人工修整基坑。
开挖过程中应注意沟槽的坡度、断面尺寸、深度。
沟槽挖好后,必须对土沟进行检测。
检测内容包括:沟槽断面尺寸、沟底纵坡。
经监理工程师检测合格后方可进行下一道工序施工。
4、盲沟沟身基坑修整完成,并经监理工程师验收后,铺设土工布(外侧包复合土工膜,内、顶包反滤土工布),先将土工布立放于已挖成形的两侧沟壁,土工布铺设后应适当拉平,并保持一定松驰度,随之用木桩或石块固定,再放粗砾(碎石)填充,填充前须将粗砾(碎石)筛选和清洗干净,在碎石的两侧和上部,按一定比例分层,填较细颗粒的粒料,作为反滤层,组成盲沟。
顶部作封闭层,并在其上夯填厚度不小于0.5m的粘土防水层。
5、碎石反滤层填筑材料应满足规范及设计要求,碎石表面应清洁,铺设应整齐规范,孔隙应清晰以便保证流水通畅。
碎石采用连续级配材料,粒径不大于50mm,含泥量不超过5%,含砂量不超过4%,碎石铺设采用人工铺设方法,人工铺设的外观应整齐顺适,平面几何尺寸应满足规范和设计要求。
碎石3铺设完毕后应经监理工程师检验合格后方可进行路基填筑施工。
五、施工要求及方法1、盲沟设计为梯形,在盲沟的底部用片石填筑,粒径150mm-400mm.片石表面应清洁,片石摆放铺设采用人工铺设。
片石铺设应整齐规范,孔隙应清晰以便保证流水通畅。
2、盲沟的埋置深度,应满足渗水材料的顶部不得低于原有地下水位的要求。
当排除层间水时,盲沟底部应埋于最下面的不透水层上。
3、当采用土工织物作反滤层时,应先在底部及两侧沟壁铺好就位,并预留顶部覆盖所需的土工织物,拉直平顺紧贴下垫层,所有纵向或横向的搭接缝应交替错开,搭接长度均不得小于300mm。
4、土工布铺设:本工程土工布铺设要求在片石填筑完毕,土方填筑之前铺设,铺设宽度符合要求、搭接正确。
土工布在铺设之前要求先检查片石表面平整度、高度、有无带尖棱硬物,表面要求人工整平、把不平处凹凸处用小碎石填平。
铺设时要按施工技术人员所放边桩进行控制铺设位置,技术人员所放边桩距土工布边30cm每20米1个边桩,铺设时先把土工布打开,土工布拉开后用4人拉直,按边桩用钢尺把两边尺寸先放对,然后按控制桩把中间土工布调直,调直完毕后用土把土工布四周盖一下,以免被风吹起。
铺设完毕后应经监理工程师检验合格后方可进行路基填筑施工。
六、材料要求反滤土工布:采用无纺土工布,单位面积质量≥300g/㎡,垂直渗透系数≥0.01cm/s,幅宽6m。
复合土工膜的单位面积质量500g/㎡,顶破强度≥2.75KN/m,垂直渗透系数≤0.01cm/s,幅宽5m。
七、质量验收标准1、基本要求(1)、盲沟的设置及材料的质量和规格应符合设计要求和施工规范规定。
(2)、反滤层应用筛选过的中砂、粗砂、砾石等渗水性材料分层填筑。
(3)、排水层应采用石质坚硬的较大粒料填筑,以保证排水孔隙度。
2、实测项目盲沟实测项目4项次检查项目规定值或允许偏差检查方法和频率1沟底高程(mm)±15水准仪:每10~20m测1处2断面尺寸(mm)不小于设计值尺量:每20m测1处八、确保盲沟工程质量的措施工程质量是企业的形象,又是企业各项工作的最终反映。
公司坚持按照高速公路工程质量管理的特点,制订了完善的工程项目管理制度,建立了有效的质量保证体系,以确保工程质量。
项目经理部相应成立了以项目经理为组长,项目总工程师为副组长,各部门负责人、各施工技术人员为组员的全面质量领导小组,以确保工程质量,达到优质高效建设好承赤高速公路的目标。
1、严格按照盲沟工程质量监理程序进行质检工程施工队(班组)在盲沟修筑过程及完成后,由质检员按设计图和技术规范要求对每一个阶段严格进行自检,对自检合格工程填写质检报验单报送现场监理工程师申请检验,监理工程师检查验收合格后,方可进行下一步施工。
2、制定强有力的质量保证措施:1)、工程开工前,组织有关施工技术人员熟悉设计图纸,学习承赤高速公路技术规范和专用条款,加强质量意识教育,使其牢固树立“质量第一”的思想。
2)、我公司设立了全面质量领导小组,组织有关施工技术人员负责质量检查工作,并在本项目中抽取一定比例的质检专项费用,实行专款专用,质检人员的工资奖金主要按工程质量进行评定。
3)、尊重和绝对服从监理工程师和工程师代表。
根据合同条款的要求,在监理工程师的监督和指导下施工,并如实地向监理工程师汇报工程进度和质量情况。
4)、采用先进的检测设备,选派责任心强的检测人员,确保各工序、各分项工程的施工质量。
连续施工时,交班质检人员应就本班施工质量情况以及需要注意事项向接班人员作详细说明,并认真填写交接班记录。
定期检查、校正、标定检测仪器,避免由于检测仪器的误差而影响工程质量,造成不应有的损失和影响。
5)、每一批施工设备进场,需先向监理工程师报送型号及性能,征得监理工程师同意后方可进场,以避免由于施工设备而影响工程质量。
6)、试验人员必须跟班作业,经监理工程师批准,实行“三班制”施工的项目必须有质检工程57)、每一道工序完工后,经质检人员自检合格填写报验单,由全面质量小组复核,确认合格,再报请监理工程师检查,经工程师检查合格签证后,方可进行下一步修筑施工。
8)、实行质量一票否决制:当质量与进度等发生矛盾时,必须先质量后进度。
发生质量问题,扣发当事人当月奖金并酌情赔偿一定比例的损失。
9)、采取各种途径,提高施工人员业务素质,利用雨天和施工间隙,请监理工程师或工程师代表讲授技术规范和施工操作方法,组织技术比赛,并适当派人员外出学习施工工艺和技术。
10)、如出现质量事故,由主任工程师或质检科长组织有关人员对事故原因进行分析,提出缺陷修复方案和质量整改措施,报监理工程师批准后实施,对事故责任者将予以经济处罚,通报批评,直至限令其离开工地,以杜绝类似事故的再次发生。
11)、积极开展社会主义劳动竞赛,调动广大施工技术人员的生产积极性,组织青年突击队,发挥党、团员的模范带头作用,掀起抓质量促生产的高潮。
九、工程安全管理措施在路基工程中将贯彻执行“安全第一,预防为主”的方针,贯彻执行国家有关安全生产的政策、法令和公司有关生产的规章制度,严格履行安全生产责任制,落实各自管辖的安全工作,及时解决生产过程中的各类事故隐患,加强对作业队职工的安全教育,强化职工安全意识,提高安全生产管理水平。
各项具体安全措施如下:1、按工程施工的要求建立和完善了以施工队队长为首的安全领导小组,有组织有领导的开展安全管理工作。
2、对新上岗或调换工种的职工进行岗前安全培训,对每一道工序进行安全技术交底。
3、提供安全技术,收集安全信息,改善施工条件对安全生产进行有效监督管理,确保施工现场整洁有序。
推广应用全新技术和新工艺,对机驾人员进行技术培训,按时考核本部门机械人员的操作技能。
4、改善和创作施工条件,保证职工劳保用品按时发放,及时提供各种安全防护措施。
固定对施工现场进行安全检查,对发现的隐患,要做到“三定”及时整改,并认真执行公司的“安全检查65、上岗作业时思想集中,坚守岗位,未经允许不得随意从事其它工种作业、不得酒后作业、不得在严禁烟火的场所吸烟用火。
