(建筑施工工艺标准)建筑工程施工细部做法图例1、建筑物外檐:1.1墙砖粘贴:1.1.1排砖:1)按设计图纸及结构实际尺寸进行外檐排砖设计,弹控制线,凡阴阳角部位必须采用整砖。
2)不允许出现小于1/2砖,窗间墙、阴阳角处要做到壹致对称。
(参见效果图)1.1.2砖缝砖缝采用1:1水泥砂浆或封闭胶勾成凹缝,勾缝凹进砖面2~3mm,操作时,应先勾水平缝再勾竖缝。
水平缝和竖缝相交点做成“×”字,勾缝表面应平整光滑。
1.2外檐挑沿滴水线做法:1.2.1外檐面砖滴水做法窗膀和旋脸上面相交的面砖切割成直角梯形,上、下边长相差15~20mm,旋脸做成锐角,形成鹰嘴。
做做法1.2.2抹水泥滴水做法腰檐、装饰线突出墙面宽度<60mm做鹰嘴;≥60mm做滴水线(槽)。
滴水线(槽)宽、深各10mm。
距檐边和窗膀的距离见图。
1.2.3在檐下先抹40~60㎜翻边,在其中部镶贴10×10mm塑料分格条。
1.2.4外檐悬挑部位不翻边时,可直接预埋10×10mm塑料条。
塑料条转角处剪成“八”字对角.室外301.3散水做法:1.3.1散水和外墙面断缝,打封闭胶或灌沥青砂。
断缝宽度壹致,胶面平整、光滑。
断缝宽度:20mm。
1.3.2散水拐角处均设置断缝,注封闭胶或沥青砂。
1.3.3室外台阶、坡道、散水等部位,应和建筑物主体断开设缝,缝应宽窄壹致、顺直,缝中填柔性材料。
坡道缝中填柔性材料81.4沉降观测点做法:1.4.1设置位置:结构墙柱、变形缝俩端及建筑物转角处,每隔8~12m均匀设置壹个。
1.4.2沉降标牌设置:统壹采用建工总承包X公司制定的标准,牌镶嵌在沉降观测点上方、居中,牌下边距沉降标外边缘50㎜.。
天津建工总包NO:X1.5铝板幕墙做法及要求:1.5.1胶缝平、顺、直宽窄壹致按结构实际尺寸进行排版,不允许出现小于1/2板宽的铝板进行饰面。
1.5.2窗台、檐口要有泛水。
1.5.3窗口及大于或等于60mm的挑檐要设滴水线或做大鹰嘴。

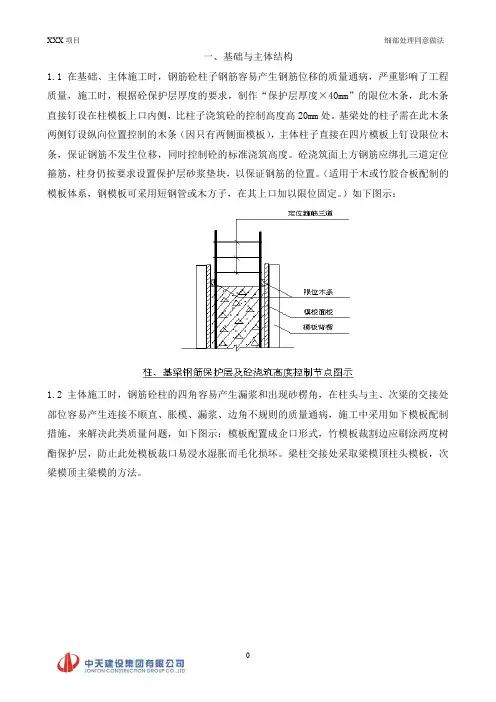

一、基础与主体结构1.1在基础、主体施工时,钢筋砼柱子钢筋容易产生钢筋位移的质量通病,严重影响了工程质量,施工时,根据砼保护层厚度的要求,制作“保护层厚度×40mm”的限位木条,此木条直接钉设在柱模板上口内侧,比柱子浇筑砼的控制高度高20mm处。
基梁处的柱子需在此木条两侧钉设纵向位置控制的木条(因只有两侧面模板),主体柱子直接在四片模板上钉设限位木条,保证钢筋不发生位移,同时控制砼的标准浇筑高度。
砼浇筑面上方钢筋应绑扎三道定位箍筋,柱身仍按要求设置保护层砂浆垫块,以保证钢筋的位置。
(适用于木或竹胶合板配制的模板体系,钢模板可采用短钢管或木方子,在其上口加以限位固定。
)如下图示:1.2主体施工时,钢筋砼柱的四角容易产生漏浆和出现砂楞角,在柱头与主、次梁的交接处部位容易产生连接不顺直、胀模、漏浆、边角不规则的质量通病,施工中采用如下模板配制措施,来解决此类质量问题,如下图示:模板配置成企口形式,竹模板裁割边应刷涂两度树酯保护层,防止此处模板裁口易浸水湿胀而毛化损坏。
梁柱交接处采取梁模顶柱头模板,次梁模顶主梁模的方法。
1.3为了保证钢筋砼柱子或墙梁的根部位置尺寸准确,不产生位移,采用如下方法设置其模板内限位挡撑。
不允许在柱或墙主筋上焊接模板的内限位钢筋支撑。
方法1,在浇筑砼时,在柱子四角处预先插入Φ16以上钢筋头,长20cm左右,外露5-8cm,楼层柱子位置线放设校验合格后,根据位置尺寸焊接Φ12钢筋内限位定位筋;方法2,楼层砼浇筑完成后,在柱子位置线施放完后,采用冲击钻在柱子边线内侧打孔40mm 深,直径12mm,每边两孔,支设模板时,插入短钢筋头,形成内限位挡撑。
如下图示:1.4当梁、板、柱、墙整体浇筑时,柱、墙模板的根部应预留清扫口,以排除和清理杂物,清理好后,合上清扫孔盖板密封。
清扫孔盖板示图1.5填充墙拉结筋采用结构胶后植筋技术,填充墙拉结筋的放线从梁底向下放线,第一层为斜砌加一皮砌块,向下每隔两皮砌块设置,且不超过500mm一道。
页脚内容1、建筑物外檐:鹰嘴1.1墙砖粘贴:1.1.1排砖:1)按设计图纸及结构实际尺寸进行外檐排砖设计,弹控制线,凡阴阳角部位必须采用整砖。
2)不允许出现小于1/2砖,窗间墙、阴阳角处要做到一致对称。
(参看1.1.2砖缝砖缝采用1:1水泥砂浆或封闭胶勾成凹缝,勾缝凹进砖面2~3mm,操作时,应先勾水平缝再勾竖缝。
水平缝与竖缝相交点做成“×”字,勾缝表面应平整光滑。
1.2外檐挑沿滴水线做法:1.2.1外檐面砖滴水做法窗膀与旋脸上面相交的面砖切割成直角梯形,上、下边长相差15~20mm,旋脸做成锐角,形成鹰嘴。
做做法1.2.2抹水泥滴水做法10mm。
距檐边和窗膀的距离见图。
室外旋脸203015~201.2.3在檐下先抹40~60㎜翻边,在其中部镶贴10×10mm塑料分格条。
1.2.4外檐悬挑部位不翻边时,可直接预埋10×10mm塑料条。
塑料条转角处剪成“八”字对角.1.3散水做法:1.3.1散水与外墙面断缝,打封闭胶或灌沥青砂。
断缝宽度一致,胶面平整、光滑。
断缝宽度:20mm。
1.3.2散水拐角处均设置断缝,注封闭胶或沥青砂。
1.3.3室外台阶、坡道、散水等部位,应与建筑物主体断开设缝,缝应宽窄一致、顺直,缝中填柔性材料。
坡道门口缝中填柔性材料页脚内容150 801.4沉降观测点做法:1.4.1设置位置:结构墙柱、变形缝两端及建筑物转角处,每隔8~12m 均匀设置一个。
1.4.2沉降标牌设置:统一采用建工总承包公司制定的标准,牌镶嵌在沉降观测点上方、居中,牌下边距沉降标外边缘50㎜.。
1.6玻璃幕墙做法及要求: 1.6.1点驳式幕墙胶缝、平、顺、直宽窄一致,胶中无杂质。
1.6.2单元式幕墙横、竖框平直,上下通顺,无不直、见台现象。
1.6.3隐框幕墙的胶缝宽窄一致,平、顺、直,胶中无杂质。
1.6.4幕墙与其他材料交接,应采用软连接可在缝外表做其他装饰,使其外表整齐、美观。
多图详解土建施工全过程1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层混凝土浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部焊上了钢筋支架11、地下室高低跨处模板挂模12、止水钢板在柱的节点,当然各地的做法可以都不大一样,有的地方的止水钢板直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
13、地下室底板混凝土浇捣后14、地下室放线,柱头混凝土凿毛15、模板钢管架搭设16、外墙施工缝处凿毛17、柱脚焊的定位钢筋18、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面19、柱的垂直度检查20、地下室柱的混凝土浇捣完毕21、人防门预埋安装中22、地下室顶板混凝土浇捣中23、地下室外墙模板拆除后的止水螺杆处理24、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在混凝土中的小木块25、外墙止水螺杆割除后水泥砂浆修补26、外墙防水卷材施工中27、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
28、圆柱模板安装施工中29、地下室拆模后的情景,该处是消防水池的地方,满墙壁都是止水螺杆30、地下室31、地下室砖墙砌筑32、椭圆形车道施工中33、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
34、砖墙砌筑,在砖墙与混凝土结构交接处,钉铁丝网35、消防喷淋管施工中36、楼面模板施工完毕。
柱箍筋堆得太高了37、楼板钢筋施工中。
38、地下室风管安装中。
39、消防喷淋管过人防墙40、空调的冷冻水管施工中。
41、楼梯踏步施工中。
42、空调冷冻水管施工安装中43、砖墙与混凝土交界处钉铁丝网。
1、建筑物外檐:1.1墙砖粘贴:1.1.1排砖:1)按设计图纸及结构实际尺寸进行外檐排砖设计,弹控制线,凡阴阳角部位必须采用整砖。
2)不允许出现小于1/2砖,窗间墙、阴阳角处要做到一致对称。
(参看效果图)鹰嘴1.1.2砖缝砖缝采用1:1水泥砂浆或封闭胶勾成凹缝,勾缝凹进砖面2~3mm,操作时,应先勾水平缝再勾竖缝。
水平缝与竖缝相交点做成“×”字,勾缝表面应平整光滑。
1.2外檐挑沿滴水线做法:1.2.1外檐面砖滴水做法窗膀与旋脸上面相交的面砖切割成直角梯形,上、下边长相差15~20mm,旋脸做成锐角,形成鹰嘴。
做做法1.2.2抹水泥滴水做法腰檐、装饰线突出墙面宽度<60mm做鹰嘴;≥60mm做滴水线(槽)。
滴水线(槽)宽、深各10mm。
距檐边和窗膀的距离见图。
室外203015~201.2.3在檐下先抹40~60㎜翻边,在其中部镶贴10×10mm塑料分格条。
1.2.4外檐悬挑部位不翻边时,可直接预埋10×10mm塑料条。
塑料条转角处剪成“八”字对角.室内旋脸1.3散水做法:1.3.1散水与外墙面断缝,打封闭胶或灌沥青砂。
断缝宽度一致,胶面平整、光滑。
断缝宽度:20mm。
1.3.2散水拐角处均设置断缝,注封闭胶或沥青砂。
1.3.3室外台阶、坡道、散水等部位,应与建筑物主体断开设缝,缝应宽窄一致、顺直,缝中填柔性材料。
门口坡道20mm15081.4沉降观测点做法:1.4.1设置位置:结构墙柱、变形缝两端及建筑物转角处,每隔8~12m均匀设置一个。
1.4.2沉降标牌设置:统一采用建工总承包公司制定的标准,牌镶嵌在沉降观测点上方、居中,牌下边距沉降标外边缘50㎜.。
天津建工总包沉降观测点(XX工程)NO:X天津建工总包沉降标牌式样缝中填柔性材料201.5铝板幕墙做法及要求:1.5.1胶缝平、顺、直宽窄一致按结构实际尺寸进行排版,不允许出现小于1/2板宽的铝板进行饰面。
1.5.2窗台、檐口要有泛水。
