施工现场临时用电工程施工方案编制要点
- 格式:doc
- 大小:38.50 KB
- 文档页数:23
浅谈施工现场临时用电施工组织设计编制施工现场临时用电设备在5台及以上,或设备总容量在50KWA及以上者,应编制临时用电施工组织设计,其内容应包括:编制依据、工程概况、现场条件概述、临时配电方案、临时配电系统设计、防雷装置设计、防护与安全用电及防火措施、临时用电工程图八部分。
1.编制依据临时用电施工组织设计编制依据应包括相关工程施工图纸.相关规范标准的名称及常用参考资料。
包括:(1)本工程施工组织设计。
(2)业主或其他相关方的要求。
(3)工程施工总平面布置图。
(2)《施工现场临时用电安全技术规范》(JGJ46-2005)(3)《建筑工程施工现场供用电安全规范》(GB50194-93)(4)《施工现场机械设备检查技术规程》(JGJ160—2008)(5)《剩余电流动作保护装置安装和运行》(GB13955—2005)(6) 甲方提供的各项资料、施工现场固有的设备资源。
2.工程概况(1)建设概况1)正式工程的地理位置、结构形式及造价、建筑面积;2)施工现场的地形、地貌等自然情况;3)地上、地下有关管网和道路情况;4)本工程特点(重点描述施工现场临时有电相关的内容).(2)施工用电统计统计各施工阶段用电量.在基础、结构、装修等阶段连续施工时,可按其中最大用电量的施工阶段进行统计;用电量统计采用表1格式。
表1 主要机械设备用电量统计3.现场条件概述(1)场地条件描述施工现场地理环境,排水状况,地下管线(电力电缆、水管、油气管线等)的规格、埋设标高、走向及位置,施工现场周围道路、建筑物等。
(2)现场电源建设单位在施工现场提供电源形式(变压器或配电室或总配电箱),位置及容量。
4。
临时配电方案应根据前2、3节所述的工程实际与临时供电需求,结合规范标准中的相关规定确定本工程临时配电方案:(1)配电室(总配电箱)布置根据建=建设单位提供的临时电源形式、位置,描述配电室(总配电箱)的现场位置、从临时电源到配电室(总配电箱)的进线方式。
建筑施工现场临时用电方案编制要求一、工程概况根据《建筑施工现场临时用电方案编制要求》,本施工方案旨在规范施工现场临时用电的安全管理,确保施工过程中用电安全。
工程概况如下:1. 工程名称:XX建筑工地临时用电工程2. 工程地点:XX市XX区XX路XX号3. 建筑面积:XX平方米4. 工期:XX个月5. 施工单位:XX建筑工程有限公司6. 施工内容:土建、装修、安装等二、用电管理1. 用电管理原则:严格按照国家有关电力安全规定,实行用电管理责任制,明确各级管理人员职责。
2. 用电管理制度:a. 制定临时用电方案,并报批有关部门;b. 实行临时用电设备定期检查、维修制度;c. 制定临时用电安全操作规程,并对施工人员进行培训;d. 定期对临时用电设备进行安全评估。
3. 用电管理人员:a. 项目经理:负责临时用电工程的全面管理;b. 专职电工:负责临时用电设备的安装、维修和检查;c. 施工班组长:负责本班组的用电安全管理和监督;d. 施工人员:负责本岗位的用电安全。
三、电工1. 电工资格:a. 持有国家规定的电工职业资格证书;b. 熟悉施工现场临时用电设备的安装、维修和检查;c. 了解电力安全规定和用电安全操作规程;d. 具备一定的应急处理能力。
2. 电工职责:a. 负责临时用电设备的安装、维修和检查;b. 指导施工人员正确使用临时用电设备;c. 定期对临时用电设备进行安全评估;d. 及时发现并处理用电安全隐患。
四、安全距离与外电防护1. 安全距离:a. 临时用电设备与易燃易爆物品、仓库、办公区等保持安全距离;b. 临时用电线路与建筑物、构筑物、树木等保持安全距离;c. 临时用电设备之间保持安全距离;d. 临时用电线路与固定电源线路保持安全距离。
2. 外电防护:a. 临时用电线路采用绝缘电缆,并架空敷设;b. 临时用电设备采取防雨、防潮、防晒措施;c. 临时用电线路和设备采取防雷措施;d. 临时用电设备附近设置明显的安全警示标志。
施工现场临时用电安全专项施工方案编制要点一、风险评估二、临时用电系统设计根据施工现场的具体情况,设计符合规范和标准的临时用电系统。
包括用电线路的布设方案、用电设备的选用、安全保护装置的配置等。
确保用电系统满足施工现场的需求,并保证安全稳定可靠。
三、安全管理措施1.施工现场安全标识:设置明显的安全标志,提醒人员注意安全。
标识应包括高压电警示、禁止进入、施工区分区、线路示意图等。
2.人员安全防护:对从事用电施工的人员进行安全教育和培训,确保其了解临时用电的安全操作规程,并使用个人防护设备。
3.线路布置和维护:合理布置用电线路,避免与其他施工设备交叉。
定期检查线路的绝缘状况,及时修复和更换老化和损坏的电缆。
4.用电设备的管理:对用电设备进行定期检查和维护,保证其安全可靠。
设置漏电保护器、过载保护器等安全装置,及时处理设备故障。
5.用电现场的管理:现场设置监控措施,严禁未经许可的人员进入。
安排专人负责用电现场的监测和管理,保持用电现场的清洁和整齐。
四、人员培训在施工现场使用临时用电之前,必须对从事用电施工的人员进行安全教育和培训。
培训内容包括:临时用电的基本知识、安全操作规程、应急处理等。
培训结束后,要求人员签订安全责任书,并定期进行安全知识的巩固培训。
五、应急处理1.事故应急预案:制定完善的临时用电事故应急预案,包括人员安全疏散、火灾事故、电击事故等的应急处理流程。
2.应急设备准备:为应对突发情况,应准备好灭火器、抢修工具、应急照明设备等应急设备。
同时,应确保通讯联络设备的畅通。
3.事故报告和处理:发生事故时,及时向相关部门报告,并按照应急预案进行相应的处理。
同时,要做好事故调查和处理工作,确保类似事故不再发生。
综上所述,施工现场临时用电安全专项施工方案的编制要点包括风险评估、临时用电系统设计、安全管理措施、人员培训和应急处理等。
通过合理的方案编制和有效的管理措施,可以确保施工现场临时用电的安全可靠。

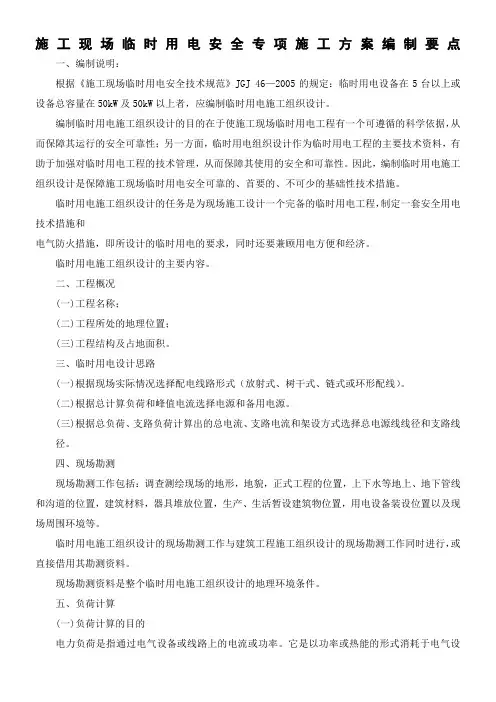

施工现场临时用电安全专项施工方案编制要点一、编制说明:根据《施工现场临时用电安全技术规范》JGJ 46—2005的规定:临时用电设备在5台以上或设备总容量在50kW及50kW以上者,应编制临时用电施工组织设计。
编制临时用电施工组织设计的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性;另一方面,临时用电组织设计作为临时用电工程的主要技术资料,有助于加强对临时用电工程的技术管理,从而保障其使用的安全和可靠性。
因此,编制临时用电施工组织设计是保障施工现场临时用电安全可靠的、首要的、不可少的基础性技术措施。
临时用电施工组织设计的任务是为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和电气防火措施,即所设计的临时用电的要求,同时还要兼顾用电方便和经济。
临时用电施工组织设计的主要内容。
二、工程概况(一)工程名称;(二)工程所处的地理位置;(三)工程结构及占地面积。
三、临时用电设计思路(一)根据现场实际情况选择配电线路形式(放射式、树干式、链式或环形配线)。
(二)根据总计算负荷和峰值电流选择电源和备用电源。
(三)根据总负荷、支路负荷计算出的总电流、支路电流和架设方式选择总电源线线径和支路线径。
四、现场勘测现场勘测工作包括:调查测绘现场的地形,地貌,正式工程的位置,上下水等地上、地下管线和沟道的位置,建筑材料,器具堆放位置,生产、生活暂设建筑物位置,用电设备装设位置以及现场周围环境等。
临时用电施工组织设计的现场勘测工作与建筑工程施工组织设计的现场勘测工作同时进行,或直接借用其勘测资料。
现场勘测资料是整个临时用电施工组织设计的地理环境条件。
五、负荷计算(一)负荷计算的目的电力负荷是指通过电气设备或线路上的电流或功率。
它是以功率或热能的形式消耗于电气设备。
建筑施工现场的供电系统所需要的电能通常是经过降压变电所从电力系统中获得的。
因此,合理地选择各级变电所中变压器,主要电气设备以及配电导线等是保证供电系统安全可靠的重要前提。
一、编制依据1. 《施工现场临时用电安全技术规范》JGJ46-20052. 《低压配电设计规范》GB50054-20113. 《建筑工程施工现场供电安全规范》GB50194-934. 《供配电系统设计规范》GB50052-20095. 相关国家和地方标准、法规及行业规范二、编制原则1. 安全第一:确保临时用电安全,防止触电、火灾等事故发生。
2. 经济合理:在保证安全的前提下,合理选择设备、材料和施工方法,降低成本。
3. 简便实用:临时用电设施应便于安装、使用和维护,提高施工效率。
4. 环保节能:选用环保、节能型设备,减少能源消耗和环境污染。
三、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体工程地点]3. 施工单位:[具体施工单位]4. 监理单位:[具体监理单位]四、临时用电方案1. 电源进线- 确定电源进线总配电箱(柜)的位置及线路走向。
- 根据施工现场实际情况,选择合适的电源进线方式,如电缆、架空线等。
2. 配电系统- 根据施工现场用电负荷计算,选择合适的配电系统方案。
- 确定配电室、配电箱、开关箱等设备的类型、规格和数量。
- 绘制电气平面图、立面图和接线系统图。
3. 用电设备- 根据施工用电机械设备的性质、类型和数量,选择合适的用电设备。
- 确定用电设备的安装位置、高度和间距。
4. 接地与接零保护- 建立健全接地与接零保护系统,确保电气设备安全运行。
- 确定接地电阻值,并进行定期检测。
5. 电气防火- 制定电气防火措施,如设置防火门、防火墙、消防设施等。
- 加强电气设备的管理,防止火灾事故发生。
6. 照明- 根据施工现场需要,设置足够的照明设施。
- 确保照明设施安全、可靠、明亮。
五、安全用电保证措施1. 组织管理- 成立临时用电安全管理机构,明确各级人员职责。
- 加强用电安全教育,提高施工人员安全意识。
2. 技术措施- 严格执行临时用电安全技术规范,确保用电安全。
- 定期对临时用电设施进行检查、维护和保养。
现场临时用电专项施工方案(1)
一、前言
在施工现场,临时用电是不可或缺的。
为了保障施工的正常进行和工人的安全,制定一份临时用电专项施工方案至关重要。
本文将针对现场临时用电进行详细的规划和安全措施,确保施工过程中的用电安全和有效性。
二、施工现场电力设备准备
1.根据现场的用电需求确定电缆规格、长度和数量。
2.配备符合安全标准的插座、电源线和开关,确保电路连接稳固可靠。
3.考虑到施工现场环境,选择防水、防火等特殊要求的电力设备。
三、临时用电布局规划
1.根据施工区域划分临时用电区域,合理布设电缆、插座和开关。
2.避免电缆交叉敷设,保持电线整齐有序,避免因乱拉乱放导致电线损
坏或安全隐患。
3.设置明显标识,标明各个插座的用途和电路连接情况,方便使用和维
护。
四、安全措施
1.严格按照国家电气安全标准进行施工,禁止私拉乱接等违章操作。
2.安装漏电保护开关和过载保护器,及时排除电路故障,确保施工现场
电气安全。
3.定期检查电缆和设备的连接情况,发现问题及时修复或更换损坏部件。
五、应急措施
1.设置应急电源开关,一旦发生用电事故,可以迅速切断电源。
2.培训施工人员掌握紧急断电程序,提高应对紧急情况的能力。
3.准备备用电缆、插座等设备,以备主要设备损坏时的紧急替代。
结语
通过本文对现场临时用电的专项施工方案的规划和安全措施,可以有效保障施
工现场的用电安全和顺畅,提高工人的工作效率,避免因电气事故带来的损失。
我们将严格执行该方案,确保施工过程中的用电安全,保障施工顺利进行。
施工临时供用电施工方案
1.安全性:保证供用电设备的安全可靠,防止电击和火灾等事故的发生。
2.环保性:合理利用资源,节约能源,减少环境污染。
3.经济性:设计合理的电力配套系统,以满足施工需要,并同时保证经济效益。
4.可靠性:确保供用电系统运行稳定,不受天气等外界因素的影响。
1.用电负荷计算:根据施工现场的实际情况,计算所需的总负荷和分布负荷,明确电力需求。
2.临时供电系统设计:确定建筑施工期间的临时供电系统布置,包括发电机组的选型和数量,配电箱的设置,电缆的敷设等。
3.供电设备选型:选择适合施工现场需求的发电机组和配电设备,考虑到设备的功率、效率和可靠性等因素。
4.电缆敷设:根据施工现场的布局和负荷需求,合理安排电缆的敷设和连接方式,保证电力的传输和分配。
5.现场安全措施:设立专门的供电检修班组,负责对供电设备进行日常巡视和维护,确保供电安全可靠。
6.能源管理:采取合理的能源管理措施,提高能源利用效率,减少能源浪费。
7.电力监测:安装电力监测设备,实时监控供电系统的运行状态,及时发现问题并采取措施。
8.临时用电配置:根据施工现场的需要,合理配置灯具、插座、电动工具等电气设备,满足施工要求。
以上是施工临时供用电方案的一些主要内容,具体方案需要根据施工现场的实际情况和要求进行细化和完善。
施工方应根据项目需求、安全规范和能源管理要求,制定出符合要求的施工临时供用电方案,并按照方案要求进行实施和监测,确保施工期间的供电安全和正常运行。
施工现场临时用电安全技术要点为进一步提高我市建筑工地临时施工用电技术、管理水平,增强执行建筑施工用电标准、规范的能力,减少和消除施工现场临时用电的安全隐患,确保施工用电安全。
针对我市建筑工地施工现场临时用电的实际状况,在总结近年来省、市检查所发现的施工现场临时用电安全隐患的基础上,根据《建筑施工安全检查标准》(JGJ59—99)、《施工现场临时用电安全技术规范》(JGJ46—88)的规定,制定建设工程施工现场临时用电安全技术要点如下:1、临时用电管理1.1、临时用电设备在5台及5台以上,或设备总容量在50KW及50KW以上者,应编制临时用电组织设计;临时用电在5台以下或设备总容量在50KW以下者,应编制安全用电措施和电气防火措施。
1.2、施工现场临时用电必须由电气工程技术人员编制施工组织设计或方案,技术负责人审核、项目总监批准后才能实施。
1.3、施工现场从业电工必须持证上岗,并按有关规定参加安全技术继续教育培训。
1.4、施工现场临时用电必须建立安全技术档案,其内容包括:临时用电施工组织设计方案;技术交底资料;临时用电检查验收表;电气设备的检验调试记录;接地电阻测试记录;定期检查复查记录;电工维修记录等。
2、外电防护2.1、变压器在塔吊回转半径范围内或脚手架、井字架等外侧边缘与外电架空线路的距离小于最小安全距离〔6米〕时,必须制定外电防护措施,设置屏障、遮栏、围栏或保护网,在现场悬挂警示标志牌。
2.2、搭设遮栏、围栏或保护网等防护措施工作,应在工地高压线路架设、变压器安装后,送电前进行,严禁带电作业。
外电防护必须选用绝缘材料,严禁使用导电材料。
3、临时用电线路敷设3.1、供电线路宜采用砼杆,安装五位街码架设〔砼杆埋深宜为杆长1/10+0.6米〕或穿管埋地。
架空线路要按照黄、绿、红(相线),蓝色(工作零线),黄/绿线(保护零线)的顺序由上至下依次排列。
为了满足机械强度要求,架空线路的绝缘铜线截面不能小于10mm2,单相线路的零线截面与相线截面相同,三相五线制的工作零线和保护零线截面不小于相线截面的50%。
工程临时用电实际方案一、前言工程临时用电是指在工程施工期间,为满足施工作业需要而设置的临时用电服务。
临时用电方案的设计和实施,对于保障施工现场的电力供应,保证施工作业的正常进行,具有重要的意义。
本文将从临时用电方案的编制、施工、运行和管理等方面进行论述,以期为工程实陗者提供参考。
二、临时用电方案编制1. 确定用电需求在编制临时用电方案之前,首先需要确定工程施工期间的用电需求。
这包括对施工现场各种设备、机械和设施的用电需求进行全面调查和分析,包括负载大小、用电方式、用电时间等因素,为后续的方案编制提供依据。
2. 设计用电方案基于用电需求的调查分析结果,结合施工现场的实际情况,设计合理的临时用电方案。
方案设计应考虑到电力系统的可靠性、安全性和经济性,满足各种用电设备的工作要求,确保施工作业的顺利进行。
3. 确定布置方案在用电方案设计的基础上,确定临时用电的布置方案。
包括建立临时用电站点、布置电缆线路、设置临时配电箱、配置配电设备等。
在确定布置方案时,需充分考虑现场条件、施工进度和安全要求,合理规划用电设备的位置和布局。
4. 制定应急预案临时用电方案中应包括相应的应急预案,以应对突发事件。
例如,在发生停电、设备故障或安全事故等情况下,应急预案能够帮助工程实施者迅速处理,保障施工现场的电力供应和施工作业的安全。
三、临时用电方案施工1. 施工前准备在进行临时用电设备的布置和设置前,需要进行充分的施工前准备工作。
包括对施工现场的用电设备位置和布局进行测绘、清理、修整,改善用电环境,消除安全隐患,确保施工现场的电力供应系统能够顺利运行。
2. 临时用电设备安装根据临时用电方案中的布置方案,进行临时用电设备的安装和设置。
包括搭建临时用电站点、敷设电缆线路、安装临时配电箱和配电设备等。
在进行设备安装时,需注意设备的安全性和稳定性,确保设备的正常运行。
3. 系统调试与验收在安装完成临时用电设备后,进行系统的调试和验收。
施工现场临时用电方案编制要求一、工程概况根据我国相关法律法规及施工现场的实际情况,为确保施工现场临时用电的安全、可靠,提高施工效率,特制定本临时用电方案。
本方案适用于各类建筑、市政、道路等施工现场的临时用电设施建设和使用。
工程名称:×××项目工程地点:×××市×××区建设单位:×××公司施工单位:×××工程队施工周期:×××个月二、用电管理1. 用电管理制度(1)建立健全临时用电管理制度,明确各级管理人员、电工及施工人员的职责。
(2)实行用电安全巡查制度,定期对临时用电设施进行检查,发现问题及时整改。
(3)制定临时用电设施操作规程,对施工人员进行用电安全培训,确保施工人员掌握正确的用电方法。
2. 用电负荷(1)根据施工现场实际情况,合理计算用电负荷,确保供电设施满足施工需求。
(2)施工现场用电负荷应按照国家相关标准进行配置,不得超负荷使用。
(3)合理分配用电负荷,避免因用电设备集中使用导致电压波动,影响施工质量。
三、电工1. 电工资质(1)电工应具备国家规定的电工操作证,持证上岗。
(2)电工应具备一定的电工专业知识,熟悉施工现场临时用电设施的建设、使用和维护。
2. 电工职责(1)负责施工现场临时用电设施的安装、调试、维修和拆除。
(2)负责对施工人员进行用电安全培训,指导施工人员正确使用电器设备。
(3)负责定期检查临时用电设施,发现安全隐患及时整改。
四、安全距离与外电防护1. 安全距离(1)根据国家相关标准,施工现场临时用电设施应保持安全距离。
(2)架空线路与地面、建筑物、构筑物及其他设施的最小距离应符合以下规定:架空线路与地面距离:≥6m架空线路与建筑物、构筑物距离:≥1m架空线路与其他设施距离:≥0.5m2. 外电防护(1)施工现场临时用电设施应采取外电防护措施,避免因外来电源影响施工现场安全。
第1篇一、工程概况本项目为XX项目临时用电工程,位于XX市XX区XX路XX号。
施工现场总面积约为XX平方米,临时用电工程主要包括:临时配电箱、电缆线路、照明设施等。
二、施工准备1. 施工组织(1)成立临时用电工程施工小组,负责工程的施工组织、协调和监督。
(2)施工小组由项目经理、技术负责人、安全员、施工员等组成。
2. 施工材料(1)电缆:符合国家相关标准的电缆,截面积根据用电需求确定。
(2)配电箱:符合国家相关标准的配电箱,具备短路、过载、漏电保护功能。
(3)照明灯具:符合国家相关标准的照明灯具,功率根据现场需求确定。
(4)其他材料:绝缘胶带、接线端子、接线盒、接地线等。
3. 施工工具(1)电缆剥皮机、剥线钳、压线钳、电工刀、螺丝刀等。
(2)接地电阻测试仪、绝缘电阻测试仪等。
4. 施工人员(1)电工:具备电工证,熟悉临时用电工程施工。
(2)施工员:负责现场施工管理,确保施工质量。
(3)安全员:负责现场安全监督,确保施工安全。
三、施工工艺1. 施工流程(1)现场勘查:了解现场用电需求,确定配电箱、电缆线路、照明设施等位置。
(2)材料准备:根据施工需求,准备所需材料。
(3)现场施工:按照设计图纸和施工规范进行施工。
(4)验收:完成施工后,进行验收,确保工程质量。
2. 施工要点(1)配电箱安装:配电箱应安装在干燥、通风、易于操作的位置,箱体接地可靠。
(2)电缆线路敷设:电缆线路应沿地面或墙壁敷设,不得穿越障碍物,转弯处应加设电缆桥架。
(3)照明设施安装:照明灯具应安装牢固,线路连接可靠,符合照明规范。
(4)接地:接地电阻应小于4Ω,确保用电安全。
四、施工安全措施1. 施工现场应设置明显的警示标志,提醒人员注意安全。
2. 施工人员必须佩戴安全帽、绝缘手套等个人防护用品。
3. 施工过程中,严格遵守操作规程,确保施工安全。
4. 施工现场不得存放易燃、易爆物品,确保施工环境安全。
5. 施工完成后,对施工现场进行清理,确保无安全隐患。
施工现场临时用电专项方案一、前言施工现场临时用电是指在施工过程中,为了满足施工作业的需要,临时调配和安装的用电设施。
施工现场临时用电的规划和设计,需要充分考虑施工现场的需求,以及保证施工过程的安全和高效进行。
本方案旨在对施工现场临时用电进行专项规划和设计,确保施工现场用电设施的合理布置和安全运行。
二、施工现场临时用电规划1.用电需求分析根据施工项目的类型和规模,进行用电需求的分析和估算。
确定施工现场所需的电力容量,包括主机房、照明、动力设备、施工机械及其他用电设备的用电负荷。
2.用电设备布置根据用电需求分析的结果,合理布置施工现场的用电设备。
主机房应位于施工现场的中心位置,方便供电和管理;照明设备应均匀分布,确保施工现场的照明质量;动力设备和施工机械应根据使用频率和使用范围进行布置,避免交叉干扰。
3.用电设备选型根据用电需求和施工现场实际情况,选用符合国家标准的用电设备。
主机房的变压器、电缆、配电柜等设备应选用品牌可靠、质量优良的产品,确保供电的可靠性和稳定性。
三、施工现场临时用电设计1.主机房设计主机房的设计应符合国家相关标准和规范。
主机房的外观、大小和结构应根据用电设备的规模和数量进行设计,确保设备的安全和通风散热。
主机房内应按照设备的功率和负载进行划分,合理规划电源线路和数据线路的敷设。
2.现场电缆敷设现场电缆的敷设应符合国家相关标准和规范。
电缆的规格和型号应根据用电设备的负荷和距离进行选择,并考虑未来扩容的需求。
电缆应敷设在地面上或地下沟槽内,规定电缆沟槽的宽度和深度,保证电缆的安全和保护。
3.临时用电线路设计临时用电线路的设计应符合国家相关标准和规范。
根据用电设备的情况,确定电线的规格、截面和长度,并考虑电源线路的供电能力和电压降。
临时用电线路应明确标识,避免与其他线路混淆,确保用电安全。
四、施工现场临时用电安全措施1.保持用电设备的正常运行状态,定期巡视和维护设备,确保电气设备的正常运行。
施工临时用电安全专项方案一、编制依据1.1 相关法律法规《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《中华人民共和国电力法》、《建设工程安全生产管理条例》、《施工现场临时用电安全技术规范》(JGJ46-2005)、《施工现场临时用电安全技术规程》(GB50194-2014)等。
1.2 设计文件项目施工图纸、电气设备技术资料、电气设备安装规范等。
1.3 工程实际情况工程规模、施工环境、施工周期、施工进度等。
二、工程临时用电布置2.1 临时用电系统设计采用TN-S接零保护系统,设专用保护零线,施工机具外壳、配电箱、开关箱外壳重复接地,接地电阻小于4。
2.2 配电设备选型根据工程实际情况,选择合适的变压器、配电箱、开关箱、电缆等电气设备。
2.3 配电线路敷设配电线路采用架空或直埋方式敷设,确保线路安全、稳定、可靠。
2.4 现场照明现场照明采用专用照明设备,确保施工区域照明充足,满足施工需求。
三、安全用电技术措施3.1 保护接地所有电气设备必须进行保护接地,接地电阻小于4。
3.2 保护接零采用TN-S接零保护系统,确保施工机具外壳、配电箱、开关箱外壳重复接地。
3.3 设置漏电保护器所有机具不少于三级保护,开关箱做到一机一闸一保护,漏电保护器、熔断丝规格与机具相适应。
3.4 安全电压施工现场使用的安全电压为36V以下,特殊场所使用的安全电压为12V以下。
3.5 电气设备的设置电气设备应设置在干燥、通风、防雨、防潮、防尘、防腐蚀的环境中。
3.6 电气设备的安装电气设备应由专业人员进行安装,确保安装质量符合规范要求。
3.7 外电线路及电气设备防护外电线路及电气设备应采取有效的防护措施,防止意外触电事故的发生。
3.8 电工及用电人员要求电工及用电人员必须经过专业培训,具备相应的操作技能和知识,熟悉电气安全规程。
3.9 电气设备的使用与维护电气设备应定期进行维护和检查,确保设备正常运行。
3.10 施工现场的配电线路施工现场的配电线路应采用绝缘良好的电缆,并采取有效的防护措施。
施工现场临时用电施工方案的编制方法一编制的重要性及要求施工现场用电的特点是用电设备移动频繁,电气设备及供电线路工作环境条件较差,而且负荷变动大。
但是施工人员的思想上往往又有临时的观点对施工用电的安全性没有足够的重视,存在侥幸冒险心理。
这给施工现场供电和用电的安全可靠性制造了困难。
因此为保障施工现场用电的安全可靠,防止触电和火灾事故的发生,必须对施工用电线路和用电设备加强管理,对建筑施工现场临时用电应遵照国家建设部颁发的 <<施工现场临时用电安全技术规范>> 要求执行。
因而施工现场临时用电施工方案的编制也就成为一项比较重要的工作。
规范规定当用电设备总容量为50kw及以上时应编制临时用电施工方案,绘制临时用电工程图,确定电源进线、配电室、总配电箱、开关箱等设备的位置及线路走向,选择导线截面和各种电器的型号规格制定安全用电制度和措施,并经主管部门审核批准后严格实施。
施工现场临时用电的施工方案必须由电气工程技术人员制订,技术负责人审核。
经主管部门批准后实施。
变更临时用电施工方案时,应补充有关图纸资料。
二编制内容及方法。
施工方案一般包括以下几方面:(一)编制依据:包括施工图、规范等。
(二)工程概况:主要介绍本工程的位置、周围环境、待建工程的情况(如面积、层高、基础结构形式等)。
(三)现场勘察:进行现场勘察:必须确实实地了解施工现场的地形地貌和正式工程的位置,现场上、下水管线的路径,建筑材料堆放场所,生产生活用建筑物的位置;各用电设备的装设位置和容量等。
只有经过现场勘察才能为合理选择配电室位置、电源进线等提供合理依据。
(四)确定电源进线、总配电箱位置、线路走向及敷设方式:确定电源进线:在选择确定变电所、配电室、总配电箱、分配电箱的位置及线路走向时应力求做到:1 靠近负荷中心或临时线路中心,使配电系统运行经济;2 便于进、出线和变压器等电气设备的安装、拆除和搬运;3 火源、水源、震源要保持一定的距离,防止地面低洼积水,保证配电系统安全运行。
施工现场临时用电方案一、前言施工现场作为一个临时性工地,往往需要使用临时用电设施。
为了确保施工现场电力的稳定供应,保障施工工程的顺利进行,特制定本施工现场临时用电方案。
二、施工用电需求分析1. 用电负荷分析根据施工现场的实际情况和建筑工艺,计算并确定施工现场的峰值负荷和平均负荷,以确保用电设备运行的正常性和稳定性。
2. 功率因数分析在用电设备选择和布置过程中,要考虑到功率因数的影响,避免低功率因数对电网的负荷造成影响。
3. 电路分析根据施工现场的实际情况和用电需求,设计合理的电路布置和线路选择,确保电力供应的稳定性和安全性。
三、施工现场临时用电方案设计1. 用电设备选择根据施工现场的具体情况和用电需求,选择合适的发电机、配电箱、电缆等设备,确保满足用电负荷需求的同时,达到节能环保的目的。
2. 电缆敷设根据施工现场的布局和电路需求,合理选择电缆规格,并确保电缆的良好敷设,减少电缆损耗和各种安全隐患。
3. 接地保护在施工现场临时用电方案设计中,接地保护是非常重要的一环。
采取合适的接地措施,确保施工现场的电力设备和人员的安全。
4. 临时用电布置根据施工现场的实际情况和施工工艺需求,合理布置临时用电设备和电源,确保用电供应的方便性和灵活性。
四、安全措施1. 火灾防范措施在施工现场,要采取适当的火灾防范措施,防止发生火灾事故,如合理放置灭火器材、加强施工现场巡查等。
2. 用电设备维护定期进行用电设备的维护保养工作,保证设备的正常运行,并及时修复和更换故障设备,减少故障对用电安全的影响。
3. 人员安全教育对施工现场的工作人员进行安全教育和培训,提高他们的安全意识,加强对电力设备和用电安全的认识,避免事故发生。
五、总结通过制定施工现场临时用电方案,可以确保施工现场的电力供应的稳定性和安全性,保障施工工程的顺利进行。
同时,也能有效提高电力使用效率,减少能源浪费,实现可持续发展的目标。
在实际施工过程中,要加强施工现场管理,严格遵守相关规定,确保施工现场的安全运行。
工程施工临电方案编制要求一、基本概念1、临时用电:在施工现场进行工程施工和生产活动时所需的电能称为施工临时用电。
2、临时用电工程:为了满足施工现场需要临时供电,并为施工人员提供安全用电的设施和设备。
3、临时用电方案:根据施工现场需要和相关规范要求,对施工临时用电的方案进行编制,包括供电方案、回路布置、设备配置等内容。
4、临时用电安全管理:在施工现场进行临时用电时,需按照相关规范和安全要求进行安全管理。
二、编制依据1、《电气安全标准》GB****2、《建筑施工临时用电技术标准》3、《电气工程施工及验收规范》GB 50058三、编制内容1、临电工程基本情况:包括施工现场位置、建筑物结构、施工用电容量等情况。
2、供电方案:选择合适的供电方式,如临时变压器配电、直接引入公用电源等。
3、设备配置:临时用电设备的配置和安装要求,包括变压器、配电箱、电缆等设备的类型、规格和布置方式。
4、回路布置:根据现场布局和需求确定电缆的敷设路径、回路布置和接线方式。
5、用电安全管理:明确现场用电安全管理责任人,制定用电安全管理制度,做好安全标识和警示工作。
6、应急预案:编制临时用电事故应急预案,包括故障排除、事故应急处理等内容。
7、周边环境保护:施工现场邻近环境保护要求和临时用电对周边环境的影响。
四、编制程序1、初步安排:施工单位初步确定施工临电方案编制人员、编制时间和编制任务。
2、调研分析:调查现场环境、用电需求和供电条件,分析现场用电的特点和安全风险。
3、方案设计:根据调研结果进行方案设计,确定供电方式、设备配置、回路布置和安全管理措施。
4、方案审核:由相关部门对编制的方案进行审核,包括安全生产部门、电力部门等。
5、方案修改:根据审核意见对方案进行修改,完善方案内容和安全措施。
6、方案批准:完成方案修改后由施工单位领导进行批准,确定施工临电方案并下发实施。
7、实施管理:按照批准的方案进行实施,做好施工临电的管理和监督工作。
施工临时用电施工方案在建筑施工现场,临时用电是保障施工作业顺利进行的重要环节。
合理规划和严格管理临时用电,不仅关系到工程进度,更关系到现场人员的生命安全。
因此,制定一份详尽的施工临时用电方案显得尤为重要。
以下是一份标准的施工临时用电安全方案范本,供各施工单位参考使用。
一、编制依据本方案根据国家相关电气安装规范、标准和施工现场实际情况编制,旨在确保施工现场临时用电安全、可靠、经济、合理。
二、用电负荷分析在编制临时用电方案前,首先要对施工现场的用电负荷进行详细分析,包括施工设备的用电量、照明需求、动力需求等,以确保供电系统的稳定和安全。
三、电源选择与布线1. 电源选择:根据用电负荷分析结果,选择合适的电源接入点,确保电源的稳定性和可靠性。
2. 布线规划:合理规划电缆线路,避免交叉、绕行,减少线损,确保电缆的安全敷设。
四、配电系统设计1. 设计原则:遵循“三级配电、两级保护”的原则,设置总配电箱、分配电箱和开关箱。
2. 设备选择:选择符合国家标准的配电箱和断路器,确保电气设备的安全可靠运行。
3. 保护措施:设置漏电保护、过载保护等,防止电气事故的发生。
五、接地与防雷1. 接地要求:所有电气设备必须做好接地处理,确保人身和设备安全。
2. 防雷措施:在雷雨季节,应采取必要的防雷措施,防止雷电对施工现场的危害。
六、照明与信号1. 照明安排:合理安排施工现场照明,确保夜间作业的安全和效率。
2. 信号指示:设置必要的信号灯和警示标志,指导施工人员安全作业。
七、安全管理与教育培训1. 管理制度:建立健全临时用电安全管理制度,明确各级职责和操作规程。
2. 教育培训:定期对施工人员进行电气安全知识和操作技能的培训,提高安全意识。
八、应急预案制定临时用电事故应急预案,包括事故处理流程、救援措施等,确保一旦发生事故能够迅速有效地进行处理。
九、监督检查与维护1. 定期检查:对临时用电系统进行定期检查和维护,确保电气设备处于良好的工作状态。
施工现场临时用电工程施工方案编制要点一、编制说明:根据JGJ46-88《施工现场临时用电安全技术规范》的规定:临时用电设备在5台以上或设备总容量在50kW及50kW以上者,应编制临时用电施工组织设计。
编制临时用电施工组织设计的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性,另一方面:临时用电组织设计作为临时用电工程的主要技术资料,有助于加强对临时用电工程的技术管理,从而保障其使用的安全和可靠性。
因此,编制临时用电施工组织设计是保障施工现场临时用电安全可靠的、首要的、必不可少的基础性技术要求。
临时用电施工组织设计的任务是为现场施工设计一个完备的临时用电工程,制定一套安全用电技术措施和电气防火措施,同时还要兼顾用电方便和经济。
临时用电施工组织设计的主要内容包括:二、工程概况1.工程名称;2.工程所处的地理位置;3.工程结构及占地面积。
三、临时用电设计思路1.根据现场实际情况选择配电线路型式(放射式、树干式、链式或环形配线);2.根据总计算负荷和峰值电流选择电源和备用电源;3.根据总负荷、支路负荷计算出的总电流、支路电流和架设方式选择总电源线线径和支路线径。
四、现场勘测现场勘测工作包括:调查测绘现场的地形、地貌;主体工程的位置;给排水等地上、地下管线和管沟的位置;建筑材料、器具堆放位置;生产、生活临时搭设的建筑物位置;用电设备装设位置以及现场周围环境等。
临时用电施工组织设计的现场勘测工作应与建筑工程施工组织设计的现场勘测工作同时进行,或直接借用其勘测资料。
五、负荷计算1.负荷计算的目的电力负荷是指通过电气设备或线路上的电流或功率。
它是以功率或热能的形式消耗于电气设备。
建筑施工现场的供电系统所需要的电能通常是经过降压变电所从电力系统中获得的。
因此,合理地选择各级变电所中变压器、主要电气设备以及配电导线等是保证供电系统安全可靠的重要前提。
电力负荷计算的主要目的就是为合理选择变电所的变压器容量、各种电气设备及配电导线提供科学依据。
2.计算负荷确定方法计算负荷是按发热条件选择电气设备的一个假定负荷,它所产生的热效应与实际变动负荷产生的最大热效应相等。
根据计算负荷选择导线及电气设备,在运行中的最高温升不超过导线和电器的温升允许值。
它的确定方法较多,目前施工中常采用的方法是需要系数法,在确定计算负荷计算之前,应首先要确定设备的设备容量。
(1)用电设备设备容量(Pe)的确定建筑供电系统中各用电设备铭牌上都标明有额定功率,但由于各用电设备的额定工作条件不同,有的可直接相加,但有的在计算中就不能简单的把铭牌上规定的额定功率直接相加,必须首先把额定功率换算到统一规定的工作制下的功率后才能相加。
换算到统一规定的工作制下的额定功率称为“设备容量”,用Pe表示。
用电设备按工作制可分为三种:a.长期连续工作制:指在规定环境温度下连续运行,设备任何部分的温度和温升均不超过允许值。
这类设备的“Pe”值就是其铭牌的额定容量(kW)。
b.短时工作制:指运行时间短而停歇时间长,设备在工作时间内的温升不足以达到稳定温升而在间歇时间内足以使温升冷却到环境温度。
这类用电设备的设备容量就是其铭牌上标明的额定值(kW)。
c.反复短时工作制:指设备以断续方式反复进行工作,工作时间与停歇时间相互交替重复。
这些用电设备的设备容量就是将设备在某一暂载率下的铭牌统一换算到一个标准暂载率下的功率。
①吊车电动机组规定统一换算到暂载率Jc=25%时的额定功率(k W),其设备容量为:Pe=Jc/Jc25•Pn=2Pn•Jc式中Pe———换算到Jc=25%时电动机的设备容量,kW;Jc———铭牌暂载率,以百分值代入公式;Pn———电动机铭牌功率。
②电焊机组规定统一换算到Jc=100%时的额定功率(kW),其设备容量为:Pc=Jc/Jc100•Pn=Jc•Sn•cosφ式中Pe———换算到Jc=100%时电焊设备的设备容量,kW;Jc———铭牌暂载率,以百分值代人公式;Pn———铭牌额定功率(直流焊机),kW;Sn———铭牌额定视在功率(交流焊机),kVA;co sφ——铭牌额定功率因数。
d.照明设备的设备容量白炽灯、碘钨灯设备容量等于灯泡的额定功率(kW);荧光灯的设备容量等于灯炮额定功率的1.2倍;高压汞灯、金属卤化物灯的设备容量等于灯泡额定功率的1.1倍;e.不对称单相负荷的设备容量多台单相设备应均匀地分别接在三相上,在计算时若单相设备的总容量小于三相设备总容量的15%时,则设备容量按最大相不对称负荷的3倍计算。
(2)计算负荷的确定计算负荷的确定方法较多,目前我国常采用的方法有需要系数法和二项式法。
需要系数法一般适用于计算用电设备组中设备容量相差不大的情况。
当用电设备组中存在大容量设备时用需要系数法计算得到的计算负荷偏低,对这种情况用二项式法计算能较好的符合实际。
对于建筑供电系统目前通常采用需要系数法进行计算,因此这里主要介绍需要系数法。
需要系数就是用电设备组在最大负荷时需要的有功功率与其设备容量的比值。
实际上需要系数与用电设备的工作性质、设备效率和线路损耗等因素有关,它是一个综合系数,很难准确计算,实用中常采用下表确定需要系数。
用电设备组的、cosφ及tgφ用电设备组名称cosφtgφ混凝土搅拌机及砂浆搅拌机 10台以下10台以上 0.70.6 0.680.65 1.081.17破碎机、筛洗石机、泥浆泵、空气压缩机、输送机 10台以下10台以上 0.70.65 0.70.65 1.021.17提升机、起重机、掘土机10台以下 10台以下10台以上 0.30.2 0.70.65 1.021.17电焊机 10台以下10台以上 0.450.35 0.450.4 1.982.29(3)负荷计算a.各用电设备组的计算负荷有功功率计算:=•∑Pc无功功率计算:=tgφ视在功率计算:式中———用电设备组的有功计算负荷,kW;———用电设备组的无功计算负荷,kVar;———用电设备组的视在计算负荷,kVA;———用电设备组的需要系数。
b.总的计算负荷=∑=•tgφ式中、、———各用电设备组的有功、无功、视在计算负荷的总和(kW、kVar、kVA);———各用电设备组的最大负荷不会同时出现的同期系数。
六、配电线路设计配电线路设计主要是选择和确定线路走向、配电方式(架空线或埋地电缆等)、敷设要求、导线排列、配线型号、规格、周围的防护设施等。
配电线路设计不仅要与变电所设计相衔接,还应与配电箱设计相衔接,尤其须和变电系统的基本防护方式(应采用TN—S保护系统)相结合,统筹考虑零线的敷设和接地装置的敷设。
七、配电箱与开关箱的设计配电箱与开关箱设计是指现场所用的标准配电箱与开关箱的设计,配电箱与开关箱的设计包括选择箱体材料、确定箱体结构尺寸、确定箱内电器配置和规格、确定箱内电气接线方式和电气保护措施等。
配电箱与开关箱的设计应与配电线路设计相适应,还应与配电系统的基本保护方式相适应,并满足用电设备的配电和控制要求,尤其要满足防漏电触电的要求。
八、接地与接地装置设计接地是施工现场临时用电工程配电系统安全、可靠运行和防止人身直接或间接触电的基本保护措施。
接地与接地装置的设计主要是根据配电系统的工作和基本保护方式的需要确定接地类别及接地电阻值,并根据接地电阻值的要求选择及确定自然接地体或人工接地体。
对于人工接地体还应根据接地电阻值的要求,设计接地的结构、尺寸和埋深以及相应的土壤处理,并选择接地材料。
接地装置的设计还包括接地线的选用和确定接地装置各部分之间的连接要求等。
九、防雷设计防雷设计包括:防雷装置装设位置的确定、型号的选择以及其它相关防雷接地的确定。
防雷设计应保证所设置的防雷装置能对雷电起到有效的防护作用,并能覆盖整个施工现场。
十、编制安全用电技术措施和电气防火措施编制安全用电技术措施和电气防火措施应和现场的实际情况相适应,重点是:外电防护;电气设备的接地(重复接地)、接零(TN—S系统)保护;漏电保护器的装设;“三级配电两级保护”、“一机、一闸、一漏、一箱”;开关电器的装设、维护、检修;对水源、火源、腐蚀变质、易燃易爆物的妥善处置等要素。
编制安全用电技术措施和电气防火措施时,不仅要考虑现场的自然环境和工作条件,还应兼顾现场的整个配电系统,包括从变电所到用电设备的整个临时用电工程。
十一、电气设计施工图临时供电施工图是临时用电设计的重要内容,是临时用电设计的具体体现,通过计算所确定的导线截面及各种电气设备应体现在施工图中。
临时供电施工图主要包括供电平面图和系统图。
1.临时供电平面图设计临时供电平面图的内容应包括:(1)在建工程的临时建筑或原有建筑物的位置。
(2)电源进线位置、方向及各种供电线路的导线敷设方式、截面、根数及线路走向。
(3)变压器、配电室、总配电箱、分配电箱及开关箱的位置,箱与箱之间的电气关系。
(4)施工现场照明、临时搭设的建筑物内的照明线路及室内灯具开关的控制位置。
(5)工作接地、重复接地、保护接地、防雷接地的位置及接地装置的材料做法等。
2.临时供电系统图临时供电系统图是表示施工现场动力及照明供电的主要图纸,其内容应包括:(1)标明变压器高压侧的电压级别,导线截面,进线方式,高低压侧的继电保护及电能计量仪表型号、容量等。
(2)低压侧供电系统的形式。
(3)各种箱体之间的电气联系。
(4)配电线路的导线截面、型号、PE线截面、导线敷设方式及线路走向。
(5)各种电气开关型号、容量、熔体、自动开关熔断器的整定、熔断值。
(6)标明各用电设备的名称、容量。
编制《施工现场临时用电施工组织设计》的主要依据是《施工现场临时用电安全技术规范》(JGJ46-88),《建设工程施工现场供用电安全规范》(GB50194-93)以及其他一些相关的电气技术标准、规范。
编制临时用电工程施工组织设计,必须由施工单位专业电气技术人员编制,技术负责人审核。
封面上要注明工程名称、施工单位,编制人签名并加盖单位公章。
临时用电施工组织设计必须在开工前15天内报上级主管部门审核,批准后方可进行施工。
施工时应严格执行经审核后的施工组织设计,按图施工。
当需要变更临时用电施工组织设计时,应补充有关图纸资料,同样要求上报主管部门批准,批准后,按照修改前、后的临时用电设计对照施工。
一.编制依据1.1 《施工现场临时用电安全用电技术规范》JG46-881.2《建筑施工安全检查标准》JG59-991.3公司安全技术手册1.4公司《程序文件》二.工程概况三、电源及进线的确定施工用电采用业主提供的630KVA箱式变压器一台,位置详见施工平面图。
施工现场采用多路供电,配电室至总配电箱;总配电箱至分配电箱。
电缆过路部分留有电缆槽,电缆表面覆盖砂浆做保护,其余电缆均按照规范要求深埋地下(0.6m)敷设或架空。
