(建筑工程设计)凤仪国际建筑工程施工组织设计方案(二标段)
- 格式:doc
- 大小:628.61 KB
- 文档页数:168

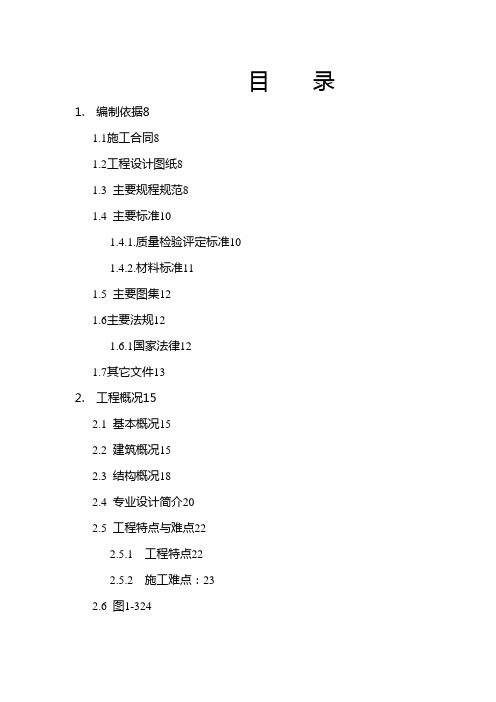

目录1. 编制依据81.1施工合同81.2工程设计图纸81.3 主要规程规范81.4 主要标准101.4.1.质量检验评定标准101.4.2.材料标准111.5 主要图集121.6主要法规121.6.1国家法律121.7其它文件132. 工程概况152.1 基本概况152.2 建筑概况152.3 结构概况182.4 专业设计简介202.5 工程特点与难点222.5.1 工程特点222.5.2 施工难点:232.6 图1-3243. 施工部署273.1施工管理目标273.1.1 工程质量273.1.2 施工工期283.1.3 现场管理293.2 施工部署原则293.3 工程任务安排303.4 总体施工顺序313.5 施工阶段划分及进度总控制计划323.5.1 施工阶段划分:323.5.2 进度总控制计划323.6 总工程量343.7 资源需用计划353.7.1 劳动力需用计划353.7.2 主要材料需用计划363.7.3 施工机械需用计划363.8 项目管理总体安排373.8.1 施工组织机构373.8.2 岗位职责394. 施工准备404.1技术准备414.2 技术工作计划414.2.1 施工方案编制计划414.2.2 试验工作计划424.2.3 样板间与样板项计划484.3 新工艺、新材料、新技术推广应用计划494.4 生产准备504.4.1 模板制作与购置504.4.2机械设备配备504.4.4主要周转性材料准备504.5 测量、计量、试验设备配置514.6 施工现场准备524.6.1 场地道路524.6.2 大小型临时设施524.7施工用水564.8 施工用电575. 主要项目施工方法585.1流水段划分585.2 施工机械选择615.3 测量工程625.3.1测量定位依据点的交接与校测625.3.2建筑物定位与基础施工测量625.3.3主体结构施工测量635.3.4验线工作645.4 降水645.5 基坑支护645.6 土方工程655.7 钎探655.8 验槽665.9土方回填665.10 地下室防水665.11 脚手架675.11.1 基础施工脚手架675.11.2 主体结构施工脚手架675.11.3 外装修施工脚手架685.11.4 内装修施工脚手架68 5.12 钢筋工程685.12.1 抗震构造作法685.12.2 钢筋接长685.12.3 钢筋加工685.12.4 定位措施695.12.5 施工缝处理及预留筋69 5.13 模板工程705.13.1 模板设计制作705.13.2 模板安装与拆除715.14混凝土工程725.14.1混凝土拌制725.14.2混凝土输送735.14.3施工缝留置735.14.4混凝土浇筑与振捣735.14.5混凝土养护745.15 后浇带施工745.15.1.模板支设745.15.2.梁板构件悬臂问题处理755.15.3.后浇带两侧混凝土浇筑755.15.4.浇筑混凝土后垂直施工缝的处理765.15.5.预防措施765.15.6.后浇带混凝土浇筑765.16 预应力施工775.17 围护结构施工795.18 屋面施工795.19 钢结构施工805.19.1钢结构制作805.19.2钢结构安装815.20 幕墙工程825.21 装修工程825.22 暖卫安装工程835.23 电气安装工程846.主要施工管理措施846.1技术质量保证措施846.2 文明安全施工保证措施876.3 保证工期措施916.4成品保护措施916.5 技术节约措施936.6环境保护措施947 冬雨季施工措施967.1 2001年冬期施工967.2 2002年雨期施工988. 技术经济指标999. 施工总平面布置100附录一:岗位职责104博达国际大厦工程施工组织设计1. 编制依据1.1施工合同1.2工程设计图纸1.3 主要规程规范1.4 主要标准1.4.1.质量检验评定标准1.4.2.材料标准1.5 主要图集1.6主要法规1.6.1国家法律(1)《中华人民共和国建筑法》(1997年11月1日)(2)《建设工程质量管理条例》(2000年1月10日)(3)《中华人民共和国产品质量法》(2000年7月8日)(4)《中华人民共和国计量法》(1985年9月6日)(5)《中华人民共和国环境保护法》(1989年12月26日)(6)《中华人民共和国合同法》(1999年3月15日)2.法律类文件(1)关于转发建设部《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知,京建质[2000]578号。
华侨凤凰国际城一期二标段临电方案成都市第二建筑工程公司目录一、工程概况二、方案设计(一、二、三、四、五)三、系统图四、平面图五、安全用电措施及应急措施六、施工现场预防电器火灾措施七、施工现场检查记录八、安全用电技术交底九、附录表1、接地电阻测试记录2、临电验收表3、定期检查表4、电工维修工作记录5、绝缘电阻测试表一、工程概况:1、华侨·凤凰城一期二标段工程,位于成都市郫县西二环路,由3#(25F, 75.30m)、4#(26F,78.30m)、7#(25F,77.3m)、8#(25F,77.3m)住宅楼及其地下室(1F,4.2m)共同组成, 住宅楼筏板基础、地下室独立基础,住宅楼剪力墙结构体系、地下室框架结构体系,总建筑面积约77668.52 m2;2、甲方提供全套图纸,各种手续齐全,具备开工条件;3、根据现场施工场地情况,工地临时用电由甲方提供的一个箱变柜及其出线回路供电。
二、方案设计:㈠、施工现场用电量统计:注:混凝土泵为用一备二。
㈡、负荷计算选型:1、该工程所在施工区已由甲方提供供电电源,施工现场无一、二级负荷,计量设备由甲方指定安置;2、根据施工现场用电设备布置,总配电柜放置在右上侧,由此引出回路,穿管引至分箱,再由分箱至各控制箱、设备;3、根据施工现场《临时用电安全技术规范》,本供电采用TN—S(三相五线制)供电,局部重要位置设重复接地,接地电阻小于10欧。
4、计算负荷:⑴塔吊Pc=KxΣPe√Je/Jc=0.65×130×√0.4×2=106.88KWQc=Pc*tgФ =106.88×1.02=109.02Kvar ⑵混凝土泵Pc=KxΣPe=0.5×300=150KWQc=Pc*tgФ=150×1.02=153Kvar⑶施工电梯Pc=KxΣPe=0.65×200=130KWQc=Pc.tgФ =130×1.08=140.4Kvar⑷搅拌机Pc=KxΣPe=0.65×30=19.5KWQc=Pc.tgФ =19.5×1.08=21.06Kvar⑸对焊机Sc = KxΣSe=0.7×200=140KVAPc=Sc.cosФ =140×0.7=98KWQc=Sc.sinФ =140×0.71=99.4Kvar⑹竖焊机Sc = KxΣSe=0.7×120=84KVAPc=Sc.cosФ =84×0.7=59.2KWQc=Sc.sinФ =84×0.71=59.64Kvar⑺电焊机Sc=Kx.∑Se√Je/Jc =0.6×(8*3)*0.7=10.1KVA Pc=Sc.cosФ =10.1×0.45=4.55KWQc=Sc.sinФ =10.1×0.89=8.99Kvar⑻木工机械Pc= 4.5KwQc=Pc.tgФ =4.5×1.02=4.59Kvar⑼断钢机Pc=Kx∑Pc=0.7×(2.2*4)=6.16KWQc=Pctgφ=6.16×1.02=6.28Kvar⑽弯钢机Pc=Kx∑Pc=0.7×(2.2*4)=6.16KWQc=Pctgφ=6.16×1.02=6.28Kvar⑾振动泵Pc=Kx∑Pe=0. 65×(10×1.1)=7.15KWQc=Pctgφ=7.15×1.02=7.29Kvar⑿增压泵Pc=Kx∑Pe=0.8×20=16KWQc=Pctgφ=16×1.02=16.32Kvar⒀蒸饭车Pc=15KWQc=Pctgφ=15×1.02=15.3Kvar⒁开水炉Pc=9KWQc=Pctgφ=9×1.02=9.18Kvar⒂照明Pc= Pe=20KW⒃总负荷(Kx取0.5)Pc总=KxΣPc=0.5×652.1=326.05 KWQc总=KxΣQc=0.5×656.75=328.38KvarSc总=√Pc总2+Qc总2=462.75kVAIc总=Sc总/√3Uc=462.75/√3×0.38=703.08A ㈢、选择导线截面及开关箱内电气设备1、塔吊3、4#塔吊开关箱至塔吊的导线截面及箱内电气设备Ic=Pc/( √3UccosФ )=45/√3×0.38×0.7=97.68A选择导线截面为:RVV-4×35+1×25 G40选择开关为DZ10-100/3,I Z=100A漏电开关为DZ15L-100/3,Ir =30mA7#塔吊开关箱至塔吊的导线截面及箱内电气设备Ic= Pc/(√3UccosФ)=40/√3×0.38×0.7=86.8 选择导线截面为:RVV-4×35+1×25 G40选择开关为DZ10-100/3,I Z=100A漏电开关为DZ15L-100/3,Ir =30mA2、混凝土泵开关箱至混凝土泵的导线截面及箱内电气设备Ic=Pc/( √3UccosФ )=100/√3×0.38×0.7=217.06A选择导线截面为:RVV-4×50+1×25 G50选择开关为DZ10-250/3,I Z=250A漏电开关为DZ15L-250/3,Ir =30mA3、施工电梯开关箱至施工电梯的导线截面及箱内电气设备Ic=Pc/(√3UccosФ)=50/√3×0.38×0.68=111.72A选择导线截面为:RVV-4×35+1×25 G50选择开关为DZ10-120/3,I Z=120A漏电开关为DZ15L-120/3,Ir=30mA4、搅拌机开关箱至混凝土泵的导线截面及箱内电气设备Ic=Pc/(√3UccosФ)=15/√3×0.38×0.68=32.56A选择导线截面为:RVV-5×4 G25选择开关为DZ10-25/3,I Z=25A漏电开关为DZ15L-25/3,Ir=30mA5、对焊机开关箱至对焊机的导线截面及箱内电气设备Ic=S c/√3Uc =100/√3×0.38=151.9A选择导线截面为:RVV-4×35+1×16 G50选择开关为DZ10-180/3,I Z=180A漏电开关为DZ15L-180/3,Ir=30mA6、电焊机开关箱至电焊机的导线截面及箱内电气设备Ic=S c/√3Uc =8/√3×0.38=12.15A选择导线截面为:RVV-5×2.5 G25选择开关为DZ10-20/3,Iz=20A漏电开关为DZ15L-20/3,Ir=30mA7、断钢机开关箱至断钢机的导线截面及箱内电气设备Ic=P c/√3Uc CosΦ=2.2/√3×0.38×0.7=4.78A 选择导线截面为:RVV-5×2.5 G20选择开关为HK1-10/3,熔断器为3RC1A-10AIr=10A漏电开关为DZ15L-10/3,Ir=30mA8、弯钢机开关箱至弯钢机的导线截面及箱内电气设备Ic=P c/√3Uc CosΦ =2.2/√3×0.38×0.7=4.78A 选择导线截面为:RVV-5×2.5 G20选择开关为HK1-10/3,熔断器为3RC1A-10A Ir=10A 漏电开关为DZ15L-10/3,Ir=30mA9、木工机具开关箱至机具的导线截面及箱内电气设备Ic=Pc/(√3UccosФ)=4.5/√3×0.38×0.7=9.76A 选择导线截面为:RVV-5×2.5 G20选择开关为HK1-15/3,熔断器为3RC1A-15A Ir=15A 漏电开关为DZ15L-15/3,Ir=30mA10、增压泵开关箱至增压泵的导线截面及箱内电气设备Ic=P c/√3Uc CosΦ =5 /√3×0.38 ×0.7=10.85A选择导线截面为:RVV-5×2.5 G25选择开关为DZ10-20/3,Iz=20A漏电开关为DZ15L-20/3,Ir=30mA11、蒸饭车开关箱至蒸饭车导线截面及箱内电气设备Ic=Pc/(√3UccosФ)=15/√3×0.38×0.7=32.56A 选择导线截面为:RVV-5×6 G25选择开关为DZ10-40/3,I Z=40A漏电开关为DZ15L-40/3,Ir=30mA12、开水炉开关箱至开水炉导线截面及箱内电气设备Ic=Pc/(√3UccosФ)=9/√3×0.38×0.7=19.53A选择导线截面为:RVV-5×2.5 G20选择开关为DZ10-25/3,I Z=25A漏电开关为DZ15L-25/3,Ir=30mA㈣、选择开关箱至分线箱的导线及分线箱内设备1、分箱1 所带设备为:塔吊3台,施工电梯4台a、塔吊开关箱至分箱的导线及开关Ic=97.68A选择导线截面为:BV-4×35+1×25 G50选择开关为DZ10-150/3, Iz=150Ab、施工电梯至分箱的导线及开关Ic=111.72A选择导线截面为:BV-4×6+1×25 G50选择开关为DZ10-150/3, Iz=150Ac、箱内的总开关选择、进线截面选择Pc1=Kx.ΣPc(需用系数取0.65)=0.65*(45×2+40×1+50×4)=214.5KW Ic1=Pc1/(√3Uc osφ)=214.5/√3*0.38*0.7 =240.12A选择分箱总开关为DZ10-300/3, Iz=300A选择进线截面为:BV-4×70+1×35 G802、分箱2 所带设备:对焊机、木工机具、钢筋机组(含电焊机)a、对焊机开关箱至分箱的导线及开关Ic=151.9A选择导线截面为:BV-4×35+1×25 G50选择开关为DZ10-200/3, Iz=200Ab、木工机具开关箱至分箱的导线及开关Ic=9.76A选择导线截面为:BV-5×2.5 G25选择开关为DZ10-20/3, Iz=20Ac、钢筋机组至分箱的导线及开关Ic= KxΣPc/(√3Uccosφ)=0.7×42.7/(√3×0.38×0.7)=64.87A选择导线截面为:BV-4×10+1×6 G32选择开关为DZ10-80/3, Iz=80Ad、分箱内的总开关和进线截面选择Pc2=Kx.ΣPc(需用系数取0.85)=0.85×(75+42.7+4.5)=103.87KWIc2=Pc2/(√3Uccosφ )=103.87/√3×0.38×0.7=225.45A选择开关为DZ10-250/3, Iz=250A选择导线截面为:BV-4×70+1×35 G80埋地敷设3、分箱3 所带设备:对焊机、木工机具、钢筋机组(含电焊机)选开关及线缆同分箱24、分箱4 所带设备:砼泵车3台a、混凝土泵开关箱至分箱的导线及开关Ic=217.06A选择导线截面为:BV-4×70+1×35 G80选择开关为DZ10-300/3, Iz=300Ab、分箱内的总开关和进线截面选择考虑这组回路有可能有其它用电,暂考虑多用40kw,Pc3=Kx.ΣPc=0.5×260=130KWIc3=Pc3/(√3Uccosφ )= 130/(√3×0.38×0.7)=282.16A选择开关为DZ10-350/3, Iz=350A选择导线截面为:BV-4×70+1×35 PVC100沿墙明敷5、6、分箱5 所带设备:蒸饭车1台、开水炉1台该分箱根据现场实际情况安装a、蒸饭车开关箱至分箱的导线及开关Ic=32.56A选择导线截面为:BV-5×6 G25选择开关为DZ10-60/3, Iz=60Ab、开水炉开关箱至分箱的导线及开关Ic=19.53A选择导线截面为:BV-5×6 G25选择开关为DZ10-30/3, Iz=30Af、分箱内的总开关和进线截面选择考虑这组回路有可能有其它用电,暂考虑多用30kw,Pc3=Kx.ΣPc=0.85×(15+9+30)=45.9KWIc3=Pc3/(√3Uccosφ )= 45.9/(√3×0.38×0.7)=99.6A选择开关为DZ10-120/3, Iz=120A选择导线截面为:BV-4×50+1×25 PVC50沿墙敷设㈤㈥、甲方提供箱变柜的分回路开关选择1、根据现场临时用电回路走向和以上用电负荷分配计算,现场回路分为5个回路,分别为:分箱1为1回路;分箱2为2回路;分箱3为3回路;分箱4为4回路,分箱5为5回路。
西安百寰国际商城工程施工组织设计编制人:审核人:审批人:陕西省外经贸实业集团有限公司百寰国际工程项目部目录第一章、编制说明及项目概况 (1)第二章、项目经理部组成人员 (5)第三章、确保工程质量的技术组织措施 (14)第四章、确保安全生产的技术组织措施 (31)第五章、确保文明施工的技术组织措施及环境保护措施 (68)第六章、确保工期的组织措施 (81)第七章、机械设备的配备和材料投入计划 (87)第八章、施工方案 (96)模板专项施工方案 (109)筏板基础大体积混凝土施工方案 (191)第九章、施工进度表或施工网络图 (327)第十章、劳动力安排计划及劳务分包情况表 (331)第十一章、施工总平面布置图 (335)第一章、编制说明及项目概况一、编制说明本工程由西安百寰建材实业有限公司投资建设,由西北建筑设计院设计、西安茂华监理公司进行工程监理;基础开挖及护坡工程由桩基工程有限公司施工。
桩基以上工程结构部分及粗装水、电安装部分由陕外经贸集团施工。
内外精装机电设备安装,电梯、门窗等由甲方分包单位施工。
前期施工基本上是―三边工程‖,但是已定成2016年底要进行交房。
造成工期紧任务重,在很短的工期内要完成总建筑面积10万平方米,高139米多的超高层项目。
工程前期的三边工程,后期政府的治霾管理工作太严,外运土、桩间土方无法正常进行。
导致施工进度无大的进展,致使现场基本无作业面;在无确切的施工图情况下,进行劳务招标进行施工准备受到影响。
前面施工后面维修的工作比较多。
(一)、编制依据依据初步设计图纸及后部分批到位施工现行国家规范、行业标准、法律、法规规章制度。
二、项目概况本工程地处北二环太华路十字东北角约200米处,坐北向南北邻陕交投空地,西邻世纪金花,南邻二环路待建的广场,东邻小区安置楼。
总建筑面积约10.6万平方米,裙楼6万多平方米,主楼4万多平方米,建筑总高度裙楼约37米,主楼约150米。
裙楼为框剪结构,主楼为框筒结构。
保莱•蓝湾国际二期四标段工程施工组织设计编制单位:江苏南通二建集团编制人:翟军监理单位:辽阳市建业监理审批人:建设单位:保莱房地产开发〔辽阳〕审批人:年月日目录第一卷编制说明和编制依据 (4)第一章编制说明 (4)第二章编制依据 (5)第二卷工程概况 (7)第一章工程概述 (7)第二章建设、设计、监理单位 (7)第三章施工条件 (8)第三卷施工组织管理和机构设置 (9)第一章施工组织管理 (9)第二章工程组织机构设置及职责 (10)工程主要管理人员名单: (12)第四卷施工部署及施工总平面图 (13)第一章施工部署 (13)第一节任务划分 (13)第二节施工组织方案 (13)第二章施工准备、技术准备 (13)第一节技术准备 (13)1. 熟悉和审查施工图纸: (13)〔1〕收拿到图纸后,仔细检查施工图纸是否完整和齐全,结构、施工图纸设计内容是否符合工程施工标准。
(13)第三章总平面布置 (14)第四章总平面管理 (16)第五章施工总平面布置图 (16)第五卷施工总进度方案及工期保证 (18)第一章工期目标 (18)第二章施工总进度方案 (18)第三章工期保证措施 (18)第六卷主要施工机械设备及劳动力 (21)第一章主要施工机械设备配置 (21)第七卷主要分局部项工程施工方法 (24)第一章施工测量 (24)第二章主体工程 (24)第三章装饰工程 (32)第四章给排水及电气工程 (36)第一节给排水局部 (36)第二节电气局部 (42)第八卷工程质量管理 (50)第一章工程质量总目标及目标分解 (50)第二章公司质量保证体系 (51)第三章严格执行质量检查管理制度 (53)第四章保证工程质量技术措施 (54)第五章质量通病及预防措施 (60)第七章成品保护措施 (64)第八章竣工清理及移交准备工作 (66)第九卷工程平安管理 (67)第一章平安管理目标 (67)第二章平安生产管理体系 (67)第三章平安生产管理措施 (70)第四章平安防火措施 (71)第十卷文明施工和环境保护措施 (73)第一章创立文明工地的目的及意义 (73)第二章创立文明工地的根本内容 (73)第三章文明施工实施措施 (74)第四章环境保护措施 (77)第十一卷季节施工技术措施 (79)第一章雨期施工技术措施 (79)第二章夏季施工技术措施 (80)第三章冬季施工技术措施 (80)根据辽阳市气候情况,一般进入11月15日为冬季。
凤仪国际22#楼工程施工组织设计方案编制人:审核人:审批人:建筑工程有限公司年月日目录第一章、编制说明1.1.编制目的及依据1.2.编制原则及内容第二章、工程概况及工程特点2.1.工程概况2.2.工程施工特点与施工条件第三章、施工部署3.1.总体部署第四章、主要施工方案4.1.主要施工方案4.2.各施工阶段的施工程序4.3.各施工阶段的协调穿插第五章、主要分部分项工程施工方法5.1.测量放线5.2.基础工程施工5.3.±0.00以上主体结构施工5. 4.装饰工程5.5.外脚手架工程5. 6.安装工程第六章、组织机构及劳动力组织6.1.施工组织机构6.2.施工部署6.3.施工管理人员配备及分工6.4.施工准备第七章、质量技术保证措施7.1.建立和健全质量保证体系7.2.工程质量总体保证措施7.3.施工测量质量保证措施7.4.基础施工质量保证措施7.5.钢筋工程施工质量保证措施7.6.模板工程施工质量保证措施7.7.砼工程施工质量保证措施7.8.砌体施工质量保证措施7.9.屋面防水施工质量保证措施7.10.装饰工程质量保证措施第八章、安全生产与文明施工措施8.1.文明施工措施8.2.保证安全措施8.3.工程半成品和成品保护措施第九章、施工进度计划及工期保证措施9.1.施工进度计划及保证措施第十章、雨季施工措施10.1.雨季施工措施第一章、编制说明1.1.编制依据1.凤仪国际22号商业楼招标文件及答疑等有关资料;2.业主提供的由设计院设计的施工图及相关资料;3.国家颁布的现行建筑结构和建筑施工、设备安装施工的各类规程、规范及验评标准,建设部《工程建设标准强制性条文》的规定;4.湖北省武汉市有关建筑工程管理、市政管理、环境保护等地方性法规和规定;5.本投标单位有关质量管理、安全管理文明管理制度和ISO9001:2000《质量手册》、《程序文件》;6.该工程现场及周围环境的实际情况。
1.2.编制原则及内容1.2.1.编制原则1.严格遵守现行的技术规范、施工规程和质量评定与验收标准;2.坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
凤仪国际建筑工程施工组织设计方案(二标段)一、前言在凤仪国际建筑工程中,二标段承担着关键的施工任务。
为确保施工的质量、安全、进度等方面,制定了该施工组织设计方案。
本文旨在详细描述二标段的施工组织设计方案,包括总体概况、施工组织管理机构、施工组织设计原则等内容。
二、总体概况凤仪国际建筑工程是一座标志性建筑,总建筑面积达到XXX平方米。
二标段是整个工程中的重要组成部分,包括XXX楼、XXX楼等建筑。
二标段的施工将涉及到XXX工种、XXX设备、XXX材料等。
三、施工组织管理机构1. 领导机构•总指挥:XXX•副总指挥:XXX•现场指挥:XXX2. 部门设置•工程部•安全部•质量部•物资部•管理部四、施工组织设计原则1. 安全第一施工过程中,安全是第一位的原则。
在施工过程中,要严格遵守各项安全规定,做好安全生产工作,确保施工现场安全稳定。
2. 质量为本质量是工程的生命。
在施工过程中,要注意材料与施工质量的把控,确保整个工程的质量达到标准要求。
3. 进度控制施工流程中的各项工作要合理组织,合理规划施工进度,确保按时完成各项任务,保证整体工程进度。
五、施工方案实施在施工过程中,严格按照施工组织设计方案进行实施,做好每个环节的协调与监督工作,确保施工进展顺利。
六、总结凤仪国际建筑工程二标段的施工组织设计方案是确保工程顺利进行的重要保障。
只有严格遵循设计方案,合理安排施工流程,才能保证工程的质量、安全和进度。
希望通过本方案的实施,能顺利完成凤仪国际建筑工程二标段的施工任务。
以上即为凤仪国际建筑工程施工组织设计方案(二标段)的相关内容,希望能为工程的顺利进行提供有效的指导。
第一章编制原则及编制依据一、编制原则1、本施工组织设计主要从该工程的主要控制目标、施工组织策划、施工总平面布置、施工进度计划及劳动力机械设备用量计划、项目经理及项目部管理人员配置、施工准备、分部分项工程的施工技术专项方案(土方开挖及支护、人工挖孔桩基础、模板工程、钢筋砼工程、砌体结构工程、水电安装工程、装饰装修工程、外脚手架)及施工临时用电、基坑现场排水降水方案、质量保证措施、安全文明施工保证措施、工期保证措施、冬雨季施工技术措施、降低成本技术措施、现场材料管理及成品半成品保护制度、施工资料、技术档案收集整理制度、等几个方面进行阐述。
2、为力争使本施工组织设计结合工程实际,指导性强,并能有效利用施工现场,优化配置和节约现有资源,使整个施工过程能按照本施工组织设计的总体指导思想顺利进行,确保优质、高速、低耗、安全、文明地完成本施工合同约定的施工任务。
二、编制依据1、《时代正兴商贸城A地块2、4栋工程施工合同》;2、时代正兴商贸城A地块2、4栋工程建施、结施、水施、电施等施工图;3、现场踏勘施工实际情况和施工条件;4、配套的建筑标准图集、定额及工程量清单、工程招投标文件;5、国务院颁布的《建筑法》、《安全生产法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《昆明市建设工程项目施工现场安全监督管理办法》、《昆明市文明施工管理办法》等现行国家法律、法规;6、国家及地区现行施工及验收规范,工程建设强制性标准、技术规范和规程。
《工程测量规范》 GB50026-93《建筑基坑支护规程》JGJ123-99《建筑基坑工程技术规范》YB9258-97《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程质量验收规范》 GB50210-2001《混凝土结构工程施工及验收规范》 GB50204-2002《砌体工程施工质量验收规范》 GB50203-2002《屋面工程质量验收技术规范》GB50207—2002《建筑地面工程施工及验收规范》GB50209-2002《建筑地基基础工程质量验收规范》 GB50202-2002《建筑防腐蚀工程施工及验收规范》GB50212—91《建筑电气工程施工质量验收规范》GB50303-2002《建筑给排水及采暖工程施工质量验收规范》GB50242-2002《混凝土强度检验评定标准》GBJ107—87《混凝土质量控制标准》GB50164—92《建筑抗震设计规范》GB50011—2001《普通混凝土配合比设计技术规定》JGJ55—2000《建筑地基处理技术规范》JGJ79—2002《钢筋焊接及验收规程》JGJ18—2003《建设工程归档整理规范》GB/T50328—2001《施工现场临时用电安全技术规范》 JGJ46—2005《建筑施工安全检查标准》JGJ59---99《建筑施工模板安全技术规范》JGJ162—2008《云南省建筑工程施工质量验收统一规程》DBJ53/T-23-2008第二章工程概况本工程位于安宁市太平镇西侧,属于多层建筑(地下一层,地上5层),设计使用年限为50年,框架结构,抗震等级为二级,属于公寓式办公楼。
分部分项工程施工组织设计本项目位于XX市XX区,总建筑面积约为XXXX平方米,包括主楼、附属建筑及场地环境工程等内容。
主楼为X层钢结构混凝土框架结构,地上部分包括办公区、会议室、展示厅等功能空间,地下部分包括停车库、设备间等。
附属建筑包括室外绿化、道路、围墙等。
整个项目设计理念为环保、现代、舒适。
二、施工组织设计1.总体思路本项目施工组织设计的总体思路是以安全、质量、进度为前提,充分考虑施工中的各种风险因素,建立科学、合理的施工方案,确保工程施工顺利进行。
2.施工组织机构项目施工组织机构包括总包公司、项目经理部、工程部、安全监管部、质量监督部、物资部等部门。
总包公司负责项目整体策划和管理,项目经理部负责具体施工实施,工程部负责技术指导和施工技术保障,安全监管部负责安全管理和安全培训,质量监督部负责质量检查和质量保障,物资部负责物资采购和管理。
3.施工分解根据项目施工特点和工程量分布情况,将工程分解为基础施工、主体施工、装饰工程、设备安装、园林绿化等分部工程,对各个分部工程进行详细的施工方案设计和工序安排。
4.施工进度计划制定详细的施工进度计划,合理安排工程各个分部工程的施工顺序和时间节点,确保整个项目按时完工。
同时,根据实际施工情况及时调整进度计划,保证施工进度的稳定推进。
5.施工安全措施重视施工安全问题,制定周密的施工安全措施和应急预案,加强安全教育和培训,确保施工现场安全生产。
6.质量保障措施严格按照相关规范和标准要求,加强施工质量管理,实施全过程质量控制,加强质量检查和验收工作,确保施工质量达到设计要求。
7.施工技术措施对各项施工工序进行详细的技术方案设计,加强工艺指导和技术培训,提高工人技术操作水平,确保施工质量和进度。
8.环保措施采用环保材料和技术,加强施工现场环保管理,减少对环境的影响,保护周边环境和生态。
9.成本控制措施严格控制施工成本,合理利用资源,减少浪费,提高成本效益,确保项目施工经济合理。
①(编制说明1.本施工组织设计编制依据:1.1爱思百福有限公司对北京顺义国际学校工程的指示。
1. 2美国泊金维尔设计事物所设计方案。
1.3北京市建筑设计研究院设计图纸及其说明。
1.4国标施工验收规范及质量评定标准2.本施工方案编制的指导思想:本工程施工组织设计编制的出发点是以工程的质量、进度、安全”为核心,同时本着对业主的全方位最优化考虑,对组织机构、施工措施、质量保障措施、安全生产进行了系统、科学的落实。
本公司将结合现场情况及业主要求再做完善,报业主、监理审批后作为今后指导施工生产的依据。
3.本工程施工的指导思想为了使本工程能够保证各个方面都达到业主要求,并尽善尽美,我方将严格贯彻执行IS09002质量保证模式,全面地搞好工程项目施工全过程的管理,竭诚为业主提供更多更好更可靠的优质服务,争创一流的质量和一流的施工进度。
我方一定会克服施工过程中的各方面的不利条件,化弊为利,不遗余力地为该工程达到优良”工程而努力。
二、工程概况及特点北京顺义国际学校安装工程包括学校教学楼与教工住宅两部分,教学楼部分建筑总高度为24.00米。
地上三层,局部地下一层,住宅楼部分建筑总高度为17.9米。
地上四层,半地下一层,总建筑面积为68504平方米,学校招生规模为2000人。
本机电工程开工日期为2000年9月1日,计划交工日期为2001年8月1日。
我司对本工程的质量目标为:保安全、保工期、保质量、质量等级达到北京优质工程。
①①C程范围本工程的工程范围是如下系统的安装、调试等全部工作内容并进行全面质量管理和进度控制及现场协调管理,包括如下系统:1)生活冷水系统、生活热水系统、饮用水系统、生活排水系统及燃气系统2)钢采暖系统、通风系统3)楼宇自控系统4)动力照明系统、变配电系统①①本工程执行的施工及验收规范与评定标准(一)、施工及验收规范(二)、质量检验和评定标准①①施工部署及准备1、本工程项目管理组织机构及人员■项目经理:页黄国7页2、本工程项目安全体系:3、本工程项目质量体系:4、施工总体部署结合本工程平面面积大,檐高不高,设备管道主要集中在地下室和一层的特点。
模板专项施工方案一、工程概况建设单位:陕西鸿德置业有限公司蔡家坡分公司质检单位:蔡家坡建设工程质量安全监督站设计单位:无锡中粮工程科技有限公司勘察单位:宝鸡市民用建筑勘察设计院监理单位:施工单位:工程名称:凤仪国际22楼工程地点:宝鸡市蔡家坡结构类型:框架剪力墙建筑层数:住宅地下一层,地上24层,商业地下一层,地上三层。
建筑面积:42193.83m2建筑高度:地上24层,建筑高度74.45m,附楼6层,建筑高度12.5m。
建筑物使用年限: 50年抗震设防烈度: 七度建筑物耐火等级: 地上一级、地下一级二、编制依据1、凤仪国际综合楼建筑、结构施工蓝图。
2、混凝土结构工程施工及验收规范《GB50204-2002》3、混凝土结构施工图平面整体表示方法制图规则和构造详图(筏板基础)11G101-3、11G101-1、04G101-3、03G101-14、建筑工程施工质量验收统一标准《GB50300-2001》三、模板选型地下室墙、柱、梁、顶板全部采用竹胶板、木方组合成大模板体系,即面板为12mm厚双面复膜竹胶板,竖向背楞为60×80mm木方,横向背楞为Φ48钢管。
其特点是:模板表面平整光滑,重量轻、刚度大、装拆灵活方便,砼冬季施工中可不做保温处理。
四、模板工程质量标准按照清水砼应达到的质量要求,制定模板制作和安装质量标准。
1、现浇结构模板安装的允许偏差,应符合下表规定。
模板安装的允许偏差表2、固定在模板上的预埋件和预留孔洞不得遗漏,安装必须牢固,位置准确,其允许偏差应符合下表规定。
预埋件和预留孔洞的允许偏差3、现浇钢筋砼梁、板,当跨度≥4m时,模板应起拱,当设计无具体要求时,起拱高度宜为全跨长度的1/1000-3/1000。
4、模板拆除的规范要求现浇结构模板及其支架拆除时的砼强度,应符合设计要求,当设计无要求时,应符合下列规定:(1)侧模:在砼强度能保证表面棱角不因拆除模板而受损后,方可拆除。
凤仪国际22#楼工程施工组织设计方案编制人:审核人:审批人:建筑工程有限公司年月日目录第一章、编制说明1.1.编制目的及依据1.2.编制原则及内容第二章、工程概况及工程特点2.1.工程概况2.2.工程施工特点与施工条件第三章、施工部署3.1.总体部署第四章、主要施工方案4.1.主要施工方案4.2.各施工阶段的施工程序4.3.各施工阶段的协调穿插第五章、主要分部分项工程施工方法5.1.测量放线5.2.基础工程施工5.3.±0.00以上主体结构施工5.4.装饰工程5.5.外脚手架工程5.6.安装工程第六章、组织机构及劳动力组织6.1.施工组织机构6.2.施工部署6.3.施工管理人员配备及分工6.4.施工准备第七章、质量技术保证措施7.1.建立和健全质量保证体系7.2.工程质量总体保证措施7.3.施工测量质量保证措施7.4.基础施工质量保证措施7.5.钢筋工程施工质量保证措施7.6.模板工程施工质量保证措施7.7.砼工程施工质量保证措施7.8.砌体施工质量保证措施7.9.屋面防水施工质量保证措施7.10.装饰工程质量保证措施第八章、安全生产与文明施工措施8.1.文明施工措施8.2.保证安全措施8.3.工程半成品和成品保护措施第九章、施工进度计划及工期保证措施9.1.施工进度计划及保证措施第十章、雨季施工措施10.1.雨季施工措施第一章、编制说明1.1.编制依据1.凤仪国际22号商业楼招标文件及答疑等有关资料;2.业主提供的由设计院设计的施工图及相关资料;3.国家颁布的现行建筑结构和建筑施工、设备安装施工的各类规程、规范及验评标准,建设部《工程建设标准强制性条文》的规定;4.湖北省武汉市有关建筑工程管理、市政管理、环境保护等地方性法规和规定;5.本投标单位有关质量管理、安全管理文明管理制度和ISO9001:2000《质量手册》、《程序文件》;6.该工程现场及周围环境的实际情况。
1.2.编制原则及内容1.2.1.编制原则1.严格遵守现行的技术规范、施工规程和质量评定与验收标准;2.坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
1.2.2.编制内容凤仪国际22号商业楼招标范围内,设计院设计的凤仪国际22号商业楼施工图纸及答疑所明确的土建及水电安装的全部内容。
第二章、工程概况及工程特点工程名称:凤仪国际22号商业楼建设单位:建筑工程有限公司建设地址:宝鸡市蔡家坡建设规模:现场环境:现场施工场地开阔,“三通一平”及基本完成。
2.1工程概况1.1、本工程为凤仪国际住宅小区22号楼二标段工程,位于宝鸡市蔡家坡。
结构类型为框架结构。
该标段为总平面图中s-e轴线-s-a轴线/s1-s20轴全部工作。
1.2、结构概况:本工程设计等级一级,合理使用年限50年,抗震设防设防烈度7度,耐火等级一级。
2.2.工程特点与施工条件2.2.1工程特点1.本次施工内容较多,涉及专业施工队伍多,施工时要合理安排施工进度,注意工序的合理搭接。
2.本工程工期较长,冬、雨季施工要采用冬、雨季施工保证措施。
2.2.2施工条件1.三通一平施工现场“三通一平”基本完成,具备开工条件。
社工现场拆迁及平整已完成,场内外道路已通,施工用水、用电已接通。
2.施工场区环境本单位将根据现场实际合理砌筑施工临时围墙,充分利用现有施工场地,合理地进行施工道路、施工用水、用电及临时设施的布置,进行全封闭施工,以保证工程正常进行。
3.交通环境本工程施工现场交通便利,但施工时要注意保持现场的环境保护和干道交通畅通。
第三章、施工部署3.1.总体部署3.1.1.总体指导思想严格按照公司的质量体系,工期、文明施工一起抓,并制定和贯彻执行本工程的质量计划和工期计划,对管理职责、文件与资料、材料采购、施工过程、检查和试验、不合格品的预防和纠正、产品保护、质量记录、服务质量等进行全方位的严格控制,以确保工程质量。
同时严格按照施工规范、操作规程和有关文明施工、安全生产的要求施工,认真做技术安全交底和落实安全技术措施,强化安全检查和整改工作,以保证施工安全。
尽力采用先进的施工机械和先进的施工方法,通过系统和科学的组织管理,达到确保工期的目标。
3.1.2.施工目标(1)、质量目标:分部分项工程合格率100%,达到合格工程标准。
(2)、工期目标:以施工许可证开工日期为准,工期548天。
(3)、安全生产目标:杜绝一切重大伤亡事故,轻伤事故频率控制在2‰以内。
(4)、文明施工目标:做到工地场地清洁,施工有序,道路畅通,达到市级文明工地标准。
3.1.3施工阶段的划分根据本工程的特点,拟将整个划分为五个阶段:第一阶段为施工准备阶段,此阶段主要是搭设临建,做好场内外施工道路,安装施工用水、电,安排机械、材料、人员进场,定位放线等。
第二阶段是基础施工阶段,主要是桩基础施工,土方开挖、承台施工等,重点是控制好基础的施工质量。
第三阶段是主体结构施工阶段,此阶段要求控制好轴线、标高垂直度,做到砼截面尺寸在允许偏差的范围内,表面平整无麻面、蜂窝、露筋现象,钢筋保护层达到设计要求,强度等级符合设计要求。
第四阶段是装饰施工阶段,重点是控制内外墙面,楼板的装饰质量。
协调好水电等专业的施工。
第五阶段是水电、设备安装施工阶段,水电、设备安装与装饰施工穿插进行,重点是协调好水电等专业的施工第四章、主要施工方案4.1.主要施工方案4.1.1.在施工程序上,遵循“先地下、后地上”,“先土建、后设备”,“先主体、后围护”,“先结构、后装饰”的原理,实行“平面分段、立体分层”,“流水交叉、循序推进”的流水施工方法。
4.1.2.框架施工至第三层,即开始进行砖砌体施工,水电安装穿插进行。
4.1.3.框架柱、梁板一起支模,浇完柱砼后才绑扎梁板钢筋,浇梁板砼。
4.1.4.柱钢筋的连接采取电渣压力焊,楼层钢筋采用对焊或电弧焊连接。
4.1.5.基础回填采用原土回填。
4.1.6.砼采用砼泵机泵送,砼坍落度控制在120~140mm。
4.2.各施工阶段的施工程序4.2.1.基础施工工艺程序:测量定位放线→打桩基础→试桩→承台基础土方开挖→施工基础及地梁→土方回填→浇地坪砼4.2.2.±0.00以上主体工程施工工艺程序测量放线→首层柱钢筋制安及防雷连接→隐蔽验收→支柱模→模板验收→支梁、板模板→浇柱墙砼→模板验收→梁、板钢筋制安及预埋管线→隐蔽验收→浇梁板砼→养护→重复首层工艺至顶层。
4.2.3.装饰工程施工工艺程序测量放线→门窗框安装固定→天面及墙面粗装修→窗扇玻璃安装→需精装修部位按图进行精装修。
4.2.4.安装工程施工工艺程序测量放线→定出管位及走向→电气线管道安装→局部试压→整体试压→通电或通水调试。
4.3.各施工阶段的协调穿插4.3.1.结构施工阶段,电气、给排水预埋管穿插安装,暗埋部分管线穿插安装,两者互相配合,平行施工。
4.3.2.电气、给排水等安装工种及时跟上,与主体施工同步完成,以免影响施工进度。
4.3.3.框架结构施工到第三层即进行砌体施工,粗装修,水电安装等工种同步跟上交叉作业。
4.3.4.室内卫生间上下水管、暗线管、内配线、各类开关箱盒及插座安作工作随粗装修同步完成。
4.3.5.竖向管道内的风、水、气管安装工作应分段施工,满足土建装修工程分段施工需要。
第五章、主要分部分项工程施工方法本工程的施工内容包括施工测量、基础工程、土方工程、模板工程、钢筋工程、砼工程、墙体砌筑工程、装饰工程、楼地面工程、给排水工程、电气照明工程等项目的施工,重点解决好钢筋砼施工、轴线施测竖向偏移的控制及沉降观测、基础工程及外墙的装饰工程等。
现将各个分项工程的施工方法详述如下:5.1.测量放线5.1.1、测量控制5.1.1.1、施工平面控制根据复核后的坐标点及图纸计算的相对位置,布置好施工所需控制点,然后根据本工程的建筑结构设计特征,建立本建筑物的平面控制网。
控制点采用主轴线控制局部的方法,把控制点设置成坐标控制网并计算出各点坐标,与甲方提供之坐标点闭合。
轴线控制桩布置在建筑物外2—3m的平面上,并保护好各控制点不被破坏,要做有明显标记,定期检查。
每次放线时,将经纬仪架设在控制点上,后视另一相应的控制点,这样依次投出纵横向三条主控制线,然后依据主控轴线,用50m/100m钢尺,按照施工图纸,分出各条轴线位置及墙柱梁位置。
主控轴的容许测角误差±6”,测距精度为1/1000,并考虑尺长、温差修正。
5.1.1.2、施工中的细部放样及标高控制(1)、根据本工程首级控制点,作主楼细部放样控制。
(2)、施工放线要求一次性投设完毕,为此施工层轴线的传递我们决定采用“吊线锤法”。
“吊线锤法”是使用较重的线锤悬吊,以每层靠近建筑周边轴线点为准,直接向各施工层悬吊引测轴线的方法。
此法经济、简易而直观。
(3)、每次施工放线,在控制主轴线弹出后,再按工长要求,加设数条辅助控制线,用以控制一些不平行于轴线的梁、柱、墙,在放线的同时,用红油漆在控制线上画上红三角并注明控制线的编号,便于今后寻找。
(4)、楼层标高控制,使用检测过的钢尺逐层向上传递,即用钢尺在底层+1.000m 起始标高线竖直向上量到施工层,并据此标高在该施工层上划出+1.000m水平线,为保证标高传递的精度,各层的标高线应由各处起始标高线向上直接量取,当高差超过一整尺时,则在该层用水准仪精确地测设第二起始标高线,作为继续向上传递的依据。
(5)、将水准仪架设在相应的施工层面上,检测由下向上传递的相应水平线上,误差应在±5mm之内。
在各层打平时,应后视两条水平线以作校核。
(6)、在每次施工平台浇砼前,待平台上的大部分工人散去时,将水准仪架设在稳定的平台上,进行抄平工作,水平点用红油漆画在钢筋高出砼面0.5m处作为施工的依据。
5.1.1.3垂直度偏移的控制(1)、层间坚向测量偏差应控制在±3mm之内,而建筑物全高(H)坚向测量偏差不应超过H<3/10000。
(2)、垂直度控制采用吊线锤法,把地面点向上传递到施工层,然后用经纬仪,根据传递的控制点,放出主轴线。
以此作为施工的依据。
5.1.1.4高程控制根据勘测设计图纸上指定的水准点,用水准仪准确地将高程引测到施工现场附近便于使用不易破损的地方,建立高程控制网。
用于监控水准点的位置应稳定不下沉,不变形。
引测高程水准点,点与点之间形成一个水准闭合网,确保高程点准确。
高程控制:采用吊钢尺法,在外墙、边柱或楼梯间吊上钢尺,于施工层架设水准仪读数,把下面标高传到施工层。
5.1.1.5测量资料:本工程均有专用测量记录手薄及各种记录表格能保证各种原始资料的完整。
内业外业资料齐全,施工中应认真注意收集整理,确保竣工时提交的资料数据准确无误。
5.1.2建筑物的变形观测建筑物在自身重量、外力和施工、运营阶段中反复荷载影响下均会产生变形,变形包括沉降、位移、倾斜等,一旦变形超出了设计允许值,就会导致钢筋扭曲而影响结构。
