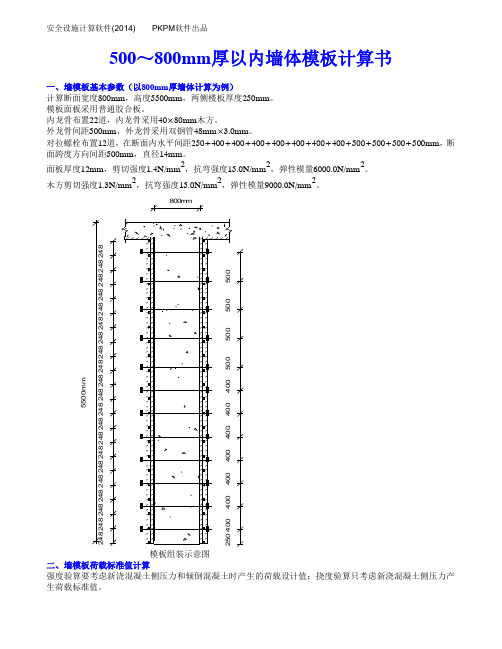

500~800mm 厚以内墙体模板计算书一、墙模板基本参数(以800mm 厚墙体计算为例)计算断面宽度800mm ,高度5500mm ,两侧楼板厚度250mm 。
模板面板采用普通胶合板。
内龙骨布置22道,内龙骨采用40×80mm 木方。
外龙骨间距500mm ,外龙骨采用双钢管48mm×3.0mm 。
对拉螺栓布置12道,在断面内水平间距250+400+400+400+400+400+400+400+500+500+500+500mm ,断面跨度方向间距500mm ,直径14mm 。
面板厚度12mm ,剪切强度1.4N/mm 2,抗弯强度15.0N/mm 2,弹性模量6000.0N/mm 2。
木方剪切强度1.3N/mm 2,抗弯强度15.0N/mm 2,弹性模量9000.0N/mm 2。
2482482482482482482482482482482482482482482482482482482482482485500m m 模板组装示意图二、墙模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:其中 γc —— 混凝土的重力密度,取25.000kN/m 3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取3.000h ; T —— 混凝土的入模温度,取20.000℃;V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ; β—— 混凝土坍落度影响修正系数,取0.850。
根据公式计算的新浇混凝土侧压力标准值 F1=28.220kN/m 2考虑结构的重要性系数0.90,实际计算中采用新浇混凝土侧压力标准值:F1=0.90×28.220=25.398kN/m 2考虑结构的重要性系数0.90,倒混凝土时产生的荷载标准值:F2=0.90×4.000=3.600kN/m 2。

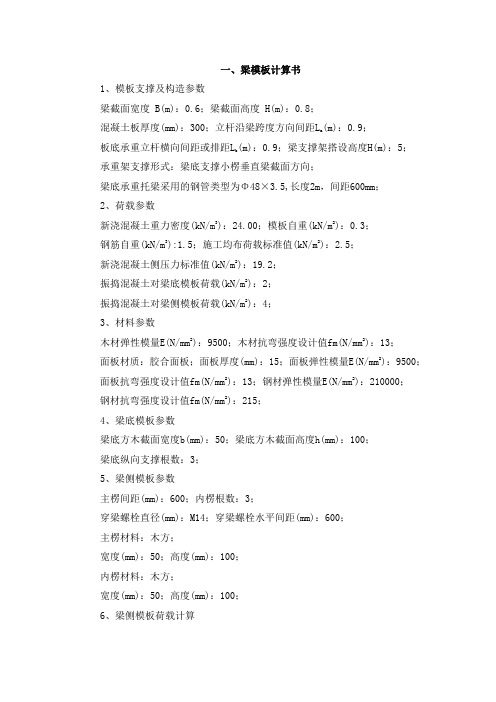

一、梁模板计算书1、模板支撑及构造参数梁截面宽度 B(m):0.6;梁截面高度 H(m):0.8;(m):0.9;混凝土板厚度(mm):300;立杆沿梁跨度方向间距La(m):0.9;梁支撑架搭设高度H(m):5;板底承重立杆横向间距或排距Lb承重架支撑形式:梁底支撑小楞垂直梁截面方向;梁底承重托梁采用的钢管类型为Φ48×3.5,长度2m,间距600mm;2、荷载参数新浇混凝土重力密度(kN/m3):24.00;模板自重(kN/m2):0.3;钢筋自重(kN/m3):1.5;施工均布荷载标准值(kN/m2):2.5;新浇混凝土侧压力标准值(kN/m2):19.2;振捣混凝土对梁底模板荷载(kN/m2):2;振捣混凝土对梁侧模板荷载(kN/m2):4;3、材料参数木材弹性模量E(N/mm2):9500;木材抗弯强度设计值fm(N/mm2):13;面板材质:胶合面板;面板厚度(mm):15;面板弹性模量E(N/mm2):9500;面板抗弯强度设计值fm(N/mm2):13;钢材弹性模量E(N/mm2):210000;钢材抗弯强度设计值fm(N/mm2):215;4、梁底模板参数梁底方木截面宽度b(mm):50;梁底方木截面高度h(mm):100;梁底纵向支撑根数:3;5、梁侧模板参数主楞间距(mm):600;内楞根数:3;穿梁螺栓直径(mm):M14;穿梁螺栓水平间距(mm):600;主楞材料:木方;宽度(mm):50;高度(mm):100;内楞材料:木方;宽度(mm):50;高度(mm):100;6、梁侧模板荷载计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24kN/m3;t -- 新浇混凝土的初凝时间,取4h;T -- 混凝土的入模温度,取20℃;V -- 混凝土的浇筑速度,取2.5 m/h;H -- 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取0.8m;β1-- 外加剂影响修正系数,取1;β2-- 混凝土坍落度影响修正系数,取1.15。
近年来,全国范围内发生因模板高支架坍塌而导致重大恶性事故多起,因此对此方面的安全监理工作应特别引起施工现场人员的重视。
根据《建设工程安全生产管理条例》和建设部建质〔2004〕213号文件《危险性较大工程安全专项施工方案编制及专家论证审查办法》要求,模板工程施工前施工单位应当单独编制安全专项施工方案,对水平砼构件模板支撑系统高度超过8m或跨度超过18m,施工总荷载大于10KN/m2或集中荷载大于15KN/m2的模板支撑系统必须由建筑施工企业组织不少于5人的专家组,对编制的安全专项施工方案进行论证审查。
1. 工程概况由南京图腾置业发展有限公司开发的大观·天地MALL项目位于南京市下关区建宁路300号,东邻阅江楼、静海寺,西面热河路,北抵郑和路,为阅江楼旅游观光风景区的一个重要组成部分。
中庭大圆井字梁,截面500×2000,跨度27m,支模架高度17m;影剧院屋面梁截面550×2100,板厚200,跨度17m,支模架高度11m。
2. 高支架搭设方案结合本工程的结构形式和施工特点(26-35轴线屋顶构架模板支撑体系属于大跨度高支模,其搭设方案:2.1整体钢管排架采用48×3.0钢管,竖向立杆间距不大于800×800,水平连杆双向在离楼面上150设扫地杆,以上水平连杆1500每步设置,大圆弧处井字量扫地杆150设置,以上每步1450到-0.1顶紧再按每步1450到 5.7顶紧再每步1200到梁底。
小影剧院550×2100的每步1250到15.7处顶紧每步1250到梁底。
支撑架与整体排架连接要连接牢固。
2.2框架梁小影剧院550×2100实行梁宽方向竖向立杆间距500+300+500即两侧从楼面到楼板底及梁顶面,中间加二根立杆从楼面到梁底,顺梁方向立杆间距统一按800设置,如果梁底中间加一根立杆从楼面到梁底,顺梁方向立杆间距按400设置,梁处水平杆按每步1250搭设在中间砼梁顶紧支撑架与整体排架连接处要连接牢固。
梁模板扣件钢管高支撑架计算书计算依据1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
计算依据2《施工技术》2002.3.《扣件式钢管模板高支撑架设计和使用安全》(杜荣军)。

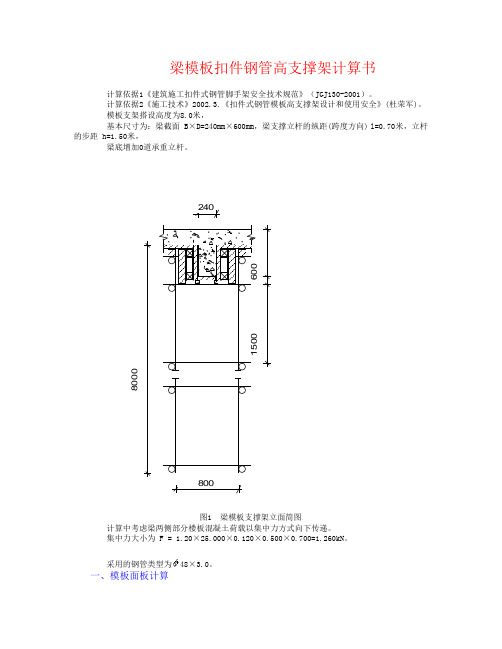

模板支架搭设高度为8.0米,基本尺寸为:梁截面 B ×D=240mm ×600mm ,梁支撑立杆的纵距(跨度方向) l=0.70米,立杆的步距 h=1.50米,梁底增加0道承重立杆。
8000图1 梁模板支撑架立面简图计算中考虑梁两侧部分楼板混凝土荷载以集中力方式向下传递。
集中力大小为 F = 1.20×25.000×0.120×0.500×0.700=1.260kN 。
采用的钢管类型为48×3.0。
一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。
模板面板的按照多跨连续梁计算。
作用荷载包括梁与模板自重荷载,施工活荷载等。
1.荷载的计算:(1)钢筋混凝土梁自重(kN/m):q1 = 25.000×0.600×0.700=10.500kN/m(2)模板的自重线荷载(kN/m):q2 = 0.500×0.700×(2×0.600+0.240)/0.240=2.100kN/m(3)活荷载为施工荷载标准值与振捣混凝土时产生的荷载(kN):经计算得到,活荷载标准值 P1 = (1.000+2.000)×0.240×0.700=0.504kN均布荷载 q = 1.20×10.500+1.20×2.100=15.120kN/m集中荷载 P = 1.4×0.504=0.706kN面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 70.00×1.80×1.80/6 = 37.80cm3;I = 70.00×1.80×1.80×1.80/12 = 34.02cm4;A计算简图2.17经过计算得到从左到右各支座力分别为N1=2.167kNN2=2.167kN最大弯矩 M = 0.151kN.m最大变形 V = 0.4mm(1)抗弯强度计算经计算得到面板抗弯强度计算值 f = 0.151×1000×1000/37800=3.995N/mm2面板的抗弯强度设计值 [f],取15.00N/mm2;面板的抗弯强度验算 f < [f],满足要求!(2)抗剪计算 [可以不计算]截面抗剪强度计算值 T=3×2167.0/(2×700.000×18.000)=0.258N/mm2截面抗剪强度设计值 [T]=1.40N/mm2抗剪强度验算 T < [T],满足要求!(3)挠度计算面板最大挠度计算值 v = 0.413mm面板的最大挠度小于240.0/250,满足要求!二、梁底支撑木方的计算(一)梁底木方计算按照三跨连续梁计算,最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:均布荷载 q = 2.167/0.700=3.096kN/m最大弯矩 M = 0.1ql2=0.1×3.10×0.70×0.70=0.152kN.m最大剪力 Q=0.6×0.700×3.096=1.300kN最大支座力 N=1.1×0.700×3.096=2.384kN木方的截面力学参数为本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 4.00×9.00×9.00/6 = 54.00cm3;I = 4.00×9.00×9.00×9.00/12 = 243.00cm4;(1)木方抗弯强度计算抗弯计算强度 f=0.152×106/54000.0=2.81N/mm2木方的抗弯计算强度小于13.0N/mm2,满足要求!(2)木方抗剪计算 [可以不计算] 最大剪力的计算公式如下:Q = 0.6ql 截面抗剪强度必须满足:T = 3Q/2bh < [T]截面抗剪强度计算值 T=3×1300/(2×40×90)=0.542N/mm 2 截面抗剪强度设计值 [T]=1.60N/mm 2木方的抗剪强度计算满足要求!(3)木方挠度计算最大变形 v =0.677×2.580×700.04/(100×9500.00×2430000.0)=0.182mm木方的最大挠度小于700.0/250,满足要求!三、梁底支撑钢管计算 (一) 梁底支撑横向钢管计算横向支撑钢管按照集中荷载作用下的连续梁计算。
索理思(珠海)新建项目建筑安装B标段模板高支模(5M≤H<8M)安全专项施工方案编制人:职务:校对人:职务:审核人:职务:审批人:职务:目录第一章工程概况--------------------------------------------------- 2一、工程概况--------------------------------------------------- 2二、施工要求--------------------------------------------------- 3三、技术保证条件----------------------------------------------- 3第二章编制依据--------------------------------------------------- 4第三章施工计划--------------------------------------------------- 5一、施工进度计划----------------------------------------------- 5二、材料与设备计划--------------------------------------------- 5第四章施工工艺技术----------------------------------------------- 8一、技术参数--------------------------------------------------- 8二、工艺流程--------------------------------------------------- 8三、施工方法--------------------------------------------------- 8四、检查验收-------------------------------------------------- 20第五章施工安全保证措施------------------------------------------ 22一、组织保障-------------------------------------------------- 22二、技术措施-------------------------------------------------- 25三、监测监控-------------------------------------------------- 31四、应急预案-------------------------------------------------- 33第六章劳动力计划------------------------------------------------ 34一、专职安全生产管理人员-------------------------------------- 34二、所需劳动力安排-------------------------------------------- 35第七章计算书及相关图纸------------------------------------------ 35一、计算书---------------------------------------------------- 35二、节点图------------------------------------- 错误!未定义书签。
(完整版)钢模板计算书主墩⼤块钢模验算书⼀、薄壁墩概况1、两河⼝下游永久交通⼤桥主线2#、3#桥墩均采⽤双薄壁墩,薄壁墩宽8.0m ,厚2.0m ,双壁中⼼间距6.0m ,双壁净距为4.0m ; 2#墩⾝⾼度50m ,3#墩⾝⾼度54m 。
2、每次浇筑节段⾼度:4.5m (3.0m+1.5m )。
⼆、薄壁墩模板设计1、按⾼度分为1.5m 、3.0m 两种模板,1.5m ⾼度的设8套,3.0m ⾼度的设4套。
2、块件组合:⼀套1.5m ⾼模板包括800×150cm ⼤板两块、200×150cm ⼤板两块;⼀套3.0m ⾼模板包括800×300cm ⼤板两块、200×300cm ⼤板两块。
模板构造:⾯板采⽤6mm 钢板,背⾯设置竖向⼩肋(100×5mm 扁钢/间距0.25m ),每隔0.5m ⾼度设置⼀层⼯10#⼯字钢⽔平肋,模板最外侧采⽤2[10#槽钢作竖向背杠,平向间距1.2m 。
详见构造设计图。
三、模板验算依据1、计算依据:⑴、《公路桥涵施⼯规范》对模板的相关要求;⑵、《路桥施⼯计算⼿册》对模板计算的相关说明。
2、荷载组合:⑴、强度校核:新浇砼对侧模板的压⼒+振捣砼产⽣的荷载⑵、挠度验算:新浇砼对侧模板的压⼒⑶、采⽤Q235钢材:轴向应⼒:140 1.25()175MPa ?=提⾼系数弯曲应⼒:145 1.25()181MPa ?=提⾼系数剪应⼒: 85 1.25()106MPa ?=提⾼系数弹性模量:52.110E MPa =?3、变形量控制值:结构外露模板,其挠度值为≤L/400钢模⾯板变形≤1.5mm钢模板的钢棱、柱箍变形≤L/500四、模板验算1、荷载⑴混凝⼟浇筑速度:两岸主墩的浇筑⾯混凝⼟供应速度为15~243/m h ,因两薄壁墩的断⾯为322m ,故浇筑速度为:0.469~0.75/m h ,从偏于安全考虑,下述计算中浇筑速度取值为0.75/m h 。
一区15.22米高8mm楼板扣件钢管模板支架计算书依据规范:《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工木脚手架安全技术规范》JGJ 164-2008计算参数:钢管强度为205.0 N/mm2,钢管强度折减系数取0.80。
模板支架搭设高度为15.22m,立杆的纵距 b=0.70m,立杆的横距 l=0.70m,立杆的步距 h=1.50m。
面板厚度8mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2。
内龙骨采用40×90mm木方,间距200mm,木方剪切强度1.3N/mm2,抗弯强度15.0N/mm2,弹性模量9000.0N/mm2。
梁顶托采用双钢管φ48×2.8mm。
模板自重0.20kN/m2,混凝土钢筋自重25.10kN/m3。
倾倒混凝土荷载标准值0.00kN/m2,施工均布荷载标准值2.50kN/m2。
扣件计算折减系数取0.80。
图1 楼板支撑架立面简图图2 楼板支撑架荷载计算单元按照模板规范4.3.1条规定确定荷载组合分项系数如下:由可变荷载效应控制的组合S=1.2×(25.10×0.08+0.20)+1.40×2.50=6.150kN/m2由永久荷载效应控制的组合S=1.35×25.10×0.08+0.7×1.40×2.50=5.161kN/m2由于可变荷载效应控制的组合S最大,永久荷载分项系数取1.2,可变荷载分项系数取1.40采用的钢管类型为φ48×2.8。
钢管惯性矩计算采用 I=π(D4-d4)/64,抵抗距计算采用 W=π(D4-d4)/32D。
一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。
高大模板的确定和荷载计算方法一、高支模的定义:水平混凝土构件模板支撑系统高度超过8m,或跨度大于18m,均荷载大于10kN/m2,或集中线荷载大于15kN/m的模板支撑系统。
二、均荷载的计算方法:(一)荷载的组成均荷载=永久荷载(钢筋砼自重+模板木方的自重)×分项系数+施工均布活荷载×分项系数钢筋砼自重=板厚(m)×25KN/m3(25KN/m3为钢筋砼比重换算成KN/m3为单位,在计算均荷载时钢筋砼比重取值为25KN/m3。
)模板木方的自重:0.3KN/m2(计算均荷载时取值为0.3KN/m2)施工均布活荷载:2KN/m2分项系数:永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4例:(25×M+0.3)+2=10M=[(10-1.4x3)/1.2-0.3]/25=0.228米,取整M=228㎝即板厚达到或超过228㎝时需要专家论证。
三、集中线荷载的计算方法(一)荷载的组成集中线荷载=永久荷载(钢筋砼自重+模板木方的自重)×分项系数+施工均布活荷载×分项系数钢筋砼自重=梁的截面积(m2)×26KN/m3(26KN/m3为钢筋砼比重换算成KN/m3为单位,在计算集中线荷载时钢筋砼比重取值为26KN/m3。
)模板木方的自重=梁截面模板的周长(m)×0.5KN/m2(计算集中线荷载时取值为0.5KN/m2)施工均布活荷载=梁宽m×3KN/m2分项系数永久荷载分项系数取1.2;施工均布活荷载分项系数取1.4例:梁高700,梁宽7001.2x[0.70x0.70x26+(0.70+0.7+0.70)*0.50]+0.70x3x1.40=19. 488<20梁高1000,梁宽500[1.0x0.50x25+(1.0+1.0+0.50)*0.50]+0.50x2=14.75<15梁高900,梁宽6001.2x[0.90x0.60x26+(0.90+0.90+0.60)*0.50]+0.60x3x1.40=20 .808>20需论证。
盘扣式板模板支撑计算书————————————————————————————————作者:————————————————————————————————日期:盘扣式模板支撑计算书一、模板支架选型由于其中模板支撑架高3.6米,为确保施工安全,编制本专项施工方案。
设计范围包括:楼板,长*宽=8m*8m,厚0.25m。
根据本工程实际情况,结合施工单位现有施工条件,3#和4#楼地下室区域选择盘扣式钢管脚手架作为模板支架的搭设材料,进行相应的设计计算。
二、搭设方案(一)基本搭设参数模板支架高H为3.6m,立杆步距h(上下水平杆轴线间的距离)取1.8m,立杆纵距l取0.9m,横距l b取0.9m。
立杆伸出顶层横向水平杆中心线至模板支撑点的自由长a度a取0.2m。
整个支架的简图如下所示。
模板底部的方木,截面宽40mm,高80mm,布设间距0.2m。
(二)材料及荷载取值说明本支撑架使用Φ48 *3mm钢管,钢管壁厚不得小于3mm,钢管上严禁打孔;采用的扣件,应经试验,在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
模板支架承受的荷载包括模板及支架自重、新浇混凝土自重、钢筋自重,以及施工人员及设备荷载、振捣混凝土时产生的荷载等。
三、板模板支架的强度、刚度及稳定性验算荷载首先作用在板底模板上,按照"底模→底模方木/钢管→横向水平钢管→可调托座→立杆→基础"的传力顺序,分别进行强度、刚度和稳定性验算。
其中,取与底模方木平行的方向为纵向。
(一)板底模板的强度和刚度验算模板按三跨连续梁计算,如图所示:(1)荷载计算,按单位宽度折算为线荷载。
此时,模板的截面抵抗矩为:w=1000?72/6=4.82?04mm3;模板自重标准值:x1=0.3? =0.3kN/m;新浇混凝土自重标准值:x2=0.25?4? =6kN/m;板中钢筋自重标准值:x3=0.25?.1? =0.275kN/m;施工人员及设备活荷载标准值:x4=1? =1kN/m;振捣混凝土时产生的荷载标准值:x5=2?=2kN/m。
一、墙模板计算墙模板的背部支撑由两层龙骨组成:直接支撑模板的为内龙骨,用以支撑内层龙骨的为外龙骨。
组装墙体模板时,通过穿墙螺栓将墙体两侧模板拉结,每个穿墙螺栓成为主龙骨的支点。
根据《建筑施工手册》,当采用溜槽、串筒、导管或容量为0.2m3以下的运输器具时,倾倒混凝土产生的荷载标准值为2kN/m2。
本工程用泵车浇筑,但局部需用塔吊配合料斗浇筑,料斗容量为0.2~0.8m³,倾倒混凝土产生的荷载标准值为4kN/m2,出于安全考虑,计算中采用的荷载标准值为4kN/m2。
1、基本参数内楞间距(mm):250;穿墙螺栓水平间距(mm):600;外楞间距(mm):600;穿墙螺栓竖向间距(mm):600;对拉螺栓直径(mm):M14;2、外楞信息外楞材料:圆钢管;外楞合并根数:2;直径(mm):48;壁厚(mm):3.5;3、内楞信息内楞材料:木方;宽度(mm):50;高度(mm):100;4、面板参数面板类型:胶合面板;面板厚度(mm):15;面板弹性模量(N/mm2):9500;面板抗弯强度设计值fc(N/mm2):13;5、木方和钢楞方木抗弯强度设计值fc(N/mm2):13;方木弹性模量E(N/mm2):9000;钢楞弹性模量E(N/mm2):210000;钢楞抗弯强度设计值fc(N/mm2):215;6、荷载计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ--混凝土的重力密度,取24kN/m3;t--新浇混凝土的初凝时间,取4h;T--混凝土的入模温度,取20℃;V--混凝土的浇筑速度,取2.5m/h;(最长段侧墙长40m,宽0.35m,每小时浇筑36m³,36/(40×0.35)=2.571)H--模板计算高度,取5.15m;β1--外加剂影响修正系数,取1;β2--混凝土坍落度影响修正系数,取1.15。
F=0.22γtβ1β2V1/2=0.22×24×4×1×1.15×5.2=38.4kN/m2F=γH=24×5.15=123.6kN/m2取较小值作为新浇混凝土侧压力标准值F1=38.4kN/m2;7、墙模板内外楞的计算(1)、内楞间距侧板计算宽度取1000mm,假设内楞间距为300mm,则:l/h=300/15=20,查《建筑施工计算手册》表8-28,l/h>13.5,由挠度控制:l/400=0.677ql4/100EI=0.677×38.4×l4×12/(100×9000×1000×153)移项化简得:l=289mm,取内楞间距为250mm。
(2)、外楞间距q=38.4×300/1000=11.52N/mm假设外楞间距为600mm,则:l/h=600/100=6,查《建筑施工计算手册》表8-28,l/h<13,故由剪力控制:0.6ql=bh,0.6×11.52×l=50×100,移项化简得:l=723mm,取l=600mm。
(3)、内楞验算内楞直接承受模板传递的荷载,按照均布荷载作用下的三跨连续梁计算。
本工程中,内楞采用木方,宽度50mm,高度100mm,截面抵抗矩W和截面惯性矩I分别为:W=50×100×100/6=83333mm3;I=50×100×100×100/12=4166667mm4;(4)、内楞的强度验算内楞最大弯矩按下式计算:M=0.1ql2=0.1×11.628×0.62=418608N·mm其中,M--内楞计算最大弯矩;l--计算跨度(外楞间距):l=600mm;新浇混凝土侧压力设计值q: 1.2×38.4×0.25×0.9=10.368kN/㎡;1: 1.4×4×0.25×0.9=1.26kN/㎡;倾倒混凝土侧压力设计值q2q=10.368+1.26=11.628kN/㎡;内楞的抗弯强度应满足下式:σ=M/W<f其中,σ--内楞承受的应力(N/mm2);W--内楞的截面抵抗矩(mm3),W=83333 mm3;f--内楞的抗弯强度设计值(N/mm2);f=13.000N/mm2;内楞的抗弯强度计算值:σ=418608/83333=5.02N/mm2;内楞的抗弯强度设计值:f=13N/mm2;σ=5.02N/mm2<f=13N/mm2,满足要求!(5)、内楞的挠度验算根据《建筑施工手册》,刚度验算采用标准荷载,不考虑振动荷载作用。
挠度计算公式如下:ω=ql4/150EI=9.6×6004/(150×9000×4166667)=0.22mm其中,q--作用在次楞上的线荷载(kN/m):q=38.4×0.25=9.6KN/m;l--计算跨度(外楞间距):l=600mm;E—内楞弹性模量:E=9000N/mm2;I—内楞的截面惯性矩;=l/400=600/400=1.5mm;最大允许挠度值:ω允最大挠度计算值0.22mm小于最大允许挠度值1.5mm,满足要求!8、外楞外楞的作用主要是加强各部分的连接及模板的整体刚度,不是一种受力构件,按支承内楞需要设置,外楞间距600mm,不再进行计算。
9、面板验算(1)面板强度验算当墙侧模板采用木模板时,支撑在内楞上一般按三跨连续梁计算,其最大弯矩Mmax按下式计算:Mmax=0.1ql2其中,M--最大弯矩;l—内楞间距:l=250mm;新浇混凝土侧压力设计值q1:38.4×1.2×0.9=41.472kN/㎡;倾倒混凝土侧压力设计值q2:4×1.4×0.9=5.04kN/㎡;Q=q1+q2=41.472+5.04=46.512kN/m其中0.90为按《施工手册》取的临时结构折减系数。
面板的最大弯矩:Mmax=0.1×46.512×0.252=0.291K N·m;按以下公式进行面板抗弯强度验算:σ=M/W<f其中,σ--面板承受的应力(N/mm2);M--面板计算最大弯矩(N·mm);W--面板的截面抵抗矩:W=bh2/6=1000×15×15/6=3.75×104mm3;f--面板截面的抗弯强度设计值(N/mm2);f=13.000N/mm2;模板承受的应力:σ=M/W=0.291×106/3.7×104=7.87N/mm2<f=13N/mm2;故知,强度满足要求!(2)面板挠度验算根据《建筑施工手册》,挠度验算采用标准荷载,不考虑振动荷载作用。
模板挠度计算公式如下:ω=ql4/150EI=38.4×2504/(150×9500×168750)=0.624mm其中,q--作用在模板上的均布荷载:q=38.4N/mm;l--计算跨度(内楞间距):l=250mm;E--面板的弹性模量:E=9500N/mm2;I--面板的截面惯性矩:I=600×153/12=168750mm4;最大允许挠度值:ω允=l/400=250/400=0.625mm;最大挠度计算值0.624mm小于最大允许挠度值0.625mm,满足要求!10、穿墙螺栓计算螺栓采用M14,外墙采用止水螺栓,内墙采用普通螺栓。
计算公式如下:P=F×A=38400×0.6×0.6=13824N其中 P -- 穿墙螺栓所受的拉力(N);A -- 穿墙螺栓有效面积(mm2);F -- 混凝土的侧压力(KN/m2);查《建筑施工计算手册》表8-11得:穿墙螺栓M14容许拉力为17800N>13824N,满足要求!二、板模板计算书1、模板支架参数横向间距或排距(m):0.9;纵距(m):0.9;模板支架搭设高度(m):5.15;采用的钢管(mm):Φ48×3.5 ;托梁为U型钢托;2、荷载参数模板与木板自重(kN/m2):0.5;混凝土自重(kN/m3):24;钢筋自重(kN/m3):1.1;施工均布荷载标准值(kN/m2):2.5;振捣混凝土时产生的荷载(kN/m2):2;3、材料参数面板采用胶合面板,厚度为15mm;板底支撑采用方木;面板弹性模量E(N/mm2):9500;面板抗弯强度设计值(N/mm2):13;木方弹性模量E(N/mm2):9500;木方抗弯强度设计值(N/mm2):13;钢材弹性模量E(N/mm2):210000;钢材抗弯强度设计值fm(N/mm2):215;木方的间隔距离(mm):500;木方的截面宽度(mm):50;木方的截面高度(mm):100。
4、模板面板计算模板面板为受弯构件,按三跨连续梁对面板进行验算其抗弯强度和刚度模板面板的截面惯性矩I和截面抵抗矩W分别为:W=1000×15×15/6=37500mm3;I=1000×15×15×15/12=281250mm4;模板面板的按照三跨连续梁计算。
(1)、荷载计算由于模板及其支架中不确定因素较多,荷载取值难以准确,不考虑荷载设计值的折减,模板宽度取值为1000mm,厚度15mm,混凝土板厚120mm。
静荷载为模板、混凝土及钢筋的自重(kN/m):q1 =(0.5+24+1.1)×1.2=30.72kN/m;(2)活荷载为施工人员及设备荷载、振捣荷载(kN/m):q2 =(2.5+2)×1.4=6.3kN/m;q=(30.72+6.3)×0.12=4.44kN/m(2)、强度计算计算公式如下:M=0.1ql2=0.1×4.44×5002=111000N·mm面板最大应力计算值σ=M/W=111000/37500 =2.96N/mm2;面板的抗弯强度设计值[f]=13N/mm2;面板的最大应力计算值为2.96N/mm2小于面板的抗弯强度设计值 13 N/mm2,满足要求!(3)、挠度计算挠度计算公式为:ω=0.677ql4/(100EI)≤[ω]=l/250ω=0.677×4.44×5004/(100×9500×281250)=0.7mm;面板最大允许挠度 [ω]=500/250=2mm;面板的最大挠度计算值0.7mm小于面板的最大允许挠度2mm,满足要求!5、模板支撑方木的计算方木按照三跨连续梁计算,截面惯性矩I和截面抵抗矩W分别为:W=b×h2/6=50×100×100/6=83333mm3;I=b×h3/12=50×100×100×100/12=4166667mm4;(1)、荷载计算静荷载为模板、混凝土及钢筋的自重(kN/m):q1 =(0.5+24+1.1)×1.2=30.72kN/m;活荷载为施工人员及设备荷载、振捣荷载(kN/m):q2 =(2.5+2)×1.4=6.3kN/m;q=(30.72+6.3)×0.12=4.44kN/m(2)、强度验算计算公式如下:M=0.1ql2均布荷载q=4.44×0.5=2.22kN/m;最大弯矩M=0.1ql2=0.1×2.22×5002=55500kN·m;方木最大应力计算值σ=M/W=55500/83333=0.67N/mm2;方木的抗弯强度设计值[f]=13.000N/mm2;最大应力计算值为0.66N/mm2小于设计值13N/mm2,满足要求!(3)、挠度验算计算公式如下:ω=0.677ql4/(100EI)≤[ω]=l/250均布荷载q=4.44×0.5=2.22kN/m;最大挠度计算值:ω=0.677×2.22×5004/(100×9500×4166666.667)=0.024mm;最大允许挠度[ω]=500/250=2mm;方木的最大挠度计算值0.024mm 小于方木的最大允许挠度2mm,满足要求!6、托梁计算托梁按照集中荷载作用下的三跨连续梁计算;(1)、荷载计算静荷载为模板、混凝土及钢筋的自重(kN/m):q1 =(0.5+24+1.1)×1.2=30.72kN/m;活荷载为施工人员及设备荷载、振捣荷载(kN/m):q2 =(2.5+2)×1.4=6.3kN/m;q=(30.72+6.3)×0.12=4.44kN/m支架纵横跨距均为0.9m,板底木楞间距0.5m,主龙骨间距0.9m,托梁受到的集中应力为:P=4.44×0.5×0.9=2.998kN·m最大弯矩M=0.175Pl=0.175×1.998×0.9=314685N·mm;最大应力σ=314685/5080=62N/mm2;支撑抗弯设计强度[f]=215 N/mm2;满足要求。
