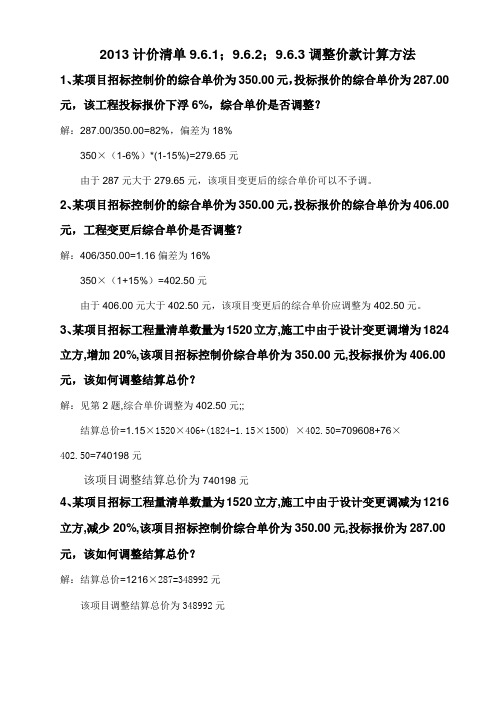

2013计价清单9.6.1;9.6.2;9.6.3调整价款计算方法
1、某项目招标控制价的综合单价为350.00元,投标报价的综合单价为287.00元,该工程投标报价下浮6%,综合单价是否调整?
解:287.00/350.00=82%,偏差为18%
350×(1-6%)*(1-15%)=279.65元
由于287元大于279.65元,该项目变更后的综合单价可以不予调。
2、某项目招标控制价的综合单价为350.00元,投标报价的综合单价为406.00元,工程变更后综合单价是否调整?
解:406/350.00=1.16偏差为16%
350×(1+15%)=402.50元
由于406.00元大于402.50元,该项目变更后的综合单价应调整为402.50元。
3、某项目招标工程量清单数量为1520立方,施工中由于设计变更调增为1824立方,增加20%,该项目招标控制价综合单价为350.00元,投标报价为406.00元,该如何调整结算总价?
解:见第2题,综合单价调整为402.50元;;
结算总价=1.15×1520×406+(1824-1.15×1500) ×402.50=709608+76×
402.50=740198元
该项目调整结算总价为740198元
4、某项目招标工程量清单数量为1520立方,施工中由于设计变更调减为1216立方,减少20%,该项目招标控制价综合单价为350.00元,投标报价为287.00元,该如何调整结算总价?
解:结算总价=1216×287=348992元
该项目调整结算总价为348992元。
《2013工程量清单计价规范》GB50500-20131总则1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
《2013 工程量清单计价规范》GB50500-20131 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
1.0.8措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2013年清单计价规范GB50500-20131总则1.0.1为规范工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》,制定本规范。
1.0.2 本规范适用于建设工程发承包及其实施阶段的计价活动。
1.0.3建设工程发承包及其实施阶段的工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对应由具有专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及其实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及其实施阶段的计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
2013年工程量清单计价规范1总则1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。

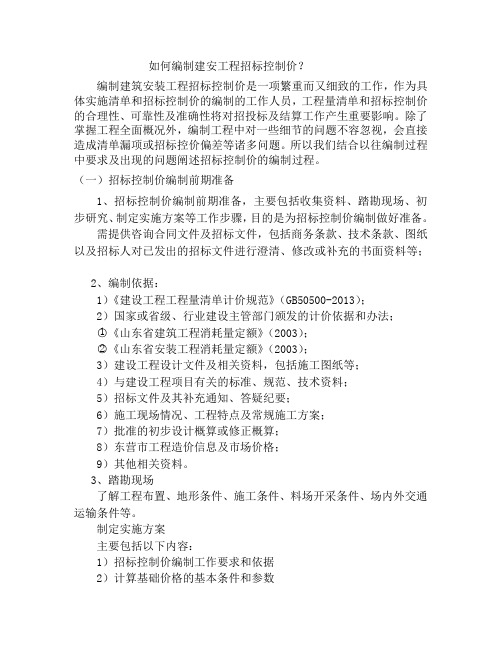

如何编制建安工程招标控制价?编制建筑安装工程招标控制价是一项繁重而又细致的工作,作为具体实施清单和招标控制价的编制的工作人员,工程量清单和招标控制价的合理性、可靠性及准确性将对招投标及结算工作产生重要影响。
除了掌握工程全面概况外,编制工程中对一些细节的问题不容忽视,会直接造成清单漏项或招标控价偏差等诸多问题。
所以我们结合以往编制过程中要求及出现的问题阐述招标控制价的编制过程。
(一)招标控制价编制前期准备1、招标控制价编制前期准备,主要包括收集资料、踏勘现场、初步研究、制定实施方案等工作步骤,目的是为招标控制价编制做好准备。
需提供咨询合同文件及招标文件,包括商务条款、技术条款、图纸以及招标人对已发出的招标文件进行澄清、修改或补充的书面资料等;2、编制依据:1)《建设工程工程量清单计价规范》(GB50500-2013);2)国家或省级、行业建设主管部门颁发的计价依据和办法;○1《山东省建筑工程消耗量定额》(2003);○2《山东省安装工程消耗量定额》(2003);3)建设工程设计文件及相关资料,包括施工图纸等;4)与建设工程项目有关的标准、规范、技术资料;5)招标文件及其补充通知、答疑纪要;6)施工现场情况、工程特点及常规施工方案;7)批准的初步设计概算或修正概算;8)东营市工程造价信息及市场价格;9)其他相关资料。
3、踏勘现场了解工程布置、地形条件、施工条件、料场开采条件、场内外交通运输条件等。
制定实施方案主要包括以下内容:1)招标控制价编制工作要求和依据2)计算基础价格的基本条件和参数3)计算招标控制价工程单价所采用的标准和有关取费数据4)编制、校审人员安排及计划工作量5)招标控制价编制进度及最终招标控制价的提交时间(二)工程量清单编制(1)分部分项工程量清单工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单组成。
其中,分部分项工程量清单应表明拟建工程的全部分项实体工程名称和相应数量。
《2013工程量清单计价规范》GB50500-20131 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2013 年建设工程工程量清单计价规范》GB50500-20132013 工程量清单计价规范》GB50500-20131 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
<2013工程量清单计价规范》GB50500-20131总则1.0.1为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据中华人民共和国建筑法》、中华人民共和国合同法》、中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
