地下室桩头防水技术交底--
- 格式:doc
- 大小:25.00 KB
- 文档页数:2
地下室防水工程技术交底地下室防水工程技术交底是指在地下室施工前,施工方与监理方、设计方和业主方进行技术沟通和确认,以确保地下室防水工程的质量和安全。
下面将从地下室防水工程的选择、施工工艺、材料选用、验收标准和保养维护等方面进行详细介绍。
一、地下室防水工程的选择1.1 选择适合地下室结构的防水工程技术,如柔性防水材料、刚性防水材料等。
1.2 考虑地下室周围环境和地质条件,选择合适的防水工程方案,如外挂式防水、内侧防水等。
1.3 根据地下室用途和设计要求,选择符合要求的防水工程技术,如抗渗防水、抗压防水等。
二、地下室防水工程的施工工艺2.1 在施工前进行地下室结构和周围环境的勘察,制定详细的施工方案。
2.2 采用专业的施工队伍和先进的施工设备,确保施工质量和进度。
2.3 在施工过程中及时进行质量检查和监控,保证防水工程的施工质量。
三、地下室防水工程的材料选用3.1 选择符合国家标准和地下室设计要求的防水材料,如聚氯乙烯防水卷材、高分子抗渗材料等。
3.2 根据地下室结构和周围环境的特点,选择适合的防水材料,如耐候性好、耐腐蚀性强的材料。
3.3 在材料选用过程中,要注重材料的质量和性能,避免使用劣质材料影响防水工程的效果。
四、地下室防水工程的验收标准4.1 制定严格的防水工程验收标准,包括防水层厚度、质量、抗渗性能等方面。
4.2 进行防水工程的验收时,要邀请设计方、监理方和业主方共同参与,确保验收结果的客观性和公正性。
4.3 对于不符合验收标准的地下室防水工程,要及时整改并重新验收,确保工程质量符合要求。
五、地下室防水工程的保养维护5.1 在地下室投入使用后,定期对防水工程进行检查和维护,及时发现并处理漏水等问题。
5.2 对于防水工程的损坏和老化部位,要及时修补或更换,确保地下室防水效果持久稳定。
5.3 做好地下室防水工程的保养工作,延长防水材料的使用寿命,减少维修成本和工程损失。
综上所述,地下室防水工程技术交底是地下室施工中至关重要的环节,只有通过技术沟通和确认,才能确保地下室防水工程的质量和安全,为地下室使用提供可靠的保障。

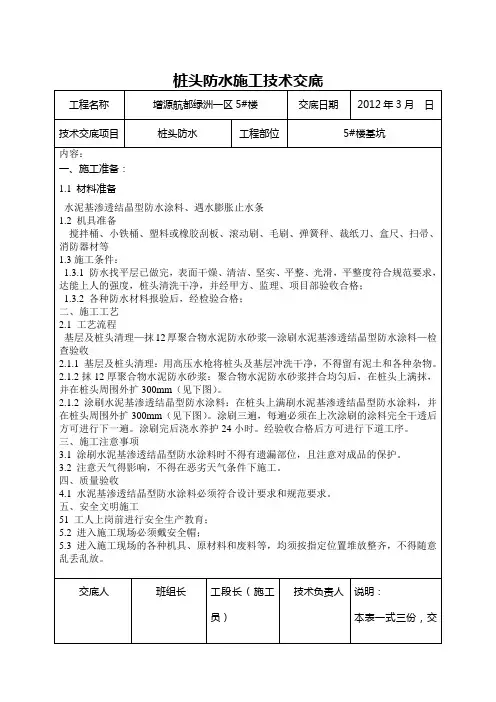

桩头防水施工技术交底工程名称增源航都绿洲一区5#楼交底日期2012年3月日技术交底项目桩头防水工程部位5#楼基坑内容:一、施工准备:1.1 材料准备水泥基渗透结晶型防水涂料、遇水膨胀止水条1.2 机具准备搅拌桶、小铁桶、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、裁纸刀、盒尺、扫帚、消防器材等1.3施工条件:1.3.1 防水找平层已做完,表面干燥、清洁、坚实、平整、光滑,平整度符合规范要求,达能上人的强度,桩头清洗干净,并经甲方、监理、项目部验收合格;1.3.2 各种防水材料报验后,经检验合格;二、施工工艺2.1 工艺流程基层及桩头清理—抹12厚聚合物水泥防水砂浆—涂刷水泥基渗透结晶型防水涂料—检查验收2.1.1 基层及桩头清理:用高压水枪将桩头及基层冲洗干净,不得留有泥土和各种杂物。
2.1.2抹12厚聚合物水泥防水砂浆:聚合物水泥防水砂浆拌合均匀后,在桩头上满抹,并在桩头周围外扩300mm(见下图)。
2.1.2 涂刷水泥基渗透结晶型防水涂料:在桩头上满刷水泥基渗透结晶型防水涂料,并在桩头周围外扩300mm(见下图)。
涂刷三遍,每遍必须在上次涂刷的涂料完全干透后方可进行下一遍。
涂刷完后浇水养护24小时。
经验收合格后方可进行下道工序。
三、施工注意事项3.1 涂刷水泥基渗透结晶型防水涂料时不得有遗漏部位,且注意对成品的保护。
3.2 注意天气得影响,不得在恶劣天气条件下施工。
四、质量验收4.1 水泥基渗透结晶型防水涂料必须符合设计要求和规范要求。
五、安全文明施工51 工人上岗前进行安全生产教育;5.2 进入施工现场必须戴安全帽;5.3 进入施工现场的各种机具、原材料和废料等,均须按指定位置堆放整齐,不得随意乱丢乱放。
交底人年月日班组长年月日工段长(施工员)年月日技术负责人年月日说明:本表一式三份,交底人接交人各一份,存档一份为技术资料。
桩头防水施工技术交底工程名称增源航都绿洲一区5#楼交底日期2012年3月日技术交底项目桩头防水工程部位5#楼基坑内容:5.4 控制施工噪音,减少对周围环境的干扰。
地下室防水工程技术交底一、项目背景地下室防水工程是在建筑工程中非常重要的一项工作,它能够有效防止地下室受到地下水的侵蚀和渗透,保证地下室的干燥和安全。
本次技术交底旨在详细介绍地下室防水工程的施工方法、材料选用、质量要求等相关内容,以确保工程质量和施工安全。
二、施工方法1. 地下室防水工程采用分层防水法进行施工,具体步骤如下:a. 地下室墙体和地面清理干净,确保无杂物和油污。
b. 将墙体和地面表面进行打磨,确保平整光滑。
c. 在墙体和地面表面涂刷一层底漆,增强附着力。
d. 根据设计要求,选择合适的防水材料进行施工,如聚氨酯涂料、环氧树脂等。
e. 进行第一层防水涂料的施工,涂刷均匀,确保覆盖全面。
f. 第一层防水涂料干燥后,进行第二层涂料的施工,确保涂层的厚度和质量。
g. 防水涂料干燥后,进行检查,确保无漏涂、起泡、裂缝等现象。
h. 完成地下室防水工程的施工。
三、材料选用1. 防水涂料:根据地下室防水工程的具体要求,选择合适的防水涂料,如聚氨酯涂料、环氧树脂等。
选用时要考虑其附着力、耐久性和耐候性等性能指标。
2. 底漆:选择适合防水涂料的底漆,确保涂料与墙面或地面的附着力。
3. 填缝材料:选择耐水、耐候的填缝材料,用于修补墙面和地面的裂缝和缝隙。
四、质量要求1. 施工质量:施工人员要按照标准施工,确保涂料均匀、覆盖全面,无漏涂、起泡、裂缝等现象。
2. 施工工期:按照施工计划进行施工,确保工期的合理安排和及时完成。
3. 质量检查:施工完成后,进行质量检查,确保防水工程符合设计要求和相关标准。
五、安全注意事项1. 施工人员要穿戴好安全防护装备,如安全帽、防滑鞋等。
2. 在施工过程中,要注意防止防水材料的污染和损坏。
3. 防水材料施工过程中,要注意通风,避免对人体造成伤害。
4. 施工现场要保持整洁,防止杂物堆放和火源存在,确保施工安全。
六、总结地下室防水工程是保证地下室干燥和安全的重要工程。
通过本次技术交底,我们详细介绍了地下室防水工程的施工方法、材料选用、质量要求和安全注意事项等内容。
地下室防水工程技术交底一、项目概述地下室防水工程是指在建造物地下室或者地下空间进行防水处理,以防止地下水渗漏进入建造物内部,保证地下室的干燥和安全。
本文将对地下室防水工程的技术要求、施工流程和注意事项进行详细交底。
二、技术要求1. 防水材料选择:根据地下室的使用环境和防水要求,选择合适的防水材料。
常用的防水材料有聚氨酯涂料、沥青防水卷材、水泥基防水涂料等。
2. 防水层施工:地下室防水层应采用双层防水结构,即底层和面层。
底层防水层普通采用沥青防水卷材,面层防水层可选择聚氨酯涂料或者水泥基防水涂料。
3. 防水层连接处理:防水层的连接处应采用专用的连接剂进行粘接,确保连接处的密封性。
4. 防水层施工工艺:防水层施工前,应先进行地下室基础的清理和处理,确保基础表面平整、无杂物。
然后进行底层防水层的铺设和固定,接着进行面层防水层的施工。
施工过程中要注意防水层的均匀涂布和边角的处理。
三、施工流程1. 地下室基础准备:清理地下室基础,清除杂物和浮泥,确保基础表面平整。
2. 底层防水层施工:将沥青防水卷材按照设计要求铺设在基础表面,采用热风焊接或者冷粘接的方式固定。
3. 面层防水层施工:根据设计要求选择聚氨酯涂料或者水泥基防水涂料,均匀涂布在底层防水层上,注意边角的处理。
4. 防水层连接处理:使用专用的连接剂对防水层的连接处进行粘接,确保连接处的密封性。
5. 防水层质量检查:对施工完成的防水层进行质量检查,确保无漏水现象。
四、注意事项1. 施工前应对地下室进行详细勘测,了解地下水位和土壤情况,以确定防水层的厚度和材料选择。
2. 施工过程中要保持施工现场的清洁和干燥,避免杂物和水渍对防水层施工质量的影响。
3. 防水层施工完成后,应及时进行质量检查,确保防水层的完整性和密封性。
4. 施工完成后,应及时进行保护措施,避免外力破坏和污染对防水层的影响。
5. 防水层施工完成后,应进行防水层的验收和记录,确保施工质量符合设计要求。

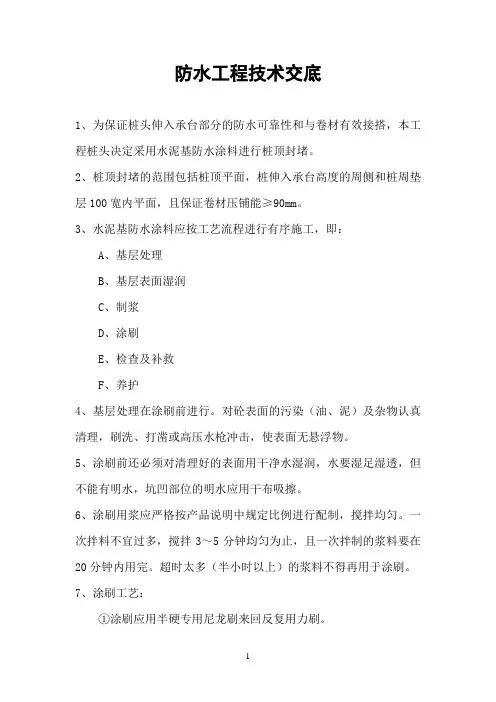

防水工程技术交底1、为保证桩头伸入承台部分的防水可靠性和与卷材有效接搭,本工程桩头决定采用水泥基防水涂料进行桩顶封堵。
2、桩顶封堵的范围包括桩顶平面,桩伸入承台高度的周侧和桩周垫层100宽内平面,且保证卷材压铺能≥90mm。
3、水泥基防水涂料应按工艺流程进行有序施工,即:A、基层处理B、基层表面湿润C、制浆D、涂刷E、检查及补救F、养护4、基层处理在涂刷前进行。
对砼表面的污染(油、泥)及杂物认真清理,刷洗、打凿或高压水枪冲击,使表面无悬浮物。
5、涂刷前还必须对清理好的表面用干净水湿润,水要湿足湿透,但不能有明水,坑凹部位的明水应用干布吸擦。
6、涂刷用浆应严格按产品说明中规定比例进行配制,搅拌均匀。
一次拌料不宜过多,搅拌3~5分钟均匀为止,且一次拌制的浆料要在20分钟内用完。
超时太多(半小时以上)的浆料不得再用于涂刷。
7、涂刷工艺:①涂刷应用半硬专用尼龙刷来回反复用力刷。
②涂刷厚薄要均匀一致,凹处不得积浆,凸处不得缺浆,侧面不得有流淌或漏刷。
积浆要及时赶走。
③涂刷分二到三次完成,总厚度控制在0.8mm左右,要注意防止涂料刷过厚产生浓缩开裂。
④二次涂刷应在第一层涂料初步干固硬化后进行,即1~2h后进行。
当气温高、干固快时,应浇水湿润后再涂刷第二道,同样不能有明水。
⑤对桩头、垫层或桩头与垫层间出现的大于0.4mm的裂缝应先开槽20*20,冲洗润湿后刷一次涂料,过1.5h后再用半干料团筑实开槽,上刷浆料。
8、防水涂料涂刷完毕应履行检验程序,检验类内容如下:a、检查涂刷是否均匀,是否有漏刷。
如果有须及时补救。
b、检查涂刷后是否有暴皮、干裂,若有应重新清理基层后再行涂刷。
c、凡返工部位的基面必须在湿润状态下涂刷,但无明水。
9、防水涂层涂刷后要适时养护a、养护时间在涂料终凝后3~4h进行(一般按30h左右)或根据现场干湿情况确定。
b、采用喷雾式洒水,不得用水管直接浇。
c、正常气温条件每日3~5次浇洒连养3天。
桩头防水技术交底
一、施工准备
1防水材料必须与设计相符,必须经取样复试合格才能使用。
2、破桩后检查桩头是否存在渗水现象,应先治理渗透水,然后进行桩头处理。
2、对桩头首先进行清理,用水将桩头清理干净。
二、技术要求
1桩头防水施工前,应对桩头残缺部分进行支模,采用比钢筋混凝土桩高一个等级的细石混凝土进行补平。
2、桩头清理找平完后先涂刷一遍水泥基渗透结晶防水涂料,并延伸到结构地板垫层150mm处,片刻后在进行二遍涂抹。
3、涂刷水泥基渗透结晶型防水涂料时,应连续、均匀,不得少涂或漏涂。
4、桩头防水涂膜与主体防水接茬处用聚氨酯进行密封处理。
5、桩头的钢筋根部安装遇水膨胀止水环进行防水。
6、防水施工完后及时浇筑防水保护层。
三、质量要求
1、桩头必须清理干净。
2、防水涂膜不得漏涂、少涂,两遍涂膜间隔时间不能过长,否则会形成隔离层。
3、防水完后及时采取有效保护措施。
四、安全文明施工
1、进入施工现场必须遵守安全生产六大纪律。
2、认真贯彻“安全第一、预防为主”的方针,坚持管生产必须管安全的原则,坚持安全技术交底制度。
3、施工前对参与施工的全体施工人员进行三级安全教育。
4、对参加施工的人员,要认真进行安全交底,配合机械作业教育;
5、本现场东、北两端基坑相对高,必须有专人检查、监护观察坑壁变化,防止出现坑壁跨塌;
6、休息时不要站在坑壁下,要在开阔平坦处;。

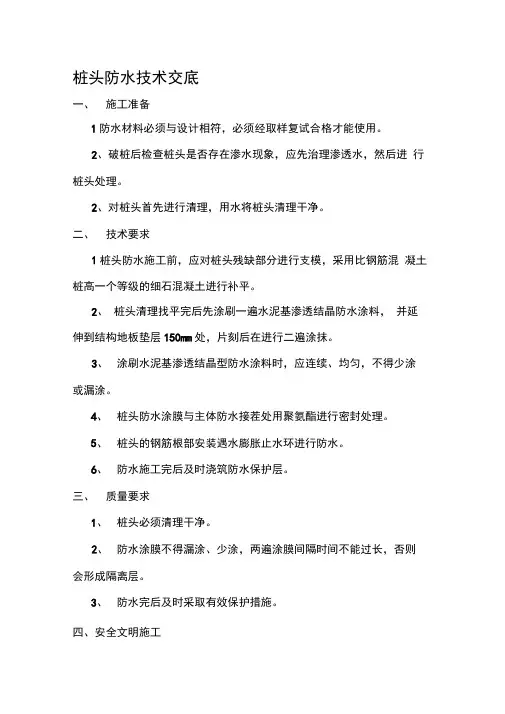

桩头防水技术交底一、防水材料准备在进行桩头防水施工前,必须准备好所需的防水材料。
这些材料应符合设计要求,并具有相应的质量证明文件。
防水材料应存放在干燥、通风的地方,避免阳光直射和雨淋。
在施工过程中,应按照规定的比例混合各种防水材料,确保施工质量。
二、桩头基层处理在进行防水层施工前,必须对桩头基层进行处理。
首先,应清除桩头表面的杂物、灰尘和油污等,确保表面干净、平整。
然后,应对桩头基层进行找平处理,确保表面无凹凸不平、裂缝等现象。
如果基层存在缺陷,应及时进行修补处理。
三、防水层施工在基层处理完成后,可以进行防水层施工。
首先,按照设计要求,将防水材料按照规定的比例混合均匀。
然后,按照施工规范,将防水材料均匀涂抹在桩头基层上,确保涂抹均匀、无遗漏。
在涂抹过程中,应注意控制涂抹厚度和涂抹速度,避免出现气泡、裂纹等现象。
四、保护层施工在防水层施工完成后,需要进行保护层施工。
保护层的作用是保护防水层不受外界因素影响,延长防水层的使用寿命。
保护层应选用与防水层相容的材料,并按照施工规范进行施工。
在施工过程中,应注意控制保护层厚度和施工质量,确保保护层与防水层紧密结合。
五、质量检查与验收在防水层和保护层施工完成后,需要进行质量检查与验收。
首先,应检查防水层和保护层的施工质量,确保无气泡、裂纹等现象。
然后,应进行闭水试验,检查防水层的防水效果。
如果发现漏水现象,应及时进行修补处理。
最后,应按照相关规范进行验收,确保施工质量符合设计要求。
以上是桩头防水技术交底的主要内容。
在进行桩头防水施工时,必须严格遵守施工规范和操作规程,确保施工质量符合设计要求。
同时,在施工过程中应注意安全,避免发生意外事故。
桩头防水技术交底一、桩头防水重要性桩头防水是保证建筑物基础防水功能的重要环节,一旦桩头防水出现问题,将会导致建筑物内部渗水、潮湿,甚至影响建筑物的安全和使用寿命。
因此,必须高度重视桩头防水施工,严格遵守施工规范和要求。
二、防水材料选择1. 水泥基渗透结晶型防水涂料:具有良好的渗透结晶性能和防水效果,耐久性强,适用于各种土壤环境。
2. 丙烯酸酯防水涂料:耐候性好,防水性能优异,适用于暴露在外的桩头。
3. SBS改性沥青防水卷材:具有较高的拉伸强度和耐高温性能,适用于地下室等潮湿环境。
三、防水施工工艺流程1. 桩头处理:将桩头表面清理干净,无浮灰、油污等杂质。
2. 涂刷基层处理剂:涂刷均匀,无遗漏。
3. 附加层处理:在桩头阴阳角、后浇带等部位增设防水附加层。
4. 防水卷材粘贴:将防水卷材按要求粘贴在桩头表面,卷材搭接严密,无气泡、皱褶等缺陷。
5. 保护层施工:在防水卷材表面抹灰或粘贴瓷砖等保护层,防止人为破坏。
四、桩头防水处理要点1. 桩头表面处理是关键,必须将表面清理干净,保证无浮灰、油污等杂质。
2. 涂刷基层处理剂时,要涂刷均匀,不遗漏,确保基层处理到位。
3. 附加层处理是保障薄弱环节不渗漏的关键,要认真处理。
4. 防水卷材粘贴时,要保证卷材搭接严密,无气泡、皱褶等缺陷,确保卷材的防水效果。
5. 保护层施工是防止人为破坏的关键步骤,要认真施工。
五、防水质量标准与检验1. 防水材料应符合设计要求,进场验收时检查产品合格证书和检验报告。
2. 基层处理剂涂刷均匀,无遗漏,附着力强。
3. 防水卷材搭接严密,无气泡、皱褶等缺陷,搭接尺寸符合规范要求。
4. 保护层施工完成后,表面平整、光滑、无裂纹等缺陷。
5. 防水施工完成后,进行闭水试验或淋水试验,检验是否渗漏。

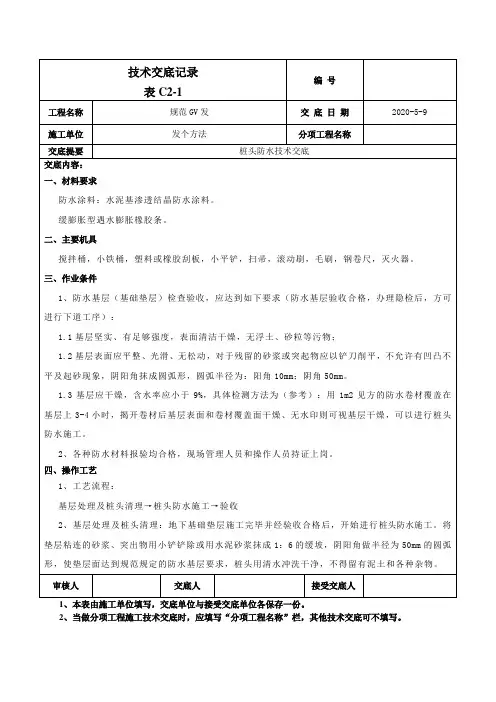

基础桩基桩头防水技术交底
施工要求
1、清理施工面并保持洁净。
2、使用时,先将粉料倒入筒状的容器内,按1:3的水灰比加
水搅拌成均匀的糊浆状即可采用:刷涂,滚涂,喷涂和刮涂等方法进行施工,两遍即可成活。
3、搅拌时间:机械2-3m i n,人工5-10m i n。
4、施工参考用量:根据基层平整情况两遍成活后,用量
3-5K g/m2,涂抹厚度一般2-3m m即可。
5、工范围:桩顶桩侧及桩基外辐射100m m。
注意事项
1、被涂浆的基层面应洁净,不得有杂物和明水以免影响粘结强
度。
2、所有防水涂层施工均应涂浆至少两遍。
第一层干后涂施第二
层,且应覆盖第一遍施工时遗漏的空隙、微裂等。
3、防水涂层如用于带压场合,涂层干后的厚底不低于2m m,且
应作在结构的迎水面。
4、聚合物防水砂浆应随用随拌,以免浪费。
拌和时,不能添加
降水以外的任何其它材料。
拌好的料浆根据气温情况应在2-4h内用完,当料浆出现凝结时,不能再加水拌和使用。
5、本品储藏时注意防水、防潮。
干燥环境储存期一般不少于6
个月。
6、本品应在正温以上工作环境使用。
交底人:监督人:接受人:。

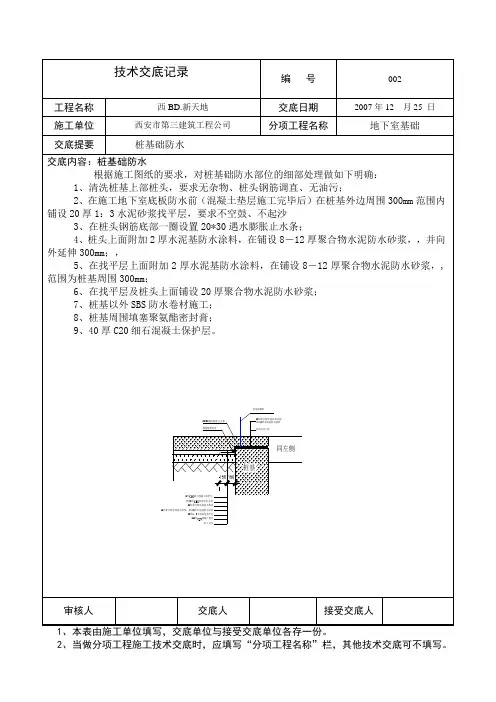

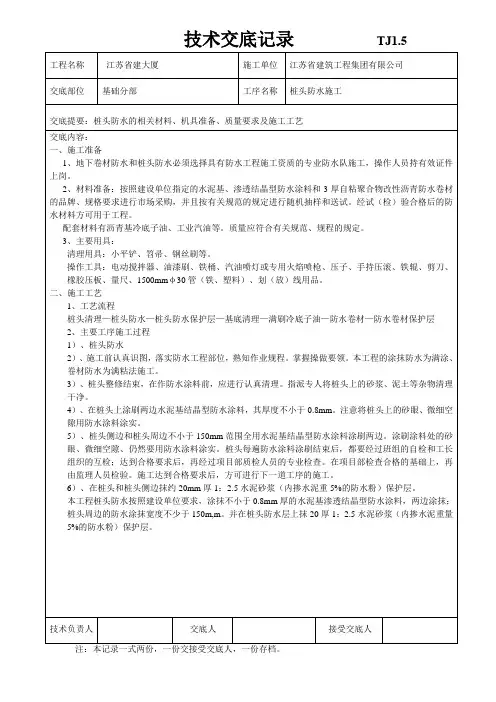

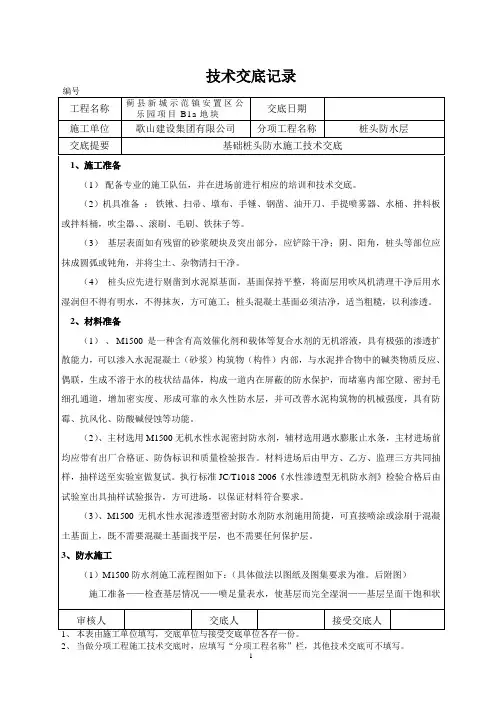

技术交底记录TJ1.52.施工方法2.1清理基层:将基层杂物、尘土、灰渣清扫干净,基层验收合格。
2.2防水原理:2.2.1本工程桩头处理是防水工程技术关键之一,处理桩头防水效果好坏直接关系到本工程防水成功与否。
水泥基渗透结晶型防水涂料是一种粉状材料,以硅酸盐类水泥、石英砂等为基料,掺入活性化学物质组成的刚性无机类防水涂层材料。
经与水拌合可调配成刷涂或喷涂在水泥混凝土表面的浆料,也可以其干粉撒覆并压入未完全凝固的水泥混凝土表面,从而向混凝土内部渗透,在混凝土中形成不溶于水的结晶体,填塞毛细孔道,使混凝土致密、防水。
2.2.2作业条件1.桩头混凝土基面均应用水浸湿,但不得有明水。
2.混凝土基面应平整、牢固、无油渍、起砂等缺陷,如有桩头应先进行处理后方可施工。
3.桩头混凝土基面必须洁净,适当粗糙,以利渗透。
4.尽量避免烈日下工作,必要时采取遮护措施,但应透气。
5.不得在雨中或环境温度低于4℃时施工。
2.2.3工艺流程:基层清理→配料→涂抹→细部构造处理→自检、清扫→验收2.3操作要点:(1)基层检查:检查基层存在油污、灰浆、杂物等并及时清除处理,检查混凝土裂纹状况及宽度,区别裂纹宽度大于或小于1.0mm并做相应处理。
(2)清理基层:对混凝土表面的有机物、油漆、油污、其他粘结物进行清除。
大于1.0mm裂纹需凿成15×20(或20×30)mm U形槽,用钢丝刷、高压水枪清理混凝土毛面(或5%盐酸清洗),经过清理的混凝土基面不得留有悬浮物和残渣。
(3)润湿基层:用水充分润湿处理过的混凝土基层,达到湿润、润透,表面无明水。
(4)制备涂料料浆。
4.1配合比:水泥基渗透结晶型防水涂料与洁净水调和施工时按涂料∶水=5∶2的比例充分搅拌均匀。
4.2调制:将计量准确的粉料和水倒入容器内,用手持电动搅拌器充分搅拌3~5min达到料浆混合均匀。
每次应按需备料,不宜过多。
按一次使用30min内用完为准,严禁使用中再加水。
安全技术交底 -地下室防水安全技术交底地下室防水地下室防水工程是建筑施工中的重要环节,其质量直接关系到建筑物的使用寿命和安全性。
为了确保地下室防水工程的顺利进行,保障施工人员的安全和工程质量,特进行本次安全技术交底。
一、工程概况本工程地下室防水面积较大,防水等级要求较高。
地下室防水采用了多种防水材料和施工工艺,包括卷材防水、防水涂料等。
二、施工准备1、技术准备施工前,施工人员应熟悉施工图纸和相关技术规范,了解地下室防水工程的施工要求和质量标准。
同时,应制定详细的施工方案,并向施工人员进行技术交底。
2、材料准备(1)选用符合设计要求和国家标准的防水材料,材料进场时应进行严格的检验和验收,确保材料质量合格。
(2)防水材料应妥善存放,避免阳光直射、雨淋和受潮,存放环境应通风良好。
3、工具准备准备好施工所需的工具,如喷枪、滚刷、刮板、剪刀、压滚等,并确保工具完好无损。
4、现场准备(1)清理地下室基层表面,去除杂物、灰尘、油污等,确保基层表面平整、坚实、干燥。
(2)对基层表面的孔洞、裂缝等缺陷进行修补处理。
三、施工工艺1、卷材防水施工(1)基层处理:在铺设卷材之前,先对基层进行处理,确保基层平整、干净、干燥。
(2)涂刷基层处理剂:在基层表面涂刷基层处理剂,增强卷材与基层的粘结力。
(3)铺贴卷材:将卷材按照预定的位置和方向铺设,卷材之间应搭接牢固,搭接宽度应符合设计要求。
(4)热熔封边:使用喷枪对卷材搭接处进行热熔封边,确保卷材密封严密。
2、防水涂料施工(1)基层处理:同卷材防水基层处理要求。
(2)涂刷防水涂料:按照设计要求的厚度和遍数,均匀涂刷防水涂料,不得漏刷。
(3)养护:涂刷完成后,应进行养护,避免过早踩踏和沾水。
四、安全注意事项1、施工人员必须佩戴安全帽、安全带等个人防护用品,严禁酒后作业。
2、施工现场应设置明显的安全警示标志,严禁无关人员进入施工现场。
3、防水材料属于易燃物品,施工现场应配备灭火器材,严禁烟火。
