砌体施工工艺培训
- 格式:ppt
- 大小:6.19 MB
- 文档页数:25
1砌体工程施工工艺1、填充墙砌筑1)施工工艺作业准备→商品砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑斜砖→竖缝灌砂浆→勒缝2)作业准备框架的填充砌块,施工前应先做砌块排列,以准备砌块砌筑。
砌体施工前,应将基础面或楼层结构面按标高找平,放出第一皮砌块的轴线、砌体边线和洞口线。
3)商品砂浆采用预拌商品砂浆。
砂浆应随到随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h~4h内使用完,不允许使用过夜砂浆。
应按照试验的相应规范的规定取样制作砂浆试块。
4)砌块排列在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。
砌块排列应从结构基面或±0.000面排列,排列时尽量可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%。
砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高度的1/3,也不应小于150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定。
外墙转角及纵横墙交接之处,应将砌块分皮咬槎,交错搭砌,如果不能咬槎时,按设计要求采取其他的构造措施;砌体垂直缝与门窗洞口边线应避开通缝,且不得采用页岩砖镶砌。
砌体水平灰缝厚度一般为15mm,如果加钢筋网片的砌体,水平灰缝厚度为20~25mm,垂直灰缝宽度为20mm。
大于30mm的垂直缝,应用C20的细石砼灌实。
砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。
砌块墙体与结构构件位置有矛盾时,应先满足构件布置。
5)铺砂浆砌体在施工前,要将砌筑面适当浇水湿润,先按实地摆块,将砂浆通过吊斗、灰车运至砌筑地点,在砌块就位前,用大铲、灰勺进行分块铺灰,较小的砌块量大铺灰长度不得超过1500mm。
6)砌块就位与校正砌块砌筑前一天应进行浇水湿润,冲去浮尘,清除砌块表面的杂物后方可吊、运就位。

砌体墙施工工艺
1、工艺流程
1)小型砌块的施工程序是:找平→放线→立皮数杆→排列砌块→拉线→砌筑→勾缝。
2)砌筑前应在基础面或楼面上定出各层的轴线位置和标高,并用1∶2水泥砂浆或C15级细石混凝土找平。
3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数。
砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度为2~3m,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。
4)砌筑应尽量采用主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开始向一侧进行。
内外墙同时砌筑,纵横墙交错搭接。
上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mm。
如无法保证搭接长度,应在灰缝中设置构造筋或加网片拉结。
5)砌体灰缝应横平竖直,砂浆严实。
水平灰缝砂浆饱满度不得低于90%,竖直灰缝不低于60%,不得用水冲浆灌缝。
水平和垂直灰缝的宽度应为8~12mm。
6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高度控制)。
如必须留槎应设φ4mm钢筋网片拉结。
7)预制梁、板安装应坐浆垫平。
墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,不得在砌好的墙体上凿洞。
8)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑。
9)在墙体下列部位,空心砌块应用混凝土填实:底层室内地面以下砌体;楼板支承处如无圈梁时,板下一皮砌块;次梁支承处(宽不小于400mm,高不小于190mm)等。

砌体工程施工知识培训砌体工程是建筑工程中非常重要的分部工程,涉及到墙体、柱子、台、阶等各种形体构件的砌筑。
为了提高建筑工程质量,防止质量通病,如渗、漏、裂、空等,特制定本砌体工程施工知识培训内容。
一、砌体工程施工工艺及节点做法1. 砌体工程施工工艺:(1)放线:根据设计图纸,弹出墙体、柱子的轴线位置和标高。
(2)立皮数杆:在墙体、柱子四角或楼梯间转角处设立皮数杆,用于控制砌筑高度和灰缝宽度。
(3)基层表面清理、湿润:清理基础面或楼面上的杂物,湿润基层表面。
(4)排列砌块:按照设计要求,将砌块排列整齐。
(5)拉线:用线锤和钢尺检查砌体的垂直度和水平度。
(6)砌筑:按照砌筑工艺要求,用砌筑工具将砌块砌筑牢固。
(7)预留洞:按照设计要求,在砌体中预留洞口。
(8)质量验收:对砌体工程进行质量检查和验收。
2. 砌体工程节点做法:(1)外门窗部位的节点构造:参照《外墙门窗防渗漏节点》执行。
(2)砌体墙空调套管等穿墙管防渗漏节点:参照《外墙防渗漏节点做法》执行。
(3)管线预留预埋的节点构造:参照《室内给水排水管道节点标准做法》、《室内低压配电布线系统节点标准做法》执行。
(4)其他砌体材料:按国家及当地有关规程执行。
二、砌体工程施工要点1. 基础处理:砌筑前在基础面或楼面上定出轴线位置和标高,所有砌体下做C15混凝土墙垫,高出建筑地面上200。
2. 与梁、板的处理措施:在房屋四角或楼梯间转角处设立皮数杆,通过调整灰缝和C15混凝土墙垫保证梁、板的缝宽在2~4之间,用细石混凝土填塞。
3. 水平方向与墙柱连接:间距500在水平灰缝中设置26通长拉接筋,锚固在两端构造柱或框架柱中。
4. 加强措施:当墙高大于4米、墙长大于5米时,按设计要求采取加强措施。
5. 女儿墙顶设置钢筋混凝土一道并与屋面构造柱一起浇筑。
6. 过梁钢筋与墙、柱连接方式为焊接,在结构主体施工时,在过梁的高度位置上预埋200(长)150(宽)10(厚)钢板,过梁钢筋焊接在预埋钢板上。
《砌筑工》培训教案一、培训目的与要求:1.通过对初级砌筑工的培训,使初级砌筑工基本掌握本等级的技术理论知识和操作技能,掌握初级砌筑工本岗位的职业要求,2.掌握识图的基本知识;掌握房屋构造的基本知识;3.了解砌筑材料的性能、质量要求和应用部位;4.掌握常用砌筑工具和设备的使用方法;5.掌握基本砌筑操作方法;6.掌握砌筑基础、混水墙等砌体和坡屋面挂瓦及砌筑管道排水工程的操作工艺和操作要点;7.了解季节施工的要求;掌握砌筑工程的质量评定检验标准和检测方法;8.具备安全生产、文明施工、产品保护的基本知识及自身安全防备能力;9.具有对职业道德的行为为准则的遵守能力。
二、培训方式:理论+实践。
三、教学过程:第一讲砌筑基础知识一、砌筑工程的特点及其发展方向砌筑工程施工是指普通粘土砖、硅酸盐类砖、石块和各种砌块的施工。
砖砌体在我国有悠久历史,它取材容易,造价低,施工简单,目前在中小城市、农村仍为建筑施工中的主要工种工程之一。
其缺点是自重大,劳动强度高,生产效率低,且烧砖多占用大量农田,难以适应现代建筑工业化的需要,因而采用新型墙体材料,改善砌体施工工艺是砖筑工程改革的重点。
墙体材料的发展方向是逐步限制和淘汰实心粘土砖,大力发展多孔砖、空心砖、废渣砖、各种建筑砌块和建筑板材等各种新型墙体材料。

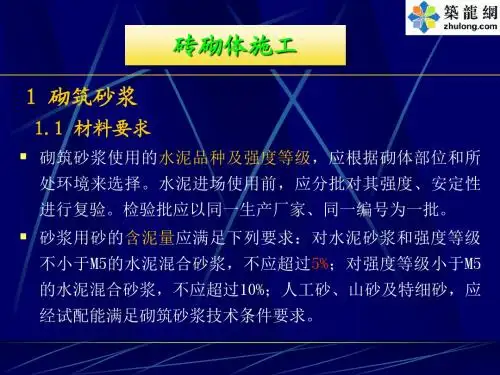

砌筑工程所用材料主要是砖、石或砌块以及砌筑砂浆。
二、常用砌筑材料(一)砌筑用砖1.砖的种类按所用原材料分,有粘土砖、页岩砖、煤矸石砖、粉煤灰砖、灰砂砖和炉渣砖等;按生产工艺可分为烧结砖和非烧结砖,其中非烧结砖又可分为压制砖、蒸养砖和蒸压砖等;按有无孔洞可分为空心砖和实心砖。
①普通粘土砖、灰砂砖、粉煤灰砖砖的尺寸:240×115×53砖的等级:MU7.5,MU10,MU15,MU20②烧结多孔砖(承重)砖的尺寸:P型:240×115×90; M型:190×190×90;砖的等级:MU7.5,MU10,MU15,MU20③烧结空心砖(非承重)砖的尺寸:240×240×115,300×240×115;砖的等级:MU2,MU3,MU52.砖的准备选砖:砖的品种、强度等级必须符合设计要求,并应规格一致;用于清水墙、柱表面的砖,外观要求应尺寸准确、边角整齐、色泽均匀、无裂纹、掉角、缺棱和翘曲等严重现象。
《砌筑工培训》课件一、教学内容本节课的教学内容来自于《砌筑工培训》教材的第五章节,主要详细介绍了砖砌体的施工工艺及质量控制。
具体内容包括:砖的分类及使用、砖砌体的组砌方式、砌筑施工工艺、砌体质量控制等。
二、教学目标1. 让学生了解和掌握砖的分类及使用,能够正确选择和使用砖。
2. 使学生掌握砖砌体的组砌方式,能够熟练进行砌筑施工。
3. 培养学生掌握砌筑施工工艺,保证砌体质量。
三、教学难点与重点重点:砖的分类及使用,砖砌体的组砌方式,砌筑施工工艺。
难点:砌体质量控制。
四、教具与学具准备教具:多媒体课件、砖块、砌筑工具模型。
学具:笔记本、彩色笔、练习题。
五、教学过程1. 实践情景引入:展示一段正在进行的砌筑施工,让学生观察并思考:砌筑施工的流程是什么?需要用到哪些工具和材料?2. 教材内容讲解:通过多媒体课件,详细讲解砖的分类及使用、砖砌体的组砌方式、砌筑施工工艺。
3. 例题讲解:以一个具体的砌筑工程为例,讲解如何进行砌筑施工,并指出施工中的质量控制点。
4. 随堂练习:学生分组进行砌筑施工的模拟练习,教师巡回指导。
5. 砌筑工具模型演示:教师演示砌筑工具的使用方法,并讲解各种工具的作用。
6. 学生自主学习:学生通过教材自学,了解砌体质量控制的方法。
六、板书设计板书内容:砖的分类及使用,砖砌体的组砌方式,砌筑施工工艺,砌体质量控制。
七、作业设计作业题目:1. 简述砖的分类及使用。
2. 描述砖砌体的组砌方式。
3. 列出砌筑施工的工艺流程。
答案:1. 砖的分类及使用:根据砖的材质和用途,可分为烧结砖、空心砖、多孔砖等。
烧结砖适用于承重墙体,空心砖适用于非承重墙体,多孔砖适用于填充墙体。
2. 砖砌体的组砌方式:有错缝组砌、顺缝组砌两种。
错缝组砌是指上下砖错开半砖或一砖,以增强墙体的稳定性;顺缝组砌是指上下砖顺砖搭接,适用于非承重墙体。
3. 砌筑施工的工艺流程:摆砖、立筋、填砖、浇水、挤压、勾缝。
八、课后反思及拓展延伸课后反思:本节课学生对砌筑施工的流程和质量控制有了基本的了解,但在实际操作中仍需加强练习。
砌体工程施工实训报告一、实训目的及背景砌体工程是建筑施工中非常重要的一项工作,负责建筑物的外墙、内墙等砌筑工作。
本次砌体工程施工实训旨在让学员掌握砌体工程的基本原理和施工技术,提高学员的实际操作能力和创新意识,为日后从事建筑工程行业打下良好的基础。
二、实训内容1. 实训对象:本次实训对象为建筑工程相关专业的学生,包括基础砌筑工程和高级砌筑工程。
2. 实训内容:本次实训主要包括砌体材料选择、基础砌体的砌筑技术、高级砌体的砌筑技术等内容。
三、实训过程1. 砌体材料选择:在实训开始前,学员需要了解不同类型的砌体材料及其特点,包括砖、石材、混凝土砌块等。
通过现场实际操作,学员将学会如何选择合适的砌体材料来完成建筑工程。
2. 基础砌体的砌筑技术:学员在掌握了砌体材料选择的基础上,将进行基础砌体的实际操作。
实训导师将详细介绍基础砌体的砌筑原理、工艺和施工要点,指导学员如何正确使用砌筑工具,保证砌体工程的质量和效率。
3. 高级砌体的砌筑技术:在完成基础砌体的实际操作后,学员将进一步学习高级砌体的砌筑技术。
高级砌体一般指混凝土预制板砌筑、墙体装饰面砌筑等,这些工作需要更高水平的技能和经验。
实训导师将示范高级砌体的施工过程,指导学员如何应对各种复杂情况,保证施工质量和安全。
四、实训效果通过本次砌体工程施工实训,学员掌握了砌体工程的基本原理和施工技术,提高了实际操作能力和创新意识。
学员不仅学会了如何选择合适的砌体材料,还掌握了基础砌体和高级砌体的砌筑技术,为将来从事建筑工程行业打下了良好的基础。
五、实训总结砌体工程是建筑施工中非常重要的一项工作,负责建筑物的外墙、内墙等砌筑工作。
本次砌体工程施工实训通过理论与实践相结合的方式,让学员全面掌握了砌体工程的基本原理和施工技术,提高了实际操作能力和创新意识。
希望学员能够将所学知识运用到实际工作中,不断提升自己的专业技能,为建筑工程行业的发展做出贡献。
砌体结构工程施工质量验收规范培训资料背景砌体结构工程是建筑工程领域中最常见的工艺之一,其对建筑的承重和耐久性具有重要的作用。
而施工质量验收是确定工程质量是否符合规范和标准的重要手段,其具有保证施工质量和防止建筑质量事故的重要作用。
因此,制定科学的砌体结构工程施工质量验收规范,及时发现施工质量问题,加强监管,具有十分重要的现实意义。
检查基础在进行砌体施工质量验收前,需要先确认以下内容:1.做好施工验收前的检查准备工作,包括组织施工验收人员、制定验收方案、准备验收工具、准备验收记录表等。
2.明确砌体工程验收的标准和要求,合理安排验收任务,并及时发现和纠正质量问题。
3.建立健全的施工质量责任制,在砌体结构工程施工过程中,加强现场管理,严格遵守施工质量验收标准,确保施工质量。
检查方法砌体结构工程施工质量验收应当采用逐项对照、逐一比对的方法进行。
具体的操作步骤如下:步骤一:外貌检查首先要对砌体工程的外貌进行检查,查看是否符合建筑施工设计图纸要求,包括尺寸、平直度、垂直度、表面粗糙度、墙面垂直度等方面的要求;同时,还要检验砌体和砂浆之间的粘接情况、墙体是否开裂、裂纹是否符合标准等。
步骤二:砖质检查其次,要对砖的质量进行检查,砖的质量对墙体的稳定性和整体性都有很大的影响。
在检查砖的质量时,要确保砖的尺寸匀称、角度正确,砖的强度符合国家标准等。
步骤三:水平度和垂直度检查在进行水平度和垂直度检查时,应当使用水平仪和垂直仪进行检测。
以确保墙体整体水平度和垂直度达到国家标准以及建筑施工设计要求。
步骤四:空鼓声检查空鼓声检测是一种常见的砖结构工程施工验收方法。
其运用击打器件对烧结后砖体的声响进行音元波分析,以实现对砌体空鼓率的监测和评估。
步骤五:抗压检查抗压检测是对砖砌体强度的评估手段,其方法采用试压机对选取砖样本进行压力检测,以了解其合格率。
砌体结构工程施工质量验收必须要依据国家标准、行业规范和建筑设计图纸进行操作,并落实好施工质量责任制,在施工过程中加强现场管理,及时发现和纠正工作中的不足,保证施工质量的有效控制,打造出更高质量的建筑工程。
