泉州浦西万达广场项目工程临时用电专项方案
- 格式:doc
- 大小:342.50 KB
- 文档页数:29
一、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2013)2. 《建筑工程施工现场供电安全规范》(GB50194-93)3. 《通用用电设备配电设计规范》(GB50055-93)4. 《供配电系统设计规范》(GB50052-95)二、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 施工周期:XX个月三、临时用电需求1. 临时用电负荷:XXkW2. 临时用电设备:XX台3. 临时用电线路:XX米四、临时用电组织设计1. 施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。
2. 施工现场临时用电组织设计应包括以下内容:(1)现场勘测:对施工现场进行实地勘测,了解施工现场的供电条件、用电需求及施工环境。
(2)确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向。
(3)进行负荷计算:根据施工进度、用电设备容量、安全系数等因素,确定临时用电负荷。
(4)选择变压器:根据临时用电负荷,选择合适的变压器。
(5)设计配电系统:包括配电线路、配电装置、接地装置、防雷装置等。
(6)绘制临时用电工程图纸:主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图等。
(7)确定防护措施:针对施工现场的实际情况,制定相应的防护措施。
(8)制定安全用电措施和电气防火措施:确保施工现场临时用电安全。
五、临时用电施工1. 临时用电工程图纸应单独绘制,临时用电工程应按图施工。
2. 临时用电组织设计及变更时,必须履行编制、审核、批准程序。
3. 临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
六、安全用电技术措施1. 保护接地:对临时用电设备进行接地,确保人身安全。
2. 保护接零:对临时用电设备进行接零,降低触电风险。
3. 设置漏电保护器:对临时用电设备进行漏电保护,防止触电事故。
外立面临时用电施工方案一、施工背景外立面施工是指对建筑物外墙进行装饰性改造和维护的施工工程。
在进行外立面施工时,需要使用电力来提供照明、动力等服务,因此需要制定一份外立面临时用电施工方案,确保施工期间的电力供应安全可靠。
二、施工需求1.外立面照明:施工期间需要提供足够的照明,以确保施工人员的安全和工作效率。
2.机械动力:施工期间需要使用各种机械设备,如电钻、吊车、电锯等,这些设备需要电力驱动。
3.办公设备用电:施工现场需要设置办公区域,为办公设备提供供电条件。
4.施工期间临时用电:为施工区域内其他暂时性设施,如临时围栏、摄像监控、临时设施等提供电力供应。
三、临时用电方案1.临时用电供应方式:暂时性施工,可采用临时用电方式供电,供电方式有两种:a)独立供电:通过临时设置独立的电力主线,从主线连接临时用电设备。
b)长距离用电:利用临时设置的长距离电缆将电力从远处的电缆箱传输到施工现场。
2.电力设备选择:a)临时电源箱:根据施工现场需求选择合适的功率和容量的电源箱,确保能够满足所需用电设备的电力需求。
b)临时分电箱:将电源箱输出的电力通过分电箱对不同设备进行分配,提供安全可靠的供电。
c)漏电保护器:为了保证用电安全,每个分电箱都需要配备漏电保护器,确保万一发生漏电事件能够及时切断电源。
3.安全用电:a)施工现场需要设置明显的用电警示标志,提醒施工人员注意用电安全。
b)临时电缆需要设置好线槽或走廊,避免与施工人员活动区域交叉,确保人员安全。
c)根据现场实际需求,设置好电缆桥架和护套,保护电缆免受损坏。
4.电路布设:根据施工现场实际情况,制定详细的电路布设方案,包括电源箱、分电箱、电缆及插座等的具体布置位置。
5.用电管理:a)对施工中的用电设备进行定期巡检和维护,确保设备正常运行。
b)施工结束后,及时拆除临时用电设备,并恢复正常电力供应。
四、施工期间环境影响管理1.噪音控制:对于施工噪音,要采取有效措施进行控制,减少对周边居民和施工人员的影响。
临时用电施工组织设计方案一、项目背景及目标这个项目位于城市中心,是一个商业综合体,需要临时用电来满足施工需求。
我们的目标是为施工提供安全、稳定、经济的电力供应。
二、施工用电需求分析1.施工现场概况:施工现场面积约为3万平方米,包括主体建筑、地下室、裙楼等。
2.用电设备清单:包括塔吊、电梯、混凝土搅拌机、电焊机等。
3.用电负荷预测:根据设备功率和运行时间,预测施工期间的用电负荷。
三、施工用电设计1.供电方式:采用高压供电,接入施工现场附近的10KV高压线路。
2.低压配电系统:根据施工现场用电需求,设计合理的低压配电系统,包括配电柜、电缆、配电箱等。
3.电缆敷设:根据现场地形和设备位置,选择合适的电缆敷设方式,确保电缆安全、可靠。
四、施工用电安全措施1.安全防护:施工现场设置安全防护网,避免电缆暴露在外。
2.电缆接头:采用专业的电缆接头,确保接头安全、可靠。
3.临时用电设备检查:定期对临时用电设备进行检查,发现问题及时处理。
4.应急预案:制定应急预案,确保在突发情况下,施工用电能够迅速恢复正常。
五、施工用电施工组织1.施工队伍:组织专业的施工队伍,进行临时用电施工。
2.施工进度安排:根据施工用电需求,合理安排施工进度,确保施工顺利进行。
3.质量控制:严格按照设计要求进行施工,确保施工质量。
4.现场协调:与施工现场其他单位密切配合,确保施工用电需求得到满足。
六、施工用电成本预算1.电缆及设备费用:根据施工用电需求,计算电缆及设备费用。
2.施工费用:包括施工队伍人工费、材料费、运输费等。
3.维护费用:包括定期检查、维修等费用。
七、施工用电验收及移交1.验收标准:按照国家相关标准进行验收。
2.验收程序:组织验收小组,对施工用电进行验收。
3.移交手续:验收合格后,将施工用电设施移交给施工单位。
八、施工用电后期维护1.定期检查:对施工用电设施进行定期检查,确保安全运行。
2.应急处理:发现问题时,立即进行应急处理,避免事故扩大。
临时用电专项施工方案完整版一、工程概况本工程为临时用电专项施工项目,主要包括施工期间的电力供应、用电设备安装、电缆线路敷设、配电系统搭建等工作内容。
工程地点位于XX市XX区,占地面积约XX平方米,工程期限为XX年XX月XX日至XX年XX月XX日。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,预计最大用电负荷为XX千瓦。
2. 用电申请:施工前向当地供电部门申请临时用电,并提供相关资料,包括用电负荷、用电设备清单等。
3. 电能计量:在施工现场设置电能计量装置,实时监测用电情况,确保用电安全、合理。
4. 用电缴费:按照实际用电量向供电部门缴纳电费。
5. 用电安全培训:对施工人员进行用电安全培训,提高安全意识,防止电气事故发生。
6. 用电巡查:定期对施工现场进行用电巡查,发现问题及时整改。
三、电工1. 人员要求:电工应具备相关专业技能证书,具备丰富的实际操作经验。
2. 工作职责:(1)负责施工现场的临时用电安装、调试及维修工作;(2)定期检查用电设备、电缆线路、配电柜等,确保用电安全;(3)及时处理电气故障,保障施工进度;(4)对施工人员进行用电安全培训及指导。
3. 工作制度:(1)持证上岗,严格遵守国家及地方相关法律法规;(2)执行用电安全操作规程,确保用电安全;(3)做好工作记录,及时上报工作情况;(4)参加用电安全培训,提高自身业务水平。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工人员及设备与带电设备的安全距离。
2. 外电防护:(1)施工现场设置警示标志,提醒施工人员注意外电设备;(2)对临近的外电设备进行绝缘处理,防止误触;(3)在必要时,对外电设备进行临时停电,确保施工安全;(4)加强对施工人员的安全教育,提高安全意识。
五、电缆线路1. 电缆选型:根据用电负荷及电缆敷设环境,选择符合国家标准的电缆,确保电缆安全、可靠。
2. 电缆敷设:(1)地下敷设:采用电缆沟、电缆隧道等方式,确保电缆埋深符合规定,避免受外力损伤;(2)架空敷设:采用合适的电缆桥架、电缆挂钩等,确保电缆敷设整齐、美观,并满足安全距离要求;(3)沿墙敷设:采用电缆槽、电缆导管等,固定牢固,防止电缆脱落。
商业综合体工程施工现场、临时设施布置及现场用水用电方案1.施工现场布置在商业综合体工程的施工现场布置上,需要考虑以下几个方面:1.1 施工区划分:按照工程的不同部分和进度,划分施工区域,确保施工作业有序进行,避免不必要的交叉影响。
1.2 临时施工道路:设立临时施工道路,方便施工车辆和工人的进出,同时保证正常交通的通行。
1.3 施工场地围栏:在施工现场周边设置围栏,确保施工安全,防止未经授权的人员进入施工区域。
1.4 临时材料堆放区域:规划合理的临时材料堆放区域,保证材料储备的充足,并且要求材料摆放整齐,防止杂乱。
1.5 临时生活区:为工地施工人员提供临时生活区域,包括宿舍、餐厅、洗浴等设施,保证他们的正常休息和生活需求。
2.临时设施布置为了保证商业综合体工程施工现场的正常运行,需要做好以下临时设施的布置:2.1 临时办公室:设置临时办公室,作为工程管理和指挥的中心地点。
2.2 施工现场车辆停放区:规划好施工现场车辆的停放区域,确保施工车辆的有序停放,便于施工作业的进行。
2.3 施工现场临时仓库:建立临时仓库,方便材料的储存和管理,避免材料损坏或丢失。
2.4 临时供电系统:根据施工现场的用电需求,搭建临时供电系统,保证施工现场的用电安全和正常供应。
2.5 临时供水系统:建立临时供水系统,满足施工现场的用水需求,包括饮用水、消防水等。
3.现场用水用电方案为了合理利用和管理现场的用水用电资源,制定以下方案:3.1 用水管理:合理安排车间用水,避免浪费,组织定期检查设备和管道,及时发现和修复漏水问题。
3.2 用电管理:合理安排用电计划,避免用电高峰期过载,加强设备运行监测,及时处理设备故障和异常。
3.3 节约用水用电:倡导员工节约用水用电,提高意识,减少不必要的浪费,推广节能设备和技术。
3.4 安全用水用电:确保用水用电设备符合相关安全标准,加强安全培训,提高员工安全意识,防止意外事故发生。
以上为商业综合体工程施工现场、临时设施布置及现场用水用电方案的简要内容。
百度文库- 让每个人平等地提升自我泉州浦西万达广场工程现场临时用电专项方案(第二版)编制:审核:审批:中国建筑第二工程局有限公司目录一、临电设计 (1)1.设计工艺流程: (1)2.工程概况及编制说明 (1)工程概况 (1)泉州浦西万达广场位于福建省泉州市丰泽区中心区域沿江地段,宝洲路以南,刺桐路以西,滨江路以北,所属区域为泉州市核心地段。
工程总规划用地面积万平方米,规划总建筑面积约万平方米,其中地上万平米,地下万平米。
项目由购物中心、五星级酒店、甲级写字楼、写字楼、商务酒店、室外步行街、住宅及商铺组成,分为1-5号建筑。
(1)项目的1号建筑为甲级写字楼,位于项目的西侧、北侧。
写字楼地上总建筑面积万m2 (包含万平米物管用房),建筑层数为45层,建筑高度。
其中地下室两层,地上建筑31层。
(1)该项目的酒店部分为五星级酒店和商务酒店。
2号建筑是五星级酒店,其中地下室二层,地上建筑层数为22F,建筑高度为100m,建筑面积为万m2。
5号建筑是商务酒店,其中地下一层,地上建筑层数为10F,建筑高度为,建筑面积为万m2。
(2)购物中心及室外步行街部分为该项目的3号建筑和4号建筑。
购物中心主体建筑层数为6F,建筑高度为,建筑面积为万m2;室外步行街建筑层数为3F,建筑高度为,建筑面积为万m2。
(2)现场勘测及编制说明 (2)编制依据 (2)3所需用电容量的计算 (3)桩基础阶段施工用电计算 (3)地下室施工阶段施工用电计算 (4)主体施工阶段施工用电计算 (7)变压器计算及分布 (10)主干线负荷计算及线路、开关选择: (10)4.临时施工用电设计 (12)方案选择 (12)低压配电线路设计 (12)低压配电箱设计 (13)施工现场供电各线路的电压降计算 (16)接地装置设计 (16)防雷装置设计 (17)5.临电电气平面布置与配电箱系统图的绘制。
(详见附图) (18)二、临电的施工 (18)1.施工工艺流程: (18)2.工艺操作要点 (18)3.质量控制措施 (19)质量标准 (19)质量控制 (19)质量检查 (20)4.安全技术控制措施 (20)方案选择的安全技术措施: (20).电缆线路敷设的安全技术措施: (21).关于安装配电箱的安全技术措施。

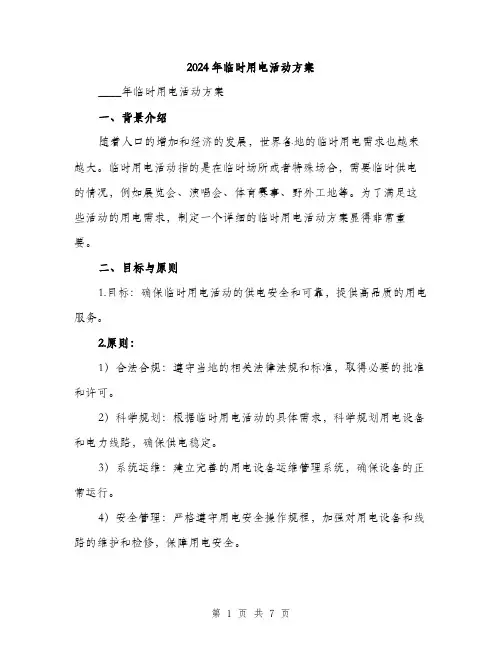

2024年临时用电活动方案____年临时用电活动方案一、背景介绍随着人口的增加和经济的发展,世界各地的临时用电需求也越来越大。
临时用电活动指的是在临时场所或者特殊场合,需要临时供电的情况,例如展览会、演唱会、体育赛事、野外工地等。
为了满足这些活动的用电需求,制定一个详细的临时用电活动方案显得非常重要。
二、目标与原则1.目标:确保临时用电活动的供电安全和可靠,提供高品质的用电服务。
2.原则:1)合法合规:遵守当地的相关法律法规和标准,取得必要的批准和许可。
2)科学规划:根据临时用电活动的具体需求,科学规划用电设备和电力线路,确保供电稳定。
3)系统运维:建立完善的用电设备运维管理系统,确保设备的正常运行。
4)安全管理:严格遵守用电安全操作规程,加强对用电设备和线路的维护和检修,保障用电安全。
5)节能减排:采取科学有效的节能措施,降低能源消耗,减少对环境的影响。
三、方案内容1.临时用电需求分析根据具体的临时用电活动,对用电需求进行详细分析。
包括用电负荷估计、用电时间安排、用电方式选择等。
根据分析结果,制定相应的用电方案。
2.用电设备选择根据临时用电需求,选择合适的用电设备。
例如发电机组、电缆、配电箱等。
考虑到供电的可靠性和稳定性,建议选用品质过硬的设备,并进行必要的备品备件准备。
3.供电线路规划根据用电设备和用电场所的位置,规划供电线路。
确保供电线路的安全可靠,避免线路过长或过大导致能源损耗,充分考虑用电负荷的分布,减少电压降。
4.用电设备安装与调试将选择好的用电设备进行安装,并进行调试。
确保设备能够正常运行,满足用电需求。
在安装过程中,要注意设备的稳定性和安全性,必要时要进行加固和定位。
5.用电设备运维管理建立用电设备运维管理制度,包括设备的定期检查、维护和更新。
设立专门的维修人员和设备保管人员,负责设备的检修和管理。
及时处理设备故障,并备有紧急应急预案。
6.用电安全管理严格遵守用电安全操作规范,确保供电线路的安全可靠。
临时用水用电施工方案【完整版】一、工程概况本工程为临时用水用电施工项目,主要包括施工现场的临时用水、用电系统的搭建与维护。
工程地点位于XXX地区,占地面积约XXX平方米。
工程周期预计为6个月。
在此期间,为确保施工进度及人员安全,特制定以下临时用水用电施工方案。
二、用电管理1. 用电负荷计算:根据施工现场的需求,预估最大用电负荷,合理配置电线电缆及配电设备。
2. 用电设备管理:所有用电设备必须符合国家相关标准,严禁使用劣质、老化、损坏的设备。
3. 用电分配:根据不同施工阶段的用电需求,合理分配用电负荷,确保用电安全。
4. 用电检查:定期对施工现场的用电设备、线路进行检查,发现问题及时整改。
5. 用电记录:详细记录施工现场的用电情况,为后续用电管理提供依据。
三、电工1. 人员配置:根据工程规模及用电需求,配置足够的电工人员。
2. 资质要求:电工人员必须具备国家认可的电工操作证,且具备一定的实际操作经验。
3. 培训与考核:对电工人员进行定期的技能培训和安全教育,确保其具备较高的业务素质和安全意识。
4. 工作职责:电工人员负责施工现场的临时用电设备、线路的安装、调试、维护和检查工作。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置电线电缆与地面、建筑物及其他设施的安全距离,确保用电安全。
2. 外电防护:对施工现场周边的外电线路进行防护,避免因外电线路故障影响施工现场的用电安全。
3. 防护措施:采用绝缘、隔离、警示等手段,确保施工现场临时用电安全。
4. 定期检查:定期对外电线路进行巡查,发现问题及时与供电部门沟通,确保外电线路安全稳定。
五、电缆线路1. 电缆线路设计:根据用电负荷计算结果,合理设计电缆线路,确保线路安全、可靠。
设计时应考虑线路的敷设方式、路径、长度等因素。
2. 电缆选型:根据用电设备的特点及用电负荷,选择合适的电缆类型和规格,保证电缆的导电性能和绝缘性能。
3. 敷设方式:根据施工现场实际情况,选择合适的电缆敷设方式,如直埋、架空、穿管等。

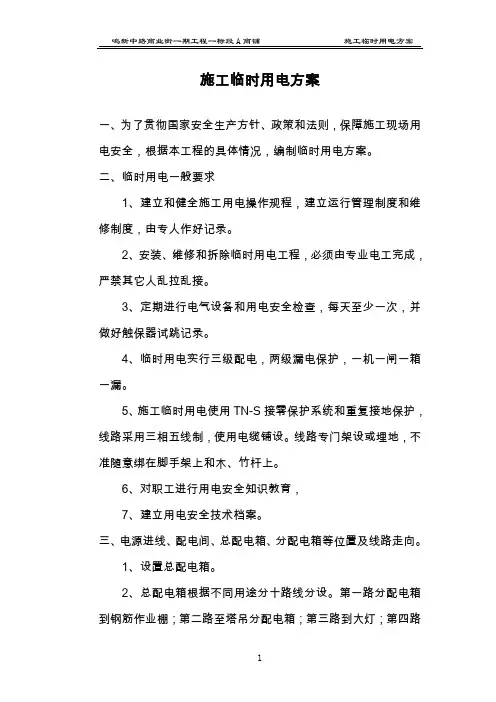

施工临时用电方案一、为了贯彻国家安全生产方针、政策和法则,保障施工现场用电安全,根据本工程的具体情况,编制临时用电方案。
二、临时用电一般要求1、建立和健全施工用电操作规程,建立运行管理制度和维修制度,由专人作好记录。
2、安装、维修和拆除临时用电工程,必须由专业电工完成,严禁其它人乱拉乱接。
3、定期进行电气设备和用电安全检查,每天至少一次,并做好触保器试跳记录。
4、临时用电实行三级配电,两级漏电保护,一机一闸一箱一漏。
5、施工临时用电使用TN-S接零保护系统和重复接地保护,线路采用三相五线制,使用电缆铺设。
线路专门架设或埋地,不准随意绑在脚手架上和木、竹杆上。
6、对职工进行用电安全知识教育,7、建立用电安全技术档案。
三、电源进线、配电间、总配电箱、分配电箱等位置及线路走向。
1、设置总配电箱。
2、总配电箱根据不同用途分十路线分设。
第一路分配电箱到钢筋作业棚;第二路至塔吊分配电箱;第三路到大灯;第四路到搅拌机;第五、六路至楼层;第七路至生活区;第八路到木工棚;第九路、第十路备用。
配电示意图如下:四、负荷计算。
1、所用电器、机械统计a、400T-Z塔吊一台28.6×1=25.0KWb, 630T-Z塔吊一台 3.7.2×1=36.0c、拌合机四台 3.0×4=12.0 KWd、井架四台3×4=30KWe、钢筋机械三套3×3=9KWf、木工机械两套7.7×2=15.4KWg、电渣压力焊两台23.4×2=46.8KWh、插入式振动器十台 1.1×10=11KWi、大灯照明3×6=18KWj、平板振动器二台 1.1×2=2.2KWk、蒸饭箱、开水箱20+10=30KWl、水泵三台 1.5×3=4.5KWl、其他照明5KW2、用电量计算总配电箱的同时使用电动机总功率P=1.05×(0.6×213.3+0.8×46.8)/0.75+5=236.58KW,临时网络电压380∕220,功率因数0.75,用电量计算S=(ΣP/η×COSψ)×KC=(236.58/0.85)×0.75=208.75kw3、主干导线截面选用:50平方毫米铜芯橡皮软线。
第1篇一、项目背景随着我国经济的快速发展,基础设施建设不断加大,临时施工用电需求日益增多。
为了保证施工现场的用电安全,提高施工效率,特制定本临时施工用电施工方案。
二、施工地点及范围本次临时施工用电项目位于XX市XX区XX路XX号,施工范围为施工现场内所有用电设备。
三、施工内容1. 施工现场临时用电线路的架设;2. 施工现场临时用电设备的安装;3. 施工现场用电安全管理;4. 施工现场用电设备的维护保养。
四、施工组织1. 施工队伍:由具备相关资质的施工单位负责施工,施工人员需经过专业培训,持有相关操作证书。
2. 施工进度:按照施工计划,分阶段完成施工任务。
3. 施工质量:确保施工质量符合国家相关标准和规范。
五、施工方案1. 施工现场临时用电线路的架设(1)线路布置根据施工现场实际情况,采用三相五线制供电,线路采用橡皮绝缘电缆,线径应符合负荷要求。
(2)线路架设1. 线路应沿施工道路、建筑物外墙或支架架设,避开易燃易爆区域;2. 线路应保持整齐,不得随意拖拽、折叠;3. 线路应设置明显的警示标志,防止人员误触。
2. 施工现场临时用电设备的安装(1)设备选型根据施工现场负荷需求,选择合适的变压器、配电箱、开关、插座等设备。
(2)设备安装1. 变压器安装:应选择合适的位置,确保变压器散热良好;2. 配电箱安装:应设置在干燥、通风、便于操作的位置;3. 开关、插座安装:应按照负荷要求,合理设置开关、插座数量及位置。
3. 施工现场用电安全管理(1)用电安全培训对施工人员进行用电安全培训,提高用电安全意识。
(2)用电安全检查定期对施工现场进行用电安全检查,及时发现并消除安全隐患。
(3)用电安全制度制定用电安全制度,明确用电安全责任,确保用电安全。
4. 施工现场用电设备的维护保养(1)定期检查对施工现场用电设备进行定期检查,确保设备正常运行。
(2)设备维护对用电设备进行定期维护,更换损坏的部件,确保设备安全可靠。
精装修施工工程临时用电施工方案编制:审核:审批:2019 年 07 月 05 日1、编制依据《施工现场临时用电安全技术规范》;(JGJ46-2005)《建筑施工安全检查标准》;(JGJ59-2011)施工组织设计、工程现场勘测资料;其他有关的国家现行规范、标准、规程和规定。
2、工程概况:施工范围为:装修施工工程1#、4#、10#、11#楼。
3、用电设备统计根据《施工现场临时用电安全技术规范》JGJ46-2005规定,本供电系统采用TN-S系统(三相五线制)供电。
整个工程的用电设备和负荷见下表:机械设备功率统计表表1用电项目的需要系数表 表24、负荷计算4.1 各用电设备组的负荷计算 各用电设备组的负荷计算式有功功率计算 P js =kx ∑Pe 无功功率计算 Q js = P js tg θ视在功率计算 S js =JSJS Q P 22+式中P js —用电设备组的有功计算负荷kW ; Q js —用电设备组的无功计算负荷kVar ; S js —用电设备组的视在计算负荷kVA ; Kx —用电设备组的需要系数。
4.1.1电焊机及焊接设备组查表Kx =0.45;COS θ=0.45;tg θ=1.98;先将Jc=50%统一换算到Jc=100%的额定容量; Pe1=100/50×Pn=5.0×255=0.71*36=25.56 计算荷载:Pjs1=Kx ×Pe1=0.45×25.56=11.502 (kw) Q js1=Pjs1×tg θ=11.502×1.98=22.774(kvar) 4.1.2木工机械组查表Kx=0.65;tg θ=1.17;Pjs2=Kx ·Pe2=0.65×107.8=70.07(kw) Qjs2=Pjs2·tg θ=70.07×1.17=81.98(kvar) 4.1. 3现场照明为15 KW 4.2 总的计算负荷 4.2.1 总的负荷计算式 Pjz=kx ∑Pjs (kw) Qjz=kx ΣPjztg θ (kvar)Sjz= 22Qjz Pjz (kvA)在式中Pjz 、Qjz 、Sjz —各用电设备组的有功、无功、视在计算负荷。
施工临时用电施工组织设计方案一、工程概况本工程为_____,位于_____,总建筑面积为_____平方米。
结构形式为_____,基础类型为_____。
施工现场地势较为平坦,周边环境较为复杂,有_____等。
二、编制依据1、《施工现场临时用电安全技术规范》(JGJ 46-2005)2、《建筑施工安全检查标准》(JGJ 59-2011)3、本工程施工图纸及相关施工组织设计4、现场勘察资料三、施工临时用电设计思路1、确定用电设备及负荷根据工程施工进度计划和施工工艺要求,确定施工现场主要用电设备包括塔吊、施工电梯、电焊机、搅拌机、振捣器、照明灯具等。
对各用电设备进行负荷计算,以确定其功率需求。
2、选择电源根据施工现场实际情况,选择合适的电源接入点。
优先考虑利用附近的市电网络,如无法满足要求,则考虑采用发电机作为备用电源。
3、确定配电方案根据用电设备的分布情况和负荷大小,合理划分供电区域,确定配电箱的位置和数量。
采用三级配电系统,即总配电箱、分配电箱和开关箱,实现分级配电、逐级保护。
4、计算导线截面根据各配电箱之间的距离、负荷电流等参数,计算选择合适的导线截面,以确保线路能够安全可靠地传输电能。
5、制定安全用电措施制定完善的安全用电管理制度和技术措施,包括接地与接零保护、漏电保护、电气设备防护等,确保施工用电的安全。
四、负荷计算1、设备容量计算(1)塔吊:Pe1 = 45kW(2)施工电梯:Pe2 = 30kW(3)电焊机:Pe3 = 15kW×2 = 30kW(暂载率 JC = 65%,换算后的设备容量 Pe3' = 18kW)(4)搅拌机:Pe4 = 75kW(5)振捣器:Pe5 = 11kW×5 = 55kW(6)照明灯具:Pe6 = 10kW(其中室内照明 5kW,室外照明 5kW)2、计算负荷(1)有功功率:Pjs =Kx×∑PeKx 为需要系数,根据不同设备类型取值。
(完整版)施工临时用电专项方案一、工程概况本工程为XX建设项目,位于XX地区,主要包括主体建筑工程、辅助设施及室外工程。
工程占地面积XX平方米,总建筑面积XX平方米。
工程结构类型为钢筋混凝土框架结构,建筑高度XX米。
根据工程特点,需制定临时用电专项方案,确保施工期间用电安全、可靠。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理责任人,加强用电设备的检查、维修和保养,确保用电安全。
2. 用电负荷:根据工程需求,合理计算用电负荷,确保电力供应稳定。
临时用电设备应根据用电负荷选择合适的电缆、配电柜(盘)、配电箱及开关箱等。
3. 用电设备:所有用电设备应符合国家相关标准,严禁使用老化、损坏或非标准的用电设备。
4. 临时用电申请:施工前,需向相关部门申请临时用电,并提供临时用电负荷、用电设备清单等资料。
5. 用电设备检查:定期对用电设备进行检查,发现问题及时整改,确保用电安全。
三、电工1. 人员要求:电工应具备相应的职业资格证书,熟悉用电设备的操作、维修和保养。
2. 培训与考核:对电工进行用电安全知识培训,提高其安全意识,定期进行考核,确保电工具备足够的业务水平。
3. 作业要求:电工在作业过程中,应严格遵守操作规程,穿戴好个人防护用品,确保自身安全。
4. 事故处理:发生用电事故时,电工应立即采取紧急措施,并及时报告项目负责人,协助处理事故。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保用电设备与人员、建筑物等保持足够的安全距离。
2. 外电防护:针对临近的外电线路,采取可靠的防护措施,如设置防护网、警示标志等。
3. 防护设施:在临时用电设备周围设置防护设施,防止非相关人员靠近,避免触电事故发生。
4. 定期检查:定期检查安全距离及外电防护设施,发现问题及时整改。
五、电缆线路1. 电缆选择:根据用电负荷及敷设环境,选择符合国家标准的电缆。
电缆应具备良好的绝缘性能、耐热性和耐腐蚀性。
施工临时用电专项施工方案(完整版)一、工程概况本工程为XX项目施工临时用电工程,工程地点位于XX市XX区,主要包括土建工程、装饰工程、安装工程等。
工程总占地面积约XX平方米,总建筑面积约XX平方米。
本工程临时用电主要包括施工用电、生活用电及应急用电等。
为确保施工期间用电安全,特制定本临时用电专项施工方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员职责;(2)定期对用电设备进行检查、维修,确保用电设备安全可靠;(3)实行用电计量制度,合理分配电力资源,降低用电成本;(4)加强用电安全培训,提高施工人员用电安全意识。
2. 用电负荷计算根据工程特点和施工需求,进行用电负荷计算,合理配置配电设备,确保供电稳定。
3. 用电设备管理(1)用电设备应符合国家相关标准和规定;(2)定期对用电设备进行维护、保养,保证设备正常运行;(3)严禁使用破损、老化、不符合安全标准的电线电缆;(4)严禁私拉乱接,违规操作。
三、电工1. 电工人员要求(1)电工人员应具备相应的专业知识和技能,持证上岗;(2)熟悉施工现场用电设备、配电系统及用电负荷;(3)掌握用电安全知识和应急处理措施;(4)具有良好的职业道德,严格遵守用电管理制度。
2. 电工工作内容(1)负责施工现场临时用电设施的安装、调试、维护和拆除;(2)定期检查用电设备、线路,发现隐患及时整改;(3)监督施工人员遵守用电安全规定,纠正违规行为;(4)参与现场用电事故的调查和处理。
四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,设置电线电缆与其他设施的安全距离;(2)在施工过程中,严格保持安全距离,防止因距离不足导致的电气事故;(3)在电气设备附近作业时,应采取安全防护措施,确保人身安全。
2. 外电防护(1)针对施工现场周边的外电线路,制定防护措施;(2)在施工过程中,密切关注外电线路运行情况,发现异常及时报告;(3)加强对外电线路的巡查,防止因外电线路故障影响施工现场用电安全;(4)与供电部门保持密切联系,及时了解外电线路维修、改造等情况。
临时用电活动方案范本【临时用电活动方案】一、活动概述临时用电活动是在某些临时场所或活动中,为满足电力需求而设立的一项服务。
为确保活动的安全与顺利进行,我方拟定以下临时用电活动方案,以保障用电的正常运行。
二、活动时间与地点活动时间:XXXX年XX月XX日-XXXX年XX月XX日活动地点:(根据具体情况填写,如展览馆、广场、体育场等)三、活动用电规模与需求活动用电规模:(填写具体需求,如功率、电流等)活动用电需求:(列举具体设备、用电用途等)四、用电设备与线路布局1.用电设备(1)设备名称:(列举具体设备名称)(2)设备功率:(填写具体功率要求)2.线路布局(1)线路长度:(填写具体长度)(2)线路材质:(填写具体材质)(3)线路布设方式:(列举具体布设方式,如地下敷设、架空等)(4)线路标志与防护:(描述具体的线路标志和防护措施)五、安全措施与应急预案1.安全措施(1)设备保证:使用符合国家标准的设备,并进行定期检查和维修保养。
(2)线路保护:使用符合规定的线路保护装置,确保电流过载和短路时能及时切断电源。
(3)漏电保护:使用符合国家标准的漏电保护装置,确保漏电时能及时切断电源。
(4)用电安全教育:对参与活动的人员进行用电安全教育,提高他们的用电意识和安全意识。
2.应急预案(1)停电紧急处理:在停电情况下,及时向相关责任方报告,并按照预案迅速处理,确保活动的正常进行。
(2)设备故障处理:对设备故障进行及时检修和维修,确保活动的正常进行。
(3)漏电及火灾预防:配备灭火器材、消防器材,并定期进行检查和维护,保证活动的安全进行。
(4)应急疏散:制定详细的人员疏散预案,做好应急疏散指引和安全通道标示,确保发生突发情况时人员能够及时安全撤离。
六、活动承办方责任及相关配套设施1.活动承办方责任(1)明确责任人:指定一名专人负责临时用电活动的安排与管理,并确保各项措施有效落实。
(2)检查与确认:对用电设备和线路进行检查与确认,确保符合相关要求,且没有安全隐患。
雄进(厦门)纤维有限公司厂房及配套设施现场临时用电施工方案福建省泉州市建筑工程有限公司2007年3月22日目录(一)、编制说明------------------------------------------------------------------------3 (二)、工程概况------------------------------------------------------------------------3 (三)、施工现场临时用电勘探记录------------------------------------------------3 (四)、施工现场临时用电施工要求------------------------------------------------4 (五)、施工现场临时用电的管理及控制------------------------------------------6 (六)、施工现场临时用电的验收与检查------------------------------------------7 (七)、施工现场临时用电负荷计算------------------------------------------------8 (八)、施工现场电气安全及电气防火措施--------------------------------------14 (九)、施工现场机械设备、电气线路平面布置图----------------------------15施工用电方案(一)、编制说明:本编制以《施工现场临时用电安全技术规范》(JG46-2005)以及《建筑施工安全检查标准》(JGJ59-99)为依据,根据施工现场的总平布置和工程的特点,本着“保障现场施工临时用电安全、加强临时用电的技术管理、合理利用能源节约用电”的原则进行编制。
(二)、工程概况:1、工程概况本工程为雄进(厦门)纤维有限公司厂房及配套设施工程:由南昌有色冶金研究院设计:厂房及配套设施位于赵岗中路的东侧,横一路南侧,用地面积为46622.29㎡。
泉州浦西万达广场工程现场临时用电专项方案(第二版)编制:审核:审批:中国建筑第二工程局有限公司目录一、临电设计........................................................................................................... 错误!未定义书签。
1.设计工艺流程:................................................................................................ 错误!未定义书签。
2.工程概况及编制说明........................................................................................ 错误!未定义书签。
2.1工程概况.................................................................................................... 错误!未定义书签。
2.2 现场勘测及编制说明............................................................................... 错误!未定义书签。
2.2 编制依据................................................................................................... 错误!未定义书签。
3所需用电容量的计算........................................................................................ 错误!未定义书签。
3.1桩基础阶段施工用电计算........................................................................ 错误!未定义书签。
3.2地下室施工阶段施工用电计算................................................................ 错误!未定义书签。
3.3主体施工阶段施工用电计算.................................................................... 错误!未定义书签。
3.4变压器选择................................................................................................ 错误!未定义书签。
4.临时施工用电设计............................................................................................ 错误!未定义书签。
4.1方案选择.................................................................................................... 错误!未定义书签。
4.2低压配电线路设计.................................................................................... 错误!未定义书签。
4.3低压配电箱设计........................................................................................ 错误!未定义书签。
4.4施工现场供电各线路的电压降计算 ........................................................ 错误!未定义书签。
4.5接地装置设计............................................................................................ 错误!未定义书签。
4.6防雷装置设计............................................................................................ 错误!未定义书签。
5.临电电气平面布置与配电箱系统图的绘制。
(详见附图) .......................... 错误!未定义书签。
二、临电的施工....................................................................................................... 错误!未定义书签。
1.施工工艺流程:................................................................................................ 错误!未定义书签。
2.工艺操作要点.................................................................................................... 错误!未定义书签。
3.质量控制措施.................................................................................................... 错误!未定义书签。
3.1质量标准.................................................................................................... 错误!未定义书签。
3.2质量控制.................................................................................................... 错误!未定义书签。
3.3质量检查.................................................................................................... 错误!未定义书签。
4.安全技术控制措施........................................................................................... 错误!未定义书签。
4.1方案选择的安全技术措施:.................................................................... 错误!未定义书签。
4.2.电缆线路敷设的安全技术措施: ............................................................ 错误!未定义书签。
4.3.关于安装配电箱的安全技术措施。
........................................................ 错误!未定义书签。
4.4现场维护安全技术交底:........................................................................ 错误!未定义书签。
4.5临时用电转换为正式用电的技术措施 .................................................... 错误!未定义书签。
5.临时施工用电工程消防措施 ............................................................................ 错误!未定义书签。
5.1 施工现场发生电气火灾的原因............................................................... 错误!未定义书签。
5.2 施工现场发生电气火灾的预防措施 ....................................................... 错误!未定义书签。
5.3安全用电管理措施:................................................................................ 错误!未定义书签。
6.临时施工用电工程安全技术资料 .................................................................... 错误!未定义书签。
一、临电设计1.设计工艺流程:机械平面布置→现场勘察→计算总容量→方案选择→电气平面初步布置→变压器出线负荷计算→选择总配电箱的进线截面和总隔离开关→主干线负荷计算→选择总配电箱的分路开关及其出线回路截面和分配电箱的总隔离开关→支线负荷计算→选择分配电箱的分路开关及其出线回路截面和单机开关箱的开关→电压降的验证→完善临电电气平面布置图→绘制配电箱系统图2.工程概况及编制说明2.1工程概况泉州浦西万达广场位于福建省泉州市丰泽区中心区域沿江地段,宝洲路以南,刺桐路以西,滨江路以北,所属区域为泉州市核心地段。
工程总规划用地面积18.27万平方米,规划总建筑面积约123.25万平方米,其中地上91.35万平米,地下31.90万平米。
项目由购物中心、五星级酒店、甲级写字楼、写字楼、商务酒店、室外步行街、住宅及商铺组成,分为1-5号建筑。
项目的1号建筑为甲级写字楼,位于项目的西侧、北侧。
写字楼地上总建筑面积14.77万m2(包含0.07万平米物管用房),建筑层数为45层,建筑高度182.40m。
其中地下室两层,地上建筑31层。
该项目的酒店部分为五星级酒店和商务酒店。
2号建筑是五星级酒店,其中地下室二层,地上建筑层数为22F,建筑高度为100m,建筑面积为4.65万m2。
