填埋场工艺设计 Company number【1089WT-1898YT-1W8CB-9UUT-92108】1、填埋场工艺设计1.1分区设计本填埋场主体工程主要由填埋区、管理区、沼气发电区、污水处理区和综合用房五部分组成。
整个场区总占地面积约1.0km2,其中垃圾填埋区面积约为0.8km2,其余面积主要用于管理区、沼气发电区、污水处理区和综合用房等建设,详见填埋区平面布置图。
整个场区设置一个进出口,在进口处设置地磅台和洗车台。
同时建设20m宽的绿化带将管理区和进填埋场的道路隔开,以吸收污染物,使管理区和填埋区有机地分开。
由于西南风为全年主导风向,为防止填埋区气体污染的影响,将管理区等设置于填埋区的西南方。
根据地形,将整个填埋区分为4个大区,分别为填埋一区、填埋二区、填埋三区和填埋四区。
为加快工程的进度,尽快满足接受生活垃圾的要求,将整个填埋库区工程分为二期进行,填埋一期工程包括填埋一区和填埋二区,填埋二期工程包括填埋三区和填埋四区。
先进行填埋一期工程的施工,在进行填埋作业的同时,再来考虑填埋二期工程的进行。
1.2填埋作业方法垃圾在指定的单元作业点卸下,卸车后用推土机推铺,再用压实机碾压。
分层压实到需要高度后,再在上面覆盖粘土和聚乙烯膜料,并重复上述的卸料、推铺、压实和覆盖的过程。
以一日一层作业单元,每日进行覆盖。
垃圾的压实密度约为0.5t/m3。
每层垃圾厚度为2.5~3.0m,每层覆土为15~30cm,通常四层厚度组成一个大单元,上面覆土45~50cm之间。
每天作业结束时,可在填埋场作业面上喷药,以避免蚊虫滋生及疾病传播。
填埋时先从右到至左推进,然后从前向后推进。
左、中、右之间的联线之间呈圆弧形,使覆盖面上排水畅通地流向两侧进入排水沟或边沟等,以减少雨水渗入垃圾体内,前后上部的连线呈一定坡度。
外坡为1:3,顶坡不小于2。
单元厚度达到设计厚度后,可进行临时封场,在其上面覆盖45~50cm厚的粘土。
垃圾填埋场施工方案及工艺方法1. 背景垃圾填埋场是处理城市垃圾的一种主要手段。
为了确保垃圾填埋场的安全、高效运营,需要有科学合理的施工方案和工艺方法。
2. 施工方案2.1 垃圾填埋场选址选择合适的垃圾填埋场选址非常重要。
需要考虑以下因素:- 离市区远,以减少对周边居民的环境影响;- 具备良好的地质、水文条件,避免地下水污染;- 周边土地利用规划符合填埋场建设要求。
2.2 垃圾填埋场设计垃圾填埋场设计包括以下几个方面:- 填埋场布局设计,确定填埋区域和非填埋区域;- 确定填埋场的容量和设计寿命,以满足未来垃圾处理的需求;- 设计合理的雨水排放系统和防渗漏措施,减少对地下水的污染。
2.3 施工过程管理垃圾填埋场施工过程需要进行全程监控和管理。
主要包括以下内容:- 施工前的准备工作,包括场地清理、临时设施搭建等;- 垃圾填埋区域的挖掘和整平工作;- 沉降观测和监测,及时发现问题并采取措施修复。
3. 工艺方法3.1 垃圾填埋的分层填埋法垃圾填埋应采用分层填埋法,即将垃圾分为不同层次填埋,每层进行覆土处理。
这种方法可以减少气味和垃圾堆积带来的问题,并有利于垃圾分解和降解。
3.2 垃圾填埋产气的处理垃圾填埋过程中会产生大量有害气体,如甲烷等。
为了减少对环境的污染,应采取合适的处理方法,如收集并利用产生的甲烷。
3.3 垃圾填埋渗滤液的处理垃圾填埋过程中的渗滤液含有大量污染物,需要进行处理以避免对地下水的污染。
适当的处理方法包括渗滤液回收、中和处理、加药处理等。
4. 监测与维护为了确保垃圾填埋场的运营安全,需要进行监测与维护工作。
主要包括:- 定期进行垃圾填埋场的环境监测,包括气体、水质等的监测;- 定期进行设施的维护和检修,确保设备的正常运行;- 定期进行沉降观测,及时发现地质变化。
以上是垃圾填埋场施工方案及工艺方法的简要概述。
具体实施时应根据实际情况制定详细的计划,并遵守相关环境保护法规。
城市生活垃圾填埋场设计1. 填埋场位置选择填埋场位置选择是城市生活垃圾填埋场设计的首要环节。
在选址过程中,应遵循以下原则:(1)符合国家环保政策法规和当地城乡规划要求;(2)远离居民区、水源地、交通枢纽和名胜古迹等重要区域;(3)综合考虑交通状况、土地利用前景、地形地貌、气候条件等因素;(4)选择具有适当的地质条件和土地资源。
此外,对于填埋场的运输条件要进行充分分析,包括运输距离、路况、运输时间等因素,以确保填埋场垃圾运输的便捷和安全。
2. 垃圾清理与处置垃圾清理与处置是城市生活垃圾填埋场设计的重要组成部分。
在填埋场运营过程中,需要采用科学合理的垃圾清理和处置工艺,对垃圾进行分类、压实、覆盖等处理,以防止垃圾产生二次污染。
具体工艺流程如下:(1)垃圾分类:将可回收物、有害垃圾、厨余垃圾等分类收集;(2)垃圾压实:采用垃圾压实机将垃圾进行压实,缩小垃圾体积,提高填埋效率;(3)垃圾覆盖:采用防渗材料对填埋场垃圾进行覆盖,以防止垃圾渗滤液和有害气体的产生。
此外,还可以采用焚烧、堆肥等其他处置技术对垃圾进行处理。
3. 填埋场覆盖填埋场覆盖是填埋场设计中的关键环节之一,其主要目的是防止垃圾产生有害气体和渗滤液,同时减少外界环境对填埋场内部的影响。
在覆盖材料的选择上,应选用具有良好防渗性能、耐老化性能的材料,如高密度聚乙烯土工膜等。
在覆盖施工工艺方面,应严格遵守相关施工技术规范,确保覆盖材料的施工质量。
同时,为了监测和维护填埋场覆盖系统的有效性,需要在覆盖层下方设置监测系统,对填埋场内部的湿度、温度等环境参数进行实时监测。
4. 渗滤液处理渗滤液处理是城市生活垃圾填埋场设计中需要重点关注的问题之一。
渗滤液是一种高浓度有机废水,如不及时处理,会对环境和人类健康造成严重危害。
针对渗滤液的处理,一般采用生化处理和物化处理相结合的方式。
具体工艺流程如下:(1)预处理:采用沉淀、气浮等物化处理方法,去除渗滤液中的悬浮物和油脂等杂质;(2)生化处理:采用厌氧-好氧组合工艺对渗滤液进行生物处理,降低有机物浓度和氨氮含量;(3)深度处理:采用膜生物反应器等物化处理方法,进一步降低渗滤液中的污染物浓度。

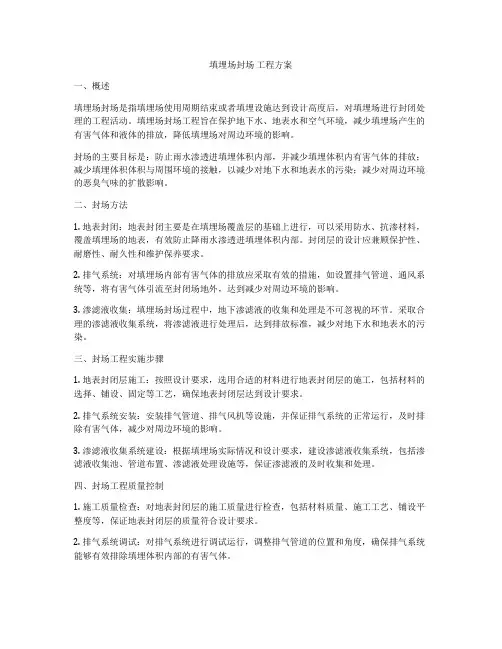

填埋场封场工程方案一、概述填埋场封场是指填埋场使用周期结束或者填埋设施达到设计高度后,对填埋场进行封闭处理的工程活动。
填埋场封场工程旨在保护地下水、地表水和空气环境,减少填埋场产生的有害气体和液体的排放,降低填埋场对周边环境的影响。
封场的主要目标是:防止雨水渗透进填埋体积内部,并减少填埋体积内有害气体的排放;减少填埋体积体积与周围环境的接触,以减少对地下水和地表水的污染;减少对周边环境的恶臭气味的扩散影响。
二、封场方法1. 地表封闭:地表封闭主要是在填埋场覆盖层的基础上进行,可以采用防水、抗渗材料,覆盖填埋场的地表,有效防止降雨水渗透进填埋体积内部。
封闭层的设计应兼顾保护性、耐磨性、耐久性和维护保养要求。
2. 排气系统:对填埋场内部有害气体的排放应采取有效的措施,如设置排气管道、通风系统等,将有害气体引流至封闭场地外,达到减少对周边环境的影响。
3. 渗滤液收集:填埋场封场过程中,地下渗滤液的收集和处理是不可忽视的环节。
采取合理的渗滤液收集系统,将渗滤液进行处理后,达到排放标准,减少对地下水和地表水的污染。
三、封场工程实施步骤1. 地表封闭层施工:按照设计要求,选用合适的材料进行地表封闭层的施工,包括材料的选择、铺设、固定等工艺,确保地表封闭层达到设计要求。
2. 排气系统安装:安装排气管道、排气风机等设施,并保证排气系统的正常运行,及时排除有害气体,减少对周边环境的影响。
3. 渗滤液收集系统建设:根据填埋场实际情况和设计要求,建设渗滤液收集系统,包括渗滤液收集池、管道布置、渗滤液处理设施等,保证渗滤液的及时收集和处理。
四、封场工程质量控制1. 施工质量检查:对地表封闭层的施工质量进行检查,包括材料质量、施工工艺、铺设平整度等,保证地表封闭层的质量符合设计要求。
2. 排气系统调试:对排气系统进行调试运行,调整排气管道的位置和角度,确保排气系统能够有效排除填埋体积内部的有害气体。
3. 渗滤液处理效果检查:对渗滤液处理设施进行检查,确保渗滤液处理效果符合排放标准,达到对地下水和地表水的保护要求。
工艺设计1、工艺设计原则1.1贯彻执行国家关于环境保护的政策,符合国家的有关法规、规范及标准。
1.2设备选型采用通用产品,运行稳定可靠、效率高、管理方便、维修维护工作量小、价格适中。
1.3根据设计进水水质和回用水质要求,所选废水处理工艺力求技术先进成熟、处理效果好、运行稳妥可靠、高效节能、经济合理,减少工程投资及日常运行费用。
1.4平面布置力求在便于施工、便于安装和便于维修的前提下,使各处理构筑物尽量集中,节约用地,扩大绿化面积。
1.5妥善处理和处置处理过程中产生的沉砂和污泥,避免造成污染。
1.6设计中尽量选用低噪声的动力设备,并适当采取消声、减振措施,防止二次污染。
1.7为确保工程的可靠性及有效性,提高自动化水平,降低运行费用,减少日常维护检修工作量,改善工人操作条件。
采用现代化技术手段,实现自动化控制和管理,做到技术可靠、经济合理。
1.8废水处理构筑物按半地下式进行设计,力求减少厂区土方量。
1.9尽量减少废水提升高度和提升次数,以节约能源。
1.10对于平面尺寸大、池深高的水池,采用钢筋混凝土结构。
建筑物建于地上,均采用砖混结构,与周围主体环境相匹配。
2、工程规模污水处理系统处理对象为杂排水,包括生活污水和厨房洗涤污水。
根据建设单位提供的统计结果,杂排水日排水量约为120m3/d,污水排放量及排放水质稳定。
本工程污水处理设计规模为120m3/d。
本工程采用24小时工作制。
3、废水处理工艺方案3.1水质特性分析根据进水水质和出水水质要求,废水具有以下特征:污水中可滤残渣含量较高,这些残渣若不经处理直接进入生化处理系统,会在生化系统中积累而占据大量池容,使池容不断减少最终导致系统完全失效。
同时,污水中油脂含量也不容忽视,去除对生物处理过程有抑制作用的物质,减小生物反应的负荷,改善生物反应的条件,对生物系统正常运行,降低运行费用都是必不可少的一步。
生活污水是粪便和洗涤污水为主,主要含有大量有机物,如纤维素、淀粉、糖类和脂肪蛋白质等;也常含有病原菌、病毒和寄生虫卵;无机盐类的氯化物、硫酸盐、磷酸盐、碳酸氢盐和钠、钾、钙、镁等。

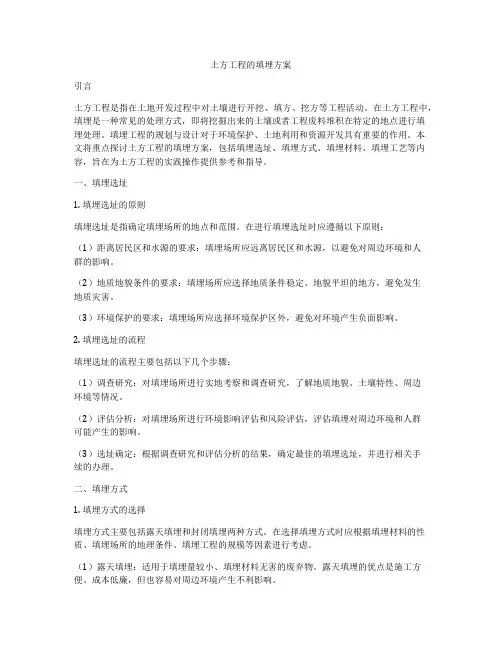

土方工程的填埋方案引言土方工程是指在土地开发过程中对土壤进行开挖、填方、挖方等工程活动。
在土方工程中,填埋是一种常见的处理方式,即将挖掘出来的土壤或者工程废料堆积在特定的地点进行填埋处理。
填埋工程的规划与设计对于环境保护、土地利用和资源开发具有重要的作用。
本文将重点探讨土方工程的填埋方案,包括填埋选址、填埋方式、填埋材料、填埋工艺等内容,旨在为土方工程的实践操作提供参考和指导。
一、填埋选址1. 填埋选址的原则填埋选址是指确定填埋场所的地点和范围。
在进行填埋选址时应遵循以下原则:(1)距离居民区和水源的要求:填埋场所应远离居民区和水源,以避免对周边环境和人群的影响。
(2)地质地貌条件的要求:填埋场所应选择地质条件稳定、地貌平坦的地方,避免发生地质灾害。
(3)环境保护的要求:填埋场所应选择环境保护区外,避免对环境产生负面影响。
2. 填埋选址的流程填埋选址的流程主要包括以下几个步骤:(1)调查研究:对填埋场所进行实地考察和调查研究,了解地质地貌、土壤特性、周边环境等情况。
(2)评估分析:对填埋场所进行环境影响评估和风险评估,评估填埋对周边环境和人群可能产生的影响。
(3)选址确定:根据调查研究和评估分析的结果,确定最佳的填埋选址,并进行相关手续的办理。
二、填埋方式1. 填埋方式的选择填埋方式主要包括露天填埋和封闭填埋两种方式。
在选择填埋方式时应根据填埋材料的性质、填埋场所的地理条件、填埋工程的规模等因素进行考虑。
(1)露天填埋:适用于填埋量较小、填埋材料无害的废弃物。
露天填埋的优点是施工方便、成本低廉,但也容易对周边环境产生不利影响。
(2)封闭填埋:适用于填埋量较大、填埋材料有害的废弃物。
封闭填埋的优点是能够有效控制填埋过程中产生的污染物,减少对周边环境的影响。
2. 填埋方式的实施在进行填埋过程中应严格遵循相关规定和标准,对填埋场所进行规划、布置和监测,保障填埋工程的质量和安全。
填埋施工中应注意以下几个方面的问题:(1)填埋场所的准备:对填埋场所进行平整、夯实和围护,确保填埋的安全和稳定。
某山谷型卫生填埋场工艺设计固体废弃物处理与处置课程设计第一部分固体废弃物处理与处置课程设计任务书指导教师:许士洪一、课题名称:某山谷型卫生填埋场工艺设计二、设计任务:根据有关部门批准的任务书,拟在某城市新建一座城市垃圾卫生填埋场,要求对该填埋场进行工艺设计。
三、工程概况(设计资料):1、设计数据:该城市现有人口数量85万,根据城市规划,至2030年人口约128万,服务年限20年。
我国人均生活垃圾产量约0.8~1.4 kg/(人·d),垃圾容重(压实密度)0.4~0.6t/m3。
填埋场覆土与垃圾体积比为1:3.5。
2、工程建设场地概况本工程建设场址距市中心15km,三面环山,峡谷面积约1km2,地面标高52.0~68.0米。
3、工程水文地质3.1工程地质裸露的地层为棕黄色粉质黏土,渗透系数小于1.0×10-5,厚度为2~3m.。
3.2 水文地质建设场地中含水层主要为黄土层潜水,场地地下水埋深约2~3m,水位年变幅1~2m。
4、气象工程场地属温暖带半湿润大陆性季风气候,具有冬长夏短,春秋温凉典型特征。
四季分明,春季和冬季干旱多风,夏季炎热,降雨集中,秋季天气晴朗,日照充足。
气温:年平均气温:13.5℃极端最低气温:-3℃极端最高气温:41℃年平均相对湿度:70~85%降雨:年平均日降水量:6.9mm/d日最大降水量:8.6mm/d日最小降水量:4.2mm/d风:冬季平均风速:2.1m/s夏季平均风速:2.5m/s主导风向:西南最大冻土深度:230mm5、相关规范及标准(1)生活垃圾卫生填埋技术规范(CJJ17-2004)(2)生活垃圾填埋场污染控制标准(GB16889-2008)(3)生活垃圾卫生填埋场防渗系统工程技术规范(CJJ 113-2007)四、要求:1、进行该填埋场的方案论证与设计;2、进行填埋场工艺设计(包括库容设计、填埋工艺、防渗系统、导气系统、封场覆盖、渗滤液收集),并写出设计说明书;字数不少于5000 字;3、绘出填埋场流程图,平面图,填埋场场地平整图、填埋场封场图、渗滤液收排及填埋气导排系统图、集气集液系统断面图。
生活垃圾填埋场的设计生活垃圾填埋场是一种常见的废物处理方式,它是将生活垃圾埋藏在地下,通过压实和覆盖来减少垃圾对环境的影响。
然而,填埋场设计的质量和效率对于确保环境保护和可持续发展至关重要。
以下是一个关于生活垃圾填埋场设计的详细介绍。
首先,生活垃圾填埋场的设计需要考虑填埋场的位置选择。
填埋场的选址应远离居民区、水源地和敏感环境。
填埋场周围的土地应具备良好的地质和水文条件,以降低垃圾渗滤和污染地下水的风险。
接下来,填埋场的设计需要考虑到废物的处理和储存。
填埋场应划分为多个功能区域,包括进料区、垃圾堆放区、压实区、排水区和监测区。
这些区域需要建立合理的道路和通道,以便于垃圾的运输和处理。
在填埋场的垃圾堆放区,需要采用适当的垃圾覆盖技术,以减少垃圾的氧化分解和产生有害气体的可能性。
覆盖层应使用防水材料,如土膜和聚乙烯薄膜,并根据需要定期加固。
此外,填埋场的设计还需要考虑到垃圾渗滤液的管理。
垃圾渗滤液是垃圾分解过程中产生的含有有害物质的液体,需要进行处理和处理以防止对地下水和环境造成污染。
为了处理垃圾渗滤液,填埋场需要建立排水系统和处理设施,如渗滤液收集池、沉淀池和生物反应器等。
此外,填埋场的设计还需要考虑到垃圾气体的处理。
垃圾分解过程中会产生大量的有害气体,如甲烷等。
为了减少这些气体的排放,填埋场需要建立收集和处理系统,如垃圾气体收集井和垃圾气体利用设施等。
填埋场的设计还应考虑到生活垃圾的减量和分选。
生活垃圾填埋是最后一道处理工艺,应该在源头上采取措施减少垃圾的产生和分类回收可回收物。
例如,可以建立垃圾焚烧厂和生物解决设施来处理可以燃烧和分解的垃圾。
最后,为了确保填埋场的安全运营和监测,各种监测措施和设施应安装在填埋场中。
这些设施包括地下水监测井、气体监测管、温度和压力监测点等。
监测数据应定期收集和分析,以确保填埋场的运营符合相关标准和法规。
综上所述,生活垃圾填埋场的设计需要综合考虑各个环节,包括选址、垃圾处理、渗滤液和气体管理、垃圾减量和监测等。
城市生活垃圾卫生填埋场工艺设计
一、填埋场总体概况
1、填埋场位于经济发达的X市Y地区,总面积约1.5万平方米,农村IA类环境的填埋区位于周边,临近村庄,距X市市中心20千米,距机场8千米,能便捷设施管理,有利于日后投用。
2、填埋场分为A区和B区,A区用于填埋生活垃圾,B区用于填埋工业废弃物,整个填埋场面积约1.5万平方米,地势较为平坦,合理布局,可分为4种区域,分别是进厂门区、运输通道A区、生活垃圾填埋区、机械作业区。
二、工艺设计
1、进厂门区:该区域设置有收费台,可根据重量分类交费,一般分为普通和非普通两种交费方式,收费台前面设置废弃物投放桶或投放点,其后进行重量分类,对重量低于50千克的生活垃圾及废弃物进行抽取处理,重量大于50千克的生活垃圾及废弃物进行直接填埋处理。
2、运输通道A区:该区域设置有一定的停车位,可以方便车辆驶入填埋区,其中设置有叉车道、自动封闭道闸,对车辆进行安全检查,另外设置有防雨棚,保证投放物品的处理。
3、生活垃圾填埋区:该区域根据不同类垃圾,放置不同的输送机和运输设备,由输送机将垃圾输送至指定的位置。
第1章总图与道路工程1.1 总平面布置1.1.1 总平面及功能分区由地形图可知,管理区所在区域地势平坦,场地标高最低点为26.20米,最高点为30.50米,整个卫生填埋场占地面积约13.53万m2,其中管理区及辅助生产区占地3.32万m2,填埋库区有效占地8.64万m2,其他用地1.57万m2。
厂前区XXXX1.1.21.1.3 竖向设计填埋区的竖向设计根据填埋工艺的需要XX场外工程衔接确定的,场前区与场外道路接点标高为27m,半环区道路标高XX场前区道路衔接,与垃圾坝接点标高为35m,最大标高为55m。
1.2 厂区道路、出入口及围墙1.2.1 厂区道路为满足运输及消防要求,本工程围绕综合办公楼等主要见构筑物设有环行道路或留有消防通道,有车辆进入的建构筑物均与道路相联。
道路路面宽度为4.0XX7.0米,道路横断面形式采用城市型,路面采用C30素混凝土厚20cm,基层则采用级配碎石或砾石厚15cm,垫层采用天然砂砾厚15cm。
1.2.2 出入口及围墙根据填埋场的规模,厂区设1个出入口,与厂外道路连接。
管理区部分围墙长712米,为砖砌实体围墙,而在填埋库区周围设铁丝网进行防护。
1.31.3.1(1)(2)1.3.21.4 绿化在一起。
(1)XX 种植灌木,防止垃圾XX覆盖土的裸露,并结合道路的修建,在道路两侧合理地种植乔木。
(2)填埋封场后,其终场顶面可铺砌草皮,并结合当地气候种植适宜林木。
第2章卫生填埋区工程2.1 处理对象本填埋场除作为应急措施外,原则上不接受除生活垃圾等以外的其他类型垃圾,特别是危险废弃物,具体如下:1、本处埋场受纳的填埋物为以下城市生活垃圾:(1)居民生活垃圾;另外,从经济角度XX使用年限方面考虑,除在临时作业道路考虑建筑垃圾外,建筑垃圾不应进入填埋场。
2.2 库容方案与坝体工程2.2.1 库容方案一般的,对于山谷型填埋场,坝体工程的设计XX库容的大小是紧密联系在一起的,影响库容的因素有以下几条:(1)填埋库区的占地面积:有效占地面积越大,相应的库容相对也较大;(2)垃圾坝:一般,垃圾坝坝顶标高越大,相应获得库容就越大,但是填埋库区的有效占地面积XX垃圾坝高是相互关联的,垃圾坝越高,由于放坡的关系,占地就会越大,对其他构筑物的布置就会有影响。
垃圾填埋场施工方案(1)
一、背景介绍
垃圾处理是城市管理中一个至关重要的环节,其中垃圾填埋场作为一种常见的处理方式,其建设和运营方案对城市环境和居民生活具有重要影响。
本文将针对垃圾填埋场施工方案进行探讨,主要包括选址、土地准备、施工工艺、运输系统等方面的内容。
二、选址
垃圾填埋场的选址是关键的一步。
首先,需要根据城市规划,选择离城区适当距离的地块,并考虑到地质条件、环境保护、周边居民等因素,建议选址在平整、地势较高、通风条件好的地方。
三、土地准备
在选址确定后,需要对选定地块进行土地准备。
这包括清理杂草、平整场地、修建围墙等工作,确保填埋场基础设施的建设顺利进行。
四、施工工艺
垃圾填埋场施工需要遵循一定的工艺流程。
首先是开挖场地和铺设防渗膜,然后分层填埋垃圾并进行压实,最后进行场地封闭和植被恢复。
在施工过程中需严格按照环保要求进行,确保垃圾填埋过程不对环境造成污染。
五、运输系统
垃圾填埋场的运输系统是关键的支撑设施。
建议在施工方案中充分考虑垃圾收集车辆的进出场便利性,优化运输路线,避免对周边道路交通造成影响。
同时,也需要考虑运输车辆的清洗和消毒设施,确保运输过程卫生安全。
六、结语
垃圾填埋场施工方案的设计和实施是一个涉及多方面因素的复杂工程。
通过合理选址、科学施工工艺和完善的运输系统,可以有效降低填埋场对环境和周边居民的影响,促进城市环境的改善与提升。
希望本篇文章能够为垃圾填埋场建设提供一定的参考价值。
一般工业固废填埋场设计规范
一、填埋场选址:
1.优先选择远离人口密集区、水源保护区、地震和洪涝等自然灾害多
发区的地点。
2.应考虑到填埋场周围环境的地质条件,避免地下水位高、土壤渗透
性差或者地质构造复杂的地区。
3.应设计填埋场的排水系统,并确保周围地区的排水系统不会受到影响。
二、填埋场设计:
1.应选择合适的填埋方式,如一般土埋、厌氧土埋等。
2.填埋场应设计有严格的防渗系统,包括底部和侧壁的防渗材料、防
渗层和排水系统。
3.应设立围挡和防风要求,以保证填埋场的整体运行不受外界环境干扰。
4.应设计一套完善的填埋工艺流程,包括垃圾的运输、转运和堆放等,以最大限度地降低填埋产生的有害物质。
三、填埋场操作:
1.严格按照设计要求进行填埋垃圾的堆放和压实,确保填埋场的稳定
性和容量利用。
2.定期对填埋场进行覆土处理,以防止气体外溢和雨水渗透。
3.对填埋场内的液体渗滤液应进行收集和处理,以确保渗滤液不会污
染周围环境。
四、填埋场监测:
1.填埋场应设有环境监测设备,定期监测填埋场周围地下水、地表水、大气环境等指标,及时发现和处理环境污染问题。
2.应定期对填埋场的渗滤液、垃圾气体等进行抽样分析,评估填埋场
的环境影响。
3.定期制定和更新填埋场的监测计划和报告。
综上所述,一般工业固废填埋场设计规范主要涉及填埋场选址、填埋
场设计、填埋场操作和监测等方面内容。
合理的选址、科学的设计、规范
的操作和有效的监测是保证填埋场运行安全和环境保护的关键。
建筑环保工程填埋方案范本一、填埋工程概况填埋工程是指将城市建筑垃圾、生活垃圾、工业固体废物等进行垃圾分类处理后,采用专门的设备将其填埋埋入地下,经过一定时间的分解厌氧发酵等过程,最终形成稳定的土壤覆盖层,达到资源化、无害化处理的目的。
填埋工程是当前城市垃圾处理的主要方式之一,对于提高城市垃圾处理能力、减少环境污染具有重要意义。
二、填埋工程设计及选址原则1.填埋工程的选址应远离居民区、饮用水源地、重要生态保护区等敏感区域,且应符合国家和地方法规的要求。
2.填埋场的设计应充分考虑周边环境,包括土质、地形、气候等因素,最大限度地减少对周边环境的影响。
3.填埋场应具备良好的环境监测系统,能够及时监测填埋场内外的地下水、气体、垃圾渗滤液、上下风向等情况,确保填埋场的运行符合环境要求。
三、填埋工程设计1.填埋工程设计要符合国家和地方有关规定,包括填埋场的规划、填埋深度、填埋方式、覆盖层厚度等要求。
2.填埋场内应设有合理的垃圾分拣设备,将可回收的垃圾进行分类处理,降低填埋量。
3.填埋场应具备排水系统,能够及时排除雨水和地下水,防止填埋场内积水和滲滓流出。
4.填埋场内还应设置监测井、收集管等设施,用于监测填埋场内部的地下水位、地下水质、垃圾渗滤液等情况。
5.填埋场的覆盖层应符合环保要求,可选择植被覆盖或者覆盖土石等方式,使填埋场的表面保持平整、美化环境。
四、填埋工程建设1.在填埋工程的建设过程中,应符合国家和地方有关规定,包括环保审批、土地利用审批等手续的办理,确保填埋工程合法和规范进行。
2.填埋场内的设施设备应通过质量检验,并按照设计要求进行安装和调试,确保填埋工程的正常运行。
3.填埋场建设过程中,应采取环境保护措施,减少扬尘、噪音等对周边环境的影响,确保施工安全和环境保护。
4.填埋场建设完成后,应组织相关部门对填埋场进行环保验收,确保填埋工程达到国家和地方环保标准。
五、填埋工程运行管理1.填埋场的运行管理应符合国家环保局和地方环保部门的要求,包括填埋场的日常运行维护、环境监测、安全生产等方面。
刚性填埋场的施工方案1. 引言刚性填埋场,也称作垃圾填埋场,是一种常见的垃圾处理方式。
它采用了特殊的构造和控制方法,以确保垃圾不会对环境造成污染。
施工方案是确保填埋场长期稳定运行的关键,本文将介绍刚性填埋场施工的一般步骤和注意事项。
2. 施工前的准备工作在施工填埋场之前,需要进行一系列准备工作,包括:•土地选址:选择适合建设填埋场的区域,远离居民区和水源地。
•土地清理:清除土地上的植被和建筑物。
•土地测量:进行土地测量,确定填埋场的边界和地形特征。
3. 施工步骤刚性填埋场的施工主要包括以下几个步骤:•清理:清除填埋场区域内的杂物和表层土壤。
•压实:使用重型设备对填埋场区域进行压实,提高地基的稳定性。
•防渗层的铺设:铺设一层防渗膜,以防止底部的底渣和底泥渗透到地下水。
•排水系统的安装:安装排水系统,确保填埋场内部的积水能够及时排出。
3.2 垃圾填埋工程的施工•垃圾填埋区域的设置:根据设计要求,设置垃圾填埋区域,并保证填埋的均匀性和稳定性。
•垃圾填埋层的铺设:将垃圾按照设计要求进行分类和铺设。
填埋层的高度不应过高,以防止垃圾垮塌。
•垃圾填埋层的压实:使用压实设备对填埋层进行压实,增加填埋层的密实度。
•材料选择:选择适合的盖土材料,如粘土、砂土等。
•盖土层的铺设:根据设计要求,将盖土材料覆盖在垃圾填埋层上。
•盖土层的压实:使用压实设备对盖土层进行压实,提高盖土层的稳定性和密实度。
4. 施工注意事项在进行刚性填埋场施工时,需要特别注意以下几点:•环境保护:在施工过程中,要采取有效的环境保护措施,减少对周边环境的影响。
•安全措施:施工人员要参加必要的安全培训,佩戴个人防护装备,并严格遵守施工规范和工艺要求。
•预防事故:严禁在填埋场区域内进行吸烟、明火作业等可能引起火灾的行为,以防止事故发生。
5. 施工质量控制刚性填埋场施工质量的控制主要包括以下几个方面:•施工现场的巡视:定期巡视施工现场,确保施工质量符合设计和施工要求。
1、填埋场工艺设计1.1 分区设计本填埋场主体工程主要由填埋区、管理区、沼气发电区、污水办理区和综合用房五部分组成。
整个场区总占地面积约2, 其中垃圾填埋区面积约为2,其余面积主要用于管理区、沼气发电区、污水办理区和综合用房等建设,详见填埋区平面布置图。
整个场区设置一个进出口,在进口处设置地磅台和洗车台。
同时建设 20m 宽的绿化带将管理区和进填埋场的道路分开,以吸取污染物,使管理区和填埋区有机地分开。
由于西南风为全年主导风向,为防范填埋区气体污染的影响,将管理区等设置于填埋区的西南方。
依照地形,将整个填埋区分为 4个大区,分别为填埋一区、填埋二区、填埋三区和填埋四区。
为加快工程的进度,赶忙满足接受生活垃圾的要求,将整个填埋库区工程分为二期进行,填埋一期工程包括填埋一区和填埋二区,填埋二期工程包括填埋三区和填埋四区。
先进行填埋一期工程的施工,在进行填埋作业的同时,再来考虑填埋二期工程的进行。
1.2 填埋作业方法垃圾在指定的单元作业点卸掉,卸车后用推土机推铺,再用压实机碾压。
分层压实到需要高度后,再在上面覆盖粘土和聚乙烯膜料,并重复上述的卸料、推铺、压实和覆盖的过程。
以一日一层作业单元,每天进行覆盖。
垃圾的压实密度约为。
每层垃圾厚度为2.5 ~,每层覆土为15~30cm,平时四层厚度组成一个大单元,上面覆土45~50cm之间。
每天作业结束时,可在填埋场作业面上喷药,以防范蚊虫滋生及疾病流传。
填埋时先从右到至左推进,尔后从前向后推进。
左、中、右之间的联线之间呈圆弧形,使覆盖面上排水畅达地流向两侧进入排沟渠或边沟等,以减少雨水浸透垃圾体内,前后上部的连线呈必然坡度。
外坡为 1:3,顶坡不小于 2。
单元厚度达到设计厚度后,可进行临时封场,在其上面覆盖 45~ 50cm厚的粘土。
并均匀压实,再加上 15cm厚的营养土,种植浅根植物。
最后封场覆土厚度大于 1m。
1.3 基底工程《城市生活垃圾卫生填埋技规范》规定,场底地基是拥有承载能力的自然土层或经过碾压、夯实的平稳层,且不应因填埋垃圾的沉陷而使场底变形、断裂,场底基础表面经碾压后,方可在其上贴铺人工衬里。
填埋场施工方案范本1. 引言本施工方案旨在规范填埋场的施工过程,确保填埋场的建设符合相关法规和环境保护要求。
本方案适用于填埋场的新建和改建工程。
2. 施工准备2.1 地质勘察在施工前,需进行地质勘察,包括填埋场选址、地质条件和地下水情况的调查,以确定填埋场的建设方案。
2.2 设计方案根据勘察结果和相关法规要求,制定填埋场的设计方案,包括填埋区划、排水系统、渗滤液处理设施等。
2.3 施工准备工作准备施工所需的人员、设备和材料。
人员应具备相关的资质和经验,设备应满足施工要求,材料应符合环保标准。
3. 填埋场施工过程3.1 场地平整在填埋场选址后,需对场地进行平整处理。
根据设计要求,依次进行场地清理、除草、平整和清理杂物等工作,确保场地平整。
3.2 垃圾填埋根据填埋场的划分,将垃圾按照分类填埋的原则进行堆放,严禁混放有害垃圾和可回收物。
垃圾填埋深度应符合环境保护要求。
3.3 排水系统建设根据设计要求,建设填埋场的排水系统。
包括雨水排水和渗滤液收集系统。
确保排水系统的顺畅运行,防止渗滤液外溢。
3.4 渗滤液处理收集渗滤液后,进行处理。
常用的处理方法包括沉淀、过滤和生物降解等。
确保渗滤液处理后符合环保要求,不对周边环境造成污染。
3.5 场地覆盖在填埋完成后,对填埋场进行覆盖处理。
常用的覆盖材料包括土壤、草皮和防渗膜等。
覆盖材料应符合环保要求,确保填埋场的密闭性。
4. 施工质量控制4.1 监督检查在施工过程中,设置专人进行监督检查。
对施工过程中的关键节点和质量要求进行检查,确保施工的合规性和质量。
4.2 环境监测进行填埋场施工期间的环境监测。
监测项目包括噪音、空气质量、地下水质等。
及时发现并处理施工过程中的环境问题。
4.3 施工记录对施工过程进行详细记录,包括施工人员、设备使用情况、施工进度、质量检查等。
便于备查和追溯施工过程。
5. 安全措施5.1 人员安全施工人员应戴好安全帽、工作服等个人防护装备,并按照相关规定使用工具和设备。
1、填埋场工艺设计
1.1 分区设计
本填埋场主体工程主要由填埋区、管理区、沼气发电区、污水处理区和综合用房五部分组成。
整个场区总占地面积约1.0km2,其中垃圾填埋区面积约为0.8km2,其余面积主要用于管理区、沼气发电区、污水处理区和综合用房等建设,详见填埋区平面布置图。
整个场区设置一个进出口,在进口处设置地磅台和洗车台。
同时建设20m 宽的绿化带将管理区和进填埋场的道路隔开,以吸收污染物,使管理区和填埋区有机地分开。
由于西南风为全年主导风向,为防止填埋区气体污染的影响,将管理区等设置于填埋区的西南方。
根据地形,将整个填埋区分为4个大区,分别为填埋一区、填埋二区、填埋三区和填埋四区。
为加快工程的进度,尽快满足接受生活垃圾的要求,将整个填埋库区工程分为二期进行,填埋一期工程包括填埋一区和填埋二区,填埋二期工程包括填埋三区和填埋四区。
先进行填埋一期工程的施工,在进行填埋作业的同时,再来考虑填埋二期工程的进行。
1.2填埋作业方法
垃圾在指定的单元作业点卸下,卸车后用推土机推铺,再用压实机碾压。
分层压实到需要高度后,再在上面覆盖粘土和聚乙烯膜料,并重复上述的卸料、推铺、压实和覆盖的过程。
以一日一层作业单元,每日进行覆盖。
垃圾的压实密度约为0.5t/m3。
每层垃圾厚度为2.5~3.0m,每层覆土为15~30cm,通常四层厚度组成一个大单元,上面覆土45~50cm之间。
每天作业结束时,可在填埋场作业面上喷药,以避免蚊虫滋生及疾病传播。
填埋时先从右到至左推进,然后从前向后推进。
左、中、右之间的联线之间呈圆弧形,使覆盖面上排水畅通地流向两侧进入排水沟或边沟等,以减少雨水渗入垃圾体内,前后上部的连线呈一定坡度。
外坡为1:3,顶坡不小于2。
单元厚度达到设计厚度后,可进行临时封场,在其上面覆盖45~50cm厚的粘土。
并均匀压实,再加上15cm厚的营养土,种植浅根植物。
最终封场覆土厚度大于1m。
1.3 基底工程
《城市生活垃圾卫生填埋技规范》规定,场底地基是具有承载能力的自然土层或经过碾压、夯实的平稳层,且不应因填埋垃圾的沉陷而使场底变形、断裂,场底基础表面经碾压后,方可在其上贴铺人工衬里。
场底应有纵、横向坡度。
纵横坡度宜在2%以上,以利于渗滤液的导流。
实际设计建设中,长宽一般为300~400m或更大,如按2%坡度进行设计,则场区两端高差在6~8m或更多。
受地下水埋深土方平衡及整体设计的影响,场区两端高差过大会造成较大的困难。
根据北京填埋场(安定、北神树)建设经验,垃圾卫生填埋场场底纵向主要坡度为1%~1.3%时可以保证渗滤液排顺畅。
为确保填埋场安全,考虑到填埋场土体条件较差,需要对其整形,坑底及周围进行平整,取土同时作为坑四壁局部填土、每日覆盖用土和最终覆盖用土。
填埋区底部按设计高程完成基底工程以后,底部要求平整,以利于防渗膜的铺设。
1.4 填埋工艺:
本工程采用厌氧卫生填埋工艺,实行分层摊平、往返碾压、分单元逐日覆膜的作业制度,主要工艺流程是:每天将城市生活垃圾运到填埋场,经地磅计量后后,通过作业平台和临时通道进入填埋单元作业点按统一调度卸车,然后由填埋机械摊平、碾压。
按分区从处理好的库底开始,向外向上逐排推进填埋,以一日填埋垃圾作为一个填埋单元。
每日需进行覆膜,并对覆膜后的填埋单元进行喷药消毒,以减少和杜绝蚊蝇、昆虫孳生。
最终封场覆土厚度大于1m。
垃圾的压实密度约为0.5 t/m3。
每层垃圾厚度为2.5~3.0m,通常四层厚度组成一个大单元。
随着填埋作业高度的增加,可利用的填埋作业有效面积也在增加,为气体利用提供方便,已经经过临时封场的填埋单元可以通过导气石笼中间的垂直气井,将导气管和周围的移动式集气站连接起来,就可以对气体进行再利用了。
1.5 垃圾坝:
本工程选择山谷型填埋场工艺,因此为增加垃圾库容、或填埋分期规划,需设置垃圾拦挡构筑物。
根据材料的不同,主要分为碾压式土石坝、混凝土坝、浆
砌石坝等。
由于可就地取材、适应性强、造价低廉、安全性好的优点,本垃圾填埋场垃圾坝选用土石坝。
⑴坝型选择:
填埋场用土石坝没有防渗要求,不设心墙,一般可分为均质坝和多种土质坝。
由于场地地质情况不同,考虑就地取材及降低造价,选择采用多种土质坝。
⑵材料选择:
筑坝材料压实后,应具有较高的强度和一定的抗风化能力,并具有较好的长期稳定性。
因此,除了含有机质太多的土料、淤泥和软粘土外,几乎所有土石料都可用作筑坝材料。
⑶坝体结构:
①坝体高度:
本工程填埋高度是26m, 根据坝体高度的设计标准,将垃圾坝坝高定为10m,按水工分类标准都属于低坝。
②坝坡:
取坝坡为1∶3。
填埋垃圾一侧的坝面因上覆防渗层,仅做压实土层防护;长期暴露的坝面应做坡面防护,并做反滤层以防止坝体材料流失,防渗材料一般选用HDPE膜。
③坝顶构造:
土石坝坝顶是作为运输或巡检通道,宽度定为40m。
为满足车辆行驶的要求,选用泥结碎石、沥青碎石等材料。
坝轴线中点附近填筑高度最大 ,坝基覆盖层也可能最厚,设计中应留有一定超高,到轴线两侧逐渐降到设计高度,同时也有利于坝顶排水。
