四川省2015定额说明(其中隧道工程和生活垃圾处理工程暂未编制)市政工程A土石方工程说明一、一般说明(一)土石方工程定额除各章另有说明外,适用于市政定额其他章。
(二)本定额土方工程不分土壤类别均执行定额,石方工程按类别执行相应定额。
土壤及岩石分类详见土壤分类表和岩石分类表。
(三)土方定额对土壤含水量因素已综合考虑,不分干、湿土,均按本定额执行。
(四)淤泥指在静水或缓慢流水环境中沉积并含有有机质的细粒土,其天然含水量大于液限,天然孔隙比大于1.5;松土(虚方)指未经碾压、堆积时间≤1年的土壤。
(五)沟槽、基坑、一般土石方的划分应符合下列规定(不包括加宽工作面):1.底宽≤7m且底长>3倍底宽,按沟槽计算。
2.底长≤3倍底宽且底面积≤150m2,按基坑计算。
3.超过上述范围,应按一般土石方计算。
(六)平整场地系指厚度≤±300mm的就地挖、填、找平;竖向布置进行挖、填土方时,不再计算平整场地。
(七)余土弃置中的定额项目同样适用于现场土石方转运。
二、土方工程说明(一)在挡土板支撑下挖土,按相应定额项目人工乘以系数1.43,先开挖后支撑时不属支撑下挖土。
(二)人工挖一般土方,深度>2m时,定额按下表乘以系数:深度≤4m深度≤6m深度≤8m深度≤10m深度≤12m深度>12m1.06 1.12 1.24 1.36 1.48 1.65(三)人工挖沟槽、基坑土方,定额内已包括槽、坑底打夯的人工。
(四)机械挖、运淤泥、流砂,按机械挖、运土方、沟槽、基坑相应定额乘以系数1.5。
(五)机械土石方作业的坡度因素已综合考虑在定额内,坡度不同时,定额不作调整。
(六)挖土、装土机械在垫板上作业,定额不作调整,但定额未包括搭拆垫板的人工费、材料费和机械费,发生时另行计算。
(七)取土回填,如取松土(虚方),按机械装运土方相应定额执行;如取天然密实土,按机械挖土方,汽车配合运土相应定额项目执行,但基本运距定额项目乘以系数0.9。
四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855—2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861—2013、《爆破工程工程量计算规范》GB50862—2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101—95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208—2006、《全国统一市政工程预算定额》GYD—301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制.二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。
四川2015定额说明及计算规则四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制。
二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。
2015四川定额说明及计算规则在2015年,四川省出台了《定额管理办法》,旨在规范工程建设项目的定额编制和使用,进一步提高工程造价管理水平,促进建设工程质量和效益的提高。
该文件对定额的编制、审核、调整、使用和管理等方面做出了详细规定,对于工程建设项目的成本控制和质量提升具有重要意义。
定额是工程项目施工过程中各项工程量和材料的定量规定,是工程造价管理的重要依据。
根据《定额管理办法》,定额的编制应当符合国家有关规定,统一规范计量规则和技术标准,适应行业技术发展和工程建设的实际需求,合理、科学地确定各项工程量的数量和规范,保证工程建设的质量和安全。
在四川省,定额的编制由省级住房城乡建设主管部门负责组织,各级建设主管部门和单位配合进行。
定额的计算规则主要包括工程量清单的编制、计量规则的制定和调整、工程量计算的方法等内容。
其中,工程量清单是定额编制的基础,包括工程量和材料数量、工程量计算规则、工程量计算单位和材料规格标准等要素。
在编制工程量清单时,应当充分考虑工程项目的特点和实际需要,合理确定各项工程量和材料数量,确保工程造价的准确计算和控制。
对于定额的使用和管理,省级住房城乡建设主管部门要建立健全定额管理制度,加强对各级建设主管部门和单位的指导和监督,确保定额的科学合理使用,防止因定额使用不当而导致工程质量问题和成本增加。
各级建设主管部门和单位应当严格按照规定使用定额,不得随意修改或篡改,确保定额的权威性和可靠性。
在实际工程建设项目中,定额的正确使用对于工程的质量、进度和成本都具有重要影响。
通过合理编制和科学使用定额,可以有效控制工程造价,提高工程质量,保证工程的安全和可持续发展。
在日常工作中,各级建设主管部门和单位应当重视定额的管理和使用,加强定额的培训和宣传,提高工作人员对于定额的认识和理解,确保定额规定的落实和执行。
个人观点和理解:作为工程造价管理的重要组成部分,定额的编制、使用和管理是工程项目管理中的关键环节。
四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855—2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861—2013、《爆破工程工程量计算规范》GB50862—2013等(以下简称“13规范”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101—95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD 208—2006、《全国统一市政工程预算定额》GYD—301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制.二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比。
册说明一、本定额所使用土壤分类见表1。
二、本定额所使用岩石分类见表2。
三、本定额木材分类:一类:红松、杉木。
二类:白松、杉松、杨柳木、椴木、樟子松、云杉。
三类:青松、水曲柳、黄花松、秋子木、马尾松、榆木、柏木、樟木、苦练子、梓木、楠木、槐木、黄菠萝、椿木。
四类:柞木(稠木、青杠)、檀木、色木、红木、荔木、柚木、麻栗木、桦木。
四、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
五、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
六、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
七、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价(含泵送费)的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
八、本定额预拌砂浆项目是按干混砂浆编制的,干混砂浆以成品基价的形式表现。
各地应按工程所在地工程造价站规定,对干混砂浆价差进行调整。
九、建筑材料、成品、半成品(除按成品编制项目外)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“措施项目”另行计算。
十、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“超高施工增加”定额项目执行。
十一、本定额在执行中如遇缺项,可按其他册相应定额项目执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
十二、本册未编制的构筑物工程按2015年《四川省建设工程工程量清单计价定额——构筑物工程》册相应项目执行;石方爆破工程按2015年《四川省建设工程工程量清单计价定额——爆破工程》册相应项目执行。
建筑面积计算规则一、建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。
A 土石方工程说明一、一般说明(一)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A-1、表A-2 系数计算。
表A-1 土方体积折算系数表表A-2 石方体积折算系数表(二)挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围则为一般土石方。
(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。
(五)土石方外运超过10公里时,应按市场运输费计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)挖土石方均未包括在地下水位以下施工的排水、降水费用。
(八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。
二、土石方工程(一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
1.不论机械或人工平整场地,均按本项目计算。
2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方项目计算,按竖向布置(超过30cm 的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)土方大开挖、沟槽、基坑定额均按干湿土综合编制。
(三)土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
(四)土方大开挖深度超过6m时,按相应定额项目乘以系数1.3。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)挖沟槽、基坑土方,不论开挖方式均执行本定额。
(七)管沟土石方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括:人(手)孔、接口坑]及连接井(检查井)等。
总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),就是与中华人民共与国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854-2013、《仿古建筑工程工程量计算规范》GB50855-2013、《通用安装工程工程量计算规范》GB50856-2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858-2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范”)相配套,依据住房与城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房与城乡建设部、财政部关于印发《建筑安装工程费用项目组成》得通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101-95、《全国统一建筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范与安全操作规程进行编制。
二、适用范围本定额适用于四川省行政区域内得工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物与构筑物得装饰、装修工程;仿古建筑工程:适用于传统做法得仿古建筑物、构筑物与纪念性建筑以及现代建筑得仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通得路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套得各项费用;其她项目:适用于与工程建设项目各专业工程相配套得其她项目;规费:适用于与建设工程项目相配套得规费;税金:适用于与建设工程项目相配套得税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套得施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套得混凝土及砂浆配合比。
四川2015定额说明及计算规则总说明一、编制依据2015年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013以及《房屋建筑与装饰工程工程量计算规范》GB50854—2013、《仿古建筑工程工程量计算规范》GB50855—2013、《通用安装工程工程量计算规范》GB50856—2013、《市政工程工程量计算规范》GB50857-2013、《园林绿化工程工程量计算规范》GB50858—2013、《构筑物工程工程量计算规范》GB50860-2013、《城市轨道交通工程工程量计算规范》GB50861-2013、《爆破工程工程量计算规范》GB50862-2013等(以下简称“13规范")相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统一建筑工程基础定额》GJD-101—95、《全国统一建筑装饰装修工程消耗量定额》GYD—901-2002、《全国统一安装工程基础定额》GJD 208—2006、《全国统一市政工程预算定额》GYD—301~308—1999、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规范、施工质量验收规范和安全操作规程进行编制.二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体专业工程如下:房屋建筑与装饰工程:适用于工业与民用房屋建筑工程以及建筑物和构筑物的装饰、装修工程;仿古建筑工程:适用于传统做法的仿古建筑物、构筑物和纪念性建筑以及现代建筑的仿古部分;通用安装工程:适用于工业与民用安装工程;市政工程:适用于市政建设工程;园林绿化工程:适用于园林绿化工程;构筑物工程:适用于构筑物工程;爆破工程:适用于建筑物、构筑物、基础设施等开挖石方爆破工程;城市轨道交通工程:适用于城市轨道交通的路基、围护结构、高架桥、地下区间、地下结构轨道、通信、信号、供电、智能与控制系统安装、机电设备安装、车辆基地工艺设备以及拆除工程等;房屋建筑维修与加固工程:适用于房屋建筑工程拆换、维修、零星修补、抗震加固工程以及局部改造;建筑安装工程费用:适用于与工程建设项目各专业工程相配套的各项费用;其他项目:适用于与工程建设项目各专业工程相配套的其他项目;规费:适用于与建设工程项目相配套的规费;税金:适用于与建设工程项目相配套的税金;附录一施工机械台班费用定额:适用于与工程建设项目各专业工程相配套的施工机械台班费用单价;附录二混凝土及砂浆配合比:适用于与工程建设项目各专业工程相配套的混凝土及砂浆配合比.凡使用国有资金投资的建设工程应执行本定额。
《省建设工程工程量清单计价定额》2015定额说明目录总说明 (4)房屋建筑与装饰工程 (13)册说明 (13)建筑面积计算规则 (15)A土石方工程 (17)说明 (17)工程量计算规则 (19)B地基处理与边坡支护工程 (21)说明 (21)工程量计算规则 (23)C桩基工程 (24)说明 (24)工程量计算规则 (25)D砌筑工程 (27)说明 (27)工程量计算规则 (29)E混凝土及钢筋混凝土工程 (32)说明 (32)工程量计算规则 (34)F金属结构工程 (37)说明 (37)工程量计算规则 (39)G木结构工程 (40)说明 (40)工程量计算规则 (41)H门窗工程 (41)说明 (42)工程量计算规则 (44)J屋面及防水工程 (45)说明 (45)工程量计算规则 (47)K保温、隔热、防腐工程 (49)说明 (49)工程量计算规则 (50)L楼地面 (51)说明 (51)工程量计算规则 (52)M墙柱面工程 (53)说明 (53)工程量计算规则 (55)N天棚工程 (57)说明 (57)工程量计算规则 (58)P油漆、涂料、裱糊工程 (59)说明 (59)工程量计算规则 (60)Q其他工程 (64)说明 (64)工程量计算规则 (65)R拆除工程 (67)说明 (67)工程量计算规则 (68)S措施项目 (70)说明 (70)工程量计算规则 (75)总说明一、编制依据2015年《省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民国国家标准《建设工程工程量清单计价规》GB50500-2013以及《房屋建筑与装饰工程工程量计算规》GB50854-2013、《仿古建筑工程工程量计算规》GB50855-2013、《通用安装工程工程量计算规》GB50856-2013、《市政工程工程量计算规》GB50857-2013、《园林绿化工程工程量计算规》GB50858-2013、《构筑物工程工程量计算规》GB50860-2013、《城市轨道交通工程工程量计算规》GB50861-2013、《爆破工程工程量计算规》GB50862-2013等(以下简称“13规”)相配套,依据住房和城乡建设部令第16号《建筑工程施工发包与承包计价管理办法》、住房和城乡建设部、财政部关于印发《建筑安装工程费用项目组成》的通知(建标[2013]44号)、《全国统筑工程基础定额》GJD-101-95、《全国统筑装饰装修工程消耗量定额》GYD-901-2002、《全国统一安装工程基础定额》GJD208-2006、《全国统一市政工程预算定额》GYD-301~308-1999、《全国统一施工机械台班费用编制规则》、2009年《省建设工程工程量清单计价定额》、2008年《省房屋建筑抗震加固工程计价定额》以及现行国家相关产品标准、设计规、施工质量验收规和安全操作规程进行编制。
A 土石方工程说明一、一般说明(一)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A-1、表A-2 系数计算。
表A-1 土方体积折算系数表表A-2 石方体积折算系数表(二)挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围则为一般土石方。
(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。
(五)土石方外运超过10公里时,应按市场运输费计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)挖土石方均未包括在地下水位以下施工的排水、降水费用。
(八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。
二、土石方工程(一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
1.不论机械或人工平整场地,均按本项目计算。
2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方项目计算,按竖向布置(超过30cm 的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)土方大开挖、沟槽、基坑定额均按干湿土综合编制。
(三)土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
(四)土方大开挖深度超过6m时,按相应定额项目乘以系数1.3。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)挖沟槽、基坑土方,不论开挖方式均执行本定额。
(七)管沟土石方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括:人(手)孔、接口坑]及连接井(检查井)等。
四川省2015年建设工程工程量清单计价定额(J爆破定额)定额目录.章节编号名称开始定额编号结束定额编号JA01J.A.1 石方爆破工程(编码:090101)JA0001JA0028JA0101J.A.1.1 一般石方爆破(编码:090101001)JA0001JA0008JA0102J.A.1.2 基坑石方爆破(编码:090101002)JA0009JA0016JA0103J.A.1.3 沟槽石方爆破(编码:090101003)JA0017JA0024JA0104J.A.1.4 大块孤石爆破(编码:090101004)JA0025JA0028JA0105J.A.1.5 场地平整爆破( 编码: 090101005)JA0106J.A.1.6 冻土开挖爆破( 编码: 090101006)JA0107J.A.1.7 路堑开挖爆破( 编码: 090101007)JA02J.A.2 预裂爆破工程(编码:090102)JA0029JA0036JA0201J.A.2.1 路堑边坡开挖爆破(编码:090102001)JA0029JA0032JA0202J.A.2.2 基础边界开挖爆破(编码:090102002)JA0033JA0036JA03J.A.3 光面爆破工程( 编码: 090103) JA0037JA0044JB01J.B.1 井巷掘进爆破工程( 编码: 090201)JB02J.B.2 地下空间开挖爆破工程( 编码: 090202)JC01J.C.1 导硐及药室开挖爆破工程( 编码: 090301)JC02J.C.2 装药填塞工程( 编码: 090302)JD01J.D.1 基础爆破拆除工程( 编码: 090401)JD02J.D.2 楼房爆破拆除工程( 编码: 090402)JD03J.D.3 构筑物爆破拆除工程( 编码: 090403)JD04J.D.4 桥梁爆破拆除工程( 编码: 090404)JD05J.D.5 围堰爆破拆除工程( 编码: 090405)JD06J.D.6 膨胀剂破碎拆除工程( 编码: 090406)JE01J.E.1 水下裸露药包爆破工程( 编码: 090501)JE02J.E.2 水下钻孔爆破工程( 编码: 090502)JE03J.E.3 爆破加固软基工程( 编码: 090503)JE04J.E.4 水下岩塞爆破工程( 编码: 090504)JF01J.F.1 岩土挖装运输工程(编码:090601)JF0001JF0003JF0101J.F.1.1 岩土挖装运输(编码:090601001)JF0001JF0003JF02J.F.2 混凝土挖装运输工程( 编码: 090602)JF03J.F.3 钢筋混凝土挖装运输工程( 编码: 090603)JG01J.G.1 爆破安全措施项目( 编码: 090701)JG02J.G.2 试验爆破措施项目( 编码: 090702)JG03J.G.3 爆破现场警戒与实施措施项目( 编码:090703)JA04 J.A.4 摊座四川省四川省201520152015年建设工程工程量清单计价定额目录年建设工程工程量清单计价定额目录(J J 爆破定额爆破定额爆破定额))。
A 土石方工程
说明
一、一般说明
(一)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A-1、表A-2 系数计算。

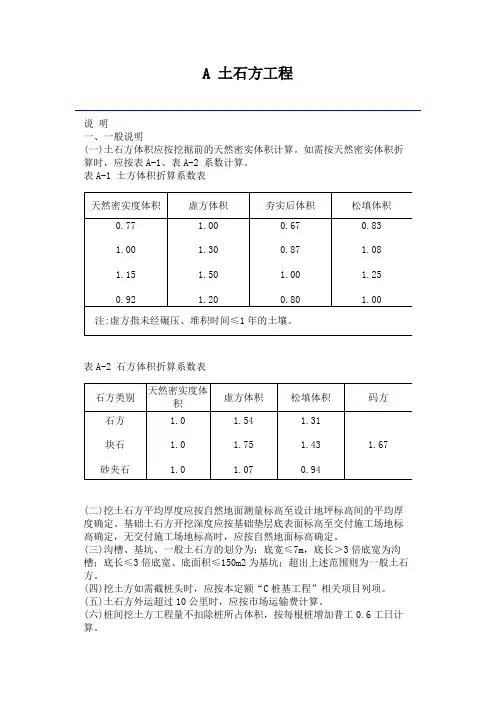

表A-1 土方体积折算系数表
表A-2 石方体积折算系数表
(二)挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚
度确定。
基础土石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围则为一般土石方。
(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。
(五)土石方外运超过10公里时,应按市场运输费计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)挖土石方均未包括在地下水位以下施工的排水、降水费用。
(八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相
应定额计算。
二、土石方工程
(一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
1.不论机械或人工平整场地,均按本项目计算。
2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方项目计算,按竖向布置(超过30cm 的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)土方大开挖、沟槽、基坑定额均按干湿土综合编制。
(三)土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
(四)土方大开挖深度超过6m时,按相应定额项目乘以系数1.3。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)挖沟槽、基坑土方,不论开挖方式均执行本定额。
(七)管沟土石方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括:人(手)孔、接口坑]及连接井(检查井)等。
(八)本分部“石方工程”项目适用于人工凿石,若为爆破开挖,按2015《四川省建设工程工程量清单计价定额一一爆破工程》册相应项目执行。
(九)深基础的支护结构,如钢板桩、H钢桩、预制钢筋混凝土板桩、钻孔灌注混凝土排桩挡墙、预制钢筋混凝土排桩挡墙、人工挖孔灌注混凝土排桩挡墙、旋喷桩地下连续墙和基坑内的水平钢支撑、水平钢筋混凝土支撑、锚杆拉固、基坑外锚、排桩的圈梁、H钢桩之间的木挡土板以及施工降水等,应按有关措施项目计算。
工程量计算规则
一、平整场地:按设计图示尺寸以建筑物首层面积计算。
二、挖土方:按设计图示尺寸和有关规定以体积计算;机械挖土方(大开挖)已包括死角;人工挖零星土方适用于挖方量≤100m3的挖土。
三、挖沟槽、基坑及管沟土方:按设计图示尺寸和有关规定以体积计算。
四、挖土方、沟槽、基坑需放坡时,应按经发包人认可的施工组织设计规定计算。
如编制工程量清单及招标控制价或施工组织设计无规定时,按表A-3规定计算。
表A-3 放坡系数表
五、基础及管沟施工时需增加的工作面,按经发包人认可的施工组织设计规定计算。
如编制工程量清单及招标控制价或施工组织设计无规定时,按表A-4、A-5计算。
表A-4 基础施工所需工作面宽度计算表
表A-5 管沟施工每侧所需工作面宽度计算表
六、挖淤泥、流砂:按设计图示位置、界限以体积计算。
七、石方开挖:按设计图示尺寸以体积计算。
八、土石方回填:按设计图示尺寸以体积计算。
1、场地回填:回填面积乘以平均回填厚度;
2、室内回填:按主墙间净面积乘以回填厚度,不扣除间隔墙;
3、基础回填:按挖方体积减去设计室外地坪以下埋设的基础体积(包括垫层及其他构筑物)。
