敏捷开发流程详解
- 格式:docx
- 大小:100.86 KB
- 文档页数:5
敏捷开发流程的8个步骤敏捷开发是一种以迭代、循序渐进的方式进行软件开发的方法论,它强调团队合作、快速响应变化和持续交付价值。
在敏捷开发过程中,有以下8个主要步骤。
1. 需求收集与分析在敏捷开发中,需求是一个动态的过程,不断地收集、分析和细化。
团队与客户紧密合作,明确项目的愿景和目标,并将其转化为用户故事或需求项。
通过不断的讨论和反馈,团队可以更好地理解客户需求,并将其转化为可执行的任务。
2. 规划与估算在敏捷开发中,规划是一个迭代的过程。
团队根据客户需求和项目目标,制定短期的开发计划,确定每个迭代的工作范围和目标。
同时,团队也需要对工作量进行估算,以便更好地安排资源和时间。
3. 设计与开发在敏捷开发中,设计和开发是并行进行的。
团队利用迭代周期进行软件设计和编码,采用简单而优雅的解决方案。
团队成员经常进行代码审查和知识分享,以确保代码的质量和可维护性。
4. 测试与验证在敏捷开发中,测试是一个持续且重要的过程。
团队进行单元测试、集成测试和系统测试,以确保软件的质量和功能完整性。
同时,团队也需要与客户进行验证,确保软件满足客户的需求和预期。
5. 交付与部署在敏捷开发中,交付和部署是一个可重复且自动化的过程。
团队使用持续集成和持续交付的工具和方法,将软件快速交付给客户。
同时,团队也需要确保软件能够顺利地部署和运行。
6. 反馈与优化敏捷开发强调不断地学习和改进。
团队与客户保持密切的沟通,收集用户反馈和需求变更。
团队通过迭代回顾和持续改进的方式,优化软件的功能和性能。
7. 沟通与协作在敏捷开发中,沟通和协作是非常重要的。
团队成员之间需要密切合作,共同解决问题和完成任务。
团队与客户之间也需要建立良好的沟通渠道,保持及时的反馈和信息共享。
8. 迭代与持续交付敏捷开发是一个持续迭代的过程。
团队通过多次迭代的方式,逐步完善软件,持续交付价值。
团队通过反馈和学习,不断优化和改进软件的质量和功能。
总结敏捷开发是一种灵活、高效的软件开发方法论。
敏捷开发迭代流程敏捷开发是一种灵活、迭代的软件开发方法,强调团队协作、及时交付和灵活应变。
典型的敏捷开发迭代流程包括以下几个关键阶段:1. 需求分析和计划(Sprint Planning):-确定产品backlog:由产品负责人和团队一起定义和维护产品backlog,即待办任务列表。
-选取backlog 中的任务:在每个迭代(Sprint)开始前,团队根据优先级从backlog 中选取一些任务作为本次迭代的目标。
-制定迭代计划:确定迭代的目标、任务分配和时间表,明确迭代的期望输出。
2. 迭代开发(Sprint Development):-迭代周期:迭代通常是短期的,一般为2到4周。
-每日站会(Daily Stand-up):每天进行短暂的站会,团队成员汇报工作进展、遇到的问题以及需要协助的事项。
-持续集成和自动化测试:团队在迭代中使用持续集成和自动化测试确保代码质量。
-功能开发和代码审查:团队进行具体任务的开发,同时进行代码审查以保持代码质量。
3. 迭代演示和检视(Sprint Review and Retrospective):-演示:团队在迭代结束时展示实现的功能,获取利益相关者的反馈。
-检视:团队在迭代结束后进行回顾,讨论过去迭代中的工作,分析团队表现,找出改进点。
4. 产品交付(Product Delivery):-发布产品Increment:在迭代结束时,团队应该产生一个具备业务价值的Increment,可以选择性地发布。
-更新产品backlog:根据演示和反馈更新产品backlog,为下一个迭代做好准备。
5. 重复迭代(Repeat):-整个流程会不断重复,每个迭代都从需求分析和计划开始,经过迭代开发、迭代演示和检视,最后产品交付。
-每次迭代都是一个完整的开发周期,从而能够及时应对变化、快速交付,并在每次检视中进行反思和优化。
敏捷开发强调的是快速适应变化、持续改进,通过迭代的方式不断完善产品。
敏捷开发流程的8个步骤
1、目标制定,目标对齐:通过市场调研、业务思路、风险评估制定公司规划和目标,根据这一目标产生所有部门的目标并实现对齐;
2、产品规划:产品研发部门根据目标制定产品关键路线图,这个路线图中分布着不同的产品特性和其完成时间;
3、组织产品待办列表:产品规划产生的需求、客户需求、市场人员收集到的缺陷等将组成产品待办列表;
4、需求梳理:然后产品负责人(Product Ower)对这个列表进行梳理,并在需求梳理会(Backlog Grooming Meeting)讲解具体每一个需求,团队成员根据需求的复杂程度评估每个任务的工作量,输出本次迭代的待办事项列表,完成优先级排序等工作;
5、迭代规划:通过Sprint计划会,明确要执行的工作、冲刺目标等,
6、迭代开发:期间会进行每日站会、性能测试、CodeReview、Demo、测试等工作;
7、Sprint评审:由每个任务的负责人演示其完整的工作,由PO确定Sprint目标是否完成,版本什么时候对外发布,新增bug的紧急程度等等。
8、开回顾会议:回顾会议由Scrum团队检视自身在过去的Sprint的表现,包括人、关系、过程、工具等,思考在下一个Sprint中怎么样可以表现得更好,更高效,怎么样可以和团队合作地更愉快。

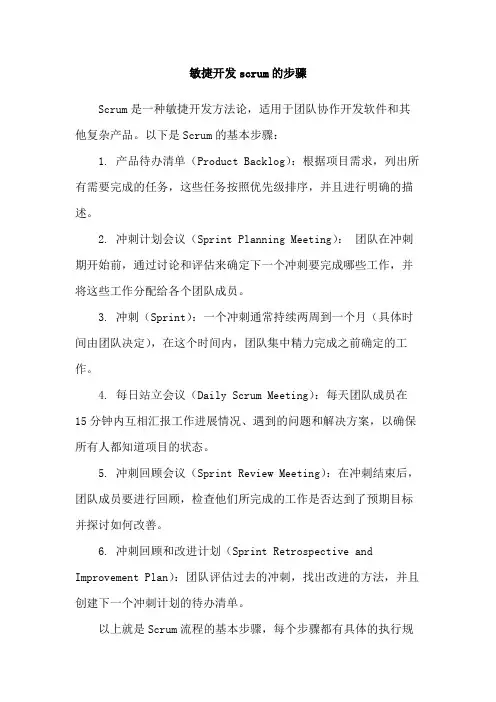

敏捷开发scrum的步骤
Scrum是一种敏捷开发方法论,适用于团队协作开发软件和其他复杂产品。
以下是Scrum的基本步骤:
1. 产品待办清单(Product Backlog):根据项目需求,列出所有需要完成的任务,这些任务按照优先级排序,并且进行明确的描述。
2. 冲刺计划会议(Sprint Planning Meeting):团队在冲刺期开始前,通过讨论和评估来确定下一个冲刺要完成哪些工作,并将这些工作分配给各个团队成员。
3. 冲刺(Sprint):一个冲刺通常持续两周到一个月(具体时间由团队决定),在这个时间内,团队集中精力完成之前确定的工作。
4. 每日站立会议(Daily Scrum Meeting):每天团队成员在15分钟内互相汇报工作进展情况、遇到的问题和解决方案,以确保所有人都知道项目的状态。
5. 冲刺回顾会议(Sprint Review Meeting):在冲刺结束后,团队成员要进行回顾,检查他们所完成的工作是否达到了预期目标并探讨如何改善。
6. 冲刺回顾和改进计划(Sprint Retrospective and Improvement Plan):团队评估过去的冲刺,找出改进的方法,并且创建下一个冲刺计划的待办清单。
以上就是Scrum流程的基本步骤,每个步骤都有具体的执行规
则和时间要求,团队需要按照这些规则和要求进行协作和沟通,以确保项目能够按时完成并达到预期效果。
敏捷开发迭代流程及其核心价值敏捷开发的迭代流程包括需求分析、规划、设计、开发、测试和发布等多个阶段,每个阶段都包含多个迭代周期。
在每个迭代周期内,团队会根据客户需求和项目目标制定具体的任务和计划,并在周期结束时进行评审和反馈,然后根据反馈结果对下一个迭代周期进行调整和优化。
通过不断迭代的方式,团队能够及时发现和解决问题,逐步改进产品,最终实现客户需求的满足。
下面将详细介绍敏捷开发的迭代流程及其核心价值。
1. 需求分析阶段需求分析是敏捷开发的第一个阶段,团队需要通过与客户沟通和讨论,了解客户的需求和期望,然后将需求转化为可执行的任务和计划。
在这个阶段,客户需求的准确理解和表达是非常重要的,团队需要通过不断的沟通和协作来确保需求理解的一致性。
同时,团队还需要根据客户需求的优先级制定任务计划,并确保任务的可执行性和时间可控性。
在这个阶段,团队往往会制定一个需求规格说明书或者用户故事地图,将客户需求清晰地表达出来,并作为后续迭代周期的指导。
在需求分析阶段,团队迭代的核心价值在于及时理解和满足客户需求,通过不断的迭代和优化,确保产品能够满足客户的期望,并且减少因需求变更而产生的成本和风险。
通过迭代周期的持续交付,团队能够更好地适应客户需求的变化,提高产品的交付速度和灵活性。
2. 规划阶段规划阶段是敏捷开发的第二个阶段,团队需要根据需求分析的结果制定具体的任务计划和迭代周期,确保任务的合理分配和时间的可控性。
在这个阶段,团队需要对任务的复杂度和风险进行评估,并制定相应的开发策略和计划。
同时,团队还需要根据客户需求的优先级,确定产品功能的发布顺序和时间表,保证产品能够按时交付和满足客户需求。
在规划阶段,团队迭代的核心价值在于制定合理的任务计划和时间表,确保团队能够按时交付高质量的产品。
通过不断的迭代和优化,团队能够及时发现和解决规划中的问题,确保产品开发的可控性和效率性。
3. 设计阶段设计阶段是敏捷开发的第三个阶段,团队需要根据规划结果制定具体的产品设计方案和技术实施方案,确保产品的功能和性能能够满足客户需求和期望。
敏捷开发详细流程一、引言敏捷开发是一种以迭代、循序渐进的方式进行软件开发的方法论。
它强调团队合作、快速反馈和适应性,以实现高质量的软件产品交付。
本文将介绍敏捷开发的详细流程,包括需求分析、计划、设计、开发、测试和交付等各个阶段。
二、需求分析阶段在敏捷开发中,需求分析是一个关键的阶段。
团队与客户密切合作,明确产品的功能和特性,并将其记录为用户故事。
用户故事是对用户需求的简短描述,包含一个角色、一个目标和一些条件。
团队通过与客户的沟通来完善用户故事,并根据重要性和优先级对其进行排序。
三、计划阶段在计划阶段,团队制定一个迭代计划,确定在每个迭代中要完成的用户故事。
团队根据故事点(Story Points)来估算工作量,并根据团队的速度和可用资源来制定计划。
此外,还需要确定每个迭代的时间周期和迭代目标。
四、设计阶段在设计阶段,团队根据用户故事和需求分析,设计软件架构和系统接口。
团队采用迭代方式进行设计,每个迭代都会有一个可工作的原型。
团队成员之间进行密切合作,确保设计满足用户需求,并具备可扩展性和可维护性。
五、开发阶段在开发阶段,团队按照迭代计划进行开发工作。
每个迭代都有一个明确的目标和交付物。
团队采用迭代和增量的方式进行开发,每个迭代都会生成一个可工作的软件版本。
团队成员之间进行紧密协作,及时解决问题和调整计划。
六、测试阶段在测试阶段,团队对软件进行全面的测试,包括单元测试、集成测试和系统测试等。
测试团队与开发团队密切合作,及时发现和修复缺陷。
测试用例是根据用户故事和需求编写的,以确保软件满足功能和性能要求。
七、交付阶段在交付阶段,团队将软件交付给客户,并进行部署和安装。
团队与客户一起测试软件,并进行用户培训和支持。
团队还会收集用户的反馈和建议,以改进产品和提高用户满意度。
八、迭代循环敏捷开发是一个迭代循环的过程,每个迭代都会生成一个可工作的软件版本。
团队根据用户反馈和需求变更,不断优化和调整产品。
迭代周期通常为2至4周,以保证快速交付和快速反馈。
敏捷开发流程详解敏捷开发流程详解敏捷开发是一种以人为核心、迭代、循序渐进的软件开发方法。
它强调团队合作、客户需求和适应变化。
敏捷开发流程包括许多不同的方法和框架,例如Scrum、极限编程(XP)和精益开发(Lean Development)等。
本篇文章将详细介绍敏捷开发的核心原则、方法和实践。
一、敏捷开发的核心原则1.以人为本:敏捷开发强调人的重要性,包括开发人员、测试人员、产品负责人和客户。
它认为只有当人们能够有效地协作和沟通时,才能实现最大的效益。
2.可持续的开发:敏捷开发追求可持续的开发速度,保持长期稳定的工作节奏。
这需要避免突击和过度工作,以保持团队成员的积极性和效率。
3.适应变化:敏捷开发能够灵活地适应需求变化,因为客户和业务环境的变化是不可避免的。
敏捷团队应该能够快速响应这些变化,以满足客户需求。
4.快速反馈:敏捷开发通过频繁的反馈循环来优化开发过程。
团队成员应该能够及时获得反馈,以便对产品进行持续改进。
5.质量保证:敏捷开发注重质量保证,通过持续测试和代码审查来确保软件质量。
团队成员应该对代码质量负责,并采用自动化工具来提高效率。
二、敏捷开发方法1.Scrum:Scrum是一种流行的敏捷开发框架,它采用迭代式开发方法,将大型项目分解为小的可交付成果。
Scrum团队由产品负责人、开发人员、测试人员和利益相关者组成,他们共同协作完成产品目标。
2.极限编程(XP):XP是一种以实践为基础的敏捷开发方法,它强调高效率和高质量的软件开发。
XP的核心原则包括简单性、沟通、反馈、勇气和尊重。
XP实践包括测试驱动开发(TDD)、持续集成(CI)和重构等。
3.精益开发(Lean Development):精益开发是一种旨在消除浪费和提高生产率的开发方法。
它强调价值流分析、持续改进和客户需求,以最小化成本和最大化价值为目标。
精益开发框架包括价值流映射、5S管理、看板管理等。
4.Kanban:Kanban是一种可视化工作流管理方法,它通过可视化板和卡片来跟踪工作进度。
敏捷开发与测试流程1、敏捷开发:包含各个⼯程师并发进⾏传统交付的流程:低效率客户不可以提前使⽤⽆法相应需求变化敏捷开发的迭代流程:什么是敏捷开发将⼀个项⽬的模块分为多个相互联系但是可以独⽴运⾏的⼩项⽬,然后并⾏完成。
(⽐如淘宝的开发,分为商品的浏览,添加购物车购买商品,⽀付,个⼈中⼼等等模块,都可以分别对⼀个模块同时进⾏开发,测试使得⼀个模块能够正常使⽤)传统和敏捷开发⽐较瀑布开发模型设计,开发,测试2、测试流程:只有测试⼯程师需求分析:分析测试点,明确在各个场景下软件的表现编写测试计划(测试经理)编写测试⽅案编写测试⽤例:场景和结果⽤例评审:开发,产品,测试,测试经理;评审执⾏场景是否完全⽤例执⾏:据测试⽤例来执⾏,查看是否表现与预期是否⼀致提交BUG:回归bug编写测试报告测试回溯环境开发环境:⽤于开发代码,调试代码测试环境:⽤于测试执⾏,回归ftp:类⽐⽂档存储(上传到服务器svn:类⽐代码存储githubmysqltomcatngnix正式环境:最终⽤户的使⽤测试流程的应⽤需求⼀:迭代⼀是在什么环境下进⾏测试的呢?第⼆节课课后习题:什么是敏捷开发?将⼀个软件的开发分为多个模块迭代完成,每个模块都能够独⽴的进⾏需求分析,开发,测试(可画图讲解),能够将每个迭代交付给客户的软件都是可以使⽤的。
敏捷开发和传统型开发的优势?⾼效率,能够及时相应需求变更,提前使⽤。
你们⼀个迭代周期是多久?天数?4??敏捷迭代为什么能够提⾼效率?可以使得多个⼯作任务并发进⾏,也就是所有的需求出来之后,我们将需求分为多个模块,⽐如1,2,3,4,先进⾏模块1的完成(开发到测试⼈员利⽤l率是⽐较⾼的)敏捷迭代为什么能够响应⽤户变化?迭代开发,同时每个迭代都会提供给⽤户使⽤,在⽤户使⽤的过程中,根据⽤户的需要来调整需求迭代开发也就是后⾯未进⾏开发的需求就可随时响应需求变更你们每个迭代的测试流程是怎么样的?需求评审和分析,测试⽤例编写,⽤例评审,⽤例执⾏,提交bug,回归bug,测试报告;在单个模块测试完成之后,将此版本的需求和原来版本的需求⼀起进⾏⼀个全量的测试,不断回归,修复所有的bug,关闭bug,软件发布。

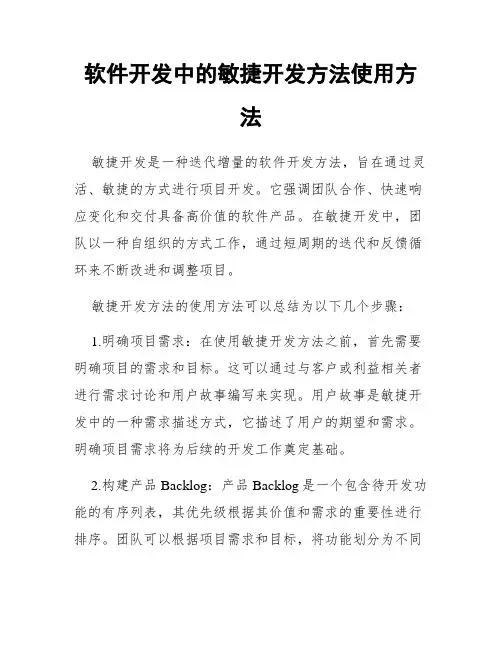

软件开发中的敏捷开发方法使用方法敏捷开发是一种迭代增量的软件开发方法,旨在通过灵活、敏捷的方式进行项目开发。
它强调团队合作、快速响应变化和交付具备高价值的软件产品。
在敏捷开发中,团队以一种自组织的方式工作,通过短周期的迭代和反馈循环来不断改进和调整项目。
敏捷开发方法的使用方法可以总结为以下几个步骤:1.明确项目需求:在使用敏捷开发方法之前,首先需要明确项目的需求和目标。
这可以通过与客户或利益相关者进行需求讨论和用户故事编写来实现。
用户故事是敏捷开发中的一种需求描述方式,它描述了用户的期望和需求。
明确项目需求将为后续的开发工作奠定基础。
2.构建产品Backlog:产品Backlog是一个包含待开发功能的有序列表,其优先级根据其价值和需求的重要性进行排序。
团队可以根据项目需求和目标,将功能划分为不同的用户故事,并为每个用户故事分配一个相对估算的工作量。
3.迭代规划会议:迭代规划会议是敏捷开发中的一个重要环节,其目的是确定每个迭代的目标和计划。
团队成员根据产品Backlog中的优先级和工作量,共同确定下一个迭代所要完成的用户故事和开发任务。
在会议结束时,团队应该对迭代的目标和计划有一个清晰的认识。
4.迭代开发:迭代开发是敏捷开发的核心活动之一。
在每个迭代中,团队根据迭代规划会议的计划,将用户故事转化为可交付的软件功能。
团队成员之间应该密切合作,共同解决问题和挑战。
每个迭代的最终目标是交付一个可用的、可测试的软件增量。
5.迭代演示和回顾:在每个迭代结束时,团队应该进行迭代演示和回顾。
迭代演示是将已完成的软件功能展示给客户或利益相关者,以获得他们的反馈和意见。
迭代回顾是团队自我评估的过程,团队成员可以根据过去的迭代经验,找出改进的机会和方法。
6.持续集成和测试:敏捷开发强调持续集成和测试的重要性。
团队应该将持续集成和测试纳入开发过程中,以确保代码质量和软件功能的稳定性。
通过频繁的集成和测试,团队可以及早发现和解决潜在的问题,提高软件的可靠性和可维护性。

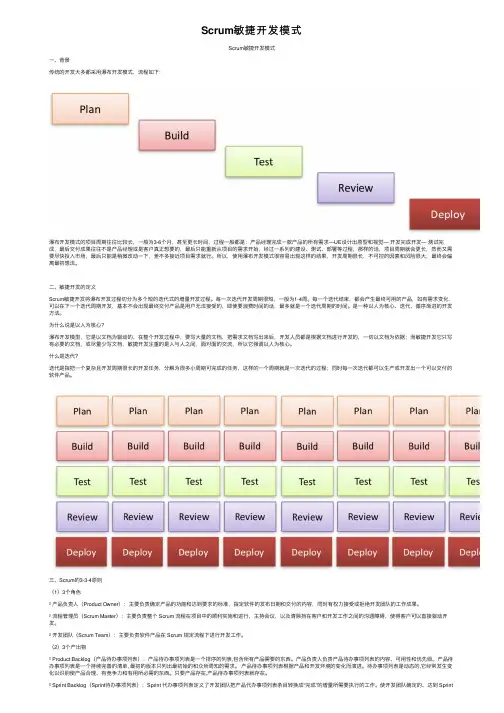

Scrum敏捷开发模式Scrum敏捷开发模式⼀、背景传统的开发⼤多都采⽤瀑布开发模式,流程如下:瀑布开发模式的项⽬周期往往⽐较长,⼀般为3-6个⽉,甚⾄更长时间,过程⼀般都是:产品经理完成⼀款产品的所有需求—UE设计出原型和视觉— 开发完成开发— 测试完成,最后交付成果往往不是产品经理或是客户真正想要的,最后只能重新从项⽬的需求开始,经过⼀系列的建设、测试、部署等过程,那样的话,项⽬周期就会更长,然⽽⼜需要尽快投⼊市场,最后只能是稍微改动⼀下,差不多接近项⽬需求就⾏。
所以,使⽤瀑布开发模式很容易出现这样的结果,开发周期很长,不可控的因素和风险很⼤,最终会偏离最初想法。
⼆、敏捷开发的定义Scrum敏捷开发将瀑布开发过程切分为多个短的迭代式的增量开发过程。
每⼀次迭代开发周期很短,⼀般为1-4周。
每⼀个迭代结束,都会产⽣最终可⽤的产品,如有需求变化,可以在下⼀个迭代周期开发,基本不会出现最终交付产品是⽤户⽆法接受的,即使要浪费时间的话,最多就是⼀个迭代周期的时间。
是⼀种以⼈为核⼼、迭代、循序渐进的开发⽅法。
为什么说是以⼈为核⼼?瀑布开发模型,它是以⽂档为驱动的,在整个开发过程中,要写⼤量的⽂档,把需求⽂档写出来后,开发⼈员都是根据⽂档进⾏开发的,⼀切以⽂档为依据;⽽敏捷开发它只写有必要的⽂档,或尽量少写⽂档,敏捷开发注重的是⼈与⼈之间,⾯对⾯的交流,所以它强调以⼈为核⼼。
什么是迭代?迭代是指把⼀个复杂且开发周期很长的开发任务,分解为很多⼩周期可完成的任务,这样的⼀个周期就是⼀次迭代的过程;同时每⼀次迭代都可以⽣产或开发出⼀个可以交付的软件产品。
三、Scrum的3-3-4原则(1)3个⾓⾊² 产品负责⼈(Product Owner):主要负责确定产品的功能和达到要求的标准,指定软件的发布⽇期和交付的内容,同时有权⼒接受或拒绝开发团队的⼯作成果。
² 流程管理员(Scrum Master):主要负责整个 Scrum 流程在项⽬中的顺利实施和进⾏,主持会议,以及清除挡在客户和开发⼯作之间的沟通障碍,使得客户可以直接驱动开发。
敏捷开发的流程
敏捷开发是一种以用户需求为核心的软件开发方法,它通过不断的迭代和反馈,逐步构建出用户所需的功能和产品。
以下是敏捷开发的流程:
1.产品规划与需求分析:确定产品的核心目标和功能,收集用户意见和反馈,对需求进行优先级排序,确定产品的功能构架和开发计划。
2.计划会议:根据产品规划和需求分析制定开发计划,按重要性或紧急程度进行任务的优先级排序。
3.迭代开发:迭代是敏捷开发的核心,开发人员按照计划会议中制定的开发计划,完成一个个小规模的任务,按需灵活调整产品功能和设计方案。
4.冲刺会议:每个迭代周期结束后,举行冲刺会议,对本周期开发过程进行总结和评估,分析产品开发的成果和问题,为下一个迭代周期制定新的计划。
5.测试与验证:在开发完成后,对软件进行测试和验证,以保证
产品的质量和稳定性。
6.发布和维护:当软件通过测试和验证,达到稳定可靠的程度后,进行上线发布。
在软件的使用过程中,需要不断进行迭代和维护,不
断满足客户的需求和改进产品的性能。
总的来说,敏捷开发是一种迭代和持续集成的方法,旨在快速开
发出能够满足客户需求的产品。
在敏捷开发过程中,团队与客户之间
的紧密协作和开发过程的灵活性,使得产品开发过程更加真实、可靠、高效。
敏捷开发流程的优点在于能够在短时间内开发出高质量的软件,满足用户需求,支持产品的快速迭代和更新。
敏捷开发流程详解敏捷开发是一种实施迭代开发的软件开发流程,其目的是通过快速交付高质量的软件来满足客户需求。
敏捷开发流程与传统的瀑布开发模式相比,更加注重快速反馈和灵活性,能够更好地适应不断变化的需求。
下面将详细介绍敏捷开发的流程。
1.需求收集和分析:在这个阶段,开发团队与客户一起合作,共同收集、分析和定义项目需求。
这个过程通常通过用户故事、用例和需求文档来实现。
这些需求被整理成一个需求列表,按照优先级进行排序。
2.产品规划和发布计划:在这个阶段,开发团队根据需求列表制定产品规划和发布计划。
产品规划决定了软件的功能范围和优先级,发布计划则决定了软件的交付时间表。
3.迭代开发:迭代是敏捷开发的核心概念,通过多次迭代来开发软件。
每个迭代通常持续2到4周,包括需求定义、设计、编码、测试和交付等过程。
每个迭代都生成一个可以工作的软件版本,该版本可在实际环境中进行测试和评估。
4.每个迭代开始时,开发团队和客户共同选择并确认要完成的需求。
在迭代过程中,团队通过每日例会进行沟通与协调,及时解决问题和调整计划。
5.软件测试和验收:在迭代过程中,开发团队进行持续的软件测试,包括单元测试、集成测试和系统测试等。
测试结果及时反馈给开发团队,从而快速修复和改进软件。
当每次迭代结束时,客户对已交付的软件进行验收,评估软件的功能和质量。
6.产品发布和反馈:当所有的迭代都完成后,软件经过最后的整理和测试,准备进行产品发布。
发布后,开发团队继续收集用户反馈,并及时进行修复和改进。
在敏捷开发流程中1.用户故事和任务板:用户故事是用户需求的简要描述,通常由人物、目的和价值组成。
任务板是一个可视化工具,帮助团队追踪并管理用户故事的进展。
2.燃尽图:燃尽图是一个用于跟踪和预测迭代进展的图表。
它显示了已完成工作和剩余工作的情况,从而帮助团队预测何时能够完成剩余工作。
3.持续集成和持续交付:持续集成是指将团队成员的代码集成到一个公共代码库中,并通过自动化的构建和测试过程进行验证。
scrum开发流程
Scrum是一种快速发展的、自动化的、快速反应的软件开发过程,它结合了“快速开发”的快速发展过程和“Agile”的灵活性。
Scrum开发流程包括:
一、角色:
Scrum开发团队由三个角色组成:Scrum Master、开发人员和产品所有者。
Scrum Master:Scrum Master是团队的领导者,他/她负责协调团队成员的工作,同时负责监督开发过程中的问题。
开发人员:开发人员负责实施Scrum开发过程,并完成开发任务。
产品所有者:产品所有者负责定义产品的功能,同时审核开发人员的工作,以确保产品符合质量标准。
二、过程:
Scrum开发流程包括Alpha、Beta和Release三个阶段:
Alpha阶段:在Alpha阶段,团队会正式开始开发任务,Scrum Master会为团队制定任务的具体过程,并负责监督其实施情况。
Beta阶段:在Beta阶段,团队将结束所有的开发任务,开发人员将根据产品所有者的要求进行测试,以确保产品满足客户需求。
Release阶段:在Release阶段,团队将根据产品所有者的要求进行最终的发布,从而完成产品的开发工作。
Scrum开发流程将把开发过程缩短到最小,从而确保产品快速上市,同时保证产品的高质量。
敏捷开发流程敏捷开发流程是一种快速而灵活的软件开发方法,它将开发过程分解为多个短期的迭代周期,并且强调与客户的密切合作和快速反馈。
下面是敏捷开发流程的一般步骤:1. 项目计划和需求收集:在开始开发之前,开发团队与客户一起制定项目计划,收集需求并确定优先级。
2. 计划迭代周期:开发团队将项目计划分解为多个短期的迭代周期,每个迭代周期通常为1到4周。
3. 确定迭代目标:对于每个迭代周期,开发团队将确定一个具体的目标,以便在该周期结束时交付具备价值的软件功能。
4. 分解和估算任务:在每个迭代周期开始之前,开发团队将用户故事(需求)分解为更小的任务,并估算完成这些任务所需的工作量。
5. 进行迭代开发:在每个迭代周期中,开发团队将进行软件开发、测试和集成工作,以实现迭代目标。
6. 每日站会:每天的团队站会是敏捷开发的重要仪式之一。
团队成员将分享他们完成的工作、遇到的问题和计划的下一步行动。
7. 客户反馈和调整:客户是敏捷开发过程中的重要参与者之一。
他们提供反馈并验证每个迭代周期交付的软件功能是否符合其需求。
根据客户反馈,开发团队将进行必要的调整和修改。
8. 迭代审查:在每个迭代周期结束后,开发团队与客户一起进行迭代审查。
他们将评估迭代周期的结果是否满足预期目标,并决定下一步行动。
9. 迭代交付和持续集成:在每个迭代周期结束时,开发团队将交付具备完整功能的软件版本。
此外,他们还会进行持续集成,确保软件的稳定性和质量。
10. 继续迭代开发:经过一轮迭代周期后,开发团队将继续进行下一轮的迭代开发,重复以上步骤,直到最终交付满足客户需求的软件。
总体而言,敏捷开发流程注重迭代、适应和快速交付。
通过与客户的密切合作、频繁的沟通和反馈,敏捷开发能够更好地满足客户需求并快速适应市场变化。
Scrum敏捷开发流程的介绍Scrum是一种敏捷开发流程,是一种在软件开发中普遍使用的方法论。
Scrum流程的目标是通过增强团队的激情、创造力和自发性,从而改善软件开发的效率和质量。
本文将详细介绍Scrum 流程。
一、Scrum概述Scrum可以看作是一种轻量级框架,可以帮助开发团队高效工作。
它主要包括三个角色:产品负责人、开发团队和Scrum Master。
产品负责人负责管理产品需求,开发团队负责开发和交付软件,Scrum Master负责协调各方面工作,监督流程。
Scrum流程包括三个阶段:Sprint计划、Sprint执行和Sprint回顾。
具体的流程如下:1. Sprint计划Sprint计划阶段主要是确定下一个迭代周期要完成哪些任务,以及如何完成这些任务。
产品负责人会列出需求列表,并根据需求优先级进行排序。
开发团队会根据需求列表制定Sprint目标,并确定完成Sprint所需的任务。
任务列表包括任务的描述、工作量估算和责任人。
2. Sprint执行Sprint执行阶段是开发团队执行任务的阶段。
每天开发团队会进行日常站会,讨论当天要完成的工作和可能遇到的问题。
开发团队会根据任务列表完成对应的任务,并进行代码评审、单元测试等工作。
如果完成任务,开发团队会将任务标记为“完成”。
3. Sprint回顾Sprint回顾阶段是开发团队评估所完成的任务,确定下一个迭代周期需要做出哪些改变。
开发团队会讨论哪些任务没有完成,以及未完成的原因。
这些原因可能是技术问题、需求变更或者其他因素。
二、Scrum流程的优缺点Scrum流程的优点:1. 提高开发团队工作效率Scrum的强调在于快速地交付可用的产品,从而保证团队的工作效果。
2. 提高成员工作积极性在Sprint执行阶段,开发团队在站会上交流意见,相互协作,这种方式极大地激发了开发团队的积极性。
3. 高度透明和协作Scrum流程把所有需求和任务都放在一个任务列表中,所有人都可以看到,这样可以大大提高协作效率。
敏捷开发流程(自己总结).doc敏捷开发流程(自己总结)引言敏捷开发是一种以人为核心、迭代、循序渐进的软件开发方法。
在快速变化的市场和技术环境中,敏捷开发能够帮助团队迅速响应变化,提供高质量的软件产品。
本文将总结敏捷开发流程的关键步骤和实践。
敏捷开发的核心原则个体和互动高于流程和工具,敏捷开发强调团队成员之间的沟通和协作。
可工作的软件高于详尽的文档,敏捷开发注重提供持续交付的可工作软件。
客户合作高于合同谈判,敏捷开发倡导与客户紧密合作,以满足客户需求。
响应变化高于遵循计划,敏捷开发鼓励团队在开发过程中灵活应对变化。
敏捷开发流程的关键步骤1. 产品愿景和目标设定在项目开始之初,明确产品愿景和目标,确保团队成员对项目有清晰的认识。
2. 产品待办事项列表(Product Backlog)创建产品待办事项列表,列出所有潜在的功能和需求,并根据优先级排序。
3. 冲刺计划(Sprint Planning)每个开发周期(冲刺)开始时,团队选择产品待办事项列表中的项,确定冲刺目标。
4. 每日站立会议(Daily Stand-up)团队成员每天进行简短的站立会议,分享进度、计划和遇到的障碍。
5. 任务分配和执行根据冲刺计划,团队成员分配任务并开始执行,确保任务按时完成。
6. 冲刺评审(Sprint Review)在每个冲刺结束时,团队展示冲刺成果,收集利益相关者的反馈。
7. 冲刺回顾(Sprint Retrospective)团队回顾冲刺过程,识别改进点,制定行动计划以优化下一个冲刺。
敏捷开发的关键实践持续集成频繁地将代码变更集成到主分支,确保代码的稳定性和可维护性。
测试驱动开发(TDD)先编写测试用例,再编写功能代码,确保代码质量和功能正确性。
代码重构不断改进代码结构,提高代码质量和开发效率。
版本控制使用版本控制系统管理代码变更,支持团队协作和历史追踪。
用户故事和验收测试使用用户故事来描述功能需求,编写验收测试来验证功能实现。
软件开发过程中的敏捷开发流程在软件开发领域中,敏捷开发是一种非常流行的开发方法。
敏捷开发是一种反应灵活、能够在快速变化的市场需求下快速交付新特性的开发方式。
它为开发团队提供了一种敏捷、适应性强、反应迅速的开发方式,以满足市场需求更新速度加快的趋势。
在本文中,我将讨论软件开发过程中的敏捷开发流程,以及为什么它是一个成功的开发方法。
敏捷开发是一种迭代和增量式开发模式,它在整个开发过程中强调和鼓励紧密的合作和沟通。
它依靠经验和反馈来改进和完善开发过程。
与传统的瀑布模型相比,敏捷开发流程更关注开发过程中的人、工具和流程的交互作用。
敏捷开发的特点在于减少大项目的复杂性。
通过将开发过程分成更短的时间周期(通常为2周),敏捷开发鼓励开发人员快速交付以便提供及时的反馈。
它也支持小而简洁的代码,因此开发人员可以交付更加可靠、可维护、可扩展和安全的代码。
敏捷开发的流程也很重视团队成员之间的交流和协作,以及与利益相关方的联系。
整个团队都参与到开发过程中来,促进全员参与和沟通。
敏捷开发方法中,最核心的思想是“迭代”,意思是,在开发过程中不断地重复相同的过程,以验证、评估和改善软件。
在每个迭代中,开发团队都要进行评估并提高软件产品的质量。
评估过程中,凝聚了团队成员、商业部门和客户的反馈,团队可以在下一个迭代中修正错误和改进软件。
通过这种方法,敏捷开发模式能够重新定义软件开发,使其更加快速和灵活。
敏捷开发在整个软件开发过程中起到了至关重要的作用。
在计划和监控阶段,敏捷开发更加注重和利益相关方进行协作、开发计划和监控等过程。
敏捷开发有一个“产品所有者”,他们的任务是确认需求,并在每个迭代中监督开发的进展情况。
在设计和开发阶段,敏捷开发强调面向对象的分析和设计。
敏捷开发鼓励开发人员在每个迭代中频繁地进行代码评审和交付,以便可以及时检测并纠正错误。
开发人员经常增加新功能以满足客户需求,同时有时也会删除或修改一些功能。
在测试和部署阶段,敏捷开发强调测试人员的作用,以确保软件产品能够按照客户需求的方式工作。
敏捷开发流程详解by yangdl
1敏捷开发流程
✓敏捷软件开发核心是迭代式开发,增量交付。
✓每一次迭代都建立在稳定的质量基础上,并作为下一轮迭代的基线,整个系统的功能随着迭代稳定地增长和不断完善。
每次迭代要邀请用户代表(外部或内部)验收,提供需求是否满足的反馈。
✓迭代型的方法就是将整个软件生命周期分成多个小的迭代,每一次迭代都由需求分析、设计、实现和测试在内的多个活动组成,每一次迭代都可以生成一个稳定和被验证过的软件版本。
✓迭代建议采用固定的周期(1-4)周,可以每个迭代周期不一定要相同,但迭代内工作不能完成,应该缩减交付范围而不是延长周期。
1.1敏捷流程详解图-敏捷流程图
1.2敏捷流程三种角色及其职责
1.3敏捷开发流程详解
1.3.1流程图详解步骤
1.制定产品需求列表
✓PO收集来自客户、市场、领导等渠道的信息,从业务角度和市场价值编制一份按优先级排序的、明确的、可度量的、合理的产品需求列表;
2.召开计划会议
✓PO召集TM和SM(也可邀请其他利益相关者参加)召开计划会议(发布计划会议和冲刺会议一块开),发布计划主要是说明产品完整交付给客户的计划时间和交付物,
✓冲刺计划就是确定该冲刺阶的长度(建议冲刺长度1-4周)、目标和冲刺任务单及其工作量估算
(以理想人天manday=7.5h估算,单位为小时计算),会议时间建议不要超过6h时间;
✓在计划会议上就需要进行确认,是否需要使用持续集成;若使用持续集成,团队需要每天下班前至少提交一次私有构建成功的代码到服务器,并且要求写详细的日志信息;若不使用持续集
成,团队每天有完成任务单的情况,都需要在svn上以增量形式发包并通知到相关人员;
✓项目计划会议上可以确定每天站立会时间及其规则要求(建议会议时间在15-20分钟左右),每个人回答3个问题:昨天做了什么,遇到什么问题,今天要做什么。
具体问题讨论及其解决,
在私下进行沟通,不要在会议上讨论。
站立会上只有TM人员有发言权,其他人员不要干预,SM
主要是维护秩序、规则及其引导作用。
3.需求分析、设计、编码和测试:
✓计划会议结束后,TM获取各自的冲刺任务单进行后面的需求分析、设计、编码和测试;
✓这里特别要说明的是,开发和测试是并行工作,必要的文档还是需要输出(如:讨论次数较多的功能点、备选方案很多但最后确认一种、重要功能、业务逻辑复杂的等等)。
具体情况,需要
项目组根据实际情况决定,但客户要求交付的文档必须要输出;
4.冲刺任务单和燃尽图更新
每天SM需要根据每日站立会上TM反馈的情况,进行更新冲刺任务单和燃尽图或SM和TM之间达成共识,TM各自完成后进行更改状态,这里涉及到的文档都会有相对应的模板供参考使用。
5.迭代周期结束点
✓已到迭代周期结束点,只有哪些经过测试通过的冲刺需求列表才能算是真正的完成,其他未经过测试或测试不通过的不能算是完成。
✓这里要特别注意,所谓的测试通过不是说要把所有的问题都解决才算是通过,这个要根据项目具体的要求和规定来定。
还没有达到迭代结束点,该冲刺任务需求列表就完成,可以从产品需
求列表中挑选优先级高的进行开发。
6.冲刺评审会议
✓TM需要召开冲刺评审会议,邀请PO、客户或客户代表来参加,由这些客户或客户代表来表决是否满足需求和期望目标。
一般会议时间建议不要超过2个小时,参加人员除PO及其相关利益
人来参加外,TM全体成员,也可以邀请其他相关人员参加。
7.冲刺回顾会议
✓迭代输出的增量交付可能会引起原产品需求列表的改变,可能需要更新原产品需求列表;最后TM需要开展本次迭代的好的实践和不足的改进机会,最终稿由SM整理汇总,作为下一次的迭
代的经验参考。
回顾会议建议时间不用太长,一般15-30分钟即可,全体人员都需要参加,包括:
PO、SM、TM,其他相关人员也可以参加。
✓这里要说明的是在每次的计划会议上要注意安排时间做冲刺评审会议和冲刺回顾会议。
下一次迭代的计划会议建议在上一次迭代的冲刺回顾会议结束后再开展。
8.重复2-7步骤
✓直到所有列入本版本规划的任务单都完成,最后发布版本;
✓特别说明:通常最后一个迭代可能是全量进行验证的周期,
1.3.2管理
结合目前jira进行管理“使用敏捷开发模式的项目”也是很方便。
每一个迭代在jira中作为一个版本控制,每个迭代下面的任务单,参照迭代计划预估的时间进行创建,实际工时根据每个人的实际填写日报为准计算。
可以考虑安装一款支持jira的敏捷开发插件GreenHopper,完全实现电子版的看板功能和图表功能。
在confluence上以项目名称创建项目,然后二级目录是每个迭代名称、产品需求列表,三级目录放每次迭代冲刺评审会议纪要、冲刺回顾会议纪要、站立会纪要、燃尽图、迭代任务订单。
说明:燃尽图使用excel表格式的模板,项目组可以参照使用。
1.3.3度量。
