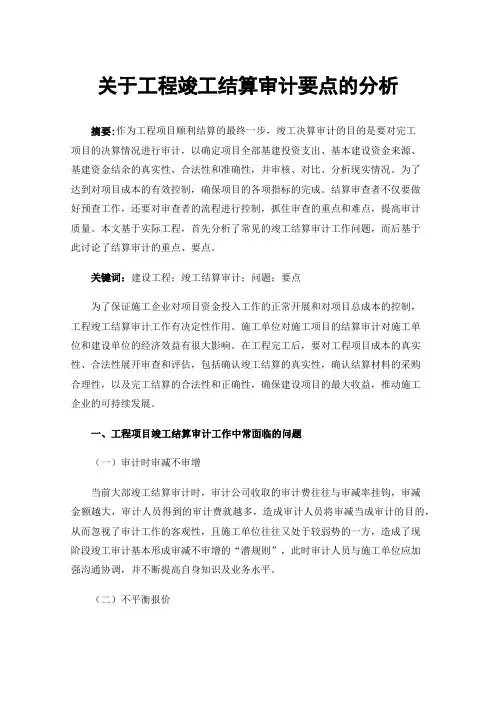

关于工程竣工结算审计要点的分析摘要:作为工程项目顺利结算的最终一步,竣工决算审计的目的是要对完工项目的决算情况进行审计,以确定项目全部基建投资支出、基本建设资金来源、基建资金结余的真实性、合法性和准确性,并审核、对比、分析现实情况。
为了达到对项目成本的有效控制,确保项目的各项指标的完成。
结算审查者不仅要做好预查工作,还要对审查者的流程进行控制,抓住审查的重点和难点,提高审计质量。
本文基于实际工程,首先分析了常见的竣工结算审计工作问题,而后基于此讨论了结算审计的重点、要点。
关键词:建设工程;竣工结算审计;问题;要点为了保证施工企业对项目资金投入工作的正常开展和对项目总成本的控制,工程竣工结算审计工作有决定性作用。
施工单位对施工项目的结算审计对施工单位和建设单位的经济效益有很大影响。
在工程完工后,要对工程项目成本的真实性、合法性展开审查和评估,包括确认竣工结算的真实性,确认结算材料的采购合理性,以及完工结算的合法性和正确性,确保建设项目的最大收益,推动施工企业的可持续发展。
一、工程项目竣工结算审计工作中常面临的问题(一)审计时审减不审增当前大部竣工结算审计时,审计公司收取的审计费往往与审减率挂钩,审减金额越大,审计人员得到的审计费就越多,造成审计人员将审减当成审计的目的,从而忽视了审计工作的客观性,且施工单位往往又处于较弱势的一方,造成了现阶段竣工审计基本形成审减不审增的“潜规则”,此时审计人员与施工单位应加强沟通协调,并不断提高自身知识及业务水平。
(二)不平衡报价通过不平衡报价来为后期变更埋下伏笔。
施工单位在投标报价前,对现场实地进行详细的勘察了解,再根据招标文件对工程量清单进行分析,在保持总报价不变的情况,将施工过程中可能调增数量的清单项单价调高,对可能减少的清单项单价调底,重而争取更大的利润空间。
此行为往往很难明确界定,从而经常作为审计讨论的重点。
二、工程竣工结算审计要点分析(一)施工企业应在建设期间管理好基本数据在整个工程项目的实施中,要对工程项目的验收资料进行全面的分析和研究。

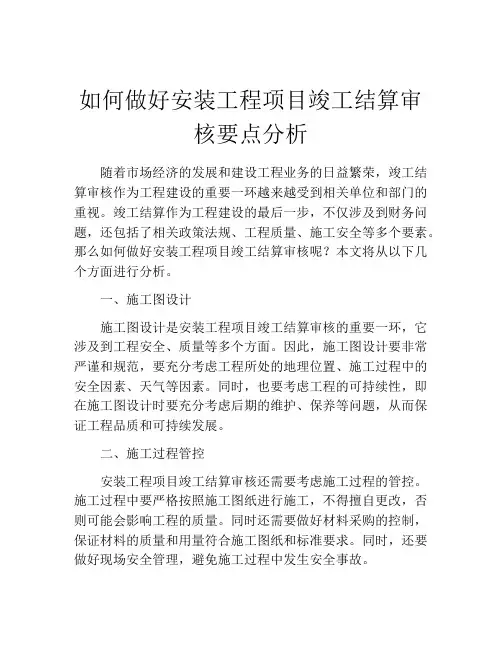

如何做好安装工程项目竣工结算审核要点分析随着市场经济的发展和建设工程业务的日益繁荣,竣工结算审核作为工程建设的重要一环越来越受到相关单位和部门的重视。
竣工结算作为工程建设的最后一步,不仅涉及到财务问题,还包括了相关政策法规、工程质量、施工安全等多个要素。
那么如何做好安装工程项目竣工结算审核呢?本文将从以下几个方面进行分析。
一、施工图设计施工图设计是安装工程项目竣工结算审核的重要一环,它涉及到工程安全、质量等多个方面。
因此,施工图设计要非常严谨和规范,要充分考虑工程所处的地理位置、施工过程中的安全因素、天气等因素。
同时,也要考虑工程的可持续性,即在施工图设计时要充分考虑后期的维护、保养等问题,从而保证工程品质和可持续发展。
二、施工过程管控安装工程项目竣工结算审核还需要考虑施工过程的管控。
施工过程中要严格按照施工图纸进行施工,不得擅自更改,否则可能会影响工程的质量。
同时还需要做好材料采购的控制,保证材料的质量和用量符合施工图纸和标准要求。
同时,还要做好现场安全管理,避免施工过程中发生安全事故。
三、验收标准在安装工程项目竣工结算审核中,验收标准也是一个非常重要的方面。
验收标准一般由国家相关部门制定,通过验收标准来对安装工程项目进行评定和审核。
在施工前要先了解验收标准,并在施工过程中不断对验收标准进行检查,确保工程符合国家相关部门要求。
四、成本核算安装工程项目竣工结算审核还需要考虑成本核算。
在施工过程中要对各个部分的成本进行核算,并记录详细数据。
成本核算需要考虑部分的耗材、劳务等,从而确定整个工程的总成本。
同时,还需要做好质量控制,避免因为质量问题导致成本增加。
在竣工结算审核时,需要结合成本核算数据对工程成本进行准确评估。
五、施工后期维护安装工程项目竣工结算审核完成后,不代表工程的完成。
工程竣工后还需要进行后期的维护和保养,确保工程的运行正常。
后期维护和保养需要考虑工程的使用寿命和可持续性。
同时,还需要对使用人员进行培训和指导,避免由于不当使用导致工程出现问题。

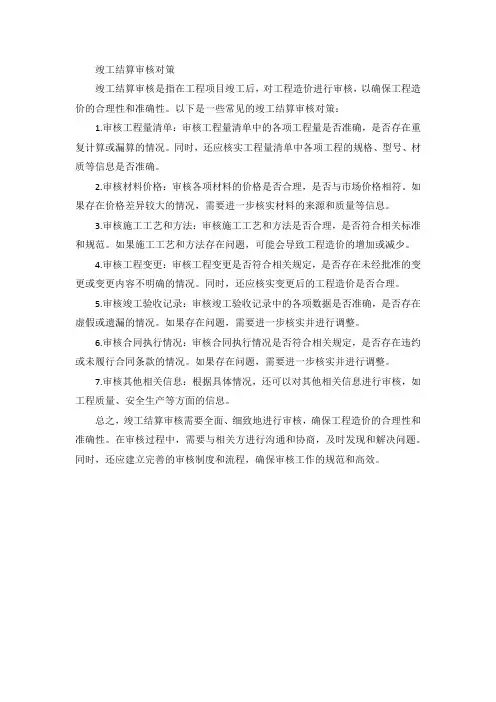

竣工结算审核对策
竣工结算审核是指在工程项目竣工后,对工程造价进行审核,以确保工程造价的合理性和准确性。
以下是一些常见的竣工结算审核对策:
1.审核工程量清单:审核工程量清单中的各项工程量是否准确,是否存在重复计算或漏算的情况。
同时,还应核实工程量清单中各项工程的规格、型号、材质等信息是否准确。
2.审核材料价格:审核各项材料的价格是否合理,是否与市场价格相符。
如果存在价格差异较大的情况,需要进一步核实材料的来源和质量等信息。
3.审核施工工艺和方法:审核施工工艺和方法是否合理,是否符合相关标准和规范。
如果施工工艺和方法存在问题,可能会导致工程造价的增加或减少。
4.审核工程变更:审核工程变更是否符合相关规定,是否存在未经批准的变更或变更内容不明确的情况。
同时,还应核实变更后的工程造价是否合理。
5.审核竣工验收记录:审核竣工验收记录中的各项数据是否准确,是否存在虚假或遗漏的情况。
如果存在问题,需要进一步核实并进行调整。
6.审核合同执行情况:审核合同执行情况是否符合相关规定,是否存在违约或未履行合同条款的情况。
如果存在问题,需要进一步核实并进行调整。
7.审核其他相关信息:根据具体情况,还可以对其他相关信息进行审核,如工程质量、安全生产等方面的信息。
总之,竣工结算审核需要全面、细致地进行审核,确保工程造价的合理性和准确性。
在审核过程中,需要与相关方进行沟通和协商,及时发现和解决问题。
同时,还应建立完善的审核制度和流程,确保审核工作的规范和高效。

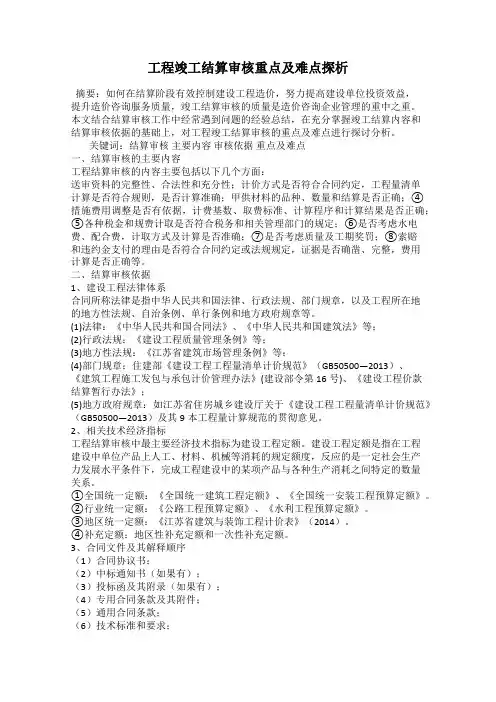

工程竣工结算审核重点及难点探析摘要:如何在结算阶段有效控制建设工程造价,努力提高建设单位投资效益,提升造价咨询服务质量,竣工结算审核的质量是造价咨询企业管理的重中之重。
本文结合结算审核工作中经常遇到问题的经验总结,在充分掌握竣工结算内容和结算审核依据的基础上,对工程竣工结算审核的重点及难点进行探讨分析。
关键词:结算审核主要内容审核依据重点及难点一、结算审核的主要内容工程结算审核的内容主要包括以下几个方面:送审资料的完整性、合法性和充分性;计价方式是否符合合同约定,工程量清单计算是否符合规则,是否计算准确;甲供材料的品种、数量和结算是否正确;④措施费用调整是否有依据,计费基数、取费标准、计算程序和计算结果是否正确;⑤各种税金和规费计取是否符合税务和相关管理部门的规定;⑥是否考虑水电费、配合费,计取方式及计算是否准确;⑦是否考虑质量及工期奖罚;⑧索赔和违约金支付的理由是否符合合同约定或法规规定,证据是否确凿、完整,费用计算是否正确等。
二、结算审核依据1、建设工程法律体系合同所称法律是指中华人民共和国法律、行政法规、部门规章,以及工程所在地的地方性法规、自治条例、单行条例和地方政府规章等。
(1)法律:《中华人民共和国合同法》、《中华人民共和国建筑法》等;(2)行政法规:《建设工程质量管理条例》等;(3)地方性法规:《江苏省建筑市场管理条例》等;(4)部门规章:住建部《建设工程工程量清单计价规范》(GB50500—2013)、《建筑工程施工发包与承包计价管理办法》(建设部令第16号)、《建设工程价款结算暂行办法》;(5)地方政府规章:如江苏省住房城乡建设厅关于《建设工程工程量清单计价规范》(GB50500—2013)及其9本工程量计算规范的贯彻意见。
2、相关技术经济指标工程结算审核中最主要经济技术指标为建设工程定额。
建设工程定额是指在工程建设中单位产品上人工、材料、机械等消耗的规定额度,反应的是一定社会生产力发展水平条件下,完成工程建设中的某项产品与各种生产消耗之间特定的数量关系。

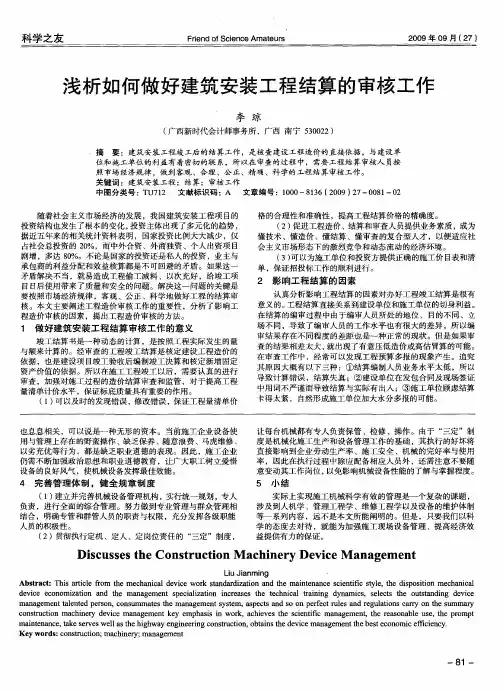

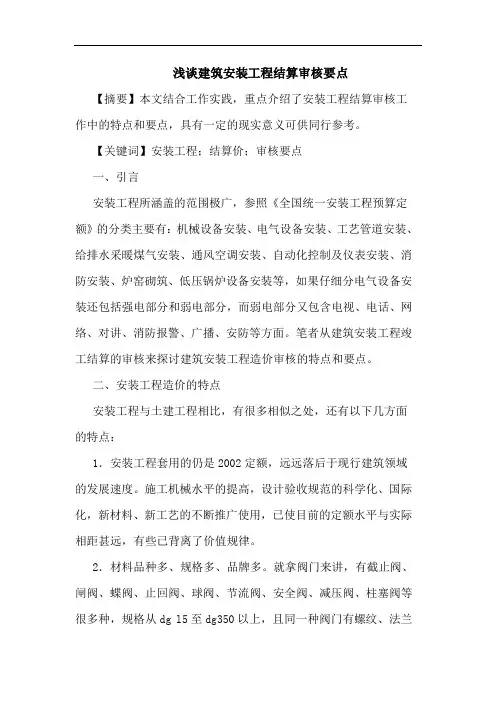

浅谈建筑安装工程结算审核要点【摘要】本文结合工作实践,重点介绍了安装工程结算审核工作中的特点和要点,具有一定的现实意义可供同行参考。
【关键词】安装工程;结算价;审核要点一、引言安装工程所涵盖的范围极广,参照《全国统一安装工程预算定额》的分类主要有:机械设备安装、电气设备安装、工艺管道安装、给排水采暖煤气安装、通风空调安装、自动化控制及仪表安装、消防安装、炉窑砌筑、低压锅炉设备安装等,如果仔细分电气设备安装还包括强电部分和弱电部分,而弱电部分又包含电视、电话、网络、对讲、消防报警、广播、安防等方面。
笔者从建筑安装工程竣工结算的审核来探讨建筑安装工程造价审核的特点和要点。
二、安装工程造价的特点安装工程与土建工程相比,有很多相似之处,还有以下几方面的特点:1.安装工程套用的仍是2002定额,远远落后于现行建筑领域的发展速度。
施工机械水平的提高,设计验收规范的科学化、国际化,新材料、新工艺的不断推广使用,已使目前的定额水平与实际相距甚远,有些已背离了价值规律。
2.材料品种多、规格多、品牌多。
就拿阀门来讲,有截止阀、闸阀、蝶阀、止回阀、球阀、节流阀、安全阀、减压阀、柱塞阀等很多种,规格从dg l5至dg350以上,且同一种阀门有螺纹、法兰连接两种方式,从蝶阀动作分为手动、电动、汽动、蜗轮式等,闸阀还分明、暗两种。
非专业人员,一般区分不出,即使是专业人员。
有时也难以区别,价格也相差较大,即使是同一规格,同一型号的产品,生产厂家不同,价格也有较大差异。
3.新材料、新工艺、新的施工方法层出不穷。
随着科技的发展,建筑产品的品质不断提高,不少新产品、新材料逐步取代过去一些传统产品。
如传统的镀锌钢管已逐步被聚乙烯管(pe)、耐高温聚乙烯管(re一肼)、铝塑复合管(pe—al—pe、pex—al—pex)、交联聚乙烯管(pex)、无规共聚聚乙烯管(pp—r)、改性聚乙烯管(pp—c(cm))、聚丁烯管(pb)等新型材料所取代,且这些产品具有造价低、安装简单快捷、抗老化、重量轻等优点,属于绿色环保产品。

110浅谈建筑工程结算审核的方法与要点□文/张妍雪引言随着中国经济体制的逐步完善,建设工程实现了量变与质变,对工程造价的专业性与规范性也提出了更加严格的要求。
工程结算审核是一项囊括经济及技术的合成工作,是核定工程项目造价是否合理、合规的重要依据,也是政府各职能部门科学控制项目投资的有效手段。
工程结算审核是项目控制工程造价的最终关卡,审核质量与工程建设经济效益的产生有着直接关系。
因此,为了使工程项目经济效益最大化,要掌握运用科学的工程结算审核方法,严格做好结算审核工作。
一、结算审核的方法1.工程结算审核需要较全面的结算资料审核前期,接收时需要察看结算资料是否完备,若发现资料缺失应及时向委托方提出,由施工单位提供补充,避免影响后期的结算工作进度。
在结算审核过程中期与后期也会出现需要补充资料的情况,这就需要对资料的内容进行全方面的掌控。
结算资料包括工程结算书、工程计算模型或计算书、施工合同、工程竣工验收资料、工程施工图纸、竣工图纸、图纸会审记录、会议记要、设计变更、技术核定单、现场签证单、招标文件及招标答疑纪要、施工单位投标文件、开工报告、竣工报告等与工程结算有关的资料。
要仔细研究结算资料,注意相关资料是否合规。
例如工程结算书是否加盖编制人执业资格章及单位公章;工程计算模型或工程量计算书是否完整;施工合同是否存在补充合同或施工协议;竣工验收资料参建方盖章是否齐全;工程竣工图纸是否加盖竣工图章;图纸会审记录及设计变更是否体现在竣工图纸上;会议纪要是否存在与合同奖罚相关内容;现场签证单内容及流程是否符合规定;招标文件及招标答疑纪要是否含工程量清单;开工报告及竣工报告参建方盖章是否齐全等。
委托方对资料的真实性负责,【摘要】如今,工程造价行业规范不断完善,我国政府对建设工程管理也越发重视,作为工程造价管理中关键性的一环,结算审核对项目工程经济效益有着极大的影响。
建筑工程结算审核是对建筑项目工程价款结算合理性与合法性的审核,可以有效地防止工程造价高估、乱编造价的现象,对确保工程造价的真实性起到至关重要的作用。

浅谈如何做好建筑安装工程结算的审核【摘要】如何合理确定建筑安装工程造价、做好建设实施阶段的工程结算审核进行了探讨,详细介绍了结算审核的主要方法,提出了结算审核时应注意的问题及审核的原则,以客观、公正、科学地做好工程结算审核。
【关键词】建筑安装;结算;审核建设工程造价管理贯穿于工程建设的全过程,”合理确定、有效控制”是其出发点和归宿。
建设经济效益从不同的角度来考察有这样两种不同的内容:一是对于业主来说,就是以尽可能少的投资或以同样多的投资获得较大的投资效益;二是对于承包商来说,则是在建成符合业主或国家规定的标准要求的建设项目的同时,尽可能地降低成本以赚取更多的利润。
前者要求少花钱,多办事;后者要求办好事,多赚钱。
工程结算就是在这一矛盾的对立统一的运动过程中进行的,它的每一个阿拉伯数字都代表着金钱,关系到业主和承包商的切身利益。
如果这一矛盾解决不当,就易造成工程偷工减料、以次充好,给竣工项目日后使用带来了质量和安全的问题。
解决这一问题的关键是要按照市场经济规律,客观、公正、科学地做好工程的结算审核。
下面就如何合理确定工程造价、做好建设实施阶段的工程结算审核,浅谈个人的看法。
一、做好结算审核的前期工作办理工程结算,主要是用以调整预算或合同价款,考核投资的使用情况,进行成本分析,结清工程价款,核定工程造价,也为建设项目验收后编制工程决算和核定新增固定资产价值提供依据。
施工图纸、竣工图纸、会审纪要、设计变更、隐蔽记录、施工签证乃至施工合同等都是工程结算的主要依据,为此必须做好结算审核的前期工作。
一是做好结算资料的收集整理;二是核对施工图纸变动情况和工程内容是否完成等;三是落实施工有否变更,签证手续是否齐全等;四是核查施工合同是否内容明确,工期、质量、材料市场价、奖惩规定等有否具体订明。
只有吃透情况,才能遵循求实公正的原则,既按国家、省有关工程价管理的政策、法规等办事,又从实际出发,把施工图纸,施工方法及变更设计有机地结合起来,完整地体现在工程结算书中。

工程竣工结算审计要点一、收集相关文件和资料在进行工程竣工结算审计之前,审计人员首先需要收集与该项目有关的所有文件和资料。
包括合同文件、发票、付款凭证、施工图纸、检测报告等。
二、审查合同约定审计人员需要仔细审查工程项目的合同约定,了解项目的工程范围、预算和支付方式等,确保审计的准确性和全面性。
三、核实工程数量和质量审计人员需要核实工程项目的数量和质量,包括材料使用量、工作量、合格率等。
可以通过查阅施工记录、检测报告等资料进行核实。
四、验证支付情况审计人员需要核实工程项目的支付情况,包括合同款项的支付时间、支付金额和支付对象等。
可以通过查阅付款凭证、银行流水等资料进行验证。
五、核实变更和索赔审计人员需要核实工程项目的变更和索赔情况,包括变更令的合法性、索赔金额的计算等。
可以通过查阅变更令、索赔申请和结算报告等资料进行核实。
六、检查施工合规性审计人员需要检查工程项目的施工合规性,包括验收合格证书、施工图纸符合性、质量安全控制措施等。
可以通过查阅验收文件、施工图纸和质量报告等资料进行检查。
七、核对发票和付款凭证审计人员需要核对发票和付款凭证,确保其真实性和合法性。
可以通过查阅发票和付款凭证的编号、金额、开票单位等信息进行核对。
八、审查工程预算与结算审计人员需要审查工程项目的预算和结算情况,比较实际支出和预算的差异,分析差异的原因。
可以通过查阅工程项目预算和结算报告等资料进行审查。
九、编制审计报告审计人员需要根据审计结果编制审计报告,列出审核项目、审计发现、问题和建议等内容,并提出建议和改进措施。
确保审计工作的质量和效果。
总之,工程竣工结算审计要点主要包括收集文件和资料、审查合同约定、核实工程数量和质量、验证支付情况、核实变更和索赔、检查施工合规性、核对发票和付款凭证、审查工程预算与结算以及编制审计报告等。
通过对这些要点的细致审查和核实,可以保证工程竣工结算的准确性和合法性,确保企业的财务安全和合规性。
浅谈项目竣工结算审价的重点及难点建设项目工程造价控制是一项系统性工程,需要进行全过程、全方位的动态控制和管理。
建设项目竣工价款结算是整个工程造价控制最后一个环节,该阶段的工程审价是工程造价的最终确定。
工程审价人员往往没有参与项目的施工过程,审价方法正确与否、审价质量如何保证、签证变更的工程索赔是否正确等至关重要。
现结合以往所做审价项目浅谈工程竣工结算审价的重点及难点。
一. 明确审价范围,预审资料齐全性,确定送审数字准确性,加强审前调查论文。
项目总投资包含前期工程费、建安工程费、其它工程费、预备费等内容,具体审价范围根据委托协议书确定。
现阶段发包人主要委托具有注册造价咨询人员进行建设成本的审核。
具有注册造价工程师职业资质的审价人员明确审价范围后,初步阶段重点要加强审前调查,详细了解被审项目的立项审批、招标投标、施工合同、决算编制、竣工验收等建设程序的实施情况,确认送审资料是否齐全、送审数字是否准确以及是否具备审价条件论文。
完整的送审资料包含招投标文件、工程施工承包合同、竣工图、中标通知书、竣工验收资料、开竣工报告、工程设计变更及现场签证资料、记录工程施工过程的施工员及监理日志、施工照片、工程勘察报告等。
资料完备与否直接影响审价结果,如某审价项目,因设计方案调整造成12#工作井钢板桩使用延期90天引起索赔,索赔报告后附证明延期时长的证据资料不足,审价取证困难,后调取查证监理施工日志上记录该井段的开顶日期,确定该索赔实际为78天钢板桩租赁费用。
二、根据项目具体情况,选择正确的审计方法论文工程审价资料收集齐全、现场查看后,要选择正确的审计方法。
首先请建设方召集设计方、现场勘查人员、监理方、施工方等相关单位详细介绍项目的实施过程及控制重点,积极配合项目审价。
然后采用全面审计的方法实施审价,通过现场勘察丈量,对工程项目的工程量进行逐一计算,并检查综合单价的执行情况,新增项目定额子目的套用是否合理、综合单价组成中的材料价格、机械价格、人工价格是否参照投标文件和施工合同的规定,以此来核准工程造价。
工程竣工结算审查的要点分析摘要:工程竣工结算是工程造价管理工作的最后阶段,有效开展工程结算工作,是保障施工企业减少损失,实现预期利润,提高建设资金使用效益,推动经济健康持续发展的重要方法。
工程的竣工造价结算审核属于全面、综合、涉及面广的复杂系统工作。
单位工程竣工之后,验收的结果合格,施工单位根据合同规定编制好结算,交予建设单位。
这样的工作被称之为竣工结算。
竣工结算之中,要合理的调整施工过程中,因设计方案、材料价格、签证等方面造成的工程价款变更。
工程结算工作中要注意资料的收集整理、资料的分析、公共关系的处理和合同双方产生争议时的处理。
关键词:工程;竣工造价;结算审核工程竣工造价的结算审核,是一个工程在竣工验收合格之后,委托有资质的造价咨询公司来全面复核和审查施工单位编制的结算,并确定好工程造价的行为和过程。
竣工造价的结算,是核定工程造价的重要依据,是核定企业固定价值的重要依据,也是编制竣工决算的基础。
竣工造价结算审核是一个比较繁琐的工作,但必须要做到细致化。
不仅要将经济和技术相结合,而且要求编审的人员有很强的专业知识和较高的技术素质。
但是,部分施工单位为了获得更多的经济利益,不从工程质量、施工管理、社会信誉方面进行整改,反而转向于多计工程量、定额单价的方法提高造价,获取更高的利益。
一、影响工程竣工结算的因素分析做好工程竣工结算有着重要意义,工程结算直接关系到建设单位和施工单位切身的经济利益。
在结算的编审过程中由于编审人员所处的地位、立场、目的不同,以及编审人员的实际工作能力的差异,因而编审结果存在不同程度的差距纯属正常。
但是如果这种差距很大,那就可能存在有意压低造价或高估冒算的可能。
1.1 在送审的结算中,通常存在工程预算多报的现象。
分析其原因,大致有三类:第一,极少数的结算编制人员业务水平不过关,以致计算“失真”;第二,建设单位在发包合同及现场签证中用词不严谨而导致结算与实际有出入;第三、施工单位顾虑结算在审核时被卡得太紧。
工程竣工结算审计的方法
1.材料与设备审查:审查工程项目中所使用的材料和设备是否符合设
计要求和国家相关标准,是否存在异常的材料使用情况,以及是否存在质
量问题等。
2.费用核算审查:审查工程项目建设过程中各项费用的核实与合理性,包括人工费、设备费、材料费、运输费、施工费等,以确保费用的真实性
和合理性。
3.工程量与进度审查:审查工程项目的工程量与进度计划是否与实际
情况相匹配,是否存在虚报工程量或进度滞后的情况,以保证工程项目的
实际完成情况与结算报告一致。
4.工程款支付审查:审查工程款支付的流程是否符合相关规定,是否
存在未经合理审核和审批的情况,以及款项是否符合实际工程进度和质量
要求。
5.工程质量验收审查:审查工程项目的质量验收文件和报告,包括相
关检测、试验和验收情况,以确保工程项目的质量符合相关标准和规定。
6.合同执行审查:审查工程项目建设过程中是否按照合同约定进行,
是否存在超越合同规定的费用支出或收入,以及是否存在违背合同约定的
行为。
7.资金使用审查:审查工程项目建设过程中资金的使用是否符合相关
规定和管理制度,以及资金的流向和使用效果。
8.文件与档案审查:审查工程项目建设过程中相关的文件和档案是否
完整、规范,并符合法律法规的要求。
以上是工程竣工结算审计的一些常见方法,通过对上述内容的审查和核实,可以判断工程项目的投资是否合理,确保竣工结算的真实性和合法性。
如何搞好竣工结算竣工结算是工程项目最后的一项重要工作,对于项目的成功交付和结构保修期的开始具有重要意义。
好的竣工结算可以确保工程质量和工程进度的准确性,也可以提高工程项目的效益和管理水平。
下面详细介绍如何搞好竣工结算。
一、加强项目管理竣工结算前,首先要加强项目管理,加强对各项工程进展的监督和控制,确保施工单位按照合同要求和工程设计进行施工,保证工程质量和进度符合要求。
同时,要对所有的施工过程进行记录和备份,以确保各项工作的准确性和可追溯性。
二、建立健全的工程台账竣工结算需要清楚掌握工程项目的各项数据和信息,因此需要建立健全的工程台账。
工程台账应包括工程项目的基本信息、施工单位信息、施工过程中的各项数据和记录等,以便对项目的进展进行全面的掌握和监督。
三、确保施工单位提供真实、准确的施工报告和资料竣工结算需要依据施工单位提供的施工报告和资料进行核算,因此要求施工单位提供真实、准确的报告和资料。
施工单位应提供详细的施工记录,包括施工过程中的工程量、施工方法和施工技术等相关信息,以便进行核算和结算工作。
四、严格按照施工合同进行核算竣工结算需要依据施工合同进行核算,因此必须严格按照合同要求进行核算工作。
核算应按照工程量、工程成本、合同价款等因素进行,确保核算结果准确无误。
五、强化质量验收和结构保修期的监督竣工结算后,需要进行质量验收工作,确保工程质量符合要求。
同时,还要加强对结构保修期的监督,确保施工单位按照合同约定提供结构保修期服务,及时解决工程质量问题。
六、做好竣工结算的档案管理和归档工作竣工结算完成后,需要对竣工结算工作的相关资料和信息进行档案管理和归档工作。
这些资料和信息包括竣工结算报告、施工单位的报告和资料、质量验收报告和结构保修期的相关文件等。
档案管理和归档工作要确保资料的安全完整,以备将来的查阅和使用。
七、遵守相关法律法规和规章制度搞好竣工结算首先要严格遵守相关的法律法规和规章制度,确保竣工结算的合法、公正和公平。
如何做好安装工程项目竣工结算审核要点分析
【摘要】安装工程建设项目竣工结算审核是一项繁杂细致的重要技术经济工作,相关审查工作人员应在实践管理中既抓住对综合项目的核查计算,又注重对细微项目的深入核查管理,保证审核质量,有效控制工程造价。
【关键词】定额;安装工程;竣工结算审核
1.当前竣工结算审核存在的问题
1.1送审资料不完整
送审资料的真实性和完整性是安装工程造价审核的首要条件,送审资料一般要包括:工程建设有关合同工程预算资料竣工结算书施工过程中的交底以及设计变更各种签证资料,工程竣工图及验收报告等。
有些单位施工管理不完善,责任心也不强,对于施工方送来的各种签证都来之不拒,随意的签字,造成签字数目过多,增加了工程造价。
有些小项目并没有按正规程序办事,施工前只是粗略地设计草图,在实际施工过程中造成太多的变更和签证,增加了许多工程造价,使得结算造价超出了合同的预算造价;
1.2信息价格不准
由于市场信息不对称或材料行业相互间的保护,一些新工艺和新技术的造价确定采取套用相近定额或进行定额换算,报价许多时候不符合工程造价实际,毛糙的预算标底编制人员往往采用单列价或定价的形式予以包干来确定新材料新技术材料设备价格,导致造价工程师对一些新材料或不常用的材料价格无法有效把握。
造价管理
员审核预算工作的重点:确定对项目材料合理价格,才能够有效挤压工程造价不合理的水分,但材料价格的难以确定导致项目预算标底偏离工程实际价格,导致项目结算审核矛盾重重。
1.3造价人员专业技能薄弱
部分造价事务所的造价人员自身水平参差不齐,现场施工经验不足,对《2008建设工程工程量清单计价规范》不熟悉,对工程量清单的编制要求没有理解透,编制出来的工程量清单质量差强人意,无法满足实际工作需求;容易存在漏算、错算、重算,以及清单特征描述与工程量计算结果严重不符等问题。
错误的清单会误导投标单位作错误报价,导致今后的工程结算留下隐患,在结算过程中扯皮。
2.项目概况
某工厂安装工程建设项目包含:锅炉出灰渣系统、热电站、点火油泵房设备管道(含储罐)的安装调试、设备试运行从煮炉开始(锅炉炉体烘炉及炉体砌筑)、高低压管道安装、试验,焊口探伤、界区内所有自控仪表、电气、厂变等设备解体检查、安装、调试、试运行和界区内的所有照明、防雷接地、给排水、采暖工程安装调试等工程。
3.结算重点审查内容
3.1电气、仪表安装部分
各类箱体的安装方式,根据现场实际勘察确定,按设备规格、型号,对部分定额子目进行调整,审减其相关安装费用;烟囱照明接
地工程中部分避雷针由施工单位自购,依据合同相关条款,按建设单位审批的《材料报价审批表》中材料数量、单价计入结算。
3.1.2桥架安装工程
依据建设单位提供的图纸资料,将与图纸不符部分工程量予以扣减,桥架安装费用中已包含弯头、三通的安装费用,故将桥架弯头、三通的安装费用予以扣减;主厂房照明及接地工程中部分镀锌钢管、镀锌扁钢由施工单位自购,依据合同相关条款,按建设单位审批的《材料报价审批表》中材料数量、价格进行调整;仪表电缆工程,依据图纸并结合现场实测,核算电缆工程量。
3.2锅炉、发电设备安装部分
1)此项锅炉及相关设备安装工程,执行合同相应条款约定计取相关费用,《xxx省建筑安装工程消耗定额》(2004年版)缺少的子目套用《电力建设工程预算定额》(2020年修订版)相关定额子目;2)设备安装中的机械费用暂以定额基价计入结算;设备安装中管道探伤、拍片,按图纸设计及施工规范进行施工,参照建设单位工程部相关人员签认工程量及单价计取此项费用;修正错误的定额子目套项。
3.3采暖、给排水、管道安装部分
各项安装工程量按设计图纸核算,采暖、给排水安装工程部分材料、管材、阀门等由施工单位自购,依据合同相关约定,按建设单位审批的《材料报价审批表》中数量、价格计取相关费用。
此项安装工程参照图纸并结合现场实际勘查后核算工程量,并按
设计压力、材质、安装方式调整相关定额子目,同时审减管道消毒,冲洗实验相关费用。
3.4(签证、变更)部分
此项安装工程结算审核以建设单位相关部门签认的工作联系单、现场签证单为依据,并结合现场勘查后核算工程量,同时按设计压力、材质、安装方式修正相关定额子目。
3.5费用部分
1)根据合同补充条款,审减施工单位申报的冬雨季施工增加费、二次搬运费、检测试验费及水力建设基金费用。
2)根据合同补充条款,执行《电力建设工程预算定额第六册调试》(2002年修订本),计取火电安装工程整套启动试验费,审减非火电安装工程费中的此项费用。
3)根据浙江省人工费调整文件,经建设单位与施工单位协商,双方同意在原合同约定人工单价28元/工日的基础上上调20%,计取相关费用。
4)应施工单位要求,部分辅材暂按建设单位签认的《材料报价审批表》价格计入结算;工程施工过程中施工单位自购主材部分,参照建设单位签认的《材料报价审批表》价格计入结算。
5)合同中承包人采购材料的约定:施工单位提供全部辅材(含垫铁等)。
实际施工中部分辅材为甲供,结算审核时建设单位暂未提供详细的甲供材料清单,此项费用待建设单位及施工单位双方财务部门核实后据实扣减。
6)设备安装中的机械费用应由施工单位承担,暂以定额基价计入结算,实际施工过程中如相关机械设备由建设单位租赁并支付其费用的,竣工结算时依据建设单位及施工单位双方财务部门核实后据实调整。
4.具体措施及建议
4.1收集整理有关结算资料
工程结算是造价控制的最后阶段,在工程结算前,应及时收集和整理各种计量、支付资料,做到完整无疏漏。
设立工程竣工资料管理办公室,并有熟悉的专业、专职人员负责此项工作。
从施工单位的角度来说,应设置资料室,并有熟悉业务的专职或兼职人员负责收集工程建设从项目提出、筹备、勘探、设计、施工到竣工投产等过程中形成的文字材料、图纸、图表、计算材料、声像材料等资料。
4.2收集材料要深入现场
工程造价的从业人员,对某单位工程可能不十分了解,且一些形体较为复杂的工程或一些隐蔽工程,竣工图不可能面面俱到,因此在工程量计算阶段必须要深入工地现场核对、丈量、记录才能准确无误,并且可以了解各施工阶段的情况和施工工艺,准确计算工程造价,充分了解施工采用的新材料、新工艺、新技术,也可以充分了解现场签证,设计变更等情况。
4.3严格审核现场签证
(1)避免重复签证。
审核人员必须熟知定额和08清单内容,熟悉a住宅小区工程项目费用的组成内容,防止施工单位报送的现
场签证把定额中已包括的内容再拿出来重复签证。
(2)按实签证。
现场签证时一定要以定额为依据,审核人员一定要结合现场情况来进行,审核时一定要实事求是,仔细核对签证内容,不能见签证就计算工程量,减少不必要的支出,造成预算控制失控。
4.4努力提高审核人员的综合素质
a工厂安装工程项目竣工造价结算审查要求我们造价管理人员要熟悉相关的造价管理法律、法规,造价管理人员应进行必要的培训,加强定额学习,努力提高自身的专业素质,以适应飞速发展的社会需要。
同时,积极提倡造价工程师参与工程全过程的管理,应具有耐心、细致的态度,保证造价结算审核工作的准确度。
5.结束语
安装工程建设项目竣工结算审核是一项繁杂细致的重要技术经
济工作,在实际操作中常遇到各种复杂多变的市场和人为等因素,相关审查工作人员应在实践管理中既抓住对综合项目的核查计算,又注重对细微项目的深入核查管理,从而控制每一个环节的细微量化变化,杜绝因多个细小的忽略造成的无法挽回不良现象,保证审核质量,有效控制工程造价。
