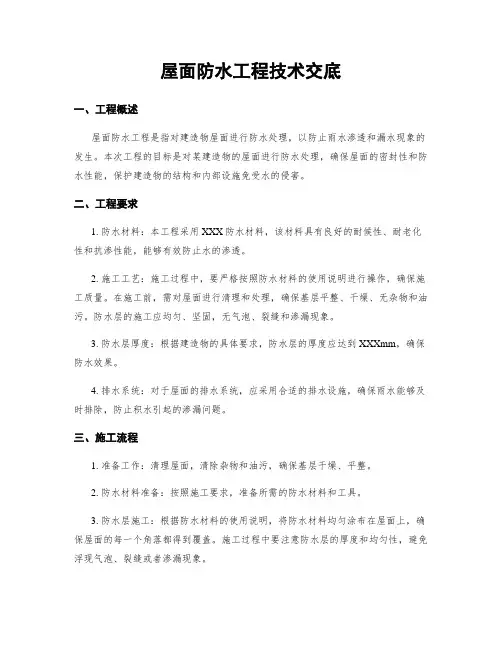

屋面防水工程技术交底一、项目概述屋面防水工程是指对建筑物屋面进行防水处理,以防止水的渗透和漏水现象的发生。
本文将详细介绍屋面防水工程的技术要求、施工步骤、材料选择以及质量验收标准。
二、技术要求1. 材料要求a. 防水卷材:使用聚合物改性沥青防水卷材,具有良好的柔韧性、耐老化性和抗渗透性。
b. 防水涂料:选择耐候性好、粘结力强的聚合物涂料,确保屋面的防水效果。
c. 防水胶粘剂:选用具有良好粘结性和耐候性的聚合物胶粘剂。
2. 施工步骤a. 准备工作:清理屋面表面的杂物和污垢,确保基层平整干燥。
b. 基层处理:对于有裂缝或孔洞的基层,先进行修补处理,确保基层的平整度和强度。
c. 防水卷材铺设:根据设计要求,将防水卷材铺设在基层上,确保卷材的整齐、紧密,并注意卷材的搭接和粘接。
d. 防水涂料施工:在防水卷材铺设完成后,使用刷子或滚筒将防水涂料均匀涂覆在卷材表面,形成均匀的涂层。
e. 防水胶粘剂处理:对于卷材的搭接处和边缘处,使用防水胶粘剂进行粘接处理,确保卷材之间的连接紧密可靠。
3. 质量验收标准a. 防水层的厚度应符合设计要求,一般不小于2mm。
b. 防水卷材的铺设应整齐、紧密,无褶皱、起泡等现象。
c. 防水涂料的涂层应均匀、光滑,无漏涂、滴流等现象。
d. 防水胶粘剂的粘接牢固,无开裂、脱落等现象。
e. 屋面防水工程完工后,经过一段时间的水压试验,无渗漏现象。
三、数据示例以某建筑物屋面防水工程为例,具体数据如下:1. 防水卷材:使用聚合物改性沥青防水卷材,厚度为3mm。
2. 防水涂料:选择聚合物涂料,涂层厚度为2mm。
3. 防水胶粘剂:选用聚合物胶粘剂,粘接牢固度达到3N/cm。
4. 施工步骤:准备工作完成后,按设计要求铺设防水卷材,然后施工防水涂料,最后进行防水胶粘剂处理。
5. 质量验收:经过水压试验,未发现任何渗漏现象。
四、总结屋面防水工程的技术交底包括了材料要求、施工步骤和质量验收标准。
在施工过程中,要选择合适的材料,并按照规范的步骤进行施工,确保屋面的防水效果。
屋面防水工程技术交底一、项目概述屋面防水工程是建造工程中非常重要的一项工作,其主要目的是保护建造物的屋面免受水的侵蚀,确保建造物的结构安全和使用寿命。
本次屋面防水工程技术交底的目的是向相关工作人员详细介绍防水工程的施工要求、材料选用、工艺流程等相关内容,以确保施工质量和工期进度。
二、施工要求1. 施工前的准备工作a. 清理屋面:清除屋面上的杂物、灰尘和污垢,保持基层干燥清洁。
b. 检查基层:检查屋面基层是否存在裂缝、凹陷等损坏情况,如有需要及时修补。
c. 基层处理:对基层进行处理,如涂刷防水底漆、打磨等,以增强防水层的附着力。
2. 防水材料选用a. 防水卷材:选择符合国家标准的防水卷材,如SBS改性沥青防水卷材、PVC合成高份子防水卷材等。
b. 防水涂料:选择具有良好耐候性、耐化学腐蚀性和耐老化性的防水涂料。
3. 施工工艺流程a. 防水层施工前的处理:根据基层情况进行处理,如涂刷防水底漆、打磨等。
b. 防水卷材铺设:将防水卷材按照规定的铺设方法进行铺贴,确保卷材之间的接缝密切无漏。
c. 防水涂料涂刷:使用刷子或者滚筒将防水涂料均匀涂刷在防水卷材表面,形成一层均匀的涂层。
d. 防水层维护:在施工完成后,对防水层进行维护,避免外力损坏。
4. 工程验收标准a. 防水层外观:防水层应平整、无起泡、无裂缝、无麻面、无空鼓等缺陷。
b. 防水层接缝:防水层接缝应坚固、无漏水现象。
c. 防水层厚度:防水层厚度应符合设计要求。
三、安全注意事项1. 施工现场应设置明显的警示标志,确保施工区域的安全。
2. 工作人员应佩戴好安全帽、防滑鞋等个人防护装备,严禁穿拖鞋等不符合安全要求的服装。
3. 施工过程中应注意防火安全,禁止吸烟、明火等火源。
4. 施工人员应定期进行安全教育和培训,提高安全意识和应急处置能力。
四、施工质量控制1. 施工过程中应严格按照施工工艺流程进行操作,确保每一个环节的质量。
2. 施工现场应设置专人负责监督施工质量,及时发现并纠正施工中的问题。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
(完整版)屋面防水技术交底1. 介绍本文档旨在对屋面防水技术进行详细交底,确保每个人都能对此技术有清晰的了解并正确实施。
2. 屋面防水材料- 防水涂料:我们将使用经过测试和验证的高质量防水涂料,确保屋面具有出色的防水能力。
- 防水卷材:在需要额外的保护时,我们将使用防水卷材进行屋面防水处理。
3. 屋面防水方法以下是我们将采取的屋面防水方法:3.1 准备工作- 清理屋面:在进行防水处理之前,确保屋面表面清洁无障碍物。
- 检查损坏:检查屋面是否存在任何破损或损坏,需要提前修复。
3.2 防水涂料应用- 基层处理:在涂抹防水涂料之前,我们将进行合适的基层处理,以确保涂料可以牢固附着在屋面上。
- 涂抹防水涂料:使用专业设备和正确的涂抹方法,将防水涂料均匀地涂抹在屋面表面上,确保覆盖全面且无遗漏。
3.3 防水卷材安装- 预备工作:在使用防水卷材之前,我们将对卷材进行适当的裁剪和处理,以确保其适应屋面形状。
- 粘贴卷材:使用专用的防水胶水将防水卷材粘贴在屋面表面上,确保卷材与屋面紧密贴合。
4. 安全注意事项在进行屋面防水工作时,请注意以下安全事项:- 佩戴个人防护设备:确保工作人员佩戴适当的个人防护设备,如安全帽、工作手套和安全鞋。
- 防滑措施:在施工区域设置防滑措施,以减少因湿滑表面而导致的意外伤害。
- 遵守操作规程:严格按照工作指南和操作规程进行操作,避免操作失误和安全风险。
以上是屋面防水技术的详细交底内容。
请所有工作人员在实施屋面防水工作时遵循相关安全规定,并确保按照本文档所列方法进行操作。
如果有任何疑问或需要进一步的说明,请随时与负责的主管联系。
谢谢合作!。
屋面卷材防水技术交底一、工程概况本工程为_____,屋面防水等级为_____级,防水层合理使用年限为_____年。
屋面采用卷材防水,防水卷材为_____型。
二、施工准备1、材料准备(1)防水卷材:应有出厂合格证、质量检验报告,并现场抽样送检,合格后方可使用。
(2)基层处理剂:应与卷材的材性相容。
(3)胶粘剂:用于卷材与基层、卷材与卷材的粘结。
(4)密封材料:用于卷材收头、变形缝等部位的密封。
2、主要机具(1)清理基层的工具:扫帚、铁铲、高压吹风机等。
(2)铺贴卷材的工具:火焰喷枪、压辊、剪刀等。
3、作业条件(1)屋面结构层已施工完毕,并经验收合格。
(2)穿过屋面的管道、设备等已安装完毕,并预留出防水层的收口部位。
(3)基层表面应平整、坚实、干燥、清洁,无裂缝、空鼓、起砂等缺陷。
三、施工工艺1、工艺流程基层清理→涂刷基层处理剂→节点部位加强处理→铺贴卷材→卷材收头处理→防水层蓄水试验→保护层施工2、基层清理将基层表面的杂物、灰尘等清理干净,对突出基层表面的灰渣、疙瘩等应铲除,并清扫干净。
3、涂刷基层处理剂在基层表面均匀涂刷基层处理剂,涂刷应均匀一致,不得漏刷或堆积。
基层处理剂干燥后,方可进行下一道工序。
4、节点部位加强处理(1)在阴阳角、水落口、管根等部位应先做附加层,附加层宽度不小于 500mm。
(2)阴阳角处应做成圆弧或钝角,圆弧半径不小于 50mm。
5、铺贴卷材(1)卷材应平行屋脊铺贴,由低处向高处铺贴,卷材搭接宽度应符合设计要求和规范规定。
(2)火焰喷枪加热卷材应均匀,不得加热不足或过度加热,卷材表面热熔后应立即滚铺卷材,排除卷材下面的空气,并辊压粘结牢固。
(3)铺贴卷材时应平整顺直,搭接尺寸准确,不得扭曲、皱折。
6、卷材收头处理卷材收头应采用金属压条钉压固定,并应用密封材料封严。
7、防水层蓄水试验防水层施工完毕后,应进行蓄水试验,蓄水深度不小于 20mm,蓄水时间不少于 24 小时,观察有无渗漏现象。
一、本工程屋面刚性层作法:40厚C20细石砼(掺4%防水粉)提浆压光,内配φ4@150X150双向冷拔低碳钢丝网片,设置间距≤4m分格缝,缝宽20mm。
玻纤无纺布隔离层挤塑保温板、防水层等下部作法二、基本规定及材料要求(1)刚性防水层与立墙及突出屋面结构等交接处,均应做柔性密封处理;刚性防水层与基层间宜设置隔离层。
(2)混凝土中掺加膨胀剂、减水剂、防水剂等外加剂时,应按配合比准确计量,投料顺序得当,并应用机械搅拌,机械振捣,坍落度控制在30~50mm,达到密实以提高其防水性能.(3)刚性防水层应设置分格缝,分格缝内应嵌填密封材料。
(4)细石混凝土防水层的厚度不应小于40mm。
(5)刚性防水层细石混凝土用水泥应使用普通水泥或硅酸盐水泥,强度等级不低于32。
5级;不得使用火山灰水泥;当采用矿渣硅酸盐水泥时,应采用减少泌水性的措施,混凝土的强度等级不应低于C20。
(6)石子最大粒径不宜超过15mm,含泥量不应大于1%,应有良好的级配;砂子应采用中砂或粗砂,粒径在0.3~0.5mm,含泥量不应大于2%。
(7)混凝土水灰比不应大于0.55,每立方米混凝土水泥用量不得少于330kg,含砂率宜为35% ~40%;灰砂比宜为1∶2~1∶2。
5;混凝土采用机械搅拌,搅拌时间不应少于2min,补偿收缩混凝土连续搅拌时间不应少于3min。
(8)钢筋网片应采用绑扎或电焊制作,在分格缝处断开,绑扎钢筋的搭接长度满足搭接要求,其保护层不应小于10mm.(9)用于密封处理的密封材料应具有弹塑性、粘结性、耐候性以及防水、气密性和耐疲劳性,如改性沥青嵌缝油膏、聚氨酯类和硅酮类等合成高分子密封材料。
质量要求应符合规范和设计规定,其储存、保管应避免日晒、雨淋,避开火源,防止碰撞。
三、施工准备主要机具:混凝土搅拌机、运输小车、铁锹、木抹子、铁抹子、水平刮杠、平板振动器、滚筒、塑料薄膜、水平尺、钢筋钳等。
作业条件:防水层已经完成并进行蓄水试验检查合格,无渗漏,保温层已施工完毕并经隐藏验收合格,各方签字齐全。
屋面防水工程技术交底一、工程概述屋面防水工程是指对建造物屋面进行防水处理,以防止雨水渗透和漏水现象的发生。
本次工程的目标是对某建造物的屋面进行防水处理,确保屋面的密封性和防水性能,保护建造物的结构和内部设施免受水的侵害。
二、工程要求1. 防水材料:本工程采用XXX防水材料,该材料具有良好的耐候性、耐老化性和抗渗性能,能够有效防止水的渗透。
2. 施工工艺:施工过程中,要严格按照防水材料的使用说明进行操作,确保施工质量。
在施工前,需对屋面进行清理和处理,确保基层平整、干燥、无杂物和油污。
防水层的施工应均匀、坚固,无气泡、裂缝和渗漏现象。
3. 防水层厚度:根据建造物的具体要求,防水层的厚度应达到XXXmm,确保防水效果。
4. 排水系统:对于屋面的排水系统,应采用合适的排水设施,确保雨水能够及时排除,防止积水引起的渗漏问题。
三、施工流程1. 准备工作:清理屋面,清除杂物和油污,确保基层干燥、平整。
2. 防水材料准备:按照施工要求,准备所需的防水材料和工具。
3. 防水层施工:根据防水材料的使用说明,将防水材料均匀涂布在屋面上,确保屋面的每一个角落都得到覆盖。
施工过程中要注意防水层的厚度和均匀性,避免浮现气泡、裂缝或者渗漏现象。
4. 防水层固化:等待防水层彻底固化,确保其具有良好的附着力和防水性能。
5. 排水系统安装:根据建造物的具体情况,安装合适的排水设施,确保雨水能够顺利排除。
6. 检查验收:施工完成后,进行防水层的检查验收,确保施工质量符合要求。
四、施工安全措施1. 工人必须穿戴好安全帽、工作服和防滑鞋,确保人身安全。
2. 施工现场应设置警示标志,提醒他人注意施工区域。
3. 施工过程中,严禁吸烟、明火作业和乱丢杂物。
4. 使用化学材料时,应佩戴好防护手套和口罩,避免直接接触。
5. 施工现场应保持整洁,避免杂物堆放和滑倒事故的发生。
五、质量验收标准1. 防水层应均匀、坚固,无气泡、裂缝和渗漏现象。
2. 防水层厚度应达到要求,确保防水效果。
医技综合楼屋面工程屋面防水一、施工组织准备:(一)材料准备:1、作找坪层用的:水泥、中砂等;2、作隔气层用的:沥青;3、作保温层用的:珍珠岩板;4、作防水用的:聚氨酯防水涂料及SBS防水卷材;5、作保护层用的:着色涂料及成品缸砖等。
6、机具准备:砂浆搅拌机、喷枪、喷灯、平铲、笤帚、钢丝刷、高压吹风机。
裁剪工具:卷尺、直角尺、钢板尺、弹线盒、粉笔、开刀油刷、刮板、扫帚、皮尺、铁锨、电动搅拌器、拌料桶、滚筒刷、开刀及垂直运输用的电梯和塔吊等。
(二)作业条件1、材料检验:水泥、砂、珍珠岩板、沥青、聚氨酯防水涂料及SBS防水卷材等材料,在进场后要及时找监理见证取样作复试,经检验合格后才能使用到本工程当中。
2、检查所有管件或管件的套管是否安装牢固,接缝是否严密、收头是否圆滑,不允许有松动现象,阴阳角部位要作成半径约50~100mm的小圆角,便于防水涂膜和防水卷材施工。
3、防水涂膜和防水卷材施工时要求基层干燥,含水率不宜大于9%(其测试方法:将1平方米左右的防水卷材覆盖在基层上,让太阳直晒,放置2-3h如果防水卷材覆盖在基层无水迹,即说明含水率小于9%,可以进行施工)。
4、根据设计要求的坡度、弹线,找好规矩(包括天沟、檐沟的坡度),防水层的基层表面,应将尘土,杂物彻底清扫干净。
5、刮风、下雨等天气不宜施工。
6、认真作好现场技术交底尹伟平梁小虎医技综合楼屋面工程屋面防水(三)、施工组织人员安排:本工程的屋面施工安排一个防水施工班组(20人左右)进行施工,由项目部尹伟平、张宗军组织检验和验收。
进度计划:主楼屋面45个日历天,裙楼屋面35个日历天。
起止时间根据现场实际情况确定。
二、工操作工艺:(一)屋面找平层1、清理基层将屋面结构层、保温层或隔热层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
2、贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m左右;在排水沟、雨水口处找出泛水。
冲筋后即可进行抹找平层。
3、抹找平层第一道结构面抹找平层,在砼构件表面上要洒水湿润,均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在7cm左右。
3、压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始凝结时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。
4、分隔缝留设找平层宜留置分隔逢,分隔逢宽一般为20mm。
纵缝的最大间距不宜大于6m。
当利用分隔尹伟平梁小虎医技综合楼屋面工程屋面防水缝兼做排汽屋面的排汽道时,缝宽应适当加宽,并应与保温层连通(详后附图)。
5、边角处理沟边、女儿墙拐角、出屋面管道等根部及阴阳角部位要抹成半径约50~100mm的小圆角。
6、养护砂浆找平层抹平压实后,常温时在24h后盖草袋浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
(二)屋面保温层1、清理基层将表面灰尘、杂物清理干净。
2、铺设隔汽层按设计要求和施工规范的规定刷冷底子油一道。
3、铺设水泥珍珠岩板保温层水泥珍珠岩板,要找平拉线铺设。
铺前先将接触面清扫干净,板块应紧密铺设、铺平、垫稳。
分层铺设的板块其上下两层应错开,各板块间的缝隙,应用同类材料的碎屑嵌填密实,表面应与相邻两板高度一致。
保温板缺棱掉角,可用同类材料的碎块嵌补,用同类材料的粉屑加适量水泥填嵌缝隙。
在已铺完的保温层上行走或用胶轮车运输材料,应在其上铺脚手板。
(三)屋面涂膜防水层聚氨脂防水涂膜防水层工艺流程:清扫基层→涂刮底油→涂刮第一遍涂料→涂刮第二遍涂料→验收。
1、清理基层基层表面的尘土、砂粒等杂物清扫干净,并用干净的湿布擦一次。
基层表面的突出物、砂浆疙瘩等应铲除、清理掉。
凹凸不平处用高强度砂浆修补。
对阴阳角、管道根部、地漏和尹伟平梁小虎医技综合楼屋面工程屋面防水水落口等部位应认真修平,做成圆滑面。
2、涂刷底胶涂刷时,先用油漆刷蘸底胶在阴阳角、管子根部等部位均匀涂刷一遍,大面积采用长柄滚刷。
一般涂布量为0.15-0.20kg/m2,涂布后常温在4h以后手感不粘时,即可进行下一道工序作业。
3、涂刷防水涂膜将CPU聚氨酯防水涂料甲、乙料按一定重量比例混合。
甲料:乙料=1:2.0,并加入等量的甲苯或二甲苯。
用电动搅拌器强力搅拌均匀待用。
突出屋面的管根、地漏、水落口、檐口、阴阳角等细部,在大面积涂刷前,先做一布二油防水附加层。
即在底胶表面干后,将纤维布裁成与管根、地漏直径尺寸及形状相同并周围加宽20cm的布套在管上,同时涂刷涂膜防水材料,常温经4h左右,再刷第二道防水层;再经2h实干后,即可进行大面积涂膜防水层作业。
底胶基本干燥固化后,用塑料刮板均匀刮涂在已涂好底胶的基层表面,厚度为1.3-1.5mm,刮涂量为1.5kg/m2,要求厚薄均匀一致,不得有漏刮和鼓泡等缺陷。
在第一遍涂膜固化24h后,涂刮第二遍涂膜,涂刮方向与第一遍垂直,量略少于第一遍,为1kg/m2,厚度为0.7-1.0mm,亦要求均匀涂刷,不得有鼓泡等现象。
(四)屋面卷材防水层SBS防水卷材工艺流程:基层处理→涂刷改性沥青冷底子油→按施工方案弹线→试铺防水卷材并剪线下料→热铺已剪裁的防水卷材仅熔化而不能过多的流淌或烤透。
1、基层处理根据设计要求本工程屋面设两道防水层即聚氨酯防水层和卷材防水层,在两道防水层中粘贴一层聚脂纤维无纺布作结合层。
尹伟平梁小虎医技综合楼屋面工程屋面防水2、复杂部位增强处理对排水口、管子根、烟囱底部易发生渗漏的薄弱部位,先均匀涂刷一层氯丁胶结剂,厚度1mm左右,随即粘贴一层聚脂纤维无纺布,再在其上涂刷1mm氯丁胶结剂,使形成一层增强层。
3、弹线在基层面按现场情况弹出卷材铺贴位置。
4、铺贴卷材根据设计采用热熔贴。
用汽油喷灯烘烤卷材底面,使涂层熔化(温度控制在100—180o C之间)后,立即将卷材滚动与基层粘贴,并用压辊滚压,排除卷材下面的空气,使之平展,不得皱折,并应辊压粘结牢固,搭结缝处要精心操作,趁油毡未冷却,随即用木抹子将边封好,最后再用喷灯在接缝处均匀细致喷烤压实。
5、边与边之间搭接8-10公分,头与头之间搭接15公分。
6、水落口、天沟、檐口、变形缝、排气孔等处施工方法:铺贴泛水处的卷材应采取满贴法。
铺在立墙上的卷材高度不宜小于250mm,一般用叉接法与屋面卷材相互连接。
墙体为砖墙时,卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理;亦可在砖墙上预留凹槽,卷材收头端部应截齐压入凹槽内,用压条或垫片钉压固定,最大钉距不大于900mm,然后用密封材料将凹槽嵌填封严。
凹槽上部的墙体亦应抹水泥砂浆层做防水处理(详下图1所示)。
尹伟平梁小虎医技综合楼屋面工程屋面防水图1 卷材泛水收头图2 排汽出口构造1-附加层;2-防水层;3-压顶;4-防水处理 1-附加层;2-防水层;3-密封材料;4-金属箍;6-ф80PVC排汽管;9-排汽糟墙体为混凝土时,卷材收头可采用金属压条钉压,并用密封材料封固。
变形缝处附加墙砌筑时,缝口处应用伸缩片覆盖,砌好后,缝内应填充泡沫塑料或沥青麻丝,上部填放衬垫材料,并用卷材封盖,接缝处要用油膏嵌封严密,顶部加扣混凝土盖板或金属盖板。
水落口采用铸铁管。
水落口杯埋设标高,要考虑水落口设防时增加的附加层和柔性密封层的厚度及排水坡度加大的尺寸。
水落口周围直径500mm范围内坡度不应小于5%,安装就位后应用防水涂料或密封材料涂封,其厚度不应小于2mm。
水落口杯与基层接触处应留宽20mm、深20mm凹槽,嵌填密封材料(详下图3所示)。
伸出屋面管道周围的找平层应做成圆锥台,管道与找平层应留凹槽,并嵌填密封材料,防水层收头处应用金属箍箍紧,并用密封材料封严(详下图4所示)。
尹伟平梁小虎医技综合楼屋面工程屋面防水图3 直式水落斗做法图4 伸出屋面管道防水做法1-防水层;2-附加层;3-密封材料;4-水落口杯 1-防水层;2-附加层;3-密封材料;4-金属箍;当屋面有保温层时,在找平层及保温层上,设纵横贯通的排汽道,保温层内填干、碎保温材料,或仅留狭排汽道,其上单边点贴200—300mm宽油毡条,在纵横排汽道交叉及檐口处,设与大气连通的排汽孔(详上图2所示)。
铺贴油毡仍按一般方法满铺油毡和卷材。
铺贴卷材时应避免玛碲脂流入排汽道,纵横排汽道和油毡排汽道均应贯通,并应与大气连通的排汽孔相通。
排汽孔数量根据屋面大小、基层潮湿程度和屋面构造确定,一般每36m2设置一个为宜,排汽孔必须做好防水措施。
三、质量控制1、本工程屋面所用原材料的品种、标号、性能、质量及配合比等,都必须符合设计要求和施工规范的规定,技术资料齐全(产品合格证、说明书、复试报告)。
2、防水施工要经过培训的专业队进行操作人员要经过培训和考核,做到持证上岗。
3、严格按照施工规范和操作规程,做到材料不合格不用,施工条件不具备不施工。
4、屋面(含天沟、檐沟)找平层的坡度,必须符合设计要求的2%;排水的水落口周围应做成略低的凹坑;水泥砂浆找平层要与基层结合牢固,不得有脱皮和起砂等缺陷;分格缝的留设位置和间距, 要符合设计要求和施工规范的规定;找平层与突出屋面结构的连接处和转角尹伟平梁小虎医技综合楼屋面工程屋面防水处要做成圆弧,且整齐平顺.5、保温材料的强度、密度、导热系数和含水率,都要符合设计要求和施工规范的规定;保温板的铺设要紧贴基层,铺平垫稳,坡度要符合设计要求的2%,上下层错缝,并填嵌密实。
6、涂膜层与基层要粘结牢固,涂刮要均匀,不得过厚过薄(设计要求厚度2mm),且不允许出现露底、起鼓、皱折、砂眼、脱皮、翘边和开裂的现象存在,如发现涂膜层有破损或不合格,应用小刀将破损处割掉,重新涂刷CPU聚氨酯防水涂料。
7、铺贴的卷材沾胶剂涂刷要均匀,不漏底,不堆积;防水层表面要平整顺直,搭接尺寸要准确(卷材边与边之间搭接应达到8-10公分,头与头之间搭接应达到15公分),接缝及末端处理要严密,不得由扭曲、起鼓、皱折、脱层、翘边或滑动的现象存在;SBS卷材厚度必须达到设计要求的2mm厚;泛水、檐口及变形缝的防水层应粘接牢固,封盖严密,卷材附加层、泛水立面收头等做法符合施工规范的规定。
四、施工安全措施注意事项:1、施工前要进行安全技术交底。
2、操作人员应合理配带劳保用品,现场严禁烟火。
3、施工过程中,用过的工具和设备应及时用甲苯冲洗干净,便于下次再用。
3、热溶贴法施工时,向喷灯内灌燃料时,要避免溢出流在地面上,以防止点火时引起火1、灾,喷灯点火时,喷嘴不得面对人,一面造成烫伤事故。
4、下班后氯丁胶粘剂、汽油、二甲苯等易燃材料要入库保存,产品保存应注意密封、防火、保持通风干燥。
