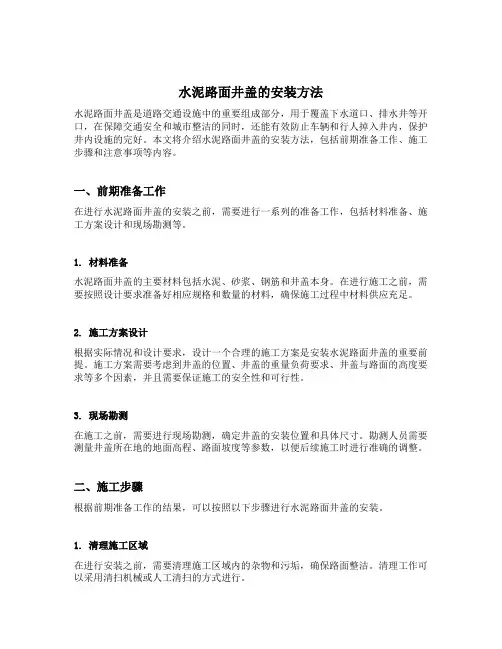

井盖安装
- 格式:pdf
- 大小:8.77 KB
- 文档页数:4
井盖安装
七、井盖安装施工
1、井盖安装的工艺流程
1、1工艺流程井盖安装的工艺流程:施工准备→确定井位,切除基层、面层→钢筋加工成型→一步混凝土浇筑→二步混凝土浇筑→沥青上面层施工→工序报
验。
1、2施工方法
1、2、1新建检查井井口砌筑高度及改建检查井拆除高度,要求覆盖临时井盖后略低于设计路床,保证路床连续成型。基层、沥青中下面层连续施工,保证路
面结构的整体性。检查井位置必须在施工过程中标识清楚、准确,每层结构层
施工前应进行核对。
1、2、2井圈加固及井盖安装应在沥青上面层施工前进行,根据井盖尺寸及加固
井圈设计要求,确定井圈加固的形状与尺寸。一般就是以井口为中心的正方形,井外壁宽出25cm、采用切割机割缝,井圈加固范围内的路面结构挖除,机械破
碎时应小心施工,严禁扰动周围路面结构。路面结构预留小部分进行人工凿除,保证槽壁直顺、整齐。
1、2、3根据加固井圈设计要求,确定检查井砌筑高度。安装钢筋骨架前将基坑
内清理干净,井壁周围采用低标号混凝土浇筑密实、并找平。
1、2、4钢筋加工及骨架尺寸应符合设计及规范要求。钢筋骨架应为方形(原设
计为圆形),骨架安装应与井口位置吻合,保证保护层厚度;骨架应牢固,混凝土浇筑时避免踩踏。
1、2、5预埋螺栓按设计要求制作与安装,可与井框同时安装,也可采用模具定位
在浇筑第一步混凝土时安装;螺栓应垂直安放;浇筑第二步混凝土前应紧固螺帽,螺栓应与混凝土、井框预留孔连接有效。
1、2、6制作牢固、适用的圆形井口模板。模板宜便于安装与拆除,保证井口尺寸及混凝土表面平整、光洁。井口砌筑时应考虑留设探头砖作为内模支点,
内模顶应接近井盖口,防止漏浆,二步混凝土全部完成后再拆除内模。井盖安装
1、2、7井框、井盖配套使用;井盖安装应保证十字体与行车方向一致;带转轴的井盖,应将转轴焊死,防止转轴处沥青损坏。井盖高程应与路面高程、坡度一
致,高程根据沥青摊铺方式与宽度、立(平)沿石高度等确定。
注:○立(平)沿石上的控制点;Δ自捡收控制点;Δ户安装临时控制点(由验收控
制点引出);——安装控制线(2m),验收控制线(摊铺宽度或平衡梁长度);——检
验井盖的横坡(位于摊铺范围内的井)、或纵坡(位于路中心或摊铺边线上的井)的控制线;——道路中心线或摊铺边线;——路边线或构筑物外形线。
1、2、8混凝土浇筑前应用水冲洗并充分湿润基槽,混凝土浇筑分两步进行,第一
步浇至上层钢筋底,混凝土终凝后剔毛、刷浆,起垫三点(可预制混凝土楔形垫块),紧固好螺栓后再浇筑第二步混凝土。混凝土需振捣密实且与井周凿除面
紧密结合。混凝土以上预留高度应保证井盖周围沥青大于上面层的设计厚度。
1、2、9混凝土应养护7天以上,养护期间严禁碾压破坏。可根据施工进度适当
掺加早强剂或速凝剂,缩短养护时间。
1、2、10沥青上面层施工前应将井框周围清理千净,混凝土表面凿毛(也可在混
凝土终凝前进行拉毛)以便于与沥青结合,混凝土表面结合油应喷洒均匀并粘
结牢固。喷洒结合油及沥青摊铺前,应在井盖表面刷涂适量柴油,以保证井盖不被污染。
1、2、11井圈加固混凝土与井壁、井框采用抹面顺接,井内建筑垃圾应及时清理干净。
1、3规范、规程
1、3、1井口、加固井圈、井框必须吻合。
1、3、2开挖、清除井口位置的面层、基层材料时不得扰动周围路面结构。
1、3、3必须采用商品混凝土浇筑;混凝土养护时间不足时,应采用早强、速凝混
凝土;混凝土必须振捣密实并与道路结构结合紧密。
1、3、4预埋螺栓不得少于6个;无法安装预埋螺栓的,必须采用其它方式加固井井盖安装
框,如膨胀螺栓或钢筋网。
1、3、5在安装井盖前,应仔细核对井盖的类型、尺寸与构造就是否符合设计标准,检查有无损坏、裂纹等现象。
1、3、6井圈浇筑前,根据实测高程,将井框垫稳;井口内模必须采用定型模板。
1、3、7井框、井盖与附件安装必须牢固、平稳,位置正确。应保证完整无损。
1、4检验与试验
1、4、1井盖安装高程的检验施工项目部自检,按安装时参照的控制点进行检查;监理有要求时,配合监理进行检查验收;沥青上面层摊铺前(至少提前5天),
施工项目部会同沥青摊铺项目部联合检查验收,大型或重点工程由工程部组织检查验收。
1、4、2混凝土抗压强度试验按工作台班留置混凝土抗压试件(不少于三组),应
在混凝土强度达到90%以上时进行沥青上面层摊铺。
2、施工质量控制标准
2、1外观质量标准2、1、1预埋件安装正确牢固,井盖与检查井口位置吻合。
2、1、2混凝土振捣密实,表面平整,无石子外露及露筋现象;混凝土与切割面
结合紧密;井口平整、光洁,与井壁垂直;养护及时,无裂纹。2、1、3井框与沥青相接平顺,结合紧密。
2、1、4检查井内清理干净,无建筑垃圾等杂物。2、2实测实量质量控制标准实测、实量质量控制标准如表1所示。
3、产品防护3、1井口覆盖检查井砌筑(或抹面)完成后,立即安装临时井盖进行覆盖保护。
防止施工材料或杂物落入井内,避免人身伤害。
3、2基坑开挖在挖除井口加固范围内路面结构时,严禁扰动井口周围的路面结
构。挖出的材料应与路面隔离堆放,并及时清运。
3、3混凝土浇筑混凝土浇筑时应在井口周围路面铺防护材料,防止水泥浆污染路面。采用覆盖洒水养护,并设围护措施,防止人为破坏混凝土结构或造成井盖安装
井盖安装松动。
3、4井盖顺坡井盖安装完成,需放开交通时,应提前将高出路面的井盖周围采用细石混凝土或沥青顺坡,保证行车安全。
