桥梁墩台、盖梁施工方案1.引言在桥梁建设中,桥梁墩台、盖梁的施工是整个工程中至关重要的环节之一。
墩台作为桥梁的承重支撑点,承受桥梁的荷载传递和分配;而盖梁则是桥梁的横向支撑构件,连接桥墩台,承载桥面荷载,起到桥梁整体承载的作用。
因此,设计合理的施工方案对于桥梁的安全性和稳定性至关重要。
2. 墩台施工方案2.1 施工工艺在进行墩台的施工过程中,首先需要进行基础处理工作,包括地基处理、基础地脚架的搭建等。
接着,使用模板进行浇筑混凝土,同时注意混凝土的浇筑方式和振捣工作,确保混凝土的均匀密实。
最后,进行固定和拆模等后续工作。
2.2 安全措施在墩台的施工过程中,必须严格遵守安全操作规程,确保现场安全。
施工过程中需要做好防护网的设置,保证施工人员的安全,并严格控制现场人员的数量,避免发生安全事故。
3. 盖梁施工方案3.1 施工工艺盖梁的施工需要在墩台上方搭设模板支架,然后进行混凝土的浇筑。
在浇筑混凝土的过程中,需要注意混凝土的均匀性和密实性,同时要做好振捣工作,确保混凝土品质。
最后,进行固定和拆模等后续工作。
3.2 安全措施盖梁的施工过程中,同样需要严格遵守安全操作规程,保证现场安全。
在搭设模板支架的过程中要做好固定作业,确保支架的稳定性。
同时,施工现场需要设置警示标识,提醒相关人员注意安全。
4. 总结桥梁墩台、盖梁的施工是桥梁建设中的重要环节,设计合理的施工方案对于桥梁的安全性和稳定性至关重要。
在施工过程中,必须严格遵守安全操作规程,保证施工现场的安全。
只有这样,才能保证桥梁施工的顺利进行,为桥梁的使用和运行提供可靠的保障。

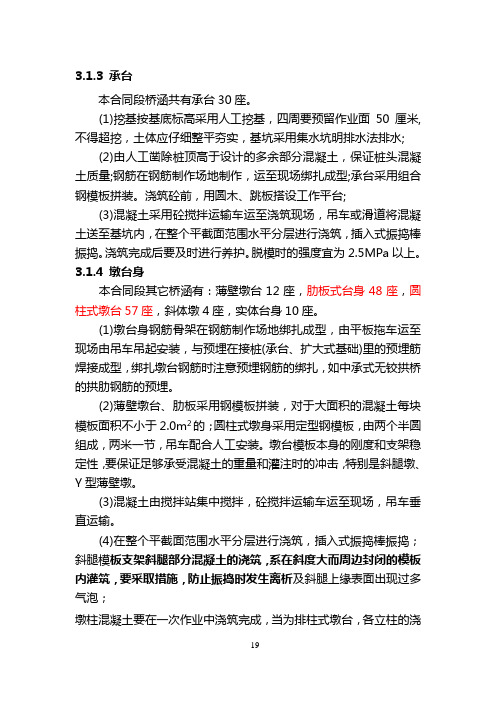

3.1.3 承台本合同段桥涵共有承台30座。
(1)挖基按基底标高采用人工挖基,四周要预留作业面50厘米,不得超挖,土体应仔细整平夯实,基坑采用集水坑明排水法排水;(2)由人工凿除桩顶高于设计的多余部分混凝土,保证桩头混凝土质量;钢筋在钢筋制作场地制作,运至现场绑扎成型;承台采用组合钢模板拼装。
浇筑砼前,用圆木、跳板搭设工作平台;(3)混凝土采用砼搅拌运输车运至浇筑现场,吊车或滑道将混凝土送至基坑内,在整个平截面范围水平分层进行浇筑,插入式振捣棒振捣。
浇筑完成后要及时进行养护。
脱模时的强度宜为2.5MPa以上。
3.1.4 墩台身本合同段其它桥涵有:薄壁墩台12座,肋板式台身48座,圆柱式墩台57座,斜体墩4座,实体台身10座。
(1)墩台身钢筋骨架在钢筋制作场地绑扎成型,由平板拖车运至现场由吊车吊起安装,与预埋在接桩(承台、扩大式基础)里的预埋筋焊接成型,绑扎墩台钢筋时注意预埋钢筋的绑扎,如中承式无铰拱桥的拱肋钢筋的预埋。
(2)薄壁墩台、肋板采用钢模板拼装,对于大面积的混凝土每块模板面积不小于2.0m2的;圆柱式墩身采用定型钢模板,由两个半圆组成,两米一节,吊车配合人工安装。
墩台模板本身的刚度和支架稳定性,要保证足够承受混凝土的重量和灌注时的冲击,特别是斜腿墩、Y型薄壁墩。
(3)混凝土由搅拌站集中搅拌,砼搅拌运输车运至现场,吊车垂直运输。
(4)在整个平截面范围水平分层进行浇筑,插入式振捣棒振捣;斜腿模板支架斜腿部分混凝土的浇筑,系在斜度大而周边封闭的模板内灌筑,要采取措施,防止振捣时发生离析及斜腿上缘表面出现过多气泡;墩柱混凝土要在一次作业中浇筑完成,当为排柱式墩台,各立柱的浇19筑进度应保持一致。
浇筑完成后要及时进行养护。
脱模时的强度宜为0.2-0.5MPa。
基坑开挖一、准备工作施工放样前,应将场地平整,将杂物清除干净,有地面水的地方将地面水排走,基底应比设计平面尺寸各边缘宽50—100厘米。
二、开挖1.挖基施工应尽量安排在枯水或少雨的季节进行。
盖梁、系梁施工方案本高架区间段盖梁、系梁为钢筋混凝土,混凝土标号为C30。
1、施工工艺流程:施工工艺流程图↓→↓↓←↓↓→↓→↓↓1、盖梁、系梁支架布置:(1)盖梁、系梁支架全部采用排架支撑。
见附图:盖梁、系梁模板支撑施工方案示意图。
(2)排架搭设在浇捣成型且已经达到设计强度的承台上,排架立杆下端统长排10#槽钢,外侧挑脚手作为操作平台。
(3)排架结构为Φ48×3.5钢管组成落地支撑,纵距为50cm,横距为40cm。
单根立杆选用较长的钢管,以减少接长接头数量。
立杆的接头构造为上下一立杆用2只回转扣件扣紧,排架每1.8m高加水平连接管,排架外面四边全部按规定加剪刀撑,并在排架周拉通并与墩柱箍紧,空隙处用硬木榫紧,以确保支撑体系的稳定。
(4)排架上部加7.5×15cm木搁栅,间距同排架立杆,且安放于立杆边,确保盖梁、系梁受力于排架立杆。
支撑排架是盖梁、系梁关键工序,排架搭设结束后由专人对排架进行验收,验收合格后方可支模。
2、盖梁、系梁模板施工:(1)盖梁、系梁底模采用九夹板配制,板厚18mm;侧模采用定制的钢模板,面板厚度3mm,外侧纵横向用15#槽钢加强形成框架间距1.5米左右。
立模板时由专人用灰浆堵塞接缝处的不密贴的缝隙,以防止漏浆,为保证砼表面光洁,木模板内侧表面打腊磨光。
侧模板采用Ф16对拉螺栓,上下两排,横向间隔0.6m。
(2)盖梁、系梁侧模拆除在盖梁、系梁混凝土强度达到15Mpa左右,底模及支撑拆除在砼达到设计强度后进行。
3、盖梁、系梁钢筋制作及绑扎:(1)钢筋绑扎顺序:(2)钢筋制作及绑扎1)钢筋现场按设计图加工完成后,分类牌堆放,以免相互混淆。
钢筋在堆放过程中注意避免锈蚀和污染,使用前必须清除油渍和锈斑。
2)施工图要求将钢筋排列标记做好,以保证成型钢筋绑扎规则。
钢筋绑扎后对规格、数量、排距、尺寸、标高、绑扎方式、保护层厚度进行检查,确保符合规范要求。
为防止人员踩压,或浇筑压力使钢筋骨架变形,采取增加架立钢筋或型钢支架。
桩系梁、墩柱、盖梁施工要点范文桩系梁、墩柱、盖梁施工是土木工程中非常重要的一部分,它们直接关系到工程的质量和安全。
在进行这些施工过程中,需要注意一些关键要点。
本文将对桩系梁、墩柱、盖梁施工要点进行详细说明。
一、桩系梁施工要点1. 基础处理:在进行桩系梁施工之前,需要对地基进行处理。
首先要对地基进行勘探,确定地基的情况。
然后根据勘探结果,进行地基处理,如软土地基需要进行加固处理,才能保证桩系梁的稳定性。
2. 桩基施工:桩基的施工需要注意以下几点。
首先要选择合适的桩材料,如钢筋、混凝土等。
然后根据设计要求,进行桩基的布置和施工。
桩基的设计要求包括桩的直径、长度、布置间距等。
桩基施工过程中,要注意桩的垂直度和位置的控制,确保桩的稳定性和承载能力。
3. 梁的浇筑:桩基施工完成后,需要进行梁的浇筑。
在进行梁的浇筑之前,要对模板进行安装和调整,确保模板的平整和稳定性。
然后进行混凝土的浇筑,要注意浇筑的均匀性和充实度,确保梁的强度和稳定性。
在浇筑过程中,要及时进行振捣,提高混凝土的密实度。
4. 梁的预应力处理:在梁的施工过程中,可以采用预应力处理,提高梁的承载能力和稳定性。
预应力处理需要根据设计要求,进行钢索的预应力张拉。
在张拉过程中,要注意张拉力的控制和均匀分布,确保梁的预应力处理效果。
二、墩柱施工要点1. 墩柱的施工前准备:在进行墩柱施工之前,要进行墩柱的设计和准备工作。
墩柱的设计要求包括墩柱的尺寸、布置和材料等。
根据设计要求,准备好墩柱的模板和钢筋等材料,确保施工的顺利进行。
2. 柱身浇筑:在进行柱身浇筑之前,要对模板进行调整,并进行模板的安装和固定。
然后进行混凝土的浇筑,要注意浇筑的均匀性和充实度,确保柱身的强度和稳定性。
在浇筑过程中,要及时进行振捣,提高混凝土的密实度。
3. 梁的连接处理:墩柱施工完成后,需要进行梁的连接处理。
梁的连接处理可以采用焊接、螺栓连接等方式。
在进行梁的连接之前,要对梁的位置进行调整和控制,确保梁的稳定性和承载能力。
高墩、台、柱安全专项施工方案
一、前言
在道路、铁路等基础设施建设过程中,高墩、台、柱的安全承载是至关重要的。
本文旨在提出一套全面的高墩、台、柱安全专项施工方案,以确保工程建设过程中安全可靠。
二、施工前准备
1. 施工区域勘察
在施工前应对施工现场进行详细勘察,包括地基情况、周边环境等,确保基础
情况清晰明了。
2. 材料准备
确保所有施工所需材料质量合格,并按照施工计划提前调配到位。
3. 施工人员培训
施工人员应具备相关岗位资质,且经过相关安全培训,熟知施工规范和安全操
作流程。
三、施工过程安全控制
1. 安全标识
在施工现场进行明显的区域划分和安全标识,确保施工区域明确可见。
2. 安全防护设施
搭建必要的安全防护设施,包括扶手、护栏等,确保施工人员和周边群众的安全。
3. 施工计划制定
根据实际情况细化施工方案,明确施工工序和施工进度,严格按照计划执行。
四、质量控制
1. 监控措施
建立质量监控体系,对施工过程进行实时监控,发现问题及时处理。
2. 定期检查
定期进行质量检查,及时发现问题,确保施工质量。
五、施工后总结
1. 整理资料
整理施工过程中出现的问题及解决方法,形成经验总结,为今后施工提供参考。
2. 安全交底
对施工人员进行安全交底和工作总结,强调安全第一的施工理念。
结语
以上即是本文的高墩、台、柱安全专项施工方案,希望能够为相关工程建设提
供一定的参考和指导,确保工程的安全可靠性。
系梁、立柱、盖梁施工方案
导言
在建筑工程中,系梁、立柱、盖梁的施工是整个工程中非常重要的环节。
正确的施工方案不仅可以保证施工质量,还能够提高施工效率,降低安全风险。
本文将从系梁、立柱、盖梁三个方面,介绍施工的具体方案。
系梁施工方案
准备工作
•确定系梁的位置和尺寸。
•检查施工现场是否符合安全要求。
•准备所需的材料和设备。
施工步骤
1.安装模板支撑和调整好水平度。
2.钢筋加工和安装。
3.浇筑混凝土,注意振实和养护。
立柱施工方案
准备工作
•确定立柱的位置和尺寸。
•检查立柱基础是否符合要求。
•准备所需的模板、钢筋、混凝土等材料。
施工步骤
1.安装模板和支撑,并调整好垂直度。
2.安装立柱钢筋,并进行绑扎。
3.浇筑混凝土。
盖梁施工方案
准备工作
•确定盖梁的位置和尺寸。
•检查盖梁的支座是否符合要求。
•准备模板、钢筋、混凝土等材料。
施工步骤
1.安装盖梁的模板和支撑。
2.安装盖梁的钢筋,注意加固连接部位。
3.浇筑混凝土,注意控制浇筑质量和混凝土的坍落度。
结语
通过合理的施工方案和严格的操作程序,系梁、立柱、盖梁的施工能够顺利进行,保证工程质量和安全。
在实际施工中,施工人员应严格遵守操作规程,严格控制施工质量,并及时处理施工中出现的问题,确保施工进度和质量。
二、系梁、盖梁、墩柱施工方法1、系梁施工按纸要求及每根系梁位置处的地质情况,准确放线开挖基坑,挖基不得损伤基桩接头钢筋。
挖基土堆放距基坑边1米外,并大致摊平,以免影响模板钢筋、浇灌砼的施工模板的搭设必须准确,支撑必须结实,钢筋绑扎位置准确,并用砂浆块进展支垫。
砼浇筑前先将桩基顶部松弱的砼清理干净,并用高压水冲冼,充分潮湿,调整连接钢筋。
砼分层浇注,用插入式振捣器振捣,养生采用覆盖保湿养生。
2、墩柱施工所有墩柱施工采取一次立模一次浇注成形的方法,模板采用2块半圆钢模板,每节分别按2M、3M、4M和1.5M制做〔本标段桩长从6.5米~13.5米不等〕,砼通过安设的串筒分层浇筑,插入振实,当拄长大于8M时,在其中布设50CM 60CM的窗口,进展砼的浇筑、振捣,当砼浇筑到窗口下时,将窗口堵塞,周边缝用透明胶布粘贴平整严密。
模板安装前,底部砼外表的松弱层用高压水冲冼干净,并使其充分潮湿,模板下铺干硬性砂浆,以调整模板的垂直度,单墩的两个柱施工。
浇注前,对墩柱的中线、垂直、钢筋、支垫脱模剂的涂抹等进展认真复核检查,正确前方可进展砼的浇注。
砼的坍落度控制在1~3CM,捣固层厚度控制在20CM左右,振捣器应缓慢抽拔,不得有孔隙,配置2台备用振捣器,装备一定数量的苫布。
以防突然降雨。
砼浇筑至顶面标高低20CM。
砼养生:使用塑料薄膜保湿养生,养生7昼夜,夏季气温较高时施工,防止阳光直射骨料和拌和用水,也应防止钢模直承受阳光照射,在受阳光照射的一面用苫布遮挡。
3、盖梁施工墩身施工完成后,钢模暂不撤除,在墩柱砼养生的,将盖梁模板支架搭设场地进展整平压实,模板支架采用门式支架,支架下支垫10CM⨯15CM方木,视地基情况而定,必要时用加垫木,顺线终方向每50CM设置一道支撑,模板向每1.5米设一根φ48脚手杆吊机,进展钢模的吊装和砼的浇筑,浇筑前,对模板、钢筋的搭设和布置进展认真的检查,符合?标准?要求前方可进展砼的浇注,砼坍落度控制在3~5CM。
土建-墩柱安全专项施工方案一、项目背景在土建工程中,墩柱是承受桥梁、建筑等重要结构物重量的支撑柱,其施工质量和安全性直接关系到整个工程结构的稳定性。
因此,制定墩柱安全专项施工方案至关重要。
二、施工前准备1.设计阶段:仔细研读设计图纸,了解墩柱的承载要求、材料要求等;2.施工方案编制:根据设计要求和现场条件编制墩柱施工方案,确定施工方法、工艺流程等;3.人员培训:对施工人员进行安全教育培训,确保其具备相关专业知识和技能;4.材料准备:准备好墩柱所需的各种材料,检查质量和数量,确保施工顺利进行。
三、施工过程1.地基处理:对墩柱地基进行清理和处理,确保基础坚实、稳定;2.模板安装:根据设计要求和规范,安装墩柱模板,注意模板的垂直度和位置;3.钢筋绑扎:按照设计要求在模板内搭设钢筋骨架,注意钢筋的数量、位置和布置方式;4.浇筑混凝土:在钢筋骨架完成验收后,进行混凝土浇筑,注意浇筑质量和过程控制;5.模板拆除:混凝土达到设计强度后,及时拆除模板,注意墩柱表面的处理和修整。
四、施工安全措施1.安全防护:施工现场设置安全警示标识,配备必要的安全设施和器材;2.作业规范:严格按照施工方案和操作规程进行作业,杜绝违章施工行为;3.现场监控:加强现场监督和管理,做好施工现场的安全检查和巡视工作;4.紧急应急:建立健全应急预案,配备完善的急救设备和人员,确保施工过程中能够及时应对突发情况。
五、施工质量控制1.施工记录:做好施工记录和验收标准,确保施工质量可追溯;2.质量检验:在施工过程中定期进行质量检验和检测,及时发现和解决问题;3.完工验收:完成墩柱施工后,进行质量验收,确保达到设计要求和规范标准。
六、总结与展望墩柱作为土建工程中的重要组成部分,其施工质量和安全性对工程结构的稳定性和安全性起着关键的作用。
通过制定专项施工方案、加强施工过程中的质量控制和安全管理,可以有效提高墩柱施工质量,确保工程施工的顺利进行。
未来,在科技的支持下,我们还将进一步优化施工工艺,提高施工效率,不断提升工程质量和安全水平。
墩柱、盖梁施工方案第一章工程概况一、工程概况重庆市两路工业园区观音湖中桥为城市道路接线工程,其主要功能为跨越观音湖连接两岸交通,同时为各种管线提供通道。
观音湖中桥的建成将带动两岸经济的发展。
本项目设计桥长121.7米,为两台三墩四跨中桥,单跨为27米,桥面宽28米。
桥起止桩号为K0+882.64~K1+4.354,大桥平面形态呈直线型。
上部构造:结构连续T梁;下部结构采用园柱墩柱、桩基础,桥台采用U型台、扩展基础,整体式路基。
第二章墩柱、系梁、桥台、盖梁主要施工方法一、墩柱施工(一)施工工序测量放样→钢筋安装→模板支设→砼浇筑→砼养护(二)主要工序要求及操作要点1、测量放样为了使墩台位置,尺寸符合设计要求,先进行桥梁中线复测根据测量成果定位,在基础顶面弹线放样并复核,保证桥墩柱位位置准确无误。
2、钢筋加工安装A、所有钢筋进场应具有出厂合格证明书或试验报告,并按不同规格、等级、钢种、牌号分批验收、分别存放、设立标识牌。
并在监理工程师见证取样抽检合格后方可使用。
钢筋加工前必须调直及除锈,并严格按设计图纸及有关技术规范要求进行下料及加工。
B、钢筋成型及安装墩身钢筋安装、绑扎顺序,是先绑扎墩台下端,立好竖筋,形成墩台骨架。
桩基础顶面锚固筋应按规范和设计要求连结牢固,形成一体。
同一截面的钢筋接头不超过50%且应错开配置。
在钢筋与模板间设置垫块,垫块与钢筋扎紧,保证钢筋砼的保护层厚度。
钢筋级别、直径、根数和间距均应符合设计,绑扎或焊接的钢筋应牢固、位置准确。
钢筋安装时应确保主筋顺直,箍筋间距符合设计要求,自检合格后请监理工程师验收,在支模前将砼垫块绑扎在钢筋外侧,以保证保护层的厚度。
钢筋焊接应严格遵守设计规定和规范要求。
焊接材料、焊接接头及机械连接套筒、机械连接接头力学试验应符合设计规定和规范要求。
钢筋加工及安装允许偏差:3、模板安装模板安装之前,应将柱脚砼凿毛,并用水冲洗干净。
为了保证桥梁墩柱部分的美观,墩台身模板均采用定形大钢模板。
墩柱盖梁施工方案(五分部)一、墩柱基础施工在墩柱盖梁的施工中,墩柱基础的施工是至关重要的一环。
首先要进行地面的准备工作,清除杂物并测量定位,然后进行基坑开挖。
开挖基坑时要根据设计要求进行尺寸控制,并及时支护。
接着进行基础底板及墩柱的模板安装,模板应牢固可靠,符合强度要求。
浇筑混凝土时要注意均匀浇筑,防止混凝土塌落和振捣不到位,以确保基础质量。
二、墩柱立柱施工墩柱的竖立是施工中的关键步骤之一。
在立柱前,要对模板进行检查修整,确保安装牢固。
然后进行混凝土的浇筑,宜采用隔层浇筑方式,每次浇筑高度不宜过大,以免出现裂缝。
在浇筑过程中要做好振捣工作,保证混凝土密实,提高柱子的承载能力。
待混凝土达到强度要求后,方可拆除模板。
三、盖梁支撑与制作在进行盖梁施工之前,需要搭建支撑架,确保支撑结构牢固,安全可靠。
盖梁采用现浇工艺施工,首先制作梁体模板,并进行外模切割、钢筋绑扎等预处理工作。
在模板安装完毕后,进行钢筋的绑扎,要按照设计要求进行布置,并注意梁体内预埋件的设置。
最后进行混凝土的浇筑,注意控制浇筑速度,以免发生裂缝或质量问题。
四、盖梁浇筑与养护在盖梁浇筑时,要注意施工工艺,确保混凝土的浇筑均匀,避免出现空鼓情况。
振捣工作也是十分重要的,要确保混凝土浇筑密实,提高梁体的承载力。
浇筑完成后,及时进行养护工作,包括对混凝土进行湿养护和覆盖保护,以确保梁体强度和耐久性。
五、清理与验收施工完成后,要对施工现场进行清理整理,清除杂物并保持环境整洁。
随后进行验收工作,对墩柱盖梁的各个部位进行检查,确保施工质量符合设计要求。
如有问题需及时整改,直至满足验收标准。
以上是墩柱盖梁施工方案的五个分部,每个环节都至关重要,需要严格按照相关规范和要求进行施工,确保工程质量和安全。
河都高速公路No.3合同段(K52+000.134~K71+315)墩柱、系梁、盖梁、承台专项施工方案编制:侯兆隆、张瑞平__审核:钱江______审批:田连民______目录1.编制依据 (1)2.编制范围 (1)3.工程概况 (1)4.施工准备 (2)4.1技术准备 (2)4.2临时设施建设 (2)4.3机械设备、人员等准备 (2)4.4主要材料供应计划 (4)5.总体施工方案、流程 (4)5.1概述 (4)5.2圆柱墩施工 (5)5.3墩系梁施工 (11)5.4盖梁施工 (14)5.5支座垫石施工 (18)5.6承台施工 (19)6.施工进度计划及工期保证措施 (22)6.1施工进度计划 (22)6.2工期保证组织机构 (24)6.3工期保证措施 (24)7.成品半成品防护措施 (25)8.冬季和雨季施工安排 (26)9.质量保证体系及措施 (27)9.1质量管理组织机构 (27)9.2质量保证体系 (28)9.3质量保证制度措施 (29)9.4检测、试验保证措施 (30)9.5加强施工技术管理 (30)10、安全保证体系及措施 (31)11.文明施工和环保措施 (32)11.1文明施工措施 (32)11.2环境保护措施 (32)桥梁墩柱、系梁、盖梁、承台施工方案1.编制依据1.1河池至都安高速公路土建工程施工招标《合同协议书》;1.2《河都三标实施性施工组织设计》;1.3《河池至都安高速公路两阶段施工图设计No.3第三册》;1.4《公路桥涵施工技术规范》(JTG/T F50-2011),1.5《公路工程质量检验评定标准》(JTG F80/1—2004);1.6现场考察相关参考资料及本公司的技术能力和管理水平。
2.编制范围河都高速公路工程建设NO.3合同段桥梁墩柱、系梁、盖梁、承台施工方案,包括永安一号大桥、永安二号大桥、亮峒分离式立交桥、桥头分离式立交桥、弄劳分离式立交桥、独山大桥、六坡大桥、澄江大桥等八座大桥全部的下部施工。
3.工程概况本标段设置大中桥共1128.194米/6座,主线上跨分离式立交桥582.619m/3座。
桥梁上部采用先简支后连续预应力混凝土T梁,桥面净宽2×11.75m,墩桥墩采用柱式墩,钻孔桩基础或扩大基础,桥台为肋板台,钻孔桩基础或扩大基础。
具体各桥工程量见表3-1桥梁下部工程数量表。
桥梁下部工程数量表表3-114.1技术准备4.1.1施工前由项目总工程师组织进行技术交底,严格按照三级交底制度执行,项目总工程师和方案编制人员向施工项目技术负责人、质检员、安全员、试验、测量、作业队长进行技术交底;施工项目技术负责人对各作业班组长、各工种工长、工人进行技术交底;工长向班组进行技术交底。
由安保负责人对技术人员及施工人员及各工种进行安全、文明施工、环境保护交底。
4.1.2认真复核定线测量、准确设置测量控制网基点,并逐级加以审核复测;4.1.3详细制定下部施工过程中的关键工序的详细施工方法,以确保施工质量;4.1.4认真做好试验工作,试验、技术人员深入实地调查填料料源,根据进场原材料情况,及时做好试验检测工作,为桥梁下部施工做准备。
4.2临时设施建设4.2.1各桥梁工区的办公及生活驻地与租用民房和自建彩钢瓦房相结合,已经入住,所有办公、生活设备设施齐全,满足日常办公、生活需要。
4.2.2临时道路:利用现有的高岭至永安四级公路,并对局部位置进行整修改造作为主施工便道,对于进入各施工工点的便道采用沿红线修筑以及新修临时用地作为施工便道,以满足施工的需要。
施工便道派专人维护,保证恶劣天气畅通无阻。
4.3机械设备、人员等准备根据施工现场需要,做好各种施工机械设备,以及现场施工管理技术人员、生产工人等的配备,主要机械设备详见表4.3-1人员分工及职责表。
人员分工及职责表表4.3-1安排见下表4.3-2施工作业人员计划表。
施工作业人员计划表表4.3-2主要机械设备配置统计表表4.3-34.4.1项目部成立设备物资部,从事材料的调查、采购、管理、发放及监控工作。
4.4.2严把进货关,采购材料之前,严格按ISO9002标准确定合格供货商,对甲方指定供货商进行调查、考证,确保原材料或半成品质量有前提保证。
4.4.3技术部门提前按生产计划编制材料计划,并按照现场实际施工情况动态管理,及时向物资部门报送材料计划,并标明原材料的质量要求,报项目负责人审批后,物资部门方可按计划采购。
4.4.4对进场的材料,物资部门及时通知试验室组织检验并核定数量,不合格产品不得投入使用、确保产品质量,同时满足生产需求。
4.4.5现场材料建立专项档案,并建立现场标识牌,材料的种类、规格、时间、使用部位等应标识清楚。
4.4.6对急需零星用料,技术部门作好计划,及时通知物资采购,以满足工期要求。
4.4.7掌握和追踪目前的材料动向和发展状况,追踪新材料、新技术、新工艺的信息,材料的管理水平不断提高。
5.总体施工方案、流程5.1概述桥墩钢筋在加工场集中加工、现场绑扎,模板采用大块定型钢模板现场拼装、风缆与脚手架配合固定,搅拌站集中拌制砼,砼罐车运输至现场,吊车、窜筒与料斗配合浇注砼入模,人工振捣,砼浇注7天后拆模,采用无纺布覆盖、洒水养护。
高度小于12m 墩砼采用一次浇注。
高度大于12m 无墩系梁墩分次浇注砼,每次浇注高度不大于12m ,其施工顺序为:搭设脚手架,绑扎第一节段钢筋,第一节段模板安装、第一节段混凝土浇注,待混凝土强度达到设计强度的70%以上,搭设脚手架,绑扎第二节段钢筋,第二节段模板安装至盖梁下口,第二节段混凝土浇至盖梁下口。
具体工艺见图5.1-1墩柱施工工艺流程见图。
图5.1-1 墩柱施工工艺流程图5.2圆柱墩施工本标段所有桥墩,设计为圆柱式墩,墩身采用定型钢模立模、风缆固定。
墩柱施工安排在桩基检测合格后进行。
施工步骤如下:5.2.1桩顶浮浆凿除施工墩柱施工前要凿桩头,对墩柱轮廓线范围内的桩顶面(承台顶面)混凝土全部凿毛(包括钢筋保护层范围内)。
待桩砼强度不小于10Mpa 时,采用人工手持风镐凿除桩顶(承台顶)的浮浆。
经过凿毛处理后的混凝土表面,用压力水冲洗干净,使表面保持湿润但不积水,在浇筑墩柱混凝土时,按照规范要求铺一层1~2cm 厚的1:2同标号水泥砂浆。
有系梁的桩直接在桩系梁顶准备墩柱施工。
5.2.2地基处理否为使砼罐车、吊车等重型机械进入施工现场,在墩柱施工前对原地面进行硬化处理。
墩柱四周采用30~50cm块石填筑,上铺20cm石粉,压路机碾压,局部采用10cm厚C20砼硬化,保证墩柱底部标高精度要求。
5.2.3测量放线根据墩身位置和尺寸,由测量队在桩基上放出墩柱中心十字线,然后利用十字线控制桩点,根据十字交叉法定出墩柱模板位置的控制线。
5.2.4钢筋制作5.2.4.1每批次钢筋原材进场后,不同规格取样试验,试验合格,经监理同意后,方可投入使用。
5.2.4.2钢筋存放,应按不同规格分类码放,设标识牌。
钢筋场地必须硬化,且钢筋下面支垫高度为80cm,上面覆盖防水棚布。
5.2.4.3所有钢筋加工均应在不露天的厂棚内进行,加工人员及钢筋不可直接接触土质地面。
5.2.4.4钢筋下部构造钢筋连接采用机械连接;钢筋焊接必须使用J506焊条焊接。
焊接电源、电压保证稳定。
焊接采用双面焊时长度大于5d+2cm,采用单面焊时长度大于10d+2cm。
宽度、厚度按规范要求,保证焊接质量,严禁电流过大,咬伤主筋。
5.2.4.5钢筋焊接同一断面不超过50%,两焊接断面间距≥35d,但不得小于50cm。
5.2.4.6对搭接焊须保证钢筋轴线一致。
须先弯角度后施焊,不可先焊后弯角度。
5.2.4.7钢筋安装时必须保证设计要求的钢筋根数。
受力钢筋应平直,表面不得有裂纹及其他损伤。
5.2.4.8钢筋垫块一律使用弧型混凝土垫块或高强度砂浆垫块,不得使用塑料垫块。
平面垫块间距不得大于1m,立面垫块间距不得大于1.2m。
为保证外观质量,混凝土外露面垫块设置应均匀、规则,横成行,竖成列。
5.2.4.9钢筋采用数控机床集中制作,主筋下料时要满足设计长度,并预留伸入盖梁的钢筋长度。
主筋连接采用直螺纹套筒机械连接,钢筋接头按规范要求错开布置。
钢筋拉丝后内螺纹不得有缺牙、错牙、污染、生锈、机械损伤等严重现象;钢筋下料时,要确保切口端面平整,不得有马蹄形、挠曲、缺角和与钢筋轴线不垂直的现象,确保钢筋端部顺直;加工完后丝头要有塑料保护套,不得有污染、生锈、机械损伤现象,丝口经检验合格后再进行连接。
5.2.4.10定位钢筋要按规范设置,有系梁的墩柱在钢筋制作时注意系梁钢筋位置。
在搭设好脚手架后,即可开始钢筋安装。
为确保施工过程中钢筋保护层厚度满足设计要求,钢筋四周设置高强度砂浆垫块,垫块根据设计要求的钢筋保护层厚度预先制作。
钢筋连接完成后报现场监理工程师验收,通过后再进行下道工序施工。
钢筋安装检查实测项目见下表5.2-1钢筋加工及安装检验表钢筋加工及安装检验表 表5.2-15.2.5.1测量放线由测量队根据设计图纸在桩顶放出墩中心十字线,然后利用十字线控制桩点,采用十字交叉法定出墩柱中心位置,据此确定墩柱的轮廓边线。
5.2.5.2模板设计及安装(1)根据设计图纸墩柱尺寸大小,墩柱模板统一在预制厂家订购,按标准化要求实250150025060125φR-80×125mm厚面板-80×5-80×680×7¦Υ18螺栓孔80×7-80×12-80×5250250250250图5.2-1 墩柱模版设计图行准入制度。
墩柱圆弧模板直径1.3m 、1.4m 、1.5m 、2m 四种,模板面板厚度5mm 平面及圆弧模板单节长度必须大于1.5m ,可根据实际需要配置一定数量不同长度模板。
每节采用两块模板围成。
拼缝处采用螺栓固定,横竖向法兰螺栓均要拧紧,保证模板的整体,使模板在吊装过程中不变形。
墩模板设计图见图5.2-1所示。
(2)模型拼装:模板在正式安装前需在现场进行试拼工作,拼装之前要仔细检查模板的规格型号、平整度和光洁度,并涂刷脱模剂,不符合要求的模板不能使用。
模板安装时节面之间设置一道双面胶条,防止浇筑施工中浆液串漏,保证模板错台小于1.0mm 。
模板在现场预拼检验合格后进行整体吊装、安装,模板安装前需检验模板底口地面平整度满足要求,四周紧靠模板外侧设置4-6个固定锚栓,确保模板整体安装后垂直精度及模板移位。
第一节段模板安装至墩系梁下口,模板的安装与拆卸均由吊车完成。
墩柱模板安装时的倾斜度用经纬仪精确控制,浇筑混凝土前进行校核。
模板安装完成后用4根风缆固定,风缆上设花蓝螺丝调节、紧固。
(3) 模板校正、支撑稳固:模板拼装好后,安装4根钢丝绳作缆风绳,上端拉住模板,下端固定在地面上的预埋钢筋桩上,然后利用全站仪进行放样定位,在测量队的指挥下,调节缆风绳上的松紧螺栓使模板垂直,最后用脚手架钢管撑紧模板,以保稳定。
