福永人民医院金凤凰社康中心室内装修增加工程
(现场签证记录)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(1)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(2)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(4)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(5)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(6)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(7)。

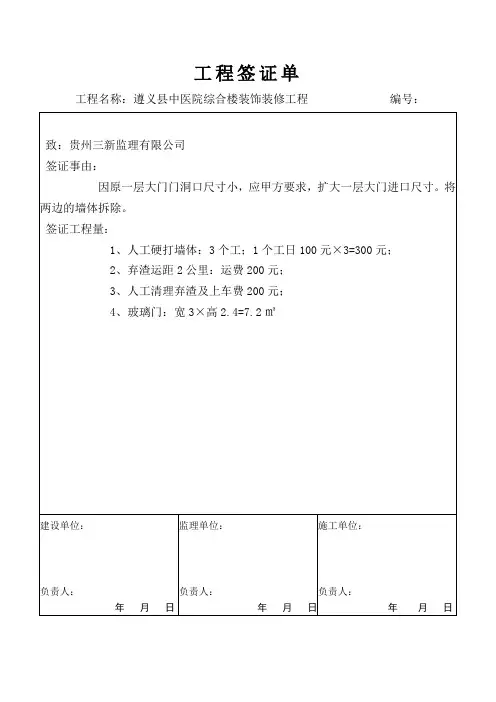

工程名称:遵义县中医院综合楼装饰装修工程编号:致:贵州三新监理有限公司签证事由:因原一层大门门洞口尺寸小,应甲方要求,扩大一层大门进口尺寸。
将两边的墙体拆除。
签证工程量:1、人工硬打墙体:3个工;1个工日100元×3=300元;2、弃渣运距2公里:运费200元;3、人工清理弃渣及上车费200元;4、玻璃门:宽3×高2.4=7.2㎡建设单位:负责人:年月日监理单位:负责人:年月日施工单位:负责人:年月日工程名称:遵义县中医院综合楼装饰装修工程编号:致:贵州三新监理有限公司签证事由:因原二层至六层治疗室墙面上部1300mm是白色乳胶漆,应甲方要求变更为贴墙砖300×600米黄色玻化砖,人工硬凿打将墙面凿毛施工。
签证工程量:1、人工硬凿打墙面:每层2个工日;共计10个工日;2、人工清理弃渣及运距50米,共计3个工日;3、墙砖米黄色玻化砖300×600铺贴:A立面:长3.4×高1.3=4.42㎡,B立面:长7×高1.3-门宽1.5×高0.6=8.14㎡,C立面长 3.4×高 1.3=4.42㎡,D立面:长7×高 1.3-窗宽 1.84×高 1.3×2=4.32 ㎡,合计:21.3㎡,4、二层至六层共5层:21.3×5=106.5㎡建设单位:负责人:年月日监理单位:负责人:年月日施工单位:负责人:年月日工程签证单工程名称:遵义县中医院综合楼装饰装修工程编号:致:贵州三新监理有限公司签证事由:应甲方要求增加处理一层至六层公共卫生间及病房防水施工处理:签证工程量:1、公共卫生间地面防水处理施工每层一间48.5㎡,共6层,48.5×6=291㎡;2、公共卫生间墙面防水处理施工每层一间43㎡,共6层,43×6=258㎡。
3、病房卫生间地面防水处理施工每一间3.55㎡,二层10间,三至六层共68间,共78间,3.55×78=273㎡;4、病房卫生间墙面防水处理施工每层一间7.6㎡,二层10间,三至六层共68间,共78间,7.6×78=592.8㎡。
工程签证单汇总表工程名称:织金县山禾源商都一号楼施工单位:中外建贵州分公司编号:001序号签证编号份数签证日期主要签证内容备注100122008.9.17现场实测方格网各点高程,其经甲方与我方算出,确认平均高程为:1303.96M。
甲方、监理己认可200232008.9.22现场实测属建设方场平土石方尺寸见附图,计算出土石方量为312.84M3,外运单价28元/ M3,另含管理费及税收8.14%,综合单价30.28元M3。
甲方、监理己认可300312008.10.22008年9月28日~2008年10月2日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可400442008.10.22008年9月26日~2008年10月2日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可500512008.10.68#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理己认可600612008.10.64#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理未认可700712008.10.62008年10月2日~2008年10月5日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可800812008.10.62008年10月2日~2008年10月5日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可900912008.10.142008年10月12日~2008年10月13日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可1001012008.10.1410#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
工程签证单汇总表工程名称:织金县山禾源商都一号楼施工单位:中外建贵州分公司编号:001序号签证编号份数签证日期主要签证内容备注1 0012 2008.9.17 现场实测方格网各点高程,其经甲方与我方算出,确认平均高程为:1303.96M。
甲方、监理己认可2 0023 2008.9.22 现场实测属建设方场平土石方尺寸见附图,计算出土石方量为312.84M3,外运单价28元/ M3,另含管理费及税收8.14%,综合单价30.28元M3。
甲方、监理己认可3 003 1 2008.10.2 2008年9月28日~2008年10月2日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可4 004 4 2008.10.2 2008年9月26日~2008年10月2日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可5 005 1 2008.10.6 8#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理己认可6 006 1 2008.10.6 4#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理未认可7 007 1 2008.10.6 2008年10月2日~2008年10月5日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可8 008 1 2008.10.6 2008年10月2日~2008年10月5日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可9 009 1 2008.10.14 2008年10月12日~2008年10月13日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可10 010 1 2008.10.14 10#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
号编号数签证日期主要签证内容备注1 0012 2008.9.17 现场实测方格网各点高程,其经甲方与我方算出,确认平均高程为:1303.96M。
甲方、监理己认可2 0023 2008.9.22 现场实测属建设方场平土石方尺寸见附图,计算出土石方量为312.84M3,外运单价28元/ M3,另含管理费及税收8.14%,综合单价30.28元M3。
甲方、监理己认可3 003 1 2008.10.2 2008年9月28日~2008年10月2日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可4 004 4 2008.10.2 2008年9月26日~2008年10月2日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可5 005 1 2008.10.6 8#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理己认可6 006 1 2008.10.6 4#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理未认可7 007 1 2008.10.6 2008年10月2日~2008年10月5日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可8 008 1 2008.10.6 2008年10月2日~2008年10月5日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可9 009 1 2008.10.14 2008年10月12日~2008年10月13日,现场开挖的抗滑桩产生的抽水台班(采用直径φ50污水泵进行抽水)甲方、监理未认可10 010 1 2008.10.14 10#抗滑桩开挖由于地下水较大,造成土方大量垮塌,需用C25素砼填实,其产生的工程量。
甲方、监理己认可11 011 1 2008.10.15 2008年10月12日~2008年10月13日连下大雨,现场开挖的深基坑(地下室)有积水,为此产生的抽水台班(采用直径φ80污水泵进行抽水)甲方、监理未认可12 012 1 2008.10.21 由于地下不较大,导致13#与12#抗滑桩土方大量垮塌,其采取钢筋沿孔护壁打入作为排桩,以此挡住淤泥涌入,且需用C25砼填实产生的工程量。

人民医院七里分院二期工程工程变更申请表编号:01 清淤采用人工级配砂夹石换填(住宅楼)清淤采用人工级配砂夹石换填(后勤综合楼)签证内容:编号01-1;编号01-2==签认完整编号:02 新增化粪池工程签证内容:编号02==签认完整编号:03施工排水工程签证内容:编号03-1;编号03-2;编号03-3==签认完整编号:04 增加预制钢筋混凝土管桩工程签证内容:编号04==签认完整编号:06 增加三通一平、施工场地平整、道路铺租,围墙修建等工程。
签证内容:编号06-1(围墙-杨山做图出量);编号06-2(场地外弃土挖运);编号06-3(强降雨排水);编号06-4(场地平整土石方杨山做图出量);编号06-5(场地平整清淤、清表);编号06-6(围墙垮塌后恢复36m);编号06-7(场地平整厕所拆除);编号06-8(进场道路填筑);==未签认完整编号:07住院楼、后勤综合楼、传染科基坑开挖时增加基础护壁工程。
签证内容:编号07-1(护壁);编号07-2(二次开挖措施项目--按图计算工程量拆除已完成的基坑护壁:???m2重新做基坑护壁:???m2+放台面积的护壁:??m2;【杨山】);==未签认完整编号:08 细部构造不明确,增加个别项目工程量。
签证内容:按技术核定单及附图可以算量计价==有部分未签认完整编号:09 采用建筑自保温墙体材料蒸压加气混凝土砌块代替页岩砖。
签证内容:(按实际完成变更图、竣工图【杨山】计算--造价员)。
请造价对变更增减项进行核算。
编号:10 住院楼、后勤综合楼、传染科防水卷材变更为1.5厚聚氯乙烯(PVC)高分子防水卷材。
后勤综合楼排污降温池按住院楼电梯井大洋做好一致。
签证内容:编号10,按实际完成算量计价(目前签证单上没有完成量及计算式按竣工图基础计算,现只有住院楼差后勤综合楼--造价算、后勤综合楼杨山补图)==未签认完整编号:11住院楼、后勤综合楼、传染科外墙抹灰挂钢目网施工。
目录一、客户授权书二十四、橱柜安装质量检测表二、客户特殊要求记录二十五、成品家具安装质量检测表三、施工前现场原状交接单二十六、木门安装质量检测表四、施工图现场设计交底单二十七、购买主材检查记录五、施工图现场设计交底单二十八、工程监理检查日志六、现场规范检查记录二十九、工程监理检查日志七、工地施工计划表三十、工程监理检查日志八、工地材料进场计划表(半包)三十一、工程监理检查日志九、工地材料进场计划表(全包)三十二、工程监理检查日志十、公司购买主要材料品牌确认单(水三十三、工程监理检查日志电)十一、电路隐蔽工程验收记录单三十四、工程监理检查日志十二、水路隐蔽工程验收记录单三十五、工程监理检查日志十三、水压试压情况记录三十六、工程监理检查日志十四、防水蓄水情况记录三十七、工程监理检查日志十五、公司购买主要材料品牌确认单(泥三十八、工程监理检查日志木)十六、木工基层结构隐蔽工程记录单项三十九、工程监理检查日志十七、木工饰面工程验收记录单项四十、工程监理检查日志十八、泥工工程验收记录单项四十一、工程监理检查日志十九、公司购买主要材料品牌确认单(涂四十二、内部验收自检表装)二十、涂装工艺基层验收记录单项四十三、工地竣工验收表二十一、安装项目检查记录(半包)四十四、客户满意度、安全访问表二十二、安装项目检查记录(全包)四十五、客户满意度、安全访问表二十三、涂装工艺饰面验收记录单项四十六、工地服务人员签到表客户授权书尊敬的客户:感谢您选择了我们装饰公司。
请您授权设计师、工程部项目经理、监理员为您的家装服务。
为了确保施工质量和工期,本公司采取了先进流程控制管理方法,很多施工控制点必须有您的参加和签字确认,衷心希望得到您的支持和协助。
以下是施工控制点明细,请您在需要亲自参加的控制点后打√确认。
并在相关的记录上签字确认。
2、当您因其它原因无法按时参加相关验收时,请您指定代理人验收。
如未指定代理人或未亲自验收,在您接到通知12小时后,视同业主默认验收,相关责任人有权组织相关验收,并在相关的记录上签字确认。
