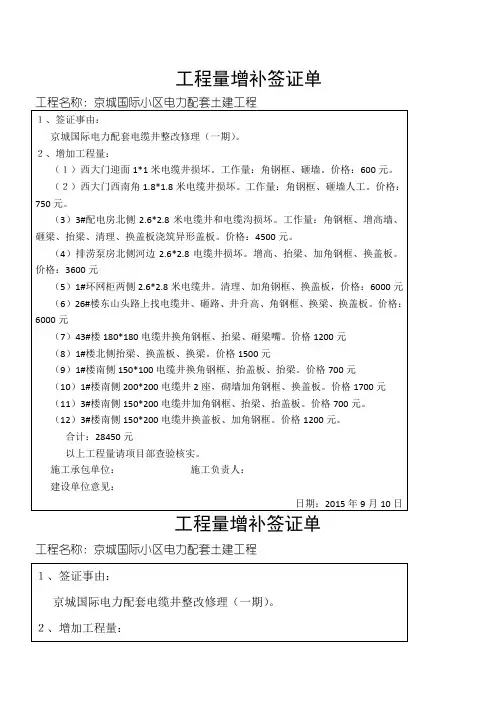

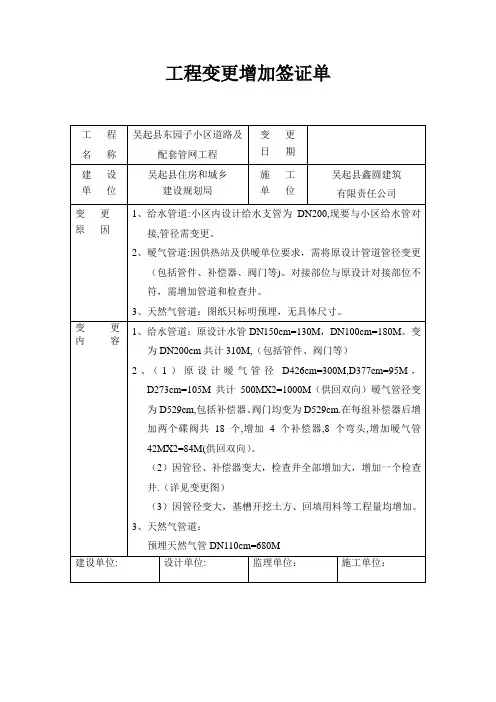

工程项目增加签证单
- 格式:docx
- 大小:558.84 KB
- 文档页数:3
福永人民医院金凤凰社康中心室内装修增加工程
(现场签证记录)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(1)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(2)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(4)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(5)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(6)
单位(子单位)工程名称:福永人民医院金凤凰社康中心室内精装修工程 NO
(7)。
工程施工增项签证单编号:XXXXX根据《中华人民共和国建筑法》及国家相关法律法规的规定,经过工程项目管理部门审核予以批准,在工程施工过程中,因施工单位和监理单位及设计单位未能预见到的情况,需要调整部分工程内容或施工方案,因此需进行增项签证,并对相关内容进行调整。
现将增项签证单如下:一、项目基本信息项目名称:XXX工程项目项目地点:XXX建设单位:XXX施工单位:XXX监理单位:XXX设计单位:XXX二、增项内容1.变更原因(1)增项原因:在工程实际施工过程中发现原设计方案无法满足实际施工需求,需要调整相关工程内容或方案。
(2)工程影响性:“增值税及消费税”(统一说税收发票),增值税(3)影响程度:影响了工程的进度和施工质量2.增项调整内容(1)项目名称调整:XXX(2)工程内容调整:XXX(3)施工方案调整:XXX(4)相关设计文件调整:XXX三、增项程序1.项目经理对增项情况进行了评估和研究,并报经建设单位、监理单位和设计单位审查同意,确认增项的必要性。
2.建设单位会同施工单位协商,确定增项调整内容,并报监理单位进行备案。
3.监理单位对增项调整内容进行审查,并报项目管理部门备案。
四、增项签证经过上述程序的审核和协商,现将增项内容及调整方案予以确定,需施工单位和监理单位进行签字确认。
施工单位签字:______________ 监理单位签字:______________五、增项补偿增项调整所需的费用和时间应由建设单位和施工单位根据实际情况协商确定,经双方协商一致后予以落实,并报监理单位审核备案。
补偿金额:XXX元补偿时间:XXX天六、增项生效本次增项签证自双方签字确认后即刻生效。
施工单位应按照新增的工程内容和方案进行实施,并确保施工质量和工程安全。
七、本增项签证单为正本,施工单位和监理单位各持一份,作为工程增项的依据,并应加以严格执行。
增项签证单位:XXX增项签证日期:XXXX年XX月XX日以上为增项签证单,特此确认。
工程增项签证单样本
项目名称:XXXX工程
项目编号:XXXXX
项目经理:XXXX
签证日期:XXXX年XX月XX日
项目增项原因:
根据项目实际施工情况,发现项目需添加以下工作内容,以确保项目质量和进度的顺利进行。
增项内容及说明:
1.工程名称:XXXXX
工程内容:在原设计方案中未涉及的部分,需增加XXX项工程,并扩大原有工程范围。
增项原因:由于环境变化或设计上的考虑,此项工程对项目的顺利进行具有重要意义。
2.工程名称:XXXXX
工程内容:增加在原设计方案中未涉及的XXX项工程,并对原有工程进行调整和改进。
增项原因:该项工程的增加将提高项目的效益和质量,对项目的成功实施具有重要意义。
3.工程名称:XXXXX
工程内容:增加XXXX项工程,以弥补原设计方案中存在的缺陷,并
提高工程的稳定性和可持续性。
增项原因:原设计方案中未考虑到一些关键因素,此项工程的增加将
保证工程的持续运营和安全性。
增项影响及变化:
1.工期变化:由于增加的工程内容,项目的工期将相应延长XXX天。
2.成本变化:增加的工程内容将增加项目的成本XXX元。
3.质量保证措施:对于增加的工程内容,将制定专门的质量保证措施,以确保工程质量满足要求。
备注:
1.增项需获得业主的书面同意,经签字后方可施工。
2.增项内容及相关材料需与原设计方案相一致,经相关部门审核通过
后方可施工。
3.增项施工需按照工程施工管理制度和相关法规要求进行。
以上为项目工程增项签证单样本,望查收。
项目经理签字:业主代表签字:。
工程施工联系单施-——工程负责人: 施工员: 经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监制增加工程现场签证单单位工程名称:赤湾社区工作站装饰工程深施综—15注:现场签证必须及时办理.深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程施工联系单在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案.深圳市建设局监制增加工程现场签证单单位工程名称:深施综—15注:现场签证必须及时办理。
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程施工联系单工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监制增加工程现场签证单施综-15注:现场签证必须及时办理。
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程施工联系单工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监制增加工程现场签证单注:现场签证必须及时办理。
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程施工联系单工程负责人: 施工员: 经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
工程增项签证单样本
一、签证单基本信息
工程名称:XXXXXX
签证单编号:XXXXXX
工程地点:XXXXXX
批准单位:XXXXXX
批准人:XXXXXX
二、变更原因
工程施工过程中发现原设计方案存在不足或者存在未考虑到的情况,需要进行相应的变更。
三、变更内容
变更设计方案:XXXXXXXXXXXXXXXXXXXX
变更施工图纸:XXXXXXXXXXXXXXXX
其他变更内容:XXXXXXXXXXXXXXXXXXXXXXXXXXXX
四、变更影响
1.设计方案变更:由于设计方案的变更,可能会对工程进度造成一定的
影响。
2.施工图纸变更:由于施工图纸的变更,可能会对施工质量造成一定影
响。
3.其他变更内容:根据实际情况而定。
五、变更费用
总变更费用:XXXXXX元
其中:
1.设计方案变更费用:XXXXXX元
2.施工图纸变更费用:XXXXXX元
3.其他变更内容费用:XXXXXX元
六、签证单审批流程
分管领导:
审核意见:
批准人:
七、签证单附件清单
共XX页,包括以下内容:
1.工程设计方案变更方案:
2.工程施工图纸变更方案:
3.其他变更内容相关文件:。
增加工程现场签证单单位工程名称:六约新村四期编号:001 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)编号:002 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约新村(四期)编号:002 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)地下室编号:003 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:004 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:代购外墙砖编号:深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:004 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:012 深施综 -----15市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:013 深施综 -----15市建设局监制市城建档案馆印制增加工程现场签证单单位工程名称:六约峰景(四期)工程编号:014 深施综 -----15注:现场签证必须及时办理市建设局监制市城建档案馆印制。
