边坡支护锚杆、挂网喷浆工程施工组织设计方案交底
- 格式:doc
- 大小:57.00 KB
- 文档页数:6

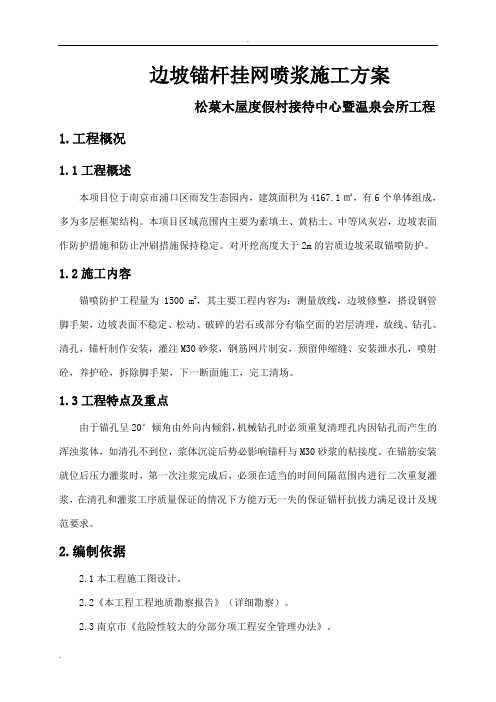

边坡锚杆挂网喷浆施工方案松菓木屋度假村接待中心暨温泉会所工程1.工程概况1.1工程概述本项目位于南京市浦口区雨发生态园内,建筑面积为4167.1㎡,有6个单体组成,多为多层框架结构。
本项目区域范围内主要为素填土、黄粘土、中等风灰岩,边坡表面作防护措施和防止冲刷措施保持稳定。
对开挖高度大于2m的岩质边坡采取锚喷防护。
1.2施工内容锚喷防护工程量为1500 m2,其主要工程内容为:测量放线,边坡修整,搭设钢管脚手架,边坡表面不稳定、松动、破碎的岩石或部分有临空面的岩层清理,放线、钻孔、清孔,锚杆制作安装,灌注M30砂浆,钢筋网片制安,预留伸缩缝、安装泄水孔,喷射砼,养护砼,拆除脚手架,下一断面施工,完工清场。
1.3工程特点及重点由于锚孔呈20°倾角由外向内倾斜,机械钻孔时必须重复清理孔内因钻孔而产生的浑浊浆体,如清孔不到位,浆体沉淀后势必影响锚杆与M30砂浆的粘接度。
在锚筋安装就位后压力灌浆时,第一次注浆完成后,必须在适当的时间间隔范围内进行二次重复灌浆,在清孔和灌浆工序质量保证的情况下方能万无一失的保证锚杆抗拔力满足设计及规范要求。
2.编制依据2.1本工程施工图设计。
2.2《本工程工程地质勘察报告》(详细勘察)。
2.3南京市《危险性较大的分部分项工程安全管理办法》。
3.施工组织3.1项目部管理人员锚喷边坡工程主要人员一览表工期:本工程施工工期为10天,开工日期2018年6月15日,完工日期2018年6月24日。
3.2劳动力需要计划表3-1 劳动力需要计划3.3施工机具需要量计划表3-2 施工机具需要量计划4.主要施工方案4.1施工工艺测量放线→边坡开挖→架子搭设→危岩清理→锚杆施工→钢筋制安→泄水孔安装→喷射混凝土→拆除支架→清理场地。
4.2施工前的准备工作在认真阅读施工图设计,了解设计意图。
在现场解决三通一平工作后,尽快快组织原材料进场,并及时对原材料进行现场见证抽样,送有资质的试验检测单位进行检测,不合格材料严禁使用。
第1篇一、工程概况1. 工程名称:某山坡边坡加固工程2. 工程地点:某市某区某山坡3. 工程规模:边坡长度500米,高度80米4. 施工单位:某建筑工程有限公司5. 施工时间:2023年3月1日至2023年10月31日二、施工目的为确保山坡边坡的稳定性,防止山体滑坡、泥石流等自然灾害的发生,提高山坡的安全性,特制定本施工方案。
三、施工原则1. 安全第一,预防为主。
2. 科学施工,确保质量。
3. 环保施工,减少污染。
4. 经济合理,提高效益。
四、施工准备1. 施工组织(1)成立施工现场指挥小组,负责整个工程的施工组织、协调和指挥。
(2)设立工程技术组、质量检测组、安全监督组、材料供应组等专项小组,负责各环节的具体工作。
2. 施工人员(1)组织施工人员参加相关技术培训,确保施工人员具备相应的技术水平和安全意识。
(2)对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
3. 施工材料(1)锚杆:采用高强度、高韧性的螺纹钢锚杆,直径为18mm,长度为3m。
(2)钢筋网:采用Q235材质,网孔为100mm×100mm,网格尺寸为200mm×200mm。
(3)水泥:采用强度等级为42.5MPa的普通硅酸盐水泥。
(4)砂子:采用中粗砂,细度模数为2.5-3.0。
(5)碎石:采用粒径为5-20mm的碎石。
(6)防水剂:采用高性能防水剂,具有良好的渗透性和粘结性。
4. 施工设备(1)钻孔设备:采用钻机、钻杆、钻头等。
(2)锚杆安装设备:采用锚杆安装机、锚杆连接器等。
(3)钢筋网铺设设备:采用钢筋网铺设机、钢筋网绑扎机等。
(4)喷浆设备:采用混凝土喷射机、喷浆泵等。
五、施工工艺1. 钻孔(1)按照设计图纸要求,确定钻孔位置和孔深。
(2)使用钻机进行钻孔,确保孔径、孔深符合设计要求。
(3)对钻孔进行检查,确保钻孔质量。
2. 锚杆安装(1)将锚杆插入钻孔中,确保锚杆与钻孔垂直。
(2)使用锚杆安装机将锚杆固定在孔口。
边坡喷锚支护技术交底边坡喷锚支护技术交底一、引言边坡喷锚支护技术是在边坡工程中常用的一种支护措施,通过喷涂锚杆和锚网,将锚固杆与边坡岩土形成一个整体,以增强边坡的稳定性。
本次交底旨在向相关工作人员介绍边坡喷锚支护技术的施工流程、操作要点及注意事项。
二、施工流程1. 准备工作(1)确定施工范围和锚杆数量,并进行标记;(2)清理施工区域,确保周围环境整洁;(3)检查施工材料的质量和规格,确保符合要求;(4)组织施工人员进行安全交底,明确施工作业流程和安全注意事项。
2. 打钻(1)根据设计要求,确定钻孔位置和孔径;(2)使用钢钎或钻机进行钻孔作业,保证孔壁光滑,并及时清理孔内泥浆。
3. 安装锚杆(1)根据设计要求,确定锚杆规格和锚固长度;(2)将锚杆插入钻孔内,确保锚杆与孔壁紧密贴合;(3)使用注浆设备将灌浆材料注入锚杆孔道,填充孔隙,增强锚杆的锚固效果。
4. 喷涂锚网(1)根据设计要求,切割锚网规格和尺寸;(2)将锚网铺设在边坡的表面,并固定在锚杆上,确保整体稳固;(3)使用喷锚机进行锚网的喷涂,确保喷涂均匀。
5. 撤除框架(1)待喷涂材料完全干燥后,撤除支撑框架;(2)清理施工区域,确保周边环境整洁。
三、操作要点1. 施工前需认真查阅工程设计图纸,了解锚杆的数量、位置和锚固长度等要求。
2. 打钻时,应确保钻孔位置准确,孔壁光滑,孔内泥浆及时清理,避免影响锚杆的锚固效果。
3. 安装锚杆时,应保证锚杆与钻孔紧密贴合,注浆材料填充孔隙均匀,确保锚杆的锚固效果。
4. 喷涂锚网时,应根据设计要求进行切割,并将锚网固定在锚杆上,确保整体稳固。
5. 在工作过程中,要保持良好的沟通协作,遵守工地管理制度,确保施工安全。
四、注意事项1. 施工前,要对工作现场进行必要的准备工作,以确保施工的顺利进行。
2. 施工人员要严格遵守操作规程,熟练掌握相关施工技术,确保操作的准确和安全。
3. 施工过程中,要时刻关注施工环境和工程结构的变化,及时采取相应的安全措施。
一、工程概况本工程为某建筑物基坑支护工程,施工区域位于市区某住宅小区内。
根据地质勘察报告,基坑周边地层主要为黏土、砂土,土层厚度不等,且存在一定程度的地下水位。
为确保基坑安全,降低基坑周边土体位移,本工程采用锚杆挂网喷浆支护方案。
二、施工准备1. 材料准备:(1)锚杆:采用Q235钢锚杆,直径20mm,长度为3.0m;(2)钢筋网:采用直径6mm的钢筋,网格尺寸为150mm×150mm;(3)喷射混凝土:强度等级C20,配合比为水泥:砂:石子=1:2:3;(4)速凝剂:采用复合型速凝剂;(5)水泥、砂、石子等原材料需符合国家标准。
2. 工具准备:(1)钻孔机:采用液压钻机;(2)锚杆安装工具:包括锚杆扳手、钻杆等;(3)钢筋网绑扎工具:包括绑扎丝、绑扎机等;(4)喷射混凝土机:采用湿喷机;(5)其他辅助工具。
3. 人员准备:施工人员需具备相关资质,并进行安全教育培训。
三、施工工艺1. 钻孔:根据设计要求,在基坑周边布置钻孔,孔径为42mm,孔深比锚杆长度深100mm。
2. 安装锚杆:将锚杆插入钻孔中,用锚杆扳手拧紧锚杆,确保锚杆紧固。
3. 绑扎钢筋网:在锚杆上绑扎钢筋网,网格尺寸为150mm×150mm,确保钢筋网与锚杆连接牢固。
4. 喷射混凝土:采用湿喷机进行喷射混凝土,厚度不小于80mm,喷射混凝土应均匀、密实。
5. 施工注意事项:(1)锚杆安装过程中,应注意锚杆的垂直度和间距,确保锚杆与土体紧密结合;(2)钢筋网绑扎应牢固,防止钢筋网变形;(3)喷射混凝土应均匀、密实,不得出现蜂窝、麻面等缺陷;(4)施工过程中,应加强安全防护措施,确保施工人员安全。
四、施工进度安排1. 钻孔:3天;2. 锚杆安装:2天;3. 绑扎钢筋网:1天;4. 喷射混凝土:2天;5. 整体施工周期:8天。
五、质量控制1. 材料检验:进场材料需进行检验,确保符合国家标准;2. 施工过程控制:施工过程中,加强质量检查,确保施工质量;3. 成品保护:施工完成后,做好成品保护工作,防止损坏。
一、工程概况1. 工程名称:__________工程2. 工程地点:__________3. 施工单位:__________4. 施工项目负责人:__________二、施工方案及工艺流程1. 施工方案:采用喷浆挂网技术对边坡进行防护,确保边坡稳定,防止坍塌。
2. 施工工艺流程:(1)边坡清理:清理边坡表面的松散土石、杂草等杂物;(2)边坡修整:根据设计要求,对边坡进行修整,确保坡面平整;(3)锚杆埋设:按照设计要求,钻孔并埋设锚杆;(4)挂网:将钢筋网挂在锚杆上,确保网与网之间搭接牢固;(5)喷浆:对挂网后的边坡进行喷浆,喷浆厚度符合设计要求;(6)养护:喷浆完成后进行养护,确保喷浆层与边坡牢固结合。
三、安全技术措施1. 施工现场安全管理:(1)施工前,对全体施工人员进行安全技术培训,确保施工人员掌握边坡喷浆挂网施工的安全操作规程;(2)施工过程中,现场设立安全警示标志,明确警示区域;(3)施工区域设置安全通道,确保施工人员通行安全;(4)施工过程中,严格遵守各项安全操作规程,严禁违规操作。
2. 施工设备安全管理:(1)确保施工设备完好,定期进行检修和维护;(2)操作设备前,检查设备是否正常,严禁带病作业;(3)施工过程中,注意设备运行状态,发现异常立即停机检查。
3. 施工人员个人防护:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品;(2)施工过程中,注意防滑、防坠落,严禁攀爬边坡;(3)施工结束后,及时清理现场,确保施工人员安全。
4. 施工现场用电安全管理:(1)施工现场用电设备必须符合国家相关标准;(2)施工过程中,注意用电安全,严禁私拉乱接电线;(3)用电设备操作人员必须具备电工证,确保用电安全。
四、应急处置措施1. 边坡坍塌应急处置:(1)发现边坡坍塌迹象,立即停止施工,撤离现场人员;(2)通知相关部门进行应急处理,确保边坡稳定;(3)对坍塌区域进行清理,防止次生灾害发生。
一、交底目的为确保挂网喷锚支护施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,持有相关操作资格证书。
(2)施工人员应熟悉施工图纸、施工方案及安全技术措施。
(3)施工人员应具备良好的身体素质和较强的责任心。
2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,并定期检查维护。
(2)施工区域应设置安全通道,确保人员通行畅通。
(3)施工现场应配备必要的应急救援设备,如灭火器、急救箱等。
3. 挂网喷锚支护施工安全技术措施(1)锚杆施工1)锚杆材质应符合设计要求,锚杆长度、直径、间距、锚固深度等参数应符合规范。
2)锚杆安装前,应对锚杆进行检验,确保锚杆质量。
3)锚杆安装过程中,应保持锚杆垂直,避免出现偏斜现象。
4)锚杆安装完成后,应进行锚固力测试,确保锚杆锚固效果。
(2)钢筋网施工1)钢筋网材质应符合设计要求,网格尺寸、间距、搭接长度等参数应符合规范。
2)钢筋网安装前,应对钢筋网进行检验,确保钢筋网质量。
3)钢筋网安装过程中,应保持钢筋网平整、紧贴岩面。
4)钢筋网搭接长度应符合规范要求,搭接处应采用联网丝扭结。
(3)喷浆施工1)喷浆材料应符合设计要求,强度、厚度、配合比等参数应符合规范。
2)喷浆前,应对喷浆设备进行检查,确保设备正常运行。
3)喷浆过程中,应保持喷浆均匀,避免出现蜂窝、麻面等现象。
4)喷浆完成后,应对喷浆层进行检验,确保喷浆质量。
4. 施工过程中应注意的事项(1)施工过程中,应严格按照施工方案和操作规程进行施工。
(2)施工人员应佩戴个人防护用品,如安全帽、安全带、防护眼镜等。
(3)施工过程中,应密切注意施工现场的安全状况,发现安全隐患及时报告并采取措施。
(4)施工过程中,应加强施工现场的通风、排水等措施,确保施工环境良好。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习本安全技术交底内容,并严格按照要求进行施工。
一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工内容:边坡支护喷锚施工二、施工工艺及要求1. 施工工艺:采用锚杆、钢筋网、喷射混凝土等材料进行边坡支护。
2. 材料要求:锚杆、钢筋网、喷射混凝土等材料必须符合国家标准,且质量检验合格。
3. 施工顺序:钻孔→锚杆安装→钢筋网铺设→喷射混凝土→养护。
三、安全技术措施1. 施工人员安全:(1)所有施工人员必须经过安全技术培训,掌握本工程的安全操作规程。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置警示标志,提醒施工人员注意安全。
2. 施工机械安全:(1)施工机械必须符合国家标准,并进行定期检查和维护。
(2)操作人员必须熟悉机械性能,严格遵守操作规程。
(3)施工现场应设置机械操作规程牌,提醒操作人员注意安全。
3. 边坡安全:(1)边坡开挖前,应进行地质勘察,了解边坡的地质情况。
(2)边坡开挖过程中,应严格按照设计要求进行,不得超挖。
(3)边坡开挖后,应及时进行支护,确保边坡稳定。
4. 防水、防排水:(1)施工过程中,应做好排水工作,防止边坡积水。
(2)喷射混凝土前,应检查边坡表面是否有积水,如有积水,应及时清除。
(3)喷射混凝土后,应及时进行养护,防止裂缝产生。
四、应急措施1. 遇到边坡坍塌、滑坡等紧急情况,应立即停止施工,并采取以下措施:(1)迅速撤离现场人员,确保人员安全。
(2)对边坡进行临时加固,防止事故扩大。
(3)立即报告相关部门,等待救援。
2. 施工过程中发生机械伤害、触电等事故,应立即采取以下措施:(1)立即切断电源,防止事故扩大。
(2)迅速将伤员送往医院救治。
(3)立即报告相关部门,等待救援。
五、施工验收1. 施工完成后,应进行自检,确保工程质量符合设计要求。
一、交底目的为确保边坡挂网喷锚施工过程中的安全,提高施工质量,防止安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 施工内容:边坡挂网喷锚施工三、安全技术措施1. 施工前准备(1)组织施工人员学习安全技术交底内容,明确施工过程中的安全注意事项。
(2)检查施工机械设备,确保其完好、安全。
(3)检查施工现场,消除安全隐患。
2. 施工过程中安全技术措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工人员应熟悉施工工艺流程,掌握安全操作规程。
(3)施工前,对施工人员进行安全教育,提高安全意识。
(4)施工过程中,加强现场巡查,发现问题及时整改。
(5)施工过程中,严禁酒后作业、疲劳作业。
3. 施工安全操作规程(1)钻孔施工:钻孔前,检查钻机及钻具是否完好,确认钻孔方向、深度、孔径符合设计要求。
钻孔过程中,注意观察钻头及钻杆状态,发现异常情况立即停止钻孔,排除故障。
(2)锚杆安装:安装锚杆时,确保锚杆垂直于岩面,锚杆长度、间距、锚固力等符合设计要求。
锚杆安装后,进行锚杆张拉,确保锚杆受力均匀。
(3)挂网喷浆:挂网前,清除岩面松散物质,确保岩面平整。
喷浆过程中,注意喷头高度、喷浆压力,防止喷浆流淌、喷浆不均匀。
4. 施工结束后的安全措施(1)施工结束后,对施工现场进行全面清理,消除安全隐患。
(2)对施工人员进行总结,总结施工过程中的经验教训。
四、应急措施1. 事故发生后,立即启动应急预案,组织人员迅速进行救援。
2. 采取有效措施,防止事故扩大。
3. 对事故原因进行调查,查明责任,依法进行处理。
五、交底要求1. 施工单位应将本次安全技术交底内容纳入施工组织设计。
2. 施工单位应将安全技术交底内容书面通知施工人员。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 施工单位应加强施工现场安全管理,确保施工安全。
