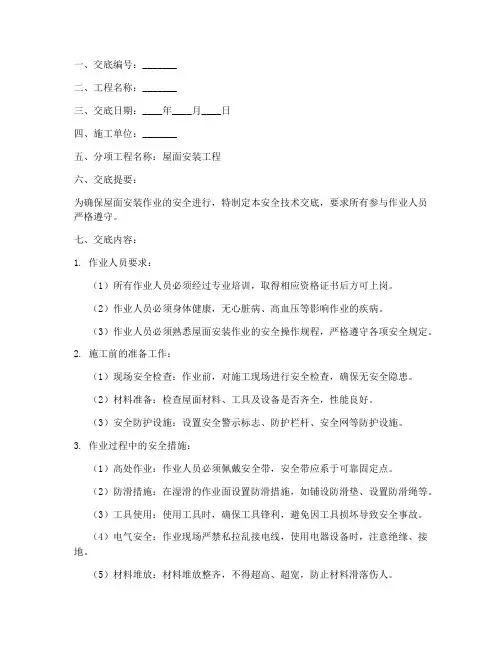

一、交底编号:_______二、工程名称:_______三、交底日期:____年____月____日四、施工单位:_______五、分项工程名称:屋面安装工程六、交底提要:为确保屋面安装作业的安全进行,特制定本安全技术交底,要求所有参与作业人员严格遵守。
七、交底内容:1. 作业人员要求:(1)所有作业人员必须经过专业培训,取得相应资格证书后方可上岗。
(2)作业人员必须身体健康,无心脏病、高血压等影响作业的疾病。
(3)作业人员必须熟悉屋面安装作业的安全操作规程,严格遵守各项安全规定。
2. 施工前的准备工作:(1)现场安全检查:作业前,对施工现场进行安全检查,确保无安全隐患。
(2)材料准备:检查屋面材料、工具及设备是否齐全,性能良好。
(3)安全防护设施:设置安全警示标志、防护栏杆、安全网等防护设施。
3. 作业过程中的安全措施:(1)高处作业:作业人员必须佩戴安全带,安全带应系于可靠固定点。
(2)防滑措施:在湿滑的作业面设置防滑措施,如铺设防滑垫、设置防滑绳等。
(3)工具使用:使用工具时,确保工具锋利,避免因工具损坏导致安全事故。
(4)电气安全:作业现场严禁私拉乱接电线,使用电器设备时,注意绝缘、接地。
(5)材料堆放:材料堆放整齐,不得超高、超宽,防止材料滑落伤人。
4. 作业结束后的安全工作:(1)清理现场:作业结束后,清理现场垃圾、杂物,确保现场整洁。
(2)检查设备:检查设备是否完好,如有损坏,及时报修。
(3)关闭电源:作业结束后,关闭作业现场所有电源,确保安全。
八、注意事项:1. 作业人员必须服从现场管理人员的指挥,不得擅自离岗。
2. 作业过程中,如发现安全隐患,应立即停止作业,并向现场管理人员报告。
3. 严禁酒后作业、疲劳作业,确保作业人员精神状态良好。
4. 作业人员应保持通讯畅通,确保紧急情况下能够及时联系。
九、培训与考核:1. 对作业人员进行安全技术培训,确保其掌握安全操作规程。
2. 对作业人员进行考核,考核合格后方可上岗。
一、交底目的为确保施工现场屋顶防雷安全,防止因雷击事故造成人员伤亡和财产损失,特进行屋顶防雷安全技术交底。
二、交底对象全体参与屋顶防雷施工的施工人员、技术人员、管理人员。
三、交底内容1. 防雷基础知识(1)了解雷电的形成、特点及危害。
(2)掌握防雷的基本原理和措施。
2. 屋顶防雷系统组成及功能(1)了解屋顶防雷系统的组成,包括接闪器、引下线、接地装置等。
(2)掌握各组成部分的功能和作用。
3. 施工准备(1)检查施工现场环境,确保施工安全。
(2)熟悉施工图纸,明确施工要求。
(3)准备施工所需材料和工具,如接闪器、引下线、接地装置、施工工具等。
4. 施工过程安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,注意防止高空坠落,施工人员不得随意攀爬。
(3)施工人员应遵守施工现场的安全规定,不得酒后作业。
(4)施工过程中,严禁在施工区域附近进行其他作业,确保施工安全。
5. 施工技术要点(1)接闪器安装:按照设计要求,将接闪器固定在屋顶上,确保接闪器与屋顶接触良好。
(2)引下线安装:将引下线固定在建筑物墙体上,确保引下线与墙体接触良好,并与接地装置连接。
(3)接地装置安装:按照设计要求,将接地装置埋设于地下,确保接地装置与土壤接触良好。
(4)接地电阻测试:施工完成后,对接地装置进行接地电阻测试,确保接地电阻符合要求。
6. 施工完毕后的注意事项(1)施工完毕后,对施工现场进行清理,确保施工区域整洁。
(2)对防雷系统进行检查,确保系统正常运行。
(3)加强施工现场安全管理,防止雷击事故发生。
四、交底要求1. 施工人员必须认真听取交底内容,确保掌握施工安全知识。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工完成后,对防雷系统进行检查,确保系统正常运行。
五、交底人及日期交底人:XXX交底日期:XXXX年XX月XX日六、接受人项目部管理人员、技术人员、施工负责人、施工人员等。

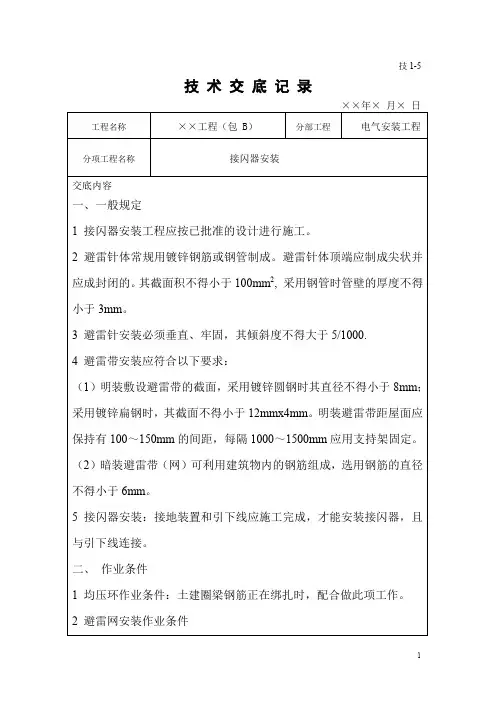

接闪器安装技术交底
1. 接闪器的作用
接闪器是一种过电压保护装置,可以在电网发生雷击或其他过电压时保护电网
设施不受损坏。
接闪器可以将过电压放到地线上,保证电网的安全可靠运行。
2. 接闪器的安装位置
接闪器应该安装在电力线路的设备和地线之间,通常安装在电力杆子的顶部。
如果在开放式空间内,建议在设备附近的距离内让接闪器距离设备不超过6米。
3. 接闪器的安装步骤
步骤一:准备工作
在安装接闪器之前,需要进行以下准备工作:
•安全准备:确保所在地区符合工作安全标准,佩戴好防护装备,保证人员安全。
•工具准备:准备好所需的工具和设备,例如绝缘手套、安全带、电钳、电缆剥皮工具、螺丝刀等。
步骤二:安装支架
将接闪器的支架安装在电力杆子上,并确保支架安装稳固,不能摇晃。
步骤三:接线
•将接闪器与电力线路的间隔隔离器相连,并用电缆连接接闪器和地线。
•将接闪器的引线接在电力线上,注意引线的长度和绝缘情况。
步骤四:测试
进行连接后,需要使用测试装置对接闪器进行测试,确保其正常工作。
4. 注意事项
•在进行接闪器安装之前,应查询电力公司的相关规范,严格按照规范进行操作。
•安装接闪器时,要仔细选择支架和接线材料,确保其质量符合要求。
•保持接闪器的干燥和清洁,避免信号不良。
•在使用过程中,注意检查接闪器的工作状态,及时处理可能出现的故障。
5. 安装验收
安装完成后,需要进行安装验收。
验收包括接闪器的电气测试、绝缘测量、支架的稳定性测量等。
验收结果应记录并报告相关部门,以备后续查询。

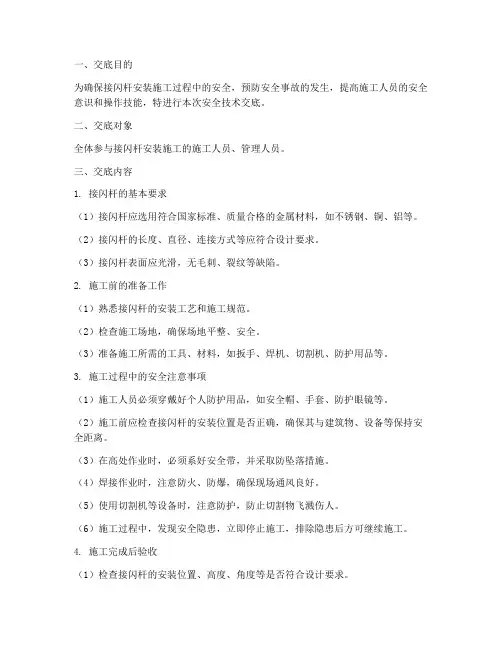

一、交底目的为确保接闪杆安装施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象全体参与接闪杆安装施工的施工人员、管理人员。
三、交底内容1. 接闪杆的基本要求(1)接闪杆应选用符合国家标准、质量合格的金属材料,如不锈钢、铜、铝等。
(2)接闪杆的长度、直径、连接方式等应符合设计要求。
(3)接闪杆表面应光滑,无毛刺、裂纹等缺陷。
2. 施工前的准备工作(1)熟悉接闪杆的安装工艺和施工规范。
(2)检查施工场地,确保场地平整、安全。
(3)准备施工所需的工具、材料,如扳手、焊机、切割机、防护用品等。
3. 施工过程中的安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
(2)施工前应检查接闪杆的安装位置是否正确,确保其与建筑物、设备等保持安全距离。
(3)在高处作业时,必须系好安全带,并采取防坠落措施。
(4)焊接作业时,注意防火、防爆,确保现场通风良好。
(5)使用切割机等设备时,注意防护,防止切割物飞溅伤人。
(6)施工过程中,发现安全隐患,立即停止施工,排除隐患后方可继续施工。
4. 施工完成后验收(1)检查接闪杆的安装位置、高度、角度等是否符合设计要求。
(2)检查接闪杆的连接处是否牢固,焊接质量是否符合要求。
(3)检查接地装置是否连接可靠,接地电阻是否符合规范要求。
(4)验收合格后,填写验收记录,并报相关部门备案。
四、交底要求1. 施工人员必须认真听取安全技术交底,并做好记录。
2. 施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工过程中,如遇特殊情况,应及时向项目负责人报告,并采取相应措施。
4. 施工完成后,对施工现场进行清理,确保无安全隐患。
五、交底时间[填写具体日期]六、交底人[填写具体姓名]七、验收人[填写具体姓名][注:本模板仅供参考,具体内容可根据实际情况进行调整。
]。

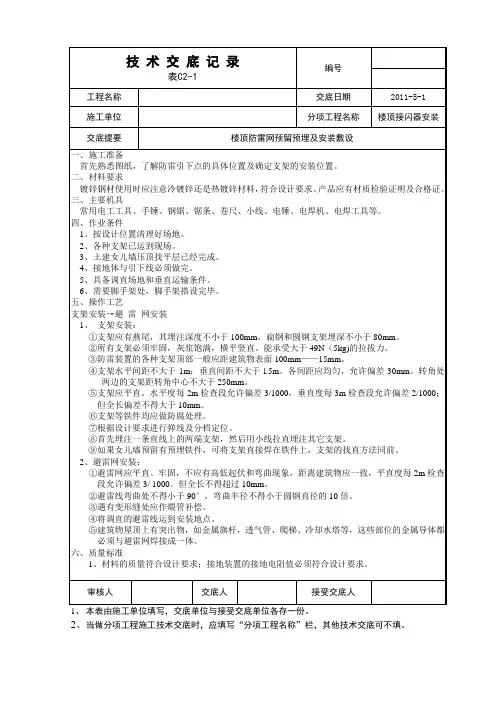

技术交底记录2.2.3.1定位放线:根据避雷带所在墙面上顶的位置进行测量定位,平直部位敷设位置一般先确定该段墙体的两个端点固定支架的位置,弹线定位确定其它固定支架位置,造型、曲面部分的固定支架位置应随着造型的变化设置支架。
支架间距 1.0m,转弯、引出点处的第一个支架距墙面、转弯处的距离 0.5m,同一线段的避雷带之间的支架间距应一致。
2.2.3.2固定支架的安装:用电锤在所定的支架位置钻孔,深度一般在 50~60mm,将孔内的灰尘清理干净,将固定支架埋入孔中,膨胀头或铆固胶进行固定,固定支架采用镀锌圆钢,支架高度 150mm,支架在沿避雷带敷设方向应拉线调直,支架应于其固定面垂直,支架固定牢靠,不得松动,如用混凝土支座,将混凝土支座分档摆好。
先在两端支架间拉直线,然后将其它支座用砂浆找平找直,用气焊将预留垂直向上的引下线镀锌圆钢顺避雷带敷设方向用专用模具煨弯煨平,上平高度为 150mm,在调整后的支架根部套上装饰碗。
2.2.3.3避雷带敷设:⑴制弯头避雷带采用镀锌圆钢直径不小于 10mm,首先将所需圆钢用手锤(或钢筋扳子)进行调直,在圆钢一端用气焊煨制一个来回弯,使其错开一个圆钢直径,长度为 10 倍的圆钢直径,这样可使与其搭接的圆钢成一条直线。
⑵固定将调直的圆钢焊接或到固定支架上,圆钢避雷带与圆钢支架焊接连接。
⑶焊接焊接圆钢避雷带时煨制来回弯的一端来回弯应向下或向顶面内侧,下一根圆钢的平直端紧密的搭接在来回弯上,将这一根圆钢先焊接(或卡接)到支架上,然后再对两个圆钢的搭接处的四面焊接,尤其是来回弯跟部的搭接豁口处一定要补焊平整,引下线同时应与避雷带进行焊接。
⑷敲焊渣焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净。
⑸调直调平圆钢的转弯半径为 10d,避雷带的敷设面为曲面或带有造型面时,应反复多次的比试,避雷带应顺其造型敷设。
圆钢避雷带圆钢之间的搭接处的位置应设置均布、合理、美观,且应尽量的减少搭接,搭接处如与引下线焊接处接近应设置焊接到一起,避雷带焊接时应顺直的放置到支架上,各段应受力均匀,不得有翘曲、扭转,焊接后不受力变形弯曲,对每个焊点焊接完成后应敲掉药皮,对焊点进行检查,不合格的焊点进行补焊,整个避雷带焊接完毕后应用榔头、扳手应对其进行整理、调直。
5屋面接闪器安装技术交底一、概述屋面接闪器是建筑物屋面防水系统中一个非常重要的部分,用于防止水从屋面和墙体之间的接缝处渗漏进入房屋内部。
正确安装接闪器可确保建筑物的防水性能,提高建筑的使用寿命。
本文档介绍了在屋面接闪器安装中应遵循的技术规范和注意事项。
二、安装前准备1.准备必要的安装工具和材料,比如螺丝刀、电钻、胶水、接闪器等。
这些材料和工具必须符合相关国家和地区的质量标准和安全规定。
2.根据建筑图纸确定安装位置和类型,选择适当的接闪器型号。
3.检查屋面和墙面是否平整,需要对不平整部分进行磨平或填充处理。
4.清洁安装区域,去除灰尘、油污、松散的材料和异物,确保安装区域干燥洁净。
5.遵循安全操作规程和个人防护措施,保证施工人员和周围人员的人身安全。
三、安装步骤1.将接闪器放置在安装位置上,根据需求进行必要的裁剪,并留有适当的安装余量。
2.使用螺丝刀或电钻将接闪器固定在墙面或屋面上。
固定方式根据不同接闪器类型和安装位置的不同而有所区别,需要严格按照产品规定进行安装。
通常在安装过程中,需要保证接闪器的密封性和稳定性。
3.在接闪器与屋面或墙面相交处涂抹胶水,用来固定接口处。
胶水颜色通常为黑色,可以与建筑外观相匹配。
4.接闪器安装完成后,需要进行密封捆扎。
使用特定的材料对接缝进行包覆,以确保其密封性和防水性。
需要注意捆扎的紧固程度应该适中,不能过紧或过松。
5.对新安装的接闪器进行外观检查和功能检查。
检查接闪器是否紧固,密封是否完好。
在安装完毕的接闪器表面涂上防尘层,以避免灰尘等物质堆积。
四、安装后维护1.定期检查接闪器,确保其功能正常、表面无损坏。
2.积极维护清洗,避免油污和松散物质的堆积。
3.定期进行防水层的检修,防止漏水和渗漏现象发生。
4.坚持保持接闪器的完整性和稳定性,遇到破损、松动和老化等情况,需及时进行维修或更换。
5.对接闪器及相关设备和物品的操作和维护需要进行个人防护措施,保证施工人员和周围人员的人身安全。

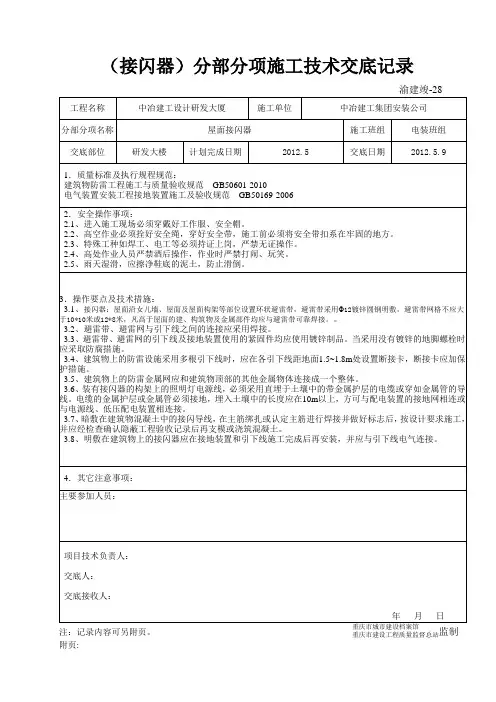

一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工部位:屋面4. 施工内容:屋面接闪带安装二、安全注意事项1. 施工人员必须经过专业培训,熟悉接闪带安装的工艺流程和安全操作规程。
2. 施工现场应设置明显的安全警示标志,确保施工人员的安全。
3. 施工人员应佩戴安全帽、安全带等个人防护用品。
4. 施工现场应保持整洁,及时清理施工现场的杂物和废弃物。
5. 施工人员应严格遵守操作规程,严禁违章作业。
三、施工准备1. 材料准备:接闪带、支架、膨胀型T型圆弧夹板式成品支架、电焊机、手持切割机、卷尺、弹线墨斗、激光红外水平仪、电钻等。
2. 工具准备:卷尺、弹线墨斗、激光红外水平仪、电钻、手持切割机、电焊机等。
3. 施工人员准备:施工人员必须持证上岗,熟悉操作规程。
四、施工步骤及要点1. 施工人员应根据图纸要求,对屋面接闪带安装进行放线定位。
2. 女儿墙宽度不大于300时,居中处定位;女儿墙宽度大于300时,距离外墙150处定位。
3. 支架间距、变形缝或转弯处间距为300mm;直线段间距不大于1m,均匀布置。
4. 埋深不小于90mm,出女儿墙顶面不小于150mm,安装高度一致。
5. 支持件应能承受大于49N的垂直拉力。
6. 圆钢调直后敷设在支架上,转弯、搭接、变形缝处均做煨弯加工。
7. 变形缝处制作补偿弯,先上弯后下弯成型,转弯处煨弯半径为80-100mm的圆弧。
8. 搭接处采用顶平上下搭接,双面施焊,搭接长度不小于6倍圆钢直径,焊缝连续饱满,平整光滑。
9. 焊接完成后,刷防锈底漆和银粉面漆。
10. 支架下部安装装饰帽,打密封胶防止渗水。
11. 引下线与接闪带连接处涂刷黄绿相间色标,引下线位置设置明显标牌。
五、施工过程中应注意的安全事项1. 施工人员应随时检查施工现场的安全状况,发现问题立即上报。
2. 施工过程中,如发现接闪带、支架等材料存在质量问题,应立即停止施工,并通知相关人员处理。
接闪器安装技术交底
一.施工准备
1.准备好施工用的材料,如镀锌圆钢筋12,调和漆等。
2.准备施工用的机具,电焊机,电源线,二次线等。
二.技术与质量交底
1.施工前,钢筋需调直,调直时,不可直接用锤子调直,要垫上木方,以免钢筋被砸扁,影响观感质量。
2.制作支架,沿女儿墙,坡屋面敷设的支架弯曲部分直段保证搭接长度6d。
3.栽支架待土建女儿墙最后一边抹灰前进行,支架间距0.5米。
转角处中心500mm,栽设时,应先栽设直线段,两端的支架,然后拉通线栽中间的支架。
4.屋脊上安装接闪器时,在土建打灰时配合埋设支架,但不允许煨弯,埋直线段间距300mm
,转角处距转角中心0.5m,钢筋埋设长度露出屋脊220mm。
5.避雷带沿支架敷设时,在转角处不应弯成直角,弯曲半径不小于圆钢筋直径的10倍,沿坡屋面敷设时,要与屋面平行布置。
6.避雷带与支架焊接,搭接长度大于6d,双面施焊后清理干净,涂刷防锈漆。
7.待全部焊完后,需将避雷带钢筋调直调平,然后刷银粉一遍。
三.成品保护
1.避雷带安装后,要注意不要被其他工种碰撞弯曲变形。
2.避雷带施工中,要保护好土建施工完的墙角,屋面。
四.安全注意事项
1.高空作业注意防护,避免跌落摔伤。
2.施焊时注意戴好焊帽,防护手套,穿好绝缘鞋。
交底人:
被交底人:。
